监造程序
浅谈电网公司物资监造流程规范化

浅谈电网公司物资监造流程规范化摘要:以国家电网公司“质量强网”战略目标为统领,助力打造“三型两网”现代企业,积极贯彻落实《关于提高采购设备质量的若干意见》的各项措施,围绕高质量发展要求,优化监造策略,不断强化各项目单位质量监督和保证管理责任,深入推进质量监督监造工作的标准化、规范化和信息化,全面建设“责任清晰,标准明确,执行高效”的物资质量监督监造管理工作体系。
关键词:物资;监造;管理;措施引言质量是影响安全的关键因素。
物资质量管理是公司技术监督、全面质量管理工作的重要组成部分,工作重心是抓好物资投运前的产品质量控制。
物资部在做好合同签订及履约工作的同时,十分重视产品质量监督工作,切实把好设备质量“入口关”,为电网建设和系统稳定运行提供坚强的物资保障。
1.物资监造的工作现状监造是指监造单位按监造服务合同约定,派驻专业人员到供应商现场,对设备材料的制造质量及进度进行全过程的监督见证。
监造工作是项目单位对供应商提供的产品进行质量监督的一种方式,是建立在供应商对其产品全面质量保证的基础上,不能免除供应商对产品质量保证的责任,监造工作也不能代替用户对产品的质量验收和最终检验程序。
目前物资监造工作的现状是,按照总部要求认真贯彻落实有关文件精神,全面开展产品物资监造工作,制定了物资监造工作作业指导书,基本规范了监造管理工作,通过公开招标的方式选择具备监造资质的监造公司开展设备监造,地市物资部与监造公司签订了委托合同,每月制定监造计划,通过监造周报、月报收集上报信息,组织有关人员按时参加关键点见证,现场巡检对发现的质量问题处理闭环,监造费用及时支付,并做好相关台账记录和定期完成电子商务平台监造相关信息录入工作。
2.物资监造管理工作存在的问题物资监造作为质量监督的重要手段之一,尤其是重点设备的监造,通过一年来的监造工作实践,物资监造管理工作存在的一些问题,主要表现在:2.1监造管控机制建设有待进一步深化监造设备作为电网的重点和关键设备,在进入电网的关键环节,确保从源头保证电网设备质量,物资监造工作显得特别重要。

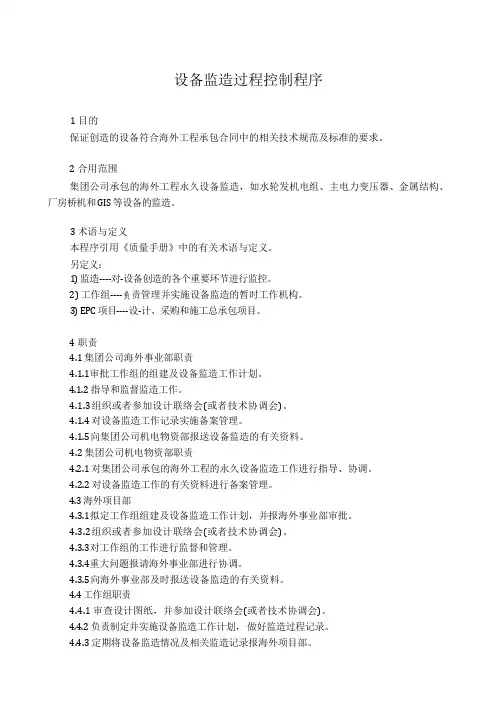

38设备监造过程控制程序

设备监造过程控制程序1 目的保证创造的设备符合海外工程承包合同中的相关技术规范及标准的要求。
2 合用范围集团公司承包的海外工程永久设备监造,如水轮发机电组、主电力变压器、金属结构、厂房桥机和 GIS 等设备的监造。
3 术语与定义本程序引用《质量手册》中的有关术语与定义。
另定义:1) 监造----对-设备创造的各个重要环节进行监控。
2) 工作组----责管理并实施设备监造的暂时工作机构。
3) EPC 项目----设-计、采购和施工总承包项目。
4 职责4.1 集团公司海外事业部职责4.1.1审批工作组的组建及设备监造工作计划。
4.1.2 指导和监督监造工作。
4.1.3组织或者参加设计联络会(或者技术协调会)。
4.1.4 对设备监造工作记录实施备案管理。
4.1.5向集团公司机电物资部报送设备监造的有关资料。
4.2 集团公司机电物资部职责4.2.1 对集团公司承包的海外工程的永久设备监造工作进行指导、协调。
4.2.2 对设备监造工作的有关资料进行备案管理。
4.3 海外项目部4.3.1拟定工作组组建及设备监造工作计划,并报海外事业部审批。
4.3.2组织或者参加设计联络会(或者技术协调会)。
4.3.3对工作组的工作进行监督和管理。
4.3.4重大问题报请海外事业部进行协调。
4.3.5向海外事业部及时报送设备监造的有关资料。
4.4 工作组职责4.4.1 审查设计图纸,并参加设计联络会(或者技术协调会)。
4.4.2 负责制定并实施设备监造工作计划,做好监造过程记录。
4.4.4 设备监造工作结束后,工作组应写出完整的监造工作总结,提交全部监造记录档案。
4.5 监造代表工作职责4.5.1 在设备监造工作组的指导下,进驻创造厂对所采购的设备进行监造,做好监控记录。
4.5.2 向创造厂传递业主、海外事业部、监造工作组对设备创造的各项指令和信息,按合同技术条款、设计图纸、设计变更通知、相关标准、被各方认可的审图意见和设计联络(技术协调)会记要;对设备创造的各个环节实施监控;对普通问题进行协调,疑难问题及时报告监造工作组。
(I104)设备监造、催交、包装及运输、检验和验收、代保管管理工作程序

及检验报告和外协加工件、委托加工材料的资质证明文件以及供方提交的检验资料进行
查验。
5.1.3.9 监造工程师对设备制造过程进行监督和抽查,深入生产场地对所监造的设备
进行巡回检查,对主要关键零件的制造质量和制造工艺进行检查与确认。
5.1.3.10 监造工程师应依据供方检验计划和相应的标准、规范要求,监督设备制造
设备监造、催交、包装及运输、检验和验收、代保管管理规定 版次:A/0 页次:1/20
1 目的
为了有效监督控制供方的制造质量和制造进度,确保公司生产经营所需设备质量合 格、到货及时,规范包装运输管理以及设备出厂及到货检验程序,特制定本规定。
2 范围
2.1 监造范围:大型设备、主机、重要辅机、特殊材质辅机设备以及设备所涉及的 原材料、外协加工和重要备件的制造过程的监造。
GB/T24001-2004《环境管理体系 要求及使用指南》、GB/T28001-2011《职业健康安全管 理体系 规范》和 GB/T 50430-2007《工程建设施工企业质量管理规范》的定义。
4 职责
4.1 采购部负责设备监造、催交、包装及运输、检验和验收、代保管工作的归口管 理,负责制定各种计划,签订外委监造合同、外聘监造的管理、组织必要的出厂验收等。
条件。
3.8 验收:指按技术文件及有关附件规定的方式行的买方签发出厂检验证书之前的一次检验,实质上是
本文件为武汉佰泰电力成套有限公司版权所有
未经许可不得影印
设备监造、催交、包装及运输、检验和验收、代保管管理规定 版次:A/0 页次:2/20
一次验证工作。 3.10 本 规 定 其 它术 语 采 用 GB/T19000-2008《 质 量 管 理 体 系 基 础和 术 语 》、
招标采购设备监造管理办法

招标采购设备监造管理办法一、总则为规范招标采购设备监造工作,提高设备质量和工程效果,保障工程质量和安全,制定本管理办法。
二、监造主体招标采购设备监造主要由招标采购单位和监造人员组成。
2.1 招标采购单位招标采购单位应具备以下条件:1.具备相应的工程项目管理资质;2.有专业的技术人员负责设备的采购和监造工作;3.熟悉相关法律法规和标准,能独立进行设备监造工作。
2.2 监造人员监造人员应满足以下要求:1.具备相关工程或技术专业背景;2.具备相关的监造经验和技能;3.熟悉设备的质量检验和验收标准。
三、监造程序招标采购设备监造应按照以下程序进行:3.1 设备预验收设备进场前,监造人员应对设备进行预验收。
预验收内容包括但不限于:1.设备的完整性和数量是否符合要求;2.设备材质和规格是否符合要求;3.设备的外观是否完好;4.设备的运输、存储和包装是否符合要求。
3.2 设备验收设备安装完成后,监造人员应对设备进行验收。
验收内容包括但不限于:1.设备的安全性能是否符合要求;2.设备的功能是否正常;3.设备的使用寿命和维护保养要求是否符合要求;4.设备的文档、证书和技术资料是否齐全。
3.3 设备后评估设备使用一段时间后,监造人员应对设备进行后评估,以评估设备的工作状况和使用效果。
四、监造责任4.1 招标采购单位责任招标采购单位应承担以下责任:1.制定招标采购设备监造计划和方案;2.组织监造人员开展监造工作;3.对监造人员的工作进行评估和考核;4.完成设备监造报告和相应的归档工作。
4.2 监造人员责任监造人员应承担以下责任:1.根据招标采购设备监造计划和方案,组织开展监造工作;2.完成设备预验收、验收和后评估的相关工作;3.报告设备的质量问题和解决方案;4.参与设备故障排除和维修工作。
五、监造报告监造人员应编制设备监造报告,报告内容包括但不限于:1.设备的采购、安装和验收情况;2.设备的质量问题和解决方案;3.设备的使用效果和工作状况评估;4.设备的维修和保养情况。
铁路机车车辆监造管理办法

铁路机车车辆监造管理办法一、总则为了加强铁路机车车辆监造工作的管理,确保铁路机车车辆的质量和安全,根据国家有关法律法规和铁路行业标准,结合铁路机车车辆监造工作的实际情况,制定本办法。
本办法适用于铁路机车车辆(包括动车组、机车、客车、货车等)新造、大修及重要零部件的监造工作。
二、监造机构与职责设立专门的铁路机车车辆监造机构,负责组织和实施监造工作。
监造机构应具备相应的技术能力和管理经验,配备专业的监造人员。
监造机构的主要职责包括:1、制定监造工作计划和方案,明确监造的范围、重点和要求。
2、审查生产企业的质量保证体系和生产工艺文件。
3、对生产过程中的原材料、零部件、工序质量等进行监督检查。
4、协调处理监造过程中发现的质量问题,督促生产企业整改。
三、监造人员要求监造人员应具备以下条件:1、熟悉铁路机车车辆的相关技术标准和规范。
2、具有丰富的生产制造经验或质量管理经验。
3、具备良好的沟通协调能力和责任心。
监造人员应遵守职业道德和工作纪律,不得泄露生产企业的商业秘密和技术机密。
四、监造工作内容1、原材料和零部件的监造对原材料和零部件的采购、检验、入库等环节进行监督,确保其符合相关标准和技术要求。
检查原材料和零部件的质量证明文件,必要时进行抽样检验。
2、生产过程的监造(1)监督生产企业按照工艺文件和作业指导书进行生产,检查生产设备的运行状况和维护保养情况。
(2)对关键工序和特殊过程进行旁站监造,确保操作符合规范要求。
(3)对生产过程中的质量检验工作进行监督,检查检验记录和报告。
3、成品的监造(1)对成品进行全面的检查和试验,包括外观质量、尺寸精度、性能指标等。
(2)审查成品的质量证明文件和相关技术资料。
五、监造工作程序1、监造准备(1)收集相关技术文件和资料,了解生产企业的生产计划和质量控制情况。
(2)制定监造实施细则和检验计划。
2、驻厂监造(1)按照监造计划和检验标准开展工作,及时记录监造过程中的情况和问题。
设备监造程序

化学工业设备质量监督检验中心南京三方化工设备监理设备监造程序二零零八年九月设备监造程序1.目的设备监理的目的是协助业主、监督制造单位,力争设备制造质量全部〔100%〕到达采购合同、《技术协议》、《容规》和国家标准的要求。
同时按业主合同要求,依据制造厂提供应业主的《设备制造进度表》,催促制造厂严格按计划组织生产,力保设备按期交货。
此《设备监造程序》的制定就是为监理过程建立标准,为切实保证监造质量提供依据。
2.设备监理工作的依据和标准2.1 静设备监造依据:* 设备施工图*《压力容器安全技术监察规程》1999版* GB150-1998《钢制压力容器》* GB151-1998《管壳式换热器》* JB4710-2005《钢制塔式容器》* HG20584-1998《钢制压力容器制造技术要求》2.2 动设备监造依据:* API612《石油、化学和气体工业用特种用途汽轮机》* API614《石油、化工和气体工业用的润滑、轴密封和控制油系统及辅助设备》* API615《炼油厂用机械设备的噪声控制》* API617《石油、化学和气体工业用离心压缩机》* API618《一般炼油厂用往复式压缩机》* API661《炼油厂用一般用途的管壳式换热器》* API670《轴振动和轴位移,轴承温度控制系统》* API671《炼油厂用特殊用途联轴器》* API678《加速度型振动监控系统》* ISO1940《转子动平衡试验标准》2.3 其他相关标准;* 《设备采购合同》及《技术协议》* 设备监造公司与业主签订的《设备监造合同》* 经业主审核同意的《监理实施细则》3.设备监理的工作程序3.1 施工前准备3.1.1参加设计交底会,了解设计意图和设计要求,并对设计文件和图纸中存在的问题进行澄清。
会签技术交底会纪要,根据纪要内容修改监理实施细则〔适用时〕。
必要时由业主组织由施工方、监理方和业主方三方参加的会议,沟通和明确监理范围、范围目标、监理人员和职责、监理方法和程序、对施工方的配合要求、各方联络人员等。
电力设备用户监造技术导则

电力设备用户监造技术导则电力设备用户监造技术导则第四章监造工作程序与内容第十八条监造工作程序:(一)熟悉设备困纸、技术标准、制造工艺以及设备供货合同中的有关规定。
(二)编制《设备监造大纲》和《设备监造实施计划》,经总监造工程师审核批准后报送委托人备案。
(三)核查制造单位提供的生产计划和有关质量体系,并提出核查意见。
(四)核实制造单位主要分包方的资质,情况、实际生产能力和质量管理体系是否符合设备供货合同的要求。
(五)熟悉制造单位的检验计划和检验、试验要求,确认各制造阶段检验、试验的时间、内容、方法、标准以及检测手段。
(六)对设备制造过程中拟采用的重大新技术、新材料、新工艺的鉴定和试验报告进行审核,签署意见,并通知委托人予以确认。
(七)查验主要零件的生产工艺设备、操作规程和有关人员的上岗资格,并对设备制造和装配场所的环境进行查验。
(八)对制造设备的主要原材料、外购配套件、毛坯铸锻件的证明文件及检验报告和外加工件、委托加工材料的质量证明以及制造单位提交的检验资料进行查验。
(九)对设备制造过程进行监督和抽查,深入生产场地对所监造设备进行巡回检查,对主要及关键零部件的制造质量和制造工序进行检查与确认。
(十)监造人员应按制造单位检验计划和相应标准、规范的要求,监督设备制造过程的检验工作,并对检验结果进行确认。
如发现检验结果不符合规定,应及时通知制造单位进行整改、返工或返修;对当场无法处理的质量问题,监造人员应书面通知制造单位,要求暂停该部件转入下道工序或出厂,并要求制造单位处理;当发现重大质量问题时,必须立即向制造单位出具书面停工通知,并及时报告委托人。
(十一)监督制造单位的设备装配和整体试验等过程。
(十二)按设备制造合同的规定核实制造单位提交的制造进度付款单,提出核实意见,报总监造工程师批准后开据有关证明,提交委托人作为委托人向制造单位支付设备款的依据。
(十三)定期向委托人提供监造工作简报,通报设备在制造过程中加工、试验、总装以及生产进度等情况。
化工泵监造指南

化工泵监造指南【实用版】目录一、化工泵的概述二、化工泵的监造流程三、化工泵的监造要点四、化工泵的质量控制五、化工泵的监造结果与应用正文一、化工泵的概述化工泵是一种用于输送各种液体的机械设备,广泛应用于石油、化工、制药等行业。
根据输送介质的特性和工艺要求,化工泵的结构和材质也有所不同。
常见的化工泵有离心泵、螺杆泵、齿轮泵等。
化工泵的性能直接影响到生产过程的稳定性和产品质量,因此对其进行严格的监造十分必要。
二、化工泵的监造流程化工泵的监造流程主要包括以下几个步骤:1.制定监造计划:在化工泵采购、安装、调试之前,应根据工程需要和相关标准制定监造计划,明确监造的目的、范围、内容、方法、程序和要求。
2.设备验收:设备到达现场后,应进行外观检查、尺寸检查、设备完整性检查等,确保设备符合要求。
3.设备安装:设备安装过程中,应严格按照图纸和相关规范进行,确保安装质量。
4.设备调试:设备安装完成后,应进行试运行,检查设备的性能和运行状况,并进行调整。
5.设备验收:设备调试合格后,应进行正式验收,确认设备满足设计要求和相关标准。
6.监造总结:监造结束后,应编写监造总结报告,对监造过程进行总结和评价,为今后的工作提供借鉴和参考。
三、化工泵的监造要点化工泵的监造要点主要包括以下几个方面:1.材质选择:根据输送介质的特性和工艺要求,选择合适的材质,确保化工泵的耐腐蚀性和安全性能。
2.结构设计:根据生产工艺要求,检查化工泵的结构设计是否合理,以保证输送效率和稳定性。
3.零部件质量:检查化工泵的零部件质量,包括轴承、密封件、泵轴等,确保其满足使用要求。
4.制造工艺:检查化工泵的制造工艺,包括焊接、装配、试压等,确保制造质量。
5.性能测试:对化工泵进行性能测试,包括流量、压力、效率等,确保其性能满足设计要求。
四、化工泵的质量控制化工泵的质量控制主要包括以下几个方面:1.采购控制:选择合格的供应商,确保采购的化工泵质量可靠。
2.生产过程控制:加强对生产过程的监控,确保制造工艺的合理性和质量稳定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监造工作程序
1、熟悉设备图纸、技术标准、制造工艺以及设备供货合同中的有关规定。
2、编制《设备监造大纲》和《设备监造实施计划》,报送分厂、分公司备案。
3、核查制造单位提供的生产计划和有关质量体系,并提出核查意见。
4、核实制造单位主要分包方的资质,情况、实际生产能力和质量管理体系是否符合设备供货合同的要求。
5、熟悉制造单位的检验计划和检验、试验要求,确认各制造阶段检验、试验的时间、内容、方法、标准以及检测手段。
并监督确认制造单位在生产中严格给予执行。
6、对设备制造过程中拟采用的重大新技术、新材料、新工艺的鉴定和试验报告进行审核,签署意见,并通知分厂、分公司予以确认。
7、查验主要零件的生产工艺设备、操作规程和有关人员的上岗资格,并对设备制造和装配场所的环境进行查验。
8、对制造设备的主要原材料、外购配套件、毛坯铸锻件的证明文件及检验报告和外协加工件、委托加工材料的质量证明以及制造单位提交的检验资料进行查验。
9、对设备制造过程进行监督和抽查,深入生产场地对所监造设备进行巡回检查,对主要及关键零部件的制造质量和制造工序进行检查与确认。
10、监造人员应按制造单位检验计划和相应标准、规范的要求,监督设备制造过程的检验工作,并对检验结果进行确认。
如发现检验结果不符合规定,应及时通知制造单位进行整改、返工或返修;对当场无法处理的质量问题,监造人员应书面通知制造单位,要求暂
— 1 —
停该部件转入下道工序或出厂,并要求制造单位处理;当发现重大质量问题时,必须立即向制造单位出具书面停工通知,并及时报告分厂、分公司。
11、监督制造单位的设备装配和整体试验等过程。
12、每旬将设备监造记录电子版发送给分厂、分公司,并写旬监造工作简报,通报设备在制造过程中加工、试验、总装以及生产进度等情况。
13、设备监造工作结束后,编写设备监造工作总结,整理监造工作的有关资料、记录等文件,一并提交给分厂、公司存档。
监造工作需要掌握的技术标准文件:
1、见电子版PDF格式技术文件(包括设备技术协议及相关标
准)。
2、设备正式图纸
3、各厂所依据的技术标准
4、监造记录格式见附表一:设备监造驻厂日志;附表二:设备监造检测/检验记录。
