加筋土挡土墙施工方案
加筋土挡土墙施工方案及施工工艺方法

加筋土挡土墙施工方案及施工工艺方法1、施工准备(1)技术准备组织技术人员认真考查施工现场,认真复核图纸,理解设计意图,熟悉相关规范,进行图纸深化和技术交底,并在施工中认真贯彻执行,保证各项施工工序符合设计及施工规范的前提下进行,避免返工返修对工程带来影响。
材料到场按规范及设计要求在监理见证下进行取样和试验。
进行施工前按施工进度计划编制加工订货及材料一览表,供业主、监理审查,制定供方选择计划,保证物资供应,做好各项物资进场计划。
根据工程实际情况,合理选择劳务人员、机械设备,使人员、设备满足技术及现场施工需要,从而保证进度计划的顺利实施。
积极做好冬季、雨季、夜间施工的各项准备工作,制定季节施工措施,确保施工正常进行。
(2)现场准备根据临时用水、临电设计方案,搞好施工现场临时用水、用电管线的敷设工作;修建并硬化场地临时道路,修建生活、生产临时设施,搞好工程通信工作。
做好施工现场道路、水、电、通讯工作,做好临近建筑物、道路等安全防护工作。
(3)材料准备开工前落实各项施工用料的计划,按照贯标程序要求选定合格厂家和产品,签订供货协议,并分期组织进场。
(4)机械设备准备根据施工进度计划,工程量及机械台班量确定主要的机械投入,及时组织设备进场、安装、调试,保证使用。
2、加筋土挡土墙施工艺加筋土挡土墙施工工艺流程框图3、施工方法要点(1)测量放样:将加筋陡坡坡脚、挡墙墙趾线在地面上测量放样。
(2)基础开挖及清基:清除基底松土并夯实地基后,进行C20片石混凝土浇筑,混凝土强度达到设计强度75%后方可进行网眼袋的铺设。
(3)基地整平:将加筋陡坡、挡墙基底整平,不得出现坡度(非常重要,特别是不得出现顺测量放样 C20片石混凝土基础地基承载检验 基坑开挖 墙后土方开挖地基处理 材料进场 碾压 土工格栅铺设、码放网眼袋及回填挡墙填料 重复铺设土工格栅及回填填料、碾压 检测合格 墙顶护栏 C20混凝土压顶坡,不然挡墙可能会沿基底坡滑动)误差在±30mm范围内,进行边坡分级处土方开挖。
加筋土挡墙施工方案

加筋土挡墙施工方案1. 引言加筋土挡墙是一种结构简单、施工方便、经济实用的挡土墙体形式。
本文将介绍加筋土挡墙的施工方案,包括材料准备、施工步骤和注意事项。
2. 材料准备在开始施工之前,需要准备以下材料和设备: - 挡墙用的混凝土 - 加筋材料(如钢筋、钢丝网等) - 基础处理设备(如铲子、推土机等) - 砂、石头和水3. 施工步骤3.1. 地基处理首先,我们需要对挡墙的地基进行处理。
具体步骤如下: 1. 清理地基表面的杂物和泥土。
2. 使用铲子或推土机将地基按照设计要求进行均匀夯实。
3. 确保地基表面平整、水平。
3.2. 挡墙基础挡墙基础的建造是保证挡墙稳定性的重要步骤。
具体步骤如下: 1. 挖掘基础沟槽,宽度根据设计要求而定。
2. 按照设计规定的混凝土配比,将混凝土倒入沟槽中。
3. 使用平板摊平混凝土,并使用水平仪调整基础水平。
3.3. 加筋土墙体施工在挡墙基础完成后,可以开始加筋土墙体的施工了。
具体步骤如下: 1. 搭建模板。
根据设计要求,搭建与挡墙形状相适应的模板。
2. 倒入混凝土。
将混凝土倒入模板内,用工具顶平并压实。
3. 安装加筋材料。
在混凝土还未凝固之前,将预先准备好的钢筋或钢丝网等加筋材料按设计要求安装在混凝土内部。
4. 加强振捣。
使用振动器等设备加强振捣混凝土,确保其均匀分布,排除空隙。
5. 表面处理。
在混凝土表面涂抹一层砂浆,以增加挡墙的表面平整度和美观度。
3.4. 养护完成挡墙施工后,需要进行适当的养护措施,以确保挡墙的稳定性和强度。
具体养护步骤如下: 1. 在施工完成后,及时对挡墙进行浇水。
2. 在挡墙表面覆盖维护膜,以保持墙体湿润和温度适宜。
3. 防止外力破坏,如避免车辆碰撞等。
4. 注意事项在施工过程中,需要注意以下事项: - 挡墙的加筋材料必须按照设计要求进行安装,不得少安装或错位。
- 混凝土的配比必须符合设计要求,以保证挡墙的稳定性和强度。
- 施工过程中必须保持挡墙的垂直度和水平度,避免出现倾斜或不平整的情况。
加筋土挡土墙施工方案

加筋土挡土墙施工方案引言挡土墙是一种常见的土木工程结构,用于防止土体的滑坡和崩塌。
加筋土挡土墙是一种采用土体和钢筋相互配合的结构形式,通过钢筋的加筋作用,提高挡土墙的抗力和稳定性。
本文介绍了加筋土挡土墙的施工方案,包括工艺流程、材料准备、施工步骤和注意事项。
工艺流程加筋土挡土墙的施工工艺流程主要包括以下几个步骤:1.地基处理:清理挡土墙基底并确保其平整、坚固。
如果地基不平整,可以采用填土或夯实等方法进行处理。
2.钢筋加筋:根据设计要求,在挡土墙基底铺设钢筋网,并确保钢筋网与地基牢固连接。
3.模板安装:根据设计要求,在挡土墙两侧安装模板,并确保模板的水平和垂直度。
4.混凝土浇筑:将混凝土均匀倒入模板中,使用振动器进行振动,以排除混凝土中的气泡。
5.加筋:在混凝土未完全凝固之前,在适当的位置插入钢筋,并与下方的钢筋网连接。
6.表面处理:等混凝土凝固后,进行表面处理,如刮平或刷涂防水剂等。
7.凝固养护:按照设计要求对挡土墙进行养护,确保混凝土强度达到要求。
材料准备在进行加筋土挡土墙施工之前,需要按照设计要求准备以下材料:1.混凝土:选择适当强度等级的混凝土,确保其质量符合相关标准要求。
2.钢筋:选择符合设计要求的钢筋,进行切割和弯曲,确保其准确度和质量。
3.模板:选择适当的模板材料,并按照设计要求进行切割和安装。
4.振动器:用于混凝土浇筑后的振动,以确保混凝土的密实度。
5.工具:包括水平仪、量具、拌和机、推车、扬泥机等。
施工步骤以下是加筋土挡土墙的施工步骤:1.清理地基:清理挡土墙基底,去除杂物和不均匀的土壤,并确保基底平整、坚固。
2.安装钢筋网:根据设计要求,在挡土墙基底上铺设钢筋网,并保证与地基的牢固连接。
3.安装模板:在钢筋网两侧安装模板,并严格按照设计要求进行水平和垂直度的检查。
4.混凝土浇筑:将预先准备好的混凝土均匀倒入模板中,并使用振动器进行振动,以确保混凝土的密实度。
5.加筋:在混凝土浇筑后,立即在适当的位置插入钢筋,并与下方的钢筋网连接。

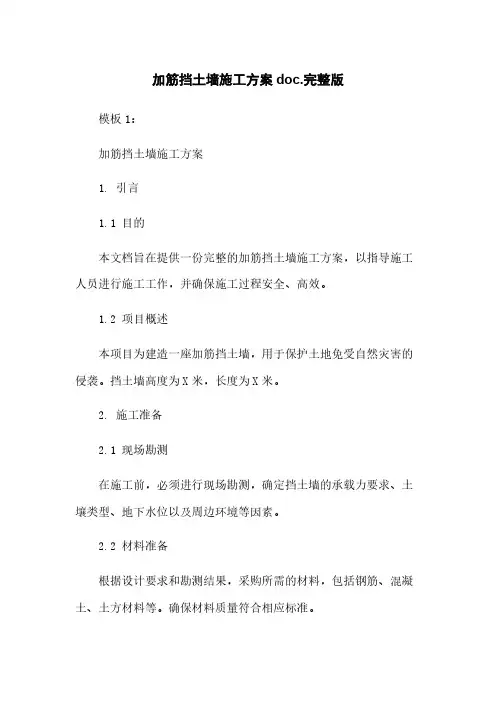

加筋挡土墙施工方案doc.完整版

加筋挡土墙施工方案doc.完整版模板1:加筋挡土墙施工方案1. 引言1.1 目的本文档旨在提供一份完整的加筋挡土墙施工方案,以指导施工人员进行施工工作,并确保施工过程安全、高效。
1.2 项目概述本项目为建造一座加筋挡土墙,用于保护土地免受自然灾害的侵袭。
挡土墙高度为X米,长度为X米。
2. 施工准备2.1 现场勘测在施工前,必须进行现场勘测,确定挡土墙的承载力要求、土壤类型、地下水位以及周边环境等因素。
2.2 材料准备根据设计要求和勘测结果,采购所需的材料,包括钢筋、混凝土、土方材料等。
确保材料质量符合相应标准。
3. 工程施工3.1 土方开挖根据设计要求和勘测结果,进行土方开挖。
确保开挖深度和坡度符合要求,土方应妥善处理。
3.2 加筋工程3.2.1 钢筋预埋在土方开挖完成后,按照设计要求在挡土墙底部进行钢筋预埋。
钢筋应垂直埋设,间距和截面积应满足设计要求。
3.2.2 混凝土浇筑钢筋预埋完成后,进行混凝土浇筑工作。
确保混凝土质量符合要求,浇筑过程中进行均匀振捣,保证混凝土密实度。
3.3 落石网安装在挡土墙外侧进行落石网的安装工作,以防止滚石和土方崩塌对挡土墙的损坏。
4. 完工验收4.1 施工质量检验完成施工后,进行施工质量检验。
包括挡土墙的高度、坡度、钢筋的质量等方面的检查。
4.2 收尾工作完成施工验收后,进行收尾工作,包括现场的清理、测量数据的整理等。
4.3 客户交付完成收尾工作后,向客户进行交付,并提供相关的技术资料和保养方法。
5. 附件本文档所涉及的附件有:设计图纸、勘测报告、施工记录等。
6. 法律名词及注释6.1 挡土墙:用以防止土方滑坡、塌方、边坡崩塌等自然灾害的墙体结构。
6.2 加筋工程:在土方工程中,通过埋设钢筋等材料来增强土方的强度和稳定性。
模板2:加筋挡土墙施工方案1. 引言本文档是一份加筋挡土墙施工方案,旨在指导施工人员顺利进行挡土墙的施工工作,确保施工的安全性和质量。
2. 施工目标2.1 建造一座高度为X米的加筋挡土墙,用于防止土方滑坡和塌方等自然灾害。
加筋土挡土墙施工方案

加筋土挡土墙施工方案
一、引言
加筋土挡土墙是一种常用的土木工程结构,用于防止土石坡面坡体失稳、护岸和挡土等。
本文将介绍加筋土挡土墙的施工方案。
二、材料准备
1.挡土墙土工织物
2.钢筋
3.砖石或混凝土材料
4.背填土
5.施工工具:挖掘机、铲车、水泥搅拌机等
三、施工步骤
1. 地基准备
•清理施工场地,标明挡土墙的轮廓
•开挖挡土墙基槽,基槽深度根据设计要求确定
•对基槽进行振捣或喷浆处理,以提高地基承载力
2. 钢筋安装
•按设计要求,在基槽中设置预制挡土墙支撑钢筋
•确保钢筋连接稳固、符合设计要求
3. 墙体搭建
•将土工织物铺设在钢筋上,根据设计要求固定土工织物
•在土工织物上铺设砖石或混凝土材料,形成挡土墙的主体结构
•确保墙体垂直、水平度符合要求
4. 背填土处理
•在挡土墙内部进行背填土的处理,填土应采用细土或砾石土
•逐层进行背填土的夯实,以提高挡土墙整体稳定性
5. 环境保护
•在背填土施工过程中,要防止土石坠塌、环境污染等情况发生
•做好施工现场的环境保护工作,确保施工安全
四、验收与保养
•完成挡土墙的施工后,应进行验收,确保各项工程质量符合设计要求
•定期对挡土墙进行检查和保养,及时修复裂缝和破损部分,以延长挡土墙的使用寿命
五、结论
加筋土挡土墙的施工是一项复杂的工程,需要严格按照设计要求和施工方案进行操作。
只有确保施工质量和安全,才能保障挡土墙的使用效果和效益。
云南加筋土挡土墙施工方案

云南加筋土挡土墙施工方案一、前言在土木工程施工中,为了保障工程的安全和稳定,加筋土挡土墙成为了一种常见的施工方案。
本文将介绍在云南地区加筋土挡土墙的施工方案,包括施工准备、施工流程、质量控制等内容。
二、施工准备1. 材料准备•土工布•钢筋•挡墙砖•水泥•石子等2. 设备准备•振捣机•砌墙机•搅拌机•钢筋弯曲机•矩形模板等3. 人员组织•施工队伍应包括熟练的砌筑工、搅拌工、钢筋工等。
4. 现场准备•对施工现场进行勘察,清理杂物,确保施工场地整洁。
三、施工流程1. 土方开挖•挖土开挖到设计要求的标高,保持坡度和平整度。
2. 基础处理•在挖好的基坑上铺设一层石子,然后压实,避免基底不平,提高土墙的承载力。
3. 钢筋加固•根据设计要求,将钢筋套入土墙中,用矩形模板固定,保证墙体稳固。
4. 石子填充•在钢筋固定好后,将石子填充到钢筋中间,确保钢筋被完全包覆。
5. 土墙砌筑•用振捣机振实填充土,层层砌筑土墙,保证墙体密实。
6. 护土处理•在土墙外侧加设土工布,杜绝土方的流失,保护土墙不受外界侵蚀。
7. 完工验收•完成土墙的全部砌筑后,进行验收,检查墙体的平整度、牢固度等指标是否符合设计要求。
四、质量控制1. 工艺控制•严格按照设计要求和施工标准进行施工,确保每个环节的工艺要求得到满足。
2. 材料控制•对所使用的材料进行检验和验收,保证材料的质量符合标准。
3. 现场监督•在施工过程中严格监督,随时发现问题及时处理,避免影响工程质量。
五、总结本文介绍了云南地区加筋土挡土墙的施工方案,包括施工准备、施工流程、质量控制等内容。
通过科学的施工方案和严格的质量控制,可以确保土挡土墙的稳定性和可靠性。
希望能为相关从业者提供一定的参考价值。
加筋土挡墙施工方案01

加筋土挡墙施工方案01一、引言加筋土挡墙是一种常见的土木工程结构,通常用于挡土、保护坡面、或作为支挡结构。
在工程实践中,加筋土挡墙施工方案的合理性和有效性对工程质量和安全至关重要。
本文将介绍一种适用于一般工程情况的加筋土挡墙施工方案。
二、材料准备1.土方材料:选用符合工程要求的填土材料,应具有一定的均匀性和坚实性。
2.加筋材料:可选用钢筋或其他合适的加筋材料,应符合相关标准和规范要求。
3.土工布:用于增加土方结构的整体抗剪性和抗拉性。
三、施工步骤1. 基础处理在施工区域进行基础处理,包括挖土、夯实、垫层等工作,确保基础平整、坚实。
2. 加筋安装在基础完成后,按设计要求进行加筋的安装,加筋的密度和深度应符合工程设计标准。
3. 土方填筑将土方材料逐层填入挡墙结构中,每层应夯实,确保填土的均匀性和紧密性。
4. 土工布铺设在适当的位置和层数铺设土工布,以增加土挡墙的整体受力性能。
5. 结构处理对挡墙结构进行整体处理,包括侧墙的施工、墙顶的处理等,确保结构的稳固性和完整性。
6. 后期处理完成挡墙的主体施工后,进行后期处理,包括表面处理、排水设计等,确保工程的整体质量和美观性。
四、注意事项1.施工过程中应按照设计要求和规范进行操作,严格按照施工方案执行。
2.加筋材料的品质和安装质量对挡墙的整体性能影响较大,需注意选择和安装。
3.要根据实际工程情况进行施工调整,及时发现和处理问题。
五、总结加筋土挡墙的施工方案是一个复杂的工程过程,需要科学合理的设计和精细的施工操作。
本文介绍的施工方案是适用于一般工程情况的参考方案,具体工程中仍需根据实际情况进行调整和优化。
通过严格遵守施工要求和注意事项,可以保证加筋土挡墙结构的安全可靠性和工程质量。
加筋土挡土墙施工方案

加筋土挡土墙施工方案土挡土墙是一种常见的防护结构,它以土壤为主要材料,采用一定的形状及固结度构建起来,能够有效地稳定土壤,并抵挡土体压力,保护背后的建筑物或其他设施安全。
本文将从材料选择、施工过程和质量控制等方面为您介绍土挡土墙的施工方案。
第一部分:材料选择1.土壤选择:应选用具有较好的延性和压缩性质的壤土,应以粘土为主,掺入适量的砂、石灰等改良剂,以提高土壤的稳定性和抗冲刷能力。
2.加筋材料:主要有钢筋、钢格栅等。
钢筋可以增加土体的抗剪强度,同时可以抵抗土体的拉应力。
钢格栅则可以增加土体的整体强度和稳定性。
第二部分:施工过程1.准备工作:首先要进行场地勘测和设计,确定挡土墙的形状和高度等参数。
然后进行土方开挖和平整,清除地表杂物和松散土壤。
2.基础处理:挡土墙的基础应有一定的承载能力和稳定性。
根据实际情况,可以选择浇筑混凝土基础或设置桩基。
3.铺筑挡土墙:首先在基础上进行铺设一层加筋土壤,然后逐层叠加,固结成墙体。
在挡土墙内设置承载墙和排水装置等。
在铺筑过程中要注意控制土料的含水量和压实度,以确保土壤的稳定性和一致性。
4.加筋施工:根据需要,可以在土壤中埋设钢筋,或在挡土墙的不同层次设置钢筋网和钢格栅等加筋材料。
加筋的位置和数量应符合设计要求,并采取适当的连接或焊接方式固定好。
5.表面处理:根据需要可以进行挡土墙的表面整平和防水处理。
可以采用喷涂、抹面或砌石等方式进行修饰和加固。
第三部分:质量控制1.施工参数:在施工过程中要根据设计要求进行土壤的选择和施工参数的确定,包括土壤的含水量、压实度和加筋材料的型号和数量等。
2.施工措施:要采取合理的施工措施,确保土壤的均匀性和一致性。
加筋材料要按照设计要求进行施工,并采取适当的固定措施,以确保加筋材料与土壤的良好连接。
3.质量检测:在施工过程中要进行质量检测,包括土体的密实度、稳定性和加筋材料的承载能力等。
可以采用工程检测和实验室检测相结合的方式进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
加筋土挡土墙施工方案一、工程部位及数量
二、施工方案
1、加筋土挡土墙施工工艺流程图
2、材料要求
(1)、筋带:筋带采用强度高、受力后变形小、能与填料产生足够的摩擦力的CAT钢塑复合材料拉筋带。
筋带宽30mm,厚2mm,伸长率1%。
筋带结点的水平间距0.5m,垂直间距0.5m,地基承载力大于350Kpa。
(2)、面板:面板应具有足够的强度,以保证拉筋端部土体的稳定;面板应具有足够的刚度,以抵抗预期的冲击和震动作用;面板应具有足够的柔性,以适应加筋体再荷载作用下产生容许沉降所带来的变形。
面板采用钢筋混凝土预制面板。
(3)、填料:填料施工应易于填筑与压实,与筋带之间能产生足够的摩擦力,对筋带材料无腐蚀性,且水稳性好。
填料优先选用有一定级配、透水性较好的砂类土、碎(砾)石类土,以保证筋带与填料之间能发挥较大的摩擦力,确保结构稳定。
填料最大粒径不得大于15cm。
3、基础工程
基底平面尺寸大于基础外缘30cm。
在浇筑条形基础前基底土质及地层情况须检验。
基础浇筑时,按设计要求预留沉降缝。
4、面板安装
(1)、第一层面板安装
在清洁的面板基础上,准确画出面0板外缘线。
在确定的外缘线上定点,然后进行水平测量。
安装时用干硬性砂浆砌筑调平,砂浆厚度1cm左右,面板布置如下图所示。
同层相邻面板水平误差不大于
10mm;轴线偏差每20延米不大于10mm。
按要求的垂度挂线安装,安装缝宜小于10mm。
安装时应防止角隅碰坏。
面板采用人工安装就位。
安装时单块面板倾斜度,一般可内倾1/100—1/200,作为填料压实时面板外倾的预留度。
(2)、以后各层面板的安装
沿面板纵向每5m间距设标桩,每层安装时用垂球核对,每三层面板安装完毕测量标高和轴线,其允许偏移量与第一层相同。
为防止相邻面板错位,用夹木螺栓或斜撑固定。
在曲线部位注意安装顺适。
水平误差用低强度砂浆找平。
水平及倾斜的误差应逐层调整,不得将误差累积后再进行总调整。
安装缝应均匀、平顺、美观。
不得在未完成填土作业的面板上安装上一层面板。
严禁采用坚硬石子及铁片支垫,以免造成应力集中损坏面板。
5、筋带铺设
筋带与面板的连接,将筋带从面板的预留孔中穿过,并绑扎以防止抽动,避免筋带在孔上绕成死结。
筋带铺设在压实平整的填料上,不宜重叠,不得卷曲或折曲。
筋带不得与硬质棱角填料直接接触。
筋带在铺设时,用钢筋将筋带拉紧,再用少量填料压住筋带,使之固定并保持正确位置。
6、填料的摊铺、压实
面板后按1:1放坡回填砂砾,砂砾根据筋带竖向间距进行分层摊铺和压实,砂砾外回填炮渣石。
卸料时自卸汽车与面板距离不应小于1.5m,汽车不得在未覆盖填料的筋带上行驶,并不得扰动下层筋带。
摊铺采用人工配合机械的方式进行,摊铺厚度均匀一致,表面平整,横坡度不小于3%。
每层厚度不得大于20cm。
推土机距面板不小于1.5m。
推土机运行方向与筋带垂直,并不得在未覆盖填料的筋带上行驶或停车。
距面板1.5m范围内采用人工摊铺。
填料填筑时,随时检查含水量是否满足压实要求,每层填料填筑完毕及时碾压。
填料应严格分层碾压。
碾压时先轻后重,不得使用羊足碾。
压路机不得在未经压实的填料上急剧改变运行方向和急刹车。
压实作业先从筋带中部开始,逐步碾压至筋带尾部,再碾压靠近面板部位。
碾压前应进行压实试验,以确定最经济的碾压遍数压实机具距面板不应小于
1.0m。
三、质量标准及保证措施
1、基底实测项目表
2、面板基础工程实测项目表
3、面板预制实测项目表
4、面板安装实测项目表
5、填料压实度合格率表
6、筋带施工实测项目表
四、安全保证措施
1、坚持“安全第一,预防为主”的方针,建立健全安全生产责
任制,成立安全生产领导小组。
2、各生产组配有专职安全员在工地巡查,发现有安全隐患之处及时更改。
3、各用电设备配有漏电保护设施。
4、夜间施工配备足够的照明设施。
五、文明施工
1、现场材料分规格、地点按要求码放整齐,杜绝乱堆乱放现象。
2、制定成品、半成品保护措施,以增强成品保护意识。
3、施工场地每作业班,工序完成后做到料尽场地清洁。
4、夜间施工避免使用高噪声设备,以防止扰民。
5、按规范设计要求施工,文明生产,严禁偷工减料,提高每个员工的道德品质。
劳动力需求表1
机械需求表2
材料需求表3
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。
三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。
)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。
他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。
这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。
感恩之余,诚恳地请各位老师对我的论文
多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。
其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。
)的班集体。
最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。
哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
