目录一、编制依据及说明 (2)二、屋面工程概况 (2)三、施工部署 (3)四、施工准备工作 (3)六、屋面施工方法 (4)七、冬期施工 (6)八、质量保证措施 (7)九、成品保护 (7)十、安全文明施工 (8)十一、环保施工管理及技术措施 (8)十二、节点防水做法附图 (9)十三、附图 (12)一、编制依据及说明1、龙湖水晶郦城建筑施工图;2、《龙湖水晶郦城工程》施工组织设计;3、《屋面工程技术规范》GB50345-2012;4、《屋面工程施工质量验收规范》GB50207-2012;二、屋面工程概况本工程设计屋面为混凝土刚性屋面(保温上人),防水为二级,防水层耐用年限为15年,二道防水设防。

卫生间透气管出屋面参照陕09J02/68,高度自屋面结构板起不小于2200。

上人保温屋面具体设计做法如下(从上到下):1、保温层排气管。

(DN50PVC管,水平长150,高500,下部90°弯头连接,上部45°弯头转角);2、刚性防水层: 40mm厚C20砼加4%防水剂,内配ф8(冷轧带肋钢筋)钢筋网片200x200。

分格缝纵横间距不应大于6m,钢筋网片在分格缝处应断开,分格缝内嵌填密封材料;3、现浇1:6水泥陶粒找坡2.0%(厚度小于25mm时用1:3水泥砂浆找坡,最薄处10mm),面抹1:2水泥砂浆10厚;4、XPS/EPS板保温层(厚度按设计),留设间距不大于6m的排气槽;5、3mm厚SBS聚脂胎改性沥青卷材防水层。

泛水高度从结构面算起500;6、1.5mm沥青防水涂膜;7、刷基层处理剂;8、结构面原浆收光,清理干净,阴阳角用1:2水泥石屑抹R≥50圆弧。

备注:1、排气槽间距不大于6m,槽宽70mm,高同保温层厚;2、槽面铺钉200mm宽,下层2目丝径0.7mm铅丝网,上层纤维布各一层。

3、现浇结构面宜由屋脊向排水口形成20mm高差找坡。

4、适用于住宅、商业三、施工部署(一)、屋面工程质量目标:屋面工程施工工程质量达到国家规定的统一标准合格。

龙湖水晶郦城板底极差专项施工方案

龙湖水晶郦城板底极差专项施工方案

目录一、编制依据 (1)二、工程概况 (1)三、数据收测 (1)五、不合格点处理 (2)六、安全文明施工 (3)1一、编制依据1、龙湖水晶郦城施工合同2、龙湖集团工程检查管理办法及附件(2013年版)3、混凝土结构工程施工质量验收规范(GB50204-2002)2011版二、工程概况龙湖水晶郦城项目用地位于西安市大兴新区永全路西侧,规划路永安路将地块分为南北两个地块,占地面积约4.52万㎡,由地下车库通道连接,龙湖水晶郦城项目由7幢塔式住宅楼(1~4、9~11栋)、4栋商业(5~8#楼),地下1层,11号楼廉租房为21层,其余为33层,商业局部为2层和4层,其余为3层,建筑面积约19.22万平方米。

工程结构特点:结构类型为剪力墙结构,基础结构型式为筏板基础,建筑工程设计等级为一级,合理使用年限为50年,抗震设防烈度为八度,结构抗震等级为一级,耐火等级为一级。

三、数据收测依据龙湖集团工程检查管理办法及附件,分别在每块板边500mm和板中间处进行板底标高数据实测,每户仅检测客厅、卧室、书房、餐厅。

即:2、3、4、10#楼每层楼检测14块板,9#楼每层检测28块板,1#、11#楼每层检测18块板,。

每块板底共检查5个点,板底极差允许偏差15mm,板底检测点位位于两侧墙体距阴角50mm处延伸线交点,示意如下图:按照我项目部制作的混凝土拆模试件,在梁板混凝土达到拆模强度后方对梁板模板进行拆除,模板拆除完成后项目部安排专人对每栋楼每层结构板板底标高数据全面进行实测,并同时记录于相应结构层板底极差平面收测图上。

此图每栋楼每层楼一张,注明楼层层数、楼层标高,检查人、检查数据,检查日期,每块板的板底极差值及每层楼的板底极差合格率,每层楼板底极差数据全部测量完成后复印并粘贴于各户入户门侧剪力墙上,并用红色标记在图上圈明该户数据。

四、不合格点位原因分析1、因模周转次数较多,西安片区天气干燥,模板翘曲,造成阴角处点位实测值较大。

龙湖水晶郦城地下室施工方案

龙湖水晶郦城地下室施工方案

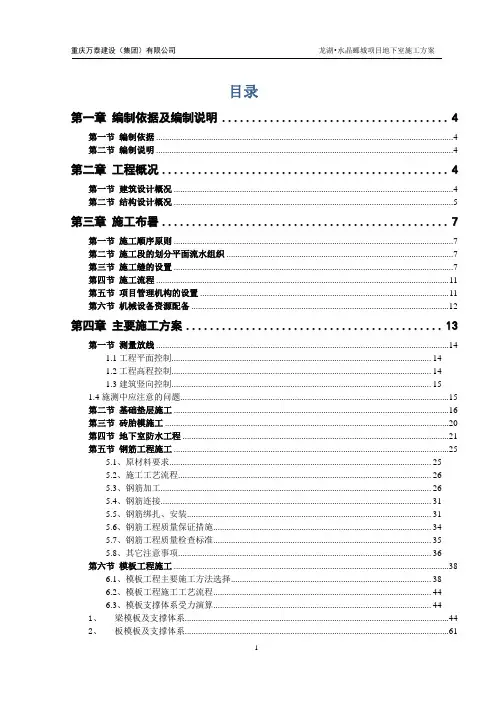

目录第一章编制依据及编制说明 (4)第一节编制依据 (4)第二节编制说明 (4)第二章工程概况 (4)第一节建筑设计概况 (4)第二节结构设计概况 (5)第三章施工布署 (7)第一节施工顺序原则 (7)第二节施工段的划分平面流水组织 (7)第三节施工缝的设置 (7)第四节施工流程 (11)第五节项目管理机构的设置 (11)第六节机械设备资源配备 (12)第四章主要施工方案 (13)第一节测量放线 (14)1.1工程平面控制 (14)1.2工程高程控制 (14)1.3建筑竖向控制 (15)1.4施测中应注意的问题 (15)第二节基础垫层施工 (16)第三节砖胎模施工 (20)第四节地下室防水工程 (21)第五节钢筋工程施工 (25)5.1、原材料要求 (25)5.2、施工工艺流程 (26)5.3、钢筋加工 (26)5.4、钢筋连接 (31)5.5、钢筋绑扎、安装 (31)5.6、钢筋工程质量保证措施 (34)5.7、钢筋工程质量检查标准 (35)5.8、其它注意事项 (36)第六节模板工程施工 (38)6.1、模板工程主要施工方法选择 (38)6.2、模板工程施工工艺流程 (44)6.3、模板支撑体系受力演算 (44)1、梁模板及支撑体系 (44)2、板模板及支撑体系 (61)6.4、模板安装基本要求 (69)6.5、模板安装 (70)五、模板定位及接缝处理措施 (71)六、后浇带模板施工 (72)七、模板拆除 (74)七、大体积混凝土施工 (76)7.1工程概况 (76)7.2施工准备工作 (76)7.3大体积混凝土温度和温度应力 (78)7.4大体积混凝土施工 (79)7.5大体积混凝土热工计算 (81)7.6混凝土测温 (85)7.7混凝土养护 (86)7.8主要管理措施 (86)第五章质量保证措施 (89)第一节总体目标 (89)第二节质量管理组织体系 (89)第三节工程质量保证措施 (92)第四节施工项目管理的组织控制与协调 (93)第六章安全保证措施 (96)第七章劳动力安排计划 (102)第八章确保文明施工及环境保护措施 (103)第一节管理目标 (103)第二节施工废水排放处理 (104)第三节环境保护措施 (105)第四节夜间施工措施 (107)第五节环境保护管理制度 (108)第九章工期保证措施 (109)第一节组织保证措施 (109)第二节资金保证措施 (110)第三节劳动力保证措施 (110)第四节物资供应保证措施 (110)第五节思想工作保证 (110)第六节技术管理保证 (110)第七节机械化水平保证 (111)第十章施工形象进度计划表 (111)第十一章施工总平面布置图 (111)第一节临设的部署原则 (111)第二节围墙及道路 (111)第三节施工用水用电 (112)施工用水用电详临水临电施工方案。

大体积砼施工方案(报监理)范文

大体积砼施工方案(报监理)范文

大体积砼施工方案(报监理)范文一、施工概况本次施工项目位于某地某工地,正式开工日期为xxxx年xx月xx日,计划完工日期为xxxx年xx月xx日,总施工面积约xx平方米,总体积达到xxx方米。

二、施工单位承建单位:某某建筑工程有限公司监理单位:某某监理有限公司三、施工方案3.1 施工准备1.确保施工现场整洁,搭建安全防护设施。

2.确保施工人员持证上岗,严格执行安全操作规程。

3.检查施工机械设备,确保运转正常。

3.2 砼浇筑1.采用泵送方式进行砼浇筑,确保砼的均匀性和质量。

2.严格按照设计要求进行施工,保证砼的强度和耐久性。

3.按照规范要求进行浇筑标高、密实度、外观质量等方面的检测。

3.3 施工进度1.制定详细的施工计划,保障施工进度的推进。

2.每日进行施工进度检查,及时调整施工方案,确保项目按时完工。

3.随时与监理单位保持沟通,及时反馈施工进展情况。

四、质量控制1.严格执行国家标准和相关规范,确保砼质量符合要求。

2.对砼材料进行抽检控制,保证其质量可控。

3.砼浇筑过程中实施质量监控,及时纠正施工中出现的问题。

五、安全防护1.加强施工现场安全防护,确保施工人员的人身安全。

2.定期进行安全教育培训,提高施工人员的安全意识。

3.配备完善的应急救援设施,做好安全预案准备。

六、总结本施工方案将按照上述步骤和措施进行实施,确保施工质量和安全,并将严格依据监理要求执行,保证项目顺利完成。

感谢监理单位的配合和支持。

以上是大体积砼施工方案的范文,如有问题请及时与本单位联系。

某商住楼底板大体积混凝土施工方案_secret

某商住楼底板大体积混凝土施工方案_secret

****商住楼工程地下室底板大体积砼施工方案1 工程概况本工程地下室底板总面积约为8300m3,板面标高-16.1m。

底板厚度有0.4m (抗浮板)、2.0~2.5m(办公楼区)和2.8~3.5m(住宅楼区)。

其砼总量为16000m3,属大体积砼。

底板砼强度等级C30(膨胀带、后浇带为C35),抗渗等级1.2Mpa,按设计要求,砼均应掺加8%SS-CAS(3)型砼膨胀剂(膨胀带掺加量提高到10%),并掺加0.9%/m3的砼用复合纤维。

2 施工准备工作大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。

因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。

2.1材料选择本工程采用商品混凝土浇筑。

对主要材料要求如下:①水泥:大体积混凝土结构引起的裂缝最主要的原因是水泥水化热的大量积聚使混凝土出现早期升温及后期降温现象。

为此在施工中应尽可能采用中低热水泥。

②细骨料:选用含泥量<2%,细度模数为2.79,平均粒径0.381的中、粗砂,从而降低混凝土的温升和减少混凝土的收缩,但砂率不宜过大,从而影响混凝土的可泵性。

③粗骨料:选用5-40石子,减少混凝十收缩,含泥量<1%,符合筛分曲线要求可减少用水量,使混凝士收缩和泌水随之减少,骨料中的针状和片状颗料<15%(重量比)。

④外掺料:在混凝土中可掺加缓凝减水剂和粉煤灰,以减少水泥用量,可以改善混凝士和易性和可泵性,延迟水化热释放的速度,放热峰也相应推迟,减少温度应力,减小大体积混凝土过程中的冷接缝的可能性。

2.2 混凝土配合比(1)混凝土采用搅拌站供应的商品混凝土,因此要求混凝土搅拌站根据现场提出的技术要求,提前做好混凝土试配。

(2)混凝土配合比按JGJ55-2000进行设计,控制水泥用量,掺加粉煤灰、矿粉、有缓凝、减水作用的高效减水剂,以尽量减少水泥水化热。

地下室基础底板大体积砼施工方案

地下室基础底板大体积砼施工方案

地下室基础底板大体积砼施工方案
一、基础底板大体积砼总规则
2、基础底板大体积砼的施工,要求地下室基础底板有良好的抗滑性、隔潮性、抗冻性及内部砼的耐久性,必须保证施工合格;采用中空间隔型
钢筋砼,实验抗拉强度及抗裂韧度要求严格。

1、地面准备:地面和墙壁应做好清理,混凝土的厚度、高度和宽度
等应按设计要求执行,清除杂质,除去污染,清理后的地面要平坦、干燥、排水更容易。

2、强度要求:钢筋砼的强度要求按照设计要求和国家技术规范要求
执行,验收时应检查钢筋的等级水平。

3、主筋配置:根据设计要求,合理配置主筋。

小区底板大体积混凝土施工方案

小区底板大体积混凝土施工方案

小区底板大体积混凝土施工方案混凝土是一种常见的建筑材料,其坚固耐用的特点使其成为小区底板施工的首选材料。

在施工过程中,需要制定一份详细的施工方案,以确保底板的质量和施工进度。

本文将为您介绍一个适用于小区底板大体积混凝土施工的方案。

一、材料准备1. 水泥:选用符合国家标准的硅酸盐水泥,根据工程规模和强度要求确定所需的水泥数量。

2. 粗骨料:选用经过筛选和洗净的合格砂石作为底板均质层骨料,确保砂石颗粒大小均匀。

3. 细骨料:选用粒径小于5mm的骨料作为底板细骨料层,以填充均质层间的空隙。

4. 混凝土外加剂:根据施工需要使用适量的外加剂,如减水剂、防水剂等。

二、施工工序1. 布置施工现场:在施工场地周围进行围挡,并清理出清晰的施工边界。

设置施工入口和标识牌,保证施工区域的安全与通畅。

2. 基础处理:对底板地面进行整平和清理,并将必要的排水系统安装完毕。

3. 建立标高控制点:利用仪器进行底板标高的测量和计算,确定标高控制点,并进行标记。

4. 模板安装:按照施工图纸的要求进行模板的安装和固定,确保模板的平整和结实。

5. 钢筋布置:根据设计要求和钢筋图纸,在模板内进行钢筋的布置和固定,注意钢筋的精确位置和间距。

6. 灌浆施工:在钢筋之间进行浇筑水泥灌浆,充分填满空隙,并用振动器排除气泡。

7. 混凝土浇筑:在灌浆施工结束后,进行混凝土的浇筑,一次性浇筑完全,确保混凝土浇筑层的整体性。

8. 养护处理:在混凝土浇筑结束后,进行适当的养护处理,包括覆盖保湿膜、喷水养护等,以防止混凝土早期干裂。

三、注意事项1. 施工环境:施工时应注意环境的温度和湿度,避免极端的恶劣天气条件,如高温和寒冷。

温度过高或过低可能会影响混凝土的凝结和强度发展。

2. 施工质量控制:混凝土的浇筑应均匀,浇筑速度不宜过快,以免造成不均匀沉降。

混凝土的坍落度应符合设计要求,并在充分振捣后表面光滑平整。

3. 施工进度安排:施工进度的安排应合理,确保混凝土浇筑过程的连续性,以避免不同浇筑层的接缝处出现冷缩裂缝。

商住楼基础大体积砼混凝土施工方案

商住楼基础大体积砼混凝土施工方案

商住楼基础大体积砼施工方案编制:审核:审批:年月日目录一、工程概况 (1)二、施工方案 (1)三、施工准备 (2)四、施工方法 (3)五、砼的养护 (3)六、大体积砼热功计算 (6)七、砼强度计算 (9)八、大体积砼产生裂缝的原因及防治措施 (10)九、应急措施 (13)大体积混凝土施工方案一、工程概况某工程位于。

工程规模地下一层,主体工程Ⅰ、Ⅱ标段都为地上层。

结构类型为框架剪力墙结构,总建筑面积 m2。

基础型式采用筏板基础。

基础垫层为C15混凝土,筏板基础为C35混凝土,基础以下混凝土均采用抗硫硅酸盐水泥,铝酸三钙含量小于等于5%。

二、施工方案1、混凝土采购选择采用商品混凝土,选择二至三家以上资质资信好、供应能力强、技术力量高的大型搅拌站,主要由其中一家供应商混,其他备用,以防出现不利情况。

混凝土一但开盘,要求混凝土供应能力≥50m3/ h,即1200 m3/24h。

2、混凝土运输现场设置两台汽车泵,一台作为备用,砼通过汽车泵泵管输送至作业面。

注:每台泵的浇筑能力≥50m3/小时。

3、浇筑分格为保证底板混凝土的施工质量,采取按后浇带一次性整体浇注的方法底板混凝土从28轴一端开始浇筑。

4、混凝土配合比:要求初凝时间≥100分钟。

三、施工准备1、组织所有的混凝土施工人员和操作工进行书面的技术质量安全等交底。

2、拟选择两家以上质量稳定、服务信誉好的大型商品砼搅拌站,由总包单位与各商品混凝土搅拌站协调;统一提供配合比,对各个搅拌站使用的水泥、砂、石、混凝土外加剂等各种原材料实行指定的品牌及产地,统一配制。

3、现场设置好两台地泵,1台备用,水平及竖向泵送管安装到位,泵送管支架要有足够的强度和刚度。

4、上反梁模板要支好,搭好施工马道,做好清理工作。

5、做好加强带的堵挡工作。

6、钢筋经总包、监理、建设单位、隐蔽验收、并签署混凝土浇筑令后开始浇筑。

7、在混凝土浇筑前应清理场内闲杂车辆及人员,在进出场口设置交通协调人员,负责协调罐车的进、出场以及罐车与社会车辆关系。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主楼底板大体积混凝土施工方案一、编制依据:1.《大体积混凝土施工规范》GB50496-20092.常州龙湖郦城项目二期二标工程《设计施工图》3.《混凝土结构工程施工质量验收规范》GB50204-20024.《普通混凝土配合比设计规范》JGJ555.《通用硅酸盐水泥》GB175二、工程概况:常州龙湖郦城项目二期二标工程位于常州市天宁区永宁路以北,三新路以西,贺家塘河以东地块。

工程由常州嘉南置业有限公司开发建设,上海工程勘察设计有限公司设计。

二期二标工程包括:六栋32层高层+底层商业用房+地下车库,建筑面积103701.95m2。

工程上部建筑耐火等级为一级,地下车库耐火等级为一级,屋面地下室防水等级Ⅱ级,抗震设防烈度七度,使用年限50年。

六栋(64#、65#、66#、67#、68#、69#)高层为地上32层钢筋混凝土剪力结构,平屋面,面砖、涂料外饰面,建筑高度为105.40m,檐口高度97..4m,标准层层高3.00m,底部架空层层高2.2m,室内外高差为0.10m。

±0.00相当于黄海高程4.50m。

其基础型式为地下室筏板基础,130、150厚现浇钢筋混凝土楼板。

三层及以上单体面积11367.36m2。

底层商业用房一、二为地上2层钢筋混凝土框架结构,平屋面,面砖、涂料外饰面,建筑总高度为10.20m,檐口高度7.40m,首层层高4.0m,二层层高3.4m,室内外高差为0.10m。

其基础为地下室筏板基础,上部结构130、150厚现浇钢筋混凝土楼板。

建筑面积6350.85+6418.94m2,地下车库分为B、C区。

B区为地下2层钢筋混凝土框架结构,地下一层层高3.70m(普通车库,面积9418m2),地下二层层高3.60m(人防部分,面积9833m2);C区为地下1层钢筋混凝土框架结构,地下一层层高3.70m(普通车库,面积3477m2),顶板覆土1.50m,±0.00相当于黄海高程4.50m。

其基础型式:车库为筏板+柱帽基础,500厚筏板,下设预制方桩抗拔桩,设多道后浇带,地下二层顶板250、300厚,地下一层顶板300、350厚现浇钢筋混凝土顶板;主楼部位66#~69#房筏板1200厚,64#、65#房筏板1100厚,下设预制Ø500管桩。

上部结构130、150厚现浇钢筋混凝土楼板。

三、施工准备:(一)原材料技术要求1.配制大体积混凝土所用水泥应符合国家标准《通用硅酸盐水泥》GB175的有关规定,当采用其他品种时,其性能指标必须符合国家现行有关标准的规定;1)选用中、低热硅酸盐水泥,大体积混凝土施工所用水泥其3d的水化热不宜大于240kJ/kg,7d的水化热不宜大于270kJ/kg;2)混凝土有抗渗指标要求,水泥的铝酸三钙含量不宜大于8%;3)所有水泥在搅拌站的入机温度不宜大60℃。

2.骨料的选择,除应符合国家现行标准《普通混凝土用砂、石质量及检验方法标准》JGJ52的有关规定外,尚应符合下列规定:1)细骨料宜采用中砂,其细度模数宜大于2.3,含泥量不应大于3%;2)粗骨料宜选用粒径5~31.5mm,并应连续级配,含泥量不应大于1%;3)应选用非碱活性的粗骨料;3.粉煤灰和粒化高炉矿渣粉,其质量应符合现行国家标准《用于水泥和混凝土中的粉煤灰》GB1596和《用于水泥和混凝土中的粒化高炉矿渣粉》GB/T18046的有关规定。

4.所有外加剂的质量及应用技术,应符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GB50119和有关环境保护标准的规定。

1)外加剂的品种、掺量应根据工程所用胶凝材料经试验确定;2)应提供外加剂对硬化混凝土收缩等性能的影响;3)耐久性要求较高或寒冷地区的大体积混凝土,宜采用引气剂或引气减水剂。

5.拌和用水的质量应符合国家现行标准《混凝土用水标准》JGJ63的有关规定。

6.为降低水泥水化热,减少水泥用量,建议采用混凝土60d后期强度配合比。

(二)技术准备1.大体积混凝土施工前进行图纸会审,提出施工阶段的综合抗裂措施,制定关键部位的施工作业知指导书。

2.大体积混凝土施工应在混凝土的模板和支架、钢筋工程、预埋管件等工作完成并验收合格的基础上进行。

3.施工现场设施应按施工总平面布置土的要求按时完成,场区内道路应坚实平坦,必要时与市政、交管等部门协调,指定场外临时疏导方案。

4. 施工现场的供水、供电应满足混凝土连续施工的需要,当有断电可能时,应有双回路供电或自备电源等措施。

5.大体积混凝土的供应能力应满足混凝土连续施工的需要,不宜低于单位时间所需量的1.2倍。

6.用于大体积混凝土施工的设备,在浇注混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。

7.混凝土的测温监控设备宜按有关规定配置和布设,标定调试应正常,保温用材料应齐备,并应派专人负责测温作业管理。

8.大体积混凝土施工前,应对工人进行专业培训,并应逐级进行技术交底,同时应建立严格的岗位责任制和交接班制度。

(三)作业条件1.清理地下室垫层上的泥土、垃圾、木屑、积水和钢筋上的油污等杂物;修补嵌填模板缝隙,加固好模板支撑,以防漏浆。

2.对钢筋模板进行总检查,办理隐检、预检手续;并在模板上弹好混凝土浇筑标高线。

检查支铁、垫块,注意保护层厚度,核实预埋件,水、电管线、盒、槽、预埋洞口的位置、数量及固定情况。

3.各种混凝土搅拌、运输和浇灌、振捣机具经维修、试运转,处于良好状态;电源、道路等满足浇灌要求。

安排组织好劳动力,备齐振捣设备,并做好其它准备工作,使施工处于有序状态。

4.如地下水位较高,应采取排水,降水措施,将地下水位降至基底0.5m水位以下。

5.搭设好必要的进入基坑的脚手人行坡道和浇筑脚手平台,以及铺设底板上操作用马凳、跳板等,并经检查合格。

6.各主楼板块混凝土浇筑配备1台泵车,提前7天通知混凝土搅拌站查看现场,并根据现场实际条件确定泵车位置和行走路线,同时申报各种混凝土标号及浇筑方量备料。

混凝土泵车设置位置,原则上布置在现场东、南两侧临时施工道路上,并邻近待浇筑板块。

7.商品混凝土配合比经检查,质量符合有关标准要求,并要求商品混凝土站备足运输车辆和混凝土数量,满足混凝土连续浇灌的需要。

要求对每车混凝土进行预控工作和做好其它进场检查,并测量卸料时的坍落度,做好详细记录。

8. 施工现场按《温控方案》,布置埋设钢管测温点,并加以保护。

(四)施工机具准备所用主要机具有塔吊、混凝土泵、布料杆等,振捣器使用30、50振捣棒及平板式振动器,其它有大、小平锹、铁板、抹子、温度计、塑料薄膜、油毛毡等。

四、施工部署:主楼部位66#~69#房筏板1200厚,64#、65#房筏板1100厚,大体积浇筑混凝土,根据各房号单体筏板及施工段划分,每个施工段浇筑,配备1台混凝土泵配合,施工段内不留设施工冷缝。

浇筑方向由西向东分层推进,水平分层均匀下料,以便泌水逐渐推向一个方向后,集中排除。

五、混凝土浇筑:(一)混凝土浇筑工艺1.基础底板厚度1100mm、1200mm,且大体积浇筑混凝土,为避免出现温度收缩裂缝和减轻浇灌强度,可选用自然分层连续浇筑。

浇筑时,可利用混凝土自然流淌形成的斜坡进行分层,采用“分段定点下料,一个坡度,薄层浇筑,循序渐进,一次到顶”的浇筑方法。

振捣时一般布置三道振动棒,第一道在混凝土坡顶,第二道在混凝土斜坡中间,第三道在混凝土坡脚。

三道相互配合,保证覆盖整个坡面,确保不漏振。

随着混凝土浇筑工作的向前推进,振动棒也相应跟上,以确保整个高度混凝土的质量。

2.大体积混凝土施工整体分层或分块间歇浇筑,应缩短间歇时间,并应在前层混凝土初凝之前将次层混凝土浇筑完毕。

层间最长的间歇时间不应大于混凝土的初凝时间。

当层间间歇时间超过混凝土的初凝时间时,层面应该施工缝处理。

3.大体积混凝土采用二次振捣的方法,增加混凝土的密实度和均匀性。

二次振捣的最佳时间与水泥品种、水灰比、坍落度、气温和振捣条件等有关。

必要时要经试验确定。

在操作时间上,要留有余地,避免由于失误而造成“冷缝”。

4.大体积混凝土浇筑时,可在四周侧模的底部开设排水孔,或利用设计的电梯基坑、集水坑,将大部分泌水用软轴泵或隔膜泵排出;少量来不及排出的泌水随着浇筑的向前推进,而被赶至侧模边上,通过侧模顶部开设的排水孔流出。

当浇筑的混凝土大坡面接近侧模时,可改变混凝土的浇筑方向,即由侧边模处向回浇筑,与原斜坡相交,形成一个集水坑,另外有意识的加快两侧混凝土的浇筑速度,使集水坑慢慢缩成一个小水洼,用软轴泵及时将泌水排出。

这种方法基本上能排出最后阶段的泌水。

5.表面处理。

混凝土浇筑后,初凝前应按标高用长刮尺刮平,初凝后、终凝前再用木蟹反复搓平压实,以控制混凝土表面龟裂并及时用塑料薄膜覆盖。

(二)混凝土的温度监测1.大体积混凝土的温度监测和控制应贯穿于施工的全过程。

温度监测和温度控制是相互联系、相互配合的。

在施工中宜采用信息化的施工方法,温度监测的数据要及时反馈,以进行温度控制;采用温度控制后,又要根据温度监测的数据判断温度控制的效果。

2.拌合物的出机温度、浇筑温度及浇筑时的气温应进行监测。

至少每2h应测一次。

3.大体积温度浇筑后,养护期间应进行温度监测,同时,应测环境温度。

第一次测温时间宜在浇筑后的12h时进行。

1)测温点的布置:必须有代表性和可比性,也可以在对称区域布置。

所有测温点均应编号,并绘制测温点布置图。

基础底板等大型构件,垂直方向一般在表面、中部和底部布点。

各点应在1m直径范围内形成点簇;水平方向一般沿对称轴布置点簇(有足够代表性时,也可只在对称轴一侧布置),在边缘、角上及中间也应布置。

点簇的间距一般5~10m。

2)测温工具的选择:为了及时控制混凝土的温度梯度,随时掌握混凝土温度动态,采用便携式电子测温仪、工业用水银温度计等测温工具。

采用电子测温仪时,还应用水银温度计进行校核。

3)测温制度:人工测温,在混凝土升温及保持阶段,一般2~3h应测温一次。

在温度下降阶段,一般4~8h应测温一次。

采用预留测温孔测温时,一组测温孔只能反映一个点的数据。

不得采取沿孔洞变动温度计高度的方法来测孔中不同高度处的温度。

孔中应注入5cm高的清水或油,玻璃或水银温度计末端应没入水中并保持至少3min,然后迅速抽出温度计,读数加上0.5~1℃作为测定值;5)测温工作应由经过培训,责任心强的专人进行。

测温数据应及时交技术负责人阅签。

发生异常情况应立即向有关人员汇报,以便及时采取措施。

4.大体积混凝土温度控制措施的参数:1)混凝土的浇筑温度(混凝土拌合物经振捣后,在50~100mm处的温度)不宜超过30℃。

2)混凝土内部与表面的温度之差不应超过设计值,当设计无要求时,不宜超过25℃。

混凝土的温度日降温梯度应超过10℃。
