围岩监控量测方案设计

合集下载

围岩监控量测

围岩监控量测

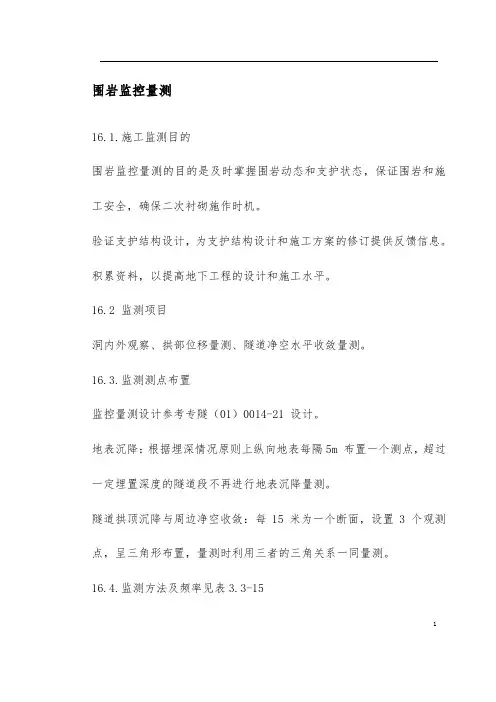

围岩监控量测16.1.施工监测目的围岩监控量测的目的是及时掌握围岩动态和支护状态,保证围岩和施工安全,确保二次衬砌施作时机。

验证支护结构设计,为支护结构设计和施工方案的修订提供反馈信息。

积累资料,以提高地下工程的设计和施工水平。

16.2 监测项目洞内外观察、拱部位移量测、隧道净空水平收敛量测。

16.3.监测测点布置监控量测设计参考专隧(01)0014-21 设计。

地表沉降:根据埋深情况原则上纵向地表每隔5m 布置一个测点,超过一定埋置深度的隧道段不再进行地表沉降量测。

隧道拱顶沉降与周边净空收敛:每15 米为一个断面,设置3 个观测点,呈三角形布置,量测时利用三者的三角关系一同量测。

16.4.监测方法及频率见表3.3-151表3.3-15 收敛及拱顶下沉量测频率表16.5.监测控制警戒值当监测数据达到管理基准值的70%时,定为警戒值,应加强监测频率。

当监测数据达到或超过管理基准值时,应立即停止施工,修正支护参数后方能继续施工。

16.6.监控量测数据处理及信息反馈监控量测资料均由计算机进行处理与管理,当取得各种监测资料后,能及时进行处理,绘制各种类型的表格及曲线图,对监测结2表3.3.-16 监测管理表注:U0—实测位移值;Un—允许位移值 Un 的取值,即监测控制标准。

果进行回归分析,预测最终位移值,预测结构物的安全性,确定工程技术措施。

因此,对每一测点的监测结果要根据管理基准和位移变化速率(mm)/d 等综合判断结构和建筑物的安全状况,并编写周、月汇总报表,及时反馈指导施工,调整施工参数,达到安全、快速、高效施工之目的。

监测资料的反馈程序见图5.8-01采用《铁路隧道喷锚构筑法技术规则》的Ⅲ级监测管理并配合位移速率作为监测管理基准,即将允许值的三分之二作为警告值,允许值的三分之一作为基准值,将警告值和允许值之间称为警告范围,实测值落在此范围,应提出警告,说明需商讨和采取施工对策,预防最终位移值超限,警告值和基准值34之间称为注意范围,实测值落在基准值以下,说明隧道和围岩是稳定的。

围岩量测

围岩量测



1)喷层应力太大,或出现明显裂损或剥落、 起鼓等现象时,应作处理,一般是适当增加喷 层厚度。 2)喷层已较厚,仍然出现明显裂损、起鼓等 现象时,则不一定再增加喷层厚度,而应采取 下列措施: ① 增强锚杆的长度和直径等; ② 改变封底时间; ③ 调整施工措施; ④ 选择二次衬砌的最佳时机;并且要继续加 强监控量测。

② 掌握支护的工作状态信息并及时反馈,指 导施工作业。
(2)预报及监视险情 ① 作出工程预报,确定施工对策与措施; ② 监视险情,以确保安全施工。


(3)校核隧道工程理论计算结果、完善工程
类比法

① 为理论解析、数值分析提供计算数据与对
比指标;

② 为工程类比提供参考依据; ③ 为隧道工程设计和施工积累经验资料。
2~5m间隔 不动点 地表测点 不动点
测量仪器:用水准仪和塔尺
周边收敛及拱顶下沉数据的处理及应用

1、量测数据处理的目的 ⑴ 将同一量测断面的各种量测数据进行分析
对比、相互印证,以确认量测结果的可靠性;

⑵探求围岩变形或支护系统的受力随时间变化
规律、空间分布规律,判断围岩和支护系统稳
定的状态。

3)根据位移与时间的曲线进行施工管理

a线, 位移速率很快变小,可适 当减弱支护。
b线,位移速率逐渐变小,可正 常施工。 c线,位移速率不变,应及时加 强支护,必要时暂停掘进。 d线,位移速率逐步增大,曲线 出现反弯点,应停止掘进,及 时采取加固措施。



位移时间曲线
⑵二次衬砌的施作条件

10、围岩声波测试
目的:用超声波仪测试围岩松动圈及破碎等情况。 测点布臵:每一个断面布设多对或个测孔,钻孔深 度大于锚杆长度,钻孔内每隔0.2~0.5米测试一个 点。

围岩监控量测作业指导书

围岩监控量测作业指导书

天平铁路隧道工程围岩监控量测作业指导书1. 监控量测目的(1).监测围岩变形和压力情况,验证支护衬砌的设计效果,保证围岩稳定和施工安全;(2).提供判断围岩和支护系统基本稳定的依据,确定二衬与仰拱的施作时间;(3).通过对量测数据的分析处理,掌握地层稳定性变化规律,预见事故和险情,作为调整和修正支护设计参数及施工方法的依据,提供围岩和支护衬砌最终稳定的信息。

2. 监控量测计划根据施工图设计和《铁路隧道喷锚构筑法技术规范》(TB10108—2002)的要求,本工程隧道监控量测将选择以下项目进行:必测项目包括:①洞内外观察;②净空水平收敛量测;③拱顶相对下沉量测;④浅埋地段地表下沉量测。

选测项目包括:①地表下沉量测;②锚杆轴力量测;③钢架内力及所承受的荷载量测;④围岩、喷层、二衬应变量测;⑤围岩压力量测。

监控量测仪器:全站仪、激光隧道限界检测仪、精密水准仪、收敛仪、隧道拱部位移计(挂钩式、振弦式钢筋计与频率仪、钢弦式压力计、振弦式钢筋计与频率仪3. 监控量测方法、测点布置与量测频率监控量测施工流程见下图⑴洞内外观察洞内外观察分开挖工作面观察、已施工区段观察以及地表观察。

开挖工作面的观察,在每个开挖面进行。

当围岩石质较好、地质监控量测流程图基本无变化时,可每天进行一次;但在软弱围岩条件下,开挖后应立即进行地质调查;若遇特殊不稳定情况时,派专人进行不间断的观察。

观察后绘制开挖工作面略图并绘出地质素描图,填写工作面状态记录及围岩级别判定卡。

观察内容包括:新开挖出的裸岩面节理裂隙发育情况、开挖工作面的稳定状态、涌水情况、围岩变形等。

对已施工区段的观察,每天至少一次,观察内容包括:是否发生锚杆被拉断或垫板脱离围岩现象、喷混凝土是否发生裂隙与剥离或剪切破坏、钢拱架有无被压变形情况、初期支护质量情况。

洞外观察每天至少一次,内容包括:洞口地表情况、地表沉陷、边坡及仰坡的稳定、地表水渗透情况等。

⑵拱顶相对下沉及水平相对净空变化量测拱顶下沉及水平相对净空变化量测在同一断面进行,每个量测断面各布置一个拱顶下沉点和一条水平收敛量测侧线(全断面法)或二条净空水平收敛量测测线(台阶法)。

破碎围岩隧道监控量测方案设计

破碎围岩隧道监控量测方案设计

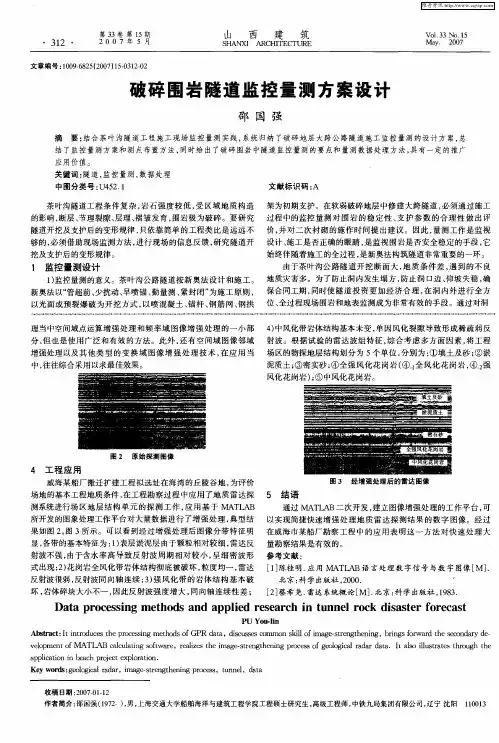

1 监控 量测设计
防止洞 口边 、 仰坡失 稳 , 确 1 监控量测 的意义 。茶叶沟公路隧道按新 奥法设计 和施 工。 地 质灾 害多 。为 了防止洞 内发生塌方 , ) 同时使 隧道投 资更 加经 济合理 , 洞内外进行 全方 在 新奥法以“ 管超前 、 少扰动 、 早喷锚 、 勤量测 、 紧封闭 ” 为施工原 则 , 保合 同工期 , 全过程现场围岩和地表监测成 为非 常有效 的手段 。通过对洞 以光面或 预裂 爆破 为开 挖方式 , 以喷混凝 土 、 杆 、 锚 钢筋 网、 钢拱 位 、
Da a pr c s i g m e h d nd a ple e e r h i u e o k dia t r f r c s t o e sn t o s a p i d r s a c n t nn lr c s s e o e a t
PU u ln Yo -i
图 3 经 增 强 处 理 后 的 雷达 图像
测系统进行场 区地层 结构单 元 的探 测 工作 , 应用 基 于 MA L B TA
通过 MA A TL B二 次开发 , 建立 图像增强处理 的工 作平 台 , 可 所开发的图象处理工作平台对大量数据进行 了增 强处理 , 典型结 以实现简捷快速增强 处理 地质雷 达探测结 果 的数字 图像。经过
中, 往往综合采用 以求最佳效果 。 泥质土 ; ③密实砂 ; ④全强 风化花 岗岩 ( l 风化花 岗岩 , 2 ④一 全 ④一 强 风化花 岗岩 )⑤ 中风化花 岗岩 。 ;
图 2
原 始 探 测 图像
4 工程 应用
威海某船厂搬迁扩建工程拟选址在海湾 的丘 陵谷地 , 为评价 场地 的基本工程地质条件 , 在工程勘察过 程 中应用 了地 质雷达探 5 结 语

隧道监控量测

隧道监控量测

一、监控量测:1、监控量测步距,五级围岩和黄土隧道5米,四级围岩10米,三级围岩30米。

2、监控量测点埋设:每个断面5个监控点。

拱顶下沉1个。

3、埋点要求:点的制作和埋设要按业主要求施做,每个断面5个监控点要埋在同一里程断面上,水平收敛2组。

水平收敛的每组2个点要在同一水平面上。

点不得焊在拱架上。

埋设的监控点不能露出太多,喷完混凝土整好露出整个三角就可以,每个监控点埋设完成后必须用油漆做好标识。

4、数据的采集及整理:点在埋设完12小时内(在断面开挖放炮前)进行初始读数采集。

采集完的初始读数要上报现场监理工程师或在采集数据时与现场监理工程师一起。

现场要随时观测温度以便数据处理改正。

以后的观测按监控量测规范施做,到收敛沉降速率达到0.1~0.15毫米、平均变形达到85%或在二衬挂防水板前停止观测。

上下导开挖时观测时间拱顶下沉和水平收敛一线时间基本一致,三导坑开挖时拱顶下沉、水平收敛1、2线时间均不同。

不管是上下导还是三导坑施工结束时间在同一天。

5、资料整理:每天观测的数据要及时整理分析,对于没天变形量大于5毫米的和累计变形达到100毫米的要停止施工,将数据和资料上报项目部和监理,等待处理意见后在施工。

对于观测次数未能达到要求的,比如1天1次,观测是由于施工或时间的愿因中间可采用内插法。

每个断面观测完,变形稳定后将资料整理好报现场监理和监理站签字后归档。

资料不得做假资料或不测数据在家编资料。

6、监控量测牌:个分部都有统一的监控量测牌是业主下发的,没个断面要挂四个,水平收敛的四个点,牌上要标明里程,埋设时间,人员,初始读数等。

初始读数为你观测的尺的读数加电子显示的读数,尺为12.35,电子显示为2.356,牌上就写12.3756,不是温度改正后的数。

牌要挂整齐。

牌有顺坏的和不干净的要及时更换。

必须保证检查是完好无缺,干净整洁。

7、对于监控点损坏的或埋设不标准的要重新埋设重新测量数据。

损坏的要及时布设及测量。

监控量测方法及量测频率

监控量测方法及量测频率
1~2次/天
1次/
2天
1~2次/周
1~3次/月
3
拱顶下沉
水平尺、水准仪、钢尺或测杆
同上
1~2次/天
1次/2天
1~2次/周
1~3次/月
4
锚杆抗拔力
锚杆测力计及拉拔器
每10米一个断面,每个断面至少做3根锚杆




5
地表下沉
水平仪、水准仪
每5~50m一个断面,每个断面至少7个测点,每隧道至少2个断面,中线每5~20m一个测点
1~2次/周
1~3次/月
10
喷射砼应力及衬砌砼应力、裂缝量测
应变计、应力计、测缝计
每代表性地段一个断面,每个断面设11个测点
1~2次/天
1次/2天
1~2次/周
1~3次/月
11
围岩弹性ห้องสมุดไป่ตู้测试
各种声波仪及配套探头
有代表性地段设置




注:B为隧道开挖宽度
分离式隧道现场监控量测项目量测方法及频率要求
开挖面距量测面前后﹤2B时,1~2次/天。开挖面距量测断面前后﹤5B时,1次/2天。开挖面距量测断面前后﹥5B时,1次/1周。
6
围岩体内位移(洞内设点)
洞内钻孔中安装单点、多点杆式或钢丝式位移计
每5~100一个断面,每个断面2~11个测点
1~2次/天
1次/2天
1~2次/周
1~3次/月
7
围岩体内位移(地表设点)
地面钻孔中安装各类位移计
每代表性地段一个断面,每个断面3~5个钻孔
同序号5地表下沉要求
8
围岩压力及两层支护间压力
各种类型压力盒

解读铁路隧道围岩监控量测

解读铁路隧道围岩监控量测

解读铁路隧道围岩监控量测一、围岩监控量测围岩监控量测是实现上述目标的关键,目前铁道部所发行的与围岩监控量测有关的文件有:《铁路隧道设计规范》《铁路隧道监控量测技术规程》《铁路隧道钻爆法施工工序及作业指南》《铁路隧道喷锚构筑法技术规范》因为这些规范均存在不完善的缺陷,所以实际应用中应综合使用。

下面按照施工程序分别解读。

监测项目监测项目分为必测项目和选测项目,满足施工需要的是必测项目,包括:(1)洞内、外观察洞内观察围岩吊块规模、频率,节理、裂隙发展变化以及喷射混凝土开裂情况,其中特别注意纵向裂缝和斜交裂缝,除了眼观之外,应配合仪器测量,裂缝只有发展状态的才是不安全的;(2)拱顶下沉拱顶下沉量由两部分组成:一是拱部支护整体下沉,而是拱部局部变形下沉,要区分两种数据,须结合拱脚的量测结果;(3)净空变化对净空变化的量测,传统只测水平位移,这主要受到接触式量测仪器的限制,不能全面、真实地反映实际围岩变化,全站仪测量具备测量水平以及竖向位移的条件,结合拱顶下称,可区分局部变形和整体下沉两种情况;(4)地表沉降地表下沉监测项目在浅埋地段以及由于隧道施工造成地下水位变化而可能引发的地面建筑物沉降地段开展,在山岭,若地面没有建筑物,则以洞内监测为主。

测量仪器《铁路隧道监控量测技术规程》之4.2.2及《铁路隧道钻爆法施工工序及作业指南》之10.2.1明确可采用接触式和非接触式量测,非接触式量测仪器为全站仪,由于目前隧道开挖均采取大断面,所以,接触式量测受到很大限制,故采用非接触式。

量测断面间距《铁路隧道监控量测技术规程》之4.3.2规定必测项目监控量测断面间距表4.3.2 规定必测项目监控量测断面间距实践证明,对于Ⅳ~Ⅵ级围岩,其90%以上的变形发生在1B (B为隧道开挖宽度),对于单线隧道,开挖宽度约为7m,对于双线隧道开挖宽度约为14m,所以,按照5~10m的间距布置断面,就有可能在某1B 范围无测点,所以,实际实施应按照隧道进尺来确定,危险地段,每一循环必须布置测点;一般情况按照进尺的2~3倍布置测点。

第3章 围岩周边的位移监测量控

第3章 围岩周边的位移监测量控
a. 设计单位有指导意见的,按设计单位的指导意见考虑布置; b. 若设计单位没有指导意见的,按规范规定选择具有代表性地段进行布置。
量测断面尽可能靠近掌子面,量测元件安设时,量测断 面应在距开挖面2m范围内尽快安设。 Ⅴ级围岩沿衬砌中线5~10m设置一个测量断面;Ⅳ级 围岩沿衬砌中线10~20m设置一个测量断面。
例:乔庄隧道代表性断面ZK42+665的拱顶下沉和净空收敛曲线及位 移速度曲线见图3、图4。
图3 位移与时间关系曲线
图4 位移速度与时间关系曲线
3.6 结论及工程建议
围岩类别
覆盖层厚度(m)
<50
50~300
>300

0.10~0.30
0.20~0.50
0.40~1.20

0.15~0.50
0.40~1.20
为L1,T2时的观测值为L2,则收敛值△L=L1-L2 ;收敛速度
△V(t)=△L/△T 其中:△T=T2-T1
3.2 监控量测的仪表及其精度
数显隧道收敛仪
测量范围:0.5m~30m 数显示值:0.5m~30m 测量精度:0.1mm 分辨率:0.01mm 数显示值稳定度:24h内不大于 0.01mm 电源:1.55V氧化银钮扣电池 SR44W1节 外形尺寸: 410mm×100mm×35mm 重量:0.9kg
3.4 测点的布置
2、测量频率

开挖后时间
1~15天
测量频率
1~2次/天
16天~1个月 1~3个月 3个月后
1次/2天 1~2次/周 1~3次/月
3.5 测量结果
(1)绘制位移量随时间变化的曲线; (2)绘制位移速度随时间变化的曲线 ; (3)绘制位移量与开挖面距离关系曲线 ; (4)找出位移一时间回归曲线,求出最终净空位移量 ;
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

银山隧道监控量测施工方案一、工程概况本标段共有一座隧道,为银山隧道,隧道位于河婆镇南部银山一带,为中低山地貌,起伏较大,山顶最大地面高程182m,进口最低高程102m,最大高差约84m。

隧址区气候属南亚亚热带季风气候,具有常年气候温和充足,雨量充沛,无霜期长,植被丰富,水域发达的特点。

隧道进口位于一冲沟和侧壁中,地形较陡,坡度15~45°,坡向朝东;出口位于冲沟和斜坡上,地形较陡,坡度10~45°,坡向朝西。

隧道布置型式为分离式隧道,起止桩号左线ZK98+062~ZK98+655,长593m;右线K98+~K98+575,长535m。

银山隧道为不良地质隧道,洞口端浅埋且偏压严重,是本标段的重点(关键)和难点工程。

隧道洞身主体主要穿越全风化花岗岩、全风化碎块状花岗岩,局部有辉绿岩侵入,围岩级别主要为Ⅲ~Ⅴ级。

隧道主要围岩划分情况见表1二、监控量测开挖和支护过程的围岩变形和稳定监测主要是通过围岩监控量测来实现的。

监控量测是信息化设计与施工的重要容。

通过施工现场的监控量测,为判断围岩稳定性,支护、衬砌可靠性,二次衬砌合理施作时间,以及修改施工方法、调整围岩级别、变更支护设计参数提供依据,指导日常施工管理,确保施工安全和质量。

2.1实施机构监控量测工作根据业主要求由施工方承担,成立专业的监控量测小组,成员由多年从事地下工程施工及监测经验的技术人员组成,监测主管由具有丰富施工经验,具有数据分析和计算能力的专职监测工程师担任。

监测小组在监测主管的领导下负责日常监测工作及资料整理工作并及时反馈指导施工。

配置情况见下表;表2 银山隧道围岩监控量测小组2.2 实施原则监测系统设计原则:施工监测是一项系统工程,监测工作的成败与监测方法的选取及测点的布置直接相关。

根据我单位监测工作的经验,归纳以下5条原则:可靠性原则:可靠性原则是监测系统设计中所考虑的最重要的原则。

为了确保其可靠性。

首先,系统需要采用可靠的仪器。

其次,在监测期间保护好测点。

多层次监测原则:在监测对象上以位移为主,兼顾其它监测项目;在监测方法上以仪器监测为主,并辅以巡检的方法;在监测仪器选择上以机测仪器为主,辅以电测仪器。

重点监测关键区的原则:观测仪器布置合理,注意时空关系,布点时形成具有一定测点覆盖率的监测网,同时注意控制关键部位。

在具有不同地质条件和水文地质条件地段,其稳定的标准是不同的。

稳定性差的地段重点进行监测。

方便实用原则:为减少监测与施工之间的干扰,监测系统的安装和测量尽量做到方便实用。

经济合理原则:系统设计时考虑实用的仪器,不必过分追求仪器的先进性,以降低监测费用。

2.3监测实施容和技术要求监控量测包含策划、量测、数据整理分析、安全性评价、工程措施建议等部分,成果须按时报设计、施工、监理,业主以便进行动态设计和各方掌握围岩稳定性情况。

2.3.1量测围及阶段进出口高边坡支护段、洞身浅埋段地表和大断层、大变形地段、正洞洞身。

2.3.2量测项目银山隧道监控量测分必测项目和选测项目两种类型。

1.以洞外观察、水平收敛量测、拱顶下沉量测、洞身浅埋段地表下沉量测为必测项目,断层破碎带隧底上鼓量测视现场施工实际情况进一步确定。

见下表:2.选测项目应根据设计要求、隧道横断面形状和断面大小、埋深、围岩条件、周边环境条件、支护类型和参数、施工方法等综合选择选测项目。

选测项目见表4表4 隧道现场监控量测选测项目2.3.3量测断面布置原则及埋测点要求1.布置原则:在施工过程中,为了及时掌握隧道围岩的变形情况以及预测隧道围岩的变化趋势,拱顶下沉和水平收敛量测断面的间距为:Ⅲ级及以上围岩不大于40m;Ⅳ级围岩不大于25m;Ⅴ级围岩应小于20m。

围岩变化处应适当加密,在各类围岩的起始地段增设拱顶下沉测点1~2个,水平收敛1~2对。

当发生较大涌水时,Ⅳ、Ⅴ级围岩量测断面的间距应缩小至5~10m。

2.埋测点要求:各预埋测点应牢固可靠,并设置专用标识牌,标明测点的名称、部位、编号、埋设日期等,见图3示意;测点应牢固、可靠、易于识别,应能真实的反应围岩、支护的动态变化信息。

洞必测项目各测点应埋入围岩中,不应焊接在钢支撑上,外露部分宜有保护装置。

要加强教育,提高所有进洞人员保护意识,对测点进行妥善保护,不得任意撤换和遭到破坏;施工过程中应做好仪器的日常维护工作,保证性能良好;量测人员进洞应满足隧道洞作业施工要求。

测点布置示意见图1、图2所示图1 地表沉降横向测点布置示意图图2 全断面法施工段量测布置示意见图图3 量测点标牌及量测作业2.3.4量测频率1.洞观察分为开挖工作面观察和初期支护状况观察。

开挖工作面观察应在每次开挖后进行,地质情况基本无变化时,可每天进行一次.对初期支护的观察也应每天至少进行一次,观察容包括喷射混凝土,锚杆,钢架的状况。

洞外观察包括边仰坡稳定、地表水渗透、地表沉陷等观察。

2.净空水平收敛量测和拱顶下沉量测采用相同的量测频率。

量测频率应根据测点距开挖面的距离及位移速度分别按表4及表5确定。

实际量测频率应从由开挖面的距离决定的监控量测频率和由位移速度决定的监控量测频率之中选择较高的一个量测频率。

当地质条件复杂、下沉量大时,除量测拱顶下沉时,尚应量测拱腰下沉及基底隆起量。

量测断面距开挖工作面距离(m)量测频率(0~1)B 2次/d(1~2)B 1次/d(2~5)B 1次/2~3d﹥5B 1次/7d变形速度(mm/d) 量测频率≥5 2次/d1~5 1次/d0.5~1 1次/2~3d0.2~0.5 1次/3d﹤0.2 1次/7d2.3.5量测操作要点1、洞外观察隧道施工过程中应进行洞、外观察,洞观察分开挖工作面观察和已支护地段观察两部分。

(1)开挖工作面观察应在每次开挖后进行。

观察工作面状态、围岩变形、围岩风化变质情况、节理裂隙、断层分布和形态、地下水情况以及喷射混凝土的效果。

观察后及时绘制开挖工作面地质素描图,填写开挖工作面地质状态记录表和施工阶段围岩级别判定卡。

对已支护地段的观察每天应进行一次,主要观察围岩、喷射混凝土、锚杆和钢架等的工作状态。

观察中发现围岩条件恶化时,应立即上报设计、监理单位,采取相应处理措施。

(2)洞外观察重点应在洞口段及岩溶发育区段地表和洞身埋置深度较浅地段,其观察容应包括地表开裂、地表沉陷、边坡及仰坡稳定状态、地表水渗透情况、地表植被变化等。

2、净空位移和拱顶下沉(1)量测断面的收敛情况,包括量测拱顶下沉、净空水平收敛以及铺底鼓起(必要时)。

施工状况发生变化时(开挖下台阶、仰拱或撤除临时支护等),应增加检测频率。

(2)净空变化量测可采用收敛计或全站仪进行,隧道开挖后按要求迅速安装收敛桩并编号,初始读数应在开挖后12h读取,最迟不得大于24h,而且在下一循环开挖前获得初读数。

测点应牢固可靠、易于识别,并注意保护,严防爆破损坏。

(3)各测点应在隧道开挖后按要求迅速安装并编号,避免爆破作业破坏测点的前提下,尽可能靠近工作面埋设,一般为0.5~2m,并在下一次爆破循环前获得初始读数。

初读数应在开挖后12h读取,最迟不得超过24h,而且在下一循环开挖前,必须完成初期变形值的读数。

(4)净空水平收敛测线的布置应根据施工方法、地质条件、量测断面所在位置、隧道埋置深度等条件确定,采用收敛计或全站仪进行。

在地质条件良好,采用全断面开挖方式时,可设一条水平测线;当采用台阶开挖方式时,可在拱腰和边墙部位各设一条水平测线。

(5)拱顶下沉量测应与净空水平收敛量测在同一量测断面进行,可采用精密水准仪和铟钢挂尺或全站仪进行。

喷射混凝土后应迅速在测点处设固定桩,在各工区洞外各设一水准基点供洞拱顶下沉量测用。

当地质条件复杂,下沉量大或偏压明显时,除量测拱顶下沉外,尚应量测拱腰下沉及基底隆起量。

3、地表下沉量测(1)位于Ⅳ~Ⅴ级围岩中且覆盖厚度小于40m的隧道,应进行地表沉降量测。

根据图纸要求或监理人指示,应在施工过程中可能产生地表塌陷之处设置观测点,地表下沉观测点按普通水准基点埋设。

并在预计破裂面以外3~4倍洞径处设水准基点,作为各观测点高程测量的基准,从而计算出各观测点的下沉量。

地表下沉桩的布置宽度应根据围岩类别、隧道埋置深度和隧道开挖宽度而定,地表下沉量测断面的间距按表6及表7采用。

表6 地表下沉量量测断面间距及频率表7地表下沉量测断面的间距地表下沉监测围横向应延伸至隧道中线量测(1~2)(b/2+h+h0),纵向应在掌子面前后(1~2)(h+h0)(b为隧道开挖宽度,h为隧道开挖高度,h0为隧道埋深)。

测点间距宜为2~5m,并应根据地质条件和环境条件进行调整。

(2)地表下沉量测频率和拱顶下沉及净空水平收敛的量测频率相同。

(3)地表下沉量测应在开挖工作面前方H+h(隧道埋置深度+隧道高度)处开始,直到衬砌结构封闭、下沉基本停止时为止。

(4)地表下沉的量测尽量与洞拱顶下沉量测、周边位移量测在同一横断面,当地表有建(构)筑物时,应在建(构)筑物周围增设地表下沉测点。

(5)地表下沉监测应在隧道开挖前开始,到二次衬砌全部施工完毕,且下沉基本停止时为止。

2.3.6量测数据处理与应用1、一般要求(1)隧道现场监控量测应成立专门量测小组,负责日常量测、数据处理和仪器保养维修工作,并及时将量测信息反馈给施工部门和设计单位。

测点埋设宜在施工部门配合下,由量测小组完成。

各预埋测点应牢固可靠,不得任意撤换和破坏。

(2)现场监控量测应按量测方案认真组织实施,并与其他施工环节紧密配合,不得中断工作。

(3)每次量测后,应及时进行数据整理和分析,并绘制量测数据失态曲线和距离开挖面距离图;应绘制地表下沉值沿隧道纵向和横向变化量和变化速率曲线。

(4)应根据量测数据处理结果,及时提出调整和优化施工方案和工艺;围岩变形和速率较大时,应及时采取安全措施,并建议变更设计。

(5)围岩稳定性、二次支护时间应根据所测得位移量或回归分析所得最终位移量、位移速度及其变化趋势、隧道埋深、开挖断面大小、围岩等级、支护所受压力、应力、应变等进行综合分析判定。

2、量测数据整理、分析与反馈①绘制位移及位移速度随时间的变化曲线;位移及位移速度与开挖工作面距离的关系曲线。

变形管理等级见表8。

②对初期支护时态曲线应进行回归分析,选择与实测数据拟合较好的函数进行回归,预测可能出现的最大位移。

③观察及量测发现异常时,应及时修改支护参数。

一般正常状态须同时满足以下条件:喷射混凝土表面无裂缝或仅有少量微裂缝;位移速度除在最初1~2天允许有加速外,应迅速减少。

④位移很快达到稳定且围岩状况比预计好时,应适当减弱设计参数。

⑤采用复合衬砌地段的监控量测,应在隧道周边变形速率有明显减缓趋势,初期支护表面裂缝不再继续发展,收敛速率(至少)7天的平均值小于0.15mm/天、累计位移值不超过极限位移值的80%~90%等情况下,选定围岩和喷锚支护基本稳定的最佳时机施作二次衬砌,并根据监控量测信息反馈,及时修正衬砌参数,确保施工和运营安全及更经济合理。
