调值公式实例

合集下载

调值公式

调值公式

调值公式
调值公式法(动态结算公式法)是工程造价FIDIC合同条件下工程价款的动态结算方法。

调值公式法(动态结算公式法)调值公式法是利用调值公式来调整价差。

它首先将总费用分为固定部分、人工部分和材料部分,然后分别按照各部分在总费用中所占的比例及人工、材料的价格指数变化情况,用调值公式进行价差调整
A、利用调值公式进行价格调整的工作程序:确定计算物价支书的品种、明确①合同价格条款中,应写明经双方商定的调整因素②考核的地点(一般是工程所在地)和时点(基准日期的市场价格和与特定付款证书有关的期间最后一天的49天前的时点价格)③确定各成本要素的系数和固定系数
B、国际招标大型合同中,监理编制价格调值公式的步骤
C、建安工程调值公式:P=Po(ao+a1A/Ao+ a2B/Bo+a3C/Co+ a4D/Do)
式中:P——调值后合同价款或工程实际结算款;
P0——合同价款中工程预算进度款;
a0——固定要素,代表合同支付中不能调整的部分;
a1 、a2、a3、a4——代表有关成本要素(如:人工费用、钢材费用、水泥费用、运输费等)在合同总价中所占的比重a0+a1+a2+a3+a4=1;
A0、B0、C0、D0——基准日期与a1 、a2、a3、a4对应的各项费用的基期价格指数或价格;
A、B、C、D——与特定付款证书有关的期间最后一天的49天前与a1 、a2、a3、a4对应的各成本要素的现行价格指或价格。

例题:
工程款1000万元,固定要素0.2,钢材价格指数增长10%,钢材费用占调值部分的50%,按调值公式法进行动态结算,则工程款为()万元。

解:[0.2+1.1*(1-0.2)*0.5+(1-0.2)*0.5]*1000=1040(万元)。

动态调值公式(二)

动态调值公式(二)

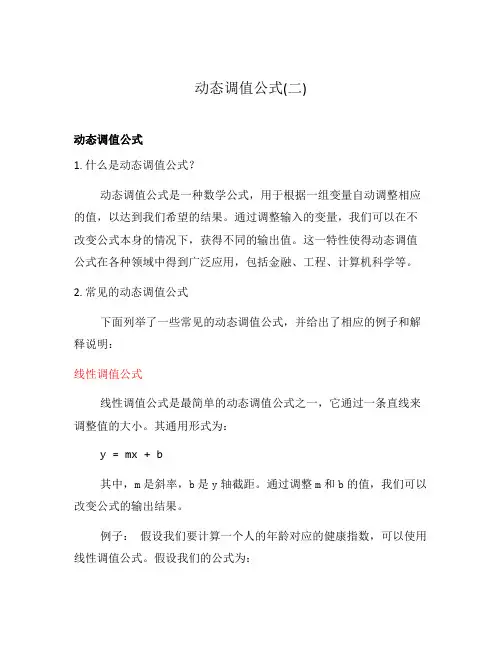

动态调值公式(二)动态调值公式1. 什么是动态调值公式?动态调值公式是一种数学公式,用于根据一组变量自动调整相应的值,以达到我们希望的结果。

通过调整输入的变量,我们可以在不改变公式本身的情况下,获得不同的输出值。

这一特性使得动态调值公式在各种领域中得到广泛应用,包括金融、工程、计算机科学等。

2. 常见的动态调值公式下面列举了一些常见的动态调值公式,并给出了相应的例子和解释说明:线性调值公式线性调值公式是最简单的动态调值公式之一,它通过一条直线来调整值的大小。

其通用形式为:y = mx + b其中,m是斜率,b是y轴截距。

通过调整m和b的值,我们可以改变公式的输出结果。

例子:假设我们要计算一个人的年龄对应的健康指数,可以使用线性调值公式。

假设我们的公式为:健康指数 = * 年龄 + 50如果某人年龄是30岁,那么根据上述公式,他的健康指数为:健康指数 = * 30 + 50 = 65指数调值公式指数调值公式是一种通过指数函数来调整值的大小的公式。

其通用形式为:y = a * exp(bx)其中,a和b是可调参数。

指数调值公式可以根据x的变化率快速改变输出结果。

例子:假设我们要计算某个商品随着时间衰减的价值,可以使用指数调值公式。

假设我们的公式为:价值 = 100 * exp(- * 时间)如果经过1年的时间,根据上述公式,该商品的价值为:价值 = 100 * exp(- * 1) ≈抛物线调值公式抛物线调值公式是一种通过抛物线函数来调整值的大小的公式。

其通用形式为:y = ax^2 + bx + c其中,a、b和c是可调参数。

抛物线调值公式可以根据x的变化率产生不同的输出。

例子:假设我们要根据温度计算某个物体的膨胀系数,可以使用抛物线调值公式。

假设我们的公式为:膨胀系数 = ^2 + + 1如果当前温度为20摄氏度,根据上述公式,该物体的膨胀系数为:膨胀系数 = * 20^2 + * 20 + 1 =结论动态调值公式是一种强大的工具,可以根据我们的需求自动调整数值。

调值公式法

调值公式法

调值公式法简介调值公式法是一种常用的统计学方法,用于计算和调整样本数据的权重。

通过调整样本数据的权重,我们可以更准确地估计总体参数和进行数据分析。

背景在许多统计问题中,我们需要从样本中估计总体参数。

然而,样本数据通常只是总体数据的一个部分,因此需要对样本进行权重调整,以便更好地反映总体分布。

传统的统计学方法中,通常使用简单随机抽样方法作为样本选择的基础,这意味着每个样本观测都具有相等的权重。

然而,在现实世界的数据中,样本观测往往具有不同的重要性和可靠性,因此需要对样本进行权重调整。

调值公式法提供了一种解决这个问题的方法,通过计算样本观测的调整值,从而调整观测的权重。

这种方法被广泛应用于调查研究、统计建模和数据挖掘等领域。

方法调值公式法的核心思想是通过一系列的公式和调整因子来计算样本观测的权重。

根据具体的问题和数据特点,可以选择不同的调整公式和因子。

调整公式通常,调值公式包含一个基础权重和一系列的调整因子。

基础权重可以根据设计抽样方案或其他统计方法得到,而调整因子则根据样本数据的特点进行计算。

常见的调整公式包括:•指数调整:通过将基础权重乘以一个指数因子来调整权重。

指数调整常用于调整样本在总体分布中的不均衡性,当某个特定类别的样本较少时,可以给予更高的权重。

•倒数调整:将基础权重除以一个倒数因子来调整权重。

倒数调整常用于调整样本观测的可靠性,当某个观测具有较高的可靠性时,可以给予较大的权重。

•分层调整:根据样本观测所属的不同层次或群组,使用不同的调整因子进行权重调整。

分层调整常用于解决样本在不同层次上的不均匀性和偏倚性问题。

调整因子调整因子是调值公式中用于计算样本观测调整值的关键部分。

调整因子可以根据统计模型、领域知识或专家判断来确定。

常见的调整因子包括:•变量重要性:根据各个变量在总体分布中的重要性,给予不同的权重。

这种方法常用于多变量分析和回归建模等问题中,可以根据变量的贡献程度来调整权重。

•样本特点:根据样本观测的特点,比如年龄、性别、地区等,给予不同的权重。

调值公式法

调值公式法

调值公式法(动态结算法)是工程造价FIDIC合同条件下工程价款的动态结算方法。

调值公式法(动态结算公式法)调值公式是利用调值公式来调整差价。

它首先将总费用分为固定部分、人工部分和材料部分,然后分别按照各部分在总费用终所占的比例及人工、材料的价格指数变化情况,用调值公式进行价差调整。

利用调值公式进行进行价格调整的工作程序:确定计算物价支出的品种、明确,合同价格条款中,应写明经双方商定的调整因素;考核的地点(一般是工程所在地)和时点(基准日期的市场价格和与特定付款证书有关的期间最后一天的49天前的时点价格);确定各成本要素的系数和固定系数;国际招标大型合同中,监理编制价格调值公式的步骤。

建安工程调值公式:P=Po(ao+a1A/Ao+a2B/Bo+a3C/Co+a4D/Do)式中:P——调值后合同价款或工程实际结算款;Po——合同价款中工程预算进度款;ao——固定要素,代表和通透支付中不能调整的部分;a1、a2、a3、a4——代表有关成本要素(如:人工费用、钢材费用、水泥费用、运输费等)在合同总价中所占的比重ao+a1+a2+a3+a4=1;AO、BO、CO、DO——基准日期与a1、a2、a3、a4对应的各项费用的基准价格指数或价格;A、B、C、D——与特定付款证书有关的期间最后一天的49天前与a1、a2、a3、a4对应的格成本要素的现行价格指数。

例题:工程款1000万元,固定要素0、2,钢材价格指数增长10%,钢材费用占调值部分的50%,按调值公式法进行动态结算,则工程款为()万元。

解:﹝0.2+1.1*(1-0.2)*0.5+(1-0.2)*0.5﹞*1000=1040(万元)。

某项目有效合同价为2000万元,第一个分项工程土石方费用为460万元,第二个分项工程钢筋混凝土为1540万元,各指标费用占土石方、钢筋混凝土两个分项工程比例如下表,不调值的费用占工程价款的15%。

各分项工程费用比例、有关物价指标及指数表项目人工 机械 钢筋 水泥 土石方40.5% 59.5% 钢筋混凝土30% 15% 35% 20% 2001年1月指数100 156.4 155.4 156.5 2001年8月指数115 163.5 189.5 178.4 2001年9月指数 118 169.3 192.4 180.2若2001年9月完成的工程价款占合同价的10 %,试计算该月的调价额为多少?[解]各项参加参加调值的费用占工程价值的比例为:人工费权重系数:324.020001540%302000460%5.40=⨯+⨯=a机械费权重系数:252.020001540%152000460%5.59=⨯+⨯=b钢筋权重系数:271.020001540%3520004600=⨯+⨯=c水泥权重系数:154.020001540%2020004600=⨯+⨯=d2001年9月的调价额为:()万元95.23185.05.1564.178154.085.04.1555.189271.085.04.1565.163252.085.0100115324.015.0%102000=⎪⎭⎫⎝⎛-⨯⨯+⨯⨯+⨯⨯+⨯⨯+⨯⨯=P。

第2章 调节器公式转图片

第2章 调节器公式转图片

这时:
这时积分作用不再是理想的。 其阶跃响应为:
积分作用的引入可以大大减少静差,而且用积分增益Ki衡量积 分作用的强弱,Ki越大静差越小。
Ki一般在104以上
Ki:积分增益 Ti:积分时间
2.2.2 比例微分电路
1、无源比例微分电路 定性分析:假设Vi 上加一个阶跃信号 时,V+首先突变 为Vi,随着充电的 进行V+渐小至Vi/n
采样周期: 连续两次采 样之间的时 间间隔
此式,为位置式PID算式。还有增量式
增量式PID算式。 上式为理想PID的离散表达式。实际中,理想PID的效果往往 不够好,如:理想微分部分对于高频干扰十分敏感。常将理 想微分用不完全微分代替。
连续式不完全微分:
写成差分形式:
此即为不完全微分的离散表示形式。将其替代前面理想PID 中的微分部分即得较实用的PID运算式。
2.2 PID运算电路
A(s):运算放大器 Gi(s):输入网络传递函数
Gf(s):输出网络传递函数 整个电路传递函数:
若: A(s) Gf(s)>>1,则 即:只与输入网络和输出网络有关, 而与放大电路增益无关,故其稳定 性好,并可克服放大器的非线性。 合理选择输入网络、输出网络可实现PI、PID控制等。
测量信号(420mA)经过 250欧姆电阻 转换为1-5V电 压。 RCM1,RCM2为公共地线电阻
RCM1、RCM2、RO都非 常小,其阻值在计算 时,可忽略,而仅仅 考虑其上的电压。
由V+=V_可得:
此即得偏差信号。 2、不接VB,输 出端不能得到 负向的输出。
VB的作用是什么? 1、 对Vs=1~5V,VCM1=VCM2=0~1V
由于CM的漏电 和运算放大器输 入电阻不为无限 大,V03的保持是 暂时的,故选用 CM和A3要特别注 意。

一级建造师调值公式法

一级建造师调值公式法

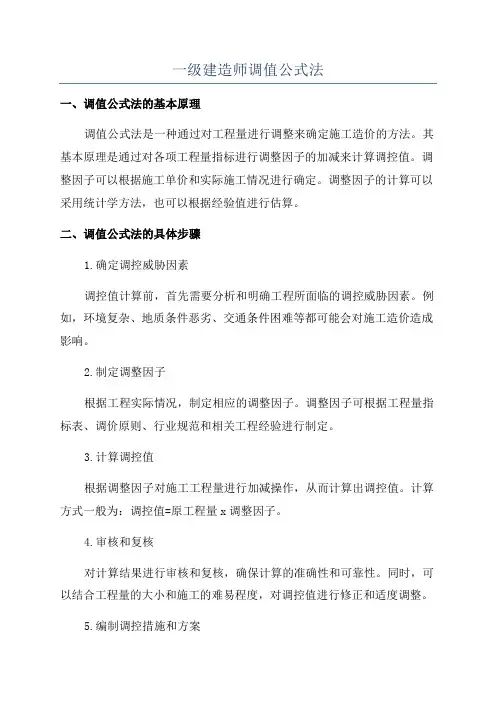

一级建造师调值公式法一、调值公式法的基本原理调值公式法是一种通过对工程量进行调整来确定施工造价的方法。

其基本原理是通过对各项工程量指标进行调整因子的加减来计算调控值。

调整因子可以根据施工单价和实际施工情况进行确定。

调整因子的计算可以采用统计学方法,也可以根据经验值进行估算。

二、调值公式法的具体步骤1.确定调控威胁因素调控值计算前,首先需要分析和明确工程所面临的调控威胁因素。

例如,环境复杂、地质条件恶劣、交通条件困难等都可能会对施工造价造成影响。

2.制定调整因子根据工程实际情况,制定相应的调整因子。

调整因子可根据工程量指标表、调价原则、行业规范和相关工程经验进行制定。

3.计算调控值根据调整因子对施工工程量进行加减操作,从而计算出调控值。

计算方式一般为:调控值=原工程量x调整因子。

4.审核和复核对计算结果进行审核和复核,确保计算的准确性和可靠性。

同时,可以结合工程量的大小和施工的难易程度,对调控值进行修正和适度调整。

5.编制调控措施和方案根据调控值的计算结果,制定相应的调控措施和方案。

调控措施和方案包括调整工程进度、优化工程设计、加强施工管理等。

三、调值公式法的适用范围调值公式法适用于各类建筑工程的施工造价调控。

根据工程的实际情况和工程量的大小,可以灵活选择和调整调整因子,以达到合理控制施工造价的目标。

四、调值公式法的优点和不足优点:1.调值公式法适用于各类施工工程,具有较好的适应性。

2.通过对工程量的调整,能够在一定范围内有效地控制施工造价。

3.调值公式法的计算方法简单,易于操作和理解。

不足:1.调值公式法主要依赖于经验值和统计学方法,对调整因子的制定存在一定的主观性。

2.调值公式法只能对工程量进行调整,无法对施工过程中的其他因素进行合理的计算和控制。

3.调值公式法不能完全预见和解决所有的施工问题,因此仍需要根据具体情况进行合理的调整和分析。

总体而言,调值公式法是一种常用的工程施工造价调控方法,通过对工程量的调整来实现对施工造价的控制。

调值公式法在公路工程价格调整中的应用

调值公式法在公路工程价格调整中的应用
2 公 路工 程价格 调整 的方 法
工和材料的价格涨落 因素 .应对合 同价格进行调
整 .调 价 时 应 按 公 式 计 算 .每 年 进 行 一 次 调 整 ” 。
国家发改委等 7 部委发布的 《 工程建设项 目 施工招 标投标办法》 (20 ] 3 号令 )第 3 条规定施 [03 第 O O
方能ቤተ መጻሕፍቲ ባይዱ利履行合 同。笔者所参建的新疆奎屯一赛里
收稿 日期 :0 7 0 — 8 修 回 日期 :0 7 0 — 2 20 — 3 1 ; 20—32
作者简介 : 左利红 ( 9 7 , , 16 一) 女 山西清徐人 。2 0 年 7月毕 05 业于 中央广播 电视 大学, 统计师。
选择对工程投资 、工程成本影响较大 、投入数量较 多 .并且 预计 在合 同工 期 内有 可 能发 生较 大 价格 变
p35000804101501000101034510000910871100362257万元01311015100其他材料g总之场的接轨随着公路市场的规范化运作和与国际市价格调整在公路工程中会得到越来越多机械使用费h燃油料i合计的应用因此公路工程从业人员掌握有关价格调整的计算方法和知识点十分重要尤其要展望调值公确定各成本因素或指标的基期指数式法在公路工程价格调整中的应用
子和调价成本因素的权重 系数 过程 中应考虑的 因素。
关 键 词 : 路 ; 格 调 整 ; 值 公 式 法 公 价 调
中图 分 类 号 : 1 U4 1
文献 标 识 码 : A
采 用调价 公式 法对 合 同进 行调 整是 国际 性招 标 项 目的惯 例 。根 据 FDC通 用 合 同条 款 第 7 II O条 第 1款 的规定 。在合 同履 行 期 间 .随着 劳务 、材料 或 影 响工 程施 工成 本 的任何 其 他事项 的价格 涨落 而引 起 施工 成本 增减 时 .应根 据合 同专 用 条件规 定 的调 价公式 给予 价格 调整 计算 ,在合 同价 格基 础上 增加

调值公式法计算例题解读

调值公式法计算例题解读

调值公式法计算例题解读
调值公式法是一种常用的计算方法,可以用来计算一些与比例相关的
问题,例如物品涨价后的价格、人口增长率等等。

以下是一个例题及解读:例题:某店断货的商品在两个月内的涨幅为15%,那么到货后该商品
的价格为165元,原来的价格是多少?
解读:这个问题涉及到商品价格的涨幅和调整后的价格,可以使用调
值公式法求解。

调整后的价格相当于原来的价格加上涨幅所增加的部分,即:
调整后的价格=原价格×(1+涨幅率)。

根据题意,该商品两个月内的涨幅为15%,则涨幅率为0.15。

又知道
到货后该商品的价格为165元,代入公式即可得到原来的价格:165=原价格×(1+0.15)。

原价格=165÷1.15=143.48元。

因此,该商品原来的价格是143.48元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

掌握建筑工程竣工结算 竣工调值公式法:小案例:1.某项目2008年5月1日签署合同价1000万,合同约定固定系数0.2。

2009年5月1日结算时发现,钢材涨价13%,水泥涨价16%,其中钢材和水泥分别占调值部分的比例分别为25%和30%。

求结算价。

答:)8.0%451001008.0%301001168.0%251001132.0(1000⨯⨯+⨯⨯+⨯⨯+=P 2.某项目2008年5月1日签署合同价1000万,合同约定固定系数0.2。

2009年5月1日结算时发现,钢材涨价13%,水泥涨价16%,人工涨价22%,其中钢材、水泥和人工分别占调值部分的比例分别为25%、30%和35%。

求结算价。

答:)8.0%101001008.0%351001228.0%301001168.0%251001132.0(1000⨯⨯+⨯⨯+⨯⨯+⨯⨯+=P例:某项目有效合同价为2000万元,第一个分项工程土石方费用为460万元,第二个分项工程钢筋混凝土为1540万元,各指标费用占土石方、钢筋混凝土两个分项工程比例如下表,不调值的费用占工程价款的15%。

各分项工程费用比例、有关物价指标及指数表若2001年9月完成的工程价款占合同价的10%,试计算该月的调价额为多少? [解]各项参加调值的费用占工程价值的比例为: 人工费权重系数:机械费权重系数:钢筋权重系数:水泥权重系数:取上一个月的物价指数 2001年9月的调价额为:P197【案例2A320054—2】 练习题案例一背景:某项工程业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量甲项为2300m 3,乙项为3200m 3,经协商甲项单价为180元/m 3,乙项为160元/m 3。

承包合同规定:1.开工前业主应向承包商支付工程合同价20%的预付款;2.业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保修金;3.当子项工程累计实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9;4.工程师代表每月签发付款凭证最低金额为25万元;5.预付款在最后两个月平均扣除。

承包商每月实际完成并经签证确认的工程量见下表各月工程量表单位m3问题:1.本案例的工程预付款是多少?2.1—4月每月工程价款是多?工程师代表应签证的工程款是多少?实际应签发的付款凭证金额是多少?3.如何理解总包和分包付款?如发包人不按约定预付款,承包人应怎么做?答案:1.预付款金额为:(2300×180+3200×160)×20%=18.52万元2.第一个月工程量价款为:500×180+700×160=20.2万元应签证的工程款为:20.2×0.95=19.19万元<25万元第一个月不予签发付款凭证。

第二个月工程量价款为:800×180+900×160=28.8万元应签证的工程款为:28.8×0.95=27.36万元19.19+27.36=46.55>25万元实际应签发的付款凭证金额为46.55万元第三个月工程量价款为800×180+800×160=27.2万元应签证的工程款为:27.2×0.95=25.84万元>25万元应扣预付款为:18.52×50%=9.26万元应付款为:25.84-9.26=16.58<25万元第三个月不予签发付款凭证。

第四个月甲项工程累计完成工程量为2700m3,已超出估算工程量的10%,超出部分其单价应进行调整。

超过估算工程量的10%的工程量为:2700-2300×(1+10%)=170m3这部分工程量单价应调整为180×0.9=162元/m3甲项工程工程量价款为(600-170) ×180+170×180×0.9=10.5万元乙项工程累计完成工程量为3000 m3,没有超过原估算工程量。

乙项工程工程量价款为:600×160=9.6万元本月完成甲、乙两项工程量价款为:10.5+9.6=20.1万元应签证的工程款为:20.1×0.95=19.1万元第四个月应签发的付款凭证金额为:16.58+19.1-18.52×50%=26.42万元3.通常情况下,发包人只办理总包的付款事项。

分包人的工程款由发包人根据总分包合同规定向总包提出分包付款数额,由总包人审查后列入“工程价款结算帐单”统一向发包人办理收款手续,然后结转给分包人。

由发包人直接指定的分包人,可以由发包人指定总包人代理其付款,也可以由发包人单独办理付款,但须在合同中约定清楚,事先征得总包人的同意。

如发包人不按约定预付款,承包人可根据《建设工程施工合同(示范文本)》规定办理,即:实行工程预付款的,双方应在专用条款约定发包人向承包人预付工程款的时间和数额,开工后,按约定的时间和比例扣回。

预付时间应不迟于约定的开工日期前7天。

发包人不按约定预付,承包人在约定预付时间7天后向承包人发出要求预付的通知,发包人收到通知后仍不能按要求预付,承包人可在发出通知后7天停止施工,发包人应从约定应付之日起向承包人支付应付款的贷款利息,并承担违约责任。

案例二某承包商于2003年承包某外资工程项目施工。

与业主签订的承包合同的部分内容有:工程合同价2000万元,工程价款采用调值公式动态结算。

该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。

具体的调值公式为:P=P0(0.15+0.35A/A0+0.23B/B0+0.12C/C0+0.08D/D0+0.07E/E0)开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清。

工程进度款逐月结算,每月月中预支半月工程款。

业主自第一个月起,从承包商人工程价款中按5%的比例扣留保修金。

工程保修期为一年。

该合同的原始报价为2003年的3月1日。

结算各月份的工资、材料价格指数见下表。

各月价格指数表未调值前各月完成的工程情况为:5月份完成工程200万元,其中业主债权人供料部分材料费为5万元。

6月份完成工程300万元。

7月份完成工程400万元,另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料等费用合计1.5万元。

8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。

9月份完成工程500万元,另有批准的其它工程索赔款1万元。

问题:1.工程预付款是多少?2.确定每月终业主应支付的工程款。

3.工程在竣工半年后,在正常使用情况下发生屋面漏水现象,业主应如何处理此事?答案:1.工程预付款为:2000×20%=400万元工程预付款的起扣点为:2000×60%=1200万元2.每月终业主应支付的工程款分别为:5月份:200×(0.15+0.35×110/100+0.23×156.2/153.4+0.12×154.4/154.4+0.08×162.2/160.3+0.07×160.2/144.4)×(1-5%)-5-200×50%=94.08万元6月份:300×(0.15+0.35×108/100+0.23×158.2/153.4+0.12×156.2/154.4+0.08×162.2/160.3+0.07×162.2/144.4)×(1-5%)-300×50%=148.16万元7月份:[400×(0.15+0.35×108/100+0.23×158.4/153.4+0.12×158.4/154.4+0.08×162.2/160.3+0.07×164.2/144.4)+0.15+0.1+1.5]×(1-5%)-400×50%=200.34万元8月份:600×(0.15+0.35×110/100+0.23×160.2/153.4+0.12×160.2/154.4+0.08×164.2/160.3+0.07×162.4/144.4)×(1-5%)-600×50%-300×60%+0.15+0.14+1.5=125.52万元9月份:[500×(0.15+0.35×110/100+0.23×160.23/153.4+0.12×160.2/154.4+0.08×164.2/160.3+0.07×162.8/144.4)+1]×(1-5%)-500×50%-(400-300×60%)+1=35.74万元3.工程在竣工半年后,因正常使用发生屋面漏水,由于在保修期内,业主应首先通知原承包商进行维修,费用从保修金中支付。

如果原承包商不能在约定的时间内派人维修,业主也可委托他人进行修理,费用从保修金中支付。

2A320055 成本控制方法一、用赢值法(挣值法)进行成本控制已经完成预算费用BCWP=已经完成工程量×预算单价计划完成预算费用BCWS=计划工程量×预算单价已经完成实际费用ACWP=已经完成工程量×实际单价成本偏差CV=BCWP-ACWP=已经完成预算费用-已经完成实际费用-超支+节约。

进度偏差SV=BCWP-BCWS=已经完成预算费用-计划完成预算费用-滞后+提前。

费用绩效CPI=BCWP/ACWP进度绩效SPI=BCWP/BCWS大于1,为正——————就好!【案例】某工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。

前9周成本统计问题:1.将表l复制到答题卡上,在表中计算前9周每项工作(即A、B、C、D各工作项)的BCWP。

2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。

3.计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对其结果含义加以说明。

[答]1.前9周成本统计2. 费用偏差CV=BCWP-ACWP=1177280-1206034=-28754 超支进度偏差SV=BCWP-BCWS=1177280-1238880=-61600 延误3. 费用绩效CPI=BCWP/ACWP =0.976 超支,实际费用高于预算费用进度绩效SPI=BCWP/BCWS=0.950 延误,实际进度比计划进度拖后。
