三级及以上风险清册汇总

合集下载

三级及以上风险评估控制清册(线路版)

三级及以上风险评估控制清册(线路版)

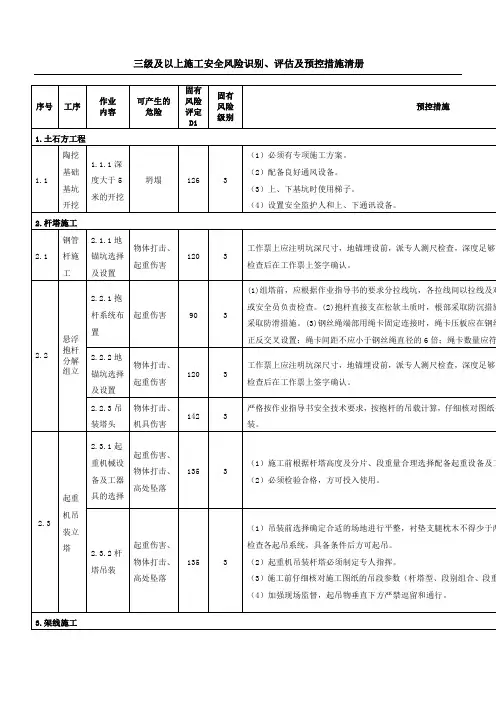

三级及以上施工安全风险识别、评估及预控措施清册序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施1.土石方工程1.1 陶挖基础基坑开挖1.1.1深度大于5米的开挖坍塌126 3(1)必须有专项施工方案。

(2)配备良好通风设备。

(3)上、下基坑时使用梯子。

(4)设置安全监护人和上、下通讯设备。

2.杆塔施工2.1 钢管杆施工2.1.1地锚坑选择及设置物体打击、起重伤害120 3工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,检查后在工作票上签字确认。

2.2 悬浮抱杆分解组立2.2.1抱杆系统布置起重伤害90 3(1)组塔前,应根据作业指导书的要求分拉线坑,各拉线间以拉线及对或安全员负责检查。

(2)抱杆直接支在松软土质时,根部采取防沉措施采取防滑措施。

(3)钢丝绳端部用绳卡固定连接时,绳卡压板应在钢丝正反交叉设置;绳卡间距不应小于钢丝绳直径的6倍;绳卡数量应符2.2.2地锚坑选择及设置物体打击、起重伤害120 3工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,检查后在工作票上签字确认。

2.2.3吊装塔头物体打击、机具伤害142 3严格按作业指导书安全技术要求,按抱杆的吊载计算,仔细核对图纸手装。

2.3 起重机吊装立塔2.3.1起重机械设备及工器具的选择起重伤害、物体打击、高处坠落135 3(1)施工前根据杆塔高度及分片、段重量合理选择配备起重设备及工(2)必须检验合格,方可投入使用。

2.3.2杆塔吊装起重伤害、物体打击、高处坠落135 3(1)吊装前选择确定合适的场地进行平整,衬垫支腿枕木不得少于两检查各起吊系统,具备条件后方可起吊。

(2)起重机吊装杆塔必须制定专人指挥。

(3)施工前仔细核对施工图纸的吊段参数(杆塔型、段别组合、段重(4)加强现场监督,起吊物垂直下方严禁逗留和通行。

3.架线施工内容危险评定D1级别3.1 导引绳展放3.1.2导引绳连接物体打击135 3(1)导、牵引绳的抗弯连接器、旋转连接器的规格要符合技术要求。

电力三级及以上施工安全风险识别、评价和预控清册

电力三级及以上施工安全风险识别、评价和预控清册

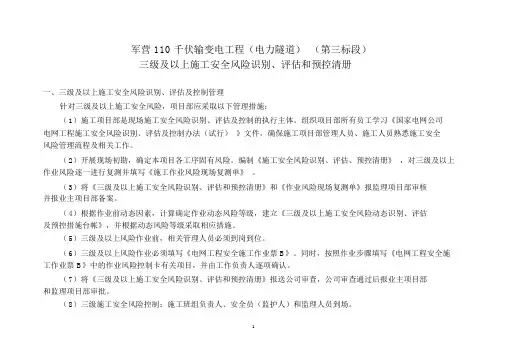

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工平安风险识别、评估和预控清册一、三级及以上施工平安风险识别、评估及限制治理针对三级及以上施工平安风险,工程部应采取以下治理举措:(1)施工工程部是现场施工平安风险识别、评估及限制的执行主体.组织工程部所有员工学习?国家电网公司电网工程施工平安风险识别、评估及限制方法(试行) ?文件,保证施工工程部治理人员、施工人员熟悉施工安全风险治理流程及相关工作.(2)开展现场初勘,确定本工程各工序固有风险.编制?施工平安风险识别、评估、预控清册? ,对三级及以上作业风险逐一进行复测并填写?施工作业风险现场复测单? .(3)将?三级及以上施工平安风险识别、评估和预控清册?和?作业风险现场复测单?报监理工程部审核并报业主工程部备案.(4)根据作业前动态因素,计算确定作业动态风险等级,建立?三级及以上施工平安风险动态识别、评估及预控举措台帐?,并根据动态风险等级采取相应举措.(5)三级及以上风险作业前,相关治理人员必须到岗到位.(6)三级及以上风险作业必须填写?电网工程平安施工作业票B»o同时,根据作业步骤填写?电网工程平安施工作业票B〉中的作业风险限制卡有关工程,并由工作负责人逐项确认.(7)将?三级及以上施工平安风险识别、评估和预控清册?报送公司审查,公司审查通过后报业主工程部和监理工程部审批.(8)三级施工平安风险限制:施工班组负责人、平安员(监护人)和监理人员到场.四级施工平安风险限制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工工程经理、专职平安员到位;监理单位要有分管领导组织现场检查,工程总监、平安监理工程师现场监督;建设单位要有分管领导组织现场检查,业主工程经理、业主工程部平安专职现场监督;省级公司要有基建平安治理人员适时开展监督检查.工程部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级.三级及以上施工平安风险清册及计算公式见附表.三级及以上施工平安风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工平安动态风险计算一、电力隧道工程土建局部(1)作业内容为龙门架安、拆,可产生的危险为高处坠落机械伤害、物体打击、,固有风险评定D1为120,固有风险级别为3级.工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.956,那么动态风险值D2=D/k=120/0.956=126 ,因70<126<160,故查表得知: 龙门架安、拆作业的风险等级3级.(2)作业内容为开挖深度大于5米的开挖,可产生的危险为坍塌,固有风险评定D1为126,固有风险级别为3 级.工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.927,那么动态风险值D=D/k=126/0.927=136 ,因70<136<160,故查表得知:开挖深度大于5米的开挖作业的风险等级3级(3)作业内容为混凝土破除(马头门施工),可产生的危险为坍塌物体打击、坍塌、高处坠落,固有风险评定D1为120,固有风险级别为3级工程部根据施工方法、作业人员、机械设备、环境、平安治理五个维度影响因素的实际情况,根据?动态风险值计算?计算出动态调整系数k值如下:通过计算得知k=0.932,那么动态风险值Q=D/k=126/0.932=135 ,因70<135<160,故查表得知:混凝土破除〔马头门施工〕作业的风险等级3级.。

三级及以上施工安全固有风险识别、评估和预控清册

三级及以上施工安全固有风险识别、评估和预控清册
(3)各类用电人员应掌握安全用电基本知识和所用设备的性能,并应符合下列规定:①使用电气设备前必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,严禁设备带“缺陷”运转;
②保管和维护所用设备,发现问题及时报告解决;暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;
接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行.
(8) 高压试验设备的外壳必须可靠接地,一次设备末屏要可靠接地,接地线应使用截面积不小于4mm2的多股软裸铜线。严禁接在自来水管、暖气管及铁轨上,高压试验时,高压引线的接线应牢固并尽量缩短,不可过长,引线用绝缘支架固定。
(9)试验结束,应将残留电荷放净后,方可拆除试验接线。
6
试验
油浸电抗器局放及耐压试验
触电
高处坠落
90
3
(1)编写专项施工方案。 (2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)施工现场应正确配戴安全帽,正确使用安全防护用具,在2m以上高处作业时应系好安全带,使用有防滑的梯子,并做好安全监护。
(4)严格遵守《电力生产安全工作规程》,保持与带电高压设备足够的安全距离.
(5)变压器局放及耐压试验用的电源,根据试验容量选择开关容量、导线截面、站用变跌落保险值。
(7)系统稳定控制装置试验结束后,应认真核对调控中心下达的定值和策略,核对装置运行状态。
(8)变电站保护室保护屏,通信机通信屏设备区域工作时,应用红色标志牌区分运行及检修设备,并将检修区域与运行区域进行隔离,二次工作安全措施票执行正确.
(9)应确认待试验的稳定控制系统(试验系统)与运行系统已完全隔离后方可按开始工作,严防走错间隔及误碰无关带电端子.
(3)在用液压千斤顶把主变压器设备主体顶送至户内通道口的过程中,必须设专人指挥,其他作业人员不得随意指挥液压机操作工。

变电站工程三级及以上施工安全风险识别、评估、预控清册

变电站工程三级及以上施工安全风险识别、评估、预控清册
(8)挖出の土方應及時運離孔口,不得堆放在孔口四周1m範圍內,3m內不得有機動車輛行駛或停放。
(9)開挖過程如出現地下水異常(水量大、水壓高),應立即停止作業,及時上報,在制定切實有效措施方案前不得擅自施工.
2
混凝土基礎工程
2.1
土方開挖
2.1.1
開挖深度在3米到5米之間の基坑挖土
坍塌
90
3
(1)棄土堆高≤1。5米.
(2)從第二節樁孔開始,利用提升設備運土,樁孔內人員應正確佩戴安全帽,地面人員應系好安全帶,設置應急軟爬梯供人員上下井.
(3)每日開工前必須檢測井下有無有毒、有害氣體,並應有足夠の安全防護措施。
(4)當樁深大於10m時,井底應設照明,且照明必須採用12V以下電源,帶罩防水安全燈具;應設專門向井下送風の設備,風量不得少於25L/s,且孔內電纜必須有防磨損、防潮、防斷等保護措施.
(4)支設柱範本時,其四周必須釘牢,操作時應搭設臨時工作臺或臨時腳手架,搭設の臨時腳手架應滿足腳手架搭設の各項要求。
(5)支設梁範本時,不得站在柱範本上操作,並嚴禁在梁の底範本上行走。
(6)採用鋼管腳手架兼作範本支撐時必須經過技術人員の計算,每根立柱の荷載不得大於2t,立柱必須設水準拉杆及剪刀撐。
(7)獨立柱或框架結構中高度較大の柱安裝後應用纜風繩拉牢固定.
腳手架拆
除作業
高處墜落、物體
打擊、坍塌、其他傷害
126
3
(1)腳手架拆除前,應對腳手架作全面檢查,清除剩餘材料、工器具及雜物.
(2)地面應設安全圍欄和安全標誌牌,並派專人監護,嚴禁非施工人員入內。拆除時要統一指揮,上下呼應,動作協調,當解開與另一人有關扣件時應先通知對方,以防墜落。
(3)拆除腳手架時,必須設置安全圍欄確定警戒區域、掛好警示標誌並指定監護人加強警戒,應按規定自上而下順序(後裝先拆,先裝後拆),先拆橫杆,後拆立杆,逐步往下拆除;不得上下同時拆除;嚴禁將腳手架整體推倒;架材有專人傳遞,不得拋扔.

[整理]三级以上风险.

[整理]三级以上风险.

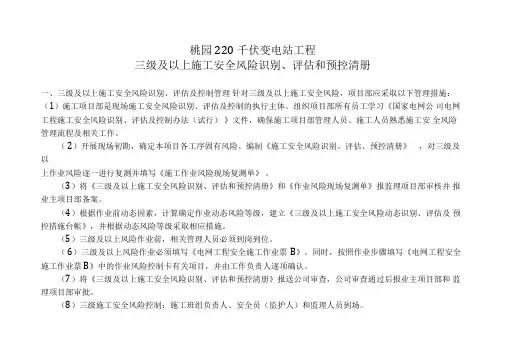

桃园220 千伏变电站工程三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度在3米到5米之间的基坑挖土、模板安装、模板拆除、搭设高度没有超过24米的落地钢管脚手架、卸料平台、脚手架拆除五项作业内容的风险等级为3级。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

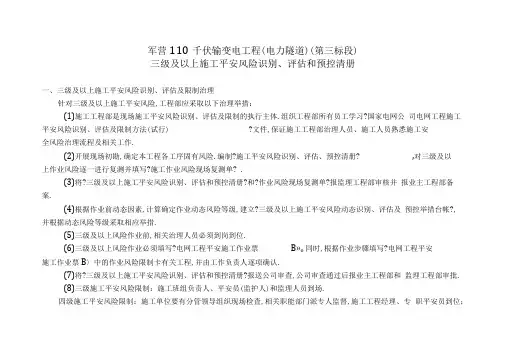

军营 110 千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票 B》。

同时,按照作业步骤填写《电网工程安全施工作业票 B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于 5 米的开挖作业内容的风险等级为 3 级。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

三级及以上施工安全风险清册及计算公式见附表。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

2四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三级及以上施工安全固有风险识别、评估及预控措施清册
序号工序作业内容及部位风险可能
导致的后

固有风
险评定
值D1
固有
风险
级别
预控措施
1 施工用电布设施工用电系统的接火触电
火灾
126 3
(1)填写《安全施工作业票B》,设专人监护。

(2)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他
用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工
作。

(3)各类用电人员应掌握安全用电基本知识和所用设备的性能,接火
前作业人员必须按规定穿戴和配备好相应的劳动防护用品,并应检查电
气装置和保护设施,确保设备完好。

②发现问题及时报告,解决后方可进行接火作业;
③暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;
④接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行。

(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地
清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查
维护。

(5)施工电源使用完毕后,及时拆除。

2 模板工程模板安装高处坠落
坍塌
90 3
(1)编制专项施工方案。

(2)填写《安全施工作业票B》,作业前通知监理。

(3)模板安装前应确定模板的模数、规格及支撑系统等,在施工作业
过程严格执行不得变动。

(4)建筑物框架施工时,模板运输时施工人员应从梯子上下,不得在
模板、支撑上攀登。

严禁在高处的独木或悬吊式模板上行走。

(5)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒。

(6)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求。

(7)支设梁模板时,不得站在柱模板上操作,并严禁在梁的底模板上行走。

(8)采用钢管脚手架兼作模板支撑时必须经过技术人员的计算,每根立柱的荷载不得大于20kN,立柱必须设水平拉杆及剪刀撑。

3 模板工程模板拆除物体打击
坍塌
106 3
(1)模板拆除根据事前编写施工方案或技术措施。

(2)填写《安全施工作业票B》,作业前通知监理。

(3)模板拆除应按顺序分段进行。

严禁猛撬、硬砸及大面积撬落或拉
倒。

高处拆模应划定警戒范围,设置安全警戒标志并设专人监护,在拆
模范围内严禁非操作人员进入。

(4)作业人员在拆除模板时应选择稳妥可靠的立足点,高处拆除时必
须系好安全带。

拆除的模板严禁抛扔,应用绳索吊下或由滑槽、滑轨滑
下。

滑槽周围不小于5m处应划定警戒范围,设置安全警戒标志并设专
人监护,严禁非操作人员进入。

(5)作业人员拆除模板作业前应佩戴好工具袋,作业时将螺栓、螺帽、
垫块、销卡、扣件等小物品放在工具袋内,后将工具袋吊下,严禁随意
抛下。

(6)拆下的模板应及时运到指定地点集中堆放,不得堆在脚手架或临
时搭设的工作台上。

(7)作业人员在下班时不得留下松动的或悬挂着的模板以及扣件、混
凝土块等悬浮物。

4 钢管脚手架搭

搭设高度不超过24m
的落地钢管脚手架、
附着式升降脚手架、
悬挑式脚手架、门型
脚手架、悬挂脚手架、
吊篮脚手架、卸料平

坍塌
高处坠落
物体打击
90 3
(1)编制专项施工方案。

(2)填写《安全施工作业票B》,作业前通知监理旁站。

(3)控制措施除执行13.2.1-13.2.13的内容外,另外做好以下措施:
搭设前应安装好围栏,悬挂安全警示标志,并派专人监护,严禁非施工
人员入内。

支架立杆2m高度的垂直偏差控制在15mm。

(4)搭设完成应经验收挂牌后使用。

5
钢管脚手架拆
除脚手架拆除作业
高处坠落
物体打击
坍塌
其他伤害
126 3
(1)编写专项施工方案。

(2)填写《安全施工作业票B》,作业前通知监理旁站。

(3)脚手架拆除前,应对脚手架作全面检查,清除剩余材料、工器具
及杂物。

(4)地面应设安全围栏和安全标志牌,并派专人监护,严禁非施工人
员入内。

拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有
关扣件时应先通知对方,以防坠落。

(5)拆除脚手架时,必须设置安全围栏确定警戒区域、挂好警示标志
并指定监护人加强警戒,应按规定自上而下顺序(后装先拆,先装后拆),
先拆横杆,后拆立杆,逐步往下拆除;不得上下同时拆除;严禁将脚手
架整体推倒;架材有专人传递,不得抛扔。

6 钢杆构支架组

A型构架的吊装
机械伤害
高处坠落
118 3
(1)编制专项施工方案。

(2)填写《安全施工作业票B》,作业前通知监理旁站。

(3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算
出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,
并选用检验合格的吊具。

(4)起吊前吊车司机要对吊车的各种性能进行检查。

(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。

(6)在绑扎临时拉线时,应由有经验的人员专职绑扎,不可其他作业人员随意绑扎。

临时拉线应用卡扣紧固。

(7)临时拉线绑扎点应靠近A型杆头,使临时拉线发挥最大拉力,保证构架的稳定性。

吊物至100mm左右,应停止起吊,指挥人员检查起吊系统的受力情况,确认无问题后,方可继续起吊。

(8)混凝土强度达不到要求时,严禁拆除楔子和临时拉线。

在杆根部及临时拉线未固定好之前,严禁登杆作业。

7 钢杆构支架组

横梁吊装
机械伤害
高处坠落
903
(1)编制专项施工方案。

(2)填写《安全施工作业票B》,作业前通知监理旁站。

(3)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护措施,防止
因横梁的主铁将吊绳卡断。

(4)吊装过程中横梁两端要用溜绳控制横梁方向,待横梁距就位点的
正上方200~300mm稳定后,作业人员方可开始进入作业点。

(5)在构架顶部安装横梁的作业人员,除严格遵守登高作业人员要求
外,还要时刻防止横梁吊移时将其撞倒。

(6)作业人员的横梁外侧行走时,必须设置水平安全绳。

水平安全绳
绳索两端应可靠固定,并收紧,绳索与棱角接触处加衬垫。

架设高度离
人员行走落脚点在 1.3~1.6m 为宜。
