三级及以上风险清册汇总
三级及以上风险评估控制清册(线路版)

三级及以上施工安全风险识别、评估及预控措施清册序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施1.土石方工程1.1 陶挖基础基坑开挖1.1.1深度大于5米的开挖坍塌126 3(1)必须有专项施工方案。
(2)配备良好通风设备。
(3)上、下基坑时使用梯子。
(4)设置安全监护人和上、下通讯设备。
2.杆塔施工2.1 钢管杆施工2.1.1地锚坑选择及设置物体打击、起重伤害120 3工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,检查后在工作票上签字确认。
2.2 悬浮抱杆分解组立2.2.1抱杆系统布置起重伤害90 3(1)组塔前,应根据作业指导书的要求分拉线坑,各拉线间以拉线及对或安全员负责检查。
(2)抱杆直接支在松软土质时,根部采取防沉措施采取防滑措施。
(3)钢丝绳端部用绳卡固定连接时,绳卡压板应在钢丝正反交叉设置;绳卡间距不应小于钢丝绳直径的6倍;绳卡数量应符2.2.2地锚坑选择及设置物体打击、起重伤害120 3工作票上应注明坑深尺寸,地锚埋设前,派专人测尺检查,深度足够,检查后在工作票上签字确认。
2.2.3吊装塔头物体打击、机具伤害142 3严格按作业指导书安全技术要求,按抱杆的吊载计算,仔细核对图纸手装。
2.3 起重机吊装立塔2.3.1起重机械设备及工器具的选择起重伤害、物体打击、高处坠落135 3(1)施工前根据杆塔高度及分片、段重量合理选择配备起重设备及工(2)必须检验合格,方可投入使用。
2.3.2杆塔吊装起重伤害、物体打击、高处坠落135 3(1)吊装前选择确定合适的场地进行平整,衬垫支腿枕木不得少于两检查各起吊系统,具备条件后方可起吊。
(2)起重机吊装杆塔必须制定专人指挥。
(3)施工前仔细核对施工图纸的吊段参数(杆塔型、段别组合、段重(4)加强现场监督,起吊物垂直下方严禁逗留和通行。
3.架线施工内容危险评定D1级别3.1 导引绳展放3.1.2导引绳连接物体打击135 3(1)导、牵引绳的抗弯连接器、旋转连接器的规格要符合技术要求。

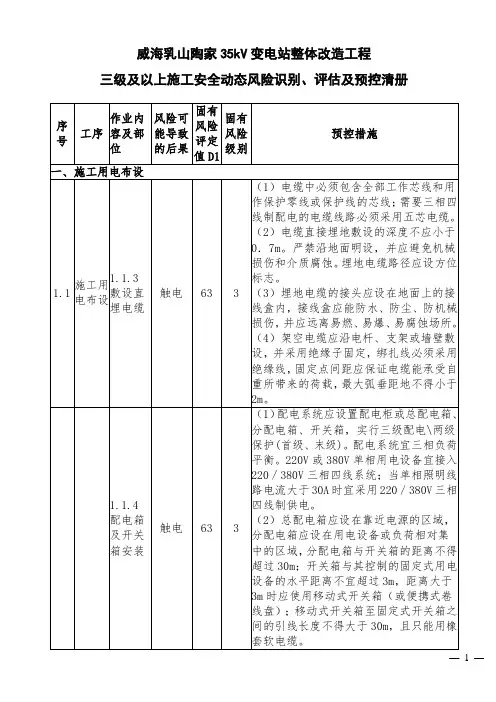

三级及以上施工安全动态风险识别、评估及预控清册(变电)

(5)顶动过程中任何人不得在主变前进范围内停留或走动。
(6)液压机操作人员应精神集中,要根据指挥人员的信号或手势进行开动或停止,加压时应平稳匀速。
(7)主变就位拆垫块时,作业人员应相互照应,特别是服从指挥人员口令,防止主变压伤人。
(2)作业人员不可站在吊件和吊车臂活动范围内的下方,在吊物距就位点的正上方200~300mm稳定后,作业人员方可开始进入作业点。
(3)吊装机构箱时,作业人员应双手扶持机构侧面,严禁手扶底面,防止压伤手指。
(4)单柱式断路器本体安装时宜设控制绳,使用的临时支撑必须牢固,使用前进行检查。
(5)作业人员宜站在马凳或脚手架搭设的平台上作业。
其他户外设备安装
2.5.1二次运输
机械伤害
其他伤害
54
3
(1)二次运输时,宜使用吊车进行装卸。
(2)装卸过程中作业人员不得在吊件和吊车臂活动范围内的下方停留和通过。
(3)搬运过程中,应采取牢固的措施封车,车的行驶速度应小于15km/h,并始终保证电压互感器、耦合电容器、避雷器等竖直、稳定放置,人不得在车箱内混乘。
高处坠落
45
3
(1)填写《安全施工作业票B》。应进行跳线长度测量,测量人员在使用竹竿骑行作业时,应将安全绳系在横梁上,严禁测量人员不借用任何物件只身骑瓶测量。
(2)安装跳线时,宜用升降车或骑杆作业,此时作业人员应带工具袋和传递绳,严禁上下抛物。
2.ห้องสมุดไป่ตู้.6设备引下线安装
高处坠落
45
3
(1)填写《安全施工作业票B》。引下线长度的测量时,作业人员宜采用升降车或梯子作业。

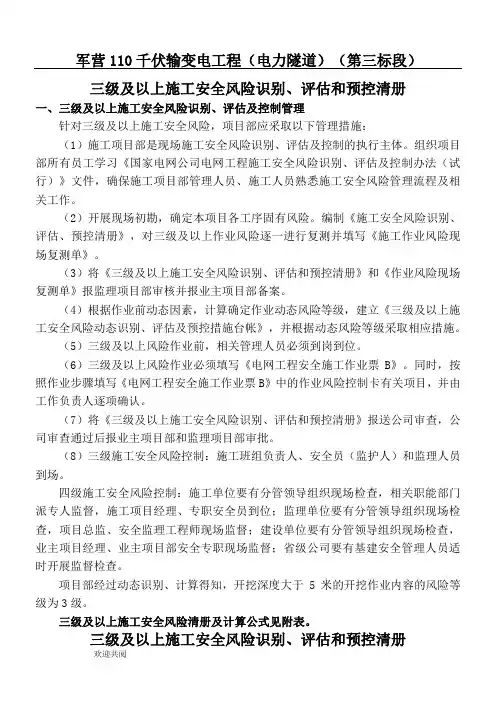

电力三级及以上施工安全风险识别、评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
2四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上风险清册汇总

5
钢管脚手架拆除
脚手架拆除作业
高处坠落物体打击 坍塌 其他伤害
126
3
(1)编写专项施工方案。 (2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)脚手架拆除前,应对脚手架作全面检查,清除剩余材料、工器具及杂物。
(4)地面应设安全围栏和安全标志牌,并派专人监护,严禁非施工人员入内。拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关扣件时应先通知对方,以防坠落。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,并选用检验合格的吊具。
(4)起吊前吊车司机要对吊车的各种性能进行检查。
(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。
7
钢杆构支架组立
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护措施,防止因横梁的主铁将吊绳卡断。
(4)吊装过程中横梁两端要用溜绳控制横梁方向,待横梁距就位点的正上方200~300mm稳定后,作业人员方可开始进入作业点。
搭设高度不超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门型脚手架、悬挂脚手架、吊篮脚手架、卸料平台
坍塌
高处坠落
物体打击
90
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)控制措施除执行13.2.1-13.2.13的内容外,另外做好以下措施:搭设前应安装好围栏,悬挂安全警示标志,并派专人监护,严禁非施工人员入内。支架立杆2m高度的垂直偏差控制在15mm。
线路工程三级及以上风险清册

墁坪村西-青山村(GA4-GA25)
××× 750kV 变电站出线段(GA1-GA3 段)
高处坠落、物体打击
触电、中毒、窒息、
坍塌
4
04030705
(1)每日开工前必须检测井下有无有毒、有害气体,并应有足够的安全防护措施。
(2)操作时上下人员轮换作业,桩孔上人员密切观察桩孔下人员的情况,互相呼应,不得擅离岗位,发现异常立即协助孔内人员撤离,并及时上报。
(3)防护网搭设至拆除时段内全过程必须设专人看护,随时调整承载索对被跨越物的安全距离,及时反馈牵引情况,保证牵引绳和导地线及走板不触及防护网,夜间需加强看护跨越设施,有充足的照明设备,仅防人为破坏。
(4)架线施工前必须对铁塔螺拴、地脚螺拴安装紧固情况进行复查。关键部位塔材不得缺失。
(5)在跨越档未完成附件安装工作前,不得拆除防护网。
跨越铁路
东岗镇
GA1-GA2、GB1-GB2
倒塌
触电
电铁停运高处坠落
4
04090107
(1)编制专项施工方案,施工单位还需组织专家进行论证、审查。严格按批准的施工方案执行。
(2)跨越架整体结构的稳定。跨越架强度应足够,能够承受牵张过程中断线或跑线时的冲击力。
(3)跨越架设置防倾覆措施。跨越架悬挂醒目的安全警告标志、夜间警示装置和验收标志牌。
(2)钢管架应有防雷接地措施,整个架体应从立杆根部引设两处(对角)防雷接地。
(3)跨越架的立杆应垂直、埋深不应小于0.5m,跨越架的支杆埋深不得小于0.3m,水田松土等搭跨越架应设置扫地杆。跨越架两端及每隔6~7根立杆应设剪刀撑杆、支杆或拉线,确保跨越架整体结构的稳定。跨越架强度应足够,能够承受牵张过程中断线的冲击力。
施工安全风险固有及三级及以上风险清册

2016-12
2017-5
黄文
1.5
基础施工
起重机械临 近带电体作 业
触电
126
3
(1)作业前编写专项施工方案,向施工人员进行安全交底。 填写《安全施工作业票B》,作业前通知监理旁站。 (2)作业时,起重机臂架、吊具、辅具、钢丝绳及吊物等带电体 的最小安全距离要满足变电《安规》附表的规定,且应设专人监护 。 (3)监近带电体作业,如不满足变电《安规》附表规定的安全距 离时,应制定防止误碰带电设备的专项安全措施,并经本单位分管 专业副总工程师或总工程师批准。审核不通过,申请停电作业。 (4)长期或频繁地临近带电体作业时,应采取隔离防护措施。 (5)临近高低压线路时,必须与线路运行部门取得联系,得到书 面许可并由运行人员在场监护的情况下可以吊装作业。
2017-5
2017-7
黄文
吊装塔段
机械伤害
135
3
2017-5
2017-7
黄文
跨越10kV及 倒塌物体打 以上带电运 击 行电力线路
135
3
(1)编制专项施工方案。(2)填写《安全施工作业票B》,作业前 通知监理旁站。(3)严格按批准的施工方案执行。(4)跨越架的 施工搭设和拆除由有资质的专业队伍施工。(5)参照8.2.1、 8.2.2或8.2.3执行。(6)安装完毕后经检查验收合格后方准使用 。
2017-5
2017-7
黄文
临时地锚布 置 2.3 整体立塔
物体打击
135
3
##########################################################
2017-5
2017-7
黄文
慢速起立
电力三级及以上施工安全风险识别、评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(4)作业人员在拆除模板时应选择稳妥可靠的立足点,高处拆除时必须系好安全带。拆除的模板严禁抛扔,应用绳索吊下或由滑槽、滑轨滑下。滑槽周围不小于5m处应划定警戒范围,设置安全警戒标志并设专人监护,严禁非操作人员进入。
7
钢杆构支架组立
横梁吊装
机械伤害高处坠落
90
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护措施,防止因横梁的主铁将吊绳卡断。
(4)吊装过程中横梁两端要用溜绳控制横梁方向,待横梁距就位点的正上方200~300mm稳定后,作业人员方可开始进入作业点。
三级及以上施工安全固有风险识别、评估及预控措施清册
序号
工序
作业内容及部位
风险可能导致的后果
固有风险评定值D1
固有风险级别
预控措施
1
施工用电布设
施工用电系统的接火
触电
火灾
126
3
(1)填写《安全施工作业票B》,设专人监护。
(2)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作。
(6)在绑扎临时拉线时,应由有经验的人员专职绑扎,不可其他作业人员随意绑扎。临时拉线应用卡扣紧固。
(7)临时拉线绑扎点应靠近A型杆头,使临时拉线发挥最大拉力,保证构架的稳定性。
吊物至100mm左右,应停止起吊,指挥人员检查起吊系统的受力情况,确认无问题后,方可继续起吊。
(8)混凝土强度达不到要求时,严禁拆除楔子和临时拉线。在杆根部及临时拉线未固定好之前,严禁登杆作业。
(4)建筑物框架施工时,模板运输时施工人员应从梯子上下,不得在模板、支撑上攀登。严禁在高处的独木或悬吊式模板上行走。
(5)模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒。
(6)支设柱模板时,其四周必须钉牢,操作时应搭设临时工作台或临时脚手架,搭设的临时脚手架应满足脚手架搭设的各项要求。
(7)支设梁模板时,不得站在柱模板上操作,并严禁在梁的底模板上行走。
(8)采用钢管脚手架兼作模板支撑时必须经过技术人员的计算,每根立柱的荷载不得大于20kN,立柱必须设水平拉杆及剪刀撑。
3
模板工程
模板拆除
物体打击坍塌
106
3
(1)模板拆除根据事前编写施工方案或技术措施。
(2)填写《安全施工作业票B》,作业前通知监理。
(4)施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。
(5)施工电源使用完毕后,及时拆除。
2
模板工程
模板安装
高处坠落坍塌
90
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理。
(3)模板安装前应确定模板的模数、规格及支撑系统等,在施工作业过程严格执行不得变动。
(4)搭设完成应经验收挂牌后使用。
5
钢管脚手架拆除
脚手架拆除作业
高处坠落物体打击坍塌其他伤害
126
3
(1)编写专项施工方案。(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)脚手架拆除前,应对脚手架作全面检查,清除剩余材料、工器具及杂物。
(4)地面应设安全围栏和安全标志牌,并派专人监护,严禁非施工人员入内。拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关扣件时应先通知对方,以防坠落。
(5)拆除脚手架时,必须设置安全围栏确定警戒区域、挂好警示标志并指定监护人加强警戒,应按规定自上而下顺序(后装先拆,先装后拆),先拆横杆,后拆立杆,逐步往下拆除;不得上下同时拆除;严禁将脚手架整体推倒;架材有专人传递,不得抛扔。
6
钢杆构支架组立
A型构架的吊装
机械伤害高处坠落
118
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,并选用检验合格的吊具。
(4)起吊前吊车司机要对吊车的各种性能进行检查。
(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。
(5)在构架顶部安装横梁的作业人员,除严格遵守登高作业人员要求外,还要时刻防止横梁吊移时将其撞倒。
(6)作业人员的横梁外侧行走时,必须设置水平安全绳。水平安全绳绳索两端应可靠固定,并收紧,绳索与棱角接触处加衬垫。架设高度离人员行走落脚点在1.3~1.6m为宜。
搭设高度不超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门型脚手架、悬挂脚手架、吊篮脚手架、卸料平台
坍塌
高处坠落
物体打击
90ቤተ መጻሕፍቲ ባይዱ
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)控制措施除执行13.2.1-13.2.13的内容外,另外做好以下措施:搭设前应安装好围栏,悬挂安全警示标志,并派专人监护,严禁非施工人员入内。支架立杆2m高度的垂直偏差控制在15mm。
(5)作业人员拆除模板作业前应佩戴好工具袋,作业时将螺栓、螺帽、垫块、销卡、扣件等小物品放在工具袋内,后将工具袋吊下,严禁随意抛下。
(6)拆下的模板应及时运到指定地点集中堆放,不得堆在脚手架或临时搭设的工作台上。
(7)作业人员在下班时不得留下松动的或悬挂着的模板以及扣件、混凝土块等悬浮物。
4
钢管脚手架搭设
(3)各类用电人员应掌握安全用电基本知识和所用设备的性能,接火前作业人员必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,确保设备完好。
②发现问题及时报告,解决后方可进行接火作业;
③暂时停用设备的开关箱必须分断电源隔离开关,并关门上锁;
④接入、移动或检修电气设备时,必须切断电源并做妥善处理后进行。
