腰梁施工技术方案(型钢)

腰梁施工技术方案
1、施工方案

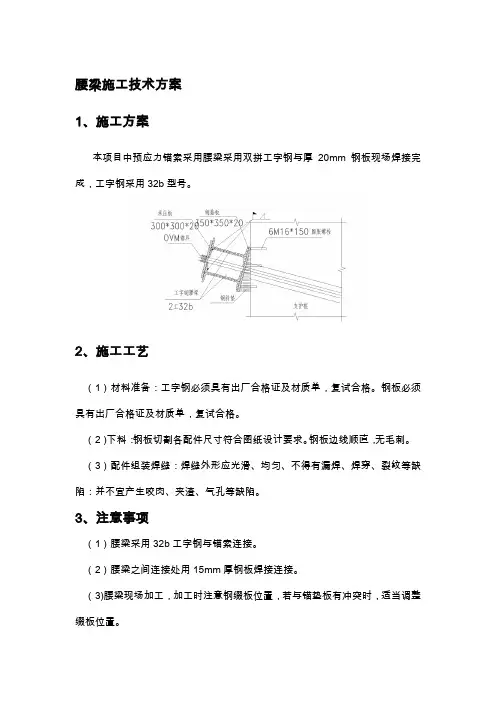

本项目中预应力锚索采用腰梁采用双拼工字钢与厚20mm钢板现场焊接完成,工字钢采用32b型号。

2、施工工艺
(1)材料准备:工字钢必须具有出厂合格证及材质单,复试合格。

钢板必须具有出厂合格证及材质单,复试合格。

(2)下料:钢板切割各配件尺寸符合图纸设计要求。

钢板边线顺直,无毛刺。

(3)配件组装焊缝:焊缝外形应光滑、均匀、不得有漏焊、焊穿、裂纹等缺陷:并不宜产生咬肉、夹渣、气孔等缺陷。

3、注意事项
(1)腰梁采用32b工字钢与锚索连接。

(2)腰梁之间连接处用15mm厚钢板焊接连接。

(3)腰梁现场加工,加工时注意钢缀板位置,若与锚垫板有冲突时,适当调整缀板位置。

4、安全环保措施
(1)进入施工现场必须佩带安全帽。

(2)焊机使用前必须经电工检验确认合格后方可使用。

开关箱必须装设漏电
保护器,插头应完好无损,电源线不得破皮漏电,操作者必须穿绝缘鞋(胶鞋),戴绝缘手套。

(3)切割钢板时,注意乙炔瓶与氧气瓶之间的距离,要满足要求。

(4)吊放工字钢时,要有专人现场指挥。

堆放场地要开阔,并预先平整清理。

合集下载

腰梁施工技术方案(型钢)

腰梁施工技术方案(型钢)

腰梁施工技术方案
1、施工方案
本项目中预应力锚索采用腰梁采用双拼工字钢与厚20mm钢板现场焊接完成,工字钢采用32b型号。

2、施工工艺
(1)材料准备:工字钢必须具有出厂合格证及材质单,复试合格。

钢板必须具有出厂合格证及材质单,复试合格。

(2)下料:钢板切割各配件尺寸符合图纸设计要求。

钢板边线顺直,无毛刺。

(3)配件组装焊缝:焊缝外形应光滑、均匀、不得有漏焊、焊穿、裂纹等缺陷:并不宜产生咬肉、夹渣、气孔等缺陷。

3、注意事项
(1)腰梁采用32b工字钢与锚索连接。

(2)腰梁之间连接处用15mm厚钢板焊接连接。

(3)腰梁现场加工,加工时注意钢缀板位置,若与锚垫板有冲突时,适当调整缀板位置。

4、安全环保措施
(1)进入施工现场必须佩带安全帽。

(2)焊机使用前必须经电工检验确认合格后方可使用。

开关箱必须装设漏电保护器,插头应完好无损,电源线不得破皮漏电,操作者必须穿绝缘鞋(胶鞋),戴绝缘手套。

(3)切割钢板时,注意乙炔瓶与氧气瓶之间的距离,要满足要求。

(4)吊放工字钢时,要有专人现场指挥。

堆放场地要开阔,并预先平整清理。

Welcome To Download !!!
欢迎您的下载,资料仅供参考!。

xx基坑支护工程腰梁专项施工方案

xx基坑支护工程腰梁专项施工方案

xx基坑支护工程腰梁专项施工方案编制说明根据现场地质条件、土方开挖后的施工现场情况,腰梁底及其施工作业面均为烂泥,为保证施工顺利推进,减少工期损失,特编制腰梁专项施工方案。

施工概况腰梁施工条件基坑土方开挖至腰梁位置后,腰梁低及腰梁、第二道锚桩土面承载力不够,钢筋绑扎及第二道锚桩施工无法在烂泥作业面完成,所以需要对淤泥用砖渣进行换填或者铺垫处理第一层土方开挖采取机械作业,无法很精细,且该深度范围均为淤泥,基坑土方开挖至腰梁位置后,周边支护钢桩上仍粘有大量淤泥,为保证腰梁施工质量,需对其采用人工清理。

腰梁施工前第二道锚桩施工时需对拉森钢板桩进行开孔,开孔作业面(正处于腰梁位置)标高需低于开孔标高,待开孔完成后,需对其进行回填以保证腰梁底标高,确保第二道锚索张拉位置及倾斜角。

施工难点、重点在烂泥上进行第二道锚桩开孔、施工和腰梁钢筋、模板安装时,施工作业人员、材料、设备的行走、堆放困难,同时也难以保证施工精确度,进而影响支护结构质量。

在烂泥上作业,腰梁钢筋无法保证有效保护层厚度、平整度等质量要求。

施工方案施工工艺流程基坑周边土方开挖人工对周边钢桩上粘的淤泥进行清除第二道锚桩开孔作业面垫竹笆板第二道锚桩开孔第二道锚桩施工腰梁范围以外距腰梁一米开挖排水沟第二道锚桩开孔作业面回填腰梁钢筋安装腰梁模板安装腰梁砼浇筑腰梁砼养护测量放线根据腰梁截面尺寸和第二道锚桩施工作业范围,放出开挖面。

根据市政标高控制点,在桩上抄测腰梁顶、地面标高和第二道锚桩开孔标高,并做标记。

土方开挖及排水土方开挖采用0.8m3履带式单斗挖掘机,开挖基槽过程中人工辅助清土(包括粘在钢桩上的淤泥和腰梁底淤泥,腰梁底200mm厚土方采用人工清理),控制腰梁及第二道锚桩施工作业面、第二道锚桩开孔作业面、腰梁底垫层面标高,所用人工据实结算。

腰梁底垫层面标高同施工作业面标高,第二道锚桩开孔作业面标高比垫层面标高低400mm根据现场实际情况,腰梁位置均为烂泥,为保证第二道锚桩施工顺利完成,同时保证腰梁标高和钢筋安装质量(避免被淤泥污染),施工作业面(6m宽范围)采用竹跳板进行铺设(局部根据实际情况铺填毛石后再铺设竹跳板)。

型钢梁专项施工方案

型钢梁专项施工方案

型钢梁专项施工方案一、前言型钢梁作为建筑结构中常见的主要构件之一,在建筑工程中扮演着重要的角色。

本文旨在就型钢梁的专项施工方案进行探讨和总结,以确保施工过程中的安全、高效和质量保障。

二、施工前准备1. 施工方案制定在进行型钢梁施工前,应制定详细的施工方案,包括施工流程、安全措施、质量要求等内容,并由相关部门和专业人员进行审核确认。

2. 资料准备收集和整理相关建筑图纸、设计文件、规范标准等资料,确保施工过程符合设计要求。

3. 设备检查对施工所需设备和工具进行检查和维护,确保施工期间设备能正常运转。

三、施工流程1. 基础准备在进行型钢梁安装前,需确保基础部分的准备工作已完成,包括地基处理、基础校验等。

2. 型钢梁吊装采用专业吊装设备进行型钢梁的吊装作业,注意吊装过程中的安全措施和吊装点的选取。

3. 钢梁连接根据设计要求和相关规范,对型钢梁进行连接,确保连接牢固可靠。

4. 防护与验收在型钢梁安装完成后,对其进行保护处理,同时进行验收检查,确保施工质量。

四、安全措施1. 施工现场安全加强施工现场的安全管理,设置警示标识、防护设施等,避免施工过程中发生意外事故。

2. 人员培训对从业人员进行安全培训和技术培训,提高其安全意识和操作技能。

五、质量保障1. 施工质量检测对型钢梁的材料、尺寸等进行检测,确保其符合设计要求。

2. 施工过程监督加强施工过程的监督和验收,发现问题及时处理,确保施工质量。

六、总结通过对型钢梁施工方案的详细探讨和总结,可以提高施工效率,保障施工安全和质量。

在今后的建筑工程中,应根据具体情况制定细化的施工方案,以确保项目顺利推进。

恳请有关部门和专业人员定期对施工现场进行检查,加强安全生产意识,共同营造安全、和谐的施工环境。

钢腰梁安装技术交底2014.3.6

钢腰梁安装技术交底2014.3.6

钢腰梁焊接、安装分项工程质量技术交底编号:施工单位中铁一局集团城市建设工程有限公司工程名称景泰城一期工程分部工程A地块地基与基础工程交底部位A地块边坡支护日期2014年3月6日交底内容交底内容:1.1、钢腰梁采用18#工字钢(规格:180mm×94mm×6.5mm)。

1.2、工字钢双拼腰梁焊接:两根工字钢间距(净距)为72mm,两根双拼工字钢沿长度方向每1.6m采用钢缀板(规格:260mm×50mm×10mm)焊接(注意避开锚具位置);c-c剖面见《景泰富刚家寨城改项目A、B地块》YT-15页c-c剖面图,工字钢双拼腰梁焊接详图见图1.2。

1.3、工字钢腰梁连接部位焊接:工字钢连接处采用两块水平盖板(规格:200mm×75mm ×10mm)满焊焊接于工字钢的翼缘板上,两侧翼缘板各焊接一块;采用两块垂直盖板(规格:200mm×158mm×10mm)满焊焊接于工字钢的腹板上,两侧腹板各焊接一块,工字钢腰梁连接部位焊接详图见图1.3。

1.4、所有焊缝必须饱满,不得存在夹渣、气孔、咬肉现象,焊缝高度6mm。

1.5、双拼工字钢腰梁接头必须错开连接,接头搭接率为50%。

1.6、双拼工字钢内外两侧必须按图纸要求各安装一块刚垫块(规格:260mm×150mm×20mm),外侧钢垫块与护坡桩之间的间隙用钢板垫块填充垫起,详图见《景泰富刚家寨城改项目A、B地块》YT-15页预应力锚索详图。

1.7、特种作业工人必须持证上岗。

专业技术负责人:交底人:接受人:钢腰梁焊接、安装分项工程质量技术交底编号:施工单位中铁一局集团城市建设工程有限公司工程名称景泰城一期工程分部工程A地块地基与基础工程交底部位A地块边坡支护日期2014年3月6日交底内容交底内容:。

型钢梁专项施工方案

型钢梁专项施工方案

型钢梁专项施工方案型钢梁是一种广泛应用于建筑、桥梁、铁路、公路和其他工程中的结构钢材。

它具有高强度、耐腐蚀和优异的可塑性等特点,因此被广泛使用。

在进行型钢梁施工时,需要制定合理的施工方案,以确保工程质量和安全。

下面是一份型钢梁专项施工方案,供参考。

一、施工前准备工作1.确定施工所需的型钢梁材料、数量和规格。

2.检查型钢梁材料的质量和表面状态,确保无明显缺陷和腐蚀。

3.准备必要的施工机械和工具,如吊车、起重机、电焊机等。

4.制定施工计划,明确施工过程和工期。

二、安全措施1.基坑周边设置围护栏和警示标志,确保施工现场安全。

2.检查施工机械和工具的安全性能,确保操作人员的人身安全。

3.施工现场人员必须佩戴好安全帽、安全鞋,并遵守相关安全规定。

4.定期检查和维护施工设备,确保其正常运行。

三、施工程序1.基础处理:清理基坑表面,确保平整,并进行必要的基础加固。

2.型钢梁安装:按照施工图纸要求,将型钢梁运送到指定位置,使用吊车或起重机进行安装。

a.在型钢梁的两端设置垫木或垫石,以保持水平。

b.使用吊车或起重机将型钢梁按照要求的位置和方向卸下。

c.使用电焊机对型钢梁进行固定焊接。

d.检查型钢梁的安装质量和水平度,必要时进行调整。

3.梁体连接:根据设计要求,将相邻的型钢梁进行连接。

a.清理连接面和型钢梁表面的腐蚀物和油污。

b.使用电焊机对型钢梁进行连接焊接。

c.检查连接的牢固性和焊缝的质量。

4.验收和清理:对施工过程中产生的垃圾和废料进行清理,保持施工现场的整洁并按照相关规定对完成的工程进行验收。

四、质量控制1.对型钢梁材料进行检查,确保其质量符合设计要求。

2.施工过程中进行严格的监控和检查,发现问题及时整改。

3.对焊缝进行检测,确保其质量满足要求。

4.进行施工过程的记录和报告,以备后续的质量验收和检查。

五、施工注意事项1.施工人员必须熟悉和遵守安全操作规程,保证人身安全。

2.施工人员必须按照设计要求和技术规范进行施工,确保工程质量。

压顶梁及腰梁施工方案

压顶梁及腰梁施工方案

压顶梁及腰梁施工方案压顶梁和腰梁是建筑施工中非常重要的结构工程,其施工方案需要详细制定以确保施工质量和安全性。

下面是一份关于压顶梁和腰梁施工方案的建议,供参考。

一、压顶梁施工方案:1.准备工作:(1)根据设计图纸确定压顶梁的高度、宽度、长度等参数;(2)检查施工现场的基础情况,确保基础平整牢固;(3)选择适合的施工设备和工具,如起重机械、脚手架、钢筋剪等。

2.预制构件加工:(1)钢筋加工:根据设计要求,将钢筋进行弯曲和连接,并在连接处采取焊接或插入套筒的方式加固;(2)模板加工:根据设计图纸制作适合的模板,确保模板的强度和平整度。

3.构件吊装:(1)根据需要,使用起重机械将预制构件吊装至指定位置;(2)在吊装过程中,要注意保持构件的平衡,防止构件发生倾斜或滑落。

4.钢筋绑扎:(1)将预制的钢筋与现场钢筋进行连接,采用扎捆、焊接或者机械连接的方式;(2)确保钢筋连接牢固,符合设计要求。

5.浇筑混凝土:(1)在钢筋绑扎完毕后,根据混凝土标号和设计要求进行搅拌;(2)开始浇筑前,要检查模板的密封性,确保混凝土不会渗漏;(3)采用适当的浇筑方法,如自流平、振捣等,确保混凝土的均匀性和密实性。

6.养护:(1)在浇筑完成后,对压顶梁进行湿润养护,避免混凝土裂缝或强度不足;(2)要保持适当的湿度和温度,延长养护时间,确保混凝土的强度发展。

二、腰梁施工方案:1.准备工作:(1)根据设计图纸确定腰梁的位置和尺寸;(2)检查施工现场的基础情况,确保基础平整牢固;(3)选择适合的施工设备和工具,如起重机械、脚手架、钢筋剪等。

2.预制构件加工:(1)钢筋加工:根据设计要求,将钢筋进行弯曲和连接,并在连接处采取焊接或插入套筒的方式加固;(2)模板加工:根据设计图纸制作适合的模板,确保模板的强度和平整度。

3.构件吊装:(1)根据需要,使用起重机械将预制构件吊装至指定位置;(2)在吊装过程中,要注意保持构件的平衡,防止构件发生倾斜或滑落。

型钢梁施工方案

型钢梁施工方案
型钢梁是一种常用的建筑结构材料,具有轻巧、高强度、抗震性能好等优点。

下面是一种型钢梁的施工方案。

1. 准备工作:确定型钢梁使用的规格和数量,并进行采购。

对施工现场进行清理,确保施工区域没有杂物。

2. 断面测量:使用工具对型钢梁的断面进行精确测量,确保施工精度。

3. 布置施工场地:根据施工图纸确定型钢梁的安装位置,并在地面上进行标线,以便于施工时的定位。

4. 搭设工作平台:根据需要搭设工作平台,以便于施工人员操作和安全。

5. 载重搭设:根据设计要求和施工图纸的位置指示,搭设适当的支撑系统,以承受型钢梁的重量。

6. 安装型钢梁:根据施工图纸的要求,逐一安装型钢梁。

首先,在支撑系统上搭设临时平台,方便施工人员操作。

然后,将型钢梁提升到预定位置,并正确定位和固定。

7. 进行检查:完成安装后,进行检查,确保型钢梁的位置和定位是正确的,并检查梁与梁之间的连接是否良好。

8. 进行焊接:对于需要焊接的型钢梁,进行焊接作业。

确保焊
缝的质量符合相关标准。

9. 进行清理:清理施工现场,清除残留物及垃圾,并保持施工区域整洁。

10. 完成验收:按照设计要求和施工标准进行验收,确保型钢梁施工质量符合要求。

总之,型钢梁的施工方案需要进行详细的规划和准备工作,施工过程中要注意安全和质量控制,确保施工质量和效率。

腰梁施工专项方案

霞浦东方伟业城市广场工程基坑支护腰梁专项施工方案一、编制说明根据现场地质条件、ESC-H钢桩施工状况以及-4.2m以下基坑第一层(-4.2m至-7.5m深度范围)土方开挖后的施工现场情况,腰梁底及其施工作业面均为烂泥,为保证施工顺利推进,减少工期损失,特编制腰梁专项施工方案。

二、施工概况1、腰梁施工条件基坑土方开挖至腰梁位置后,腰梁底及腰梁、第二道锚桩施工作业面均为烂泥(几乎每天下午17点左右下雨,淤泥经雨水冲刷浸泡后形成),钢筋绑扎及第二道锚桩施工作业无法在烂泥上作业,作业前需对烂泥进行换填或铺垫处理。

由于-4.2m以下基坑第一层土方开挖采取机械作业,无法很精细,且该深度范围均为淤泥,基坑土方开挖至腰梁位置后,周边支护钢桩上仍粘有大量淤泥,为保证腰梁施工质量,需对其采用人工清理。

腰梁施工前第二道锚桩施工时需对拉森钢板桩进行开孔,开孔作业面(正处于腰梁位置)标高需低于开孔标高,待开孔完成后,需对其进行回填以保证腰梁底标高,确保第二道锚索张拉位置及倾斜角。

2、施工难点、重点在烂泥上进行第二道锚桩开孔、施工和腰梁钢筋、模板安装时,施工作业人员、材料、设备的行走、堆放困难,同时也难以保证施工精确度,进而影响支护结构质量。

在烂泥上作业,腰梁钢筋无法保证有效保护层厚度、平整度等质量要求。

三、施工部署详见ESC-H钢桩支护专项方案和-4.2m以下基坑土方开挖及基坑回填施工方案四、施工方案1、施工工艺流程基坑周边土方开挖人工对周边钢桩上粘的淤泥进行清清除第二道锚桩开孔作业面铺垫竹筢板第二道锚桩开孔第二道锚桩施工1m开挖排水沟第二道锚桩开孔作业面回填腰梁钢筋安装腰梁模板安装腰梁砼浇筑腰梁砼养护。

2、测量放线根据腰梁截面尺寸和第二道锚桩施工作业范围,放出开挖面。

根据甲方提供标高控制点,在钢桩上抄测腰梁顶、底面标高和第二道锚桩开孔标高,并作标记。

3、土方开挖及排水土方开挖采用0.8m3履带式单斗挖掘机,开挖基槽过程中人工辅助清土(包括粘在钢桩上的淤泥和腰梁底淤泥,腰梁底200mm厚土方采用人工清理),控制腰梁及第二道锚桩施工作业面、第二道锚桩开孔作业面、腰梁底垫层面标高,所用人工据实结算。

腰梁制作技术

一、编制依据1、《车站结构主体围护结构锚索及腰梁详图(一)》。

2、《钢结构质量验收规范》(GB50205-2001)二、施工准备1、材料准备工字钢(工28b型)、钢板(t=10mm)、钢板(t=20mm)、钢板(t=30mm)、氧气、乙炔、焊条(E43系列)、防锈涂料。

2、主要机具电焊机4台。

3、人员配备施工班长2名,安全员2名,电焊工6名,气割工6名,看火人2名。

三、现场施工条件(1)对机械、材料的堆放进行合理布置;(2)施工前,确保施工场地的“三通一平”;(3)进行机械调试,确保施工顺利进行;(4)对进场原材料进行报验,报验合格后方可使用;(5)施工现场的安全防护、消防等设施已安装完成四、技术控制要点1、钢板、工字钢、焊条等必须符合现行国家产品标准和设计标准,材料进场后,对原材尺寸进行量测符合要求后方能使用,对于不符合要求的,一律退场,严禁使用。

2、钢板材料均采用Q235钢,焊条采用E43-XX系列。

3、钢板下料之前,必须认真阅读交底图纸,进行精心合理计算,要求废料最少,做到技术可行,经济合理。

4、锚盒、围檩加工必须严格按照上图所给尺寸和厚度进行加工。

5、钢材切割面应无裂纹、夹渣、分层和大于1mm的缺棱。

6、气割的允许偏差应符合下表的规定:气割的允许偏差(mm)项目允许偏差零件宽度、长度±3.0切割面平整度0.05t,且不应大于2.0割纹深度0.3局部缺口深度 1.0注:t为切割面厚度7、焊缝的焊波应均匀,不得有裂纹、未熔合、加渣、焊瘤、咬边、烧穿、弧坑和针状气孔等缺陷,焊接区无飞溅残留物;8、未注明的焊脚尺寸均为10mm,焊缝长度为满焊。

9、所有钢构件施焊后清除焊渣,涂刷两道防锈漆;同时进行防火处理。

10、涂刷防锈漆前,钢材表面不得有焊渣、焊疤、灰尘、油污、水和毛刺等。

涂刷后构件表面不得漏涂,涂层不得脱皮和返绣,涂层应均匀、无明显皱皮、流坠、针眼和气泡等。

五、安全注意事项1、焊工必须持有效的焊工证上岗;2、氧气、乙炔动火作业,两瓶间距不得小于5米,距离明火不得小于10m;3、焊接作业时,焊钳应与手把线连接牢固,电线不得有裸线,清除焊渣时,面部应避开被清除的焊缝;4、施工过程中不得私拉电线,需接线时应找电工;5、焊机应放在干燥、通风良好处,并有可靠的接地装置,导线接地良好;6、焊工焊接作业时应戴防护面具和手套;7、作业后及时清理施工场地,切断电源,杜绝火种,锁好配电柜,待焊缝余热消除后,方可离去;8、进入施工现场必须戴安全帽,不得穿拖鞋进入现场,严禁酒后上岗。

腰梁施工技术方案

腰梁施工技术方案一、施工前准备:1.制定施工计划:根据设计图纸确定施工顺序、时间节点和材料需求等。

2.安全措施:在施工现场设立安全警示标识,确保施工人员的安全。

同时,检查腰梁的固定和支撑情况,确保腰梁具备施工条件。

3.材料准备:准备好所需的钢筋、混凝土、模板等材料,并进行验收和保管。

4.设备检查:检查使用的起重设备、模板支撑系统等是否完好,并进行必要的维护和保养。

二、施工步骤:1.模板搭设:按照设计图纸要求搭设腰梁的模板系统,确保模板的稳定和准确度。

2.钢筋预埋:根据设计要求,在模板内部预先安置好钢筋,并确保钢筋的位置、数量和间距符合要求。

3.砼浇筑:根据施工计划,在模板内浇筑混凝土。

浇筑时应采用适量的振捣方式,确保混凝土的密实度和质量。

4.补充浇筑:在混凝土初始凝固后,进行必要的补充浇筑,以保证腰梁的完整性和强度。

5.拆模清理:混凝土完全凝固后,拆除模板,并清理腰梁表面的杂物和污渍。

6.后续工序:待腰梁完全养护后,根据设计要求进行后续工序,如加固、封闭等。

三、质量控制:1.材料质量检验:对使用的混凝土、钢筋等材料进行检验,并确保符合相关标准和要求。

2.施工过程控制:严格按照施工步骤进行操作,控制浇筑混凝土的时间、质量和振捣强度等。

3.现场检查和验收:在施工过程中,定期进行现场检查,并进行必要的验收,确保施工质量符合规范和要求。

4.施工记录和报告:及时记录和汇报施工过程中的关键节点和质量情况,以备后续参考。

四、安全措施:1.安全培训:对施工人员进行必要的安全培训,强调个人安全意识和施工操作的安全规范。

2.安全防护:施工过程中,采取必要的安全措施,如戴好安全帽、穿越安全靴等。

3.施工现场管理:保持施工现场的整洁和秩序,确保设备和材料的规范使用和储存。

4.安全检查和应急措施:定期进行安全检查,及时发现和解决安全隐患,并制定应急措施和预案。

综上所述,腰梁施工技术方案是建筑工程中一项重要的工作。

通过制定合理的施工计划、采取严格的质量控制和安全措施,可以保证腰梁施工质量和安全性。
