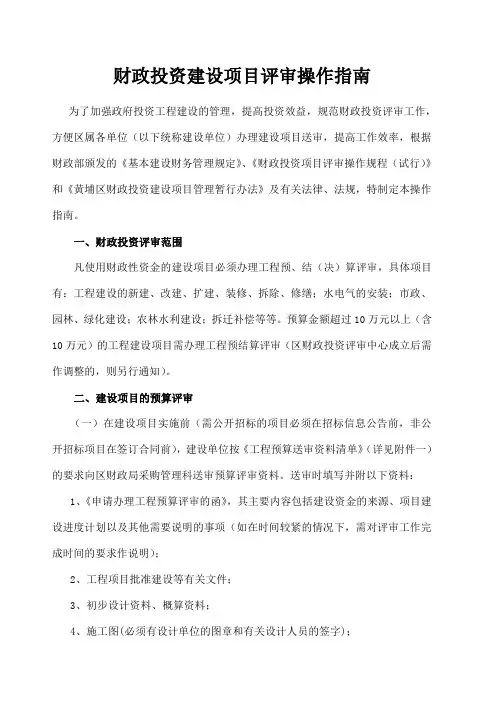

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南
六、建设工程的竣工结算评审
〔一〕建设工程完工后需及时办理竣工结算,在办理竣工结算时,建设单位应填写?工程结算送审资料清单?〔见附件六〕并附以下资料:
1、工程施工合同、协议;
2、施工图(必须有设计单位的图章和有关设计人员的签字);
3、审定的施工组织设计及施工方案;
4、施工单位采购的信息价以外的要紧设备、材料订货合同和发票;
〔一〕建设工程如发生重大设计变更或其他不可预见的因素,需追加财政性资金投进的按原申报程序报批后组织实施。
〔二〕变更建设工程追加预算在原合同价总额10%以上或增加金额在10万元〔含10万元〕以上的,由建设单位向区财政局报送变更或增加工程预算评审,并以评审结果作为支付工程进度款的依据。建设单位报批时须向区财政局采购治理科报送以下资料:
一、财政投资评审范围
凡使用财政性资金的建设工程必须办理工程预、结〔决〕算评审,具体工程有:工程建设的新建、改建、扩建、装修、撤除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。预算金额超过10万元以上〔含10万元〕的工程建设工程需办理工程预结算评审〔区财政投资评审中心成立后需作调整的,那么另行通知〕。
二、建设工程的预算评审
〔一〕在建设工程实施前〔需公开招标的工程必须在招标信息公告前,非公开招标工程在签订合同前〕,建设单位按?工程预算送审资料清单?〔详见附件一〕的要求向区财政局采购治理科送审预算评审资料。送审时填写并附以下资料:
1、?申请办理工程预算评审的函?,其要紧内容包括建设资金的来源、工程建设进度方案以及其他需要讲明的事项〔如在时刻较紧的情况下,需对评审工作完成时刻的要求作讲明〕;
2、所有复印件加盖公章,并讲明与原件无误。
送审单位:联系人::
接收单位:黄埔区财政局联系人::

PPP项目操作指南的五个阶段

PPP项目操作指南的五个阶段

2015年什么最火?PPP成为当之无愧的火爆词之一。

然而,PPP 概念再火,也只是词上的火爆,却并非本身成效好而带来的火爆。

从PPP项目的落地率低,形成“叫好不叫座”的尴尬局面,便可见一斑.其原因究竟出在什么地方,有很多关键问题值得深思。

财政部发布的《政府和社会资本合作模式操作指南(试行)》(财金〔2014〕113号)(简称《操作指南》)将PPP模式的操作程序分为5个阶段:项目识别、项目准备、项目采购、项目执行和项目移交.五个阶段按照PPP项目操作逻辑前后连接,形成完整的PPP项目采购流程,其中任何一个阶段出现问题,都可能导致PPP项目失败.项目识别阶段项目识别阶段的主要功能是挑选适合采用PPP模式的项目,包括项目发起、项目筛选、物有所值评价和财政承受能力论证4个步骤。

项目识别环节的各项工作主要由政府负责,其关键问题包括以下几个方面:第一,明确项目筛选责任主体目前,在国家层面上PPP牵头机构有两家,分别是财政部和国家发改委。

在执行阶段,要明确项目筛选责任主体,这是成功采用PPP模式的前提。

第二,明确项目筛选标准根据《操作指南》的筛选原则,“投资规模较大,需求长期稳定,价格调整机制灵活,市场化程度较高的基础设施和公共服务类项目”适宜采用PPP模式。

但是这个原则属于定性描述,筛选标准并不明确,在实际操作中很难落实。

第三,PPP政策缺乏操作细则目前从国家到地方,出台的政策比较多,但都缺乏操作细则。

财政部的承受能力论证细则(《政府和社会资本合作项目财政承受能力论证指引》(财金〔2015〕21号))刚出台不久,物有所值评价细则还迟迟没有推出.这种情况下,每个地方在做PPP项目时,根据自己的理解来进行物有所值评价和财政承受能力论证,这就会导致评价和论证方法混乱,给人为干预论证结果留下空间。

第四,如何界定社会资本国务院办公厅最新发布的《关于在公共服务领域推广政府和社会资本合作模式的指导意见》(国办发〔2015〕42号)中对“社会资本”进行了定义,指出“对已经建立现代企业制度、实现市场化运营的,在其承担的地方政府债务已纳入政府财政预算、得到妥善处置并明确公告今后不再承担地方政府举债融资职能的前提下,可作为社会资本参与当地政府和社会资本合作项目。

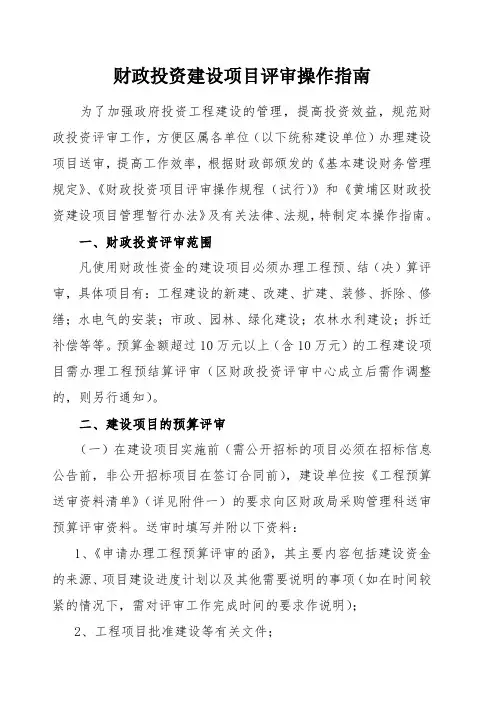

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南为了加强政府投资工程建设的管理,提高投资效益,规范财政投资评审工作,方便区属各单位(以下统称建设单位)办理建设项目送审,提高工作效率,根据财政部颁发的《基本建设财务管理规定》、《财政投资项目评审操作规程(试行)》和《黄埔区财政投资建设项目管理暂行办法》及有关法律、法规,特制定本操作指南。

一、财政投资评审范围凡使用财政性资金的建设项目必须办理工程预、结(决)算评审,具体项目有:工程建设的新建、改建、扩建、装修、拆除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。

预算金额超过10万元以上(含10万元)的工程建设项目需办理工程预结算评审(区财政投资评审中心成立后需作调整的,则另行通知)。

二、建设项目的预算评审(一)在建设项目实施前(需公开招标的项目必须在招标信息公告前,非公开招标项目在签订合同前),建设单位按《工程预算送审资料清单》(详见附件一)的要求向区财政局采购管理科送审预算评审资料。

送审时填写并附以下资料:1、《申请办理工程预算评审的函》,其主要内容包括建设资金的来源、项目建设进度计划以及其他需要说明的事项(如在时间较紧的情况下,需对评审工作完成时间的要求作说明);2、工程项目批准建设等有关文件;3、初步设计资料、概算资料;4、施工图(必须有设计单位的图章和有关设计人员的签字);5、施工图预算、标底预算(工程量清单);6、技术交底、图纸会审记录;7、详细工程量计算书;8、审定的施工组织设计及说明、施工方案;9、编制说明:包括工程预算定额、取费标准、材料的名称、型号、规格品牌、生产厂家名称、价格表等;10、编制工程预算(标底)的其他相关资料。

(二)建设工程预算书须按国家有关规定进行编制,工程量计算书须列明建设项目所用的材料的单价和数量,送审的工程预算书须有编制人员签字和编制单位。

(三)区财政局采购管理科收齐评审资料后,委托区财政投资评审中心或社会中介机构进行评审,评审机构一般情况下在20天内(500万元以上项目则在30天内)出具初审意见并送给建设单位:1、《工程预(结)算书评审初稿》;2、《建设项目预(结)算评审确认表》(见附件二);3、《建设项目评审结论送达回执》(见附件三);4、《建设单位意见回复》(见附件四)。

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南为了加强政府投资工程建设的管理,提高投资效益,规范财政投资评审工作,方便区属各单位(以下统称建设单位)办理建设项目送审,提高工作效率,根据财政部颁发的《基本建设财务管理规定》、《财政投资项目评审操作规程(试行)》和《黄埔区财政投资建设项目管理暂行办法》及有关法律、法规,特制定本操作指南。

一、财政投资评审范围凡使用财政性资金的建设项目必须办理工程预、结(决)算评审,具体项目有:工程建设的新建、改建、扩建、装修、拆除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。

预算金额超过10万元以上(含10万元)的工程建设项目需办理工程预结算评审(区财政投资评审中心成立后需作调整的,则另行通知)。

二、建设项目的预算评审(一)在建设项目实施前(需公开招标的项目必须在招标信息公告前,非公开招标项目在签订合同前),建设单位按《工程预算送审资料清单》(详见附件一)的要求向区财政局采购管理科送审预算评审资料。

送审时填写并附以下资料:1、《申请办理工程预算评审的函》,其主要内容包括建设资金的来源、项目建设进度计划以及其他需要说明的事项(如在时间较紧的情况下,需对评审工作完成时间的要求作说明);2、工程项目批准建设等有关文件;3、初步设计资料、概算资料;4、施工图(必须有设计单位的图章和有关设计人员的签字);5、施工图预算、标底预算(工程量清单);6、技术交底、图纸会审记录;7、详细工程量计算书;8、审定的施工组织设计及说明、施工方案;9、编制说明:包括工程预算定额、取费标准、材料的名称、型号、规格品牌、生产厂家名称、价格表等;10、编制工程预算(标底)的其他相关资料。

(二)建设工程预算书须按国家有关规定进行编制,工程量计算书须列明建设项目所用的材料的单价和数量,送审的工程预算书须有编制人员签字和编制单位。

(三)区财政局采购管理科收齐评审资料后,委托区财政投资评审中心或社会中介机构进行评审,评审机构一般情况下在20天内(500万元以上项目则在30天内)出具初审意见并送给建设单位:1、《工程预(结)算书评审初稿》;2、《建设项目预(结)算评审确认表》(见附件二);3、《建设项目评审结论送达回执》(见附件三);4、《建设单位意见回复》(见附件四)。

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南

财政投资建设项目评审操作指南文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]财政投资建设项目评审操作指南为了加强政府投资工程建设的管理,提高投资效益,规范财政投资评审工作,方便区属各单位(以下统称建设单位)办理建设项目送审,提高工作效率,根据财政部颁发的《基本建设财务管理规定》、《财政投资项目评审操作规程(试行)》和《黄埔区财政投资建设项目管理暂行办法》及有关法律、法规,特制定本操作指南。

一、财政投资评审范围凡使用财政性资金的建设项目必须办理工程预、结(决)算评审,具体项目有:工程建设的新建、改建、扩建、装修、拆除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。

预算金额超过10万元以上(含10万元)的工程建设项目需办理工程预结算评审(区财政投资评审中心成立后需作调整的,则另行通知)。

二、建设项目的预算评审(一)在建设项目实施前(需公开招标的项目必须在招标信息公告前,非公开招标项目在签订合同前),建设单位按《工程预算送审资料清单》(详见附件一)的要求向区财政局采购管理科送审预算评审资料。

送审时填写并附以下资料:1、《申请办理工程预算评审的函》,其主要内容包括建设资金的来源、项目建设进度计划以及其他需要说明的事项(如在时间较紧的情况下,需对评审工作完成时间的要求作说明);2、工程项目批准建设等有关文件;3、初步设计资料、概算资料;4、施工图(必须有设计单位的图章和有关设计人员的签字);5、施工图预算、标底预算(工程量清单);6、技术交底、图纸会审记录;7、详细工程量计算书;8、审定的施工组织设计及说明、施工方案;9、编制说明:包括工程预算定额、取费标准、材料的名称、型号、规格品牌、生产厂家名称、价格表等;10、编制工程预算(标底)的其他相关资料。

(二)建设工程预算书须按国家有关规定进行编制,工程量计算书须列明建设项目所用的材料的单价和数量,送审的工程预算书须有编制人员签字和编制单位。

财政投资建设项目评审操作指南.doc

财政投资建设项目评审操作指南.doc

财政投资建设项目评审操作指南为了加强政府投资工程建设的管理,提高投资效益,规范财政投资评审工作,方便区属各单位(以下统称建设单位)办理建设项目送审,提高工作效率,根据财政部颁发的《基本建设财务管理规定》、《财政投资项目评审操作规程(试行)》和《黄埔区财政投资建设项目管理暂行办法》及有关法律、法规,特制定本操作指南。

一、财政投资评审范围凡使用财政性资金的建设项目必须办理工程预、结(决)算评审,具体项目有:工程建设的新建、改建、扩建、装修、拆除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。

预算金额超过 10 万元以上(含 10 万元)的工程建设项目需办理工程预结算评审(区财政投资评审中心成立后需作调整的,则另行通知)。

二、建设项目的预算评审(一)在建设项目实施前(需公开招标的项目必须在招标信息公告前,非公开招标项目在签订合同前),建设单位按《工程预算送审资料清单》(详见附件一)的要求向区财政局采购管理科送审预算评审资料。

送审时填写并附以下资料:1、《申请办理工程预算评审的函》,其主要内容包括建设资金的来源、项目建设进度计划以及其他需要说明的事项(如在时间较紧的情况下,需对评审工作完成时间的要求作说明);2、工程项目批准建设等有关文件;3、初步设计资料、概算资料;4、施工图 ( 必须有设计单位的图章和有关设计人员的签字) ;5、施工图预算、标底预算(工程量清单);6、技术交底、图纸会审记录;7、详细工程量计算书;8、审定的施工组织设计及说明、施工方案;9、编制说明:包括工程预算定额、取费标准、材料的名称、型号、规格品牌、生产厂家名称、价格表等;10、编制工程预算(标底)的其他相关资料。

(二)建设工程预算书须按国家有关规定进行编制,工程量计算书须列明建设项目所用的材料的单价和数量,送审的工程预算书须有编制人员签字和编制单位。

(三)区财政局采购管理科收齐评审资料后,委托区财政投资评审中心或社会中介机构进行评审,评审机构一般情况下在20 天内(500 万元以上项目则在 30 天内)出具初审意见并送给建设单位:1、《工程预(结)算书评审初稿》;2、《建设项目预(结)算评审确认表》(见附件二);3、《建设项目评审结论送达回执》(见附件三);4、《建设单位意见回复》(见附件四)。

政府和社会资本合作项目财政承受能力论证指引

政府和社会资本合作项目财政承受能力论证指引

财政部关于印发《政府和社会资本合作项目财政承受能力论证指引》的通知财金〔2015〕21号各省、自治区、直辖市、计划单列市财政厅(局),新疆生产建设兵团财务局:根据《国务院关于创新重点领域投融资机制鼓励社会投资的指导意见》(国发〔2014〕60号)、《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金〔2014〕76号)和《财政部关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金〔2014〕113号),为有序推进政府和社会资本合作(Public-Private Partnership,以下简称PPP)项目实施,保障政府切实履行合同义务,有效防范和控制财政风险,现印发《政府和社会资本合作项目财政承受能力论证指引》。

请遵照执行。

附件:政府和社会资本合作项目财政承受能力论证指引财政部2015年4月7日政府和社会资本合作项目财政承受能力论证指引第一章总则第一条根据《中华人民共和国预算法》、《国务院关于加强地方政府性债务管理的意见》(国发〔2014〕43号)、《国务院关于深化预算管理制度改革的决定》(国发〔2014〕45号)、《国务院关于创新重点领域投融资机制鼓励社会投资的指导意见》(国发〔2014〕60号)、《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金〔2014〕76号)和《财政部关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金〔2014〕113号)等有关规定,制定本指引。

第二条本指引所称财政承受能力论证是指识别、测算政府和社会资本合作(Public-Private Partnership,以下简称PPP)项目的各项财政支出责任,科学评估项目实施对当前及今后年度财政支出的影响,为PPP项目财政管理提供依据。

第三条开展PPP项目财政承受能力论证,是政府履行合同义务的重要保障,有利于规范PPP项目财政支出管理,有序推进项目实施,有效防范和控制财政风险,实现PPP可持续发展。

信息化项目财政评审指南解读

信息化项目财政评审指南解读

信息化项目财政评审指南解读
1、项目应遵循一体化设计、集约化建设原则,按照建设类、运行维护类进行分类;建设类项目可同时包含新建和升级改造内容,但应分列为不同的子项目。

建设项目和运维项目应当分开申报,建设项目不得包含运维内容,运维项目不得包含未验收项目资产内容。

2、一级预算单位应加强本系统项目整合,对业务办理量、用户数小的应用系统,以及面向公众服务类的分散建设应用系统应优先整合。

每个预算单位只能申报一个运行维护类项目;每个一级主管部门申报的建设类新建项目总数不得超过本部门下属预算单位总数(不含涉密项目和授权建设通用应用系统项目)。

3、建设类项目应基于市政府信息化云平台的软硬件环境进行设计和部署,包括所需硬件(服务器、虚拟机、存储)、通用性软件(操作系统、通用中间件、主流数据库等系统软件)及公共应用平台等。

其中确有不适合迁入的业务系统需报请市工信委经专家审核后确定。

4、运行维护类项目应以在用IT资产为基准申报运维经费,同时应深入梳理、分析现有业务系统情况,推进向市政府信息化云平台迁移设计工作,编制迁移计划,并预留迁移和租赁费用,实施迁移后的系统和设备,所对应的运维费可转用于实施迁移工作。

其中确有不适合迁移的业务系统需报请市工信委经专家审核后确定。

5、方案投资概算表须清晰,应当包括机房、计算及存储资源的租赁需求,应用系统开发估算量,项目咨询、项目监理、系统上线安全测评等。

6、投资额超过5000万元的建设性项目,应编制专项规划,并与业务梳理表的职能对应,经市工信委组织专家论证后,由项目单位报送市政府审定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

财政投资建设项目评审操作指南
为了加强政府投资工程建设的管理,提高投资效益,规范财政投资评审工作,方便区属各单位(以下统称建设单位)办理建设项目送审,提高工作效率,根据财政部颁发的《基本建设财务管理规定》、《财政投资项目评审操作规程(试行)》和《黄埔区财政投资建设项目管理暂行办法》及有关法律、法规,特制定本操作指南。

一、财政投资评审范围
凡使用财政性资金的建设项目必须办理工程预、结(决)算评审,具体项目有:工程建设的新建、改建、扩建、装修、拆除、修缮;水电气的安装;市政、园林、绿化建设;农林水利建设;拆迁补偿等等。

预算金额超过10万元以上(含10万元)的工程建设项目需办理工程预结算评审(区财政投资评审中心成立后需作调整的,则另行通知)。

二、建设项目的预算评审
(一)在建设项目实施前(需公开招标的项目必须在招标信息公告前,非公开招标项目在签订合同前),建设单位按《工程预算送审资料清单》(详见附件一)的要求向区财政局采购管理科送审预算评审资料。

送审时填写并附以下资料:
1、《申请办理工程预算评审的函》,其主要内容包括建设资金的来源、项目建设进度计划以及其他需要说明的事项(如在时间较紧的情况下,需对评审工作完成时间的要求作说明);
2、工程项目批准建设等有关文件;
3、初步设计资料、概算资料;
4、施工图(必须有设计单位的图章和有关设计人员的签字);
5、施工图预算、标底预算(工程量清单);
6、技术交底、图纸会审记录;
7、详细工程量计算书;
8、审定的施工组织设计及说明、施工方案;
9、编制说明:包括工程预算定额、取费标准、材料的名称、型号、规格品牌、生产厂家名称、价格表等;
10、编制工程预算(标底)的其他相关资料。

(二)建设工程预算书须按国家有关规定进行编制,工程量计算书须列明建设项目所用的材料的单价和数量,送审的工程预算书须有编制人员签字和编制单位。

(三)区财政局采购管理科收齐评审资料后,委托区财政投资评审中心或社会中介机构进行评审,评审机构一般情况下在20天内(500万元以上项目则在30天内)出具初审意见并送给建设单位:
1、《工程预(结)算书评审初稿》;
2、《建设项目预(结)算评审确认表》(见附件二);
3、《建设项目评审结论送达回执》(见附件三);
4、《建设单位意见回复》(见附件四)。

(四)建设单位收到初审意见及有关文件后,在《建设项目评审结论送达回执》上签收,并在10个工作日内作出回复。

对评审结论有异议,填报《建设单位意见回复》交区财政局采购管理科,逾期不复则视为同意评审结论。

(五)区财政局采购管理科收到建设单位的回复意见后,在5个工作日内组织评审单位与建设单位互相核对,双方经核对无异议后,建设单位应于10个工作日内在《建设项目预(结)评审确认表》上签章确认,并送回区财政局采购管理科。

(六)根据《建设项目预(结)评审确认表》和评审机构的评审报告,区财政局在10个工作日内出具《评审通知书》。

三、选定承建单位和签定施工合同
(一)建设单位按区财政局出具的工程预算评审结果,按照招投标的有关规定确定建设项目的中标人。

(二)根据招投标的结果,建设单位将拟定的建设施工合同及相关资料送区财政局审核后(区财政局在2个工作日内完成),与承建单位签定合同。

(三)建设单位在建设项目合同签定后的7个工作日内,将施工合同、招投标文件、中标通知书等有关资料送区财政局采购管理科备案。

四、建设项目资金实行国库集中支付
(一)建设单位按申请用款的要求报送《区级建设项目资金支付申请书》(详见附件五)及其相关资料。

(二)区财政局对申请拨款资料进行审查。

包括:(1)申请拨款文件是否有效,连同本次申请拨款金额在内的累计拨款数是否在年度预算指标内;(2)是否符合工程项目招投标管理规定;(3)是否按规定办理政府采购审批手续;(4)项目配套资金到位和用款情况;(5)是否按规定报送国有建设单位会计报表及有关财务资料;
(6)是否按规定办理工程概、预(结)算审核等。

(三)经审查符合规定后,区财政局拨付项目款项(建设项目资金集中统一支付实施办法另行通知)。

(四)凡超过合同的款项须评审后再据审定的造价拨付资金。

五、建设项目的变更评审
建设单位应以区财政局出具的工程预算评审结果,区项目立项计划部门审批的建设项目概算计划为上限,严格控制投资规模。

若确实需要变更建设项目而增加投资规模的,必须按规定办理有关手续。

(一)建设项目如发生重大设计变更或其他不可预见的因素,需追加财政性资金投入的按原申报程序报批后组织实施。

(二)变更建设项目追加预算在原合同价总额10%以上或增加金额在10万元(含10万元)以上的,由建设单位向区财政局报送变更或增加工程预算评审,并以评审结果作为支付工程进度款的依据。

建设单位报批时须向区财政局采购管理科报送以下资料:
1、施工现场签证(建设单位、承建单位、监理单位分别签署意见并加盖单位公章);
2、变更建设项目设计文件(包括设计图纸);
3、设计变更工程的预算书;
4、追加预算投资的文件。

变更建设项目追加预算在原合同价总额10%以下或增加金额在10万元以下的,由施工单位向建设单位提出,经同意后,先按原合同约定的计价办法计算造价,竣工后一并办理竣工结算。

六、建设项目的竣工结算评审
(一)建设项目完工后需及时办理竣工结算,在办理竣工结算时,建设单位应填写《工程结算送审资料清单》(见附件六)并附以下资料:
1、工程施工合同、协议;
2、施工图(必须有设计单位的图章和有关设计人员的签字);
3、审定的施工组织设计及施工方案;
4、施工单位采购的信息价以外的主要设备、材料订货合同和发票;
5、经建设单位确认并盖章的工程结算书;
6、详细工程量计算书;
7、钢筋、预埋件耗用量抽料表;
8、设计变更、图纸会审记录;
9、现场签证单;
10、隐蔽验收资料;
11、经建设单位审核确认的竣工图;
12、工程地质资料;
13、建设单位供应材料的清单、发票;
14、项目竣工验收报告书;
15、招、投标文件(含招标答疑文件、标底、投际预算、中标通知书);
16、其他有关预(结)算参考资料。

在项目预算评审阶段已报送过上述资料的,结算评审时可以不用重复报送。

送审资料须有建设单位、监理单位、施工单位、设计
单位盖章,法人(或项目负责人)、经办人签字。

(二)区财政局收到结算资料后委托区财政投资评审中心或社会中介机构组织实施评审,原则上45日内出具初审意见,评审流程按本操作指南第二条执行。

(三)区财政局批复的结算评审通知书是建设项目资金结算的依据。

根据评审结果批复,建设单位按合同的有关规定抵扣质保金后,向承建单位支付建设项目余额。

七、建设项目竣工财务决算
(一)建设单位在基本建设项目竣工结算后,按照区财政局《转发关于印发〈基本建设财务管理规定〉的通知》(埔财采〔2003〕8号)的规定和送审资料的具体要求,向区财政局采购管理科办理建设项目的财务竣工结算。

(二)区财政局采购管理科收到决算评审资料后组织实施评审,原则上在45日内(500万元以上项目3个月内)出具初审意见,经有关单位确定后出具《工程财务竣工结算批复》。

(三)建设单位根据区财政局的决算批复办理固定资产移交手续。

八、本操作指南从2004年7月10日起执行
附件1:
工程预算送审资料清单
工程名称:送审金额:
建设单位(盖章):施工单位:
送审单位:联系人:电话:
接收单位:黄埔区财政局联系人:电话:
年月日
附件2:
建设项目____算评审确认表
称:单位:元
说明:建设项目预算评审时,承建单位不用盖章
编制人:复核人:
附件3:
建设项目评审结论送达回执
附件4:
注:被审单位意见篇幅较长请另附页,并签注“意见另附”。

附件5:
----年区级建设单位项目资金拨付申请书申请单位:(盖章)单位:元
填表人:联系电话:审核人:日期:注:本申请书填制一式四份。

一份财政部门存查;一份建设单位;一份主管部门;一份财政部门经办人员存。

附件6:
工程结算送审资料清单
工程名称:送审金额:
建设单位(盖章):施工单位:
送审单位:联系人:电话:接收单位:黄埔区财政局联系人:电话:
年月。
