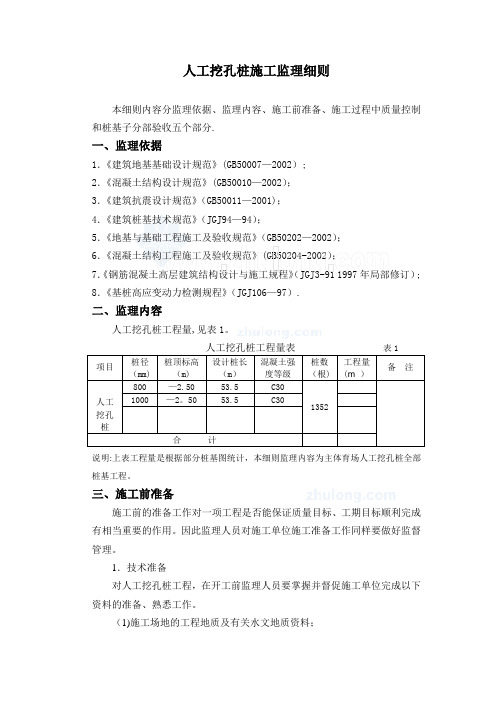

人工挖孔桩施工监理细则本细则内容分监理依据、监理内容、施工前准备、施工过程中质量控制和桩基子分部验收五个部分.一、监理依据1.《建筑地基基础设计规范》(GB50007—2002);2.《混凝土结构设计规范》(GB50010—2002);3.《建筑抗震设计规范》(GB50011—2001);4.《建筑桩基技术规范》(JGJ94—94);5.《地基与基础工程施工及验收规范》(GB50202—2002);6.《混凝土结构工程施工及验收规范》(GB50204-2002);7.《钢筋混凝土高层建筑结构设计与施工规程》(JGJ3-91 1997年局部修订); 8.《基桩高应变动力检测规程》(JGJ106—97).二、监理内容人工挖孔桩工程量,见表1。

人工挖孔桩工程量表表1项目桩径(mm)桩顶标高(m)设计桩长(m)混凝土强度等级桩数(根)工程量(m³)备注人工挖孔桩800 —2.50 53.5 C301352 1000 —2。

50 53.5 C30合计说明:上表工程量是根据部分桩基图统计,本细则监理内容为主体育场人工挖孔桩全部桩基工程。

三、施工前准备施工前的准备工作对一项工程是否能保证质量目标、工期目标顺利完成有相当重要的作用。

因此监理人员对施工单位施工准备工作同样要做好监督管理。

1.技术准备对人工挖孔桩工程,在开工前监理人员要掌握并督促施工单位完成以下资料的准备、熟悉工作。

(1)施工场地的工程地质及有关水文地质资料;(2)设计图纸和技术要求,及时组织图纸会审和设计院图纸交底;(3)现场的测量基准点资料;(4)施工过程中所用到的有关报表、规范、技术资料等;(5)审查施工单位编写的施工组织设计,是否根据本工程实际特点编写、是否有针对性、各种技术措施是否可行、人员组织计划是否合理等.2.技术管理施工单位选择的施工设备是否合理,是保证施工顺利能否的重要环节;监理人员要根据工艺要求严格审核查验施工单位报验进场的施工设备,不符合工艺要求,可能影响工程质量和工期的设备不准进场。

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则一、工程概况首先,介绍本工程人工挖孔桩的基本情况,包括工程名称、地点、建设规模、结构类型等。

阐述人工挖孔桩在本工程中的地位和作用,以及其设计要求,如桩径、桩长、桩身混凝土强度等级、桩端持力层等。

二、编制依据1、本工程的勘察、设计文件;2、《建筑桩基技术规范》(JGJ 94-2008);3、《建筑地基基础工程施工质量验收规范》(GB 50202-2018);4、《混凝土结构工程施工质量验收规范》(GB 50204-2015);5、本工程的监理规划;6、经审批的施工组织设计及专项施工方案。

三、监理工作流程1、施工准备阶段(1)审查施工单位资质、安全生产许可证等相关资料。

(2)审查施工人员的资格证书,包括项目经理、技术负责人、安全员等。

(3)审查施工组织设计及人工挖孔桩专项施工方案,重点审查施工工艺、安全保障措施、质量控制措施等内容。

(4)检查施工机械设备的性能和完好情况,如提升设备、通风设备、排水设备等。

(5)检查原材料的质量,如钢筋、水泥、砂、石等,要求施工单位提供原材料的出厂合格证和检验报告,并进行见证取样送检。

2、施工过程阶段(1)测量放线复核施工单位测放的桩位中心线和桩径,确保其符合设计要求。

检查桩位的保护措施是否到位,防止桩位被破坏或移动。

(2)挖孔检查挖孔的顺序是否符合施工方案的要求,一般应间隔挖孔。

检查挖孔的深度和孔径,确保其符合设计要求。

检查孔壁的稳定性,如发现孔壁有坍塌迹象,应要求施工单位及时采取支护措施。

(3)护壁施工检查护壁的厚度、强度和配筋是否符合设计要求。

检查护壁混凝土的浇筑质量,确保其密实、无裂缝。

(4)钢筋笼制作与安装检查钢筋笼的制作质量,包括钢筋的规格、数量、间距、焊接质量等。

检查钢筋笼的安装位置和固定方式,确保其符合设计要求。

(5)混凝土浇筑检查混凝土的配合比是否符合设计要求,要求施工单位提供混凝土配合比报告。

检查混凝土的坍落度和和易性,不符合要求的混凝土严禁使用。

人工挖孔桩安全监理实施细则

人工挖孔桩安全监理实施细则

人工挖孔桩安全监理实施细则引言人工挖孔桩是一种应用广泛的基础工程技术,在建筑工程中起到了至关重要的作用。

然而,由于其在施工过程中存在一定的风险,因此需要进行安全监理工作,保障施工安全和工程质量。

本文将介绍人工挖孔桩的安全监理实施细则,以便项目相关人员做好安全监理工作。

安全监理实施细则在进行人工挖孔桩施工时,需要制定详细的安全监理实施细则,以保障施工安全。

具体细则如下:1.施工前,需对施工现场进行仔细勘查,对施工现场是否具有安全隐患或地质、地形条件是否适合进行人工挖孔桩施工进行认真评估。

2.进行人工挖孔桩施工前,需明确施工单位和监理单位的职责,确保各项工作有条不紊地进行。

施工单位应严格按照图纸要求进行施工,监理单位应对施工质量、安全情况进行监督和检查。

3.人工挖孔桩施工期间,需严格遵守施工程序,确保施工过程中各项安全技术规范的落实和安全生产的无风险。

4.在挖孔桩时,应遵循“先细后粗”的原则,以防止孔洞不稳定而引起危险。

同时,作业人员需配备专业工具,以提高工作效率的同时降低施工风险。

5.每次孔洞挖掘到相应标高时都要及时停机观察孔洞是否稳定和有无裂缝等,确保挖孔过程中的安全性。

6.排水施工期间需注意安全,确保排水施工时间不超过6个小时,如出现持续性降水,立即停止排水、挖掘作业,并采取措施进行施工现场的抢险工作。

7.非减小采用震荡管时,要根据挖孔尺寸及孔深,合理地配置挖孔人员,降低工人的劳动强度。

8.施工过程中,要加强原材料、道具、机械的质量监管,并对职工进行技术操作管理,杜绝违章操作现象的出现。

9.确保施工现场的安全环境, 恪守规章制度, 加强安全培训和教育, 强化安全观念, 提高施工人员的安全意识性。

结论人工挖孔桩的安全监理是建设性建设一个安全、高质量的工程的基础。

通过制定详细的安全监理实施细则,确保安全制度落到实处,施工单位可以更有效地强化安全教育和管理,并及时发现和处理安全事故隐患,以实现安全、高质量、可持续的建设。

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则人工挖孔桩监理实施细则一、引言本旨在规范人工挖孔桩监理工作的实施细则,以确保施工过程的质量和安全。

本详细描述了人工挖孔桩的监理、监理组织结构、监理流程、监理文件管理等方面的要求。

二、监理1. 确定施工方案:监理人员应对人工挖孔桩施工方案进行审查,并提出合理化建议。

2. 监督施工过程:监理人员应随时监督施工发展情况,确保施工符合设计和规范要求。

3. 进行质量检查:监理人员应对挖孔桩的质量进行检查,包括桩身、桩底、桩孔和钢筋等。

4. 提供技术支持:监理人员应在施工过程中提供技术咨询和解决方案,确保施工质量。

三、监理组织结构1. 监理人员:由具备相应资质和经验的专业工程师组成,包括监理总工程师、监理工程师等。

2. 监理机构:由监理人员所属的公司或者机构组成,负责监理人员的管理和协调工作。

四、监理流程1. 施工前期准备a) 对施工方案进行审查和确认;b) 制定监理计划;c) 了解设计图纸和相关规范要求。

2. 施工过程监理a) 监督施工发展情况;b) 验证施工工艺和施工设备是否符合要求;c) 检查人工挖孔桩的施工质量。

3. 施工结束及竣工阶段监理a) 进行最终验收;b) 编制竣工报告;c) 提供技术指导。

五、监理文件管理1. 监理计划:包括施工前期准备、施工过程监理和竣工阶段监理的具体计划。

2. 监理记录:对施工过程中的重要环节和问题进行记录,包括会议记要、检查记录等。

3. 监理报告:对施工过程中发现的问题、整改情况及建议进行书面报告。

4. 竣工报告:对整个施工过程进行总结和评价,并提出建议和意见。

六、附件本所涉及的附件如下:1. 人工挖孔桩监理计划模板2. 监理记录表格3. 施工方案审查意见表4. 最终竣工报告模板七、法律名词及注释1. 监理:指对工程施工过程进行监督和检查的行为。

2. 施工方案:包括施工的工艺、方法、进度计划、材料选用等安排的详细方案。

3. 质量检查:对工程实施过程中的质量进行检查和评估的过程。

人工挖孔桩施工监理实施细则

人工挖孔桩施工监理实施细则

人工挖孔桩施工监理实施细则
本文档旨在规范人工挖孔桩施工的监理实施细节,以保证施工
质量和安全。

以下为实施细则的主要内容:
1. 引言
- 简要介绍人工挖孔桩施工的背景和重要性。

- 强调监理的作用和职责。

2. 施工前的准备工作
- 确定施工范围和工期,并编制详细的施工计划。

- 检查施工现场的地质情况和周边环境,并进行必要的改造与
整理。

- 确保施工人员具备相关资质和经验,并进行必要的安全培训。

3. 施工过程的监理
- 监督并记录挖孔桩施工的每一个环节,包括挖孔设备的准备、挖孔的深度和直径等。

- 检查挖孔桩周围的土质情况,确保挖孔桩的稳定性和承载能力。

- 监测挖孔桩灌注混凝土的配制与浇筑过程,确保质量达标。

- 检查桩身的竖直度和水平度,确保符合设计要求。

- 检验挖孔桩的承载能力和抗拔能力,进行必要的试验和检测。

4. 施工后的监理与验收
- 检查挖孔桩施工的成果,确认是否符合施工规范和设计要求。

- 检测挖孔桩的质量和稳定性,包括桩身的裂缝、变形等情况。

- 录制施工过程中的关键数据和文件,做好档案管理。

- 协助业主或建设单位进行竣工验收和维修保养计划的制定。

5. 总结与展望
- 对本次人工挖孔桩施工监理实施细则的有效性进行总结评价。

- 提出今后改进和完善的建议。

以上内容仅为人工挖孔桩施工监理实施细则的简要概括,详细内容请参考原始文档。

此文档根据个人理解及相关经验提供,不代表任何法律意见。

如需具体法律建议,请咨询相关专业人士。

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则

人工挖孔桩监理细则一、专业工程特点一、人工挖孔桩首先是施工安全问题,必须确保作业人员的安全.二、承载力高,致目前的静载试验手段难以进行.根据以上特点,监理在接受委托之后必须做好下述几个事情:A、协调业主选择一个有能力的承包商,并事先提出要求.B、根据地质报告,对现场施工中可能出现的问题进行评价,并提出相应的措施.C、详细的施工现场记录,掌握完整的原始资料.D、人工挖孔桩深度超过规范规定的30米,向业主建议改桩型或制定出切实可行的安全措施后,才能施工.二、监理工作的流程一、施工前对承包商的要求1.提供单位资料证书、营业执照、安全许可证及项目经理证书.2.严格按照国家有关规范、规程编写施工组织设计或施工方案并送现场监理审批.3.严格按照有关规定完成定位放线、机具就位,水电准备、材料试验等工作方可提出开工报告,申请开工,经监理检查合格并由总监理工程师签发“开工报告”后,方可正式开工.二〕、进驻现场后提交材料及核对以下提交材料必须与考察时提供材料及口头承诺一致,如不一致,业主及现场监理人员有权要求调换.1、机械设备检查(1)机具检查,应为人工挖孔桩施工检查的重点,目前人工挖孔桩的机具大多为自制,较简易,地方安检站对这些机械设备没有检验.所以,机具设备主要依靠自检.(2)发电机备用;(3)搅拌机及吊斗;(4)吊机;(5)电焊机、钢筋切割机;(6)其它,如风镐、串筒、空气压缩机等.2、人员检查(1)施工组织机构人员名单;(2)项目经理及主要技术负责人员上岗证;(3)专职质检员不少于2人上岗证;(4)特殊工种上岗证:电焊工、电工、吊机操作工等人员上岗证附身份证复印件;(5)必须设专职安全员一名及现场文明施工管理员二名,佩戴袖章.3、施工报表要求:施工报表反映施工程序和施工质量把关情况,必须严格按照监理要求进行施工、工序检验和隐蔽验收等一系列工作.三、材料及有关试验要求:1、桩基施工用钢材1、质保书、产品合格证;2、钢材试验报告,钢材焊接接头试验报告,进口钢材的商检报告等.2、混凝土1、水泥质保书、产品合格证;2、石子、黄砂质量检验报告;3、混凝土试配通知单和混凝土试块抗压强度试验报告.3、石子、黄砂使用均应严格过磅使用.4、红砖护壁的红砖和砂浆的质保书和试验报告.四、现场用检验仪器检查:1、标准测绳测孔深等用;2、经纬仪及水准仪标定证书;3、坍落度筒;4、试模数量;5、标准钢卷尺,50m等;6、孔径测定仪可自制.五报验程序:在每根桩的施工过程中,承包商应按监理工程师的要求进行记录,填写有关表格,一式两份.该桩浇灌完毕,次日即提交监理一份.每根桩的混凝土试块的试验报告应在试验完毕后提交.若混凝土试块强度不合格,监理工程师应与业主、承包商研究,提出处理意见.六检验:在基坑挖土完毕后,应根据设计单位的意见对灌注桩进行测试,抽检的数量及具体位置由设计师确定,也可由监理工程师根据现场施工情况确定.对检测不合格的桩应采取补救措施.七评定:A、桩基工程的验收评定在检测全部合格后办理.B、承包商按规范要求提供全套技术资料.C、监理工程师可进行阶段总结评价.D、报质量监督站.桩基工程由质监部门评定工程质量等级.三、监理工作的控制要点及目标值一、施工质量监理要求:1、桩位定位:开孔前,桩位的定位放样应准确,在桩位外设置定位龙门桩,安装护壁模板必须用桩心点校正模板位置,并由专人负责.2、第一节井圈护壁应符合下列规定:(1)井圈中心线与设计桩位中心的偏差不得大于20mm;(2)井圈的顶面应比场地高出300mm,该处壁厚比下面井壁厚度增加100~150mm.3、砖护壁(1)砖护壁一般适用于地质条件较好的土层中使用.(2)砖护壁的受力必须经过设计计算方可使用,其计算理论可按环形截面受均匀压力计算.(3)砖护壁厚度t有240,120两种.(4)挖孔直径为D桩径+2t逐段向下开挖.(5)每开挖1m深度,及时用M10号水泥砂浆砌砖井壁,砌筑砂浆必须饱满,尤其是竖缝、灰缝尽可能平整,如不饱满,及时用砂浆堵实;当遇土质较差时,每节护壁高度可减小到500mm以下,随挖随护壁.如有淋漏水应进行修补和堵水.并检查孔位中心,允许偏差为±50mm.(6)砌至坚硬岩层时,护壁底应与坚硬岩石垫紧,以防止护壁塌落,当遇扩大头顶部或侧壁岩石出现少部分裂缝或风化石,立即用高标号水泥砂浆护壁.4、人工挖孔桩基底验收1挖至设计标高时,孔底不应积水,终孔后清理好护壁上的淤泥和孔底残碴、积水,然后进行隐蔽工程验收,验收合格后,应立即封底和浇注桩身混凝土.2桩底质量检验主要由工程地质勘察人员完成,对桩底岩性的检验,主要根据设计要求是否进入中等风化安山岩≥.扩大头的尺寸是否满足设计要求.3对基底表面岩状、走向及夹层情况进行鉴定和验收.5、基底验收检验方法(1)可根据风钻的进尺速度、钻孔声音和钻出的石块进行分析鉴别.(2)钻取岩芯进行试验.(3)用点荷载仪对石块进行现场检测,测定其强度是否满足要求.(4)静载荷试验是比较可靠的方法,但试验周期长,费用高,必须考虑岩石的软化影响.一般情况下,可用钻取岩芯进行试验取代.6、挖土过程中的测量控制(1)主要采用吊锤和吊环检验.(2)安装提升设备时,使吊蓝的粗绳中心与桩孔中心线一致,以作挖土时粗略控制中心线用.(3)挖进时,吊大线锤作中心控制用,用尺杆找圆心,以地面上基准点测量孔深,以保证桩位、垂直度和截面尺寸正确.7、排水.排水方法通常是通过潜水泵抽至地面排水沟排除.8、降水.采用井点降水或打设集水井来降低地下水位.9、混凝土的质量(1)当渗水量过大影响混凝土浇注质量时,应采取有效措施来保证混凝土的浇注质量,可采取水下灌注混凝土的施工方法,如有少部分抽不干时,可采取先拌干硬性混凝土进行灌注.(2)混凝土配合比应按设计要求预先进行试配与试验否则采用商品砼,符合设计要求才允许用于实际工程.(3)混凝土的水灰比在左右,水泥用量不宜少于370kg/m3,当采用商品混凝土,加高效减水剂时,坍落度宜控制在16~18cm;如现场搅拌混凝土宜控制在12cm左右,含砂量宜为40~45%.(4)混凝土除满足设计要求的强度外,必须具有良好的和易性,使混凝土在孔内易于流动扩散,形成密实的桩身.(5)严禁使用过稠和离析的混凝土,以免造成堵塞导管,酿成事故.宜掺适量的缓凝剂,缓凝剂要经过试验合格才允许使用.(6)石子要有良好的级配.石子粒径不宜大于40mm,并应符合施工规范的规定.要有措施保证不混入大块石,严防堵塞导管,造成事故.对干孔浇筑混凝土除外.(7)若在施工现场制配混凝土,应严格按配合比要求控制水灰比,为此,在每次开盘前均应校准给水的计量装置,还应督促混凝土搅制工人随时注意给水情况.(8)砂、石均应事先对推车过磅计量.砂、石的含泥量应符合规范要求.(9)浇筑混凝土时均应进行跟踪旁站监理.11、若使用商品混凝土,则要求厂方提供配合比及混凝土试块的试验资料,并规定,混凝土出厂后,不得向搅拌车内加水.12、混凝土浇筑1干孔混凝土浇筑A、干孔混凝土浇筑可采取“直接投料法”.当孔较深时宜加串筒进行浇筑.B、必须分层振捣密实,一般~振捣一次.C、孔口料斗一定要居中垂直.D、对孔底有水和渗水较大的桩孔不宜采用干孔浇筑法.2、水下混凝土的浇筑干法浇筑混凝土方便快速,但由于地质条件差异有些桩孔水无法抽干,这时可采用水下浇筑混凝土的方法.人工挖孔中与其它泥浆护壁形式的钻孔桩相比,混凝土灌注要方便简单一些,基本要求相同,但也有一些特殊要求.主要施工要点如下:A、人工挖孔桩由于采用砖砌、混凝土护壁形式,桩孔内水比较干净,对隔水栓的使用要求比一般钻孔灌注桩要求要低.B、材料要求,同样适用于干孔混凝土浇筑:a、一般水泥用量不小于420kg/m3;b、含砂率易为40~45%,细骨料应尽量选用中砂;c、粗骨料粒径不宜大于4cm;d、水下灌注的混凝土必须具有良好的和易性,配合比应事先经过试验确定,坍落度一般采用16~20cm.对使用商品混凝土,为满足泵送要求,粗骨料粒径可为20~30mm,坍落度不宜大于20cm.c、应注意控制最后一次混凝土的灌入量,即当凿除桩顶浮浆层后,应保证设计的桩顶标高及混凝土质量.一般超灌高度可为.干孔混凝土浇筑超灌高度视表面浮浆情况可控制在~.d、混凝土浇筑过程中应经常测定混凝土的坍落度.对人工挖孔桩,由于桩径大,一次浇筑混凝土量较大,建议一根桩不得少于2组试块每组3块,按规定一根桩不得少于1组试块,并做好记号,妥善养护保管.13、导管的使用.参见“钻孔灌注桩”部分.14、钢筋及钢筋笼的验收.参见“钻孔灌注桩”部分.二、质量通病与防治如表1所示:人工挖孔桩的质量通病与处理表1一、每根桩审核、验收的内容及应控制的数据一、桩位定位与机具定位1、提前一天审核桩位放线依据及测量资料.2、检查测站及经纬仪架设的正确性,验收桩位中心极座标ρ和θ值是否和计算一致.3、测定孔口标高,记录并填表.4、记录开孔的时间并填表.二、钢筋笼制作及吊装1、测量非标准节的长度并记录.2、点验各节钢筋笼主筋数量.3、检查保护层垫块安置是否符合要求.4、钢筋笼挂牌.5、钢筋笼吊装就位后,检查钢筋笼顶中心即成桩后的桩顶中心与桩孔位中心的偏移,允许偏差为≤±50mm.5、检查记录及验收签证.三、终孔验收1、扩大头的尺寸:直径,锅底深度等.2、嵌岩情况:由勘察人员签字认可.3、检查孔底质量,清淤干净,不允许有虚土沉渣.四、混凝土浇灌前验收1、核对混凝土配合比,对水、砂石计量器进行检查;在现场搅拌混凝土,应检查原材料储存量能否满足浇桩的需要.2、各项准备工作认可后,签署混凝土浇捣令.五成桩的检查验收测量混凝土面的统一高程,记录和填表.记录成桩时间并填表.核对混凝土浇灌量,根据混凝土面统一高度,因人工挖孔桩无充盈系数要求,是钻孔灌注桩的指标.土方开挖并截桩到位后,检查桩顶中心位置,允许偏差为≤50mm.二、安全技术目前人工挖孔桩安全事故时有发生,各级管理人员必须严格安全管理制度,加强安全意识,预防可能发生的事故.一、要有可靠的安全技术措施,如井下应设通风设施,工人下井携带有害气体测定仪,电气设备应有安全漏电保护开关等.二、井下照明必须使用36V安全照明电.三、对易坍孔土层采取可靠的护壁措施.经常检查桩孔护壁施工质量和变形情况.四、对运土吊筐经常检查其质量、吊绳是否扎牢,防止掉土,掉石砸伤井下施工人员.桩孔内浇完混凝土后,进行回填土或孔口必须用盖板封严,以免发生人身安全事故.五、对挖土施工作业的设备应经常检查,摇把质量、滑轮、吊绳等定期检查,防止断落、脱落等可能发生的事故.六、井口护圈应高出30cm,并防止物体从井口掉入桩孔砸伤井下人员.七、对施工人员加强安全教育.八、桩孔口、孔下操作人员和检查人员均应系安全带和戴安全帽,上、下桩孔应用吊桶和吊笼,孔下使用风稿时,操作人员必须穿胶鞋,确保安全施工.九、桩孔口周围1m范围内不允许堆土.。

人工挖孔桩工程安全监理细则(3篇)

人工挖孔桩工程安全监理细则以下是人工挖孔桩工程安全监理的基本细则:1. 安全管理责任落实:施工方应设立安全管理机构,并明确安全管理人员的职责和权限,制定相关的安全管理制度,确保安全管理责任的切实落实。

2. 安全生产许可证审查:在开始施工前,监理单位应对施工方的安全生产许可证进行审查,确保施工方具备必要的安全生产条件和能力。

3. 安全技术措施:监理单位应按照相关规定,对施工方的安全技术措施进行审查和监督,确保施工方采取了必要的安全保护措施,如设置防坠落、防滑、防尘等设施,合理设置作业区域,采取安全防护措施等。

4. 安全培训和教育:监理单位要求施工方对参与本工程的工人进行相应的安全培训和教育,确保他们具备必要的安全知识和技能。

5. 安全检查和监督:监理单位要加强对施工现场的安全检查和监督,发现问题及时进行整改,并记录相关情况。

对于发现的严重安全问题,监理单位要及时报告给建设单位和有关部门,同时停工整改,确保工程的安全进行。

6. 安全事故处理:如发生安全事故,监理单位要立即通知建设单位和有关部门,协助进行事故调查和处理,并提出相应的整改措施,防止类似事故再次发生。

7. 安全记录和报告:监理单位要做好安全记录和报告工作,将施工方的安全管理情况和安全问题进行详细记录,并及时向建设单位和有关部门进行安全报告。

以上是人工挖孔桩工程安全监理的基本细则,具体的监理工作还需根据实际情况进行细化和补充。

人工挖孔桩工程安全监理细则(2)■人工挖孔桩施工特点人工挖孔的整个过程是用人工自上而下逐层用镐、锹进行挖掘,遇坚硬土层由锤、钎破碎,弃土装入活底吊桶或箩筐内,利用在孔口安装的支架,且以1-2t慢速卷扬机为动力,将弃土提升至地面,再用其他运输工具运出。

看似简单的作业过程,却充满着高危险性。

这是由人工挖孔施工特点决定的:1、作业空间窄小孔底挖孔作业人员始终处在吊物下面作业,孔底空间有限,极易遭受物体打击;挖孔作业人员上下桩孔容易失稳发生坠落。

人工挖孔桩监理实施细则完整版下载

人工挖孔桩监理实施细则完整版【文档一:人工挖孔桩监理实施细则】一、引言1.1 目的人工挖孔桩监理实施细则旨在规范人工挖孔桩施工监理的工作流程和各项监测指标,确保工程质量和安全。

1.2 适用范围本细则适用于所有人工挖孔桩工程的监理施工过程。

二、监理组织与职责2.1 监理组织由监理公司成立专门的人工挖孔桩施工监理组织,组织具备相关经验和资质的监理人员。

2.2 监理人员职责2.2.1 监督施工单位按照设计要求进行人工挖孔桩的施工;2.2.2 监测人工挖孔桩的施工质量,包括土质、挖孔直径、孔位偏差等;2.2.3 及时发现施工中的问题并提出整改措施;2.2.4 监测挖孔沉降情况,并记录相应数据。

三、施工前准备3.1 设计文件审查监理组织需对人工挖孔桩的设计文件进行审查,包括设计方案、潜力分析报告等。

3.2 物料准备施工前需准备好所需的挖孔设备、钢筋等施工材料,并对其进行检验合格。

3.3 施工方案制定监理组织应与施工单位合作,制定人工挖孔桩的施工方案,明确施工流程、质量要求等内容。

四、施工过程监测4.1 孔位定位监测监理人员应在施工开始前,对孔位进行准确定位,并监测孔位偏差。

4.2 挖孔施工监测监理人员对挖孔直径、孔壁土质等进行实时监测,并记录监测数据。

4.3 设备监控监理人员应对挖孔设备进行定期检查和维护,确保其工作正常。

五、施工质量评估与整改5.1 施工质量评估监理组织对挖孔过程中的质量情况进行评估,包括孔壁垂直度、孔位偏差等。

5.2 整改措施如发现施工存在质量问题,监理人员应及时提出整改措施,并监督施工单位进行整改。

六、安全监测与控制6.1 施工安全监测监理人员应对施工现场的安全状况进行监测,确保施工过程的安全。

6.2 安全控制如发现安全隐患,监理人员应及时提出安全控制措施,并监督施工单位执行。

【附件】本文档涉及附件:附件1-人工挖孔桩设计图纸。

【法律名词及注释】无【文档二:人工挖孔桩监理施工细则】一、引言1.1 目的本文档旨在规范人工挖孔桩施工监理的工作流程和各项监测指标,以确保工程质量和安全。

人工挖孔桩工程质量监理实施细则

人工挖孔桩工程质量监理实施细则引言人工挖孔桩是一种常用的地基加固方式,广泛应用于建筑工程中。

为了保证工程质量,需要进行严格的监理工作。

本文介绍人工挖孔桩工程质量监理实施细则,全面阐述监理的工作内容和要求。

人工挖孔桩工程质量监理的工作内容施工前期监理工作在施工前期,监理人员应对以下工作进行监理:1.挖孔设备的检查和验收;2.桩基础设计文件的审查和验收;3.挖孔位置的实地勘察和验收;4.施工方案的编制审核和验收;5.施工材料的采购验收;6.施工人员的资质审核和验收。

施工中期监理工作在施工中期,监理人员应对以下工作进行监理:1.现浇桩筏板的施工过程的监理;2.挖孔过程的监理,包括挖孔方法、挖孔深度和挖孔直径等;3.钢筋的加工、预埋过程的监理;4.砼的配合比、施工、浇筑和养护等过程的监理;5.热轧钢板与模板的加工和制作过程的监理。

施工后期监理工作在施工后期,监理人员应对以下工作进行监理:1.施工质量的验收;2.桩的静载试验和动载试验;3.桩顶标高的测量;4.桩号的确认和记录;5.资料的整理和归档。

人工挖孔桩工程质量监理的要求人员资质监理人员应具备以下资质要求:1.具有土木工程或相关专业的大专以上学历;2.具有国家注册监理工程师或注册建造师资格证书;3.具有岗位培训证书。

监理方法监理人员应按照以下方法进行监理:1.重点关注现场质量控制;2.确定监理要点和监理方案;3.进行现场检查并进行记录;4.完成监理报告的编写。

监理工作要求在进行监理工作时,应遵守以下要求:1.严格执行相关法律法规和施工规范;2.进行进度和质量的双重监控;3.坚持原则问题与非原则问题的区别;4.及时发现和处理质量事故。

总结人工挖孔桩工程质量监理工作旨在确保工程质量,要求监理人员具备相关资质,按照一定方法进行监理。

监理工作的内容及要求包括施工前期、中期、后期三个阶段,包括施工和验收等多个方面。

必须严格遵守监理工作的规范要求,切实提高工程质量,从而保证工程的安全、质量、进度和效益。

人工挖孔桩施工技术监理实施细则

人工挖孔桩施工技术监理实施细则前言该文档旨在规范人工挖孔桩施工技术的监理实施细则,以确保施工质量和安全。

本实施细则适用于所有人工挖孔桩施工项目,监理人员应按照该细则进行监督和指导。

1. 监理人员资质监理人员应持有相关工程监理资格证书,并具备一定的人工挖孔桩施工经验和专业知识。

监理人员应了解本实施细则中相关条款,并能准确判断施工过程中的合规性和质量。

2. 施工前的准备工作2.1. 设计文件审核在施工前,监理人员应仔细审核人工挖孔桩的设计文件,包括设计方案、施工图纸等。

监理人员应确保设计文件符合国家相关标准和规范,并提出必要的修改和意见。

2.2. 地质勘探报告审查监理人员应对地质勘探报告进行审核,并与设计单位和施工单位一起讨论地质情况和可能遇到的问题。

监理人员应确保施工方案中考虑了地质情况,且合理可行。

2.3. 施工组织设计审查监理人员应仔细审查施工组织设计方案,包括施工工序、施工方法、施工设备等。

监理人员应确保施工组织设计符合相关规范和要求,并提出必要的修改和意见。

3. 施工过程监督3.1. 施工现场巡查监理人员应定期巡查施工现场,了解施工进展和存在的问题。

监理人员应确保施工人员严格按照施工组织设计、施工图纸和相关规范进行操作,并指导解决问题和处理施工中的变更。

3.2. 施工质量检查监理人员应抽查施工质量,对人工挖孔桩的尺寸、水平度、垂直度等进行检查,并记录检查结果。

监理人员应确保施工质量符合设计要求和相关标准,提出必要的整改和改进措施。

3.3. 施工安全监控监理人员应关注施工安全,对施工现场的安全措施、施工人员的安全操作情况进行监控和检查。

监理人员应及时发现和处理施工安全风险,提出必要的改进意见和措施。

4. 施工验收4.1. 施工质量验收监理人员应参与施工质量验收,对人工挖孔桩的尺寸、形状、坚固程度进行检查和验证。

监理人员应确保施工质量符合设计要求和相关标准,提出必要的整改和改进意见。

4.2. 工程完工备案施工完成后,监理人员应协助进行工程完工备案工作,将相关文件和资料整理归档,并按照要求向相关部门提交备案材料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

盐田港xxxx公寓人工挖孔桩监理实施细则编制:审核:批准:深圳市xx建设监理有限公司盐田港xxxx公寓项目监理部二○○八年十二月十日目录一、工程概况及特点 (3)二、监理细则依据和监理工作目标 (3)三、人工挖孔桩监理工作流程 (4)四、监理工作方法、控制要点和措施 (6)五、安全、文明施工监理要点和措施 (10)盐田港xxxx公寓人工挖孔桩监理细则一、人工挖孔桩概况及特点1、人工挖孔桩概况本工程场地西南角范围的基础采用大直径人工挖孔扩底桩、共有102根。

桩径、规格、单桩承载力特征值见下表。

挖孔桩规格断面配筋表桩号桩身直径D1(㎜)桩底直径D2(㎜)桩身主筋单桩承载力特征值(KN)桩数A0 1200 1200 17Φ16 2260 8 A1 1200 1600 17Φ16 4019 19 A2 1200 2000 17Φ16 6280 75挖孔桩桩端持力层为强风化花岗岩,其承载力特征值为2000KPa。

桩端嵌入强风化基岩不小于1.2m。

有效桩长不小于6m。

2、人工工挖孔特点根据本工程地质勘察报告揭示,场地稳定水位埋深为4.20m-5.80m。

在11号钻孔附近,存在中砂透水层,埋深4.7-10.9m,对挖孔桩施工有影响,要采取降水措施。

地下室西南角基岩较浅,部分挖孔桩不能满足设计有效桩长,要采取爆破成形。

二、监理细则依据和监理工作目标2.1 监理细则依据(1)建设工程的相关法律、法规及项目审批文件;(2)委托监理合同文件及与工程项目相关的合同文件;(3)《建设工程监理规范》GB50319—2000;(4)深圳大学建筑设计研究院设计的施工图纸;(5)岩土工程勘察报告(6)已批准的《监理规划》;(7)与专业工程相关的施工质量验收规范、规程、标准:《建筑地基基础工程施工质量验收规范》GB50202—2002《混凝土结构工程施工质量验收规范》GB50204—2001《钢筋焊接及验收规程》JGJ55—2000《爆破安全规程》GB 6722—2003《建筑工程施工质量验收统一标准》GB50300—2001《建筑桩基技术规范》JGJ94—2007公司颁发的ISO9001质量管理体系文件。

2.2 监理工作目标1、质量目标:人工挖孔桩工程:按照国家验收标准达到合格标准;2、进度目标:在满足桩基及土石方施工合同的工期要求;3、投资目标:按合同签定价格控制。

4、安全文明施工目标:杜绝重大安全事故发生,施工现场文明程度符合深圳市城市文明管理的要求。

争创省市优质文明工地。

二、人工挖孔桩监理工作流程人工挖孔桩工程监理工作程序不符合符合挖孔桩施工准备工作完成熟悉地质勘察资料 监理审查承包商编制的施工组织监理组织图纸交底会协助业主移交水准点和控制承包商提交开工报告 监理现场检查落实原 材 料 检 验 施 工 人 员 到 位 配 合 比 审 查施 工 机 具 到 位 防 护 措 施 落 实轴 线 标 高 复 核监理检查结果 监理签认开工报告 承包商成孔、自检桩位及尺监理复查桩位、轴线、标高 承包商检查井内缺氧,有害气体,流砂,采取监理发现异常情况及 时发出监理通知 承包商护壁钢筋和楼板监理检查土质、验收护壁钢筋和模板 承包商浇筑护壁砼 监理监督护壁砼浇筑施承包商继续开挖、检查土质监理检查是否满足设计桩长和持力层岩层不符合符合不符合 返工或整改符合四、监理工作方法、控制要点和措施承包商提交终孔验收报告 监理初步签定持力层岩承包商清理孔底沉渣、排除积水 监理检查桩位偏差和扩大头监理组织业主、勘察、设计、质监站和承包商共同验收监理签认终孔验收记录报告并拍照片记录 承包商组织钢筋笼绑扎监理监督检查钢筋质量 承包商提交隐蔽验收记录 承包商清理坑底杂物、排除积水 监理组织业主、质监站、设计院验收 监理检查签认桩芯砼浇筑审批表 承包商组织桩芯砼、浇筑、试块制作、养护 监理过程旁站 砼试块见证送样检监理组织超声波检验和抽芯检验(拍照记录) 人工挖孔桩桩基工程验收4.1 质量控制方法和措施4.1.1熟悉图纸和现场条件1、熟悉图纸、地质报告、现场条件等,为审批施工方案和施工监理做准备。

2、审核承建商资质,调查承建商质保体系和质量管理水平,以采取针对性监控措施,确保质量。

3、将设计桩长描在地质报告的相应剖面图上,以初步核定桩的入岩情况、持力层、下卧层是否符合设计与规范要求。

当实际岩样质量优于设计桩长位置处的岩样时,以实际岩样质量为准;当实际岩样质量与设计桩长位置岩样或地质资料发生异常时,应暂停施工,及时研究处理,或补钻孔探明情况再处理。

4、采用混凝土护壁时,每天掘进深度不得大于1m.5、护壁混凝土不得采用人工拌和,每节护壁均由监理单位验收。

6、孔内作业时,上下井必须有可靠安全保障措施,严禁乘坐吊桶上下。

须配备通讯设备(如对讲机)保证上下通讯畅顺。

施工是应有可靠通风措施,同时应具备有毒气检验测仪器。

7、禁止孔内边抽水边作业。

8、对周围建(构)筑物、道路、管线等应定期进行变形观测,并做好记录,发现异常情况,必须立即停止作业,并采取相应的补救措施。

9、挖孔桩终孔后,督促承包商提前通知地勘单位验孔。

4.1.2爆破安全监理的内容1、检查施工单位申报爆破作业的程序,对不符合批准程序的爆破工程,有权停止其爆破作业,并向业主和有关部门报告;2、监督施工企业按设计施工;审验从事爆破作业的资格,制止无证人员从事爆破作业;发现不适合继续从事爆破作业的,督促施工单位收回其安全作业证;3、监督施工单位不得使用过期、变质或在未经批准在工程中应用的爆破器材;监督检查爆破的使用、领取和清退制度;4、监督、检查施工执行本规程的情况,发现违章指挥的违章作业,有权停止其爆破作业,并向业主和有关部门报告。

4.1.3 施工方案审批1、施工前施工单位应向业主、监理提交(根据工程实际和现行相关施工规范、操作规程、工程建设标准强制性条文等编制)施工方案以及安全技术措施。

经审批同意后按审批方案施工。

2、审批方法:由项目总监组织监理人员讨论后,按规定申报表格内容审批,当采取会审形式时,应邀请质监总站、业主及咨询公司专家参加。

3、审查重点:①地下水、地面水、裂隙水,特别是可能发生流砂地层的施工措施;②砼配合比的设计审查:通常应满足Fcu.v = Fcu.k+1.645ó外,还要慎重考虑不利因素的影响。

如:a裂隙水、地下水对砼强度影响;b石子不宜使用单粒级,特别深圳地区基础桩石子通常单粒级为主,对抽芯试块的强度有影响;c砼强度、等级、坍落度,特别强调护壁混凝土不得采用人工拌和;d施工管理水平影响;e粉煤灰和水泥掺量的审查。

为此,特别要对标准查差ó的取值研究调整。

③质量保证体系是否切合实际并可行。

④挖、运、机械设备、人力物力是否保证施工进度与工程质量的需要;⑤在施工工程中,如果发现下列情况应立即停止施工作业,撤离人员和施工作业面安全防护并向业主、监理、设计等相关部门汇报:a用涌水的地质断裂带;b地下水丰富采取措施后仍无法避免施工;c工作面3m以下土层中有腐植质有机物、煤层等可能存在有毒气体的土层;d没有可靠的安全性,可能对周围建(构)筑物、道路、管线等造成危害;错误!未找到引用源。

采用人工挖孔桩施工必须由建设单位会同勘察设计单位向建设行政主管部门提出书面申请和相关资料(含可行性报告);4.1.4桩位复验1、必须复核轴线测量记录。

2、桩位、桩径应逐个复检。

4.1.5 工程桩开挖后的检查1、井口的安全措施符合方案要求,深桩和可能有沼气的桩孔应有换气设备。

2、井口的控制标高及每根桩应一致,作出统一标志,且至井口距离作出记录。

3、核查作为控制井口中心的(钉位)的正确性。

4、第一节护壁模板就位应复查,以后每三节监理应复核护壁的位置与厚度,及时纠正施工偏差,确保桩的垂直度和钢筋笼的就位。

5、入中风化、强风化岩层,应作入岩记录。

入岩深度由见到第一标准岩样时的深度开始计,以后每10~20㎝取样一次。

每桩孔从入岩到终孔不得少于3个岩样,其中第1个岩样含标准岩样不得少于20%岩样,最后1个岩样要求作全样鉴定,含标准岩样不得少于80%。

6、岩样复验的工程桩,应召开有关单位参加的岩样鉴别会,参会各方对岩样质量作出统一的野外判定结论。

7、岩样与地质报告发生差异变化时,监理工程师必须跟踪监理并及时处理。

4.1.6挖孔桩终孔验收1、每批桩终孔验收前,督促承包商在自检的基础上,填写桩的自检记录(见附表2)交监理复查。

2、监理工程师对终孔施工自检记录,必须逐根复查,证明满足设计要求后,方可提交终孔验收。

3、监理工程师组织终孔验收复查,承包商通知邀请勘察、设计、质监站、业主参加,验收时应采集岩样,验收通过后,督促承包商填写“挖孔桩验收记录”,并及时提交有关各方验收人签字确认。

4、终孔验收后,专业监理工程师应及时填写桩基工程量计算表。

4.1.7钢筋隐蔽和材料检验1、钢筋和现场浇筑砼的水泥、砂、石进场,督促承包商办理“进场申报表”,行监理部提供材料合格证和抽检报告,并配合监理工程师见证取样复检,检验合格后才准予使用,并督促承包商办理“材料使用报审表”。

2、组织钢筋隐蔽验收,应请质监站、设计院和业主共同参加,隐蔽验收前,监理应对钢筋的数量、绑扎质量、焊接接头位置和质量、电气专业防雷要求作检验。

4.1.8桩芯砼浇灌1、浇灌前工作:原材料见证检验合格;配合比按方案审批意见落实;核实商品砼供应及质量保证体系的完善;督促承包商办理“混凝土浇灌申报表”;检查桩孔内存水存渣的清除情况。

2、检查承包商的浇灌砼的组织机构、质量保证体系是否建立,人员到岗落实情况,督促承包商办理“预拌砼交接单”。

3、砼振捣应选用经验工人掌握,并先作技术交底,必须有备用振动棒,确保振捣均匀。

4、砼坍落度在现场应随时检查,发现异常立即抽查,泵送砼宜12~14㎝。

5、砼试块应按实验标准制作,防止试块代表性失真。

6、第一根桩浇灌前,监理应召集承包商、业主和设计方等单位,一起分析桩身砼表层的情况,确定桩顶预留高度,一般为50㎝。

7、砼终凝后,督促灌水养护,防止发生收缩裂缝。

4.1.9工程桩抽芯检验1、桩芯砼浇灌完成时,应与质监站、业主和设计方,按深圳地区桩基质量检测技术规程(SJG09-99),确定抽芯桩的数量和桩位。

抽芯定桩原则:错误!未找到引用源。

遵守随机取样原则;错误!未找到引用源。

设计要求主要受力桩尽量多取;错误!未找到引用源。

施工过程中,发现有异常情况应优先抽样;错误!未找到引用源。

声测、动测发现有缺陷完整性为Ⅲ、Ⅳ类的桩应抽芯验证。

2、抽芯:钻机必须平稳、垂直,速度不宜太快,对芯样随时检查直径是否一致并同心,每节抽芯段的断裂不得超过三节。

3、切取桩芯试块,应请监督工程师参加。

取样、切片、编号、试压监理工程师旁站见证。
