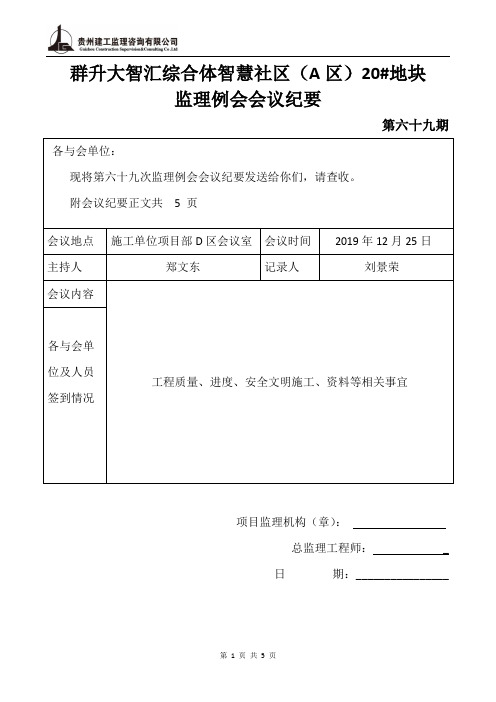

第六十九次监理例会会议记要
第六十九期监理例会会议纪要

群升大智汇综合体智慧社区(A区)20#地块监理例会会议纪要第六十九期各与会单位:现将第六十九次监理例会会议纪要发送给你们,请查收。
附会议纪要正文共 5 页会议地点施工单位项目部D区会议室会议时间2019年12月25日主持人郑文东记录人刘景荣会议内容各与会单位及人员工程质量、进度、安全文明施工、资料等相关事宜签到情况相项目监理机构(章):总监理工程师:_日期:________________群升大智汇综合体智慧社区(A区)20#地块监理例会纪要第69期会议时间2019年12月25日会议地点施工单位项目部D区会议室会议主持人郑文东会议记录人刘景荣会议内容一、上次会议议定事项的落实情况,分析未完事项原因无二、施工单位介绍本阶段工程施工情况和下阶段的工作安排(1)本阶段工程施工情况1) D、G、E、F区所有的商铺到地下室楼梯间公共部分地砖、墙面及吊顶施工。
2)F区地下室室外楼梯间地砖、踢脚线施工。
3)E5-E7南面、F4-E5栋西面、F2-F4栋北面外环境施工雨、污、排水管沟正在开挖及燃气管道安装施工。
4)F区地下室室外楼梯钢架玻璃安装施工。
5)E、F、G、D区土建室内修补。
6)E4、E6区配电房内配电柜安装完成。
7)D3-G4东侧雨、污排水安装、混凝土硬化已完成。
8)D、G区室外景观顶板上苗木种植。
9)D、G区门锁、门拉手安装工作。
10)F3、F4区楼层防盗门、防火门安装及灌浆施工。
11)E、F室外景观消防通道混凝土路面硬化部分完成。
12)D、G区室外景观道路地砖铺贴已基本完成。
三、监理单位对本阶段工作进行总结,并提出相关要求。
1、E、F室外管网沟槽开挖及安装、园林景观花池砌筑、检查井砌筑、路面混凝土的浇筑质量检查等工作。
2、D、G、E、F区目前未完成的剩余的部分工作现场要求各单位抓紧时间完成。
3、要求各单位具体落实本次监理会会议内容。
4、D、G区室外景观施工、人行道铺贴施工、管网安装,正在进行苗木种植当中,E、F硬景部分基本完成,已可以进入软景部分的施工。
监理例会纪要三篇

监理例会纪要三篇监理例会纪要一时间:2021年7月15日地点:工地办公室参会人员:监理工程师张先生、项目经理李先生、施工队长王先生会议主题:工程进度汇报及问题解决会议内容:1.项目经理李先生汇报了目前工程进展情况,包括已完成的工作和待完成的工作。
2.监理工程师张先生对目前施工过程中存在的问题进行了分析和解决方案的提出,包括材料质量问题、施工进度问题等。
3.施工队长王先生对监理工程师提出的问题解决方案进行了讨论和确认,并承诺尽快解决。
4.针对下一步工作,项目经理李先生提出了具体的计划和措施,要求施工队按照计划安排进行施工,确保工程质量和进度。
5.监理工程师张先生对下一步的监理工作提出了要求和建议,包括加强对施工质量的把控、加强安全管理等。
6.会议最后,参会人员就相关问题进行了讨论和交流,并达成了一致意见。
监理例会纪要二时间:2021年8月10日地点:现场办公室参会人员:监理工程师张先生、项目经理李先生、质量部门负责人王女士会议主题:质量问题汇报及解决方案会议内容:1.质量部门负责人王女士汇报了最近一段时间内发现的质量问题,包括材料质量不符合要求、施工质量不合格等。
2.监理工程师张先生对质量问题进行了分析和提出了解决方案,包括加强对材料的检查和验收、加强对施工过程中的监督等。
3.项目经理李先生对监理工程师提出的解决方案进行了讨论并提出了自己的建议,包括加强对施工队的管理和培训等。
4.参会人员就相关问题进行了深入的交流和讨论,达成了一致意见,并制定了具体的解决方案。
5.会议最后,各部门负责人表示将按照制定的方案积极推进相关工作,并确保工程质量和安全。
监理例会纪要三时间:2021年9月5日地点:现场办公室参会人员:监理工程师张先生、项目经理李先生、安全员王先生会议主题:安全问题汇报及解决方案会议内容:1.安全员王先生汇报了最近一段时间内发现的安全问题,包括施工现场存在的安全隐患、操作人员存在的安全问题等。
监理例会会议纪要10篇

监理例会会议纪要10篇监理例会会议纪要篇1时间:__年__月__日上午10:00地点:__项目部会议室会议主题:检查上周例会问题落实情况及下周工作安排会议主持:__会议记录:__施工单位:一标段:计划两日内__、__、__楼完成x层顶混凝土浇筑;__、__楼完成x 层楼板安装;__楼完成x层砌体;幼儿园完成基础浇筑。
二标段:计划下周__楼达到x层支圈梁、模板;__楼达到柱支模。
望劳务公司在材料周转方面能做好配合工作,争取__、__楼年前尽快封顶。
三标段:计划__楼十天后进行混凝土浇筑;__、__楼二十三号完成主体封顶。
监理单位:1、安全方面:部分外架搭设仍不到位,项目部下午派人逐个楼号进行检查落实,外架未搭设一定高度禁止斜屋面施工,确保无任何安全问题。
2、每栋楼的楼梯阳台临边必须进行防护,保证施工工人的生命安全。
3、各标段负责人及安全科长应对塔吊、提升机及施工用电情况进行定期检查;严禁在室内生火取暖。
4、现在安全文明工地的申请已经开始,望项目部努力做好安全文明施工工作。
现场清理工作要及时,材料堆放整齐,成品料与非成品料要分开归类。
5、质量方面:跃层及天沟模板必须支设牢固,技术管理人员应严格检查,不得有遗漏现象;屋面施工项目部对工人应有详细的技术交底,避免返工。
6、水电安装和内粉要配合好,在水电安装之前,尽量完成卫生间内粉工作,并做好成品保护。
目前,下水管破坏比较严重,如再有类似现象出现将给予严厉的处罚。
7、最近天气温度较低,若施工单位进行内粉施工,一定要采取相应保温措施,严格禁止无保温措施情况下进行内粉施工。
8、进度方面:年前所有楼号确保主体封顶,项目部与劳务队要密切配合好,共同努力,争取年前早日完成所有楼号主体封顶任务,幼儿园和社区中心都要完成正负零。
9、楼内外所有能施工的项目应尽量完成,为下步工作创造有利条件。
施工单位x总:1、各施工队提前做好工资分配。
2、安全方面,要求各级管理人员要坚守岗位,尽到职责,严禁脱岗、离岗,避免返工及安全隐患。
监理例会会议纪要范文

监理例会会议纪要范文会议主题:监理例会会议纪要会议时间:XXXX年XX月XX日会议人员:监理人员A、B、C、D会议内容:1. 会议主持人首先简要介绍了本次会议的目的,即对当前项目的进展进行评估和讨论,并解决目前存在的问题。
2. 监理人员A汇报了本周的监理工作:包括施工现场的巡查情况、隐患排查与整改情况、施工质量的评估等。
同时,监理人员A还提出了一些存在的问题,并提出了解决方案。
3. 监理人员B汇报了本周的监理工作:包括施工进度的监测、施工策划的审查、施工合同的履行情况等。
监理人员B还提出了一些存在的问题,并与其他监理人员共同讨论解决方案。
4. 监理人员C汇报了本周的监理工作:包括工程质量检测结果、工程质量问题的处理情况等。
监理人员C还介绍了一些需要注意的地方,并提出了相关建议。
5. 监理人员D汇报了本周的监理工作:包括施工材料的检验、施工记录的管理等方面。
监理人员D还提出了一些存在的问题,并与其他监理人员一起研究解决方案。
6. 其他监理人员对各自的工作情况进行了补充,并针对存在的问题展开了讨论,提出了解决方案。
7. 会议主持人对本次会议进行了总结,并确认下一阶段的工作重点和目标。
8. 会议记录员整理了会议纪要,并将其分发给与会人员以及相关部门。
会议决议:1. 针对存在的问题,责成相关责任人进行整改和解决,并定期报告整改进度。
2. 加强与施工单位的沟通与协作,提高工作效率。
3. 将会议纪要送交项目管理部门,在日后划定责任和评估工作成果时作为依据。
4. 下次例会时间定于下周同一时间,届时各监理人员将继续汇报工作情况并讨论项目进展。
会议纪要起草人:XXX会议纪要审批人:XXX备注:本会议纪要为汇报会议的记录,不涉及具体项目和问题的细节。
监理公司监理例会会议纪要【精选】

监理公司监理例会会议纪要【精选】1:各标段进度要严格按照计划落实,如有延误要及时上报并制定补救措施。
2:施工单位要加强协调,确保材料供应及时到位,避免影响工程进度。
3:项目部要加强对施工进度的监控,及时发现问题并进行处理,确保工程按时完成。
4:下周例会将重点讨论进度问题,各标段要提前准备好相关资料。
会议总结:本次例会重点讨论了安全、质量和进度方面的问题,对施工单位提出了具体要求和建议。
下周例会将重点讨论进度问题,各标段要提前准备好相关资料。
监理单位将继续加强对工程的监督和检查,确保工程按时按质完成。
根据昨天建设方会议的精神,我们决不能改变工程的交工日期。
因此,我们的项目部需要加大人力和物力的投入。
为了防止材料供应不足,我们需要提前备足所需物资材料,并且尽快上报建设方和监理公司进行检验。
这样可以避免天气变化对材料供应带来的影响。
针对寒冷季节的施工,我们的项目部需要尽快制定方案,并且提前准备所需材料。
同时,这些材料也需要上报给建设方和监理公司进行检验。
建设单位方面,我们人员严重不足,因此需要趁着天气情况良好的时候,尽快组织人员进行施工。
同时,为了保证安全,我们要求外架尽快搭设,并且龙门架需要进行防护,由专职人员进行操作。
针对各楼号的主体验收,我们的项目部需要上报三层以下的验收情况,并且做好清理工作。
水电安装人员也需要尽快组织,并且准备所需材料。
对于小区外的工作,我们可以组织人员开始施工。
但是需要保证各楼号所需材料充足,并且能够保证5-7天的使用。
否则,外的开挖将会影响到材料的运输。
各楼号的进度计划需要在两天内上报。
同时,这个计划也需要根据现场实际情况进行调整,并且切实可行。
针对寒冷季节的施工方案,我们也需要及时上报,并且做好保温防冻的措施准备。
监理例会会议纪要推荐(推荐21篇)

监理例会会议纪要推荐(推荐21篇)监理例会会议纪要推荐(推荐21篇)监理例会会议纪要推荐篇1主题:监理会议时间:..地点:监理会议室参加人员:监理去体员工、工程部全体员工、主持:记录:会议内容x经理:1、上周会议上说完各施工单位,把你们的施工组织设计,可还有的到现在也没交上来,一定要抓紧时间。
2、安监站来工地提出的问题你们要抓紧时间整改由其电缆,不戴安全帽的是最好办的。
可每次检查都有,对安全问题一定要当头等事来抓。
3、如果图纸有问题请今天都提出来30号,要送到设计单位。
各专业要按图施工,如果相互有矛盾时要以土建为主。
4、工程质量,这几天干砖砌筑的问题是少了。
但还是存在这个问题,对拉结筋没设,长度不够的,一根顶两根用的。
5、砼工程:水灰比不合理,水分大,砼稀,当时施工省力,可结果造成梁板出现不规格的问题,望各位施工单位在搅拌砼时一定要找好水灰比。
6、电闸箱问题,1.无过梁,2.有过梁无进线孔。
7、钢筋工程:各单位都在钢筋的绑扎排放不均,误差太大,分部筋间距超出设计尺寸,有的达到300mm间距,加强筋不垫铁马,到浇筑时人踩,砼压就变成一层钢筋,保护层垫块太少,钢筋贴在模板上,望施工单位一定要克服以上通知.监理例会会议纪要推荐篇2时间:2023年12月11日上午10:00地点:x工地项目部办公室会议主题:检查上周例会问题落实情况及下周工作安排会议主持:孟x会议内容:施工单位:一标段:上周计划未完成,各楼号均滞后一到两天。
找出原因下周抓紧施工,1#,2#下周六按计划完成。
7#楼下周三完成混凝土浇筑,8#楼下周四完成三层混凝土浇筑。
9#楼在下周日完成混凝土浇筑。
10#楼争取在下周日完成混凝土浇筑。
二标段:上周计划完成不太理想,18#楼与进度计划滞后一天,17#楼与计划要完成的三层板安装滞后两天,16#楼进展速度基本上与计划吻合。
分析原因与施工人员的施工有关,另外外架未进行搭设影响施工人员的进场施工。
下周18#楼达到六层圈梁模板安装,17#楼到本周末达到上板条件,16#楼四层板安装完毕。
监理例会会议纪要范文
监理例会会议纪要范文会议纪要会议主题:监理例会会议时间:2022年5月10日会议地点:公司会议室会议概要:本次会议是公司监理部门例行召开的监理例会。
与会人员包括监理部门全体成员以及相关项目经理和施工单位代表。
会议议程及内容:1. 主持人介绍本次会议议程以及会议目的。
2. 项目一进展情况汇报。
3. 项目二进展情况汇报。
4. 项目三进展情况汇报。
5. 项目四进展情况汇报。
6. 项目五进展情况汇报。
7. 全体成员就各项目进行讨论和意见交流。
8. 提出存在的问题及解决方案。
9. 分配下阶段的工作任务。
10. 其他事项。
会议纪要详细记录1. 主持人介绍本次会议议程以及会议目的。
主持人简要介绍了本次会议的议程,目的是为了了解各项目的进展情况、解决存在的问题,并针对下一个阶段的工作任务进行安排。
2. 项目一进展情况汇报。
项目经理对项目一的进展情况进行了汇报,详细介绍了工程进度、质量控制情况以及与施工单位的协调工作。
3. 项目二进展情况汇报。
项目经理对项目二的进展情况进行了汇报,重点讲解了项目遇到的困难和解决方案,并介绍了现阶段的工作重点。
4. 项目三进展情况汇报。
项目经理对项目三的进展情况进行了汇报,着重介绍了项目的现场管理情况、质量检查结果以及项目的进度计划。
5. 项目四进展情况汇报。
项目经理对项目四的进展情况进行了汇报,详细介绍了工程施工情况、材料采购情况以及与业主的沟通情况。
6. 项目五进展情况汇报。
项目经理对项目五的进展情况进行了汇报,重点介绍了项目前期准备工作、施工计划以及安全管理情况。
7. 全体成员就各项目进行讨论和意见交流。
与会人员就各项目的进展情况进行了讨论和意见交流,提出了一些建设性的意见和建议,并就解决存在的问题进行了研究和讨论。
8. 提出存在的问题及解决方案。
会议期间,参会人员共提出了若干存在的问题,例如施工进度延误、材料质量问题等,针对这些问题进行了讨论并提出了相应的解决方案。
9. 分配下阶段的工作任务。
监理例会会议纪要范文9篇
监理例会会议纪要范文9篇Model of minutes of supervision regular meeting编订:JinTai College监理例会会议纪要范文9篇小泰温馨提示:写作是运用语言文字符号以记述的方式反映事物、表达思想感情、传递知识信息、实现交流沟通的创造性脑力劳动过程。
本文档根据写作活动要求展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意修改调整修改及打印。
本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:监理例会会议纪要范文2、篇章2:监理例会会议纪要范文3、篇章3:监理例会会议纪要范文4、篇章4:公司部门例会会议纪要范文5、篇章5:公司部门例会会议纪要范文6、篇章6:公司部门例会会议纪要范文7、篇章7:公司部门例会会议纪要范文行政部工作例会会议纪要8、篇章8:公司部门例会会议纪要范文红十字事务部第一次例会记录9、篇章9:公司部门例会会议纪要范文施工单位会议纪要监理例会主要目的是对施工生产的一种过程控制,那么监理例会的会议纪要应该怎么写呢?下面小泰给大家介绍关于监理例会会议纪要范文的相关资料,希望对您有所帮助。
篇章1:监理例会会议纪要范文会议时间:xxxx年xx月xx日会议地点:公安厅特侦队会议室参加人员:建设单位:监理单位:)相应单位人员施工单位:主持人:一、上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录)。
二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍)。
三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍)。
四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求)。
监理例会会议纪要内容范文
监理例会会议纪要内容范文
一、会议主题:******工程监理例会
二、会议时间:****年**月**日
三、会议地点:******
四、参会人员:***公司的**名工作人员
五、会议议程:
1.本次监理例会的主要内容是对当前工程进展情况的汇报,以及即将到来的工作安排。
2.由**公司总经理发表开场致辞,重点介绍了当前工程的进展情况,以及在未来一段时间内需要完成的任务。
3.***公司工程部经理进一步详细介绍了当前工程的施工情况,以及未来可能出现的问题,并提出了解决方案。
4.由**公司技术部经理介绍了该工程的技术要求,并就在未来的施工中应如何遵循这些要求展开讨论。
5.最后,通过参会人员的热烈讨论和提议,本次监理例会取得了圆满成功。
六、会议结论:
1.根据本次监理例会的讨论,我们认为目前工程的进展情况良好,应当加强预防措施,以确保未来工程的顺利完成。
2.在未来的施工中,应加强技术方面的要求,确保工程质量和工期的合理性。
3.此外,还要加强沟通和统筹协调,以确保各个施工环节的顺利进行。
监理例会纪要范文
监理例会纪要范文会议时间:2023年5月12日会议地点:XX工程项目部会议室主持人:XXX参会人员:XXX、XXX、XXX、XXX、XXX会议内容:1. 项目进展情况汇报XXX负责人对本阶段工程进展情况进行了详细汇报。
包括施工进度、质量验收情况、安全生产情况等。
其中,重点介绍了本阶段工程存在的问题和解决方案,对下一阶段工作提出了具体要求。
2. 安全生产情况通报XXX安全负责人通报了最近一段时间的安全生产情况。
对施工现场存在的安全隐患进行了分析和排查,并提出了整改措施。
同时,强调了安全生产工作的重要性,要求全体施工人员严格遵守安全操作规程,确保施工现场的安全生产。
3. 质量验收情况通报XXX质量负责人通报了最近一段时间的质量验收情况。
对已完成的工程进行了全面的质量验收,发现了一些质量问题,并提出了整改措施。
同时,对下一阶段工程的质量验收工作提出了具体要求,要求全体施工人员严格按照施工规范进行施工,确保工程质量。
4. 进度计划调整根据本阶段工程进展情况和存在的问题,对下一阶段的施工进度计划进行了调整。
对各项工程任务进行了重新分配和安排,确保下一阶段工程能够按时按质完成。
5. 其他事项会议还对施工现场环境整治、材料采购情况、人员配备等进行了讨论,并确定了下一阶段工作重点和目标。
会议总结:本次例会对工程项目的进展情况、安全生产、质量验收等方面进行了全面的汇报和讨论,明确了下一阶段工作的重点和要求。
各部门负责人要认真落实会议精神,确保工程项目的顺利进行。
同时,要加强沟通协调,做好各项工作的衔接,共同推动工程项目的顺利完成。
会议记录人:XXX会议记录时间:2023年5月12日以上内容属实。
(签字):_____________(盖章):_____________以上就是本次监理例会的纪要,希望各位能够认真贯彻落实会议精神,共同努力,确保工程项目的顺利进行。
感谢大家的参与和支持!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
海南文昌平海●逸龙湾项目第六十九次监理例会纪要
会议时间:2011年10月09日16:30 会议地点:工程部会议室
参加人员:详见例会签到表
会议主持人:陈叁根
一、施工单位施工情况及需协调解决的问题:
1.南昌金海邹建林:1.汇报一、二期施工情况及下周施工计划。
2.台风、
国庆放假致本周施工进度缓慢。
3.下周一期8#、9#楼六层以上装饰修整,人货梯将于本月15日拆除。
4.需协调解决的问题:①、21#楼24层及机房顶层屋面结构修改图需尽快提供;②、21#楼外墙装饰图需尽快提供;
③、21#楼铝合金等分包单位需尽快进场;④、21#楼负一层施工方案需确
定;⑤、地库经设审的图纸需尽快提供。
2.江西华景喻小平:1.汇报一、二期施工情况。
2. 台风、国庆放假致本周
施工进度缓慢;3、需协调解决的问题:①、铝合金施工进度需加快。
3.杭州吉亚谢志军:1.中庭栏杆玻璃明天可运至各楼层,但楼层堆放装饰
材料较多,无堆放场地;2.中庭消防管有穿中庭栏杆情况,如何处理。
(吴光耀:玻璃取孔安装。
)3.东西侧公共部位雨蓬是否安装栏杆?(万小文:设计未定,待通知。
)4.外架上存在建筑垃圾的需进行清理。
4.海口启正姚海成:1.8#、9#楼一层以上门窗扇本月20日前安装完成;2.
空调百叶及阳台隔断样板已完成,待确认后全面施工。
3.10#楼南北端铝合金下周开始安装。
5.海南绿岛王德扬:1.19#、20#楼门窗扇本月20日前安装完成; 2、一层
门垛未按修改方案加设,无法确定下料尺寸(伍臣玮:按门洞1200mm宽尺寸下料。
);3、阁楼七至八轴间铝合金安装部位梁位置错开,需确定安装方案(陈叁根:以技术核定单形式上报确定。
); 4、阳台防攀爬墙隔断是否可统一安装位置尺寸。
6.陕西智胜黄东:1.一期四栋精装施工存在损坏消防线情况。
7.福建凤凰山王利杰:1.8#、9#楼外架拉结点用铁丝绑扎,存在安全隐患,
应改正;2.19#、20#楼脚手架需尽快搭设完成,脚手架不得离主体太近,以免影响干挂施工;3、阳台栏杆存在影响干挂施工部位,应尽快调整(谢志军:已安排进行调整。
);4、19#、20#楼北端胀模部位需凿除。
8.江西地基:1.场地较湿,20#楼注浆完成时间无法确定,剩三天工作量。
9.湖南中天宁海兵:酒店场地平整后可开始施工。
二、监理单位对下周现场施工的要求与建议:
1.消防喷淋立管上端未安装自动排气阀,立管支架安装不符合规范要求,应改正;
2.消火栓需抓紧安装;
3.一期配电柜资料须抓紧上报;
4.台风、暴雨后各单位应做好如下工作:①.外架安全检查,安全网恢复;
②.场地道路修整、积水排除;③.塔吊、人货梯检查维修;④.临时用电
安全隐患排查整改(含生活区);⑤.16#楼东侧通道安全防护棚的恢复。
⑥.各楼层临边洞口安全防护检查修复,并将检查整改记录于下周五前上
报;
5.干挂材料抓紧封样,并提供样品至监理部;
6.旋喷桩施工应及时通知我部;
7.本地进入雨季,砼浇筑必须做好防雨措施;
8.江西华景未上报新进场架子工上岗证,南昌金海只上报三人,下周五前必须补报齐全,否则架子工作业暂停;
9.在建楼栋仍存在住人情况,大部分为装饰单位人员,请工程部与装饰部进行协调将入住人员撤出;
10.江西华景抓紧做好各申请验收主体资料的整理;
11.8#、9#楼电梯前室楼层凿除出现问题,部分已打穿楼板而下层顶棚精装已
吊顶,应采取措施对楼面进行加固处理;
12.一期应抓紧普装修整进度;
13.16#楼落地架搭设不符合要求,现场已通知安全员查看,须整改加固。
三、建设单位对现场施工的要求:
平海伍臣玮:
1.阳台门加宽至2100mm,江西华景门垛抓紧安排施工。
2.绿岛铝合金安装进度缓慢,请陈经理与公司领导汇报。
平海万小文:
1.雨期现场安全检查工作须落实。
2.南昌金海应检查8#、9#楼现场渗水、漏水情况,并做好修补工作。
3.一期外墙收尾进度须加快。
4.相关单位材料应在人货拆除前运到各施工部位。
5.铝合金安装单位应做好收尾检查工作。
6.干挂石材应抓紧进度,质量须严格要求,手续须齐全。
7.鉴于21#楼目前情况,要求金海公司加强技术管理。
8.21#楼各楼层标高控制点应派专人测设。
9.沉降观测工作须落实到位。
平海吴光耀:
1.人货梯拆除后两总包单位应做好一期雨污管网的连接;
2.屋顶消防环网管材料抓紧运至各安装部位;
3.一期雨水管抓紧安装。
平海王斌:
1.16#楼东侧通道明天须安排恢复,但恢复中不得影响金海材料运输;
2.酒店场地平整明天须落实到位。
3.16#、17#楼年底前的施工进度计划于下周三前上报。
4.地库顶板两侧栏杆安装需确定。
5.16#楼飘窗、屋面施工应抓紧落实。
平海杨辉华:
1.二期落地架影响室外管网施工,需安排拆除。
2.10#楼化粪池月底必须完成。
(喻小平:基坑抽水台班怎么签证?杨辉华:
完成后我方按实签证。
)
3.10#楼消防本月20日前必须进场安装。
平海陈永琪:
1.江西华景明天须落实酒店场地排水工作。
平海陈谷:
1.注浆场地问题与朱建协调。
2.地库设审图预计下周出示。
3.一期本月15日总包须撤场。
4.空调百叶、防攀爬墙样板由万工确认。
5.各单位未上报的签证抓紧统计上报。
6.每月25日上报工程进度款支付申请,同时应上报下月进度计划及下月资金计划。
7.江西华景做好主体验收准备工作。
8.退台分户墙两总包未修改,抓紧落实。
9.各栋屋面渗、漏水检查,玻璃注胶渗水检查工作需落实到位。
10.10#楼总包施工进度须加快。
11.中庭栏杆玻璃先装样板。
(谢志军:胶水后天到。
)
江西省化学工业设计院
工程监理部
2011年10月10日。
