模板工程及支撑体系施工方案

合集下载

模板工程及支撑系统施工方案

模板工程及支撑系统施工方案

模板工程及支撑系统施工方案项目背景模板工程及支撑系统构建方案在现代建筑行业中扮演着重要的角色。

精心设计和施工的模板工程能够为建筑施工提供稳固的支撑,保障施工的顺利进行。

本文将详细讨论模板工程及支撑系统的施工方案,包括施工准备、施工流程、质量控制等方面。

施工准备在进行模板工程及支撑系统的施工前,需要进行充分的准备工作。

首先,施工方应根据设计图纸和施工方案准确计算所需的材料和人力资源。

其次,需要准备好必要的施工设备和工具,并确保设备的正常运转。

另外,还需对施工现场进行安全评估,制定安全施工计划,保障施工人员的安全。

施工流程模板工程及支撑系统的施工流程通常包括以下几个关键步骤:1. 基础准备:清理施工现场,准确测量并标记施工位置。

2. 安装支撑系统:根据设计要求搭建支撑系统,确保支撑结构稳固可靠。

3. 搭建模板:根据设计图纸精确搭建模板,确保模板结构符合要求。

4. 验收:完成模板搭建后进行验收,确保模板工程符合设计要求。

质量控制为了确保模板工程及支撑系统的质量,需要进行严格的质量控制。

在施工过程中,应定期进行质量检查,发现问题及时整改。

另外,施工完成后要进行质量验收,确保工程质量符合标准,并办理相应的质量文件。

安全防范在进行模板工程及支撑系统施工时,安全是首要考虑的因素。

施工单位应加强对施工现场的安全管理,保障施工人员的生命财产安全。

施工过程中,应采取必要的安全防护措施,如佩戴安全帽、安全绳等,避免意外事故的发生。

总结模板工程及支撑系统施工方案的制定和实施对于建筑工程的顺利进行至关重要。

通过本文的讨论,我们了解到施工准备、施工流程、质量控制和安全防范在模板工程及支撑系统施工中的关键作用,希望相关施工单位能够根据本文所述内容,合理制定施工方案,确保工程质量和安全。

工程模板支撑施工方案(3篇)

工程模板支撑施工方案(3篇)

第1篇一、编制依据1. 国家及地方有关建筑工程施工规范、标准及法律法规。

2. 工程设计文件及相关技术资料。

3. 施工现场实际情况。

二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 工程规模:XXX4. 结构形式:XXX三、施工目标1. 确保施工质量,达到设计要求。

2. 保障施工安全,预防安全事故的发生。

3. 优化施工进度,确保工程按时完成。

四、施工准备1. 施工人员:组织专业施工队伍,进行技术培训和安全教育。

2. 施工材料:确保模板、支撑体系等材料符合设计要求,并进行质量检验。

3. 施工设备:配备必要的施工设备,如电焊机、切割机、吊车等。

4. 施工场地:清理施工场地,确保施工环境安全、整洁。

五、施工工艺1. 模板施工(1)模板选材:根据工程结构及设计要求,选择合适的模板材料,如钢模板、木模板等。

(2)模板制作:按照设计图纸,制作模板,确保尺寸准确、表面平整。

(3)模板安装:将模板安装到指定位置,确保模板固定牢固、无变形。

2. 支撑体系施工(1)支撑材料:选用合格的支撑材料,如钢管、扣件等。

(2)支撑体系设计:根据工程结构及荷载要求,设计合理的支撑体系,确保稳定性。

(3)支撑体系安装:按照设计要求,安装支撑体系,确保支撑体系固定牢固、无变形。

3. 钢筋施工(1)钢筋加工:按照设计图纸,加工钢筋,确保尺寸准确、质量合格。

(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、连接牢固。

六、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 施工现场设置安全警示标志,明确安全通道。

3. 定期检查模板、支撑体系等材料,确保其安全可靠。

4. 加强施工现场安全管理,预防高空坠落、物体打击等安全事故。

七、施工进度安排1. 制定合理的施工进度计划,确保工程按时完成。

2. 优化施工工序,提高施工效率。

3. 加强施工现场协调,确保施工顺利进行。

八、施工质量保证措施1. 严格按照设计要求,进行施工。

模板及支撑工程施工方案

模板及支撑工程施工方案

模板及支撑工程施工方案1. 引言本文档旨在介绍模板及支撑工程的施工方案,旨在确保施工过程安全、高效、质量可靠。

模板及支撑工程是建筑工程中的重要组成部分,为整个工程提供了临时性的承重、支撑、固定等功能。

在施工过程中,需要严格按照方案进行操作,确保工程施工的顺利进行。

2. 工程概述模板及支撑工程是为了满足建筑物结构施工需要而进行的临时性工程。

其主要作用是为混凝土浇筑提供支撑和模板,在浇筑完成后及时拆除。

模板及支撑工程的施工包括以下内容:•模板的安装和拆除•支撑系统的搭建和拆除•相关辅助设施的布置和拆除3. 施工流程3.1 模板安装1.根据结构图纸和施工方案确定模板的尺寸和型号。

2.准备好所需的模板材料。

3.根据图纸要求,进行模板的切割和加工。

4.安装模板支撑架,确保支撑稳固、垂直。

5.安装模板,注意模板的布局和支撑的均匀分布。

6.模板安装完成后,进行检查和调整,确保安装质量。

3.2 模板拆除1.根据混凝土浇筑后的时间要求,判断模板的拆除时机。

2.拆除模板前,检查模板的状况,确保混凝土已经达到硬化要求。

3.从模板四周开始拆除,逐渐向中间拆除,避免对混凝土结构产生过大的不均匀力。

4.拆除模板时,应做好安全防护措施,避免发生意外事故。

5.拆除模板后,清理施工现场,确保工程进展顺利。

3.3 支撑搭建1.根据结构图纸和施工方案确定支撑系统的类型和尺寸。

2.准备好所需的支撑材料和配件。

3.按照施工方案,搭建支撑系统,确保支撑稳固、承重能力足够。

4.在支撑系统搭建完成后,进行检查和调整,确保搭建质量。

3.4 支撑拆除1.根据施工进度和支撑系统的使用要求,判断支撑拆除的时机。

2.拆除支撑时,应先进行安全检查,确保没有安全隐患。

3.从支撑系统的上部开始拆除,逐层向下拆除。

4.在拆除过程中,应注意防止施工现场发生意外,采取必要的安全措施。

5.拆除完成后,清理施工现场,保持施工区域的整洁。

3.5 辅助设施布置和拆除辅助设施是为支撑工程提供便利和安全保障的设施,主要包括脚手架、工作平台、安全防护措施等。

模板工程及支撑体系专项施工方案

模板工程及支撑体系专项施工方案

模板工程及支撑体系专项施工方案一、工程简介工程名称(全称):蜀山街道广乐安置房项目二标段-9#~15#楼建设单位:杭州萧山城区建设有限公司代建单位:浙江萧峰建设集团有限公司勘察单位:浙江恒辉勘测设计有限公司围护设计:浙江恒辉勘测设计有限公司设计单位:浙江工程设计有限公司监理单位:浙江五洲工程项目管理有限公司施工单位:浙江万驰建设集团有限公司蜀山街道广乐安置房项目二标段-9#~15#楼工程地位于杭州市萧山区蜀山街道越寨村及溪头黄村,蜀山大道西侧,拟建风情大道东侧。

总建筑面积为㎡,地下室2层,其中9#、13#为28F,10#、11#、12#、14#、15#为26F,配套用房为2层,地下室面积为㎡,建筑基本情况如下:1.建筑结构形式为框架剪力墙结构,使用年限为50年,抗震设防烈度六度。

2.工程地上一~三层为配套公建,三层以上为住宅;地下设二层,地下一层为汽车库、自行车库及设备用房,地下二层为汽车库、储备间及设备用房。

二、编制依据1.工程施工合同;2.蜀山街道广乐安置房二标段施工图。

3.浙江省杭州市颁发的有关建筑施工规范、规程、安全、消防、质量等地方法规。

4.国家有关技术规范、质量验收标准、文明施工要求、以及中华人民共和国建筑法。

5.计算依据《混凝土结构工程施工规范》GB50666-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ162-2008《建筑施工模板安全技术规范》JGJ130-2011三、支撑体系及模板工程要求1.地下室模板及支架布置支模架采用φ48的脚手架钢管搭设,梁底板采用15mm厚木胶合板及60×80方木搁栅,侧板和现浇板底采用木胶合板。

承台、地梁、电梯井、集水坑等砌砖模。

支模架搭设时对框架梁、连系梁及楼板的立杆间距,根据楼板厚、梁截面的不同而不同,具体如下:地下室一层楼面(即地下室负二层):层高—米;最大梁截面为300×1550mm;楼板厚130mm及200mm,支楼板支模架的立杆纵距1150mm,立杆横距1100mm(纵横距可视梁截面及跨度做适应调整,但不得大于此数据);支模架的歩高(水平杆)控制在1.80m。

模板及支撑体系专项施工方案

模板及支撑体系专项施工方案

模板及支撑体系专项施工方案一、模板及支撑体系(Template and Supporting System)1. 模板(Template):模板是一种用于支持和固定混凝土浇筑的木质或金属材料。

在施工过程中,模板起到了搭建施工平台和储存混凝土的作用。

2. 模板支撑体系(Supporting System):模板支撑体系是指用于支撑和固定模板的设备和工具。

常见的模板支撑体系包括梁板支架、扣件式脚手架、钢支撑杆等。

3. 模板材料的选择(Material Selection):根据施工需求和具体工程要求选择合适的模板材料。

常见的模板材料有胶合板、钢模板和铝合金模板等。

4. 模板安装(Installation):在混凝土结构施工前,需要先进行模板的安装工作。

安装过程中需要根据设计要求和施工规范进行定位、固定和调整。

5. 模板拆除(Dismantling):混凝土浇筑完成后,需要对模板进行拆除。

拆除过程中应当遵循安全规范,防止损坏混凝土结构。

6. 模板的保养与维修(Maintenance and Repair):模板在使用过程中可能会受到损坏,需要进行保养和维修。

定期检查、清洁和处理模板的裂缝、破损等问题,以保证模板的使用寿命和施工质量。

二、专项施工方案(Special Construction Plan)1. 方案概述(Plan Overview):说明该专项施工方案的目的、范围和施工流程。

2. 施工准备(Preparation):包括施工场地的清理、材料和设备的准备、施工人员的培训和安全防护等。

3. 模板的安装(Installation of Template):根据设计要求搭建模板支撑体系,进行模板的安装和调整。

4. 混凝土浇筑(Concrete Pouring):将混凝土均匀地倒入模板中,注意保证混凝土的质量和浇筑效果。

5. 模板拆除(Dismantling of Template):混凝土浇筑完成后,根据混凝土的强度和施工规范,及时拆除模板。

模板工程及支撑体系施工方案

模板工程及支撑体系施工方案

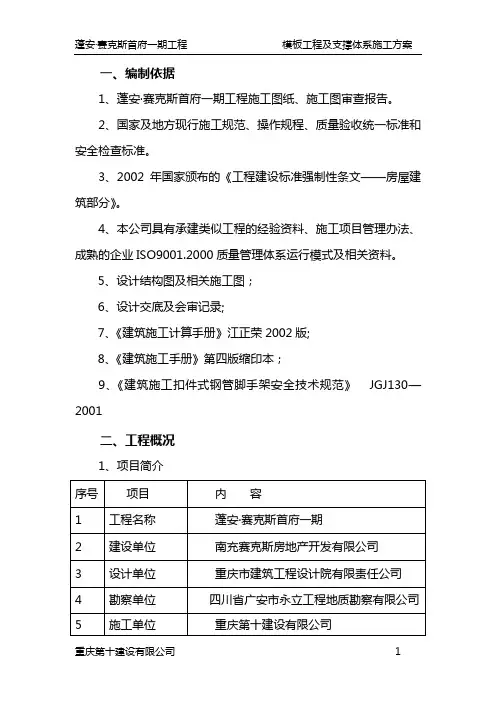

一、编制依据1、蓬安·赛克斯首府一期工程施工图纸、施工图审查报告。

2、国家及地方现行施工规范、操作规程、质量验收统一标准和安全检查标准。

3、2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》。

4、本公司具有承建类似工程的经验资料、施工项目管理办法、成熟的企业ISO9001.2000质量管理体系运行模式及相关资料。

5、设计结构图及相关施工图;6、设计交底及会审记录;7、《建筑施工计算手册》江正荣2002版;8、《建筑施工手册》第四版缩印本;9、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001二、工程概况1、项目简介2、工程概况本工程共4栋楼,总用地面积32527.31㎡,建筑面积约86000㎡(其中地下车库二层、建筑面积20045.34㎡、建筑高度11米,大门三层、地上建筑面积1982.93㎡、建筑高度14。

4米,2#楼地上建筑26+1、地上建筑面积约16232。

95㎡、建筑高度84.40米,3#楼地上建筑25+1、地上建筑面积约15930.53㎡、建筑高度81.60米,4#楼地上建筑24+1、地上建筑面积约14927。

16㎡、建筑高度78.60米,5#楼地上建筑27+1、地上建筑面积约16505。

13㎡、建筑高度90。

00米。

相对标高±0。

000=312。

60m。

三、模板及支撑体系设计及说明1、模板:框架柱、墙、梁、板模板采用18厚漆面九夹板,配50×100木枋;梁柱接头采用18厚漆面九夹板定型模板; 模板采用塑料双面贴拼缝,2、支撑系统:柱、墙模竖楞及梁侧模横楞采用50×100木枋,墙模横楞及柱箍采用Φ48双钢管,梁侧模竖楞或横楞采用Φ48双钢管,柱、墙、梁板设满堂支撑,柱、墙、梁辅以对拉螺栓加固。

螺杆截面积和纵横间距根据力学计算确定。

板采用满堂支撑系统:3、模板安装方法本工程采用框架柱与框架梁板一次支模,一次浇灌砼的方法组织施工,由于主次梁钢筋多且复杂,因此,先安装柱模,再安装梁底模,校正、固定后绑扎梁钢筋,再安装梁侧模,最后安装板模。

模板工程及支撑体系安全专项施工方案

模板工程及支撑体系安全专项施工方案

模板工程及支撑体系安全专项施工方案1. 背景与目的针对模板工程及其支撑体系,在实际施工过程中,因安全措施不到位,人员管理不规范,设备维护不及时,安全事故频发,对工程进度和质量造成了不良影响。

为保障施工人员的安全,保证施工工期与质量,制定本专项施工方案。

2. 专项施工方案2.1 施工前准备•严格按照施工方案的要求进行组织施工,制定详细的施工计划,明确施工的工期和内容;•检查施工现场是否符合施工要求,进行周边环境评估,考虑是否会产生潜在的安全危害;•制定现场健康安全计划书,其中应包含应急预案、交通管理、安全防护设施、施工工种的合理组合、人员技能要求和培训等。

2.2 施工过程安全措施2.2.1 人员安全•安排专人负责安全工作,负责指导、费用和材料的处理以及带领管理团队;•按照规定要求,进行工地培训、教育、考核和管理,并建立健全考评机制;•工地应根据实际情况进行人员配备,确保安全生产;2.2.2 设备维护管理•设立专门的设备管理部门,制定设备维护管理制度,对设备实行定期检查、保养和维修,确保设备的正常运行;•设备使用完毕后,应进行清洗和保养,定期实施环保检查,确保环境不受到污染;2.3 施工后期安全措施•工地管理团队应采取有效措施,保证工地安全环境得到维护;•加强对施工质量的监督和检查,保证质量符合规定标准;•按照规定要求,对工地进行清理及回收处理,保持环境卫生。

3. 安全防护设施•根据承包单位提供的施工方案,制定相应的安全防护措施;•设置安全提示标志,指示施工人员禁止行走和危险点;•检查施工现场所有设备、材料、人员所处区域,根据需要制定周围防护措施;•在现场设置安全维护人员,加强监督和检查,确保施工的安全。

4. 应急预案•制定健全针对各类安全事故的应急预案、应急处置流程和级别,并建立预案演习机制;•设置应急预警设备,确保施工人员及时得到预警,及时应变;•通过定期开展应急演练,提高现场人员防范意识和应急处置能力。

模板工程及支撑体系施工方案(1)

模板工程及支撑体系施工方案(1)

模板工程及支撑体系施工方案(1)
一、项目背景
在建设领域,模板工程及支撑体系是非常重要的一环,它是支撑构筑物施工过程中的关键设施。

本文着重探讨了模板工程及支撑体系施工方案的设计和实施。

该方案旨在为施工团队提供一套完整的指导方针,以确保施工工程按照设计方案有序进行,保证施工质量和进度。

二、施工方案设计
1. 模板工程设计
•根据建筑设计方案,确定模板工程的尺寸和形状。

•选择适当的模板材料,确保其承载力和稳定性。

•制定详细的模板架设和拆除方案,保证施工效率。

2. 支撑体系设计
•设计支撑体系的布局和构造,确保能够承受所需的荷载。

•确定支撑体系的材料和规格,保证其稳固性和安全性。

•制定支撑体系的装拆方案,确保支撑体系的调整和移动便捷。

三、施工方案实施
1. 模板工程施工
•根据设计方案组织施工人员,按照施工顺序进行模板架设。

•定期检查模板工程的稳定性和垂直度,及时调整和修复问题。

•按计划进行模板拆除,确保施工进度和安全。

2. 支撑体系施工
•按照设计方案进行支撑体系的布局和搭建。

•加强支撑体系的连接和固定,确保其承载能力和稳定性。

•定期检查支撑体系的结构,及时发现和解决问题。

四、总结与展望
本文结合模板工程及支撑体系施工方案的设计和实施,提供了一套完整的指导方针。

通过科学的设计和严格的实施,可以有效提高施工效率和质量,保证工程按计划顺利进行。

未来,我们将进一步完善施工方案,探索更多创新技术和方法,为建设领域的发展贡献力量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据1、蓬安·赛克斯首府一期工程施工图纸、施工图审查报告。

2、国家及地方现行施工规范、操作规程、质量验收统一标准和安全检查标准。

3、2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》。

4、本公司具有承建类似工程的经验资料、施工项目管理办法、成熟的企业ISO9001.2000质量管理体系运行模式及相关资料。

5、设计结构图及相关施工图;6、设计交底及会审记录;《建筑工程施工工艺规程》DBJ14-032-2004《混凝土结构工程施工质量验收规范》GB50204-2015《建筑结构荷载规范》GB50009-2012《建筑施工高处作业安全技术规范》JGJ80-91《混凝土结构工程施工规范》GB50666-20117、《建筑施工计算手册》江正荣2002版;8、《建筑施工手册》第四版缩印本;9、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011二、工程概况1、项目简介2、工程概况本工程共4栋楼,总用地面积32527.31㎡,建筑面积约86000㎡(其中地下车库二层、建筑面积20045.34㎡、建筑高度11米,大门三层、地上建筑面积1982.93㎡、建筑高度14.4米,2#楼地上建筑26+1、地上建筑面积约16232.95㎡、建筑高度84.40米,3#楼地上建筑25+1、地上建筑面积约15930.53㎡、建筑高度81.60米,4#楼地上建筑24+1、地上建筑面积约14927.16㎡、建筑高度78.60米,5#楼地上建筑27+1、地上建筑面积约16505.13㎡、建筑高度90.00米。

相对标高±0.000=312.60m。

三、模板及支撑体系设计及说明1、模板:框架柱、墙、梁、板模板采用18厚漆面九夹板,配50×100木枋;梁柱接头采用18厚漆面九夹板定型模板;模板采用塑料双面贴拼缝,2、支撑系统:柱、墙模竖楞及梁侧模横楞采用50×100木枋,墙模横楞及柱箍采用Φ48双钢管,梁侧模竖楞或横楞采用Φ48双钢管,柱、墙、梁板设满堂支撑,柱、墙、梁辅以对拉螺栓加固。

螺杆截面积和纵横间距根据力学计算确定。

板采用满堂支撑系统:3、模板安装方法本工程采用框架柱与框架梁板一次支模,一次浇灌砼的方法组织施工,由于主次梁钢筋多且复杂,因此,先安装柱模,再安装梁底模,校正、固定后绑扎梁钢筋,再安装梁侧模,最后安装板模。

梁跨度大于4.0米时,模板应按跨度的1‰起拱,悬臂构件均应按跨度的5‰起拱。

4、支撑搭设注意事项:(1)材料要求脚手架及钢管支撑采用Φ48规格,使用前应进行挑选。

凡有严重腐蚀、弯曲、压扁、钻孔或裂纹者,均不得使用。

扣件在使用前,清洗打油,必须经过严格检查,钢管单支顶托接头凡有脆裂或滑丝等现象者,严禁使用。

(2)支撑架搭设要求立杆与大横杆必须用十字扣连接,禁止用旋转扣连接。

当立杆高度不够时,楼板下支撑立杆可采用两根搭接,但接长立杆必须与两道横杆用十字卡相连,禁止只连一道横杆。

小横杆必须贴近立杆布置,置于大横杆之上,并用十字卡扣牢,防止荷载过大,大小横杆下滑。

裙楼梁底支撑立杆必须采用对接,采用可调单支顶托顶撑。

板底支撑立杆采用搭接,上下搭接立杆必须与两根横杆连接。

剪刀撑:分为板下剪刀撑和梁下剪刀撑两种,板下剪刀撑主要满足板下满堂支架和每道承重架之间的稳定,梁下剪刀撑主要满足梁下承重架的稳定。

剪刀撑用旋转卡与4根立杆连接。

所有立杆要求落到实处,以利受力良好。

所有卡扣要求紧固适度,松了不行,但拧得过紧会使扣件和螺栓断裂,要求扭矩控制在40-49KN.m,可用扭力扳手班前实测松紧度。

砼浇注前,应组织专人对支撑架及卡扣进行认真检查检测。

钢管架应符合相关强制性条文规定规定。

5、剪力墙模板安装方法:6、矩形柱模板安装方法:7 (28、楼层模板及支撑施工方法: (1)梁、板模板及支撑安装方法梁板模板及支架安装简图一(2)薄壁柱、墙模板安装方法柱墙模板立面支撑布置示意图9、对拉螺栓施工方法:支模采用M12或M14对拉螺栓,M12止水对拉螺栓间距横竖向每450mm一个。

如采用M14止水对拉螺栓间距横竖向每600mm 一个。

对有防水设计要求的挡墙和水池,模板采用止水对拉螺栓加固。

(1)止水对拉螺栓加工及安装如下图所示:设计墙厚(2)一般对拉螺栓加工及安装方法设计柱、墙厚四、常用数据1、模板及支架自重标准值为1.1kN/m2;2、砼自重标准值为24 kN/m3;3、钢筋自重标准值(按每m3砼含量计算):梁柱为为1.5 kN/m3,板为1.1 kN/m3;4、振捣砼对水平模板产生的荷载标准值为2 kN/m2;5、倾倒砼对梁侧模产生的荷载标准值为4.0 kN/m2;6、钢管采用Ф48×3.5,其截面特性:截面积A=4.89cm2,截面惯性矩I=12.19cm4,截面抵抗矩W=5.08cm3,回转半径i=1.58cm;7、荷载设计值(1)砼侧压力1)砼侧压力标准值:F1=0.22×r C×t0×β1×β2×V1/2=0.22×24×[200/(25+15)]×1.2×1.15×2.61/2=58.74 kN/m2;F2=r C×H=24×3=72 kN/m2取两者中小值,F1=58.7 kN/m2其有效压头高度h=F1+/r c=58.74/24=2.45m2)砼侧压力设计值:F1=F1×分项系数=58.74×1.2=70.49 kN/m2;(2)倾倒砼时产生的水平荷载标准值:查表为4kN/m2倾倒砼时产生的水平荷载设计值:4×1.4=5.60 kN/m2(3)荷载组合F=砼侧压力设计值+水平荷载设计值F=70.49+5.60=76.09 kN/m28、木模、木楞及对拉丝杆验算(1)模板验算1)模板计算单元简图,见图1。

用于计算承载力的线均布荷载:q1=F×b=76.09×0.2=15.22 kN/m b为单块模板宽度用于计算挠度的线均布荷载:q2=F1×b=70.49×0.2=14.1 kN/2)m b为单块模板宽度2)模板截面特征:木模为δ=2.5mmW水模=3.96×103mm3、I水模=17.98×104mm4、E=2.06×105N/mm23)抗弯强度验算:M max=q1×m2/2=15.22×0.32/2=0.68Kn·mδ= M max /W木模=0.685×106/3.96×103=172.95N/mm2<f=205N/mm2(可以)4)挠度验算:ω=q2×m/(24×E×I木模)×(-13+6m2×1+3m3)=14.1×300/(24×2.06×105×17.98×104)×(-6003+6×3002+600+3×3003)=0.9mm<[ω]=1.5mm(可以)(2)对拉丝杆验算Φ12高强度螺栓允许拉力[N]=400×122×3.14/4/1000=45.22kN对拉丝杆的拉力为:N=76.09×0.4×0.6=18.26kN<[N]=45.22Kn ∴满足要求.9、剪力墙模板设计复核计算计算依据:最高段剪力墙墙高H=3.0m厚度200mm。

墙模采用木模竖向拼装,内外楞均采用规格为Ф48×3.5双钢管背杠,横杠间距700mm,竖向背杠间距600mm,先背横杠,后背竖杠,横杠距模板边沿距离为100mm。

对拉螺栓采用Ф12工具式高强度对拉螺栓,其间距为700×600mm。

砼坍落度180~200mm,采用输送泵泵送入模内方式,浇筑速度1.5m/h,砼温度为15℃,用插入式振捣器振捣。

1、荷载设计值(1)砼侧压力1)砼侧压力标准值:F1=0.22×r C×t0×β1×β2×V1/2=0.22×24×[200/(15+15)]×1.2×1.15×1.51/2=59.49kN/m2F2= r C×H=24×3.0=72.0 kN/m2取两者中小值,F1=59.49 kN/m22)砼侧压力设计值:F1= F1×分项系数=59.49×1.2=71.39 kN/m2(2)倾倒砼时产生的水平荷载标准值:查表为4kN/m2倾倒砼时产生的水平荷载设计值:计算为4×1.4=5.60(3)荷载组合F=砼侧压力设计值+水平荷载设计值F=71.39+5.60=76.99kN/m22、木模、对拉螺栓及钢楞验算(1)木模验算1)木模计算单元简图,见图2:用于计算承载力的线均布荷载:q1=F×L=76.99×0.3=23.1kN/m 用于计算挠度的线均匀布荷载:q2=F1/×L=71.39×0.3=21.42kN/m2)木模截面特征:W木模=5.94×103mm3、I木模=26.97×104mm4、E=2.06×105N/mm3)抗弯强度验算:M max=0.1×q1×12=0.1×23.1×0.72=1.13kN·mσ=M max/W钢模=1.13×106/5.94×103=190.56N/mm2<f=205N/mm2(可以)4)挠度验算:ω=0.667×q2×14/(100×E×I钢模)=0.667×21.42×7004/(100×2.06×105×26.97×104)=0.91mm<[ω]=1.5mm(可以)(2)木楞验算1)内楞计算单元简图(按三跨连续梁均布荷载考虑),见图3:用于计算承载力的线均布荷载:q1=F×L=76.99×0.7=53.89kN/m 用于计算挠度的线均布荷载:q2=F1/×L=71.39×0.7=49.97kN/m2)内楞截面特征:内楞采用规格为2根φ48×3.5双钢管背杠W钢模=2×5.08×103mm3、I钢模=2×12.19×104mm43)抗弯强度验算:M max=0.10×q1×12=0.10×53.89×0.62=1.94kN·mσ= M max /W钢模=1.94×106/2×5.08×103=190.95N/mm2<f=205N/mm2(可以)4)挠度验算:ω=0.677×q2×14/(100+E×I钢楞)=0.677×49.97×6004/(100×2.06×105×2×12.19×104) =0.74mm<1/500=700/500=1.40mm(可以)(3)对拉丝杆验算Φ12高强度螺栓允许拉力[N]=400×122×3.14/4/1000=45.22kN对拉丝杆的拉力为:N=76.09×0.6×0.7=32.34kN<[N]=45.22kN ∴满足要求。
