车库门的安装方案

合集下载

车库门施工方案

车库门施工方案

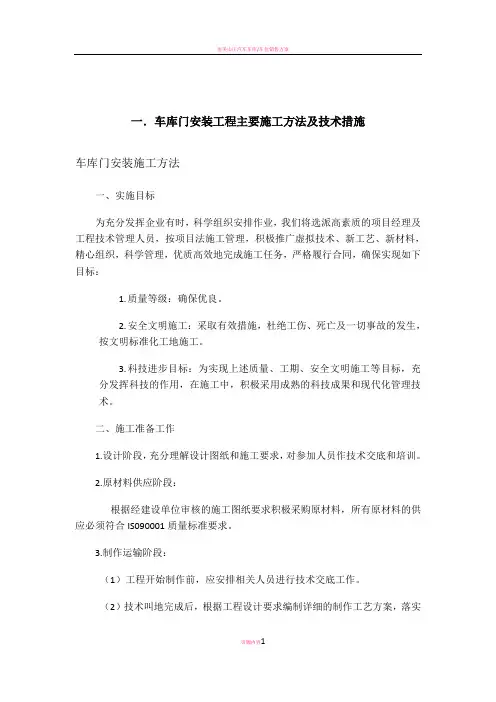

一.车库门安装工程主要施工方法及技术措施车库门安装施工方法一、实施目标为充分发挥企业有时,科学组织安排作业,我们将选派高素质的项目经理及工程技术管理人员,按项目法施工管理,积极推广虚拟技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:1.质量等级:确保优良。

2.安全文明施工:采取有效措施,杜绝工伤、死亡及一切事故的发生,按文明标准化工地施工。

3.科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中,积极采用成熟的科技成果和现代化管理技术。

二、施工准备工作1.设计阶段,充分理解设计图纸和施工要求,对参加人员作技术交底和培训。

2.原材料供应阶段:根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的供应必须符合IS090001质量标准要求。

3.制作运输阶段:(1)工程开始制作前,应安排相关人员进行技术交底工作。

(2)技术叫地完成后,根据工程设计要求编制详细的制作工艺方案,落实施工机具及安排制作人员、焊接材料等工作。

(3)因本工程为厂内制作和现场制作安装相结构应注意各种零部件和材料交接工作。

(4)车库门施工过程中,应注意各种资料的收集、整理工作。

4.安装阶段:(1)材料到达工地现场前2天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工做好充分的准备。

(2)因本工程安装由公司组织安装技术力量,故开工前公司将派专人做好人力配备计划,精心挑选各种必要工种施工人员,进行施工前安装技术及安全交底工作,并做好记录,同时明确工程质量与安全目标。

5.竣工验收“(1)由现场管理部门做好与建设单位及有关部门的协调关系,确定竣工验收的时间、地点、方式。

(2)竣工验收前现场管理部门做好现场卫生清理工作,安装工程资料的汇总及整理工作,并出具《竣工报告》、《工程质量综合评定表》及其它资料。

(3)竣工验收后,应将竣工资料送交建设单位存档。

车库门更换施工方案

车库门更换施工方案

车库门更换施工方案1. 引言车库门作为车库的重要组成部分,它不仅起到了车库进出的通道作用,还具有防盗、保温、美观等功能。

然而,随着使用时间的增长,车库门可能出现老化、损坏、功能失效等问题,需要进行更换施工。

本文将详细介绍车库门更换施工方案,包括施工前准备、施工步骤、注意事项等内容。

2. 施工前准备在进行车库门更换施工前,需要进行一些准备工作,以确保施工顺利进行。

2.1 准备材料和工具车库门更换所需的材料包括新的车库门、螺丝、密封胶等。

工具方面,需要准备扳手、螺丝刀、电钻等基本工具。

2.2 测量尺寸在购买新车库门之前,需要准确测量原车库门的尺寸,包括宽度、高度等,以确保新车库门的尺寸合适。

2.3 检查门框在更换车库门之前,需要仔细检查原门框是否有损坏或腐朽,如果有损坏,需要进行修复或更换。

3. 施工步骤在准备工作完成后,可以开始进行车库门的更换施工。

以下是车库门更换的基本步骤:3.1 拆除原门使用扳手和螺丝刀等工具,将原门上的螺丝一个个拆除,小心地将原门从门框上卸下,并妥善保管原门上的零件。

3.2 安装新门根据新车库门的安装说明,将新门的零件按照正确的顺序安装到门框上。

使用螺丝将新门牢固地固定在门框上。

3.3 调整门的水平使用水平仪等工具,调整新门的水平位置,确保门的上下左右都平衡。

根据需要,调整新门与地面的间隙。

3.4 安装门的配件根据新车库门的类型和要求,安装门的配件,如门锁、门把手、门铃等。

确保配件安装牢固,正常使用。

3.5 密封处理使用密封胶等材料,仔细对新门的周边进行密封处理,防止水、灰尘等外界物质进入车库内部。

3.6 功能测试安装完成后,进行门的功能测试,包括门的开闭、锁的使用等。

确保新门的功能正常。

4. 注意事项在进行车库门更换施工时,需要注意以下事项,以确保施工质量和安全:•安全第一:施工过程中要注意人身安全,使用工具要小心谨慎,避免发生意外事故。

•精确测量:在购买新车库门之前,要准确测量原门的尺寸,避免尺寸不符合的情况发生。

电动遥控车库门的安装方法讲解

电动遥控车库门的安装方法讲解

电动遥控车库门的安装方法讲解电动遥控车库门的安装对于大部分人来说可能是一项较为复杂的工作。

为了保证安装的安全性和遥控车库门的正常使用,以下是一份基本的电动遥控车库门的安装步骤指南。

下面将详细讲解电动遥控车库门的安装方法,包括准备工作、安装过程和注意事项等。

一、准备工作1.工具准备:扳手、螺丝刀、锤子、电钻等常用工具。

2.材料准备:电动遥控车库门、梁柱材料、固定螺栓、螺丝等。

3.测量:准确测量车库门的尺寸,包括高度和宽度。

确保购买的电动遥控车库门尺寸与车库门孔口尺寸匹配。

二、安装过程1.准备安装位置:清理干净车库门的安装位置,确保没有杂物和灰尘。

清理出来的空间应足够安装电动遥控车库门。

2.安装门框:根据车库门尺寸,将门框和梁柱材料按照安装位置的要求进行预先组装。

确保门框水平、垂直并且牢固。

3.安装门板:将门板按照安装位置放置在门框的上方,注意调整门板的垂直度。

用螺丝固定门板与门框连接的部分,确保牢固可靠。

4.安装电动机:根据安装说明书,将电动机安装在门体上方。

根据具体要求安装电动机的固定支架,并用螺丝加固。

5.安装导轨轨道:根据电动遥控车库门的尺寸和导轨轨道的长度切割导轨轨道,然后安装在门体两侧。

确保导轨轨道与门框平行,并且门体可顺利滑动。

6.固定轨道:用螺丝将导轨轨道固定在门框上,确保导轨轨道稳固且不松动。

7.安装链条:根据电动遥控车库门的型号和要求,安装链条和传动皮带,并连接到电动机上。

注意链条和皮带的拉力要适中,过紧会导致电动机运行不畅。

三、测试和调试1.连接电源:根据电动遥控车库门的要求,接通电源,保证电动遥控车库门能正常工作。

2.测试遥控器:使用遥控器测试车库门的打开和关闭功能。

确保遥控器与车库门的信号稳定,并且可以按照指令正常工作。

3.测试安全装置:测试车库门的安全装置,比如红外线感应器和防撞保护装置。

确保车库门在遇到障碍或有人通行时能自动停止运行,并且不会导致损坏或人员伤害。

四、注意事项1.安装过程中应注意自身和他人的安全。

车库门安装程序

车库门安装程序

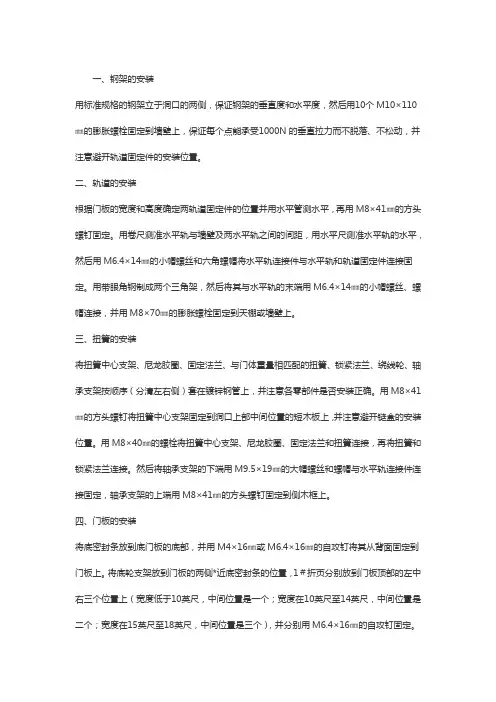

一、钢架的安装用标准规格的钢架立于洞口的两侧,保证钢架的垂直度和水平度,然后用10个M10×110㎜的膨胀螺栓固定到墙壁上,保证每个点能承受1000N的垂直拉力而不脱落、不松动,并注意避开轨道固定件的安装位置。

二、轨道的安装根据门板的宽度和高度确定两轨道固定件的位置并用水平管测水平,再用M8×41㎜的方头螺钉固定。

用卷尺测准水平轨与墙壁及两水平轨之间的间距,用水平尺测准水平轨的水平,然后用M6.4×14㎜的小帽螺丝和六角螺帽将水平轨连接件与水平轨和轨道固定件连接固定。

用带眼角钢制成两个三角架,然后将其与水平轨的末端用M6.4×14㎜的小帽螺丝、螺帽连接,并用M8×70㎜的膨胀螺栓固定到天棚或墙壁上。

三、扭簧的安装将扭簧中心支架、尼龙胶圈、固定法兰、与门体重量相匹配的扭簧、锁紧法兰、绕线轮、轴承支架按顺序(分清左右侧)套在镀锌钢管上,并注意各零部件是否安装正确。

用M8×41㎜的方头螺钉将扭簧中心支架固定到洞口上部中间位置的短木板上,并注意避开链盒的安装位置。

用M8×40㎜的螺栓将扭簧中心支架、尼龙胶圈、固定法兰和扭簧连接,再将扭簧和锁紧法兰连接。

然后将轴承支架的下端用M9.5×19㎜的大帽螺丝和螺帽与水平轨连接件连接固定,轴承支架的上端用M8×41㎜的方头螺钉固定到侧木框上。

四、门板的安装将底密封条放到底门板的底部,并用M4×16㎜或M6.4×16㎜的自攻钉将其从背面固定到门板上。

将底轮支架放到门板的两侧*近底密封条的位置,1#折页分别放到门板顶部的左中右三个位置上(宽度低于10英尺,中间位置是一个;宽度在10英尺至14英尺,中间位置是二个;宽度在15英尺至18英尺,中间位置是三个),并分别用M6.4×16㎜的自攻钉固定。

然后将滚轮涂上甘油穿入底轮支架和1#折页中,将此门板放到立好的轨道里并使其水平。

车库门施工方案[1]

车库门施工方案[1]

一.车库门安装工程主要施工方法及技术措施车库门安装施工方法一、实施目标为充分发挥企业有时,科学组织安排作业,我们将选派高素质的项目经理及工程技术管理人员,按项目法施工管理,积极推广虚拟技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:1.质量等级:确保优良。

2.安全文明施工:采取有效措施,杜绝工伤、死亡及一切事故的发生,按文明标准化工地施工。

3.科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中,积极采用成熟的科技成果和现代化管理技术。

二、施工准备工作1.设计阶段,充分理解设计图纸和施工要求,对参加人员作技术交底和培训。

2.原材料供应阶段:根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的供应必须符合IS090001质量标准要求。

3.制作运输阶段:(1)工程开始制作前,应安排相关人员进行技术交底工作。

(2)技术叫地完成后,根据工程设计要求编制详细的制作工艺方案,落实施工机具及安排制作人员、焊接材料等工作。

(3)因本工程为厂内制作和现场制作安装相结构应注意各种零部件和材料交接工作。

(4)车库门施工过程中,应注意各种资料的收集、整理工作。

4.安装阶段:(1)材料到达工地现场前2天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工做好充分的准备。

(2)因本工程安装由公司组织安装技术力量,故开工前公司将派专人做好人力配备计划,精心挑选各种必要工种施工人员,进行施工前安装技术及安全交底工作,并做好记录,同时明确工程质量与安全目标。

5.竣工验收“(1)由现场管理部门做好与建设单位及有关部门的协调关系,确定竣工验收的时间、地点、方式。

(2)竣工验收前现场管理部门做好现场卫生清理工作,安装工程资料的汇总及整理工作,并出具《竣工报告》、《工程质量综合评定表》及其它资料。

(3)竣工验收后,应将竣工资料送交建设单位存档。

车库门安装施工工艺方法

车库门安装施工工艺方法

车库门安装施工工艺方法1、量出门板与洞口宽度,确认洞口两侧边沿到门板边沿所预留的尺寸。

并在门垛上做出标记。

2、立直轨:在门垛上的标记处向墙壁方向15mm处做另一个标记,直轨里口应与此标记对齐。

先安一侧直轨,另一侧直轨安装前要在两顶口找一水平。

为使门板运行自如,直轨并非垂直地面而是略向库内倾斜,倾斜角度以门体上下运行协调顺畅为原则,可在门板安完之后再调节。

3、找到底板,上好底密封,底轮架。

将铰链下半部分先固定在底板上,注意铰链号码应为自下而上排列。

4、将第二块门板放入直轨,固定铰链,然后将门板找水平,确认水平后,即可上第三、四块门板,每块门板要两端对齐,最后一块门板不安装。

5、安装平衡系统:在门顶两侧固定吊架角铁,将弹簧及调整法兰、固定法兰、中间支架、两侧钢丝轮、两侧轴承支架套上钢管后把整个平衡系统擎起,将轴承支架固定在吊架角铁上并在墙壁上固定中间支架,为避免安装电机时出现障碍,中间支架位置应偏左100mm。

6、架弯轨:用直板连接直弯轨接口,在轴承支架与弯轨之间连接吊架角铁,装上一侧弯轨后,要将此弯轨确认水平后在固定。

另一侧弯轨自身可不测水平,只需在顶端处与第一根弯轨找一次水平即可。

7、安装最后一块门板,上顶轮架,顶滑轮距离调整以第五块门板能够靠近洞口为准。

8、配重:用撬杠绞扭弹簧,一般为6-8圈,不可过强过弱,原则上门体运行不畅亦加重电机负担,将钢丝绳底端套住底轮架,顶端套在钢丝轮上,确认两边钢丝绳松紧度一致后在钢管上固定钢丝轮。

9、由法兰中撤出撬杠,此过程应使一人下扳门板,令门体缓慢上升,使门体在运行过程中钢丝绳环绕钢丝轮,在凹槽内逐一归位,切不应产生窜扣现象。

并检查配重是否理想。

如不理想可再适当调节弹簧匝数,这时就能感受到门板与轨道之间是否协调,可以酌情调节直弯轨的距离角度,直至满意并拧紧各处螺丝。

10、将电机套上链条后,用螺丝连接电机与导轨,通过胀紧螺丝调节链条松紧度,以链条悬离于轨道不与之产生接触为度。

车库门安装技术交底

车库门安装技术交底
3.操作工艺
工艺流程:
门安装位置及标高划线→运门扇至安装地点→立车库门→木楔临时固定→按水平线重新复核临时固定→焊接固定→堵洞养护→ 装五金配件
(1)划线找规矩:按设计图纸门安装位置、尺寸标高,分别找出门安装位置线及标高。
(2)按图纸门窗编号要求,将车库门窗分别运到安装地点,并靠垫牢固,防止碰撞伤人。
工程名称
交底部位
车库门安装
工程编号
08-92
日期
交底内容:
1.材料产品要求
(1)车库门的品种、型号应符合设计要求,生产厂家应具有产品质量认证,并应有产品合格证。进场进行验收。
(2)车库门五金配件及橡胶密封条,必须与门窗规格型号匹配,且必须保证其质量。
2.主要机具
一般应备有:电焊机、面具、焊把线、铁锹、大铲或抹子托线板、小线、铁水平尺、线坠、小水桶、木楔、锤子、丝锤、螺丝刀等。
(3)将门就位,用木楔临时固定,使铁脚插入预留洞找正吊直,且保证位置准确。窗口框距过梁留2cm缝,框左右缝隙均匀,宽度一埋铁件进行焊接,门扇安装就位。
(5)用水泥砂浆将预埋铁件处抹平。安装门锁等五金件。
4.质量标准
(1)主控项目:
1)车库门及其附件的质量必须符合设计要求和有关标准的规定。
2)车库门安装的位置、开启方向,必须符合设计要求。
3)车库门安装必须牢固:预埋件的数量位置、埋设连接方法,必须符合设计要求。
(2)一般项目:
1)车库门扇的安装应关闭严密,开关灵活,无阻滞、回弹和倒翘。
2)车库门附件齐全:位置正确,安装牢固、端正,启闭灵活适用。
3)车库门框与墙体的缝隙填嵌应饱满密实,表面平整,嵌填材料、方法符合设计要求。
6.安全环保措施
搬运、放置门要平稳;垃圾清理到指定地点

地下车库门安装施工方案

地下车库门安装施工方案

地下车库门安装施工方案1. 引言地下车库门是地下车库的重要组成部分,它不仅能够保护车辆安全,还能起到隔离噪音、防止污染等作用。

本文档将介绍地下车库门安装的施工方案,包括施工前的准备工作、施工过程的步骤及注意事项。

2. 施工前准备在进行地下车库门安装之前,需要进行以下准备工作:2.1 安全评估在施工前,必须对施工现场进行安全评估,并采取必要的安全措施,确保施工过程中的安全。

2.2 工具和材料准备准备所需的工具和材料,包括但不限于:电钻、螺丝刀、扳手、螺丝、膨胀螺栓等。

2.3 设计方案确认确认地下车库门的设计方案,包括尺寸、材质、开闭方式等。

并确保与设计方案一致。

2.4 回路和电源布置确定地下车库门的电源和回路布置方案,确保施工后能正常使用。

3. 施工步骤本节将介绍地下车库门安装的具体步骤。

3.1 安装门框根据设计方案,在地下车库门的预留位置上安装门框,确保门框与地面垂直并固定好。

3.2 安装导轨将导轨固定在地下车库门框上,并确保导轨的水平度和垂直度。

3.3 安装电机根据设计方案,将电机安装在地下车库门的顶部。

安装时需要注意线路的连接和电机的固定。

3.4 安装门扇将地下车库门扇放置在导轨上,并确保门扇和导轨的配合良好。

然后固定门扇,防止移动。

3.5 连接控制设备根据设计方案,连接地下车库门的控制设备,包括开关、遥控器、传感器等。

确认连接无误后进行测试。

3.6 调试测试安装完地下车库门后,进行功能调试和测试。

包括门的打开和闭合测试,控制设备的正常工作等。

4. 注意事项在地下车库门安装的过程中,需要注意以下事项:•施工时必须戴好安全帽、手套等防护用品,确保施工人员的安全。

•施工前必须仔细阅读地下车库门的安装说明书和施工方案,熟悉安装步骤和注意事项。

•在电气连接方面,必须由专业电工按照相关标准进行操作,确保施工质量。

•施工现场必须保持整洁,松散的材料和工具应及时清除。

•完成施工后,必须对地下车库门进行功能测试,确保各项功能正常工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

车库门的安装方案
一、钢架的安装
用标准规格的钢架立于洞口的两侧,保证钢架的垂直度和水平度,然后用10个M10×110㎜的膨胀螺栓固定到墙壁上,保证每个点能承受1000N的垂直拉力而不脱落、不松动,并注意避开轨道固定件的安装位置。

二、轨道的安装
根据门板的宽度和高度确定两轨道固定件的位置并用水平管测水平,再用M8×41㎜的方头螺钉固定。

用卷尺测准水平轨与墙壁及两水平轨之间的间距,用水平尺测准水平轨的水平,然后用M6.4×14㎜的小帽螺丝和六角螺帽将水平轨连接件与水平轨和轨道固定件连接固定。

用带眼角钢制成两个三角架,然后将其与水平轨的末端用M6.4×14㎜的小帽螺丝、螺帽连接,并用M8×70㎜的膨胀螺栓固定到天棚或墙壁上。

三、扭簧的安装
将扭簧中心支架、尼龙胶圈、固定法兰、与门体重量相匹配的扭簧、锁紧法兰、绕线轮、轴承支架按顺序(分清左右侧)套在镀锌钢管上,并注意各零部件是否安装正确。

用M8×41㎜的方头螺钉将扭簧中心支架固定到洞口上部中间位置的短木板上,并注意避开链盒的安装位置。

用M8×40㎜的螺栓将扭簧中心支架、尼龙胶圈、固定法兰和扭簧连接,再将扭簧和锁紧法兰连接。

然后将轴承支架的下端用M9.5×19㎜的大帽螺丝和螺帽与水平轨连接件连接固定,轴承支架的上端用M8×41㎜的方头螺钉固定到侧木框上。

四、门板的安装
将底密封条放到底门板的底部,并用M4×16㎜或M6.4×16㎜的自攻钉将其从背面固定到门板上。

将底轮支架放到门板的两侧*近底密封条的位置,1#折页分别放到门板顶部的左中右三个位置上(宽度低于10英尺,中间位置是一个;宽度在10英尺至14英尺,中间位置是二个;宽度在15英尺至18英尺,中间位置是三个),并分别用M6.4×16㎜的自攻钉固定。

然后将滚轮涂上甘油穿入底轮支架和1#折页中,将此门板放到立好的轨道里并使其水平。

将2#折页、3#折页、(4#折页)、顶轮支架按顺序分别固定到各块门板顶部的左右位置,各块门板中间位置的连接采用1#折页。

将各块门板按顺序放到已立好的轨道里,用M6.4×16㎜的自攻钉连接各折页与各门板,使各块门板组合成一体。

五、扭簧的上劲
将钢丝绳带环的一端套在底轮支架的钩轴上。

按照规定的上劲表给扭簧上劲,不要超过或低于规定圈数的半圈,别住钢棍,将钢丝绳的另一端挂在绕线轮上,绷紧钢丝绳,
锁住绕线轮,再锁住锁紧法兰,撤下别住的钢棍。

此过程具有极大的危险性,必须注意安全,既要保护好自己,又要避免伤及他人。

六、调整
用手将门升降数次,观察门体运行是否平稳,扭簧的力量是否适当,然后做具体调整并紧固各连接部分的螺丝。

七、电机的安装
将链盒与电机连接并固定。

将链盒前端的U形架固定到扭簧中心支架上面的木板上并居中,连接链盒。

用带眼角钢做成“∏”支架,下端与电机用M8连接固定,上端用两个M8×70㎜的膨胀螺栓固定到天棚上。

用M6.4×16㎜的自攻钉将钩座固定到顶门板顶部的中间位置上,连接钩子。

接上电源,观察电机的运行情况,调整上下行程。

八、布线
用φ1.0线径的白色护套线,从电机尾部的电动开关接线端子中引出,顺着电机吊架布到洞口左侧距地面1.2m处,每隔500㎜钉一个线卡子,然后接上手动开关。

布线要横平竖直,既美观又合理。

九、提手的安装
提手应安装在底门板上,左右居中,横向中心线与方格的下端边缘线对齐。

十、锁的安装
锁眼应用专门的开孔器,开在从下往上数的第三块门板的中心位置,安装时锁槽一律向下,背帽拧紧。
