管道防腐作业指导书(环氧煤沥青漆)

合集下载

地下管道用环氧煤沥青防腐涂层设计及施工说明

地下管道用环氧煤沥青防腐涂层设计及施工说明

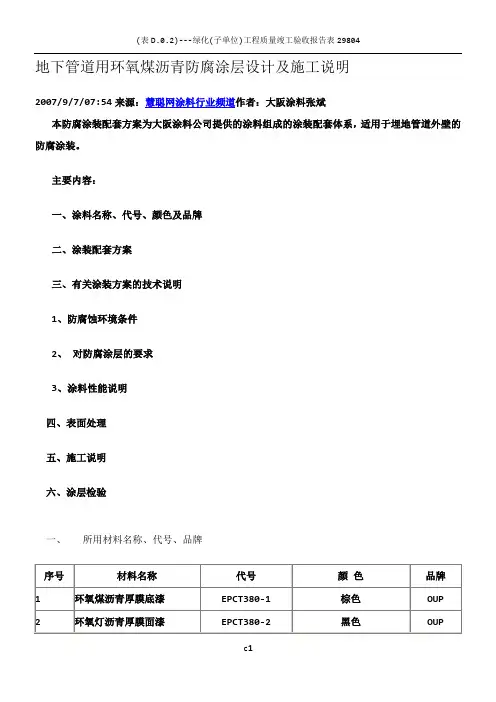

地下管道用环氧煤沥青防腐涂层设计及施工说明2007/9/7/07:54来源:慧聪网涂料行业频道作者:大阪涂料张斌本防腐涂装配套方案为大阪涂料公司提供的涂料组成的涂装配套体系,适用于埋地管道外壁的防腐涂装。

主要内容:一、涂料名称、代号、颜色及品牌二、涂装配套方案三、有关涂装方案的技术说明1、防腐蚀环境条件2、对防腐涂层的要求3、涂料性能说明四、表面处理五、施工说明六、涂层检验一、所用材料名称、代号、品牌二、防腐层结构选用及涂装配套方案三、有关涂装方案的说明防腐蚀环境条件:埋于地下的金属管道的腐蚀过程主要有以下三个方面:1、电化学溶解腐蚀过程。

土壤是固态、液态、气态三相物质所组成的复杂的混合物,由于土壤颗粒组成的固体骨架中充满空气、水和不同的盐类。

土壤中有水分和能进行离子导电的盐类存在,使土壤具有电解质溶液的特征,对金属造成电化学溶解腐蚀。

2、由于外界漏电的影响,土壤中有杂散电流通过,发生杂散电流腐蚀。

3、土壤中有细菌作用而发生生物腐蚀。

对防腐涂层的要求:1、由于地下管道防腐涂层维修不易,为保证管道的使用寿命,防腐涂层的防腐年限要长。

2、选用的涂料品种应具有良好的防锈性,抗渗透性,耐潮性,考虑到管道可能穿越受污染的土壤或河流,涂层还应具有良好的耐化学品性。

3、防腐涂层应耐植物根径的穿透。

4、考虑到安装和搬运需要,涂层应具有较好的耐磨损性,耐擦伤和碰撞。

涂料性能说明:环氧煤沥青厚膜涂料是一种地下管道常用防腐材料,具有优良的防腐蚀性能,漆膜坚韧,物理机械性能佳,耐磨擦碰撞,附着力强,耐阴极保护。

大阪公司具有冬用型产品,可在-15℃情况下应用。

四、表面处理1.施工前对被涂表面必须严格进行处理,做到表面无锈蚀、油污,对钢材表面最好进行喷砂处理,达到我国《涂装前钢材表面锈蚀等级和除锈等级标准》Sa21/2级,Sa2级或采用手式机械除锈达到St3级,钢铁表面形成的粗糙度,一般应控制在40-80微米之间。

2.钢材表面的焊缝应达到表面无焊瘤、无棱角、光滑、无毛刺。

管道油漆防腐作业指导书

管道油漆防腐作业指导书
3.2安全防护用品配备.......................................6
5 施工条件及施工前准备工作...................................6
6 作业程序、方法及要求.......................................6
6.1作业程序................................................7
6.2作业方法及要求..........................................7
6.3专项技术措施............................................11
管道油漆防腐作业指导书
———————————————————————————————— 作者:
———————————————————————————————— 日期:

1编制依据及引用标准;
1.1《电力建设施工及验收技术规范》[DL/T5;
1.2公司《质量、安全健康、环境管理手册》200;
1.3Q/501-103.01-2-
6.1作业程序
表面预处理(除锈及表面油污、杂物、灰尘、浮锈清理)→底漆涂(喷)刷→缠绕玻璃丝布(用于加强防腐结构)→面漆涂(喷)刷→保养。
6.2作业方法及要求
6.2.1油漆方案
所有设备与管道防腐施工方案,有设计要求的按厂家、设计院设计要求进行施工,无设计要求按以下设计原则:
6.2.1.1室内外的设备和管道先涂刷调和防锈底漆一度,再涂刷调和面漆二度,面漆颜色按设计要求选定。
9热伸缩套防腐...................................................18

环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案

环氧煤沥青加强级防腐施工方案嘿,各位亲爱的朋友们,今天咱们来聊聊环氧煤沥青加强级防腐施工方案。

这可是个大工程,涉及到管道、设备等各种领域,下面我就用我那十年的方案写作经验,给大家详细讲解一下。

一、工程概述得给大家普及一下环氧煤沥青加强级防腐的基本概念。

这玩意儿主要是针对金属、混凝土等材质进行防腐处理,防止腐蚀介质侵入,延长使用寿命。

咱们这个工程就是要在管道、设备表面涂上这层神奇的防腐涂料,确保工程的安全稳定运行。

二、施工准备1.材料准备:选用优质的环氧煤沥青涂料,确保涂料质量符合国家相关标准。

同时,准备好相应的稀释剂、固化剂等辅助材料。

2.设备准备:准备好喷涂设备、打磨机、清洁工具等,确保施工顺利进行。

3.人员准备:组建一支专业的施工队伍,对施工人员进行技术培训,确保施工质量。

4.施工环境准备:确保施工环境温度、湿度适中,避免阳光直射,确保涂料施工质量。

三、施工步骤1.表面处理:对管道、设备表面进行打磨、清洁,去除表面的污垢、锈迹,确保表面光滑、干净。

3.中涂施工:在底涂料干燥后,涂刷一层中涂料,形成防腐层。

4.面涂施工:在中涂料干燥后,涂刷一层面涂料,提高防腐层的耐腐蚀性能。

5.固化养护:涂料施工完成后,进行固化养护,确保涂料充分固化,达到预期的防腐效果。

四、施工注意事项1.施工过程中,严格遵循涂料施工规范,确保涂料质量。

2.注意施工环境的温度、湿度,避免涂料施工质量问题。

3.施工人员要佩戴防护用品,确保安全施工。

4.施工过程中,如遇特殊情况,及时与项目负责人沟通,调整施工方案。

五、施工验收1.施工完成后,对防腐层进行检查,确保涂层均匀、无遗漏。

2.检查涂料固化程度,确保涂料充分固化。

3.对施工质量进行评估,确保施工符合国家相关标准。

4.验收合格后,进行工程交付。

六、后期维护1.定期对防腐层进行检查,发现问题及时处理。

2.避免腐蚀介质对防腐层的破坏,确保工程安全运行。

3.做好防腐层的保养工作,延长使用寿命。

环氧煤沥青防腐层作业指导书

环氧煤沥青防腐层作业指导书

环氧煤沥青防腐层作业指导书四川建设集团油建公司2014年9月埋地管道环氧煤沥青漆防腐补口层作业指导书1.在除锈前,应先清除钢管表面油脂和污垢等附着物。

2.应用喷射处理,质量应达到《涂装前钢材表面处理规范》SY/T0407-97中规定的Sa2.5级的要求,或用动力除锈方式到达St3级的要求。

钢管表面的焊渣毛刺等应清除干净。

彻底清除钢管表面的灰尘,保持钢管表面干燥,洁净。

管道补口施工执行SY/T0447-96《埋地钢制管道环氧煤沥青防腐层技术标准》3.生产过程质量检验应有检验记录。

本道工序不合格的钢管禁止下道工序施工。

4.其他准备工作(1)施工环境在15度以上时,宜选用常温固化型环氧煤沥青涂料;施工环境温度在-8~15度时,宜选用低温固化型环氧煤沥青料。

(2)施工时,钢表面温度应高于露点3度以上,空气相对湿度低于80%,雨、雪、雾、风沙等条件下,禁止防腐层的露天施工5漆料配制(1)底漆和面漆在使用前应搅拌均匀,不均匀的涂料不得使用。

(2)由专人按产品说明书所规定的比例往漆料中加入固化剂,并搅拌均匀。

使用前,应静置15~30min,熟化时间视温度的高低而变化。

(3)刚开桶的底漆和面漆,不应加稀释剂。

配制好的漆料,在必要时可加入少于5%(m/m)的稀释剂。

3.涂底漆(1)钢管表面预处理合格后,应尽快涂底漆,当空气湿度过大时,必须立即涂底漆。

(2)钢管两端各留100~150㎜不涂底漆,之前,在该部位涂刷可焊接涂料或硅酸锌涂料,干膜厚度不应小于25um。

底漆要求涂敷均匀,无漏涂、气泡、凝块,干膜厚度不应小于25um。

4.打腻子(1)钢管外防腐层采用玻璃布作加强基布时,在底漆表干后,对高于钢管表面2㎜的焊缝两侧,应抹腻子使其形成平滑过度面。

(2)腻子由配好固化剂的面漆加入滑石粉调匀制成,调制时不应加入稀释剂,调好的腻子宜在4h内用完。

5.涂面漆和缠玻璃布(1)底漆或腻子表干后,固化前涂第一道面漆。

要求涂刷均匀,不得漏涂。

防腐作业指导书

防腐作业指导书

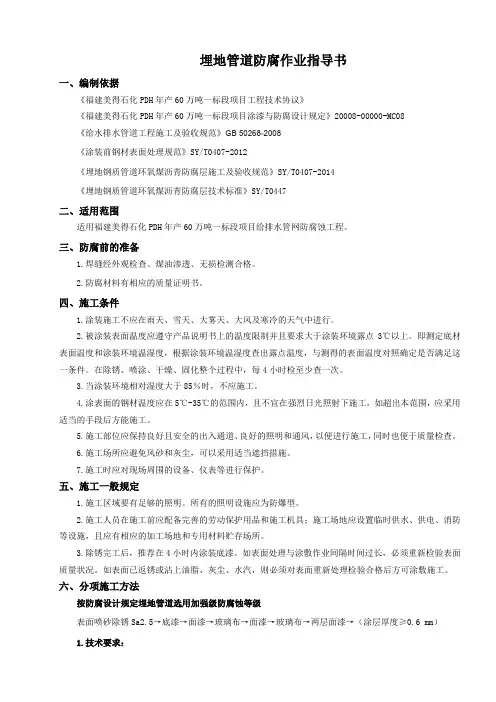

埋地管道防腐作业指导书一、编制依据《福建美得石化PDH年产60万吨一标段项目工程技术协议》《福建美得石化PDH年产60万吨一标段项目涂漆与防腐设计规定》20008-00000-MC08《给水排水管道工程施工及验收规范》GB 50268-2008《涂装前钢材表面处理规范》SY/T0407-2012《埋地钢质管道环氧煤沥青防腐层施工及验收规范》SY/T0407-2014《埋地钢质管道环氧煤沥青防腐层技术标准》SY/T0447二、适用范围适用福建美得石化PDH年产60万吨一标段项目给排水管网防腐蚀工程。

三、防腐前的准备1.焊缝经外观检查、煤油渗透、无损检测合格。

2.防腐材料有相应的质量证明书。

四、施工条件1.涂装施工不应在雨天、雪天、大雾天、大风及寒冷的天气中进行。

2.被涂装表面温度应遵守产品说明书上的温度限制并且要求大于涂装环境露点3℃以上。

即测定底材表面温度和涂装环境温湿度,根据涂装环境温湿度查出露点温度,与测得的表面温度对照确定是否满足这一条件。

在除锈、喷涂、干燥、固化整个过程中,每4小时检至少查一次。

3.当涂装环境相对湿度大于85%时,不应施工。

4.涂表面的钢材温度应在5℃-35℃的范围内,且不宜在强烈日光照射下施工,如超出本范围,应采用适当的手段后方能施工。

5.施工部位应保持良好且安全的出入通道、良好的照明和通风,以便进行施工,同时也便于质量检查。

6.施工场所应避免风砂和灰尘,可以采用适当遮挡措施。

7.施工时应对现场周围的设备、仪表等进行保护。

五、施工一般规定1.施工区域要有足够的照明。

所有的照明设施应为防爆型。

2.施工人员在施工前应配备完善的劳动保护用品和施工机具;施工场地应设置临时供水、供电、消防等设施,且应有相应的加工场地和专用材料贮存场所。

3.除锈完工后,推荐在4小时内涂装底漆。

如表面处理与涂敷作业间隔时间过长,必须重新检验表面质量状况。

如表面已返锈或沾上油脂、灰尘、水汽,则必须对表面重新处理检验合格后方可涂敷施工。

环氧煤沥青防腐施工方案

环氧煤沥青防腐施工方案

环氧煤沥青防腐施工方案一、背景介绍环氧煤沥青是一种常用的防腐材料,具有优异的防腐性能和耐久性。

为了有效应对钢结构、管道等设施的腐蚀问题,本文将提出环氧煤沥青防腐施工方案。

二、施工前准备1. 材料准备选购符合国家标准的环氧煤沥青,确保其质量和稳定性。

同时,购买相应的溶剂、助剂、稀释剂等辅助材料。

2. 设备检查检查防腐施工所需的设备,包括喷涂设备、刷涂工具、工作平台等,确保其完好并满足施工要求。

3. 施工环境准备清理施工现场,清除杂物和污垢。

确保施工环境干燥、无尘、无水分渗漏。

三、施工步骤1. 表面处理对待防腐的表面进行处理,包括除锈、清洗、打磨等步骤,确保基材表面光洁、无污染物。

2. 底漆施工使用环氧底漆进行刷涂或喷涂,形成基材与防腐层之间的粘结层。

保证底漆涂布均匀、无空鼓、无麻点。

3. 防腐层施工在底漆干燥后,开始涂刷或喷涂环氧煤沥青防腐层。

防腐层应均匀、密实地覆盖在基材表面,确保其厚度符合设计要求。

4. 检查和修补施工完成后,对防腐层进行检查,修补可能存在的漏涂、空鼓等问题。

确保防腐层的完整性和质量。

四、施工注意事项1. 环境温度和湿度施工时应注意环境温度和湿度的影响。

环境温度过低会延长涂料干燥时间,而环境湿度过高会影响涂膜的质量。

2. 涂布厚度控制控制涂布厚度是确保防腐层质量的关键。

应根据设计要求和涂料的性能进行合理的涂布厚度控制。

3. 施工工艺和顺序施工时应按照预定的工艺和顺序进行,确保每一步的施工都得到正确的执行。

同时,注意对已施工部分的保护,避免受到外界因素的损坏。

4. 安全措施在施工过程中,应使用符合相关标准的个人防护装备,确保施工人员的安全。

同时,注意防火、通风等安全要求。

五、验收标准1. 施工质量防腐层应均匀、紧密地覆盖在基材表面,无漏涂、起泡、剥离等质量问题。

涂膜应平整,无明显的疏松、裂纹和缺陷。

2. 涂膜厚度防腐层的涂膜厚度需要符合设计要求,在检测中应达到指定的标准。

3. 附着力检测进行附着力的测试,保证防腐层与基材之间的粘结力满足要求。

环氧煤沥青漆工程施工方案

环氧煤沥青漆工程施工方案

一、工程概述本工程采用环氧煤沥青漆进行防腐施工,适用于地下保温管、地沟管道、大罐内外壁、化工设备、煤气柜、水库电站、污水池等。

本方案根据不同腐蚀环境,提供四种施工方案供选择。

二、施工准备1. 材料准备:环氧煤沥青漆、底漆、面漆、玻璃丝布、固化剂、稀释剂、搅拌器、刷子、喷枪、砂纸、铲刀等。

2. 工具准备:除锈机、喷砂机、砂轮机、电焊机、切割机、水平尺、直尺、卷尺、安全帽、防护眼镜、口罩、手套等。

3. 人员准备:施工人员需具备相关资质,熟悉施工工艺,了解安全操作规程。

三、施工工艺1. 施工环境要求(1)施工温度:底漆施工温度为5-30℃,面漆施工温度为10-30℃。

(2)相对湿度:不大于85%。

2. 施工步骤(1)基层处理:将待涂装表面清洗干净,去除氧化皮、铁锈、油污等杂质。

对于焊缝,需将其打磨平整,无棱角、光滑、无焊瘤、无毛刺。

(2)底漆施工:按比例将底漆和固化剂搅拌均匀,用刷子或喷枪均匀涂刷在基层上,涂膜厚度约为0.2-0.3mm。

(3)玻璃丝布施工:在底漆干燥后,将玻璃丝布铺贴在基层上,确保无皱折、无气泡,搭接宽度不小于100mm。

(4)面漆施工:在玻璃丝布干燥后,按比例将面漆和固化剂搅拌均匀,用刷子或喷枪均匀涂刷在基层上,涂膜厚度约为0.2-0.3mm。

(5)涂装间隔:底漆干燥后,方可进行面漆施工;面漆干燥后,方可进行下一道工序。

3. 施工注意事项(1)施工过程中,注意通风,确保施工环境空气质量。

(2)施工人员需佩戴防护用品,如安全帽、防护眼镜、口罩、手套等。

(3)施工结束后,对施工区域进行清理,确保无污染。

四、质量要求1. 基层处理干净,无氧化皮、铁锈、油污等杂质。

2. 漆膜平整、光滑、无皱折、无气泡,颜色一致。

3. 漆膜厚度符合设计要求。

4. 漆膜附着力强,耐腐蚀、耐水、耐酸碱。

五、安全措施1. 施工现场设置警示标志,确保施工安全。

2. 施工人员熟悉安全操作规程,提高安全意识。

3. 定期检查施工设备,确保设备正常运行。

压力管道刷漆与防腐作业指导书

压力管道刷漆与防腐作业指导书

压力管道刷漆与防腐作业指导书l、目的为了保证管道刷油与防腐作业的质量,对刷油与防腐的作业方法作出规定。

2、范围本作业指导书适用于公司压力管道安装施工中的管道刷油与防腐作业工序。

3、编制依据和引用标准GB50235-1997 工业金属管道工程施土及验收规范GB50184-1993 工业金属管道工程质量检验评定标准HGJ229-91 工业设各管道防腐蚀工程施工及验收规范SHJ22-90 石油化工企业设备与管道涂料防腐蚀设计与施工规范SY/T4013-2002埋地钢质管道聚乙烯防腐层技术标准SY/r4014-98 埋地钢质管道聚乙烯胶粘带防腐层技术标准SY/T4020-97 埋地钢质管道石油沥青防腐层技术标准SY/T0447-96 埋地钢质管道环氧煤沥青防腐层技术标准SY4058-93 埋地钢质管道外防腐层和保温层现场补口补伤施工及验收规范SY0063-1999 管道防腐层检漏试验方法SY/T 0407-97 涂装前钢材表面预处理规范GB8923-88 涂装前钢材表面锈蚀等级和除锈等级4、作业内容和要求4.1表面处理表面处理目的是消除或减少管材表面的缺陷和污染物,诸如氧化皮、锈蚀、毛刺、焊渣、油污、水分和灰尘等,提高涂层的附着力和防腐蚀能力。

一般情况下,管道表面处理通常采用除锈、脱脂和酸洗等方法。

4.1.1除锈4.1.1.1人工除锈:质量等级为St2级。

金属表面锈蚀较厚时,先用手锤轻敲除掉锈层,不得损伤金属表面,锈蚀不厚时,直接用钢丝刷,砂纸擦试表面,直至露出金属本色,再用棉纱拉拖干净。

4.1.1.2除锈机除锈:质量等级为St3级。

把需要除锈的管子放在专用的架子上,用外圆除锈机及软轴内除锈机清除管子内的铁锈。

4.1.1.3喷砂除锈:质量等级分为Sa1、Sa2、Sa3等几级。

1)喷砂工作在专设的喷砂场内进行。

2)操作人员必须戴上防砂帽、面具和手套等防护用品。

3)必须用坚硬、带棱、粒径在1mm~3mm之间(最好为石英砂)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

管道防腐工程作业指导书一、工程概述XXX(2×600MW)工程管道安装,地下直埋管道防腐包括所有设计需要进行防腐处理的管道外壁,管道防腐由内向外结构为:冷底子层、沥青涂层、加强包扎层、封闭层、沥青涂层、外包保护层,最外层的沥青涂层分为两层,每层厚度1.5-2.0mm,加强包扎层采用玻璃布,需涂一层冷底子油封闭层,以防止涂沥青时起泡。

主要工程量:汽机房开式循环冷却水管道安装、汽机房闭式循环冷却水管道安装、主厂房高低压放水管道安装、贮水箱有关管道安装、凝结水精处理各单元连接管道安装。

二、编制依据2.1 西北设计院相关图纸2.2《火力发电厂地下压力钢管安装说明书》2.3 SY/T0447—96《埋地钢质管道环氧煤沥青防腐层技术标准》2.4《涂装前钢材表面锈蚀等级和除锈等级》GB8923—882.5《电力建设安全工作规程》〃第一部分:火力发电厂部分三、施工前准备3.1技术准备组织技术人员、班组专责技工和生产骨干认真审查和熟悉图纸,了解设计意图,掌握技术要求和各项技术指标,明确施工范围,并对施工班组进行技术交底;3.2材料准备:按照图纸给定的量,提出材料采购清单:环氧煤沥青防腐涂料底漆、面漆玻璃丝布:选用经纬密度8×8/cm2,厚度为0.1~0.12mm,中间无捻平纹玻璃布。

3.3人员准备3.3.1作业人员资格要求参加施工的人员全部进行安全上岗培训。

3.3.2组织机构项目负责人:1名质量员:1名安全员: 2名技术员:1名施工队长: 2名施工人员:20名3.4机械配臵移动式电源盘 5个角磨机 8台四、施工工艺(环氧煤沥青、二布五油)4.1工序流程除锈→清理→底漆一遍→刮腻子→底漆第二遍→一布(面漆)→修整→二布(面漆)→修整→面漆4.2 金属表面的除锈、清理管道焊接完毕,焊口进行水压试验合格后,再进行除锈、防腐。

采用电动机械除绣的方法,清除管道表面金属氧化物、锈体,达全白或近全白级。

将管道外表面可见的油脂、污垢及氧化皮、铁锈和油漆彻底除掉,达到St2级标准。

如遇焊口处用砂轮片打磨平滑,不能有毛刺、焊渣附着。

清理:除锈结束后,用棉纱等将管道表面的粉尘、泥土等彻底清理干净。

焊缝处应清除飞溅物,对焊缝表面的大焊瘤棱角、毛刺要去除或倒角。

考虑到晚上和清晨钢管冷却,容易凝结露水,因此喷砂除锈的工作宜安排在早8时到晚6时的这10h内进行。

4.3 防腐除锈完成的管道应立即防腐,以防再次锈蚀,保证在除锈后8小时完成。

刷油前表面应无油污及灰尘等并且表面必须保持干燥。

防腐需按照涂底胶、缠绕冷缠带、涂面胶的步骤进行,且防腐层总厚度不小于0.6mm。

施工中要涂胶均匀饱满,缠绕冷缠带要拉紧,表面平整、无褶皱和空鼓。

底漆:除锈结束8小时内,由专人负责按双组分配比(A:B=100:10~14左右)配好漆料,熟化10~30分钟后,使用毛刷和滚筒刷均匀地涂刷底漆一遍,两端接头各留100~150mm,底漆的涂刷应均匀、无漏刷、无透底。

刮腻子:腻子用已经配好的底漆调滑石粉调到稠稀度合适即可,将焊缝处抹腻子使其平滑过渡,拐角处圆弧过渡。

腻子干透后应打磨平整,擦拭干净,方可进行下一步施工。

第二遍底漆:在第一遍底漆和腻子表干后,再按照上面相同的方法涂刷一遍底漆。

缠布(一布):第二遍底漆涂刷8~24小时内随即缠玻璃布,玻璃布要拉紧,达到表面平整、无皱褶和鼓包,压边宽度为20~25mm,布头搭接长度100~150 mm,玻璃布缠绕后即涂面漆,要求漆量饱满,玻璃布所有网眼应灌满涂料。

修整:在第一层表面干后,必须对防腐层进行初步修整,在出现空鼓或气泡处,用刀片划开并涂漆压实,保证整体平滑。

缠布(二布):待第一层布涂刷8~24小时内缠第二层玻璃丝布(工艺同上)修整:同上。

面漆:待缠布全部结束后,确保防腐层无空鼓、无气泡,外观达到设计工艺要求后,再使用毛刷和滚筒刷均匀涂刷面漆一遍,要求无流淌、无结块,颜色均匀,光泽一致。

五、质量保证5.1 原材料管理:使用的原材料必须符合设计的要求,并有产品合格证、检验报告,对不符合设计、过期材料严禁使用。

5.2金属表面的处理,对涂膜的寿命影响极大,为了增加涂膜寿命,必须进行严格的表面处理。

设计防腐为环氧煤青漆,故采用喷砂除锈,达全白或近全白, 局部条件受限制时,使用手工钢丝刷和砂布或动力角磨机带动钢丝刷进行除锈;5.3考虑到晚上和清晨钢管冷却,容易凝结露水,因此喷砂除锈的工作宜安排在早8时到晚6时的这10h内进行;5.4防腐需按照涂底胶、缠绕冷缠带、涂面胶的步骤进行,且防腐层总厚度不小于0.6mm。

施工中要涂胶均匀饱满,缠绕冷缠带要拉紧,表面平整无褶皱空鼓;5.5漆料必须严格按规定配比,配好漆料必须经过熟化方可使用,配好的漆料应在4小时内用完。

当漆料贮存时间过久,会略有沉淀,使用前应搅匀。

5.6玻璃布必须有防潮保护,含水超标的玻璃布不允许使用。

5.7防腐层缠绕后须静臵自干,并且保持至少8小时不淋雨、不泡水。

5.8在工地,管道对接焊缝处是防腐的关键,且是施工中的薄弱环节,必须紧紧抓住这一环节,才能真正达到管道防腐的质量标准。

焊缝防腐时,清除两侧的飞溅物及氧化皮,用钢丝刷反复刷去浮锈、污物等,并露出金属光泽。

5.9在管段的焊接接口处两端,应留100~150 mm不涂刷防腐层。

待钢管安装验收完毕后,进行补刷防腐层。

5.10对于小面积或区域狭窄处刷油时, 用毛刷涂刷,且要上下方向或左右方向交互施工,以保证涂刷均匀,油漆厚度一致。

对于大面积的部位,易用滚筒刷涂刷。

5.11涂刷完第一层油漆后,需干燥彻底,最少间隔24小时,才能进行第二层油漆涂刷,使层间结合严密,不发生分层现象。

5.12质量检查按SY/T0447-96的要求进行防腐层的检验及修补。

5.13管道外壁除锈达到GB8923—88《涂装前钢材表面锈蚀等级和除锈等级》中动力工具除锈之St2级标准。

5.14外观检查:涂层饱满均匀,表面平整、无褶皱空鼓、涂料不流淌,且呈黑亮的漆膜,压边和搭边粘节紧密。

焊缝填嵌结实、平整,不得有遗漏。

5.15粘接力检查:涂层固化后(一般需七天),用小刀拉开舌形切口,再用力掀开,破坏处表面仍为漆层所覆盖,不得漏出金属表面。

5.16厚度检查:用磁性测厚仪抽查,最薄点厚度不得小于0.6mm。

5.17针孔检查:用电火花检漏仪2000V检查,发现针孔应予以补涂,每平方米面积只允许有一处针孔击穿,而剥开面要求承受500V电压。

5.18待检:当除锈完毕后应及时向质管部门、监理提出申请,检验合格后方可进行下一道工序。

5.19在雨天或金属表面潮湿时,不允许防腐工作。

5.20工程验收:每道工序质量员进行交接验收合格后,填写工序交接验收卡,每根钢管完工后,由质量员组织进行自检,填写工程自检验收评定合格后,由项目负责人申请质量科、监理进行最终验收。

六、安全文明施工措施6.1现场由专职安全员负责,每天进行班前教育、现场监督,每天下班后开安全例会。

6.2危险点、源危险点危险源火灾烟头、角磨机的火花触电电缆线漏电挤伤或伤人钢管滚动无措施、角磨机的钢丝刷或砂轮片没锁紧6.3安全防范措施6.3.1所有施工人员进入现场,绝对禁止吸烟和随身携带火源,经安全培训后,持证上岗。

6.3.2刷漆人员最好与焊接人员以及角磨机除锈人员间隔施工,以防火花飞溅到漆桶内。

若遇交叉施工时,应采取隔离措施;6.3.3施工人员在施工前对电缆线、接头、插头以及开关进行检查,符合安全要求方可施工;6.3.4除锈操作人员要求穿绝缘鞋、戴胶皮手套和防护眼镜,正确操作喷砂机等电动机械和电动工具;使用动力角磨机带动钢丝刷进行除锈时,钢丝刷及砂轮片必须用锁片锁紧,不得有松动,停止使用时必须切断电源,放臵在指定位臵。

6.3.5现场电源及线路布臵由电工负责,各种电源线均用防水电缆线,接头部位用防水胶布绑扎、配电柜上有明显的电工操作指示牌,其他人员不得擅自合闸。

6.3.6穿过施工道路的线路必须用套管保护,并做好醒目的标志。

6.3.7施工现场根据现场环境插设“严禁烟火”“有电危险”“注意安全”等标志牌。

6.3.8 现场安全员必须坚守岗位认真负责对各种违章行为及时制止,并通报批评。

6.3.9进入施工现场的施工人员必须经过安全培训并考试合格持证上岗。

正确佩带安全帽、安全带及各种劳保用品。

必须服从现场安全员、安监部以及监理的管理,按时参加各类型活动,遵守现场各项规章制度。

6.4文明施工6.4.1进入现场用的材料必须集中整齐放臵,施工前先将彩条布铺设在钢管下方再进行涂刷。

6.4.2 配料场需用彩条布铺设好,严禁漏洒、流淌,保证施工现场清洁。

喷砂场用彩条布围住,尽量控制沙尘飞扬.6.4.3施工完的现场及时清理,保证工完、料尽、场地清,绝对禁止在钢管上胡写乱画和踩踏。

6.4.4现场要挂“严禁烟火”等标志。

6.4.5施工人员上岗前不许喝酒,施工现场不许打闹、睡觉,同时采取措施,防止二次污染。

6.5应急预案6.5.1施工现场办理动火操作票、配备灭火装臵,有专职消防员,与消防部门保持联系,发生火灾,可及时灭火。

6.5.2对突然停电,要立刻查找停电原因、位臵,落实情况,并通知有关单位尽快处理,恢复用电。

七、成品防护钢管防腐的每道工序都应采取防护,每道工序未交接前由该工序施工班组负责防护,交接后由下道工序的施工班组负责防护。

遇下雨天气,用彩条布盖好。

对成品管未验收前由工地安排专人防护,确保钢管不受到污染。

相关文档
最新文档
