XX吊顶施工方案集成吊顶
施工方案吊顶工程(3篇)

第1篇一、工程概况本项目为某住宅楼吊顶工程,工程总面积约为5000平方米。
吊顶工程主要包括石膏板吊顶、铝扣板吊顶和轻钢龙骨吊顶等。
为确保工程质量,特制定本施工方案。
二、施工准备1. 人员准备:组织专业施工队伍,包括施工队长、技术员、木工、电工、油漆工等,明确各自职责。
2. 材料准备:根据设计图纸要求,准备石膏板、铝扣板、轻钢龙骨、吊杆、膨胀螺丝、胶水等材料。
3. 工具准备:准备电钻、切割机、卷尺、水平尺、线锤、墨斗、拉线器等施工工具。
4. 施工现场准备:确保施工现场平整、安全,清除施工区域内的杂物。
三、施工工艺1. 石膏板吊顶施工(1)弹线定位:根据设计图纸,在墙上弹出吊顶的标高线、间距线。
(2)安装吊杆:将吊杆固定在吊顶的标高线上,确保吊杆垂直。
(3)安装龙骨:将轻钢龙骨按设计要求安装在吊杆上,确保龙骨间距均匀。
(4)安装石膏板:将石膏板安装在龙骨上,注意板缝对齐,缝隙用专用胶水填充。
2. 铝扣板吊顶施工(1)弹线定位:根据设计图纸,在墙上弹出吊顶的标高线、间距线。
(2)安装吊杆:将吊杆固定在吊顶的标高线上,确保吊杆垂直。
(3)安装龙骨:将轻钢龙骨按设计要求安装在吊杆上,确保龙骨间距均匀。
(4)安装铝扣板:将铝扣板安装在龙骨上,注意板缝对齐,缝隙用专用胶水填充。
3. 轻钢龙骨吊顶施工(1)弹线定位:根据设计图纸,在墙上弹出吊顶的标高线、间距线。
(2)安装吊杆:将吊杆固定在吊顶的标高线上,确保吊杆垂直。
(3)安装龙骨:将轻钢龙骨按设计要求安装在吊杆上,确保龙骨间距均匀。
(4)安装面板:根据设计要求,选择合适的面板材料,安装在龙骨上。
四、质量控制1. 材料质量:确保所用材料符合设计要求,质量合格。
2. 施工质量:严格按照施工工艺进行施工,确保吊顶平整、牢固、美观。
3. 隐蔽工程验收:在吊顶施工过程中,及时进行隐蔽工程验收,确保工程质量。
4. 安全生产:加强施工现场安全管理,确保施工安全。
五、施工进度1. 施工准备阶段:5天。
吊顶改造工程方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX大厦吊顶改造工程2. 工程地点:XX市XX大厦3. 工程规模:XX大厦共12层,改造面积约12000平方米4. 工程期限:预计60天完成5. 工程内容:吊顶拆除、新建、涂装、灯具安装、通风管道改造等二、工程目的1. 提升大厦整体形象,满足现代化办公需求。
2. 改善大厦内部环境,提高员工工作舒适度。
3. 节能减排,降低能耗。
4. 确保工程质量和安全。
三、施工方案1. 施工组织(1)项目经理:负责整个工程的组织、协调和监督。
(2)技术负责人:负责施工方案的编制、技术指导和质量监督。
(3)施工班组:负责具体施工任务。
2. 施工工艺(1)吊顶拆除1)根据现场实际情况,采用人工拆除的方式。
2)拆除过程中,注意保护墙体、地面及设施。
3)拆除后的废料及时清理,确保现场整洁。
(2)新建吊顶1)根据设计方案,选用优质吊顶材料。
2)吊顶龙骨采用轻钢龙骨,确保结构稳定。
3)吊顶面板采用石膏板,具有良好的防火、隔音、隔热性能。
4)吊顶安装过程中,注意面板接缝严密,平整度达到要求。
(3)涂装1)采用环保型涂料,确保施工安全和环保。
2)涂装前,对墙体进行打磨、清洗,确保墙面平整、无油污。
3)涂装过程中,注意涂料均匀,无漏涂、流淌等现象。
(4)灯具安装1)选用节能型灯具,降低能耗。
2)灯具安装牢固,线路连接规范。
3)灯具布局合理,满足照明需求。
(5)通风管道改造1)根据设计方案,选用合适的通风管道。
2)管道安装牢固,连接严密。
3)通风管道与吊顶、墙体连接处,采用密封胶密封,防止漏风。
3. 施工进度安排(1)第1-7天:完成吊顶拆除、废料清理。
(2)第8-14天:完成新建吊顶、涂装。
(3)第15-21天:完成灯具安装。
(4)第22-28天:完成通风管道改造。
(5)第29-35天:完成现场清理、验收。
(6)第36-40天:完成工程总结。
四、质量保证措施1. 施工前,对施工人员进行技术培训,确保施工质量。
吊顶施工施工方案(3篇)

第1篇一、工程概况本工程吊顶施工项目位于XX市XX区XX大厦,总建筑面积为XX平方米。
吊顶施工主要包括:铝扣板吊顶、石膏板吊顶、集成吊顶等。
本次施工方案针对不同类型的吊顶材料,制定相应的施工工艺和注意事项。
二、施工准备1. 材料准备(1)铝扣板:根据设计要求,选择合适的铝扣板材料,确保其质量符合国家标准。
(2)石膏板:选择质量合格、防火性能好的石膏板,厚度为9mm或12mm。
(3)集成吊顶:选择环保、安全、美观的集成吊顶材料。
2. 工具准备(1)电动切割机、手动切割机、锯片等切割工具。
(2)电钻、电锤等钻孔工具。
(3)水平尺、卷尺、线锤等测量工具。
(4)螺丝刀、扳手、锤子等安装工具。
3. 人员准备(1)施工队伍:由具备相关资质的专业施工队伍进行吊顶施工。
(2)技术人员:负责现场技术指导、质量监督和施工协调。
三、施工工艺1. 铝扣板吊顶施工工艺(1)弹线定位:根据设计图纸,在墙面上弹出吊顶的基准线,确保吊顶的平整度。
(2)安装吊杆:按照设计要求,在墙面上安装吊杆,间距一般为1.2米,吊杆长度根据吊顶高度确定。
(3)安装龙骨:将吊杆与龙骨连接,确保龙骨与吊杆垂直,龙骨间距一般为600mm。
(4)安装铝扣板:将铝扣板按照龙骨间距进行切割,然后安装到龙骨上,确保扣板与扣板之间紧密连接。
(5)收口处理:在吊顶的四周、阴阳角等位置进行收口处理,确保吊顶的美观性。
2. 石膏板吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。
(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。
(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。
(4)安装石膏板:将石膏板按照龙骨间距进行切割,然后安装到龙骨上,确保石膏板与龙骨之间紧密连接。
(5)石膏板接缝处理:在石膏板接缝处进行填充处理,确保接缝处的平整度。
3. 集成吊顶施工工艺(1)弹线定位:与铝扣板吊顶相同,弹线定位。
(2)安装吊杆:与铝扣板吊顶相同,安装吊杆。
(3)安装龙骨:与铝扣板吊顶相同,安装龙骨。
吊顶工程施工方案

吊顶工程施工方案一、工程概况本工程为XX公司办公大楼吊顶工程,位于XX市XX区。
工程总面积为XX平方米,共有XX个楼层。
吊顶工程包括开放式办公区、会议室、接待室、走廊等区域。
本工程旨在为用户提供一个舒适、美观、实用的办公环境。
二、施工目标1. 严格按照国家相关法律法规和建筑装饰装修工程施工及验收规范进行施工。
2. 确保工程质量达到优良标准,提高用户满意度。
3. 合理安排施工进度,确保工程按时完成。
4. 注重施工安全,确保施工现场无安全事故发生。
三、施工准备1. 人员组织:组建一支有丰富经验的施工队伍,包括项目经理、施工员、技术员、安全员等。
2. 材料准备:根据设计图纸和工程量清单,提前采购所需的吊顶材料,包括矿棉板、龙骨、吊杆、密封胶等。
3. 施工设备:准备足够的施工设备,如电钻、冲击钻、切割机、螺丝刀、水平尺、墨斗等。
4. 技术交底:组织施工人员学习施工图纸、施工方案和操作规程,确保施工人员熟悉工程要求。
5. 施工现场准备:清理施工现场,确保施工场地平整、干净;搭建施工临时设施,如脚手架、安全防护网等。
四、施工流程1. 弹线定位:根据设计图纸,弹出吊顶的水平线和龙骨分档线,确定吊杆、龙骨的位置。
2. 固定吊挂杆件:采用膨胀螺栓固定吊挂杆件,吊杆应通直、有足够的承载力。
3. 安装主龙骨:将主龙骨固定在吊挂杆件上,注意调整龙骨的直线度和垂直度。
4. 安装次龙骨:将次龙骨固定在主龙骨上,次龙骨的间距应符合设计要求。
5. 调整龙骨骨架:全面校正龙骨骨架,确保吊顶的起拱度、灯槽、通风口等构造符合设计要求。
6. 安装矿棉板:将矿棉板依次安装在次龙骨上,矿棉板之间的接缝应均匀、美观。
7. 安装压条:在矿棉板接缝处安装压条,压条应平整、牢固。
8. 清理施工现场:施工完成后,清理施工现场,确保现场干净整洁。
五、质量保证措施1. 严格把控材料质量,所有材料必须符合国家相关标准和规定。
2. 施工过程中,严格执行施工方案和操作规程,确保工程质量。
集成吊顶专项施工方案

*****装修改造工程一标段集成吊顶专项施工方案编制人:审核人:批准人:*****建筑装饰有限公司****年0**月1、施工准备(1)材料准备:1) 铝合金吊顶、龙骨、吊杆等。
2) 吊顶板材料的材质品种规格图案和颜色应符合设计要求;金属吊杆龙骨应经过表面防腐处理。
3) 根据施工预算编制材料计划,并提出材料分批、分期进场日期,尽量减少施工用地。
材料进场后检查产品合格证书性能检测报告进场验收记录和复验报告,合格方可使用。
(2)机具准备:冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、折线、墨斗等。
(3)技术准备:上道工序自检、交接检完成。
审查图纸和编制方案,同时向施工班组进行技术、质量和安全交底。
2、作业条件(1)吊顶内强弱电管线槽、消防、给排水等安装工程已施工完毕,并验收合格。
(2)确定好灯位、通风口及各种照明孔口位置,以便明龙骨吊顶板的排板。
(3)按吊顶高度,支搭好吊顶施工用脚手架、高凳。
架子要稳定、牢固、可靠。
(4)装罩面板应在室内(包括地面)湿作业全部完成。
3、操作工艺(1)工艺流程 集成吊顶施工工艺流程图(2)操作工艺(1)弹吊顶标高水平线: 弹标高线 分格线 安装吊杆 安装主龙骨 安装次龙骨 按规范起拱、调平安装块板(铝合金扣板)以内墙+50cm水平标高线为基准,根据图纸在墙上、柱上弹出顶棚标高水平墨线。
以房间中心点排版在墙上画好龙骨分档位置线,注意排版时要注意不要出现小于板材边长三分之二的分格。
(2)安装吊杆:在顶板上画出吊顶布局,确定吊杆位置并与原预留吊杆焊接;如原吊筋位置不符或无预留吊筋时,采用M8 膨胀螺栓将φ8金属吊杆固定在顶梁板上,吊杆间距控制在1200mm范围内。
(3)安装主龙骨:条形板主龙骨吊点间距不大于1700mm,主龙骨间距不大于1350mm,主龙骨距墙间距不大于150mm,主龙骨顶端距墙间距不大于300mm;方板主龙骨吊点间距不大于1200mm,主龙骨距墙间距不大于300mm,主龙骨顶段距墙间距不大于300mm。
石膏板、PVC板、铝扣板、集成吊顶施工方案

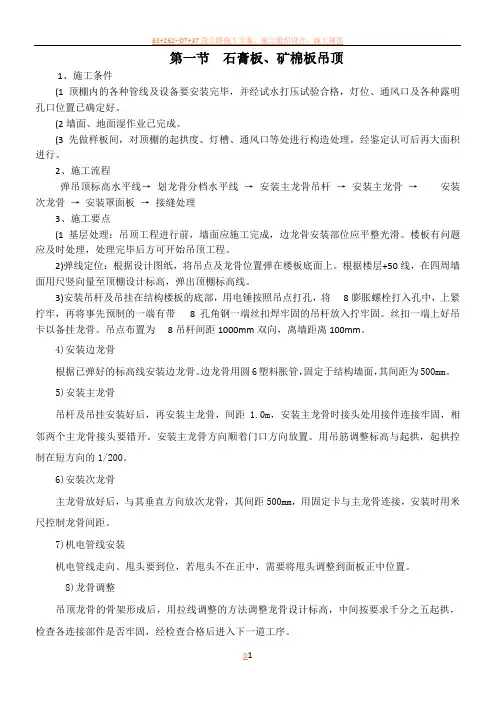

第一节石膏板、矿棉板吊顶1、施工条件(1顶棚内的各种管线及设备要安装完毕,并经试水打压试验合格,灯位、通风口及各种露明孔口位置已确定好。
(2墙面、地面湿作业已完成。
(3先做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定认可后再大面积进行。
2、施工流程弹吊顶标高水平线→划龙骨分档水平线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装罩面板→接缝处理3、施工要点(1基层处理:吊顶工程进行前,墙面应施工完成,边龙骨安装部位应平整光滑。
楼板有问题应及时处理,处理完毕后方可开始吊顶工程。
2)弹线定位:根据设计图纸,将吊点及龙骨位置弹在楼板底面上。
根据楼层+50线,在四周墙面用尺竖向量至顶棚设计标高,弹出顶棚标高线。
3)安装吊杆及吊挂在结构楼板的底部,用电锤按照吊点打孔,将8膨胀螺栓打入孔中,上紧拧牢,再将事先预制的一端有带8孔角钢一端丝扣焊牢固的吊杆放入拧牢固。
丝扣一端上好吊卡以备挂龙骨。
吊点布置为8吊杆间距1000mm双向,离墙距离100mm。
4)安装边龙骨根据已弹好的标高线安装边龙骨。
边龙骨用圆6塑料胀管,固定于结构墙面,其间距为500mm。
5)安装主龙骨吊杆及吊挂安装好后,再安装主龙骨,间距1.0m,安装主龙骨时接头处用接件连接牢固,相邻两个主龙骨接头要错开。
安装主龙骨方向顺着门口方向放置。
用吊筋调整标高与起拱,起拱控制在短方向的1/200。
6)安装次龙骨主龙骨放好后,与其垂直方向放次龙骨,其间距500mm,用固定卡与主龙骨连接,安装时用米尺控制龙骨间距。
7)机电管线安装机电管线走向、甩头要到位,若甩头不在正中,需要将甩头调整到面板正中位置。
8)龙骨调整吊顶龙骨的骨架形成后,用拉线调整的方法调整龙骨设计标高,中间按要求千分之五起拱,检查各连接部件是否牢固,经检查合格后进入下一道工序。
9)安装面板面板有纸面石膏板和矿棉板和塑铝板、铝合金金属板等几种。
对于普通石膏板,采用自攻螺丝攻入石膏板与龙骨连接,自攻螺丝攻入板面2mm,饰面装修时腻子刮平,接缝处理。
莆田集成吊顶工程施工(3篇)

第1篇一、项目背景随着我国经济的快速发展和人民生活水平的不断提高,集成吊顶作为一种新型的室内装饰材料,越来越受到广大消费者的喜爱。
莆田市作为福建省的一个重要城市,近年来,集成吊顶市场发展迅速,市场需求旺盛。
为了满足市场需求,提高施工质量,确保工程顺利进行,特制定本施工方案。
二、工程概况1. 工程名称:莆田市某住宅小区集成吊顶工程2. 工程地点:莆田市某住宅小区3. 工程规模:共计2000平方米4. 施工工期:60天5. 施工单位:某装饰工程公司6. 设计单位:某设计院三、施工准备1. 技术准备(1)熟悉图纸,掌握设计意图,了解施工工艺。
(2)对施工人员进行技术交底,确保施工人员掌握施工要求。
(3)对施工人员进行安全教育培训,提高安全意识。
2. 材料准备(1)集成吊顶板材:符合国家标准的铝扣板、PVC扣板等。
(2)吊顶龙骨:符合国家标准的轻钢龙骨、铝合金龙骨等。
(3)辅助材料:膨胀螺丝、电钻、扳手、水平尺、墨线等。
3. 施工设备准备(1)电动工具:电钻、切割机、电锯等。
(2)手动工具:扳手、螺丝刀、卷尺、墨线等。
(3)检测设备:水平尺、垂直尺、测距仪等。
四、施工工艺1. 施工流程(1)施工准备:根据设计图纸,确定吊顶高度,绘制吊顶平面图。
(2)基层处理:对原顶面进行清理,确保基层平整、干净。
(3)弹线定位:根据吊顶平面图,在基层上弹出吊顶边线、中心线等。
(4)安装龙骨:按照设计要求,安装吊顶龙骨,确保龙骨间距均匀、垂直。
(5)安装吊顶板:按照设计要求,安装吊顶板材,确保板材平整、接缝严密。
(6)收尾工作:检查吊顶质量,清理施工现场。
2. 施工要点(1)基层处理:确保基层平整、干净,无油污、灰尘等。
(2)弹线定位:弹线准确,线条清晰,确保吊顶位置准确。
(3)安装龙骨:龙骨间距均匀,垂直,与墙体连接牢固。
(4)安装吊顶板:板材平整,接缝严密,无翘曲、变形等现象。
(5)收尾工作:吊顶表面无污渍、划痕,线管、插座等预埋件安装到位。
吊顶的施工方案(3篇)

第1篇一、项目背景随着我国建筑业的快速发展,吊顶工程在建筑装饰中占据了越来越重要的地位。
吊顶不仅能够美化室内空间,还能起到隔音、隔热、防潮、防火等作用。
为确保吊顶施工质量,提高施工效率,制定一份详细的吊顶施工方案至关重要。
以下为本项目的吊顶施工方案。
二、施工范围及内容1. 施工范围:本项目吊顶施工范围包括客厅、卧室、餐厅、厨房、卫生间等区域的吊顶。
2. 施工内容:(1)拆除原有吊顶及配件;(2)测量、放线;(3)搭建龙骨框架;(4)安装吊顶板材;(5)收口、封缝;(6)检查验收。
三、施工准备1. 材料准备:(1)吊顶板材:选用环保、防火、防潮、轻质高强的吊顶板材,如石膏板、矿棉板等;(2)龙骨框架:选用符合国家标准的轻钢龙骨、铝合金龙骨等;(3)配件:包括吊杆、挂件、膨胀螺丝、自攻螺丝、胶粘剂等;(4)工具:电钻、切割机、水平尺、线锤、墨线等。
2. 人员准备:施工队伍由具备丰富吊顶施工经验的技术人员和熟练的施工人员组成。
3. 施工现场准备:确保施工现场平整、清洁,提前清除杂物,为施工提供便利。
四、施工工艺流程1. 拆除原有吊顶及配件:按照设计要求,拆除原有吊顶,清理现场。
2. 测量、放线:根据设计图纸,进行现场测量,放线定位,确保吊顶尺寸准确。
3. 搭建龙骨框架:(1)安装主龙骨:按照设计要求,固定主龙骨,确保其水平、垂直度;(2)安装次龙骨:在主龙骨上安装次龙骨,间距应符合设计要求;(3)检查龙骨框架:确保龙骨框架牢固、稳定。
4. 安装吊顶板材:(1)切割板材:根据现场实际情况,切割吊顶板材;(2)安装板材:按照设计要求,将吊顶板材固定在龙骨框架上,确保其平整、牢固;(3)检查板材:确保吊顶板材安装到位,无翘曲、变形等现象。
5. 收口、封缝:(1)收口处理:对吊顶边缘进行收口处理,确保美观;(2)封缝处理:对吊顶板材之间的缝隙进行封缝处理,确保密封、防水。
6. 检查验收:对吊顶工程进行全面检查,确保施工质量符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
龙西社区拆迁安置房项目公共部位吊顶施工方案
南京龙西社区拆迁安置房项目公共部位的吊顶(电梯厅、外廊),结合设计图纸及现场实际情况,现编制如下施工方案。
一、现场实际情况分析
根据设计要求电梯厅、外廊均需吊顶处理,施工部位及工序可参图纸说明。
本方案根据现场实际情况,将需吊顶的部位暂分为两块(参下平面图)。
1、电梯厅天花吊顶:吊顶位置12-15轴 /1/H-1/F轴,此公共部位的电梯洞口上部梁底距现浇板底净距为400mm,考虑日后电梯需装饰大理石门套,门套宽度暂按150mm考虑。
依据水电、暖通、消防图纸,
为确保吊顶高度能满足相关专业实际施工需求及美观需要,吊顶完成面暂定为混凝土天花板面下200mm。
2、公共外廊天花吊顶:吊顶位置5-23轴 / F-1/F轴(详见剖面图)。
此公共部位的吊顶根据剖面图现场实际情况分析如下:
1)此部位过道上部设计有强电、弱电管线桥架、消防管道。
依据水电、暖通、消防图纸,相关专业安装要求天花板内吊顶净高需不得低于300mm。
2) F轴 /8-10轴与F轴 / 8-20轴2处梁净高为300mm,净长为3400mm,外侧为露天采光井;1/F轴/ 5-10轴与1/F轴/ 18-23轴2处梁净高为350mm,外侧为原花池部位(均属于室外露天环境)。
根据以上现场情况,对于此部位的吊顶,我项目部技术人员对该部位的吊顶处理提供参考施工方案如下:
1)考虑管线桥架、消防管道安装所需要的施工高度不小于300mm,首先需在F轴 / 8-10轴与F轴 /18-20轴2处梁底增
设一道假梁,具体选材本方案暂定选取宽100mm的EPS成品线
条处理,优点如下:①可有效与砼面粘结,施工简易、成本低
廉、安全性能高。
②因材质相近,接缝处内、外贴钢丝网与外
墙整体挂糙、粉刷,不易形成建筑裂缝并引进渗水。
2)公共外走廊两侧局部均属于无遮挡室外环境,雨天天气可能会有雨水的直接侵入,以及长期属处于温度、湿度变化较大
的室外复杂环境。
考虑石膏板吊顶主要的缺点耐水性、耐潮性
差,检修困难等因素,此外廊原设计采用的9厚纸面石膏板方
案更换为集成铝扣板施工(尺寸暂定300*300)。
3)
二、吊顶前施工准备
(一)作业条件
1、首先完成EPS成品线条假梁处理,以确保配合外墙粉刷整体进度。
2、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
4、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的灯槽、等处进行构造处理,经甲方、监理验收合格后再大面积施工。
(二)材料准备
铝合金吊顶、龙骨、吊杆等。
(三)施工机具
冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、折线、墨斗等。
三、工艺流程
基层弹线——安装吊杆——安装主龙骨——安装收边条——安装次龙骨——安装铝合金扣板——饰面清理——检验——验收
四、安装工艺
1、弹线:根据楼层标高水平线,按照设计标高,沿墙四周旨顶棚标高水平线,并找出外廊中心点,并沿顶棚的标高水平线,以外廊中心点为中心在墙上画好龙骨分档位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用直径8膨胀螺
栓固定在顶棚上。
吊杆选用直径8圆钢,吊筋间距控制在900㎜范围内。
3、安装主龙骨:主龙骨选用C38轻钢龙骨,间距控制在1200㎜范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
4、安装收边条:按天花净高要求在墙四周用水泥钉固定收边条,水泥钉间距不大于300㎜。
5、安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
6、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧紧。
7、清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
五、注意事项
1、轻钢骨架、铝扣板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不爱潮、不生锈。
2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3、吊顶龙骨上禁止铺设机电管道、线路。
4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架
的吊杆、龙骨不准固定在通风管道及其他设备件上。
六、验收交付
吊顶施工过程需严格按照,施工图、施工方案执行;主料需提供产品合格证书、性能检测报告。
待所有工序完成施工后,由建设、监理单位验收合格、签字确认后方可交付使用。
南京龙西社区拆迁安置房项目部 2015-05-18。
