山西中南部铁路安泽段工程概况

合集下载

山西中南部铁路通道

山西中南部铁路通道

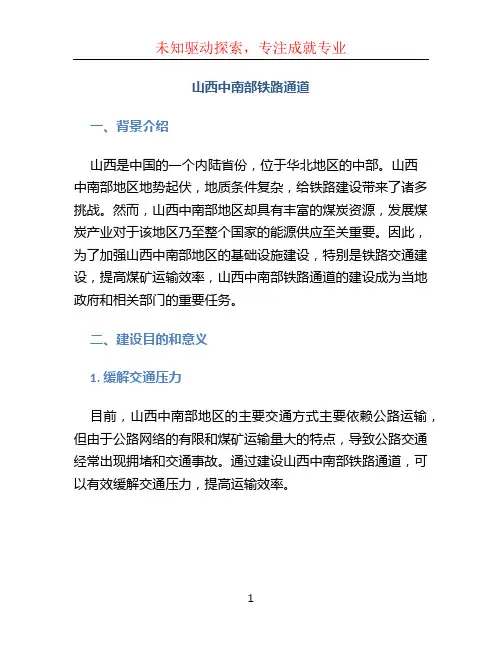

山西中南部铁路通道一、背景介绍山西是中国的一个内陆省份,位于华北地区的中部。

山西中南部地区地势起伏,地质条件复杂,给铁路建设带来了诸多挑战。

然而,山西中南部地区却具有丰富的煤炭资源,发展煤炭产业对于该地区乃至整个国家的能源供应至关重要。

因此,为了加强山西中南部地区的基础设施建设,特别是铁路交通建设,提高煤矿运输效率,山西中南部铁路通道的建设成为当地政府和相关部门的重要任务。

二、建设目的和意义1. 缓解交通压力目前,山西中南部地区的主要交通方式主要依赖公路运输,但由于公路网络的有限和煤矿运输量大的特点,导致公路交通经常出现拥堵和交通事故。

通过建设山西中南部铁路通道,可以有效缓解交通压力,提高运输效率。

2. 促进煤炭运输山西中南部地区是中国重要的煤炭生产基地之一,煤炭产量巨大。

然而,由于铁路运输条件不够完善,煤炭运输效率较低,导致运输成本高企。

建设山西中南部铁路通道可以有效提高煤炭产地和各主要消费地之间的运输能力,降低运输成本,促进煤炭产业发展。

3. 推动地区经济发展建设山西中南部铁路通道将为该地区的经济发展提供有力的支撑。

通过提高交通运输能力,可以加快区域间的人流和物流流动,促进资源配置的优化,增强区域经济的活力,进一步推动地区经济的发展。

三、建设规划和进展1. 建设规划山西中南部铁路通道的建设规划主要涉及以下几个方面:•路线选择:根据地质条件和交通需求,选择最合适的铁路路线,确保线路稳定和安全。

•设计标准:按照国家铁路建设标准,设计合理的线路标准和设施设备,保证铁路的安全运营。

•建设阶段:根据资金、技术等因素,将建设过程划分为不同的阶段,确保建设顺利进行。

2. 建设进展目前,山西中南部铁路通道的建设已经取得了一定的进展。

相关部门已经完成了路线的初步勘察和选址工作,并制定了详细的建设方案和施工计划。

预计在未来的几年内,将有更多的资金和专业人员投入到该项目的建设中,推动项目的顺利实施。

四、建设对策和建议建设山西中南部铁路通道涉及众多的技术和经济方面的问题,需要制定合理的对策和建议来推动项目的顺利进行。

山西中南部铁路通道

山西中南部铁路通道

2.44
1.0
地面标高 113.174m 路面标高 119.59m
竹胶板备5.0*10.0厘 米方木提前钉设成型, 每两块为一组。
梁底净空 垫石标高 125.421m 高差:5.831m + 0.17m支座 = 6.001m
高差:6.416m
40
防护棚距梁底 6.0 - 5.0 - 0.25 - 0.36 - 0.18 - 0.001 = 0.2 m
山西中南部铁路通道山西中南部铁路通道zntjzntj1313标钢桁梁标钢桁梁安装方案汇报安装方案汇报安装方案汇报安装方案汇报武桥重工集团股份有限公司武桥重工集团股份有限公司cchinahinarrailwayailwaywwuhanuhanbbridgeridgeiindustriesndustriesllimitedimited20112011年年33月月山西中南部铁路通道山西中南部铁路通道zntjzntj1313标方案介绍标方案介绍工程概况介绍钢桁梁安装重点分析钢桁梁安装重点分析防护棚施工方案防护棚施工方案防护棚施工方案防护棚施工方案钢桁梁安装施工方案钢桁梁安装施工方案结束语1工程概况1
900
4.2.9 安装步骤九
32#墩
33#墩
• •
1、拆除1#、7#临时墩; 2、拆除2#、4#、6#临时墩,完成全桥体系转换。
4.3 钢桁梁拖拉安装方法
• 由于本工程跨越京广铁路108m钢桁梁特大桥,需在京广铁路运营前提下安装,固采用拖 拉法安装,其方法如下:
4.3.1 安装步骤一
91.995 91.987
7#临时墩
1#临时墩
2#临时墩
4#临时墩
6#临时墩
7#临时墩
• • •
1、待桥面板安装到位后,再次对A、B两桁进行调平;并保证直线度,调整轴线标高。 2、分别安装相应的腹杆、上弦杆。 3、安装相应的上平联。配套安装桥门架。

山西中南部铁路太岳山越岭方案研究

山西中南部铁路太岳山越岭方案研究

山西中南部铁路太岳山越岭方案研究谢卫民【摘要】山西中南部铁路连续翻越太岳山和安泰山,地形条件复杂,是全线选线最困难的区段之一,本次研究主要对33.1 km长隧道和16 km短隧道两个越岭方案在工程投资、经济据点、工程风险、工期风险等方面进行技术经济比选,最终确定16 km短隧道方案为推荐方案.【期刊名称】《铁道勘察》【年(卷),期】2010(036)003【总页数】4页(P98-101)【关键词】铁路选线;越岭方案【作者】谢卫民【作者单位】中铁工程设计咨询集团有限公司,北京,100055【正文语种】中文【中图分类】U212.321 概述1.1 山西中南部铁路山西中南部铁路全长1 367 km,地处华北地区南部,西起晋中南地区,衔接南北向主要铁路干线,东至山东沿海港口,形成了石太—石德—胶济铁路、邯长—邯济—胶济铁路、侯月—新菏兖日铁路间一条新的“西煤东运”的能源运输动脉,也是我国东西向路网干线铁路之一,对我国国民经济发展具有重要的能源安全保障作用。

1.2 越岭方案研究的意义线路从洪洞至晋义之间需同时翻越太岳山和安泰山,两山之间为沁河河谷,地形较为复杂,存在多个越岭方案,不同的越岭方案其越岭隧道长度、线路长度、工程投资、工程地质、站点布置和工程风险等方面差异较为明显。

该段为全线工程最困难的地段,需要迂回展线来选择合理的越岭方案。

2 自然特征2.1 地形地貌如图1所示,该段线路横跨太岳山脉、安泰山脉和沁河河谷,两端为临汾盆地和长治盆地,地形呈“M”形。

本段最低点为洪洞北CK348处(高程为480 m),最高点为CK453处(高程为1 030 m)。

图1 线路所经地区地势2.2 工程地质线路依次通过临汾盆地、盆地边缘黄土台垣及太岳中低山。

地层岩性主要为第四系黄土,三叠—二叠系泥岩、砂岩。

下部500~1 000 m下伏二叠系下统山西组(P1s)和石炭系上统太原组(C3t)煤系地层,张庄背斜—浮山断裂以西为太岳山坳缘翘起带,岩层陡倾,断层发育,属霍东煤田;张庄背斜—浮山断裂以东为宽缓的郭道—安泽近南北向复式背斜,属沁水煤田。

新建铁路山西永鑫煤焦化有限责任公司铁路专用线工程环境影响评价报告

新建铁路山西永鑫煤焦化有限责任公司铁路专用线工程环境影响评价报告

新建铁路山西永鑫煤焦化有限责任公司铁路专用线工程环境影响报告书(简本)1 项目概况1.1 项目地理位置及建设意义项目位于山西省安泽县境内,包括府城镇、和川镇和唐城镇,自山西中南部铁路通道安泽站西端引出,沿蔺河北上,止于安泽县唐城煤焦化工业园区。

正线长度24.368km,安泽站至桃曲线路所疏解线长度为4.007km。

工程建设对于支撑山西永鑫煤焦化有限责任公司发展、节约运输成本,对于促进唐城煤焦化工业园区相关产业发展壮大、拉动安泽县经济发展,对于促进沿线煤炭资源开发,对支撑山西中南部铁路通道煤碳来源、提高山西中南部铁路通道集约化运输,扩大山西中南部铁路通道对腹地辐射影响力,对于完善区域路网都具有重要意义。

1.2 主要工程内容(1)路基区间路基长9.528km,占线路总长度33.6%。

路基工点类型主要有:边坡防护路基、高路堤、陡坡路基、浸水路基、深路堑、顺层路堑、膨胀土路基、黄土路基和危岩落石路基。

(2)站场新建、改建车站各1 座。

其中,安泽站为山西中南部铁路通道的中间站,同时也是本工程的接轨站,唐城站为终点站。

(3)桥涵正线新建双线中桥0.029km/1座,单线特大桥1.829km/3座,单线大中桥2.029km/10座,框架6397m2/3座、涵洞2249.4m/66座,桥梁占比13.7%,小桥涵占比(扣除桥隧长)4.16座/km。

桥梁、涵洞设计洪水频率均为1/100。

(4)隧道新建隧道8座,总长度为7975m,占线路总长度28.1%,均为单线隧道。

全线最长隧道为李恒河隧道,长3990m。

(4)工程土石方总量土石方总量为657.28×104m3,其中填方257.73×104m3,挖方399.55×104m3(含取土12.47×104m3),工程设计中经土石方调配后,挖方中利用245.26×104m3,弃土141.82×104m3。

(5)工程占地类型及数量全线总占地面积为206.86hm2,其中永久占地147.5hm2,临时站地共59.36hm2。

本科毕业设计-山西中南部铁路通道zntj12标段路基实施性施工组织设计方案说明文本

本科毕业设计-山西中南部铁路通道zntj12标段路基实施性施工组织设计方案说明文本

路基施工组织设计 (3)1 工程概况 (3)1.1DK547+200~+923.1湿陷性黄土路基 (3)1.2DK548+007.16~+403.05深路堑路基 (4)1.3DK548+400~+541.03湿陷性黄土路基 (6)1.4DK548+901.53~DK549+191.75湿陷性黄土路基 (8)1.5DK549+264.1~+428.71湿陷性黄土深路堑路基 (9)1.6DK549+499.21~+775路基 (10)1.7DK551+390~+510.43深路堑路基 (12)1.8DK551+859.62~+950湿陷性黄土路基 (14)1.9DK556+637~+713边坡防护路基 (15)1.10DK561+585~+597湿陷性黄土路基 (17)1.11DK561+839.92~+853边坡防护路基 (18)1.13DK571+188.15~+502.42浸水路堤 (18)1.14DK571+500~DK574+200平顺车站路基 (20)1.15DK574+200~+305深路堑路基 (22)1.17DK575+948.63~DK576+100深路堑路基 (24)2 施工总体安排 (26)2.1施工队伍配置和施工任务划分 (26)2.2工程施工安排 (26)2.3主要临时设施布置 (27)2.4施工进度安排 (28)3 主要工程项目的施工方案、施工方法 (29)3.1路基施工方案 (29)3.2地基处理施工方法、施工工艺 (30)3.3路堑开挖施工工艺和方法 (32)3.4路基本体填筑施工工艺和方法 (38)3.5路基基床底层施工 (40)3.6路基基床表层施工 (40)3.7过渡段施工方法、施工工艺 (42)3.8路基附属工程施工方法、施工工艺 (42)3.9路基支挡结构 (45)3.10路基相关附属工程 (48)3.12工程检测、试验 (55)3.13重点黄土深路堑工程施工 (55)4 质量保证措施 (56)4.1质量目标 (56)4.2组织措施 (56)4.3确保工程质量的施工控制措施 (56)4.4确保单位工程一次验收合格率达100% (59)4.5创优规划及措施 (60)5 安全保证措施 (61)5.1安全目标 (61)5.2安全保证体系 (61)5.3安全生产保证措施 (65)5.4安全应急救援预案 (71)6 工期保证措施 (78)6.1保证工期的施工准备措施 (78)6.2保证工期的组织管理措施 (79)7 冬季、夏季和雨季的施工安排 (84)7.1冬季施工安排 (84)7.2雨季施工安排 (85)7.3夏季施工措施 (87)8 施工环保、水土保持措施 (88)8.1环境保护及水土保持目标 (88)8.2环保、水保管理体系 (88)8.3管理机构及主要职责 (88)8.4宣传、教育、培训 (90)8.5检查制度 (91)8.6施工环境保护内容及措施 (91)9 职业健康安全保障措施 (94)9.1职业健康安全管理目标 (94)9.2职业健康安全保障体系 (94)9.4职业健康安全保障措施 (96)9.5突发性公共安全卫生事件的应急处理预案 (98)10 文明施工、文物保护 (99)10.1文明施工、文物保护目标 (99)10.2文明施工保证体系及措施 (99)10.3文物保护管理体系及措施 (103)10.4土地复垦管理体系及措施 (105)11 劳动力组织计划 (106)11.1劳动力组织 (106)11.2劳动力配置 (106)11.3架子队劳务管理 (107)12 主要施工机械设备、试验、质量检测设备配备 (107)12.1投入本工程的施工机械设备 (107)12.2投入本工程的测量、试验、检测仪器设备 (108)13 主要材料供应计划 (112)13.1组织机构 (112)13.2供应计划及组织措施 (113)13.3材料运到施工现场的方式 (114)13.4物资材料的验收 (114)13.5物资材料储存及防护 (115)13.6成本控制 (116)13.7安全与环境控制 (116)14 其他事项 (117)14.1标准化管理 (117)14.2信息化管理 (118)路基施工组织设计1 工程概况本段为站前施工ZNTJ-12标段起点~太行山隧道进口段(DK547+200~DK578+880),全长31.6km。

山西铁路设施工程(3篇)

山西铁路设施工程(3篇)

一、雄忻高铁山西段雄忻高铁山西段是“八纵八横”高速铁路网中京昆通道的重要组成部分,服务于西北、西南地区与华北、东北地区间路网性旅客交流以及京津冀城市群和晋中城市群快速旅客交流。

该线路起自雄安新区雄安站,向西经雄安新区、保定市、望都县、唐县、曲阳县、阜平县、五台山风景名胜区、五台县、定襄县、忻州市,引入大西客专。

雄忻高铁山西段的建设将极大地提高山西省的铁路运输能力,促进区域经济发展。

二、山西中南部铁路通道工程山西中南部铁路通道工程瓦塘~汤阴东(含)段工程位于山西省的吕梁市和临汾市境内、河南省的安阳市境内。

该工程北起兴县瓦塘镇,向南经临县、柳林、石楼、隰县、折向东至洪洞北站,沿河向东北方向到达古县后,以太岳山隧道越岭后到达安泽站,出安泽后向东经长子南、长治县南、壶关、到达下社,之后折向东南,翻越太行山,经安阳、鹤壁、到达汤阴东站。

该工程全长640.554km,配套建设与苛瓦、南同蒲、太焦线、安李支线、汤鹤线、汤台线的联络线、疏解线,正线数目为双线,设计行车速度为120公里/小时。

三、永鑫铁路专用线工程永鑫铁路专用线工程为国铁级单线电气化重载铁路,项目总投资23亿元,由永鑫集团投资建设。

该专用线全长27.7千米(含疏解线),从安泽县府城镇瓦日铁路安泽站西端引出,终点止于安泽经济技术开发区唐城工业园唐城站。

永鑫铁路专用线货场涉及的议宁村153户村民拆迁工作数年难以推进,但项目已被列入省、市、县三级重点工程。

四、忻州南环街东延跨北同蒲铁路转体桥工程忻州南环街东延跨北同蒲铁路转体桥工程成功转体,标志着忻州市南环街东延控制性节点工程顺利完成。

该工程位于忻州市忻府区东南片区,是忻州市城东片区路网的主骨架,也是东南片区对外联系的重要通道。

转体桥跨越北同蒲铁路,主桥采用双幅6565米的T构箱梁,转体长度为6060米,转体重量为91300千牛。

总之,山西省铁路设施工程建设取得了显著成果,为区域经济发展提供了有力支撑。

发鸠山沉降变形观测工作总结

发鸠山沉降变形观测工作总结

发鸠山沉降变形观测工作总结新建铁路山西中南部铁路ZNTJ-II标段发鸠山隧道沉降变形观测工作总结(D4K447+361~D4K454+915)中铁一局集团晋豫鲁铁路ZNTJ-11标五分部2014年7月发鸠山隧道沉降变形观测工作总结(D4K447+361~D4K454+915)一、工程概况1、发鸠山隧道位于山西省安泽县、长子县发鸠山附近,线路在该段以隧道方式穿越发鸠山及黑虎岭。

总体呈西东向展布,发鸠山隧道西起临汾时安泽县杜村乡,中间经过南庄、响水铺、申家沟,东出于长治市长子县石哲镇赵家沟,是全线范围的重点控制工程。

隧道起迄里程为D2K440+342~DK454+915,全长14573m;进出口线路设计路肩标高分别为1044.786m、1084.391m,洞身最大埋深约为382m,最小埋深约8m。

隧道内为人字坡,分别为3.0‰的上坡(6358m)和4.5‰的上坡(6300m),-3.6‰的下坡(1790m),-11.0‰的下坡(120m)。

隧道进口段4641.7m在曲线上,隧道中部D4K447+866.7~D4K454+835.73段6969.03m位于直线上,其余段落位于曲线上。

出口位于R=1400m的曲线上,隧道中部位于R=8000m的曲线上。

地面高程1045m~1470m之间,相对高差最大约425m。

2、主要技术标准(1)线路等级:国铁I级;(2)正线数目:双线;(3)限制坡度:瓦塘~汤阴东6~13‰;(4)速度目标值:120km/h;(5)最小曲线半径:一般1200m,困难800m,个别地段600m;(6)牵引种类:电力;(7)机车类型:客车SS9,货车SS4系列、HXD 系列;(8)牵引质量:10000t,部分5000t;(9)到发线有效长:1700m,部分1050m;(10)闭塞类型:自动闭塞。

3、地质资料(1)地形地貌发鸠山隧道位于山西省安泽县、长子县发鸠山附近,距离省道326、古杜县乡道路很近,多数路段距离村庄不远,交通较为方便。

中南通道发鸠山隧道4号斜井挑顶进正洞施工技术

中南通道发鸠山隧道4号斜井挑顶进正洞施工技术

时、 施 工安全、 质量得到有效保证 , 为其他斜 井进入正洞施 工提供有 力的技术支撑和借鉴意义。 关键词 : 中南部铁路通道 , 隧道 , 斜井, 挑顶 , 正洞 , 门架导坑
中 图分 类 号 : U 4 5 5 文献标识码 : A
1 工 程概 况
断, 无法形成 闭合结构成为受力 体系。为 保证正洞 初支钢架 达到

荨 窝
斜井名称 交汇点里程 l 平面长度 / m l 斜井长度 / m 井身纵 坡/ % 平面夹角
并且结 合斜井 与正洞 交界处 的地 质情况 , 施 工 中采取 山西 中南部 铁 路通 道是 国 家规 划 的大 能力 运煤 通 道项 目, 受力要求 , 托梁 门架配合矩形导坑法 开挖进 入正洞 , 交界 处设 置 I 3 2 a型钢 “ 设 计为 3 0 t 轴重 , 开行万 吨列车 , 百年 运营寿命 ” 的重 点 建 设 项 永久 门式支撑 , 门架下方设 置 1 榀 I 2 0 a 型钢 钢架支护 , 边缘焊接 目, 是 国内 目前建设标准最高 的重载 铁路 。瓦塘至 汤阴东段 发鸠 山隧道位于山西省安 泽县 、 长子 县发鸠 山 附近 , 线 路在该 段 以隧
牢 固, 挂网喷锚 , 形成整体联合加 强支护 。正洞 导坑 内设 置 I 1 4 a
配合开 挖及 时跟进 , 门架采 用 临时立柱 和永 久横 道方式 穿越 发鸠 山及 黑虎岭。总体呈西东 向展 布 , 发鸠 山隧道西 型钢托梁 门架 , 梁 支撑 , 作为永久性 的支撑横梁将不予拆 除。 起临汾地区安泽县 杜村 乡 , 中间经过南 庄 、 响水 铺 、 申家 沟 , 东 出 于长治市长子县石哲镇赵家沟 , 是 全线范 围的重点控 制工程 。发 4 斜 井进 入正 洞施 工工 艺 鸠山隧道起讫里程为 D 2 K 4 4 0+3 4 2一D 4 K 4 5 4+ 9 1 5 , 设计为双线 隧 4 . 1 斜 井与正 洞交界过 渡段 道, 全长 1 4 5 7 3 m; 进 出口线路设计路肩标 高分别为 1 0 4 4 . 7 8 6 m, 4. 1. 1 斜 井 与正 洞 相 交 角 度 1 0 8 4 . 3 9 1 I l l , 洞身最大埋深约为 3 8 2 m, 最小埋深约 8 1 T I 。隧道内为 斜井与正洞交角越大越有 利于斜井与正洞 喇叭 口的稳定 , 施 人字坡 , 分别为 3 . 0 % c 的上坡 ( 6 3 5 8 m) 和4 . 5 % c 的上坡 ( 6 3 0 0 m) , 工难度相应减小 , 但是不 利于大 型车辆 的行驶 。发鸠 山隧道 4号 3 . 6 % 0 的下 坡 ( 1 7 9 0 i n ) , 一1 1 . 0 % o 的下坡 ( 1 2 5 m) 。隧 道 进 口 斜井与正洞线路左线交 接于 D 4 K 4 5 2+4 0 0 , 交角 5 0 。 7 2 8 ” , 斜 井井
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

线路自瓦塘站引出,经临县、柳林、蒲县、洪洞至长治,弓I入京广线汤阴东站,利用既有汤台铁路并增建第二线,经梁山、东平至辛泰铁路范镇站,经莱芜北、巨峰南至日照南站,线路全长1260公里,其中新建线路1089公里,利用既有线增建二线171公里。

配套建设与苛瓦铁路、南同浦铁路、太焦铁路、京广铁路、京九铁路、京沪铁路的联络线114公里。

本项目衔接南北主要铁路干线,东至山东日照港口,形成了石太-石德-胶济铁路、邯长-邯济-胶济铁路、侯月-新菏兖日铁路间的一条新的“西煤东运”的能源运输动脉,也是我国东西向路网干线铁路之一,有利于推进山西中南部地区煤炭资源开发,确保国家能源供应安全;有利于构建山西中南部地区新的煤炭外运和日照港集疏运通道、增强区域铁路网的机动性;有利于密切山西、河南、山东三省区域经济协作,加快沿线社会经济发展。

新建山西中南部铁路通道瓦塘至汤阴9标段,线路起点DK378+340终点为DK416+25(其中长链421.332m),标段全长38.33km。

其中路基6.4km,桥梁4.3km/21 座(其中特大桥1座、大桥12座、中桥7座、小桥1座),隧道26.227km/12座。

标段工点详见表1.2.1-1。

表1.2.1-1 本标段工点表(1) 线路等级:国铁I级;(2) 正线数目:双线;(3) 限制坡度:瓦塘〜汤阴东6/13%。

;⑷速度目标值:120km/h;(5) 最小曲线半径:一般1200m 困难800m \(6) 牵引种类:电力;(7) 机车类型:客车SS9,货车SS系列、HXD系列;(8) 牵引质量:5000t,部分10000t ;(9) 到发线有效长:1050m部分1700m \(10) 闭塞类型:自动闭塞。

1.2.3.1. 地形地貌线路依次穿越了黄土高原的丘陵及低山区、吕梁山脉的中低山区、临汾盆地、太行-太岳山构造侵蚀山地(沁潞高原)、豫北太行山山前冲积倾斜平原等地貌单元。

横穿的主要山脉有吕梁山、太岳山、太行山。

黄土高原的丘陵及低山区,以黄土梁、峁和深切冲沟为主;吕梁山、太岳山和太行山区地形起伏强烈,河谷地段沟深壁陡,其间两大河流汾河和沁河两岸分别为临汾盆地、长治盆地,地形平缓;太行山山前倾斜平原,地形起伏小,局部出露残丘。

沿线总体上地势西高东低,太岳山脉为黄河水系与海河水系的分水岭。

吕梁山为本段最高点,地面高程为1555m豫北太行山山前洪积倾斜平原最低点,地面高程约80m1.2.3.2. 工程地质(1) 地层岩性沿线地层出露较齐全,除泥盆系、志留系地层缺失外,其余各时代地层均有出露。

黄土高原的丘陵及低山区:新生界第四系新黄土、老黄土、砂及卵砾石,第三系黏土和粉质黏土、半胶结砾岩,下伏中生界砂岩、页岩、泥岩及煤层。

吕梁山、太岳山、太行山低中山区、临汾盆地、长治盆地:盆地、河谷区和山前堆积新生界新黄土、老黄土和第三系粉质黏土、泥岩;山区出露中生界、古生界、元古界、太古界岩层及燕山期侵入岩,其中石炭系太原组单层煤最厚达6m本溪组有蜂窝状山西式铁矿,奥陶系中统有膏溶角砾岩。

太行山山前倾斜平原:覆盖第四系松散堆积层,倾斜平原分布新黄土、黏性土夹角砾土,第三系黏性土、砂岩、粘土岩。

豫北鲁西冲积平原上部地层夹软土透镜体。

(2) 地质构造沿线经过山地和平原,线路经过的地区地质构造复杂。

山西瓦塘至蒲县处于陕北拗陷与吕梁山隆起接壤部,构造简单。

山西蒲县至河南林州(姚村)经过吕梁山隆起、临汾槽地、沁水台陷、长治槽地、太行山隆起。

主要断裂构造有紫荆山断裂带、太行山山前断裂带;主要褶皱有吕梁复背斜、中阳-离石向斜、沾尚-武乡-阳城北北东向褶带、郭道-安泽近南北向褶带;主要单斜构造有太岳山坳缘翘起带、太行山北西倾单斜。

临汾槽地近期构造活动十分强烈,为地震危险区。

123.3 .水文地质特征(1) 地表水沿线主要河流有黄河、汾河、沁河、漳河、卫河及其支流和人工沟渠。

大部分河流常年流水,流量受季节影响明显,旱季流量小,雨季流量大。

(2) 地下水沿线地下水按赋存的介质分为孔隙潜水、基岩裂隙水、岩溶裂隙水及构造裂隙水。

孔隙潜水赋存于平原、倾斜平原、盆地及河谷阶地的第四系松散堆积层中,埋深一般5〜20m基岩裂隙水赋存于山区各地层基岩构造裂隙中,埋藏较深,主要受大气降水的补给,以泉的形式出露排泄,在断裂带等储水构造中,水量较丰富,局部还具承压性;岩溶裂隙水赋存于奥陶及寒武系的灰岩、白云岩中,构造裂隙水主要赋存于断裂构造带,富水地段具有突发性、出水量大的特点,对隧道工程影响较大。

(3) 水质\区内地表水和地下水多属重碳酸-钙型水,水质一般较好,对混凝土一般不具侵蚀性,大多地段可供生活饮用和一般工程用水。

含煤地层和多金属矿地层一般多具硫酸盐侵蚀,受附近工业污染的局部地段和有咸水分布的地段,一般对混凝土具硫酸盐弱〜中等侵蚀性。

1.2.3.4.不良地质及特殊地质1.2.3.4.1. 不良地质沿线区域范围发育的不良地质类型主要有压矿及采空区、滑坡、顺层、岩溶、地震液化及活动断裂、有害气体等。

(1) 压矿及采空区沿线矿产资源丰富,主要为煤矿、铁矿等。

沿线瓦塘至洪洞段穿越了河东煤田、霍西煤田。

其中瓦塘至临县线路走行于河保偏矿区;临县至磧口线路走行于柳林-三交矿区;口至柳林段线路走行于柳林矿区;柳林至蒲县线路走行于石楼-隰县;隰县至洪洞穿过乡宁和霍西煤田霍州矿区。

线路以上矿走行区目前未开采,存在压煤问题。

河东煤矿、霍西煤矿开采历史悠久,造成大面积采空区,通道工程线位绕避既有大小采空区,走行于煤矿采空区塌陷盆地以外的安全地带,南吕梁山隧道顶板距煤层最小距离为68m在采空区150-160m以下穿过,对隧道基本无影响。

⑵滑坡、顺层线路瓦塘至洪洞段走行于黄土高原的黄土丘陵及低山区,以黄土梁、峁及冲沟为主,表覆厚层第四系新黄土、老黄土,各河流、大冲沟两岸坡的下部及局部沟心出露第三系黏土、粉质黏土、三叠、二叠系砂、泥岩。

由于黄土具直立性,在干燥状态下形成陡崖或峭壁,受降雨、采矿等外界因素影响,滑坡不良地质发育。

山区局部地段存在岩层倾向线路的不利情况,尤其是砂泥岩路堑开挖时可诱发工程滑坡,应加强工程措施。

(3) 岩溶区内可溶岩主要为寒武系、奥陶系碳酸盐岩,主要分布于吕梁山剥蚀低中山区奥陶系中统地层中,岩溶发育程度为弱〜强发育。

可溶岩隧道施工中应加强综合地质预报工作,可溶岩隧道及路堑施工应对基底进行物探测试,采取措施防止隐伏溶洞危害。

(4) 地震液化及活动断裂线路经过临汾盆地高地震烈度区,地震基本烈度为毗度,盆地内分布于河床及阶地地段,水位以下20m深度以上的饱和粉土、砂土内局部为地震可液化层。

洪洞、安阳区域穿越华北地震区中汾渭地震带和河北平原地震带,地震带内地震活动强烈,存在活动断裂构造、地震液化等主要地质问题。

12342. 特殊地质沿线特殊地质主要有湿陷性黄土、膨胀岩土、石膏及膏溶角砾岩。

(1) 湿陷性黄土山西境内新黄土广布,新黄土和浅部老黄土具湿陷性,多属自重湿陷性黄土,湿陷性黄土厚度为5〜15m局部可达20〜30m地基湿陷等级一般为级,局部为W级,湿陷系数S s=0.015〜0.126.(2) 膨胀岩土瓦塘至洪洞段膨胀土主要分布于吕梁山东西两侧,出露于沟谷地带。

岩性主要为第三系黏性土层及三叠系泥岩,自由膨胀率40%〜60%具弱-中膨胀性。

(3) 石膏及膏溶角砾岩石膏及膏溶角砾岩主要分布于吕梁山剥蚀中低山区,位于奥陶系中统个组下段,其强度低,属于软岩,具有膨胀性,对混凝土有中等结晶类腐蚀性。

123.5. 气象特征线路所经过地区属暖温带亚湿润气候区。

四季气候特征明显,冬季受极地大陆性气团控制,夏季主要受热带海洋性气团控制,春、秋两季由大陆性气团和海洋性气团交替影响,但以前者为主。

按对铁路工程影响的气候分区,瓦塘至蒲县及屯留〜平顺属寒冷地区,其它段落属温暖地区。

本标段主要工程数量表见表124-1。

/ 表124-1 主要工程数量汇总表125.1. 施工项目多,桥隧比例大本标段施工项目多,路基、桥涵、隧道、站场、无砟道床等,其中桥隧比例占83.3 %, 是本标段的主要施工内容。

同时各专业工程工点类型齐全,路基有软基处理、高填深挖路基等;桥涵有水中墩、实体墩、空心墩、多线桥等;隧道有长大隧道、单洞双线、斜井及地质复杂隧道和长大隧道无砟轨道施工。

施工项目多造成横向结构物的施工进度对路基的填筑施工影响大,因此在施工过程中如何合理安排横向结构物的施工对于确保整个路基工程的施工进度具有重要影响;同时本标段路基工程所需填料多,上场后应尽快寻找合理土源,并充分利用隧道弃砟,以满足施工需要。

1.2.5.2. 有高填深挖路基、路基基底处理复杂本标段存在高填方路堤和深挖方路堑,需设各种形式的支挡防护工程,因此在路基基底处理时必须严格按照设计施工,在高填方路堤填筑施工时严格按照路基试验段的试验参数及规范要求实施,深挖路堑施工时需及时做好防护,确保整个路基工程的工程质量。

1.2.5.3. 桥梁工程数量多、跨路施工安全压力大本标段内有特大桥1座,大桥12座,中桥7座,小桥1座,桥梁计4.3km,由于部分桥梁垮低山丘陵区的冲沟、山峁、道路等,因此部分桥墩为高墩;同时施工时对公路交通安全影响大,如何在施工过程中既保证桥梁顺利施工,又要保证公路交通安全顺畅是本标段的另一个施工重点。

1254 隧道比重大,地质复杂,施工安全风险高标段内有12座隧道,总长26.2km,其中太岳山隧道长16.220km,是单洞双线隧道。

太岳山隧道地质情况复杂,存在采空区、有害气体、岩溶、石膏及膏溶角砾岩等不良地质和岩土,对隧道施工进度、安全都造成很大的影响,是本标段的重点工程。

施工中做好超前地质预报、选择正确的施工方法,是确保工程安全、快速施工的关键。

1.2.6.1. 路基工程工程量大、沉降控制难度大(1)重难点分析\ 1)确保路基填料供应本标段所需路基填料数量巨大,合理确定土源位置、数量,合理利用路堑、隧道弃方,对于确保施工进度、效益具有重要意义。

2)路基工后沉降控制本标段有部分松软土、软土地基及地下孔洞,如何对路基基底进行加固,控制路基填筑质量是保证路基工后沉降的关键。

(2)重难点工程的对策、分析1)上场后根据路基工点及工程量分布,立即确定土源位置,除要求土源填料必须合格外,同时填料数量需满足施工需要,土方运距尽量小;路基填料尽量移挖作填或利用隧道弃方,若弃方质量不合格,可进行改良利用。

2)对松软土、软土路基采用冲击碾压、换填三七灰土等多种地基处理方法,改变松软土、软土结构,增加松软土、软土密度;对于地下孔洞,采取钻孔、注浆、填砌片石的方法进行处理,其它可采取土工合成材料、复合地基进行加固。

3)路基施工所用的三七灰土和改良土的质量,改良土及三七灰土在填料拌合站集中拌合,工厂化生产。
