桥梁工程中钢筋砼梁板预制质量控制要点和措施
预制梁板质量控制措施

预制梁板质量保证措施桥梁工程施工中,梁板预制是桥梁上部构造施工中关键性的工作。
因此,梁板预制质量是关系到桥梁上部构造施工质量的重点。
那么,要如何控制好梁板预制的质量呢?梁板预制质量主要从以下几个方面进行控制:1、建立质检体系:全体施工人员树立“百年大计,质量第一”的思想,建立以项目经理为组长、项目部与工程质量相关的部门、施工队长、队技术主管工班长为成员的质量管理体系,项目经理对工程质量负全责、各级质检部门及工班对工程质量承担相应的责任。
2、强化质量意识,健全规章制度:①、严格推行分级质量管理制,层层管理,责任到人。
②、在施工前,逐级进行施工技术、质量标准、安全作业的书面交底,做到不交底不开工。
③、做好分项工程质量检验评定和验收工作,采用三级检验制度;即施工班级自检互检、项目部质检员复检达到要求后,报监理单位、质监单位、建设单位等有关部门复检,每一级检查应有书面签证。
④、项目部设质量管理部,会同工区管理人员对施工现场质量进行控制。
施工队设置专职质检员,负责各工序的质量自检。
质检人员由具有丰富施工经验、熟悉规范和图纸、工作严谨的技术人员担任。
每道工序自检合格后通知监理进行验收,监理验收合格后才能进行下一道工序。
3、严格执行质保制度:工程施工严把材料关,认真贯彻执行技术规范,听从、执行监理工程师的指示和指令,服从监理工程师的指挥,使工程施工符合监理要求。
严格按照我处的“三按,六不”质量控制办法进行施工,即按设计图纸、按工艺操作,按“验标”检验;原材料未经检验不准进入施工现场,桩楔尺寸不清楚不准破土,未经技术交底,不准开工,隐蔽工程未经检验不准覆盖,上一工序未经检验合格不准进入下道工序,未经验收合格,不准计量。
4、做好质量保证资料:及时、准确做好板梁预制的钢筋加工、安装、模板安装、混凝土浇筑施工整过程的各项原始施工记录,使所有板梁施工的第一道工序到最后一道工序都有相应的质保资料,保证工程施工的可追溯。
5、加强材料抽检及现场试验工作,严格控制好混凝土质量。
钢筋混凝土的桥梁工程施工质量控制

钢筋混凝土的桥梁工程施工质量控制0引言桥梁工程是交通基础设施建设的重要内容,工程建设施工的要求比较高,需要满足各方面的施工要求。
当前我国的钢筋混凝土桥梁工程施工,受到诸多因素影响,对施工质量的控制造成很大困境。
通过从理论层面深化钢筋混凝土桥梁施工的质量控制研究,就能为实际质量控制提供相应参考。
1桥梁工程钢筋混凝土施工特征以及施工质量问题1.1桥梁工程钢筋混凝土施工特征体现桥梁工程钢筋混凝土施工的特征比较显著,施工安全隐患多是较为突出的特征。
桥梁工程施工涉及到的程序多,工种也多,施工人员多,这就对实际的施工管理增加了很大难度。
施工中如果没有充分重视施工质量控制,就必然会存在安全质量隐患。
有的施工人员没有专业技能支持,安全意识薄弱等,这些就会直接影响钢筋混凝土施工的质量和施工的安全[1]。
另外,桥梁工程钢筋混凝土实际施工中,隐蔽工程量大的特征也比较突出,施工中由于桥梁工程的方式以及评估要求等不同,施工中对于荫蔽施工内容的检查就会存在差异,隐蔽工程的施工质量得不到有效控制,就势必会带来施工质量安全问题。
1.2桥梁工程钢筋混凝土施工质量问题桥梁工程钢筋混凝土施工中,受到诸多因素影响,会出现质量问题,主要有以下几个层面的质量问题:其一,施工裂缝质量问题。
桥梁工程钢筋混凝土施工常见质量问题就是裂缝,主要在桥梁的梁板表面出现不规则裂缝,对裂缝质量问题如果不能及时有效解决,就必然会影响整个桥梁的质量。
施工裂缝质量问题的出现,和施工材料质量因素有着很大关系,对集料级配没有合理化,不符合实际材料应用规范,以及没有合理的使用外加剂等,这些就会影响桥梁工程的施工质量。
施工过程中,混凝土的振捣工作不规范,造成混凝土密实度不佳,也比较容易出现裂缝质量问题[2]。
后期的钢筋混凝土施工的养护工作没有按照要求执行,也比较容易出现裂缝质量问题。
其二,麻面质量问题。
钢筋混凝土施工的麻面问题对整个桥梁工程质量影响较大,主要是在混凝土的表面由于缺浆或者是漏浆的原因,造成麻点的质量问题。
预制梁质量控制要点及注意事项手册

张石高速公路涞水西至曲阳(保石界)段预制梁施工常见问题、处理质量控制要点专项手册我项目部对梁板预制架设过程中易出现或常见的问题进行了分析和归纳,并明确了解决问题的方法和措施,各桥梁施工队、桥梁工区工长、技术负责人务必严格地遵照执行并对照整改,进一步加强施工现场质量控制,确保工程质量。
具体内容如下:一、预制场建设1.预制场地未均匀压实,预制梁底座未予以加固以及排水不畅施工前应将场地整平,充分压实,并设计合理的排水设施;预制梁底座范围内,浇筑不小于15cm厚、20Mpa强度的水泥混凝土;预应力梁梁端附近底座范围内需用混凝土加固,避免梁端附近荷载集中引起地基不均匀沉降。
2.预制场使用龙门吊时,未遵守有关安全规程龙门吊应进行专门设计,并须通过承载能力、稳定性、挠度等使用性能和安全性能的全面验算,拼装完成后,必须组织技术小组进行验收检验,空载试验、静载试验、动载试验全部满足设计要求后方可投入使用。
使用期间必须每天进行维护保养,同时,应建立龙门吊安全操作规程,并严格执行。
二、预制生产(一)模板1.模板安装位置、尺寸不符合设计要求在模板安装时,施工人员应熟悉设计图纸和相应的规范,按要求重点检查模板的标向、内部尺寸、轴线偏位、预留孔洞或预埋件的位置和尺寸等在规范允许的偏差范围内,保证施工后的混凝土构件尺寸的平面位置符合设计要求。
2.模板安装与其他工序施工不协调在进行模板安装前应全面考虑施工进度要求,并综合考虑混凝土强度发展、模板的损耗和天气变化等各方面因素的影响,准确计算所需模板的周转数量,并确定正确的拆模流程,保证流水作业的经济合理和施工质量。
同时应注意模板安装与其他工序施工的协调问题,既要确保流水作业施工的畅通、快捷,又要防止某些工序上的遗漏或施工不到位,保证工程质量。
3.未采取适当措施防止模板推移为防止模板推移,在施工前,应保证操作人员明了模板的施工技术方案,并准备足够数量、质量的支撑材料,严格按既定方案施工;模板安装后,要求专业人员对支撑及拉杆进行认真检查,特别是在支撑间距、支撑材料等方面;加强混凝土浇注的检测,发现问题应立即停止操作,整改合格后方准继续施工。

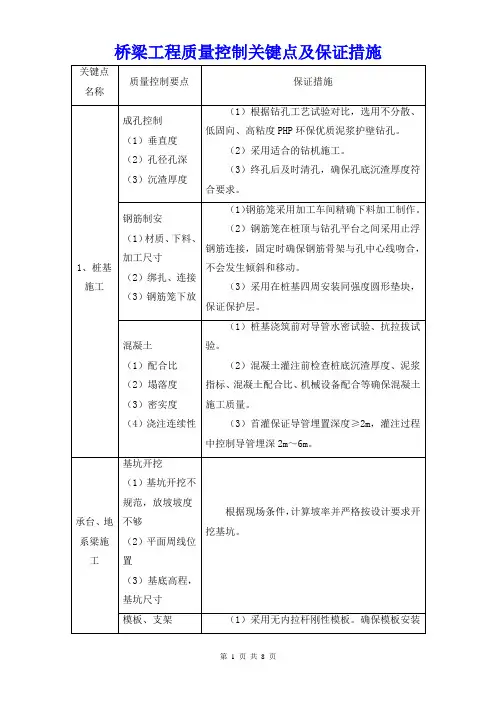

桥梁工程质量控制关键点及保证措施

(4)箱梁顶面混凝土要严格控制,杜绝脚印痕迹;
(5)混凝土浇注完毕后,要对梁体及时进行覆盖浇水养护。当强度满足设计要求后方可拆除内模,进行下一联的施工。
预应力施工
预应力
(1)预应力材质
(2)管道坐标、间距
(3)张拉应力值、伸长率
(4)断丝滑丝数
混凝土
(1)材质、配合比
(2)混凝土强度
(3)结构几何尺寸
(4)平面轴线、平整度
(5)浇注连续性
(1)施工中严格按施工配合比进行混凝土的配制,严格开盘的计量工作;
(2)混凝土浇注前要对模板进行严格检查,模板表面是否平整,脱模剂涂沫是否均匀,模板接缝处是否严密,钢筋与模板间垫块是否已设置,设置是否牢固等;
(4)临时锚固或解除约束时,预留偏移值。
桥面系
伸缩缝安装
(1)长度、缝宽
(2)与Байду номын сангаас面高差
(3)纵坡、平整度
(4)焊缝质量
(5)外观质量
(1)所有材质均必须满足设计和规范要求,经检验合格后方可进场加工。
(2)混凝土添加钢纤维及膨胀剂,保温保湿养护到位。
(3)预埋装置安装由厂家专业人员指导安装,确保安装精度。
(5)外观质量
(6)浆体强度、压力值、稳压时间
(1)预应力在混凝土达到设计和规范要求后进行张拉,顺序按设计要求进行。
(2)张拉设备采用数控张拉系统,定期及时检定。按设计要求对张拉值进行复合。
(3)张拉时采用双控,即以应力控制为主,伸长量作为检验,测量回缩量。
(4)浆体的各项技术性能应符合施工技术规范规定并满足设计要求。
(2)钢筋保护层控制应采用同梁混凝土标号一致定型垫块,并固定牢固避免垫块移位及倾倒。
梁板预制质量控制要点

梁板预制质量控制要点一、钢筋储存、加工、安装应严格按照规范进行,对于原材料及已加工好的钢筋应分类堆放,并做好标识,以便检查。
钢筋焊接时,注意搭接长度,两接合钢筋轴线一致,通级钢筋采用结502或506焊条。
横隔板钢筋采取提前制作,整体安装,其他钢筋在现场绑扎,同时注意预埋钢筋。
二、钢筋保护层的垫块应采用专用塑料垫块,纵横向间距均不得大于1m梁底不得大于0.5m三、模板应不漏浆,其平整度、刚度应满足规范的要求,外模处每隔一定距离布置一个附着式振动器,两侧错开布置。
模板脱模剂应认真调制,涂刷薄而均匀,确保梁片色泽一致、表面光洁。
四、当设计要求梁片设置横坡时,梁翼板必须按模板预制。
五、在钢筋绑扎过程中,应根据设计文件精确固定波纹管和锚垫位置,波纹管定位筋间隔和接头长度应不低于规范要求。
为了保证预留孔道位置的精确,端模板应与侧模和底模紧密贴合,并与孔道轴线垂直,孔道管固定处应注明坐标位置。
六、钢绞线下料时要通过计算确定下料长度,要保证张拉的工作长度。
七、梁片、砼浇筑采用斜向分段,水平分层,一次浇筑完成,施工中应加强观察,防止漏浆,欠振和漏振现象发生。
模板边角以及振动器振不到的地方铺以插钎振捣。
顶板应采用平板振动器振捣。
要避免振动器碰撞预应力管道、预埋件、模板、对锚垫板后钢筋密集区应认真,细致振捣,确保锚下砼密实。
八、夏季施工砼混合料的温度不应超过3摄氏度、当超过3摄氏度时应采用有效的降温措施。
砼浇注完后要及时进行养生,在砼表面覆盖土工布或薄膜,专人对梁体表面进行不间断的洒水。
凡是湿接缝部位,拆模后即进行凿毛。
九、张拉前先做好千斤顶和压力表的校验,张拉吨位与相应油表读数和伸长量的计算,尤其对千斤顶和油泵进行仔细的检查,保证各部件不漏油并能正常工作,十、张拉控制程序按规范表12、10、3-1执行。
张拉采用油表读数与伸长量双控制的方法,张拉采用两端同时对称张拉,张拉顺序应按设计要求进行。
十一、张拉结束后,立即进行压浆作业,水泥浆自拌制至压入管道的延续时间,一般为在30-45min范围内。
桥梁预制梁板施工质量控制96

桥梁预制梁板施工质量控制摘要:随着我国城市及高速公路的建设力度不断加大,预制梁板是桥梁施工的关键技术,只有不断提升施工质量,才能打造精品工程。
本文分析预制梁及施工原则,针对桥梁工程建设中预制板施工质量控制内容以及有效质量控制措施进行分析探讨。
关键词:桥梁工程;预制梁;施工质量;控制我国生产技术的提高和发展,相比较之前技术比较粗糙的预制梁的使用,在桥梁施工当中应该用一种更为精细、安全的制梁方式来代替,在施工环节严把质量关,在施工工地要制定施工管理办法,让施工过程能够按照相应的施工顺序发展下去,严格做到合格规范的操作。
保证施工安全,控制预制梁的质量,这对桥梁建设施工具有非常重要的现实意义。
一、桥梁工程预制梁及施工原则1、预制梁的概念预制梁是通过采用工厂预制,将其运输至工程施工现场依据设计来安装,并且固定梁体。
在我国桥梁的施工过程中,主要是通过桥梁特殊部位的梁体施工环节,一般都是采用预制梁当作桥梁上部结构,从而进行实际的施工管理,这样不仅会影响到预制梁的整体施工质量,还会给桥梁工程建设埋下安全隐患。
2、桥梁工程预制梁具体施工原则首先,在选择预制梁位置的时,应该结合桥梁工程现场的地质环境、施工情况、工程成本、具体要求、施工进度安排等,从而能综合考虑到预制梁需要放在地质较好的地段;其次,由于地址对施工现场工程的加固量和土石方量,选择不影响桥梁工程环境;第三,桥梁预制梁制造工艺是以纵列式、横列式、以及纵列横列叠加式,从而能够对施工工序进行相应的设置;第四,预制梁场地所选布置形式必须按照桥梁工程对预制梁具体规格参数提出的要求来进行设置。
按照桥梁对箱梁存放提出的不同要求可以把预制梁场地具体布置形式分成两种:单层及双层。
选择预制梁场地具体布置形式的时候,应该综合考虑桥梁工程各种质量影响因素来对其进行分析以及设计,确保预制梁场地所选布置形式不会影响到桥梁建设质量以及工期;第五,在布置预制梁场地的过程中,需要提前合理划分桥梁运输通道,在过程结束后,可以顺利通行,并且采取安全防护方式,保障预制梁施工安全的进行。
桥梁工程中预制梁的施工质量控制

桥梁工程中预制梁的施工质量控制预制梁是桥梁工程中比较常见的梁体类型,它所具有的快速施工、高质量、经济高效等优点广受工程实践所赞誉。
然而在预制梁的施工过程中,仍然存在一些不可忽略的问题,如预制梁的质量问题,这个问题将会涉及到整个工程的安全和质量标准。
因此,我们就需要对预制梁的施工质量进行有效地控制,以确保工程的安全和可靠性。
1.测量与内部质量控制精准的测量是预制梁质量控制的基础,测量的精度和准确度直接影响着梁体拼接的精度和质量。
在梁体形状设计确定后,需要对梁体的尺寸进行精确测量,确保设计要求符合实际情况。
同时,在梁体的制作过程中,还需要进行内部质量控制,如混凝土配合比、钢筋的数量和布置状态等,以确保制作出来的梁体质量可靠,达到设计要求。
在内部质量控制方面,建议专门设立一个监督组织,严格控制每一项参数的准确性和正确性。
2.拼接精度控制拼接位置和精度也是梁体质量控制方面的重点。
按照设计要求确保每根梁体之间的交汇、连接、偏差控制要求,如偏差要求不得超过设定的最大值等。
同时,拼接必须采用专用的拼接装置,确保梁体的拼接精度和连接质量符合设计要求。
3.表面观察预制梁表面的平整度、光洁度等也必须三次检查确保,表面质量影响梁体整体外观和使用寿命,检查内容包括:表面平整度、表面平面度、表面垂直度、表面光洁度等参数。
4.组装中的振动控制振动是制作过程中易引起的质量问题之一,并可能导致麻烦的裂缝出现。
为此,施工现场必须特别控制梁体装配的振动,特别是在拼接工序。
如进行振动控制,可以包括机械波板、滚轨、减振垫等经济实惠的方法,以确保梁体的安全性和质量。
5.质量检测验收在梁体制作完成后,还必须对其进行质量检测验收。
在验收时,应按国家标准或设计要求,对梁体进行检查和测试,如检查混凝土强度、钢筋的质量等,以确保梁体的质量和性能符合设计和标准要求。
如发现存在一定的欠缺和缺陷,必须及时纠正,以确保梁体的质量和使用安全。
总之,以上几点是预制梁施工中质量控制的必要措施,只有认真执行每一个环节,才能确保预制梁的制作质量从根本上得到提升。
钢筋混凝土梁的施工与质量控制

钢筋混凝土梁的施工与质量控制钢筋混凝土梁作为建筑结构中常见的梁型之一,承担着承载和传递荷载的重要任务。
其施工质量的好坏直接关系到建筑的安全性和耐久性。
本文将就钢筋混凝土梁的施工过程和质量控制进行探讨,以期提升施工质量和确保建筑的可靠性。
一、施工前准备在进行钢筋混凝土梁的施工前,需要进行充分的准备工作,其中包括以下几个方面:1.施工图纸的准确解读:施工人员在开始施工前,应认真研读施工图纸,了解梁的几何尺寸、钢筋排列、布置要求等内容,确保在施工过程中不偏离设计要求。
2.材料的选用与储存:选择符合规范要求的混凝土原材料和钢筋材料,并对其进行检验和质量把关。
同时,要妥善储存这些材料,避免受到外界环境的影响导致质量下降。
3.施工机具的准备:根据施工需求准备好适当的施工机具,如模板、支撑材料、混凝土搅拌机等,以确保施工过程的高效进行。
二、施工过程钢筋混凝土梁的施工过程主要可以分为以下几个步骤:1.模板安装:首先要根据设计图纸进行模板的安装。
模板的质量直接关系到梁的几何尺寸和外观质量,因此模板的安装应牢固、准确,并符合设计尺寸要求。
2.钢筋布置:根据设计要求,按照梁的截面形状和受力情况,将钢筋经过弯曲、剪断等加工后进行布置。
在布置过程中,应保持钢筋与模板之间的准确间距,避免发生偏移或错位。
3.混凝土浇筑:在进行混凝土浇筑前,应对模板和钢筋进行清洁和湿润处理。
混凝土的浇筑应均匀、连续,避免出现空洞、夹渣等缺陷。
同时,在浇筑过程中应采取振捣措施,以保证混凝土内部的密实性。
4.养护处理:混凝土浇筑后,积极进行养护处理是保证梁质量的重要步骤。
养护措施包括覆盖保湿、定期喷水养护等,旨在减少混凝土龄期各项力学性能的损失。
三、质量控制为了确保钢筋混凝土梁的质量,必须进行严格的质量控制。
1.材料质量检验:在使用混凝土原材料和钢筋材料前,应进行必要的材料质量检验。
其中包括混凝土的抗压强度检测以及钢筋的化学成分检验、强度检测等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、审核施工专项方案2、督促施工单位做好技术交底工作3、检查、核实施工单位的现场施工准备情况4、做好第一片、第一批预制梁板标准化施工质量控制工作5、做好现场施工质量的抽查、指导、监督管理工作6、钢筋砼梁板常见质量问题预防及处理桥梁工程中钢筋砼梁板预制质量控制要点和措施1、审核施工专项方案:监理工程师应在熟悉施工图纸、梁板预制生产工艺和方法的基础上,充分考虑施工过程中各种不利因素对梁板预制质量的影响。
仔细审核和完善施工技术方案、开工报告和报表,通过施工组织设计、施工技术方案审查把关做好控制工作。
1)预制场场地选择和整体布置方案审查:场地选择应优先考虑成品梁板的存放和转运,要求成品粮具有足够的存梁场地,现场转运操作灵活。
能够顺利地运抵吊装现场、进行起吊安装作业,有条件时可将预制场地设在便于砂、石料等大量使用的原材料或预制梁转运的地方;场地内预制底模、堆料场、存梁场等应合理布局,构件预制时立模、浇注、养护、脱模、起吊等必须由足够的空间与工作面,预制场地应进行必要的硬化处理,排水设施完善。
2)模板方案审查:底座和底模数量应根据预制构件类别、数量、使用的先后顺序以及生产周期和工期要求等进行计算确定,按照正常生产操作水平,底模生产周期可按10天计算,在气温普通低于10℃的寒冷的冬期施工,底模生产周期应延长到12—14天,如果施工过程有低于5℃的天气情况,应准备蒸汽养生等设施采取保温养生措施;底座设计可采用混凝土底座、型钢底座等方案,底模应采用钢板,除空心板梁或其他底面较宽的预制构件也可采用40 Mpa以上高强度等级的小石子混凝土板面做底模(表面打磨,角铁镶边),原则上尽量避免采用混凝土底模方案。
内外侧模和端模宜采用定型钢模,应根据预制梁的生产周期以及总的工期要求、底模数量等确定需要的套数。
外侧模上宜设置附着式振捣器,以保证混凝土的振捣质量。
监理人员必须对模板设计细节、生产出来的产品进行认真检查,会同施工单位做好相关工作。
侧模和底模之间的密封可采用8 mm以上的高压缩橡胶条,也可在底模上设置凹槽,嵌入橡胶棒作为密封防渗措施;侧模之间接缝处设置拼接槽口和定位栓孔,确保拼缝平整、容易密封和装拆。
3)钢筋加工和混凝土施工单位方案审查:钢筋加工、绑扎、安装方案:混凝土拌和、浇筑等方案:4)原材料、外购成品、半成品料源审查把关:原材料质量是影响钢筋混凝土梁(板)质量的最重要的因素之一,监理工程师应对用于钢筋混凝土施工的原材料、成品、半成品进行认真的审查把关。
监理工程师应指派专职监理人员会同建设单位、施工单位对砂石料、水泥、钢筋、粉煤灰等料源进行现场考察,对相关材料的料源或厂家生产能力是否满足工程要求应进行核实,对各种原材料进行取样试验,以便确定是否满足质量标准要求。
与此同时,应建立每1批进场原材料自检、报检验收把关制度。
5)监理工程师还必须对预制梁(板)场内、场外倒运方案进行审查,对运输台车、道路或轨道、吊车等细节进行审查,对运输船只水上定位、靠岸方案进行审查等,要求施工单位方案安全、可靠。
2、督促施工单位做好技术交底工作:施工单位将总体施工单位方案、施工工艺方法、技术控制要点、质量控制要点、质量检测指标和标准、安全文明生产管理措施和规定、质量控制工作管理流程、施工和试验资料管理要求、与监理的配合关系以及内部考核奖罚条例等编制成书面文件,通过书面交底会议层层交底到第一线。
技术交底会议必须有监理人员参加,监理人员应督促施工单位做好各个层次的技术交底工作并做好书面交底记录。
3、检查、核实施工单位的现场施工准备情况:在施工单位开工前的施工准备过程中,监理工程师应仔细检查核实预制现场准备情况,检查是否按施工图要求和审批的施工单位方案进行。
1)检查场地布置是否按要求压实整平,地基承载力是否足够,若是软土地基,尚应进行处理。
场地排水畅通,布置合理。
2)砂石堆放场地应进行表面硬化处理,设置隔仓墙,防止不同规格的砂石混堆。
预制梁台座周围、钢筋加工场地应采取适当硬化处理措施,完善局部排水措施,保持预制梁台座周围、钢筋加工场地干燥、清洁。
3)检查梁板预制台座基础和台座是否按照图纸施工,质量是否满足要求,是否按照设计要求设置反拱度。
4)检查模板加工质量,施工单位应对模板进行试拼,对有关问题进行妥善处理。
5)检查自行式吊机、龙门吊、轨道是否达到要求,龙门吊是否通过了技术质量监督部门的检查标定,有无颁发合格证书,操作员有无上岗证。
6)检查拌合楼是否满足要求,施工前必须进行计量标定,通过试生产检查其是否稳定,对进料仓隔板应进行适当的加高处理,避免进料仓砂石混堆影响计量准确度。
7)对砂、石、水泥、钢筋、外加剂等进场材料取样进行检验,建立按批次进行自检、监理复检的管理制度。
8)督促施工单位做好砼配合比的适配和报中心实验室平行试验审批等工作,明确施工过程的塌落度控制要求,未经中心实验室审批认可的配合比,不得用于梁板预制施工。
9)检查混凝土输送能力和施工机具、人员配备是否满足施工要求,机具是否处于良好使用状态。
机具、设备要到位。
10)召开监理、施工单位梁板预制协调会,落实施工单位内部自检、监理平行抽检、资料管理等工作职责,明确相互配合关系和约束管理机制。
4、做好第一片、第一批预制梁板标准化施工质量控制工作:对于梁板预制这种批量生产的现场施工单位来说,第一片、第一批梁板预制标准化质量检查和控制工作非常重要,监理部门应高度重视。
梁板预制工厂的第一片梁板施工过程,施工单位必须安排认真负责的施工员全过程跟踪,施工员、施工单位的质检工程师、现场监理工程师必须对照图纸进行跟踪检查,施工完成后,应通知总监办专业监理工程师对照图纸进行标准化检查,必要时建设单位有关人员也可参加标准化检查工作。
避免梁板和安装与图纸不符的情况发生。
1)原材料必须经自检、监理抽检合格,实验报告资料齐全后方可投入使用。
2)钢筋加工、焊接工人必须经过专门培训,具有培训上岗证,上岗前必须进行焊接工艺试验。
其焊接试件外观应合格,试件强度经监理实验室试验满足要求。
3)钢筋加工前,施工单位的工程技术人员、现场施工员、现场监理应对各种型号的钢筋大样图、钢筋数量进行核对,发现问题包括设计图纸问题、图纸数量问题应及时反馈,设计部门需核对处理。
4)钢筋的加工、焊接、安装必须严格按规范进行,钢筋接头必须按规范错位布置并安排在受力较小的断面附近,对钢筋弯头、焊缝是否有裂缝应抽样检查。
5)钢筋安装完成后,应由监理部、现场监理、施工单位质检工程师共同对其进行标准化检查,检查钢筋是否按照设计图纸布置,并重点检查钢筋尺寸、间距,检查钢筋加工、安装是否按照批准方案进行。
钢筋接头、钢筋骨架的刚度和稳定性、保护层厚度、预埋件位置和数量等均应符合相关规范和设计要求。
达不到要求,要坚决指令施工单位返工,让现场工人形成高标准、严要求的良好工作习惯。
6)检查拌合楼配料是否准确,电子计量系统必须经过计量部门的现场标定,对于采用袋装水泥人工投放水泥的拌合楼,必须安排专职施工员对工人投放的水泥进行计量。
7)现场监理人员、监理中心实验室要和施工员、试验检测人员一起,在梁板浇筑现场共同检查砼塌落度是否稳定,如塌落度不稳定,应指令施工单位及时查明原因,采取相应改进措施,坍落度不符合要求的砼必须报废,不得进行砼浇筑施工。
8)砼浇筑顺序应严格按照施工方案进行,施工过程要加强振捣,对于厚度小、振捣难度大的腹板部位,应细化振捣工艺,安排有经验的施工员、现场监理人员旁站监督和指导,使施工人员尽快掌握振捣工艺要求。
9)敦促施工单位做好预制梁板砼养生工作,炎热干燥季节,在砼浇筑后至少7d内,应根据温度、湿度情况,选择行之有效的养护方法,保持砼表面始终超市,可使用薄膜养生或喷砼养护剂进行养生;或直接安装洒水器连续往砼表面洒水。
若冬天气温过低时,拆模后应立即覆盖,保温防寒。
10)做好预制梁板的质量检查验收工作第一片、第一批梁板预制完成后,监理部门应组织现场监理,认真做好对施工单位日后的质量验收检查和处理工作。
预制梁板拆模后,应及时检查外观质量、顺直度,发现问题应及时查明原因,落实处理办法,提出改进的具体措施。
未经监理检查记录和同意,施工单位不得擅自进行梁板外观质量缺陷修补工作。
对砼3d、5 d、7 d、28 d试件强度进行试验时,应根据强度增长情况确定是否进行梁板移动或吊运施工。
由于试件数量有限,作为配合手段,试件试压前可采用砼回弹仪对梁体进行回弹试验。
预制梁板砼强度达不到要求时,必须及时停工并查明原因,落实相应的处理改进措施。
现场监理中心实验室要及时完善监理平行抽检试验检测报告和报表资料,现场监理人员应做好监理工作志,敦促施工方及时完成施工检查记录表、质量检验报告等相关资料,确保施工资料及时、真实、准确、齐全。
监理工程师应及时组织专业工程师、现场监理人员,按照工程质量检验评定标准,对首批梁板进行质量评定。
总监要及时组织第一片、第一批梁板的工艺评审会议,对第一批梁板的施工质量进行评定,明确是否批准开工报告、进行批量生产的意见,对检查发现的问题进行讨论,提出下一步改进意见。
5、做好现场施工质量的抽查、指导、监督管理工作:工程正式开工后,现场质量监理工作主要由现场监理人员完成,监理部门应安排专业监理工程师,中心实验室做好现场施工质量的抽查、指导、监督管理工作。
要抓好每一批材料的进场检验工作,抓好每一片梁板钢筋安装、质量缺陷修复、工艺改进措施等管理工作。
6、钢筋砼梁板常见质量问题预防及处理主要质量问题为梁腹板竖向裂缝。
普通钢筋砼梁板腹板位置出现裂缝,在砼灌注后2—3个月会陆续发生,随着荷载作用的发展、增多,宽度一般为0.2mm,最大为0.6mm,两头细,中间宽,此类裂缝是砼收缩和外力作用的综合产物,以砼收缩裂缝为主。
(1)改善砼配合比,浇注时注意振捣密实,加强砼早期养护,采用养护剂或覆盖薄膜养护并适当延长养护时间,以提高砼抗拉强度,减少收缩量。
(2)此类裂缝对结构强度影响不大,但会使钢筋锈蚀,影响构件耐久性,且随着荷载作用发展裂缝变宽后,先将裂缝处清洗干净,待干燥后用环氧胶泥或其他专用封缝胶表面涂刷以封闭裂缝。
对缝宽为0.1—0.2mm的裂缝,可灌注专用的灌封胶进行处理。
对于宽度大于0.2mm的裂缝,须先将裂缝封闭,然后与梁底粘贴钢板或碳纤维布,以增强梁板抗拉能力以提高承载力。
