地基基础施工组织设计
地基基础施工组织设计方案

地基基础施工组织设计方案一、工程概述本工程为工程名称,位于具体地点。
建筑总面积为具体面积平方米,结构形式为结构类型。
地基基础的设计等级为等级,采用基础类型基础。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,做好会审记录。
2、编制施工组织设计及专项施工方案,并向施工人员进行技术交底。
3、做好测量放线工作,设置好水准点及坐标控制点。
(二)现场准备1、平整施工场地,清除地上和地下障碍物。
2、修筑临时道路,保证施工车辆通行顺畅。
3、布置临时水电线路,确保施工用水用电。
(三)材料准备1、根据施工进度计划,编制材料采购计划,提前采购工程所需的各种材料。
2、对进场材料进行检验,确保材料质量符合要求。
(四)机械设备准备1、根据施工需要,配备足够的施工机械设备,如挖掘机、装载机、打桩机等。
2、对机械设备进行调试和维护,确保其性能良好。
三、施工工艺流程(一)土方开挖1、采用机械开挖为主,人工开挖为辅的方式进行。
2、按照设计要求的坡度和深度进行开挖,严禁超挖。
3、在开挖过程中,及时进行边坡支护,防止塌方。
(二)地基处理1、根据地勘报告和设计要求,对地基进行处理,如换填、强夯等。
2、处理后的地基应进行承载力检测,确保满足设计要求。
(三)基础施工1、钢筋工程钢筋的加工制作应符合设计和规范要求。
钢筋的绑扎应牢固,间距均匀。
2、模板工程选用合适的模板材料,确保模板的强度和刚度。
模板的安装应牢固,拼缝严密。
3、混凝土工程混凝土的配合比应通过试验确定。
混凝土的浇筑应连续进行,振捣密实。
浇筑完成后,及时进行养护。
四、质量保证措施(一)建立质量管理体系成立质量管理小组,明确各成员的职责,确保质量管理工作有序进行。
(二)加强施工过程控制1、对施工中的每一道工序进行严格检查,上一道工序不合格,不得进行下一道工序施工。
2、加强对原材料和构配件的质量控制,严格执行进货检验制度。
(三)做好质量检验工作1、定期对工程质量进行检查和评估。
某工程cfg桩基础施工组织设计

####项目CFG桩工程施工组织设计青岛市程有限公司二0 十二月九日目录一、工程概况二、编制依据三、施工方案的选择四、施工工期、进度计划五、工程项目部主要管理人员及所用劳务人员安排计划六、主要施工机具安排计划七、主要材料需用量计划八、冬、雨季施工措施九、保证工期、质量、安全、文明施工减少扰民降低环境污染和噪音的措施(一)工期保证措施(二)质量保证措施(三)安全生产与文明施工措施(四)防止扰民降低环境污染和噪音的措施十、工地临时用电专项方案十一、材料管理制度及节约措施十二、质量标准与验收方法十三、通病及事故处理措施十四、合理化建议十五、施工现场平面布置图前言按照青岛化公司溶剂油项目CFG桩工程施工要求及设计图纸,我公司认真组织技术人员熟悉图纸及相关资料,针对该工程特点认真编写该技术方案及施工组织设计。
该工程位于青岛市黄岛经济开发区内。
本工程采用水泥粉煤灰碎石桩(简称CFG桩)复合地基加固处理。
一、工程概况:(一)工程名称:青岛思远石化公司溶剂油项目CFG桩工程;(二)工程地址:青岛开发区黄张路与淮河路交叉处;(三) 桩基形式:原料储罐地基采用水泥粉煤灰碎石桩(简称CFG桩)----单桩设计施工长度13.00m,桩径600mm,桩距1800mm;(四)工程量:CFG桩——约计1600棵(原料储罐按10个计算)、累计设计施工20800.00延长米,约计灌注砼7641.58m3;(五)现场地质情况:根椐中国石油天然气华东勘察设计研究院2001年5月提供的《青岛长鸿石油化工有限公司岩土工程详细勘察报告》,桩长范围内的岩土地层分部如下(具体详见勘察报告):第一层土,人工填土:由素填土和粉煤灰冲填土两个亚层组成,固结程度较低,呈饱和、欠固结、高灵敏度。
厚度约为4m。
第二层土,粉质粘土:呈饱和、流塑~软塑状态,具高压缩性、高灵敏度地层。
厚度约为6.0m。
第三层土,粉质粘土:呈饱和,可塑性状态,属中压缩性地层。
厚度约为2.7m。
施工组织基础工程施工

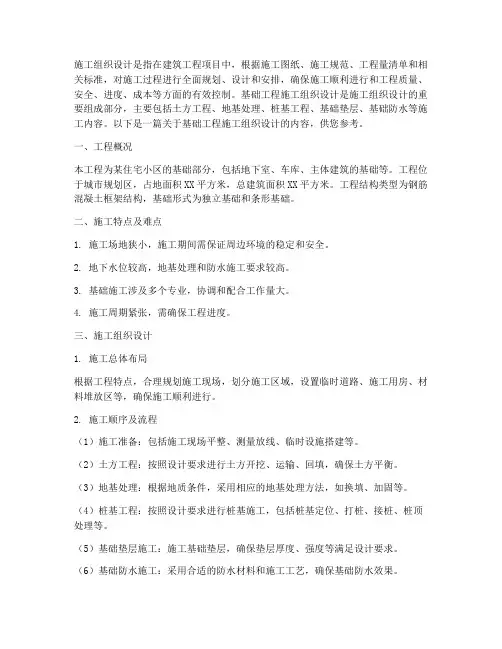

施工组织设计是指在建筑工程项目中,根据施工图纸、施工规范、工程量清单和相关标准,对施工过程进行全面规划、设计和安排,确保施工顺利进行和工程质量、安全、进度、成本等方面的有效控制。
基础工程施工组织设计是施工组织设计的重要组成部分,主要包括土方工程、地基处理、桩基工程、基础垫层、基础防水等施工内容。
以下是一篇关于基础工程施工组织设计的内容,供您参考。
一、工程概况本工程为某住宅小区的基础部分,包括地下室、车库、主体建筑的基础等。
工程位于城市规划区,占地面积XX平方米,总建筑面积XX平方米。
工程结构类型为钢筋混凝土框架结构,基础形式为独立基础和条形基础。
二、施工特点及难点1. 施工场地狭小,施工期间需保证周边环境的稳定和安全。
2. 地下水位较高,地基处理和防水施工要求较高。
3. 基础施工涉及多个专业,协调和配合工作量大。
4. 施工周期紧张,需确保工程进度。
三、施工组织设计1. 施工总体布局根据工程特点,合理规划施工现场,划分施工区域,设置临时道路、施工用房、材料堆放区等,确保施工顺利进行。
2. 施工顺序及流程(1)施工准备:包括施工现场平整、测量放线、临时设施搭建等。
(2)土方工程:按照设计要求进行土方开挖、运输、回填,确保土方平衡。
(3)地基处理:根据地质条件,采用相应的地基处理方法,如换填、加固等。
(4)桩基工程:按照设计要求进行桩基施工,包括桩基定位、打桩、接桩、桩顶处理等。
(5)基础垫层施工:施工基础垫层,确保垫层厚度、强度等满足设计要求。
(6)基础防水施工:采用合适的防水材料和施工工艺,确保基础防水效果。
(7)主体结构施工:根据施工进度,进行主体结构的钢筋绑扎、模板安装、混凝土浇筑等。
3. 施工资源配置(1)劳动力:根据施工进度和工程量,合理配置施工人员,确保施工力量充足。
(2)施工机械:选用合适的施工机械,如挖掘机、装载机、混凝土泵车等。
(3)材料供应:确保原材料的质量,合理安排材料进场时间和数量,满足施工需求。
地基基础工程施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,占地面积约10000平方米,总建筑面积约50000平方米。
该工程为多层住宅楼,地下1层,地上15层,建筑高度约50米。
工程结构形式为框架-剪力墙结构,基础形式为筏板基础。
以下是地基基础工程施工方案。
二、施工准备1. 施工组织设计(1)施工总平面布置:根据工程特点,合理规划施工现场,确保施工顺利进行。
(2)施工进度计划:制定详细的施工进度计划,确保工程按期完成。
(3)施工资源计划:合理配置人力、物力、财力等资源,确保施工质量。
2. 技术准备(1)施工图纸及技术规范:熟悉施工图纸,了解工程结构、基础形式等要求。
(2)施工方案编制:根据工程特点,编制地基基础工程施工方案。
(3)施工工艺及技术要求:掌握相关施工工艺和技术要求,确保施工质量。
3. 材料准备(1)原材料:钢筋、混凝土、水泥、砂石等原材料应符合国家相关标准。
(2)施工设备:准备挖掘机、搅拌机、振捣器、泵车等施工设备。
4. 人员准备(1)施工队伍:组建专业施工队伍,确保施工质量。
(2)技术培训:对施工人员进行技术培训,提高施工技能。
三、施工工艺及方法1. 施工顺序(1)基础开挖:先进行基础开挖,确保场地平整。
(2)基础垫层施工:在基础垫层上铺设钢筋网,浇筑混凝土。
(3)基础梁施工:在基础梁上铺设钢筋网,浇筑混凝土。
(4)基础板施工:在基础板上铺设钢筋网,浇筑混凝土。
2. 施工工艺(1)基础开挖:采用挖掘机进行基础开挖,确保场地平整。
(2)基础垫层施工:在基础垫层上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C20,厚度为100mm。
(3)基础梁施工:在基础梁上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C25,梁高为600mm,梁宽为600mm。
(4)基础板施工:在基础板上铺设钢筋网,浇筑混凝土。
混凝土强度等级为C25,板厚为300mm。
3. 施工要点(1)基础开挖:确保场地平整,满足设计要求。
(2)基础垫层施工:严格控制混凝土质量,确保垫层平整、密实。
CFG桩基础施工组织设计

施工组织设计第一章、工程概况(一)工程名称:九城亦庄电子商务产业聚集园区土方开挖(含渣土清运)基坑支护、地基处理工程(二)工程地址:北京亦庄经济技术开发区;(三)施工内容:1-4#、34-35#楼基坑边坡锚喷、地基处理(四)主要工程量:CFG桩3362根,褥垫层980m³,土钉墙5300㎡(五)现场地质情况:第一层土,素填土:厚度2.4米第二层土,粉质粘土、砂质粉土:厚度1.6米第三层土,粉砂:厚度2米第四层土,粘粉、砂粉厚度7米第五层土、细砂,厚度4米第二章、编制依据(一)本工程设计图纸、招标文件及答疑文件;(二)类似工程施工经验;(三)采用的主要规范:(1)《建筑地基基础工程施工质量验收规范》GBJ50202-2002;(2)土钉墙护坡施工工艺标准(J112—2004)_(3)《长螺旋钻孔泵压混凝土桩复合地基技术规程》DB13(J)31-2001;(4)《建筑地基处理技术规范》JGJ79—2012;(5)《混凝土强度检验评定标准》GBJ107—2002;(6)《混凝土质量控制标准》GBJ5064—2002;第三章、主要施工方法一、土钉墙边坡支护一)土钉墙边坡支护设计根据设计图纸显示,本工程的基坑开挖深度为8.35米,放坡比例1:0.3,锚喷支护面积5300㎡,设5道土钉墙,土钉水平间距1.4m,纵向间距1。
5m,呈梅花状布置,孔径d=100mm,下倾角12度,孔内为Φ18HRB335热轧螺纹钢筋,常压灌注P。
O42。
5普硅纯水泥浆,水灰比0。
4-0.5,强度M=20MPa,初凝后补浆1-2次;面墙挂φ6@200mm×200mm钢筋网片,网片距坡面40-50mm;贴网片挂Φ14加强筋,横向置于土钉弯钩内侧,纵向与土钉端部弯钩焊接连接,强度C20。
混凝土喷射厚度不小于80mm。
土钉墙施工前与土方开挖相结合,每层开挖深度宜控制在1.7m,以便土钉墙施工。
土钉墙断面设计图二)土钉墙验算1、概况九城亦庄电了商务产业聚集园区基坑开挖深度为8。
基础工程施工方案案例(3篇)

第1篇一、工程概况某住宅小区位于我国中部地区,占地面积约10万平方米,总建筑面积约15万平方米,包含住宅楼、商业楼、地下车库等配套设施。
本次施工方案针对的是该住宅小区地下车库的基础工程。
二、施工组织设计1. 施工部署(1)施工顺序:按照先地下后地上、先主体后附属、先结构后装修的原则进行施工。
(2)施工阶段划分:基础施工、主体施工、装饰装修施工、设备安装施工、室外工程等。
(3)施工队伍组织:成立项目经理部,下设工程技术部、质量安全管理部、物资设备部、财务部等职能部门,确保施工顺利进行。
2. 施工进度计划根据工程规模和施工方案,制定详细的施工进度计划,确保工程按期完成。
三、施工工艺1. 土方开挖(1)采用机械开挖,人工配合。
(2)开挖顺序:自上而下分层开挖,每层厚度不超过1.5m。
(3)开挖过程中,注意边坡稳定性,防止坍塌。
2. 地基处理(1)地基处理方法:根据地质勘察报告,采用换填、压实、预压等处理方法。
(2)换填材料:选用符合设计要求的砂石、碎石等材料。
(3)压实度要求:满足设计要求,确保地基承载力。
3. 桩基施工(1)桩基类型:根据地质条件,选用预应力混凝土桩、钢管桩等。
(2)桩基施工方法:采用钻孔灌注桩、预制桩等方法。
(3)桩基质量控制:严格控制桩长、桩径、桩位、桩身质量等。
4. 地下室结构施工(1)地下室结构形式:钢筋混凝土框架结构。
(2)施工顺序:先施工柱、梁、板,再施工墙体。
(3)模板支设:采用钢模板,确保模板支撑体系稳定。
(4)混凝土浇筑:采用泵送混凝土,确保混凝土质量。
5. 防水施工(1)防水材料:选用优质防水材料,如SBS防水卷材、聚氨酯防水涂料等。
(2)防水施工:按设计要求进行防水施工,确保地下室防水效果。
四、施工质量控制1. 质量目标确保工程质量达到国家相关标准,达到设计要求。
2. 质量控制措施(1)严格执行国家有关工程质量标准、规范和规程。
(2)加强施工过程中的质量控制,确保每道工序质量。
基础设施工程施工组织设计方案

基础设施工程施工组织设计方案目录一、前言 (3)1.1 编制目的和意义 (3)1.2 编制依据和范围 (4)二、工程概况 (5)2.1 工程基本情况 (6)2.2 工程施工特点 (6)三、施工总体部署 (7)3.1 施工原则 (8)3.2 施工组织机构设置 (9)3.3 施工流程安排 (10)四、施工准备工作 (12)4.1 施工材料准备 (13)4.2 施工设备选择 (14)4.3 施工现场布置 (15)五、主要施工方法 (16)5.1 土建工程 (17)5.1.1 土方开挖 (19)5.1.2 土方回填 (19)5.1.3 地基处理 (21)5.2 混凝土工程 (21)5.2.1 钢筋制作与安装 (23)5.2.2 混凝土浇筑 (24)5.2.3 混凝土养护 (25)5.3 预应力工程 (26)5.3.1 预应力筋制作与张拉 (29)5.3.2 预应力筋张拉工艺 (30)5.4 装饰装修工程 (31)5.4.1 内装修 (33)5.4.2 外装修 (34)六、施工进度计划 (36)6.1 工程进度安排 (37)6.2 进度控制措施 (38)七、施工平面图设计 (40)7.1 施工总平面图 (40)7.2 施工现场平面布置图 (42)八、施工措施 (44)8.1 施工安全措施 (45)8.2 施工质量保证措施 (46)8.3 施工环境保护措施 (47)8.4 施工文明施工措施 (48)九、季节性施工 (49)9.1 冬期施工措施 (50)9.2 雨季施工措施 (51)十、风险评估与应对措施 (52)10.1 风险因素识别 (53)10.2 风险评估方法 (54)10.3 应对措施 (55)一、前言随着国家经济的快速发展,城市化进程不断推进,基础设施建设成为了推动社会经济发展的重要力量。
为了规范基础设施工程施工组织设计,提高施工效率,确保工程质量和安全,特制定本设计方案。
本设计方案旨在为基础设施工程施工提供科学、合理、实用的技术指导,根据项目的实际情况,结合相关法律法规和技术标准,对施工组织设计进行详细阐述。
地基与基础工程施工组织设计

地基与基础工程施工组织设计(一)土方工程1.坑、槽、沟立壁垂直高度的规定当土质均匀无地下水时,在天然湿度的土中开挖基槽(坑)和管沟,可作直壁而不加支撑,但其深度不得超过以下规定:(1)在堆填的砂土和碎石类土内1m;(2)在粉土和粉质粘土内1.25m;(3)在粘土内1.5m;(4)在特别坚实的粘土内2m。
2.基槽(坑)和管沟边坡规定当土具有天然湿度,构造均匀,水文地质条件良好且无地下水时,挖方深度在5m以内,不加支撑的基坑(槽)和管沟,其边坡的最大坡度见下表。
(二)土方开挖注意事项1.土方施工中超过1.5m深的沟槽,必须按标准设围栏防护,并用密目安全网封挡。
2.土方运输装载必须低于槽帮15cm,采取密目安全网等有效措施封闭,杜绝遗撒污染道路。
3.土方基础工程中的降排水施工,应加强用电管理,吊泵索具严禁使用金属材料。
不加支撑的基坑(槽)和管沟边坡最大注:(1)人工挖土不把土抛于基坑(槽)或管沟上边,而随时把土运往弃土场时,刚应采用机械在基坑(槽)或沟底挖土的坡度。
(2)表中砂土不包括细砂和粉砂;干黄土不包括黄土。
(3)边坡可以做成斜坡式,亦可做成台阶式。
(4)土方工程施工前,必须按照地质勘探报告编制施工方案,并制定保证毗临建筑物及构筑物安全的措施。
4.降排水工程的井口,必须设定型的金属围栏和警不标志。
5.基础(或管沟)施工前,必须根据季节施工的特点制定防坍塌措施。
6.基础(或管沟)施工,内部照明必须使用24V低压照明设备。
外围的强电照明,必须搭设灯架,高度不得低于2m,并做好绝缘。
7.防水作业区域应保证空气流畅,以防中毒。
8.深井或地下管道施工预先采取有效的通风等防范措施后,方可作业。
9.基坑(槽)和管沟的支撑方法。
10.选择支撑方法的要求。
11.经设计和计算确定。
12.经技术负责人审批。
(三)土方开挖技术要求1.挖土方应从上而下分层进行,两人操作间距应大于2.5m,禁止采用挖空底脚的操作方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地基基础施工组织设计编制依据1、按照《建筑桩基技术规范JGJ94-94》、《建筑地基基础设计规范GBJ50007-2002》、《建筑地基基础工程施工质量验收规范GB50202-2002》等有关国家的法律法规及规范,进行编制。
2、本工程的招标文件、施工图纸、地质资料。
3、参照了国际标准ISO9001中有关的程序文件、质量手册、技术标准等。
4、现场踏勘、工程周边环境的了解。
5、公司类似工程经验。
目录第一章工程概况3第二章质量、进度、安全目标4第三章施工部署5第四章主要工艺技术措施12第五章施工工期保证措施19第六章工程质量保证措施22第七章安全生产、文明施工管理措施28第八章施工材料管理34第一章工程概况。
工程建设地点位于镇针织工业功能区。
本工程为主厂房和烟囱钻孔灌注桩桩基础,±0.000m相当于黄海标高17.400m,自然标高为17.00m。
桩砼强度等级C30,其中主厂房为直径Ф600桩141根、直径Ф800桩59根,要求桩端全截面进入6-3岩土(中风化凝灰岩)的长度不小于0.8米,有效桩长现场确定,单桩极限承载力标准值ZH-1为7000KNZH-2为4000KN,静载试验桩5根,另有3根做破坏性实验,大、小应变检测按规范规定执行;烟囱直径Ф600桩61根,要求桩端全截面进入6-3岩土(中风化凝灰岩)的长度不小于0.7米,有效桩长现场确定,单桩极限承载力标准值为3300KN,设计值为1650KN,静载实验桩2根,其中一根桩需确定单桩极限承载力,大、小应变检测按规范执行。
招标编号为:承包方式:包工包料;施工工期要求:总工期60日历天。
质量要求:符合(工程施工质量验收规范)标准。
工程地质情况:详见浙江省地矿勘察院对本工程的岩土工程勘察报告。
本工程为中硬场地,上部卵石层厚度达3-8m,进入持力层中强风化厚度较深、极易造成漏浆、坍孔、扩孔现象直接影响成桩质量,普通桩机难以施工,应采用冲击成孔桩机施工。
在成孔期间将邀请建设设计勘察监理各方参加,并提出对设计桩型变更的合理化建议,使工程成桩质量提高到最佳状态。
第二章质量、进度、安全目标根据招标文件要求,我公司将工程质量、进度、安全目标确定如下:质量目标:工程施工质量和管理质量目标达到(工程施工质量验收规范)的合格标准。
进度目标:自甲方签字确认的开工日期后60天内完成投标范围内工作。
(不包括不可抗力停待时间)。
(具体以开工报告为准)。
安全文明施工目标:确保施工期内安全零事故;争创杭州安全、文明施工标化工地。
第三章施工部署第一节施工策划和施工准备一、施工策划根据本工程地质条件,结合我公司的技术水平,机械装备和施工经验,使工期尽可能提前,实行桩基施工和保护周围环境二位一体的原则。
同时考虑现场实际情况及配备的用水、用电情况,我公司拟投入8台CZ30-60型钻机。
针对本工程特定的地质条件,届时将针对实际情况采用改进钻头等措施,抽调精兵强将,科学合理安排各道工序,采用平行作业,交叉作业相结合的施工方法,精心组织,精心施工,确保质量;按期完成任务。
二、施工程序按设计及工程要求,桩基工程按下图所示程序进行:三、施工顺序及施工区段的划分根据施工要求工程桩开工前应先进行试打桩,试打桩结束后,我们将根据试打桩的参数、工程工期及现场实际情况,开动所有钻机进行工程施工;为了确保工期,对施工场区进行划分;每台钻机都划分好界限范围,避免出现撞车的发生。
四、施工准备我们将在接到甲方中标通知后三天内做好以下生产和技术准备。
1、生产准备①办理夜间施工许可证及有关手续;②组织人员、设备进场,平整场地,搭建临设,树立安全牌,布设防火设施。
③挖好泥浆循环池及废浆池;④平整好材料堆场和钢筋制作场地;⑤安装好临时用水、用电;⑥落实好钢材、商品砼等材料供应商。
确保施工材料及时进场,做好开工前一切材料进场准备工作。
⑦所有设备应进行检测、维修;不合格机械不得使用。
2、技术准备①做好钢材、商品砼的用量预算、编制施工用料的计划并及时提供给合格的供应商,确保材料的及时供应;及时去有资质的试验室做好原材料的复试工作。
②根据施工总图,检验建筑灰线,确定标志和高程、水准点;③组织施工人员、操作人员进行施工图纸、地质情况、技术、安全规程交底;④认真仔细地阅读施工图纸、积极认真地做好图纸的会审工作;⑤做好开工前的有关技术资料的准备工作。
三、试成桩做好开工准备工作后,征得甲方、监理同意,马上进行试成孔作业,施工中详细记录各道工序的各项数据,特别对工程扩底的情况有详细的记录和测量数据,并且会同监理、设计、勘察单位等确认有关施工参数、检验核对地层情况是否合适,最后编制好试打桩报告,请监理、设计、勘察、甲方等有关单位签字盖章,作为以后施工的参考依据。
第二节现场项目管理配备为了保证本工程施工建设顺利进展并早日竣工,我公司以实施项目经理部人员名单项目经理部姓名职务职称项目经理工程师项目技术负责人工程师施工员工程师施工员助工质量员技术员安全员工程师材料员助工资料员技术员第三节施工场地总平面布置一、施工场地总平面布置图针对本工程采用院内施工,机械设备,人员多,车辆进出频繁等。
为达到文明施工,确保正常施工,如何布置现场平布置图是关键,具体详见施工平面布置图。
二、施工场地和施工通道1、施工现场的2、施工用电:建设单位提供的施工用电,施工单位将根据业主提供的总配电箱;引出若干三相五线制电缆接到施工现场各点的配电箱,为桩机施工提供方便的施工用电。
3、施工用水:利用河水水源,施工单位将根据施工需要合理布设水管,做到每台桩机都有单独的水龙头来供应,以方便施工及生活用水。
4、场地排水:场地排水采用明沟排水系统,明沟沿施工场地内呈井字型布设,分设若干个集水井。
明沟和集水井的侧面及底部采用50厚C10混凝土浇筑,并沿集水井放1%的斜坡,以保证排浆畅通。
施工污水经过沉淀池沉淀后,再用泥浆车外运,在场地大门出口处设置洗车槽,避免汽车轮胎带出污泥污染场外环境,同时防止污水流出污染环境。
5、临时施工设施①钢筋制作场是现场加工钢筋,制作钢筋笼的场所,由钢筋加工棚,钢筋堆场和钢筋笼制胎膜组合而成,设置在场地的东北侧。
②泥浆系统由泥浆池、循环池、废浆池及泥浆循环路线组成。
泥浆池设置在场地的中间;考虑到场地紧,现场在南北面各设二个废浆池,。
③行政生活设施:集中在场地北边的空地上,设置办公室、会议室、食堂、职工宿舍、材料、工具间等。
第四节机械设备器具配备计划本工程采有8套CZ30-60型钻孔桩机。
具体施工设备详见下表:进场机械设备明细表序号名称单位数量用途备注1CZ30-60型钻机台8成孔、成桩(37KW)23PN-L型泥浆泵台10成孔、清孔、排浆(22KW)37.5Kw立式排污泵台8泥浆循环及排废浆(7.5KW)4φ250(219)导管米950灌砼施工5泥浆比重仪、漏斗粘度套2泥浆性能测定6坍落度测试器只2砼坍落度测定715×15×15㎝试模副20砼试块制作8FC砼运输车辆10砼运输9JG-400型切割机台3钢筋笼制作10钢筋盘圆机台3钢筋笼制作11BX1-315F-2电焊机台10钢筋笼制作12DZQ-202全站仪台1工程式测量13J2经纬仪台2桩位测量14DS-3水准仪台3桩位标高15扩底钻头个8桩扩底16电缆线米按需而定17灌砼漏斗只8灌砼施工18QY-16型吊车辆1进出场19翻斗车辆2场内清理20电脑台1资料21桩孔检测仪台1工程检测22柴油发电机台1备用23枕木米按需而定24第五节劳动力配备计划本工程实行计划二十四小时连续施工,总计开动钻机8台,编制作业人员121人,详见下表所示:主要施工人员配备表工作岗位班组人数工作岗位内容成孔班848定位、成孔、扩底、成桩、洗导管。
灌浆班230灌注水下砼、清洗现场制笼班230钢筋笼制作及安放测量班13协助测量员放线定位、校正护筒机电班13机械、电器设备安装维修保养勤杂班13场地清理、清洗出场车辆炊事班14生活伙食累计121为确保项目连续施工,以防出现不必要的停顿时间,保证工程质量,项目组织管理网络如下图所示:组织管理网络图第六节施工材料计划施工材料是否能及时到位,直接关系到工程的进度。
因此应制定详细的材料采购和供应计划。
本工程施工的主要材料有:钢材、商品砼。
钢材从施工工期和每个施工阶段计划考虑,分期分批依次进材;及时与供应商联系,做到随叫随到。
商品砼等材料要求供应商派人到现场蹲点,以保证随时供应。
施工中将严格按照国家有关规范要求落实好供应商,严把材料质量关,并及时向供应商提供材料需求单,与监理工程师一起做好验收工作。
保质保量完成材料的供应。
第七节施工进度计划本工程确定工程桩施工工期为60天(不可抗力因素除外),具体安排见《施工进度计划横道图》项目名称施工进度计划[***********]0556065进场准备试成桩工程桩退场说明:本工期不包括不可抗力停顿及非施工单位引起的施工停顿。
第八节竣工验收工程桩施工完毕后3天内,所有桩机全部退场,场地清理完毕。
同时做好与总包之间的一系列服务与交接工作。
待工程挖到设计桩顶标高时,进行桩位复核,桩基动测等一系列验收工作。
最后把资料按要求汇编成册,及时递交给有关单位。
第四章主要工艺技术措施本桩基工程主要采用CZ30-60型钻机冲击钻进,泥浆护壁,二次清孔,并采用φ250(φ219)油轮式导管灌注水下砼,详见《钻孔灌注桩施工流程图》。
(一)测量定位测量定位选用高精度的经纬仪和钢卷尺,工程测量基准点用混凝土浇筑固定,并安装防护标志,防止重车辗压和重物碰撞而产生的移位,基准方位安设在视线范围内的不产生变形物上,或设点加以混凝土保护。
在测定桩位前,先复校建筑物基点,闭合测量。
搞清基点与红线关系,符合误差允许要求后,再测定桩位。
测定桩位分三次,在挖埋护筒前测量一次,在埋设护筒后复测一次使护筒中心与桩位偏差不大50㎜,拉好十字线,在护筒边上用油漆做好标记。
然后用水准仪测量护筒标高,做好测量记录,第三次测量,在钻机就位前进行,并检查钻机是否对准桩心标记。
(二)埋设护筒工程桩的孔口护筒是保护孔口,隔离上部杂填松散物,是防止孔口塌陷的必要措施,也是控制定位,标高控制的基准点。
因此,每根工程桩施工前必须埋设护筒。
护筒选用大于桩径10㎝的钢制护筒,埋入深度以满足隔离杂填土,防止孔口塌陷为准,护筒外周间隙用粘土回填并捣实,以确保护筒稳定牢靠。
(三)钻机就位时,转盘中心对准桩位中心标志,偏差应小于15mm,用水平尺对转盘水平进行校核,并做到天车中心、转盘中心与桩位中心(三心)成一垂线。
钻孔灌注桩施工流程图(四)成孔1.成孔本工程成孔采用冲抓造孔钻进的方法,冲抓造孔,机上安装导向钢丝绳,并设扶正器,以增加冲锤在孔中落锤时的稳定性,使钻进平稳,孔壁完整,冲孔垂直。
