路面基层底基层施工要点
底基层、基层施工要点

底基层、基层施工要点1、水泥稳定级配碎石底基层路基通过验收后,方可施工底基层,底基层为水泥稳定级配碎石,水泥掺量为4%。
1)质量标准压实度:95%平整度:不大于12mm中线高程:+5mm,-15mm 横坡度:±0.3%厚度容许偏差:不大于10mm宽度:不小于设计规定7天无侧限浸水限抗压强度:≥2.0Mpa弯沉值:主干道≤90(0.01mm)支路≤100(0.01mm)2)材料要求水泥稳定级配碎石底基层中,水泥掺量为4%,32.5号普通水泥、硅酸盐水泥均可使用,但应选用初凝时间在3小时终凝时间在6小时以上者,快硬水泥,早强水泥以及已受潮变质的水泥不应使用,级配碎石应选用质坚干净的粒料,其最大粒径应小于37.5mm,级配组成如下表要求:水泥稳定底基层中集料压碎值不大于30%。
3)施工要求水泥稳定级配碎石须用机械拌和摊铺和碾压。
水泥稳定碎石施工配料必须准确,摊铺或拌和必须均匀,并应严格掌握厚度。
碾压用12-15T三轮压路机碾压,每层压实厚度不应超过15cm,18-20T 压路机时压实厚度不超过20cm,压实厚度超过上述要求时应分层铺筑,每层压实厚度不小于10cm,压实遍数不小于6-8遍,至表面无明显轮迹为止。
施工时,最低气温要求5℃以上,压实后必须保温养生。
2、水泥稳定级配碎石基层底基层通过验收后,方可进行基层施工,基层为水泥稳定级配碎石。
1)质量标准压实度:98%平整度:不大于8mm厚度容许偏差:不大于8mm中线高程:+5,-10mm横坡度:±0.3%宽度:不小于设计规定7天无侧限浸水抗压强度:3.5~4.5Mpa弯沉值:主干道≤45(0.01mm)支路≤50(0.01mm)2)材料要求水泥稳定级配碎石基层中,水泥掺量为6%。
水泥材料用普通硅酸盐水泥,矿渣硅酸盐水泥和灰质硅酸盐水泥均可使用,但应选用终凝时间在6小时以上者。
快硬水泥,早强水泥以及已受潮变质的水泥不应使用。
宜采用的水泥标号为32.5号或42.5号。
水泥稳定基层、底基层施工方案

水泥稳定基层、底基层施工方案
水泥稳定基层是公路路面施工中常用的一种基础处理方式,能够有效提高路面
的承载力和稳定性,延长路面的使用寿命。
本文将介绍水泥稳定基层和底基层的施工方案,包括施工前的准备工作、施工过程中需要注意的事项以及施工后的验收标准。
一、施工前的准备工作
1. 设计深入
在进行水泥稳定基层和底基层的施工前,首先需要进行充分的设计深入,包括
确定基层的厚度、强度等参数,以保证施工后的路面符合设计要求。
2. 基层处理
在进行施工前,需要对基层进行适当的处理,包括清除表面的杂物、修补破损
部分等,确保基层平整、干燥、无积水。
二、施工过程中需要注意的事项
1. 混凝土搅拌站
在进行水泥稳定基层和底基层施工时,需要选择合适的混凝土搅拌站进行配料,确保混凝土质量稳定。
2. 施工工艺
在进行施工过程中,需要注意施工工艺,包括混凝土的浇筑、均匀铺设、压实
等环节,确保基层的密实度和均匀性。
三、施工后的验收标准
1. 压实度检测
施工完成后,需要进行压实度检测,确定基层的密实度是否符合要求,以保证
路面的承载力和稳定性。
2. 平整度检验
除了压实度检测外,还需要进行平整度检验,确保路面平整度符合要求,以提
高行车的舒适度。
结语
水泥稳定基层和底基层的施工是公路路面施工中非常重要的环节,正确的施工
方案能够有效提高路面的承载能力和使用寿命。
通过本文的介绍,相信读者对水泥稳定基层和底基层施工方案有了更深入的了解。
愿本文对您的工作和学习有所帮助。
沥青路面底基层施工工艺流程及操作要点

沥青路面底基层施工工艺流程及操作要点一、引言在道路建设中,底基层施工是非常重要的环节之一。
正确的施工工艺流程和操作要点能够保证路面的平整度、牢固度和耐久性。
本文将详细介绍沥青路面底基层施工的工艺流程和操作要点。
二、工艺流程1. 原料准备:准备必要的材料,包括沥青、石料、砂浆等。
确保原料的质量符合标准要求。
2. 清理基层:对原有路面进行清理,清除杂物、油污和碎石等,确保基层平整干净。
3. 水平检查:使用水平仪对基层进行水平检查,发现凹凸不平的地方进行修正,以确保道路平整度。
4. 添加基层材料:根据设计要求,在清理后的基层上添加合适的基层材料,如粉状石料和砂浆,确保材料的均匀分布。
5. 碾压处理:使用碾压机对基层进行多次碾压,确保基层材料牢固地粘结在一起,并达到要求的厚度。
6. 表面处理:对碾压后的基层进行表面处理,使用刮板或平头铲等工具,平整基层表面。
7. 配置沥青混合料:根据设计要求,配置适当的沥青混合料,包括沥青、骨料和添加剂等。
8. 喷洒沥青:使用喷洒车辆将配置好的沥青混合料均匀地喷洒在基层表面,并确保沥青的厚度均匀。
9. 摊铺沥青:使用沥青摊铺机将喷洒的沥青混合料均匀摊铺在基层表面,并进行压实,确保沥青与基层的牢固粘结。
10. 铺盖层:待底基层沥青摊铺完毕后,根据设计要求,可进行上层的摊铺和压实,以进一步增强路面的平整度和耐久性。
三、操作要点1. 施工现场保持清洁:施工过程中,要及时清理施工现场的杂物和碎石,确保基层平整干净。
2. 确保基层水平度:在施工前进行水平检查,对凹凸不平的地方进行修正,保证基层的水平度。
3. 控制基层材料的厚度:在添加基层材料和进行碾压处理时,要注意控制材料的厚度,保证基层的稳定和均匀。
4. 沥青喷洒均匀:进行沥青喷洒时,要调整喷洒车辆的速度和喷嘴的角度,确保沥青的喷洒均匀。
5. 摊铺沥青后及时压实:摊铺完沥青后,要及时使用压路机进行压实处理,确保沥青与基层的牢固粘结。
路面工程的施工要点(3篇)

第1篇一、施工前的准备工作1. 设计交底:施工前,设计单位应向业主、施工和监理单位详细说明设计意图、设计标准和要点,并对施工中特别注意的事项进行说明。
2. 编制实施性施工组织设计:包括人员配置、机械设备、原材料、施工方案、进度计划和质量保证体系等。
3. 施工许可:确保所有新开工项目在开工前都办理了施工许可手续。
4. 质量、安全监督手续:向相关部门办理质量、安全监督手续,确保施工过程中的质量和安全。
二、材料与设备准备1. 材料:确保所用材料符合设计文件和规范要求,如沥青、水泥、砂石等,并进行严格的质量检验。
2. 设备:确保机械设备状态良好,满足施工要求,包括拌和设备、摊铺设备、压实设备等。
三、施工工艺1. 基层施工:基层施工是路面工程的基础,应严格按照规范进行,包括级配碎石垫层、水泥碎石稳定层等。
2. 土工格栅铺设:土工格栅的铺设应按照设计要求进行,确保其稳定性和耐久性。
3. 面层施工:面层施工包括沥青混凝土面层和水泥混凝土面层,施工时应注意以下要点:- 沥青混凝土面层:确保沥青混合料的温度、配合比和质量,严格控制摊铺和压实过程。
- 水泥混凝土面层:确保混凝土的强度、密实度和平整度,严格控制浇筑、振捣和养护过程。
四、施工质量控制1. 过程控制:对施工过程中的每个环节进行严格的质量控制,确保施工质量符合设计要求。
2. 验收:完工后,对所有施工项目进行验收,包括路基、基层、面层等,确保工程质量。
五、安全与环保1. 安全:确保施工现场安全,包括施工人员的安全教育和培训,施工现场的安全防护措施等。
2. 环保:采取有效措施,减少施工过程中的噪音、粉尘和废水等对环境的影响。
六、施工进度管理1. 进度计划:制定合理的施工进度计划,确保工程按时完成。
2. 进度控制:对施工进度进行实时监控,确保工程进度与计划相符。
通过以上要点,可以确保路面工程施工的顺利进行,提高工程质量,延长道路使用寿命。
第2篇一、施工前的准备工作1. 设计交底:组织施工、监理单位参加,由设计单位对项目的设计意图、设计标准和要点进行说明,对项目实施所用材料与工艺的要求进行说明,对施工中应特别注意的事项进行说明。
路面基层底基层施工方法

路面基层底基层施工方法一、引言路面是连接各个交通行业的重要组成部分,其质量对于交通运输的顺畅与安全至关重要。
而路面基层底基层是路面结构的重要组成部分,其施工质量和方法直接影响到整个路面的稳定性和使用寿命。
本文将介绍路面基层底基层的施工方法,帮助读者理解和掌握相关知识。
二、基本原则在进行路面基层底基层施工时,需要遵循以下基本原则:1. 符合设计要求:施工过程中必须严格按照设计方案执行,确保路面的质量和性能满足设计要求。
2. 选用合适的材料:选择合适的原材料,如砂子、碎石、水泥等,确保材料的质量符合标准要求,并经过合理的配比和试验验证。
3. 控制施工质量:施工过程中进行严格的质量控制,采取合理的施工方法和技术措施,防止施工质量问题的发生。
4. 保证工期安全:合理安排施工进度,确保施工的安全和连续性,避免施工中断带来的不良影响。
三、施工方法1. 基层处理基层处理是保证路面基层底基层质量的重要环节,主要包括以下步骤:(1)清理基层:清理基层表面的杂物和附着物,确保基层表面干净。
(2)修补坑洞:如有坑洞和损坏的地方,需要进行修补,填补坑洞,并确保修补的均匀光滑。
(3)加固下沉区域:对于有下沉问题的区域,需要进行加固,可以采用加铁路轨、填土或其他加固措施。
(4)调整基层高程:根据设计要求,进行基层高程调整,确保基层底部平整。
2. 底基层施工在基层处理完成后,进行底基层的施工,主要包括以下步骤:(1)铺设级配合理的砂石:选择级配合理的砂石进行铺设,保证其厚度均匀。
(2)湿拌、打浆方式:采用湿拌、打浆方式进行施工,确保砂石与水泥充分混合,达到较好的固结效果。
(3)压实处理:采用压路机对底基层进行压实处理,保证其密实度和承载力。
(4)砟石加铺:在底基层施工完成后,可以进行砟石的加铺,进一步增加路面的稳定性。
四、质量控制在路面基层底基层施工过程中,需要进行严格的质量控制,主要包括以下方面:1. 原材料质量控制:对于使用的砂石、水泥等原材料,必须进行质量检验,确保其质量符合标准要求。

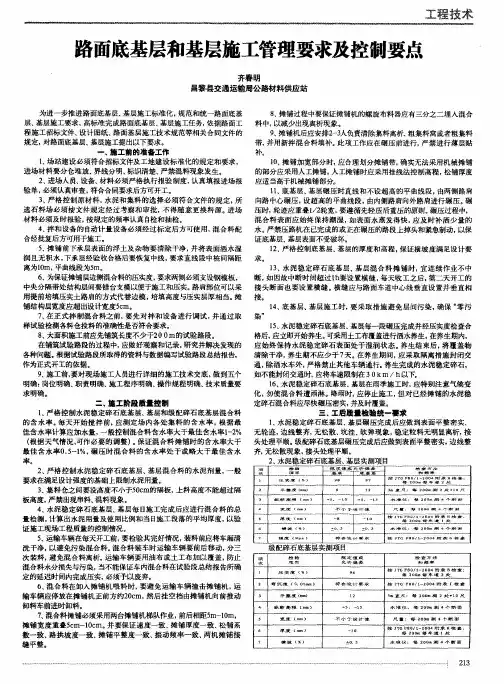

路面底基层和基层施工管理要求及控制要点

8 、 摊铺过程 中要保证摊铺 机的螺 旋布料器应有 三分之 二埋入 混合 料 中, 以减少出现离析现 象。 9 、 摊铺 机后应安排 2 — 3 人负责清除集 料离析、 粗集料 窝或者粗集 料 带, 并用新拌 混 合料填 补。 此 项工作应 在碾 压前进行 , 严 禁进 行薄层 贴
补。
压时, 轮迹 应重叠 l / 2 轮宽 , 要 遵循先轻பைடு நூலகம்压后重压 的原 则。 碾压 过程中, 混 合料 表面应 始 终保 持潮 湿 , 如表面 水蒸 发得快 , 应 及时 补洒 少量 的 水。 严禁压 路机在 已完 成的或 正在 碾压 的路 段上掉头和 紧急制 动, 以保
证底基层 、 基层表面不受破坏 。
1 2 、 严格 控制底 基层、 基 层的厚度和 高程 , 保证横坡 度满足设 计要 求。
1 3 、 水泥 稳 定碎 石底 基 层、 基层 混 合料 摊 铺时 , 宜 连续 作业不 中 断, 如 因故 中断时 间超过 l h 要设 置横缝 , 每 天收 工之后 , 第二天开 工的 中央分 隔带处结构 层间要 错 台支模 以便于施工 和压实。 路 肩部 位可以采 接 头 断面也 要设 置横缝 。 横 缝应与路 面车道 中心 线 垂直设 置并垂直 相 用 提前培填 压实土路 肩的方式代 替边模 , 培填 高度与压实层厚 相当。 摊 接 。 铺 结构层宽度应 超出设计宽 度5 c m。 l 4 、 底 基层 、 基层施 工 时, 要采 取 措施 避免 层 间污染 , 确保 “ 零 污 7 、 在 正式 拌 制混 合料之 前, 要先 对 拌和 设备 进行 调试 , 并 通过 取 染 ” 样 试验 检测各料仓投 料的准 确性 是否符合要求 。 1 5 、 水 泥稳定碎石 底基层、 基层每 一段碾压完成 并经压实度检查 合 8 、 大面积施 工前应 先铺筑长度不少 于2 0 0 m的试验路 段。 格后, 应立 即开始 养生。 可采用土工布覆 盖进行洒水养生 . 在养 生期内, 在铺筑试验 路段的过 程中, 应做好观 察和记 录 , 研 究并解 决 发现 的 应 始终 保持 水 泥稳 定碎 石表面 处于湿 润状 态 。 养 生结 束后 , 将 覆盖物 各种问题 。 根据试 验路 段所取得的资料与数 据编写试验路 段总结报告 , 清 除干净 , 养生 期不应 少于 7 天。 在养生 期 间, 应采 取隔 离措施 封闭交 作为正式 开工的依据 。 通, 除洒 水车外 , 严格禁 止其他 车辆通 行。 养生 完成 的水泥稳 定碎石 , 9 、 施 工前, 要对现 场施 工人员进行详 细的施 工技术 交底 , 做 到五个 如不能 封闭交通 时, 应将车速 限制在 3 0k m/h 以— 明确 : 岗位 明确 、 职责 明确 、 施 工程序 明确、 操作规程 明确 、 技术 质量要 1 6 、 水 泥稳定碎 石底基 层、 基层在 雨季施 工时, 应特 别注意 气候变 求 明确 。 化, 勿使 混 合料遭 雨淋 。 降雨时, 应 停止施 工 , 但 对 已经摊 铺的水 泥稳 =. 施 工 阶段 质 量 控制 定碎石混 合料应尽快碾 压密 实, 并及时覆盖 。 1 、 严格 控制 水泥稳 定碎 石底基 层、 基层和级 配碎石 底基层 混合料 兰. 工后质量检验统一要求 的 含水 率 。 每 天 开始 搅拌 前 , 应测 定场 内各 处 集 料 的含 水率 , 根 据 最 1 、 水泥 稳定碎 石底 基层、 基层碾压 完成 后应做到表 面平 整密实 、 佳含 水率计 算应加 水量 , 一般控 制混合料 含 水率大于 最佳含 水率 1 - 2 % 无轮 迹 , 边 线 整齐, 无松散 , 坑洼 、 软 弹现 象 , 稳 定粒 料无 明显离析, 接 ( 根据 天 气情 况 , 可作 必要 的调 整) 。 保证 混 合料摊 铺 时 的含水 率大 于 头处理 平顺。 级配碎石底 基层碾压完成 后应做到表面平 整密实 , 边 线整 最 佳含 水率 0 。 5 — 1 %, 碾 压时 混 合料 的含 水率 处 于或 略大 干最 佳含 水 齐, 无松散现 象, 接头 处理平顺 率。 2 、 水泥稳 定碎石底基层、 基层实测项 目
道路路面基层施工方案

道路路面基层施工方案一、基础处理:在进行基层施工前,需要对道路基础进行处理,确保基层的平整度和承载能力。
1.清理:首先,对路基进行清理,将路面上的杂物,如砖石碎块、水泥渣等清除干净,确保路面平整。
2.压实:然后,使用压路机对路基进行压实,提高路基的承载能力。
压实应分多道次逐层施工,每道次的压实宽度应小于压路机轮胎的宽度,并进行交互压实,以确保路基均匀稳固。
3.校平:对于起伏较大的路段,可进行校平处理,使用平地机或平地机加挖掘机进行校平,使路基平整度达到要求。
二、基层铺设:基层铺设是建设道路基层的关键环节,包括底层、底基层和面基层。
1. 底层:首先,进行底层的铺设。
选择合适的材料,如碎石、碎砂等,铺设在路基上,厚度一般为100-200mm,然后使用振动压路机对底层进行压实,保证底层的密实度。
2. 底基层:在底层上铺设底基层。
底基层可以选择砾石或碎石,厚度为200-300mm,铺设后进行压实。
压实后,使用水平仪进行检测,确保底基层的平整度。
3. 面基层:在底基层上进行面基层的铺设。
面基层应选择合适的沥青混合料,根据设计要求确定面基层的厚度,通常为30-50mm。
铺设完毕后,使用摊铺机进行压实,确保面基层的平整度和密实度。
三、基层整平:基层完工后,还需要进行整平处理,以确保基层的平整度和表面的光滑度。
1. 铺设隔离层:在基层完工后,可在基层表面铺设一层隔离层,用于防止基层与面层之间的粘结,通常使用沥青浸渍砂铺设,厚度约为30-50mm。
2.整平处理:使用平地机、摊铺机等工具对基层进行整平处理。
根据设计要求,通过调整机械设备的高度和坡度,使路面整体平坦光滑。
以上为道路路面基层施工方案的基本内容,每个环节都需要注意细节,确保施工质量。
同时,施工过程中应注意安全,严格按照相关规定进行作业,确保工作人员的人身安全和设备的正常运行。
公路路面-基层-底基层施工监理控制要点定稿概要

公路路面-基层-底基层施工监理控制要点定稿概要一、前言随着交通运输事业的迅猛发展,公路建设显得越来越重要。
路面是公路的重要组成部分,它的质量直接影响着公路运营的效率和安全。
而基层和底基层施工的质量则是保证路面质量的关键。
在公路路面-基层-底基层施工监理中,需要考虑众多要素,如施工思路、施工工艺、安全生产等,最终目的是确保施工质量。
本文将从以上几个方面,公路路面-基层-底基层施工监理控制要点。
二、施工思路1. 施工方案对于公路路面-基层-底基层施工,施工方案是最基础的要素之一。
所谓方案,就是对整个施工过程和施工工艺进行的一种规划和设计,它包含了施工的时间、地点、工程量、人员安排等多个方面。
在施工的过程中,施工方案的遵循性是关键所在。
2. 施工记录为保证施工质量,施工记录是必不可少的。
施工记录包括对施工现场的整体记录和一些具体细节记录,如:基础处理情况、排水设施运行情况、填充材料使用情况等。
这些记录资料有利于后期的监督和检验。
3. 安全保障在施工过程中,安全是最重要的问题。
为保证安全,需要采取科学合理的施工方式,配备完备的安全设施,加强安全教育和培训等。
只有从源头上控制事故的发生,才能实现真正意义上的安全施工。
三、施工工艺1. 基层施工基层施工是公路路面施工的基础。
基层施工质量的好坏直接影响上层路面的质量。
因此,需要按照规定的基层施工工艺,严格把握施工质量。
2. 底基层施工底基层施工是基础处理中相对较为复杂的一环。
施工中需要考虑地质情况、土壤处理、钢筋布置、沉降控制等多种因素。
正确理解和掌握底基层施工工艺,对保证施工质量具有关键作用。
3. 填充材料使用填充材料是路面施工中重要的一环,它决定了路面的承载力、稳定性和耐久性。
因此,在使用填充材料时,需要注意材料的质量、规格、适用性等多方面因素。
另外,在施工过程中,填充材料的浇筑顺序和浇筑厚度也需要掌握。
四、监理控制1. 施工监理施工监理是路面施工中不可或缺的控制要点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路面基层底基层施工要点1施工前准备1)料场调查:施工单位首先应该了解料场的位置,经现场取样试验合格后,比较材料的价格、储量及运距等因素,确定备料方案。
2)试化验工作:包括单质材料试验和施工配合比试验,单质材料试验确定合格的路用材料,混合料组成设计确定合格材料的合理组合,经过多方案比较,选择技术上可行经济上合理的混合料组成方案。
混合料组成设计首先要由施工单位的工地实验室完成,最后,经中心实验室验证合格后方能用于施工生产。
需要强调的是,当你的配合比设计方案与设计有出入时,要履行工程变更手续。
3)路基报验:路基工程作为单位工程必须履行报验手续,首先由施工单位自检,然后,监理单位抽检,最后省公路质检站做中间验收检查,分标段进行质量评定。
检查的项目和评分标准祥见《公路工程质量检验评定标准》JTG F80/1-2004。
需要强调的是各施工单位对已完路基工程必须抓紧准备报验,只有报验达到优良的工程方能进行路面基层和底层的施工。
路基报验的一个最主要指标是路基的强度,通常使用路基弯沉指标,这一指标与路基回弹模量之间有着很好的相关性。
2技术准备1)材料要求:石灰本身是一种气硬性胶结材料,必须满足Ⅲ级生石灰或消石灰的技术指标要求;水泥可选用普通硅酸盐水泥、矿渣硅酸盐水泥、和火山灰质硅酸盐水泥,但应选用初凝时间3h以上和终凝时间较长(宜在6h以上),不应使用快硬水泥、早强水泥以及受潮变质的水泥,宜采用标号325或425的水泥;粉煤灰中SiO2、Al2O3及Fe2O3 总含量不小于70%,烧失量不超过15%,比表面积大于2500 cm2 /g,SO3含量≤3%。
干排灰、湿排灰均可使用。
施工时注意粉煤灰含水量不得超过15%;凡人或牲畜引用的天然洁净水均可使用。
当水含有相当的杂质时,对拌和物会产生不利影响,必须先进行试验鉴定。
砂砾的砾石最大粒径控制不大于3cm,同时通过4.75mm筛孔的砾石不得大于40%,砾石的压碎值不得大于30%,液限不超过25%,塑性指数小于6,有机质含量不超过2%,硫酸盐含量不超过0.25%,同时限制通过0.075mm筛孔的颗粒含量不超过5%,砂砾要有良好的级配,其级配范围如表所示:筛孔(mm)圆孔筛项目30 20 10 5 2 0.5 0.075100 90-100 60-80 30-50 15-30 10-20 0-7碎石为采用各种坚硬岩石轧制的碎石,随时的最大粒径为31.5mm,同时要有较好的级配。
碎石的压碎值不得大于30%,洛杉矶摩耗损失不得大于30%,有机质含量不超过2%,硫酸盐含量不超过0.25%;粗集料含泥量≤3%,细集料小于0.075mm含量不大于8%;针片状颗粒含量小于15%;矿质混合料中0.075mm。
其碎石的颗粒级配如表所示:筛孔(mm)项目31.5 26.5 19.0 9.5 4.75 2.36 0.60 0.075 100 90-100 72-89 47-67 29-49 17-35 8-22 0-7底基层所选用的砂性土,塑性指数宜为12-20,土块的最大粒径不应大于15mm。
有机质的含量不超过10%。
2)混合料组成设计混合料的组成设计就是将各种合格的集料按一定的比例掺配,使填充料能恰好填满集料所形成的空隙,并使其7d无侧限抗压强度满足设计要求。
水泥剂量=水泥质量/干土质量,考虑施工中的各种损耗,工地水泥用量应比实验室确定的剂量多0.5%。
下面给出混合料参加粉煤灰的比例,供大家参考。
基层:水泥:粉煤灰:集料=5:5:95 与推荐配比对比底基层:水泥:粉煤灰:集料=4:6:94 和水泥:粉煤灰:集料=3:5:95 两种3材料管理在生产过程中原材料的质量管理非常重要,每一拌和厂应保证按一种配合比组织进料和生产,为保证石灰保存过程中有效成份不降低,必须采取有效措施,进行必要的覆盖,同时要尽量缩短保存期,做好施工组织和备料计划。
各种集料堆放要整齐,各种规格材料分开堆放,堆放点交界处要做分隔墙,以免混料。
水泥的保管与构造物工程同样要求,储存过久的水泥应重新检验其实际强度。
4拌和要选用技术性能好、计量精度高、生产能力强的拌和设备,以选用600t/h的拌和机,最好选用间歇试拌和设备。
按配合比上料、控制余调试皮带转速,确保计量准确,拌和时间不得小于30s使混合物拌和外观色泽均匀,拌和时应严格控制用水量,要根据天气情况和运输的远近,适当增加0.5-1%。
严格控制水泥的剂量,水泥计量太小,不能确保水泥稳土的施工质量;而剂量太大,即不经济,还会使基层的裂缝增多、增宽,从而引起反射裂缝,影响路面的使用质量和使用寿命。
5运输运输混合料最好采用大吨位(15t)的大卡车,在运输过程中要尽量避免中途停车和颠簸,以确保混合料的延迟时间和不产生离析。
此外,还要根据天气和运距情况考虑混合料是否采用苫盖,以防水分过分损失。
混合料在卸入摊铺机喂料斗时,要避免运料车撞击摊铺机。
6摊铺1)现场准备:在摊铺前一定要对路基或底基层的高程、宽度、横坡度等进行全面的检测,凡检验不合格的必须采取措施进行补救,使其达到要求,同时要将其上的浮土、杂物清除干净,以免产生松散、起皮现象,导致中间留有软弱夹层的隐患。
开始摊铺时,要在下承层上洒水使其表面湿润。
为了避免由于基准钢丝绳的垂直度影响基层的摊铺平整度,其刚支柱纵向间距不宜过大,一般为5-10m,并用紧线器拉紧。
同时要防止现场作业人员扰动钢丝绳,以免造成摊铺面的波动。
在摊铺基层前必须认真检查摊铺和碾压设备,确保其完好状态,以免由于机械故障造成中途停机,造成不必要的损失。
同时要加强拌和厂与摊铺现场的紧密联系,以应付紧急情况。
底基层也主张使用摊铺机,但不做强制要求。
平地机摊铺工艺在此不做讲述。
2)摊铺设备的选型。
根据《技术规范》要求,高速公路基层必须用摊铺机摊铺混合料。
宜选用全自动找平的摊铺机,可整幅一次摊铺,且能够很好地控制摊铺厚度和表面平整度。
3)摊铺作业。
摊铺机要保持适当的速度匀速行驶,不宜间断,以避免基层出现“波浪”和减少施工缝,试验人员要随时检测成品料的配比和剂量,并及时反馈拌和厂。
摊铺机配合人员要随时检查松铺厚度,如与设计不符,要及时进行调整。
同时设专人消除粗细集料离析现象,如果发现应予铲除,并用新拌和料填补,此项工作必须在碾压前进行,严禁拥薄层贴补法找平,以免贴补层在使用过程中脱落压碎。
4)接缝处理:接缝有纵向接缝和横向接缝两种。
当采用两台摊铺机时,一前一后相隔5-8m同步向前摊铺混合料,避免纵向接缝。
用摊铺机摊铺混合料时,中间不宜中断,如因故终端超过2h,应设置横向接缝,将已碾压密实且高程和平整度符合要求的末端挖成一横向垂直断面。
7压实混合料已经摊铺成形,含水量等于或略大于最佳含水量,即可用12t 以上压路基紧跟摊铺机后面进行碾压。
碾压长度可根据施工现场的气温情况进行选择。
气温高时,水分蒸发快,缩短碾压长度,反之,可适当延长碾压段长度。
压实工具的配备和组合及碾压遍数必须通过铺筑试验路段来确定。
压实应遵循先轻后重、先慢后快的原则。
直线段由两侧路肩向中心碾压;平区先段,由内侧向外侧路肩进行碾压。
碾压时,轮迹应重叠1/2轮宽,相邻两端的碾压接头初,应错成横向45的阶梯状。
严禁压路机在已完成或正在碾压的路段上“调头”和急刹车。
应采用先轻型、后重型的碾压方式进行碾压。
对水泥稳定碎石(砂砾)结构宜采用12t以上压路机。
当采用12~15t三轮压路机碾压时,每层压实厚度不应超过15cm;用18~20t三轮压路机、振动压路机碾压时,每层压实厚度不应超过20cm;对水泥稳定碎石(砂砾)当采用振动羊足碾与三轮压路机配合碾压时,每层压实厚度可根据试验适当增加。
压实厚度超过上述规定时应分层铺筑,每层最小压实厚度为10cm,下层宜稍厚。
碾压应注意:(1)振动式压路机静压一遍,再振动压实至压实度合格(记录压实遍数),然后用轮胎式压路机碾压,清除轮迹,达到表面平整、光洁、边沿顺直;(2)碾压应持续进行,试验员及时取样检测压实度,直线段由两侧路肩向中心碾压,超高段内侧由内侧向外侧碾压。
碾压采用大摆轮法,即全轮错位搭接15~20cm;(3)压路机要紧跟摊铺机,呈梯形逐渐向前推进,形成流水作业;(4)严禁压路机在已完成的或正在碾压的路段上调头或急刹车,保证稳定土层表面不受破坏,如发现有“弹簧”、“松散”、“起皮”等现象,应及时翻开重新拌和或换填新料压实,使其达到质量要求;(5)碾压过程中水泥稳定碎石(砂砾)的表面应始终保持湿润,如水分蒸发过快,及时补撒少量的水,但严禁大量洒水碾压;8养生养生期水泥稳定类的不少于7d,石灰稳定类的不少于20d,养生期的路面基层或底基层严禁车辆通行。
每标段要配备足够的洒水车进行洒水养生,特别对鞭策的养生,一定要洒水到位,防止干燥或忽干忽湿,确保整个养生期间基层或底基层表面始终保持潮湿状态。
水泥稳定碎石(砂砾)基层碾压成型后应及时覆盖并洒水养生。
养生时间应大于7天。
1、水泥稳定土和石灰稳定土都是一种水硬性材料,每一段碾压完成经压实度检查后应养生,不应延误。
因为在碾压完成后,基层虽达到密实度,但却没有形成强度,水分散失很快,不及时养生,表面会因失水而失去强度;2、有条件的话可用7~10㎝厚湿沙或薄膜养生,也可洒水养生,并用稻草覆盖,碾压完成后覆盖草袋或麦草养生,麦草厚度以5~6厘米为宜;3、整个养生期应始终保持路面湿润,尤其是水泥粉煤灰稳定碎石基层,不应时干时湿;4、养生前改装或调整洒水车,不能因喷头角度问题而对水稳产生局部冲刷,造成局部坑槽。
同时,洒水冲力不能过大,否则会将表面水泥浆及粉料冲掉;5、养生期内,除洒水车外,应封闭交通。
不能封闭交通时,限制重车通行;6、养生结束后应及时封层,若采用乳化沥青封层,则乳化沥青用量0.7~1.1L/㎡,在喷洒乳化沥青后,撒布3~6mm或5~10mm的小碎石。
9试验路段在正式施工前必须认真进行试验路段的铺筑,试验路段的长度一般为100~200m。
通过试验路段的铺筑总结得出以下技术资料:(1)施工配合比;(2)机械设备有效合理的配置;(3)作业段长度的合理划分,确定合适的铺筑厚度;(4)辅助劳动力的配置;(5)混合料的松铺系数,碾压程序等;(6)成型碾压的遍数及压实厚度;(7)确保施工质量的技术措施及施工关键质量控制点;(8)施工组织管理;(9)施工的延迟时间;(10)确定合理的拌和时间。
通过铺筑试验路段,还应确定控制结合料数量和拌和均匀性的方法,对于水稳定基层,还包括通过严密组织拌和、洒水、整型、碾压等工序,缩短延迟时间,规定允许的拌和时间。
10混合料离析离析是指物料混合过程中,大粒径料与小粒径料非人为的分别聚集的状态(或现象)。
从碎石料的加工、堆放,混合料的拌和、出料、运输到摊铺,均可能产生离析。
