独立柱基础施工方法

独立柱基础施工方法
本工程基础为柱下独立基础,为了加快施工进度故基础采用机械大开挖。

一、基础的施工顺序为:
基础大开挖—基坑修整—10cm素混凝土垫层—基础承台—基础梁柱—回填土。

并按“先运后进”浇筑顺序。

二、土方开挖及边护:
根据本工程特点,本工程土方采用挖掘机进行机械大开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高。

土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。

开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。

土方开挖时,施工测量人员严格控制标高,严禁超挖。

土方工程采用大开挖,自然放坡。

三、基础垫层施工
1、浇捣混凝土垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护。

2、在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识。

先用竹签订在基坑的中,然后用水准尺对其进行测定标高。

在素混凝土浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定。

在混凝土具体施工时,测量员应对全程进行控制施工。

浇筑时采用泵送混凝土,由远而近,并不得在同一处连续布料,应在2米范围类水平移动布料,且垂直于浇筑,振捣泵送混凝土时,振动棒插入间距一般为400mm左右,振捣时间一般为15~30S,并且在20~30min后对其进行二次复振。

确保顺利布料和振捣密实,采用平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘。

混凝土振捣完毕后,表面要用磨板磨平。

四、钢筋制作与安装:
1、学习、熟悉施工图纸和指定的图集,严格按照图纸施工,明了构造柱、圈梁、节点处的钢筋构造及各部做法,确定合理分段与搭接位置和安装次序,
2、钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用。

3、I级钢(直径6至12MM盘圆钢)经冷拉后长度伸长(2%)一般小冷拉,钢筋不得有裂纹、起皮生锈、表面无损伤、无污染,发现有颗粒现状不得使用。

按施工图计算准确下料单,根据钢材定尺长度统筹下料,加强中间尺寸复查做到物尽其用。

4、所下的各种不同型号、规格不同尺寸数量按施工平面布置图要求,按绑扎次序,分别堆放挂上标识牌,绑扎前要清扫模板内杂物和砌墙的落地砂浆灰,模板上弹好水平标高线。

5、绑扎基础柱钢筋时,箍筋的接头应交错分布在四角纵向钢筋上,箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢)绑扎箍筋时绑扣相互间应成八字形,基础柱与梁的交接处上下各500mm加密区。

6、绑扎基础梁,在模扳支好后绑扎,按箍筋间距在模板一侧划好线放箍筋后穿入受力钢筋。

绑扎时箍筋应受力钢筋垂直,并沿受力钢筋方向相互错开。

各受力钢筋之间的绑扎接头位置应相互错开,并在中心和两端用铁丝扎牢。

Ⅱ级钢筋的弯曲直径不宜小于4d,箍筋弯钩的弯曲直径不小于2.5d,弯后的平直长度不小于10d,并做135。

弯勾。

在钢筋绑扎好后应垫水泥垫块,数量为8块/M2。

后浇带处钢筋放置按图纸要求附加钢筋,并在断面放置同梁高、宽相同的钢丝网片。

7、在钢筋加工时不得乱锯乱放,使用前须将钢筋上的油污、泥土和浮锈清理干净。

绑扎结束后应保持钢筋清洁。

五、模板施工
1、模板及其支架必须以下规定:
1)、保证工程结构和构件各部分形状尺寸和相互位置的准确。

2)、具有足够的承载力、刚度和稳定性,能可靠地承受新交混凝土的自重和侧压力,以及在施工过程中所产生的荷载。

3)、构造简单,拆装方便,便于钢筋的绑扎、安装和混凝土的浇筑和养护等要求。

4)、模板的接缝不应漏浆。

5)、木模与支撑系统应选不易变形、质轻、韧性好的材料不得使用腐朽、脆性和受潮湿易变形的木材。

6)、后浇带模板不得在后浇带内拼接,且每边超过后浇带200mm。

2、基础柱模板安装
基础柱模板由侧模、柱箍、支撑组成安装前应先将基础柱内及钢筋上的杂物清理干净,先安装侧模再安装柱箍将其固定,为了保证柱模的稳定,柱模之间要用水平撑、剪刀撑等
互相拉结固定。

3、基础梁模板的安装
a根据柱弹出的轴线,梁位置和水平线安装柱头模板。

b当梁跨度大于或等于4m时,按全跨长度的1900~3900起拱复核检查梁模尺寸。

c支顶之间应设水平拉杆和剪力撑,其竖向间距不大于1.0m,梁侧立杆间距不大于1200㎜,梁底小横杆间距不大于500㎜。

4、模板的拆除
1)、承重模板在混凝土强度能够保证其表面及棱角不因拆模而受损时方能拆模。

2)、梁小于8m的混凝土强度要达到75%以上。

3)、拆除的模板要及时清运,同时清理模板上的杂物,涂刷隔离剂,分类堆放整齐。

4)、后浇带处模板不得拆除,并不得扰动。

待后浇带混凝土浇筑完毕后拆除。

六、基础梁、柱混凝土
1、浇筑前应先对机械设备进行检查,保证水电及原材料的供应,掌握天气变化情况
2、检查模板的标高、位置及截面尺寸,支撑和模板的固定是否可靠,钢筋的规格数量安装位置是否与设计符合。

3、清理模板内的杂物及钢筋上的油污,并加以浇水润湿,但不得有积水。

4、基础梁柱采用商品混凝土。

混凝土的供应必须保证混凝土泵能连续作业,尽可能避免或减少泵送时中途停歇。

如混凝土供应不上,宁可减低速度,以保持泵送连续进行。

若出现停料迫使泵停车,则混凝土泵必须每隔4---5分钟进行约定行程的动作。

混凝土泵送时,注意不要将混凝土泵车料内剩余混凝土降低到20厘米,以免吸入空气。

5、浇筑基础柱时,振捣混凝土要注意振捣器与模板的距离,并应避免碰撞钢筋与模板。

浇筑时应以最少的转载次数和最短的时间从搅拌地点运至浇筑地点,使用振捣器时,要轻拔快插捣有序,不漏振,插入的深度不小于50mm,每一振捣的延续时间应使混凝土的表面呈现浮浆和不在沉落。

在浇筑是要经常观察模板,防止胀模。

6、基础梁振捣混凝土时,振动棒插入间距一般为400mm左右,振捣的时间应使混凝土的表面呈现浮浆和不在沉落。

对于钢筋密集部位,应先制定好措施,确保顺利布料和振捣密实。

在浇筑的同时应经常观察钢筋和模板,如有变形和移位,应立即采取措施处理。

混凝土振捣完毕后,表面要用磨板磨平。

7、浇筑结束后应进行混凝土养护,即覆盖及浇水。

在强度未达到1.2N/mm2以前不得在上面踩踏及安装砌筑。

七、土方回填
1、因工程现况,基础回填分为一次回填,回填时采用自然土分层夯实。

2、本工程土方采用人工回填,铺平、机械打夯,打夯遍数为3~4遍,每批回松土20cm,其夯实厚度在15cm左右。

填土时,应保证边缘部位的压实质量,填表土后将填方边缘宽度填宽0.5m。

3、回填前,将坑内树根、木料等杂物垃圾清理干净,将洞、坑积水抽干,清净淤泥砂,将挑担洞用细石混凝土堵实,并保证墙体及混凝土强度达到一定的要求,在土方回填时不致于损伤方可回填。

4、回填时,打夯应一夯压半夯,夯夯相连、行行相连,纵横交错,并且严禁使用水浇使土下沉的所谓“水夯”法。

5、在填方过程中,取土、铺土、压实等各工序应按设计要求、土质、含水率、回填规范进行回填土。

6、在做到上述各项工作的同时,各个施工环节必须严格施工,确保土方回填工程顺利进行。

合集下载

独立柱基础施工技术方案

独立柱基础施工技术方案
施工现场用水、用电设施的安装和使用符合安装规范和安全操作规程,并按施工组织设计进行接(架)设,临时接用要提出申请,按批复实施,严禁随意接水、接电。
工地办公室、工具房要内外整洁,墙上图表、标牌悬挂要整齐,机具物品的摆放要整齐。
现场工人吃饭一律不用一次性饭盒,吃的剩菜剩饭用桶集中收集由食堂送饭人员收出施工现场。食堂的泔脚要倾倒到场外建设单位指定地点,并及时清运,保持生活基地内外无生活垃圾。
(三)测量放线
1、基础基准线、高程基准点的控制
(1)在基础开挖前用全站仪或GPS将所有独立基础中心点和开挖边线投放在相应的位置,投放误差为±10mm。
(2)在基础垫层施工完后将基础中心线投放在基础垫层上,建立基础控制线。两端点的投点误差小于±1mm。
(3)采用先开完后将控制点转至基坑内在各基础的中心垫层上投点,距离采用往返测取平均值并按内控制边长不符值进行分配。
(四)钢筋工程
1、施工准备
施工前,应将垫层表面的杂物、浮土、积水清除干净,并复核标高,将基础中心线投放在基础垫层上。
钢筋必须具有出厂合格证并达到设计要求,并按图纸下料制作。
2、钢筋绑扎
先划线确定钢筋的间距,根据所划线,摆好钢筋,钢筋的交叉点应采用铅丝绑扎牢固,受力钢筋的绑扎接头应相互错开,同一搭接区内的搭接率不超过50%,基础底板钢筋弯钩应朝上,绑扎好后应进行检查,并作好记录。
5、根据工程内基础基坑土质情况,工程施工时采用自上而下逐层顺序施工,深度较大的基坑采用分多层开挖法,放坡系数考虑1:1.5。根据地堪资料情况为防止基坑边坡失稳,采用加大放坡系数的开挖方式。由于本工程个别基础最深达到5米左右,开挖面积较大,安全及施工考虑将基础周围较近基础一块大开挖。如遇地下水用潜水泵采用明排水及时封闭垫层。

独立柱基础施工方案

独立柱基础施工方案

独立柱基础施工方案一、概述独立柱基础是建筑物的重要承载结构之一,其施工方案的设计和执行对建筑物的稳定性和安全性具有至关重要的影响。

本文档将介绍独立柱基础的施工方案,包括施工准备、施工工艺、质量控制以及施工安全等方面的内容。

二、施工准备2.1 材料准备在施工独立柱基础之前,必须准备好相应的材料,包括混凝土、钢筋等。

2.2 现场布置在施工现场,需要按照工程图纸要求进行布置,包括标注出柱基位置、垂直度和精确定位等。

2.3 施工设备准备为了顺利进行施工,必须准备好必要的施工设备,例如搅拌机、施工机械等。

三、施工工艺3.1 打桩在进行独立柱基础施工前,需要进行打桩工序,用以确保基础的稳定性。

3.2 输送混凝土通过搅拌机将准备好的混凝土运送到现场,并借助施工机械进行倒料。

3.3 浇筑混凝土将混凝土倒入预制的模板或现场浇筑成形,控制混凝土的流动性和均匀性。

3.4 完成成形等待混凝土凝固后,拆除模板,对混凝土进行完整性检查,并修整表面,以确保基础的质量。

四、质量控制4.1 材料质量控制在施工过程中,必须对所使用的材料质量进行监控,保证其符合要求。

4.2 现场施工监控在独立柱基础施工过程中,需要进行现场监控,确保施工符合工程图纸和技术要求。

4.3 钢筋布置检查在浇筑混凝土之前,需要对钢筋的布置进行检查,以确保其位置正确。

4.4 成品质量检验在混凝土凝固后,对独立柱基础的成品质量进行检验,包括尺寸、强度等指标的检测。

五、施工安全5.1 安全设施设置在施工现场,必须设置相应的安全设施,例如安全围挡、防护网等,确保参与施工人员的安全。

5.2 现场安全培训施工前,需要对参与施工的人员进行安全培训,确保其了解施工中的安全注意事项。

5.3 施工过程监控在施工过程中,需要进行施工现场的监控,以及时发现并排除安全隐患。

5.4 废弃物处理施工结束后,需要对废弃物进行合理处理,以维护环境卫生。

六、总结独立柱基础的施工方案涉及到施工准备、施工工艺、质量控制以及施工安全等多个方面。

独立柱基础施工方案

独立柱基础施工方案

独立柱基础施工方案一、方案设计设计理念:根据工程的地质勘察报告和结构设计要求,选择合理的独立柱基础类型,确保结构的安全性和经济性。

基础类型选择:根据地质条件、荷载大小及分布等因素,选择适当的独立柱基础类型,如扩大基础、桩基础等。

设计计算:进行基础承载力和变形验算,确保基础满足设计要求。

二、地面准备清理现场:清除地面上的杂物、垃圾等,保持场地整洁。

场地平整:根据设计要求进行场地平整,确保基础底面标高符合设计要求。

排水设施:设置排水沟和集水井,确保施工现场排水畅通。

三、基础开挖测量定位:根据设计图纸进行基础定位,并进行复核。

土方开挖:按照设计要求进行土方开挖,注意控制开挖深度和边坡稳定性。

验槽:开挖完成后进行验槽,确保基底土质符合设计要求。

四、模板安装模板选择:根据基础形状和尺寸选择合适的模板材料。

模板制作:按照设计图纸进行模板制作,确保尺寸准确、拼接严密。

模板安装:按照设计要求进行模板安装,确保模板位置正确、稳固。

五、钢筋安装钢筋选材:根据设计要求选择合适的钢筋类型和规格。

钢筋加工:按照设计图纸进行钢筋加工,确保尺寸准确、弯曲半径符合要求。

钢筋安装:按照设计要求进行钢筋安装,确保钢筋位置正确、间距均匀。

六、混凝土浇筑混凝土选择:根据设计要求选择合适的混凝土类型和强度等级。

混凝土浇筑:在钢筋安装完成后进行混凝土浇筑,注意控制浇筑速度和振捣方式,确保混凝土密实、无空洞。

混凝土养护:混凝土浇筑完成后进行养护,确保混凝土强度达到设计要求。

七、模板拆除拆模时间:根据混凝土强度发展情况确定拆模时间,避免过早拆模导致结构损坏。

拆模顺序:按照先支后拆、后支先拆的原则进行模板拆除。

拆模注意事项:拆模过程中要注意保护混凝土结构,避免碰撞和损坏。

八、检查验收外观检查:对基础表面进行检查,确保无裂缝、麻面等缺陷。

尺寸检查:对基础尺寸进行测量检查,确保符合设计要求。

强度检测:对基础混凝土进行强度检测,确保达到设计要求。

验收记录:对检查验收情况进行记录并存档备案。

独立柱基础施工方案

独立柱基础施工方案

独立柱基础施工方案一、前期准备工作独立柱基础施工是建筑工程中的重要环节之一,为了确保施工顺利进行,需要提前做好准备工作。

1.1 工程资料准备在施工前,要准备好相关的工程设计图纸和技术规范,以便根据设计要求进行施工操作。

1.2 施工人员培训施工前应对相关施工人员进行专业培训,确保他们熟悉施工流程和安全操作规范。

二、施工方案制定制定独立柱基础施工方案是保证施工质量的关键步骤,下面是一个基本的施工方案:2.1 地面处理在施工现场清理,清除地面上的障碍物和污物,确保施工区域干净整洁。

2.2 基坑开挖根据设计图纸要求,在地面作标志,确定基础柱的位置和尺寸,在标志处开挖合适大小的基坑。

2.3 钢筋加工根据设计要求,对钢筋进行加工,将钢筋按照设计要求组装成所需形状,确保钢筋安装合理牢固。

2.4 模板安装根据设计图纸,在基坑内安装模板,确保模板安装水平稳固,符合设计要求。

2.5 混凝土浇筑在模板安装完毕后,进行混凝土浇筑作业,控制浇筑过程中的水泥浆流速和浇筑质量,确保混凝土均匀、充实。

2.6 固化养护待混凝土浇筑完毕后,进行固化养护工作,确保混凝土达到设计标准的强度和耐久性。

三、质量控制在施工过程中,需要严格控制质量,确保独立柱基础施工符合设计要求和相关规范标准。

3.1 施工质量检查施工过程中要定期进行质量检查,检查施工质量是否符合设计要求和技术规范。

3.2 合格证书颁发当施工完成后,由相关专业人员对独立柱基础进行终验,经验收合格后颁发相应质量合格证书。

四、安全注意事项在进行独立柱基础施工时,安全是首要考虑的因素,必须严格遵守相关安全规范和操作规程。

4.1 安全设施搭建在施工现场设置警示标志和安全围栏,落实好施工现场的安全管理工作。

4.2 安全操作规范施工人员要佩戴好安全帽、安全鞋等个人防护装备,严格按照安全操作规范操作,确保不发生安全事故。

五、后期维护独立柱基础施工完成后,还需要定期进行维护保养工作,确保其长期稳定的使用。

独立支撑柱基础施工方案及工艺方法

独立支撑柱基础施工方案及工艺方法

独立支撑柱基础施工方案及工艺方法1. 背景说明独立支撑柱是一种常用于建筑结构中的基础支撑元素。

为了确保建筑的稳定性和安全性,需要使用合适的施工方案和工艺方法来进行支撑柱基础的施工。

2. 施工方案独立支撑柱基础的施工方案应包括以下步骤:步骤一:准备工作在施工之前,需要进行充分的准备工作。

包括但不限于施工区域的清理,测量和标记基础位置等。

步骤二:基础开挖根据建筑设计要求,进行基础的开挖工作。

确保基础的尺寸和深度符合设计要求,并考虑土壤的承载能力。

步骤三:基础处理在基础开挖完成后,进行基础处理工作。

这包括清理底部的杂物和碎石,并进行地基加固(如填充砂浆)等。

步骤四:支撑柱安装将支撑柱按照设计要求安装到基础上。

确保支撑柱垂直并与建筑结构对齐。

步骤五:基础回填在支撑柱安装完成后,进行基础的回填。

使用合适的材料填充基础周围的空隙,并进行压实以提高基础的稳定性。

步骤六:验收和修整等待基础回填材料完全固结后,进行验收工作。

检查基础的平整度和稳定性,并进行需要的修整工作。

3. 工艺方法在施工过程中,需要使用合适的工艺方法来确保施工质量和效率。

工艺方法一:合理分配施工人力和机械根据施工的需求和规模,合理分配施工人力和机械设备,确保施工进度和质量。

工艺方法二:严格控制施工质量在施工过程中,严格控制施工质量。

通过实施施工监督和质量检查,及时发现和处理施工中的问题和缺陷。

工艺方法三:遵循安全操作规程在施工过程中,严格遵循安全操作规程。

确保施工人员的安全,防止事故的发生。

4. 总结独立支撑柱基础施工方案及工艺方法对于建筑结构的稳定性和安全性至关重要。

通过合理的施工方案和工艺方法,可以确保基础的稳固和支撑柱的正确安装,为建筑提供坚固的支撑。

在施工过程中,应注意严格控制质量和遵守安全规程,以保证施工的顺利进行。

独立柱基础施工方案

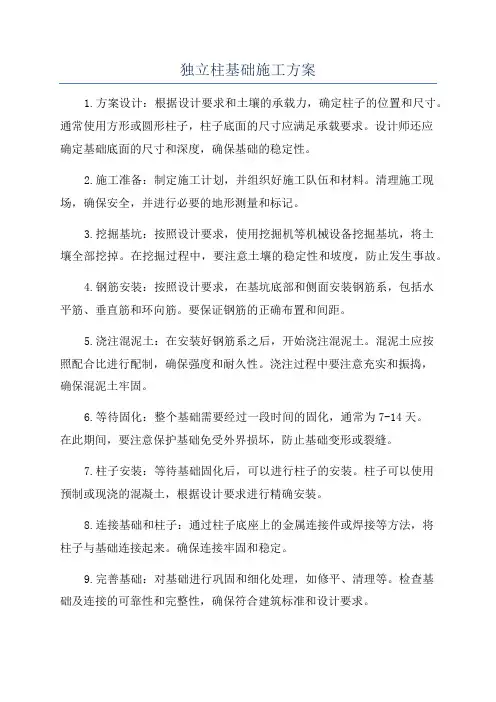

独立柱基础施工方案

独立柱基础施工方案1.方案设计:根据设计要求和土壤的承载力,确定柱子的位置和尺寸。

通常使用方形或圆形柱子,柱子底面的尺寸应满足承载要求。

设计师还应确定基础底面的尺寸和深度,确保基础的稳定性。

2.施工准备:制定施工计划,并组织好施工队伍和材料。

清理施工现场,确保安全,并进行必要的地形测量和标记。

3.挖掘基坑:按照设计要求,使用挖掘机等机械设备挖掘基坑,将土壤全部挖掉。

在挖掘过程中,要注意土壤的稳定性和坡度,防止发生事故。

4.钢筋安装:按照设计要求,在基坑底部和侧面安装钢筋系,包括水平筋、垂直筋和环向筋。

要保证钢筋的正确布置和间距。

5.浇注混泥土:在安装好钢筋系之后,开始浇注混泥土。

混泥土应按照配合比进行配制,确保强度和耐久性。

浇注过程中要注意充实和振捣,确保混泥土牢固。

6.等待固化:整个基础需要经过一段时间的固化,通常为7-14天。

在此期间,要注意保护基础免受外界损坏,防止基础变形或裂缝。

7.柱子安装:等待基础固化后,可以进行柱子的安装。

柱子可以使用预制或现浇的混凝土,根据设计要求进行精确安装。

8.连接基础和柱子:通过柱子底座上的金属连接件或焊接等方法,将柱子与基础连接起来。

确保连接牢固和稳定。

9.完善基础:对基础进行巩固和细化处理,如修平、清理等。

检查基础及连接的可靠性和完整性,确保符合建筑标准和设计要求。

10.进行验收:施工完成后,进行基础的验收。

检查基础是否满足设计要求和建筑标准,是否符合安全要求。

如果发现问题,及时进行修复或改进。

总结:独立柱基础施工需要经过设计、准备、挖掘、钢筋安装、浇注混泥土、固化、柱子安装、连接、完善和验收等过程。

整个施工过程需要合理安排,注意安全,确保基础的牢固和稳定。

只有符合设计要求和建筑标准的独立柱基础,才能为建筑物提供可靠的支撑和保障。

独立基础柱施工方案

独立基础柱施工方案一、工程概况与目标本工程为一栋多层建筑,采用独立基础柱结构。

工程目标是在确保质量和安全的前提下,按照设计要求,高效、有序地完成独立基础柱的施工,为后续工程奠定坚实的基础。

二、施工前准备事项施工图纸及技术文件的准备:熟悉施工图纸,理解设计要求,编制施工组织设计。

材料准备:根据施工进度计划,提前采购所需的钢筋、混凝土、模板等材料,并进行质量检查。

机械设备准备:确保施工所需的挖掘机、搅拌站、泵车、起重机等机械设备性能良好,操作熟练。

人员培训:对施工人员进行安全操作、技术交底等培训,确保施工质量。

三、基础施工流程定位放线:根据施工图纸进行定位放线,确定基础柱的准确位置。

挖掘基坑:按照设计要求挖掘基坑,确保坑底平整,无积水。

基础垫层施工:浇筑基础垫层,确保垫层平整、无裂缝。

钢筋骨架安装:按照施工图纸要求,进行钢筋骨架的安装和固定。

模板支设:根据设计要求支设模板,确保模板平整、牢固。

混凝土浇筑:按照施工进度计划,进行混凝土浇筑,确保混凝土质量。

养护与拆模:混凝土浇筑完成后进行养护,待混凝土达到一定强度后拆除模板。

四、柱体施工要点钢筋加工与安装:钢筋应符合设计要求,安装时要保证间距、位置准确。

模板支设与固定:模板应平整、无变形,固定牢固,确保柱体垂直度。

混凝土浇筑与振捣:混凝土应均匀浇筑,振捣充分,确保柱体密实无缺陷。

养护与拆模:混凝土浇筑完成后应进行养护,拆模时间应根据混凝土强度确定。

五、质量控制措施严格执行材料验收制度,确保原材料质量符合规范要求。

加强施工过程的质量控制,确保每道工序符合设计要求。

定期对施工设备进行检查和维护,确保设备性能良好。

对施工人员进行定期考核和培训,提高施工技能和质量意识。

六、安全文明施工制定安全施工措施,加强施工现场的安全管理。

定期对施工现场进行检查,消除安全隐患。

施工人员应遵守安全操作规程,佩戴劳动防护用品。

保持施工现场整洁有序,做到文明施工。

七、进度与资源规划制定详细的施工进度计划,合理安排施工顺序和时间。

独立柱基础施工方案

一、柱下独力前提动工之阳早格格创做
(一)工艺过程:
丈量搁线→统制桩→基坑启掘→验槽→浇注垫层→划线→钢筋网片拆置→支模→浇注砼→前提查支
(两)构制央供
1、垫层薄度普遍为100mm,混凝土强度等第为C10,前提混凝土强度等第为C30.
2、底板钢筋网片最小曲径没有小于12,钢筋呵护层薄度没有简单小于35 mm,柱插筋的数量战曲径取柱内纵背受力钢筋相共.
3、柱前提下度大部分正在800mm以内,插筋应伸进前提底部的钢筋网,并正在端部搞成曲直钩.
(三)动工工艺
1、垫层混凝土正在前提验槽后应坐时浇筑,免得天基被扰动、浑槽、浑淤等.
2、垫层达到一定强度后,正在其上划线,铺搁钢筋网片,支模.上下部笔曲钢筋该当绑扎坚韧,并注意将钢筋钩往上,连交柱的插筋,下端要用90°直钩取前提钢筋绑扎坚韧.按轴线位子校核后用钢管架层井字形,将插筋牢固正在井字形上,底部钢筋的网片应用取混凝土呵护层共薄度的火泥砂浆垫块,以包管位子准确战保证混凝土品量.
3、正在灌溉混凝土前,模板战钢筋上的纯物,泥土战油污等,应扫除搞洁,模板应浇火加以干润.
4、浇筑现浇柱下前提时,应特天注意柱子插筋位子的精确,预防制成位移战倾斜.正在浇筑启初时,先谦铺一层510cm薄的混凝土,并捣真,便柱子插筋下段战钢筋网片的位子基础牢固,而后对付称浇筑.
5、前提混凝土分层连绝浇筑完成,对付于阶梯形前提,每一台阶下度内应分层浇捣,每浇筑完一台阶应稍停0.51.0h,待其收端赢得重真后,再浇筑表层,以预防下台阶混凝土溢出,正在上台阶根部出现烂脖子局面,每一台阶浇完,表面应随即本浆挂仄.
6、前提上有插筋时,应加以牢固,包管插筋位子的精确,预防浇捣混凝土时爆收位移.
7、混凝土浇筑完成,中露表面应正在12h以来浇火保护大概者覆盖保护.。

独立柱基础施工方案及工艺方法

独立柱基础施工方案及工艺方法一、方案设计1.根据工程设计要求和现场条件,确定独立柱基础的规格、尺寸和深度。

2.确定施工方案,包括基坑的开挖、基础底座的铺设、钢筋的布置和混凝土浇筑等步骤。

3.进行施工前的准备工作,包括清理基坑、设置基坑支撑和排水设施等。

二、基坑开挖1.根据设计要求和现场情况,确定基坑的位置和尺寸,并进行标识和测量。

2.使用挖掘机或其他适当的设备进行基坑的开挖,同时注意基坑的坡度和坡面的平整度。

3.清理基坑内的杂物和泥土,并进行坑底和坑壁的整平。

三、基础底座的铺设1.在基坑底部设置一层厚度适当的砂石层,以提供基础底座的稳定性。

2.使用水平仪和测量工具,调整基础底座的水平度和平整度,确保基础底座的质量和精度。

四、钢筋的布置1.根据设计要求和现场实际情况,确定钢筋的类型、规格和布置方式。

2.进行钢筋的切割、弯曲和焊接,确保钢筋的质量和形状符合设计要求。

3.使用搭接或焊接的方式连接钢筋,确保连接的牢固性和密实度。

五、混凝土浇筑1.在混凝土浇筑前,对基坑和钢筋进行清洁和湿润处理,以提高混凝土的密实性和粘结性。

2.根据设计要求和施工计划,确定混凝土浇筑的方式和顺序。

3.使用输送泵或其他适当的设备,将混凝土均匀地倒入基坑中,同时注意混凝土的振捣和充实,以提高混凝土的密实性和抗压强度。

4.在混凝土浇筑完成后,进行养护和保护措施,以保证混凝土的硬化和强度发展。

六、验收与记录1.在施工过程中,进行现场检查和监测,确保施工的质量和安全性。

2.在混凝土浇筑后,进行外观检查和尺寸测量,确保基础的几何尺寸和表面平整度符合设计要求。

3.记录施工的过程和结果,包括开挖和铺设的日期、时间和人员,钢筋的规格和布置方式,以及混凝土的浇筑方式和养护措施等。

以上就是独立柱基础施工方案及工艺方法的基本内容,施工方案和工艺方法的具体细节可能因不同的工程设计和现场条件而有所差异,需要根据实际情况进行调整和优化。

同时,在施工过程中,要严格按照相关标准和规范进行操作,确保施工的质量和安全性。

柱下独立基础施工方案(3篇)

第1篇本工程为某住宅小区一期工程,位于我国某市,总建筑面积约20万平方米,共计12栋住宅楼。

本施工方案针对的是小区12栋住宅楼柱下独立基础施工。

二、施工依据1. 《建筑地基基础工程施工及验收规范》(GB50007-2011)2. 《建筑抗震设计规范》(GB50011-2010)3. 《建筑桩基技术规范》(JGJ94-2008)4. 《建筑工程施工质量验收统一标准》(GB50300-2013)5. 设计图纸及相关施工图三、施工准备1. 技术准备:熟悉设计图纸、施工规范,了解地质勘察报告,编制施工方案。

2. 材料准备:钢筋、混凝土、模板、脚手架、水泥、砂、石子等。

3. 机械设备准备:混凝土搅拌机、泵车、振捣器、切割机、电焊机、吊车等。

4. 人员准备:组织施工队伍,进行技术交底,确保施工人员掌握施工技术。

5. 施工现场准备:平整场地,搭建临时设施,设置安全警示标志。

四、施工工艺1. 施工流程:测量放线→基坑开挖→基础垫层施工→钢筋绑扎→模板安装→混凝土浇筑→养护→拆除模板→回填土。

2. 施工要点:(1)测量放线:根据设计图纸,准确放线,确保基础位置准确。

(2)基坑开挖:采用人工开挖,确保基坑深度、宽度和边坡坡度符合设计要求。

(3)基础垫层施工:采用素混凝土或碎石垫层,厚度符合设计要求。

(4)钢筋绑扎:按照设计图纸要求,绑扎钢筋,确保钢筋间距、保护层厚度符合规范。

(5)模板安装:采用钢模板,确保模板安装牢固、平整。

(6)混凝土浇筑:采用泵车输送混凝土,分层浇筑,每层厚度控制在30cm以内,振捣密实。

(7)养护:混凝土浇筑完成后,覆盖塑料薄膜,保持湿润,养护时间不少于7天。

(8)拆除模板:混凝土强度达到设计要求后,拆除模板,清理模板。

(9)回填土:回填土前,检查基础质量,确保无裂缝、蜂窝、麻面等缺陷。

五、质量控制措施1. 材料质量控制:严格检验进场材料,确保材料质量符合设计要求。

2. 施工过程控制:严格按照施工方案执行,加强现场管理,确保施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
