40吨龙门吊安装方案

合集下载

40龙门吊安装作业指导书

40龙门吊安装作业指导书

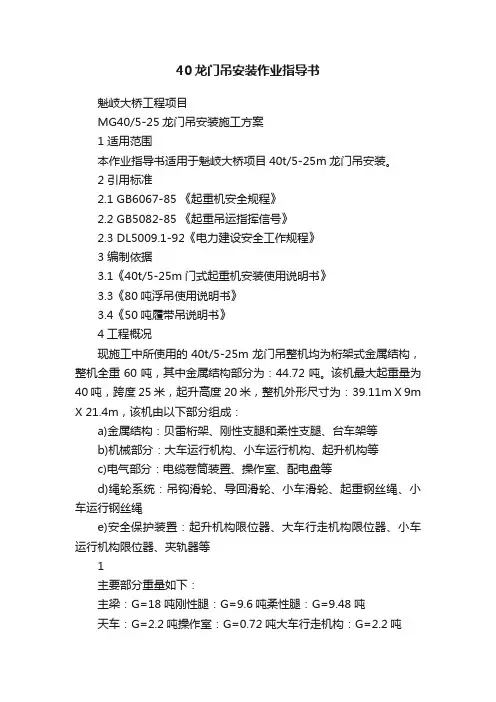

40龙门吊安装作业指导书魁岐大桥工程项目MG40/5-25龙门吊安装施工方案1 适用范围本作业指导书适用于魁岐大桥项目40t/5-25m龙门吊安装。

2 引用标准2.1 GB6067-85 《起重机安全规程》2.2 GB5082-85 《起重吊运指挥信号》2.3 DL5009.1-92《电力建设安全工作规程》3 编制依据3.1《40t/5-25m门式起重机安装使用说明书》3.3《80吨浮吊使用说明书》3.4《50吨履带吊说明书》4工程概况现施工中所使用的40t/5-25m龙门吊整机均为桁架式金属结构,整机全重60吨,其中金属结构部分为:44.72吨。

该机最大起重量为40吨,跨度25米,起升高度20米,整机外形尺寸为:39.11m X 9m X 21.4m,该机由以下部分组成:a)金属结构:贝雷桁架、刚性支腿和柔性支腿、台车架等b)机械部分:大车运行机构、小车运行机构、起升机构等c)电气部分:电缆卷筒装置、操作室、配电盘等d)绳轮系统:吊钩滑轮、导回滑轮、小车滑轮、起重钢丝绳、小车运行钢丝绳e)安全保护装置:起升机构限位器、大车行走机构限位器、小车运行机构限位器、夹轨器等1主要部分重量如下:主梁:G=18吨刚性腿:G=9.6吨柔性腿:G=9.48吨天车:G=2.2吨操作室:G=0.72吨大车行走机构:G=2.2吨整机安装后,根据规范要求必须做负荷试验,包括空负荷、静负荷、动负荷试验,检验合格后,方可投入生产使用中。

5、工程概况由于该机在太原漪汾桥工程使用后直接运到中交二航局福州魁岐大桥项目部使用,在此次安装需对机构进行全面检修和润滑保养,然后再进行整机安装。

整机安装后,根据规范要求必须做负荷试验,包括空负荷、静负荷、动负荷试验,检验合格后,方可投入生产使用中。

6作业准备和条件6.1作业准备6.1作业准备6.1.1人员配置6.1.1.1进行作业的全体起重工、机械操作工、电工、电焊工必须具有相应的上岗合格证,做到持证上岗。

40T施工方案

40T施工方案

40T×35m双梁龙门吊改造安装施工方案业主单位:施工编制单位:株洲天桥起重机安装修理有限公司编制:唐松泉审核:丁健伟编制日期:二00八年六月二七日一、编制依据:1.设计图纸及相关资料;2.安装现场状况;3.质量手册及质量体系程序文件;4.现行国家施工验收规范及质量验评标准:二、参照或执行的相关技术标准GB3811-83 起重机设计规范GB/T14405-93 桥式起重机GB5095—93 起重机试验和规范程序GB6067-85 起重机械安全规范GB1128 钢结构及高强度六角螺栓GB1800-1804 公差与配合GB5117-85 碳钢焊条JB3092 火焰切割质量技术条件JB/ZQ4000.3 焊接通用技术条件GB8923 涂装前钢材表面锈蚀等级和除锈等级SDZ041 涂漆通用技术条件GB50231-98 机械设备安装工程施工及验收通用规范GB50270-98 连续运输设备安装工程施工及验收通知规范三、工程概况:1、更换主卷扬系统2、更换大车行走机构3、整车安装二台四、施工准备:a)施工前,项目负责人须与有关部门落实好相关协作事宜,确定好安装实施具体时间、停车位置、管理、工程进度及具体的工作联络人。

b)甲方应给予起重机检修的准备配合。

C)甲方提供施工临时用电,电源点需就近施工场地,施工时用电配电箱由甲方提供。

五、机构设置在施工过程中,我公司组织具备相当素质的技术管理人员成立现场工程项目部,负责指挥处理,协调施工中的一切事宜,包括现场的“人、财、物”的管理,确定现场施工工人作业班组,做出详细的用工计划。

机构设置:人员组成项目负责工:唐松泉质安员:唐松泉技术员:文田强作业组:电工:赵春生钳工:邓建成电焊工:程磊辅工:蒋兵、蒋东六、具体施工1、将龙门吊主梁在固定位置拼接好;2、将龙门吊走轮架放已安装好轨道上再将支腿立在走轮架上并用封绳、葫芦固定好;3、以上准备工作做好后,用2台32T汽吊将龙门吊主梁吊起并固定在支腿上;4、安装小车、操作室、电气件;5、调整起重机跨度差使其≤±5mm。

40t龙门吊安装作业指导书

40t龙门吊安装作业指导书

施工方案/作业指导书报审表表号:GHJD-A-05工程名称:江西神华九江电厂新建工程工程编号:0101-SDSJ-ZH-A05-001致江西诚达工程咨询监理有限公司江西神华九江电厂新建工程项目监理部:现报上 40t龙门吊安装工程施工方案/作业指导书,请审查。

附件: 40t龙门吊安装施工方案/作业指导书承包单位(章):项目负责人:日期:项目监理部审查意见:项目监理部(章):专业监理工程师:总/副总监理工程师:日期:工程技术部意见:(部门章):专业工程师:负责人:日期:安健环监察部意见:(部门章):专业工程师:负责人:日期:注:本表一式 4 份,由承包单位填报,建设单位、项目监理部各1份、承包单位存 2 份。

江西神华九江电厂新建工程山东电力建设第三工程公司神华国华九江项目部编号0101-SDSJ-ZH-A05-001 40t龙门吊安装共 25页作业指导书编制年月日审核年月日年月日年月日批准年月日修改内容修改人审核、批准1234目录1.目的 (4)2.适应范围 (4)3.工程概述 (4)4.编制依据 (6)5.作业条件 (6)6.主要施工工序 (10)7.HSE措施及施工风险控制 (20)7.1安全措施 (20)7.2文明施工措施 (22)7.3环保措施 (22)7.4 HSE风险控制计划 (23)7.5施工方案应急处置预案 (25)8.记录 (26)8.1强制性条文检查计划 (26)8.2 QA检查单 (27)9.附件 (28)9.1反馈单 (28)9.2作业指导书变更单 (29)9.3安装过程中场地布置 (30)9.4地锚摆放位置 (30)9.5桥架重心计算 (31)9.6 汽车吊抗杆演示 (32)1.目的为明确MDG40/10-42龙门吊安装施工范围、施工方法,有效组织工程的开展,确保龙门吊安装质量目标、进度目标、安全目标和成本目标的实现,特编制本作业指导书。

2.适应范围适用于山东电建三公司九江项目部汽机组合场40t龙门吊安装过程中的技术指导和质量、安全控制。

40T龙门吊基础工程施工方案

40T龙门吊基础工程施工方案

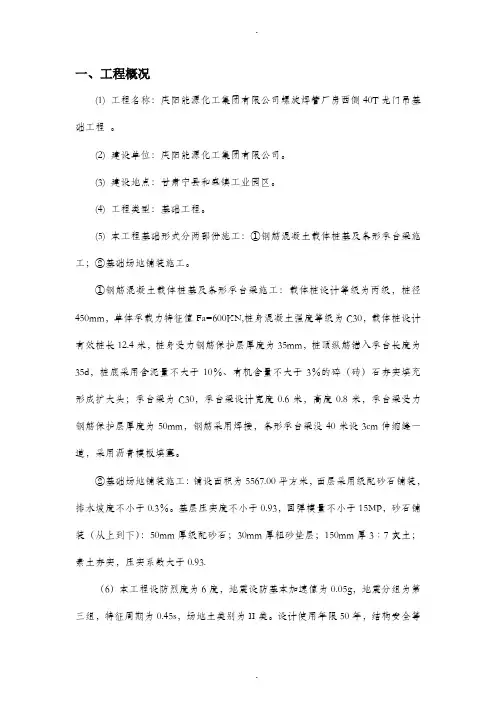

一、工程概况(1) 工程名称:庆阳能源化工集团有限公司螺旋焊管厂房西侧40T龙门吊基础工程。

(2) 建设单位:庆阳能源化工集团有限公司。

(3) 建设地点:甘肃宁县和盛镇工业园区。

(4) 工程类型:基础工程。

(5) 本工程基础形式分两部份施工:①钢筋混凝土载体桩基及条形承台梁施工;②基础场地铺装施工。

①钢筋混凝土载体桩基及条形承台梁施工:载体桩设计等级为丙级,桩径450mm,单体承载力特征值Fa=600KN,桩身混凝土强度等级为C30,载体桩设计有效桩长12.4米,桩身受力钢筋保护层厚度为35mm,桩顶纵筋锚入承台长度为35d,桩底采用含泥量不大于10%、有机含量不大于3%的碎(砖)石夯实填充形成扩大头;承台梁为C30,承台梁设计宽度0.6米,高度0.8米,承台梁受力钢筋保护层厚度为50mm,钢筋采用焊接,条形承台梁没40米设3cm伸缩缝一道,采用沥青模板填塞。

②基础场地铺装施工:铺设面积为5567.00平方米,面层采用级配砂石铺装,排水坡度不小于0.3%。

基层压实度不小于0.93,回弹模量不小于15MP,砂石铺装(从上到下):50mm厚级配砂石;30mm厚粗砂垫层;150mm厚3∶7灰土;素土夯实,压实系数大于0.93.(6)本工程设防烈度为6度,地震设防基本加速值为0.05g,地震分组为第三组,特征周期为0.45s,场地土类别为II类。

设计使用年限50年,结构安全等级为二级,结构重要系数为1.0二、编制内容和依据1、编制内容本施工方案编制内容为: 庆阳能源化工集团有限公司螺旋焊管厂房西侧40T 龙门吊基础工程施工方案,主要包括:桩位测量放线、混凝土桩的施工过程及工艺、基础场地砂石铺装、质量控制、施工现场的管理等工作内容。

2、编制依据a、地基处理施工图纸;b、对施工现场进行踏勘了解的相关情况;c、《建筑地基处理技术规范》(JGJ79-2013);d、《建筑地基基础工程施工质量验收规范》(GB50202-2002);e、《建筑地基基础设计规范》(GB50007--2012)f、《施工现场临时用电安全技术规范》(JGJ46-2005);三、施工准备1、施工前准备a、基槽土方开挖场地平整施工:钢筋混凝土载体桩桩施工前先进行基槽开挖场地平整,场地平整标高为根据设计标高,施工时根据"宁填勿挖"的原则进行整平。

40t42m龙门吊安装、载荷试验方案

40t42m龙门吊安装、载荷试验方案

40t/42m龙门吊安装、载荷试验方案目录1 适用范围 (1)2 编制依据 (1)3 工程概况及主要工程量 (1)4 作业人员的资格要求和劳动力计划 (1)5 主要机械及工、器、具 (3)6 施工进度 (4)7 施工准备 (4)8 作业程序 (5)9 作业方法、工艺要求及质量标准 (5)10 工序交接及成品保护 (7)11 安全和文明施工措施 (7)12 技术记录 (8)13 计算校核 (8)14 附图表 (9)1、适用范围本措施适用于泰州分公司实施4#发电机组配合施工的龙门吊安装和试验作业。

2、编制依据2.1《建设工程安全生产管理条例》国务院393号令(2004年2月1日执行)2.2《起重设备安装工程施工及验收规范》GB 50278-20102.3《电力建设安全工作规程》(火力发电部分)DL5009.1-20022.4《起重机械安全监察规定》国家质量监督检验检疫总局令第92号2.5《特种设备作业人员监督管理办法》国家质量监督检验检疫总局令第140号2.6《起重机械安全技术监察规程》国家质量监督检验检验总局 TSG Q0002-20082.7《起重机械安装改造重大维修监督检验规定》TSGQ7016-20082.8《施工现场临时用电安全技术规范》JGJ46-20052.9《国电泰州电厂二期(2×1000MW二次再热)工程 B标段施工组织设计》苏电一建2.10《40t/42m门式起重机安装使用说明书》2.11 现场情况调查资料3、工程概况及工程量3.1概况根据国电泰州电厂二期(2×1000MW二次再热)工程#4机组施工组织总设计及实际施工需要,江苏电建一公司计划在锅炉扩建端锅炉组合场、铆工场、汽机组合场、材料堆场等安装4台40t/42m门吊。

本工程各台龙门吊安装试验施工方法相同、使用机具相同、施工人员不变,基本上是各台门吊依次施工。

按照施工计划及相关法规及规范要求,本工程门吊安装、试验措施一次报审,每台门吊安装(试验)单独进行安全技术交底,办理施工作业票。

40t龙门吊作业指导书

40t龙门吊作业指导书
水准仪
50m卷尺
测力计
直尺
二、
划分区域
进行施工准备,将安装施工所需区域用警示带围起来,同时在四方设置安全警示标牌“施工现场,闲人禁入”。在汽车必须经过的区域,设置无人看守的护栏,电源刀闸处悬挂“有人工作,禁止合闸”标牌。
警示带;
警示牌;
三、
进场堆放
产品各部件进场,卸货时按安装位置分别堆放,用汽车吊将起重机门架(含主梁、支腿、行走梁等)吊到空地上,放平垫实,防止扭曲变形。同时应做好防雨保护。
2、吊装绳整齐钩住雨棚四角吊耳,水平提升至小车雨棚坐上,用螺栓将雨棚与小车架紧密地连接起来;
扳手;
绳卡2个
十五
吊装电气房及司机室
1、吊装绳钩住电气房四角吊耳,吊车在将电气房提升至电气房安架座上;
2、按图样将电气房与安装架焊接后汽车吊脱钩;
3、汽车吊钩住操纵室外侧吊点,内侧两吊点挂好两个2t手拉葫芦并把手绳从主梁内侧放下拴好,汽车吊将操纵室提升至主梁下方,手绳提起将手拉葫芦挂在小车上,调整操纵室,达到图纸要求后,牢固焊接在主梁的下方;
卷尺;
焊接;
手拉葫芦2个;
麻绳;
十六布线
1、按图纸要求安装桥架电线行程开关、限位开关、缓冲器托架等。
电气安装,应满足图纸要求:
2、接线应正确,导线两端用冷压铜接头并与接线箱牢固连接,各号码管应清晰整洁并有一定余量;
3、线管走向应合理,布置应横平、竖直、整齐、美观;
4、各限位开关应动作灵敏、可靠;
5、所有电线拐角处必须用PVC管或用绝缘胶皮包扎好,增加绝缘强度,避免磨损。
3、选好吊点,吊装绳刃角处垫好瓦块,调整重心,保证吊装过程缓慢、平稳;
4、试吊:吊离地面200~300mm,停止5~8min,检查所有吊具是否完好、吊车支腿是否沉降、扣件是否牢固;

施工方案——40龙门吊安装方案和安装措施

施工方案——40龙门吊安装方案和安装措施

GCMG40t+40t/5t+28m -9m门式起重机安装方案及安装措施开封市共创路桥设备有限公司二00九年三月门式起重机安装方案和安装措施一、施工内容:安装门式起重机一台,起重量40t+40t、跨径28米、起升高度9m。

二、施工时间:2009年3月日----- 3月日三、施工人员:安装人员:电器安装:四、编制依据:1、GB/T14406-1993 通用门式起重机2、GB5905-86 起重机试验规范和程序3、GB10183-83 桥式和门式起重机制造和轨道安装公差4、GB1005.1~88 起重吊钩5、GB5972-86 起重机械用钢丝绳检验和报废实用规范6、龙门吊使用维护说明书五、施工准备1、施工场地事先清理,必须坚实、开阔,没有与施工机械相干涉的障碍物,吊车工作区域必须确保地基坚实可靠,必要时用专用垫板铺垫。

2、施工人员必须熟悉施工现场,熟悉本方案,技术人员做好重要施工工序的技术和安全交底。

3、对配合安装吊车及其它配合机具进行一次全面检查,所有的安全装置必须齐全可靠,并消除机械缺陷。

4 、对所有用于安装作业的工器具进行全面检查:5 、作业中使用的安全带、速差保护器、保险绳应经检验合格,严防安全设施不安全。

六、安装顺序:1、悬挂或粘贴安全警示牌,禁止无关人员进入。

2、检测轴距中心线,并调试与设计相符合,用汽车吊将走行总成竖在道轨上,并测量2对角线成方固定好。

3、主横梁在地面上装配连接好之后再与4条支腿用销轴连接好且装上开口销以防脱落。

4、将连接好的主横梁、支腿,用2台汽车吊将主横梁提起到支腿能与走行梁法兰相连接位置时即可,并用螺栓与走行梁连接好,螺栓按设计值扭紧。

5、安装控制柜、电气线路及限位开关等。

七、运行轨道的安装根据设备设计的吨位\跨度尺寸要求安装,铺设相应型号的钢轨。

1、正面、侧面的不平度≤1/1500,全长≤2mm;2、钢轨与地面垂直度<1mm,钢轨的坡度<3mm;3、轨道实际中心线对轨道设计中心线的位置偏移应<3mm;4、同一断面上两轨道的标高相对差≤10mm;5、轨道接头左、右、上三面的错位≤1mm;6、两平行轨道接尖的位置应错开,其错开距离不应等于门机前后车轮的车距;7、接头间隙应为2~3mm;导轨高度差≤2mm。

40T龙门吊安装方案

40T龙门吊安装方案

作业指导书控制页:*注:班组工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。

重要工序过程监控表作业指导书(技术措施)修改意见征集表回收签名(日期):目录1 编制依据及引用标准 (1)2 工程概况及施工范围 (1)2.1工程概况 (1)2.2施工范围 (1)3 施工作业人员配备与人员资格 (1)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)5 施工条件及施工前准备工作 (3)6 作业程序、方法及要求 (3)6.1作业程序流程图 (3)6.2作业方法及要求 (4)6.3专项技术措施 (9)7 控制及质量验收 (11)7.1质量控制标准 (11)7.2中间控制见证点设置 (11)7.3中间工序交接点设置 (11)7.4工艺纪律及质量保证措施 (12)8 安全、文明施工及环境管理要求和措施 (12)表8-1职业健康安全风险控制计划表(RCP) (13)表8-2环境因素及控制措施一览表 (14)9 附录一:零部件重量一览表 (15)10 附录二:螺栓汇总 (15)1 编制依据及引用标准1.1起重机械安全规程1.2通用门式起重机1.3电气装置安装工程施工及验收规范(GB/50256)1.4《电力建设安全工作规程(火力发电厂部分)》DL5009.1-20021.5 省电力公司《300MW火电机组建设工程危险点预测与预控措施》1.6《MDG4042龙门吊起重机使用说明书及零部件图纸》1.7《大型施工机械技术性能汇编》1.8本工程安装施工组织总设计公司1.9《质量、安全健康、环境管理手册》及《程序文件汇编》2 工程概况及施工范围2.1工程概况MDG40/10-42A3龙门吊采用新型设计的管桁结构,整体桥架由五节组合而成,两支腿均由左右对称两片组成,其主钩额定起重量为40吨,小钩额定起重量为10吨,轨道跨距42米,尾部延伸11米;整机外形尺寸:长55.72米×宽10.9米×高20.09米,总重约85.64吨。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

40吨/42米龙门吊安装方案一.概况华电西塞电厂项目部因2#标段安装需要,拟在汽机组合场安装一台额定荷载40吨,跨度42米的龙门吊。

该龙门吊桥架组件(含电动葫芦)重约60吨,安装高度19.5米。

根据部件重量和各组合件重量,选用一台50吨汽车吊安装支腿等小件,用一台150吨履带吊整体安装桥架。

各部件外形尺寸及单元重量如下表:二.机械状况:40t/42m型龙门吊,从公司基地运转过来,安全装置齐全,机械运行状况良好。

三.编制依据:1.《40吨/42米型龙门吊说明书》;2.能源基【1992】1204号文《大型起重机械安全管理规定》;3.四川电力建设三公司《大型起重机械安全管理规定》;4.四川电力建设三公司《职业健康安全与环境管理体系程序文件》。

四.人员组织1、起重2人2、钳工4人3、电工2人4、吊车司机2人5、民工4人6、安全员1人7、技术员1人8、施工主管领导1人五.工器具及材料准备(见下表)六、轨道基础换填技术措施1、测量放线:由测量人员根据施工总平面布置图施测计划施工路段定位桩(转点、变坡点等),以此为据用石灰线标定施工轨道基槽开挖宽度。

2、轨道基槽开挖:基槽开挖深度的确定:±0.00米高程以下挖900mm。

基槽开挖采用挖土机或装载机进行,预留100mm人工捡底,以免扰动持力层。

持力层应用16t压路机碾压密实至无明显轮迹;对潮湿、过湿状态的路基采取换填优质土料处理措施,以达到上述要求。

3、400mm厚素土(基层)、400mm厚3:7灰土(基层)施工:400mm厚素土(基层)施工:采用分层回填,分层碾压的施工方法。

压实系数大于0.93。

400mm厚3:7灰土(基层)施工:在取土点用装载机将土装到5T自卸车里,然后运至组合场。

比例按3:7(体积比),三车石灰,七车土,然后挖掘机集中拌和均匀(六遍),运至基槽内回填。

按照规范和验评标准的要求,对回填土的含水率、干密度、压实系数等进行抽样检查,同时做好层厚、碾压遍数、设计给定的压实系数和施工过程控制,作好回填土取样及施工记录。

4、级配碎石基层施工:灰土基础验收后,采用机械、人工配合进行基层级配碎石层摊铺。

最后用压路机碾压至无显著轮迹,整平到无挤动推移为止。

5、道渣基床铺筑施工:拟在每根轨道各修两道砖砌挡坎(240×600mm)。

采用机械、人工配合进行道渣基床摊铺,用十字镐密实。

6、排水.为了解决轨道作业范围内雨水的排放,拟在东、西两侧布置一条砖砌排水沟(尺寸600×900mm,长90m)。

接至厂区排水沟内。

轨道两侧修建排水沟以确保轨道基础范围排水畅通,以免浸润路基。

施工排水设计见另图(轨道剖面图)。

七.安装工序验收轨道—清理转运---确定台车位置---安放刚性腿、挠性腿台车---组合刚性腿及其附件(平台)---组合挠性腿及其附件,焊接加固件----分段组合桥架(除小车轨道、电动葫芦轨道外,不含任何附件)-----地锚布置-----安装刚性腿及稳固---安装梯子、栏杆、对重架---安装操作室----安装电缆装配及对重----安装挠性腿及稳固---安装桥架上的附件---安装小跑车----安装电气线路(动力、控制、信号、安全、照明等线路)----穿绕跑车、起升、对重钢丝绳――检查---负荷实验八.工程进度(不计算天气因素和现场其他原因耽误的工期)1、轨道基础换填10天2、组合支腿2天3、组合桥架3天4、摆放支腿地锚,吊装支腿及稳固1天5、吊装桥架及附件安装3天6、电气安装,穿钢丝绳1天7、负荷试验1天共计:21天九.安装步骤(轨道验收合格后进行)1、安装位置场地选择:1)、选择的场地要平整、坚实。

2)、便于拉缆风绳。

3)、场内无杂物。

2、场地选择好后,定出台车的安装位置,要保证两台车的中心绝对正对。

3、安装台车(电机侧朝外)于定好的位置上,支垫稳当,夹好轨钳。

4、组合刚性腿在地面安装刚性腿、刚性腿所属平台。

用两根稳固撑杆安装在刚性腿斜撑侧的耳板上,撑杆下端用铅丝捆扎在刚性腿斜撑上。

5、组合挠性腿挠性腿两片在地面摆放好后,上部用两根20#槽钢焊连,下部用20#工字梁焊连,焊接牢固。

注意挠性腿绞座板中心线尺寸和与之相连的桥架连接板中心线尺寸一致,保证桥架在挠性腿上的安装尺寸。

下部连接板中心线尺寸要和与之对应的台车梁上的连接板中心线尺寸一致。

6、组合桥架地面依次组合桥架1---5节,桥架连接全部采用M24×110的铰孔螺栓;在组合的接头位置搭设脚手架及跳板,要用铅丝捆扎牢固,组合好后,拆除跳板和脚手架管(脚手架管为临时焊接于杆件上,不需架工操作),并将组件移到吊装位置摆好;将电动葫芦安装到桥架下部工字钢上,用楔块暂时固定于桥架中部位置,待桥架吊起离地时,可滑动电动葫芦调平桥架。

注意:整个组合过程中,枕木必须支垫稳当,并支垫在节点处。

最后组合完成的桥架支垫三个点,两端各支垫一个点,中间支垫一个点。

7、地锚布置在刚性退、挠性腿垂直于轨道方向的两侧各放置2块3吨重的地锚。

8、安装刚性腿及稳固刚性腿组件近10吨,摆好地锚(同上),系接缆风绳绳头,系接于刚性腿上部节点处。

50吨汽车吊挂一对直径21.5的钢丝绳吊(四股)系接于刚性腿上部节点,作为主吊绳,再用一根直径21.5的钢丝绳串接一个2吨以上倒链系接于刚性腿斜撑上端节点处,用于调平。

系好吊绳后,将刚性腿翻身竖立,用手拉葫芦调平后,将刚性腿吊于相应的台车上,上好螺栓,拉好并调整缆风绳,保持刚性腿竖直,收紧缆风绳并背好。

安装好撑杆,撑杆接地处要垫枕木,支垫稳当后,夹好夹轨钳收吊绳。

9、安装刚性腿上的爬梯、栏杆、对重架等。

10、安装操作室11、安装电缆装置及对重12、安装挠性腿及稳固挠性腿组件近6吨,摆好相应的压重地锚,挠性腿内、外侧缆风绳,分别用4块2.5吨压重作地锚和2吨手拉葫芦调解缆风绳松紧度。

挠性腿上系接好缆风绳绳头,系接于挠性腿上部节点处,捆扎好安装桥架时用的跳板。

50吨汽车吊吊挂一对直径21.5的钢丝绳(四股)系接于挠性腿上部节点将挠性腿翻身竖立,待挠性腿竖立后,然后将挠性腿吊到对应的台车上,稳当后,拧紧连接螺栓,系接调整缆风绳,保持挠性腿竖直,收紧缆风绳并背好,夹好轨钳。

注意保护棱角处的钢丝绳。

13、桥架吊装及其计算吊装示意图见附页a.外形尺寸46.25米×2.78米×3.4米,桥架组件总重量59.7451吨。

b.估算重心设重心A点到刚性腿侧端头距离为X,由重心公式:X=(8.21×3.3+9.1×12+9.1×22+8.95×32+9×42+1.2×1+3.0139×3+1.5×25.625+ 0.4918×7+0.4918×17+0.4918×27+0.4918×37+1.3×23.125+2.654×23.125+ 3.45×25+0.3×0)/59.7451 ≈21.3米c.选用1台150吨履带吊,150吨履带吊工况为39米主臂工况,9米回转半径,额定起重能力66.7吨,起吊负荷59.7451t,负荷率:=59.7451/66.7=89.6%。

钢丝绳选用:由经验公式0.3σb d2>KS,其中σb--- 钢丝绳公称抗拉强度,取1520MP(数值选自五金手册第五版)d—钢丝绳直径,毫米。

S—单股钢丝绳受力,牛顿(载荷/4COS20°,20°为钢丝绳夹角的一半。

)K—钢丝绳安全倍数,满足6倍安全倍数d>45.7毫米故,选用6×37+1-Ø47.5的钢丝绳2根,绳长30米,四股吊,安全倍数K= 0.3×1520×d2×4/(59.7451 t×10000)≈6.89>6倍。

d.将150履带吊行驶至吊装位置(如桥架吊装示意图所示),垫好履带板,调整好回转,在技术人员指导下,选用6×37+1-Ø28mm 的绑扎绳2对,分别捆绑于捆绑于距桥架重心A点两边 4米处的四个点上(绑扎绳为4股),再将6×37+1-Ø47.5mm,长30米的钢丝绳2根,分别与绑扎好的绑扎绳系接,稍微吊起,用电动葫芦调整平衡,核实吊车负荷,徐徐起升,将标准节组件吊装到刚性腿和挠性腿上方,调整龙门吊两支腿,使其和桥架连接螺孔能对应,且正对,缓缓降下桥架组件,装上桥架和刚性腿、挠性腿的连接螺栓,松钩。

注意:1.吊车摆放位置要平整坚实,并铺设路面板,吊点棱角处加垫保护钢丝绳。

2.起重工指挥正确,清晰,保持吊车钩绳竖直。

3.司机听从起重指挥,操作平稳。

14、安装桥架上的附件a.安装三角架,拧紧螺栓、并焊接牢固;b.安装大车行走电气线路,拆除稳固用缆风绳及撑杆;c.以上部件可用50吨汽车吊单机安装。

高空作业多,注意拴好安全带。

15、安装小跑车16、安装其余电气线路、穿绕钢丝绳安装其余电气线路,包括动力、制动、信号、安全、照明等线路;穿绕小跑车、小跑车起升、对重等钢丝绳。

17、全面检查无误后,进行负荷试验。

十.负荷实验说明:实验前对全机进行一次充分的检查,确认结构、电气、安全装置等完全正常后才开始。

运转前,松开夹轨钳,所有控制手柄在零位。

然后合上总电源开关及紧急开关,按下启动按扭把主电源接通,使起重机处于待运转状态。

1.空载实验1)、小车往复三次,检查起动、制动的平稳可靠,限位开关的动作是否准确。

2)、将小车开到靠近挠性腿处,在大车轨道上往复三次,检查有无蛇行现象,行走是否平稳,有无噪声,主动轮有无打滑现象,限位是否灵活。

3)、吊钩起升、下降三次,检查起升机构运转是否平稳,限位是否准确。

2.静载实验1)跨中试车将小车开到支腿附近,测量跨中主梁上某点的高度,再将小车开到跨中以最慢的提升速度提升重物,由于该吊车使用年限已久,只需逐步加到额定载荷的75%(30吨)即能满足要求,离地100毫米,待平稳后悬吊10分钟,再次测量前点的挠度,下挠度不超过60毫米,重复起吊测量三次,以第三次数据为准,卸载后不得有残余变形,每次时间间隔不少于10分钟。

3.动载实验1)、先提升额定起重量做反复起升、下降制动试车,然后小车沿其轨道来回行走3~5次,最后将满载小车开到跨中,让大车来回行走2~3次,并反复制动,检查各机构的制动器,限位开关及电气控制的可靠、准确、灵活,大车主动轮无明显打滑,桥架的振动正常,机构运行平稳,卸载后各机构和金属结构不应有残余变形。

2)、以上合格后,可以做超载10%的试车,方法同上,卸载后桥架不得有残余变形。

3)、以上合格后,可以做超载25%的试车,方法同上,卸载后桥架不得有残余变形(拱度S≥L/700=60㎜)。
