汽轮机本体安装作业指导书

合集下载

汽轮机安装作业指导书

汽轮机安装作业指导书

1.目的和适用范围本作业指导书适用于汽轮机本体安装的全过程,汽轮机本体安装是整个汽轮机组安装的重要工作环节,本体安装质量的好坏直接影响今后机组安全、高效、稳定地运行,同时也为安装前能统筹规划、准备充分,施工过程中有组织、有计划地进行,特编制本作业指导书。

2.编制依据2.1《电力建设施工及验收技术规范》汽机篇 DL5011-922.2《火电施工质量检验及评定标准》汽机篇 1998年版2.3《电力建设安全工作规程》火力发电厂部分 DL5009.1-20022.4《电力建设安全健康与环境管理工作规定》国电公司2002年1月2日实施2.5电力勘测设计院及厂家图纸2.6《汽轮机安装手册》厂家图纸2.4《火电机组达标投产考核标准》 2001年版3.工程概况3.1工程简介内蒙古乌斯太热电厂2³300MW机组工程,本工程为乌斯太热电厂一期新建工程#2机。

汽机房A、B列跨距为32m,轴为9m、12m两种,机组纵向布置。

3.2设备结构特征CZK300-16.7/0.4/538/538型汽轮机为亚临界、单轴、中间再热、双缸双排汽、空冷抽汽式凝汽式汽轮机;前、中、后轴承座为落地结构。

低压缸端汽封,采用波形管结构。

高中压外缸采用下猫爪支承结构。

高中压转子及低压转子均由整段合金钢锻件加工而成,强度及刚度好,有利于快速启动,全自动盘车。

低压外缸及中轴承座、后轴承座采用猫固板定位,低压外缸左、右侧台板之横向猫固板中心线与机组纵向猫固板中心线之交点形成机组之死点。

高中压外缸与前、中轴承座间,采用H型定中心梁结构连接。

汽轮发电机组由高中压转子、低压转子、发电机转子、碳刷架转子及一段延伸轴组成,轴系均采用刚性连接,联轴器螺栓与联轴器法兰螺孔间采用间隙配合。

3.2.1机组型号、参数、形式型式:亚临界中间再热凝汽式,双缸双排汽型号:CZK300-16.7/0.4/538/538高压主汽门前蒸汽压力: 16.7MPa.a高压主汽门前蒸汽温度: 538℃再热蒸汽阀前压力: 3.325MPa高压缸排汽压力: 3.695MPa最终给水温度: 271.5℃额定转速: 3000r/min进汽量为: 933.891t/h中压主汽门前蒸汽压力: 3.288MPa.a中压主汽门前蒸汽温度: 538℃再热蒸汽流量: 772.311t/h热损率: 8157.6KJ/KW.h厂家:上海汽轮机股份有限公司4.作业前应做的准备和必须具备的条件4.1汽轮机基础交付安装,验收合格;4.2进入主厂房的道路要畅通;4.3主厂房75/20t天车能正常投入使用;4.4主厂房正式照明投入使用;4.5运转层平台孔洞要加临时盖板,边缘要加正式或临时栏杆。

【精品】汽轮机本体安装作业指导书(升版)

【精品】汽轮机本体安装作业指导书(升版)

【精品】汽轮机本体安装作业指导书(升版)汽轮机本体安装作业指导书目录1. 编制依据2. 工程概况和特点3. 工程范围4. 施工组织和进度计划5. 施工准备6. 劳动力计划7. 机工具配备8. 材料、设备要求9. 施工步骤及注意事项10. 质量控制标准及措施11. 安全文明施工及环境保护管理措施12. 附录 1作业风险控制计划表(RCP)2汽机房17米层设备堆放布置图1、编制依据2、工程概况和特点2.1系统简介:华能玉环电厂4×1000MW机组工程#1、#3机汽轮机为N1000-26.25/600/600型,超超临界、一次中间再热、单轴、四缸四排汽、凝汽式、八级回热抽汽。

由上海汽轮机有限公司和德国西门子联合设计制造。

机组采用HMN型积木块组合串联布置:包括一个单流圆筒型H30高压缸,一个双流M30中压缸,两个N30双流低压缸。

汽轮机四根转子分别由五只径向轴承来支承,除高压转子由两个径向轴承支承外,其余三根转子,即中压转子和两根低压转子均只有一只径向轴承支承。

五个轴承均为椭圆瓦,分别位于五个轴承座内。

整个高压缸静子件和整个中压缸静子件由它们的猫爪支承在汽缸前后的二个轴承座上。

而低压部份静子件中,外缸重量与其它静子件的支承方式是分离的,即外缸的重量完全由与它焊在一起的凝汽器颈部承担,其它低压部件的重量通过低压内缸的猫爪由其前后的轴承座来支承。

所有轴承座与低压缸猫爪之间的滑动支承面均采用低摩擦合金。

#2轴承座位于高压缸和中压缸之间,是整台机组滑销系统的死点。

在#2轴承座内装有径向推力联合轴承。

因此,整个轴系是以此为死点向两头膨胀;而高压缸和中压缸的猫爪在#2轴承座处也是固定的。

因此,高压外缸受热后也是以#2轴承座为死点向机头方向膨胀。

而中压外缸与中压转子的温差远远小于低压外缸与低压转子的温差。

因此,这样的滑销系统在运行中通流部分动静之间的差胀比较小,有利于机组快速启动。

#1轴承座内装有液压盘车装置,其设计压力为20bar,盘车速度为48~54r/min;#3轴承座上装有手动盘车装置。

汽轮机本体安装作业指导书

汽轮机本体安装作业指导书

汽轮机本体安装作业指导书—————————————————————————————1.引言本作业指导书适用于发电厂汽轮机的本体安装。

2.编制依据2.1《电力建设施工及验收技术规范》汽机篇 DL5011-922.2《火电施工质量检验及评定标准》 84-汽机2.3《电力建设安全工作规程》火力发电厂部分DL5009.1-92 2.4《电力建设安全工作规程》(火力发电厂部分)DL5009-922. 5汽轮机安装说明书2. 6设计院提供的图纸及资料3.作业准备及条件3.1现场应具备足够的压缩空气,电焊、照明。

现场的所有孔、洞、沟道盖好,做到文明施工,保证道路畅通。

3.2大型基础在交付安装时,应输正常的交接手续,资料必须齐全,基础中心线及标高应大基础上标只清楚,复查时方便可靠。

3.3安装时提高基础沉降及基础沉降点记录。

3.4施工图纸供应齐全,设备材料及加工件供应及时,并符合安装实际要求。

3.5工程质保体系完善,专业施工人员配备齐全。

3.6备好安装用的各项同工具、量具,量具应有校验证明,并有专人负责管理。

3.7 设备的开箱、检验及清扫应符合要求作记录。

3.8各部套按厂家图纸要求打字头,以区分上、下、左、右和前后。

3.9合金部件应进行光谱分析并作记录。

4.安装作业程序:1.汽轮机基础检查与划线按土建给定的基础中心线,用钢丝拉出汽轮机组纵横中心线,检查垂直度,符合要求后,在基础预埋件上或基础边缘角铁柜架上作出记号。

检查地脚螺栓各孔实际位置符合图纸要求,地脚螺栓孔的偏斜情况,应符合规范的要求,检查基础外形尺寸和孔洞的形状,尺寸是否符合设计要求检查各预埋件及管沟的位置和尺寸。

2.台板的检修与安装。

台板与轴承箱、汽缸之间的滑动面经过研磨修刮,组装好销键在工作位置检查应接触严密,接触点分布均匀,研磨合格后,滑动面抹二硫化钼,检查联系螺栓丝扣不松旷,螺栓拧入台板后,螺栓四周及汽缸膨胀方向应有足够的间隙。

3.轴承箱和排汽缸轴承箱的检修工作:向轴承箱内灌入煤油,经24小时检查应无渗漏,轴承箱及箱盖内壁彻底清扫,露出金属光泽。

汽轮机本体作业指导书

汽轮机本体作业指导书

一、工程概述##电厂一期工程4×600MW机组汽轮机是由东方汽轮机有限公司制造并供货,其型式为亚临界一次中间再热、三缸四排汽、单轴冷凝式汽轮机,机组型号为:N600-16.7/538/538-1型。

汽轮机结构紧凑,共有三个汽缸,高中压部分采用合缸双层缸结构,低压缸部分采用双分流式双层缸结构。

本机组主要技术参数如下:1、汽轮机额定功率:600MW最大连续运行功率:643MW额定转速:3000r/min旋转方向:自汽端向电端看为逆时针方向。

2、主要参数:新蒸汽压力:16.7MPa新蒸汽温度:538℃再热蒸汽温度:538℃排汽压力:-96.0kPa回热级数:三高、四低、一除氧通流级数:总共42级,其中:高压缸:1调节级+8压力级中压缸:5压力级低压缸:4×7压力级3、主要设备重量高中压转子: 26.5 t B低压转子: 63.2t A低压转子 62.7t 低压外缸:上半:~35t 低压内缸:上半 33.5t下半:~98t 下半 28t 高中压外缸:上半:31.6t 高中压内缸:上半 10.2t下半:36.4 t 下半 10.3t二、施工依据1、制造厂供设备图纸及《安装说明书》等技术资料;2、《电力建设施工及验收技术规范》汽轮机机组篇(DL 5011-92);3、《火电施工质量检验及评定标准》汽机篇(1998年版);4、《电力建设安全工作规程》(火力发电厂部分) DL5009.1-2002;5、本作业指导书;三、主要工机具及量具1、机具:80T/32T行车、运输车辆、空压机等。

2、工具:大锤、手锤、磨光机、倒链、各类扳手、锉刀、千斤顶、刮刀、钢丝刷及厂家提供的吊装工具等。

3、量具:各类内径千分尺、外径千分尺、百分表、游标卡尺、深度游标卡尺、深度千分尺、楔形塞尺、塞尺、内径量表、钢板尺、钢盘尺、框式水平仪、合象水平仪、水准仪、电子秤等。

四、施工组织1、施工方案:根据基础纵横中心线先进行低压A缸的就位组合,按要求调整转子扬度及汽缸水平等,并根据转子对轮中心要求就位找正低压B缸和高中压缸,然后进行缸内部套中心找正和通流部分间隙测量调整,最后扣汽缸大盖并找正、联接各靠背轮。

汽轮机安装作业指导书

汽轮机安装作业指导书
4.2.2.3按土建给定的基础中心线位置,从前轴承座到发电机用钢丝拉一条纵向中心线以及凝汽器和发电机的横向中心线;用三角法检查纵横中心线是否垂直;
4.2.2.4根据土建给出的标高线,用水平仪测量基架,各预埋件及沉降观测点的标高,并作出记录;
4.2.3汽轮机基础面凿毛
4.2.3.1凿毛前在缸体予留孔洞搭设脚手架并用毛竹片铺满,以防浮浆碎渣从孔洞处坠落;
4.2.6.4起吊轴承座调整水平度,在轴承底面与座架接触面上涂红丹粉,检查其接触情况,其接触面积应大于75%,且接触均匀,0.05mm塞尺检查不入。
4.2.6.5在座架支承面上涂以二硫化钼高温润滑脂,安装座架纵向键,然后将轴承座就位。
4.2.6.6测量前轴承座中分面水平度:横向水平偏差不大于0.20mm/m;纵向扬度:应与转子轴径扬度保持一致。
汽轮机设备图纸(青岛捷能汽轮机厂)
安装使用说明书(青岛捷能汽轮机厂)
产品质量证明书(青岛捷能汽轮机厂)
2.2.标准、规范:
《电力建设施工及验收技术规范》―汽轮机机组篇DL5011-92
《电力建设安全工作规程》―火力发电厂部分DL5009.1-2002
《电力建设施工、验收及质量评定标准》1998年版
《火力发电厂金属技术监督规程》DL 438-2000

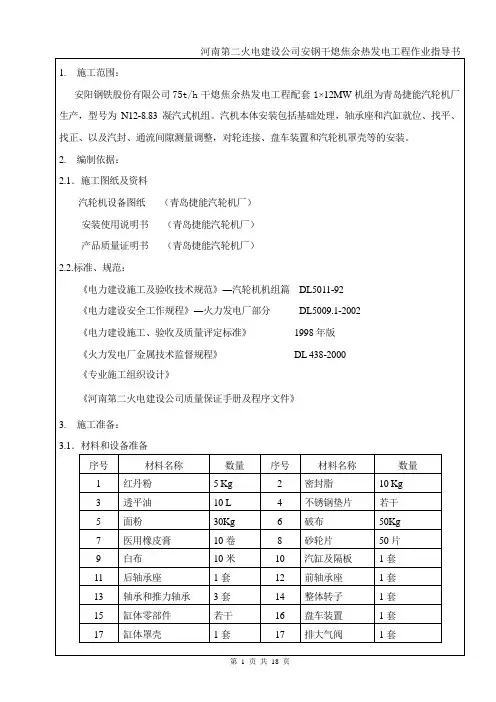

1.施工范围:
安阳钢铁股份有限公司75t/h干熄焦余热发电工程配套1×12MW机组为青岛捷能汽轮机厂生产,型号为N12-8.83凝汽式机组。汽机本体安装包括基础处理,轴承座和汽缸就位、找平、找正、以及汽封、通流间隙测量调整,对轮连接、盘车装置和汽轮机罩壳等的安装。
2.编制依据:
2.1.施工图纸及资料
内径千分尺50-600mm
1套
7
螺旋深度尺0-150mm

汽机本体安装作业指导书.

汽机本体安装作业指导书.

目录1. 工程概况............................................... ......1.1工程(系统或设备)概况................................ ......1.2工程量和工期.......................................... ......2. 编制依据............................................... ......3. 作业前的条件和准备..................................... ......3.1技术准备.............................................. ......3.2作业人员.............................................. ......3.3作业工机具............................................ ......3.4材料和设备............................................ ......3.5安全器具.............................................. ......3.6工序交接.............................................. ......3.7其它.................................................. ......4. 作业程序、方法......................................... ......4.1 施工方案.............................................. ......4.2 施工工艺流程.......................................... ......4.3 施工方法及要求........................................ ......5. 质量控制点的设置和质量通病预防........................ ......5.1质量目标.............................................. ......5.2 质量通病预防.......................................... ......5.3 作业过程中对控制点的设置.............................. ......5.4 质量标准及要求........................................ ......6. 作业的安全要求和环境条件............................... ......6.1作业的安全危害因素辨识和控制.......................... ......6.2环境条件.............................................. ......7. 附录(包括记录表样、附表、附图等)............................汽轮机本体安装作业指导书1. 工程概况.1.1工程(系统或设备)概况.简要介绍工程规模、建设单位、施工单位;介绍设备名称、型号、生产厂家、参数、主要构成及结构特点、旋转方向、布置方式1.2工程量和工期1.2.1工程量.描述本项施工中都包含哪些设备和系统,并依据厂家图纸及设备清单,列出施工范围内主要设备的名称、规格、外形尺寸、重量(单件或组件)、材料的种类、数量等相关技术数据。

le汽轮机本体安装作业指导书共41页

le汽轮机本体安装作业指导书共41页

目录1工程概况及工程量 (1)1.1工程概况 (1)1.2机组安装工程量 (6)2编制依据 (6)3施工条件及准备 (7)3.1施工条件 (7)3.2参加施工人员的资质及要求 (7)3.3工机量具及耗材准备 (7)4作业程序、内容及要求 (11)4.1安装工艺流程图(详见附图) (11)4.2汽轮机本体安装内容、程序及要求 (11)5质量要求及验收 (31)5.1质量验收标准及范围 (31)5.2质量验评要求 (31)5.3质量验评工程措施 (32)6作业环境的考虑和要求 (32)7危险/危害因素及控制措施一览表 (33)8环境因素及控制措施一览表 (34)9 其它技术要求(强制性条文) (35)10 相关的图表和相应的技术文件 (37)1工程概况及工程量1.1工程概况1.1.1机组概况广州华润热电二期2×300MW机组#2机组汽轮机采用东方汽轮机有限公司生产的CC300/208-16.7/1.5/0.4/537/537型亚临界300MW一次中间再热抽汽凝汽式汽轮机组。

汽轮发电机组总长约28米,汽轮机本体部分总长约21米,运转层标高为12.6米。

本汽轮机为冲动式,单轴,双缸,双排汽结构。

设有高中压缸和一个低压缸。

低压缸由低压外缸、低压内缸、低压静叶持环、低压进汽导流环、第4、5级隔板、低压排汽导流环、低压转子及相关零部件组成;高中压汽缸由高压外缸、高压内缸、高压蒸汽喷嘴、高压进汽平衡环、高压静叶持环、高压排汽导流环、中压内缸、中压进汽平衡环、中压静叶持环、高中压转子及相关零部件组成。

汽轮机组基础采用159块大小不一的水泥垫块支撑的基础底板支撑,机组安装期间,水泥垫块上面的调整垫片用来调整机组安装状态。

1.1.2主机结构特点通流级数 28高压部分级数 1+8中压部分级数 9低压部分级数 2X5汽轮机中心距运行层标高 900mm蒸汽流程:从锅炉过热器出来的主蒸汽经过两根主蒸汽管进入高压主汽调节阀,然后再有四根高压主汽管导入高压缸。

汽轮机安装作业指导书

汽轮机安装作业指导书

山东山东富伦钢铁有限公司带烧汽轮机本体安装工程重大施工方案(作业指导书)编制单位:山东兴润建设有限公司审批单位:山东富伦钢铁有限公司项目部批准:总工程师:审定:会签:专业工程师:审核:编制:2007年8 月11 日目录1.项目工程及概况2.项目计划安排3.作业准备工作及条件4.作业程序5.质量标准、要求及质量措施6.危险点分析及安全生产、文明施工措施二、项目工程概况及工程量1 工程概况山东富伦钢铁有限公司带烧汽轮机工程设计安装一台青岛捷能汽轮机厂生产的4.5MW单缸、凝汽、工业拖动式汽轮机(N4.5-2.34/400型),通过变速箱联轴器带动离心风机旋转。

安装时最大件重量约33吨(汽机本体),检修时最大起重量13吨(汽缸上半)。

汽轮机本体总长5.701m。

1.1汽轮机主要技术参数汽轮机型号∶N4.5-2.34/400型工业拖动式汽轮机产地:青岛汽轮机厂最大功率∶4.5MW主汽门前压力∶2.34Mpa转速:3000r/min调节范围:2850—3150r/min辅助设备:Woodward 505调速器、VOITH电液转换器、表面凝汽器、汽封冷却器、汽封压力自动调节装置、均压箱、各级抽汽器、抽汽逆止阀、变速箱等。

1.2本体结构参数:机组外形尺寸:5701mm×3560mm×3382mm(长×宽×高)汽轮机本体重量:33T安装时最大件重量:48T检修时最大件重量:13T汽轮机转子总重:3400Kg1.3本体结构特点:本汽轮机为单缸凝汽式汽轮机,本体主要由转子部分和静子部分组成。

转子部分包括套装式柔性转子、主油泵、叶轮叶片、危急遮断器、盘车齿轮、连轴器等;静子部分包括汽缸、主汽门、蒸汽室、喷嘴组、转向导叶环、隔板、汽封、轴承、轴承座、调节汽阀、盘车装置、公用底盘等。

1.3.1汽缸:本汽轮机的汽缸为单缸结构,由前、后缸两部分组成。

前汽缸采用合金铸钢,后汽缸采用钢板焊接式结构,通过垂直中分面连成一体,前、后汽缸联接后不可再拆开。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1. 工程概况............................................... ......1.1工程(系统或设备)概况................................ ......1.2工程量和工期.......................................... ......2. 编制依据............................................... ......3. 作业前的条件和准备..................................... ......3.1技术准备.............................................. ......3.2作业人员.............................................. ......3.3作业工机具............................................ ......3.4材料和设备............................................ ......3.5安全器具.............................................. ......3.6工序交接.............................................. ......3.7其它.................................................. ......4. 作业程序、方法......................................... ......4.1 施工方案.............................................. ......4.2 施工工艺流程.......................................... ......4.3 施工方法及要求........................................ ......5. 质量控制点的设置和质量通病预防........................ ......5.1质量目标.............................................. ......5.2 质量通病预防.......................................... ......5.3 作业过程中对控制点的设置.............................. ......5.4 质量标准及要求........................................ ......6. 作业的安全要求和环境条件............................... ......6.1作业的安全危害因素辨识和控制.......................... ......6.2环境条件.............................................. ......7. 附录(包括记录表样、附表、附图等)............................汽轮机本体安装作业指导书1. 工程概况.1.1工程(系统或设备)概况.简要介绍工程规模、建设单位、施工单位;介绍设备名称、型号、生产厂家、参数、主要构成及结构特点、旋转方向、布置方式1.2工程量和工期1.2.1工程量.描述本项施工中都包含哪些设备和系统,并依据厂家图纸及设备清单,列出施工范围内主要设备的名称、规格、外形尺寸、重量(单件或组件)、材料的种类、数量等相关技术数据。

根据实际工作量填写下表:工程量统计表(如盘电#3机)1.2.2施工工期本项内容为完成此项工作所需的绝对施工工期。

从设备清点、检查开始,到组合、安装、验收结束止进行工期计算。

施工工期一般为240-270天2. 编制依据.列出与汽轮机本体安装相关的设计图纸,厂家资料,技术、质量、安环相关的规程、规范等:2.1《施工组织总设计》2.2《汽机专业施工组织设计》2.3天津电力建设公司作业指导书编写导则2.4《电力建设安全工作规程》DL 5009•1-922.5《电力建设施工及验收技术规范》(汽轮机机组篇) DL 5011-922.6《电力建设施工及验收技术规范》(焊接篇) DL 5007-922.7《火电施工质量检验及评定标准》(汽机篇1998年版)2.8金属监督规程2.9项目法运行规则(2003版)2.10质量、安全、环境体系程序文件2.11汽机厂家的设备图纸2.12与汽机安装相关的设备厂家接口图2.13设计院相关图纸2.14汽轮机厂家安装说明书2.15甲方委托、设计变更等技术图纸、资料3.作业前的条件和准备3.1技术准备3.1.1 施工图纸齐全;3.1.2施工图纸会审完毕,会审中存在的问题已解决;3.1.3 施工方案设计完成,并与相关专业讨论确定,已经总工审批;3.1.4作业指导书编制完成,经专业经理、总工审批合格;3.1.5 施工材料、设备购置预算编制完成、计划以交物资部门采购;3.1.6 外购、加工件的统计完成,购置计划以交物资部门采购;3.1.7 作业前已对参加该项作业的相关人员进行施工程序,施工工艺,质量标准,施工危险因素和环境因素辩识及控制措施等方面内容的交底工作,交底与被交底人员已进行双签字;3.1.8 检查该项作业的上道工序应具备的技术条件;如:汽机基础已交安,且凿毛完毕,合金部件复检合格,验收合格;3.1.9 作业现场的环境条件,以及其他相关的技术准备工作。

作业场地清理干净,无杂物。

高处作业平台、步道、楼梯畅通,安全围栏、警示牌齐全。

3.2作业人员作业人员配置、资格作业难度等条件进行相应的配置。

3.3作业工机具3.3.1 仪器、仪表3.3.2 施工作业工机具统计表施工机械、机具进行检修,保证运转良好;做好易损、易坏件的备品工作;机械、机具有关的负荷实验、计量鉴定证书、使用证、能力鉴定等资料报监理备案,备查。

3.4材料施工材料统计表应包含外委、外购件的统计。

3.5安全器具施工安全用具统计表防护镜等。

3.6工序交接本项内容是指:影响本项目作业的上道工序或相关作业项目,在本项目施工前或与此相连接时应具备的条件,如:项目是否安装完毕、是否验收合格、与之连接的设备是否具备连接条件,天车是否安装完毕且具备使用条件,凝汽器壳体及相关部件是否就位。

3.7其他3.7.1施工场地应平整、无杂物,保持整洁。

3.7.2施工道路畅通,不得乱堆乱放,随意堵塞交通要道。

3.7.3施工水源、电源引设到位,满足施工要求。

3.7.4 施工电源、氧气、乙炔、空气管道等力能供应已具备施工条件,且铺设整齐符合安全作业要求。

3.7.5施工现场照明及夜间施工照明条件充足。

3.7.6凝汽器壳体及相关部件就位3.7.7天车安装完毕,负荷分配试验合格4.作业程序、方法和内容:此项是作业指导书的中心内容,它包括主要施工步骤、施工工艺流程及方法和专业间的衔接。

主要施工步骤,应从技术上把施工的总体过程和过程中所使用的主要施工方法作总体说明描述,并把施工布置和专业衔接作简明描述。

4.1 施工方案将该项目( 设备 )的原则性施工方法、安装顺序和步骤作概要说明。

4.2 施工工艺流程施工工艺流程,是将该项目施工工艺全过程的施工顺序、各工序间的流水作业(关系及衔接)表述清楚,并用流程图说明。

(流程图见下页)工艺流程用Microsoft Visio Trial软件的‘基本流程图’进行编制。

第一种形式:第二种形式:以上工序安排可根据设备到货情况和厂家对具体设备的要求做适当调整4.3施工方法及要求4.3.1图纸会审目的:确定设备图纸和各管道接口是否吻合、有无材质焊接问题、设备尺寸和建筑图是否相符。

4.3.1.1在施工准备阶段,项目部汽机专业技术负责人组织技术员进行汽轮机安装相关图纸会审,在此之前汽机专业技术人员应熟悉掌握图纸,重点考虑设备外型尺寸、接口位置、需要埋件位置和预留孔洞位置、有无异种钢材焊接。

然后组织建筑专业和焊接专业人员进行图纸会审,对审出的问题记录在案,请设计解决。

4.3.1.2图纸中会审出的问题在施工前必须解决,不能带到施工过程当中。

4.3.1.3考虑凝汽器的安装标高和低压缸的安装标高保证低压缸焊接时有调整量。

4.3.1.4本体油管穿过设备基础的位置必须满足安装要求。

4.3.2基础检查目的:保证设备基础无缺陷,满足安装和验收标准要求。

4.3.2.1负责本体施工的技术人员、施工人员负责本体施工前基础检查。

4.3.2.2基础外观检查:混凝土外表无裂纹、孔洞、蜂窝、麻面、露筋、孔洞堵塞、边角缺肉等缺陷,地脚螺栓空洞应垂直,预埋件无污物,基础表面平整,障碍物清理干净。

4.3.2.3强度检查:安装设备前应对设备基础的强度检查,检查混凝土强度报告,强度应达到100%强度,同时检查基础的沉降观测记录,沉降均匀后才能进行设备安装。

4.3.2.4基础中心线检查:以低压缸中心线为基准(厂家有特殊要求安厂家要求)横向中心线,以机组轴向为纵向中心线拉钢丝,用等腰三角形法效验垂直度要求偏差值首先效验,中心线符合要求后,应用线坠将中心位置投到基础埋件或基础边缘角铁框架上,并用样冲打出记号。

然后依次效验各轴承座中心线和发电机中心线。

各中心线的位置尺寸和厂家要求相符。

4.3.2.5孔洞尺寸检查:以中心线为基准点对基础的各种预留孔洞进行效验,用平行线法依次测量发电机孔洞、低压缸孔洞、高中压缸孔洞,采用的工具为钢卷尺配合钢丝和线坠的测量方法,也可以采用经纬仪外配合钢卷尺配合进行测量。

保证孔洞的开裆尺寸满足设计和设备安装的实际需要(考虑设备能顺利就位和满足膨胀、保温用量)。

然后检查套装油管等其他管路的预留孔洞位置和设计相符。

最后检查地脚螺栓孔的位置复合要求(测量时以基准线为基准点测量要求位置偏差小于10mm或0.1d,孔洞垂直偏差小于10mmm且小于L1/200)。

4.3.2.6埋件检查:重点检查地脚螺栓、猫固板(定位板)和汽门埋件,测量方法同5)保证地脚螺栓位置偏差小于2mm,猫固板小于3 mm,汽门支架小于2 mm。

4.3.2.7标高检查:根据土建给出的标高线,用水准仪测量基础平面、预埋基础板、猫固板、地脚螺栓、凝汽器基础等位置的基础标高,作出记录.测量的方法:在平台的一头支好水准仪,调平,将镜头对准给定标高线的柱子,用钢板尺量出水准仪横向水平线的实际标高A;然后分别用标尺,在各基础位置上测出基础面到水准仪横向水平线的距离B,可算出各基础位置的标高M=A-B.要求汽轮机基础平面高度和凝汽器基础高度满足设计和安装要求一般偏差小于10mm,地脚螺偏差0~3mm(此处必须考虑安装时转子扬度引起的标高增加,一般厂家给定或计算得出),猫固板小于3 mm,汽门支架小于1mm。

相关文档
