边坡与深基坑工程设计方案专家评审意见
边坡施工专项方案(经专家论证)

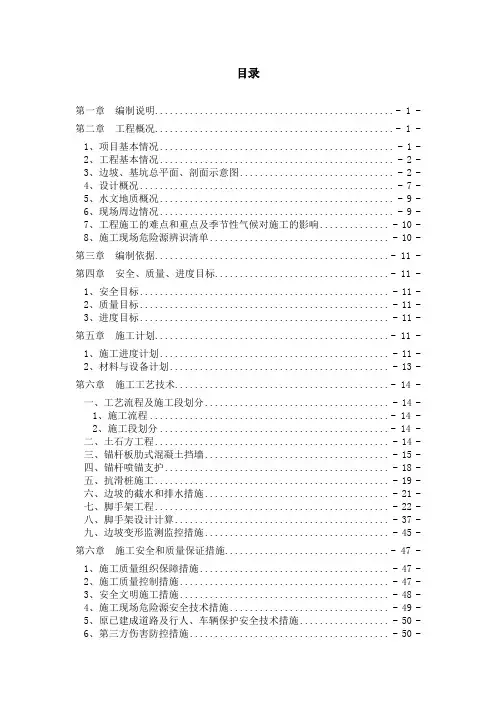

目录第一章编制说明................................................ - 1 -第二章工程概况................................................ - 1 -1、项目基本情况 (1)2、工程基本情况 (2)3、边坡、基坑总平面、剖面示意图 (2)4、设计概况 (7)5、水文地质概况 (9)6、现场周边情况 (9)7、工程施工的难点和重点及季节性气候对施工的影响 (10)8、施工现场危险源辨识清单 (10)第三章编制依据............................................... - 11 - 第四章安全、质量、进度目标................................... - 11 -1、安全目标 (11)2、质量目标 (11)3、进度目标 (11)第五章施工计划............................................... - 11 -1、施工进度计划 (11)2、材料与设备计划 (13)第六章施工工艺技术........................................... - 14 -一、工艺流程及施工段划分 (14)1、施工流程................................................ - 14 -2、施工段划分.............................................. - 14 -二、土石方工程 (14)三、锚杆板肋式混凝土挡墙 (15)四、锚杆喷锚支护 (18)五、抗滑桩施工 (19)六、边坡的截水和排水措施 (21)七、脚手架工程 (22)八、脚手架设计计算 (37)九、边坡变形监测监控措施 (45)第六章施工安全和质量保证措施................................. - 47 -1、施工质量组织保障措施 (47)2、施工质量控制措施 (47)3、安全文明施工措施 (48)4、施工现场危险源安全技术措施 (49)5、原已建成道路及行人、车辆保护安全技术措施 (50)6、第三方伤害防控措施 (50)7、防洪排涝安全技术措施 (51)8、防暑降温措施 (51)9、现场交通组织及施工便道安全技术措施 (52)10、环境保护技术措施 (52)11、安全技术措施检查验收制度 (52)12、应急预案及抢险措施 (53)第八章劳动力计划............................................. - 56 -1、现场管理人员 (56)2、专职安全管理人员 (56)3、特种作业人员 (56)第一章编制说明1、根据住房和城乡建设部《危险性较大的分部分项工程安全管理办法》建质〔2009〕87号文件精神,本工程边坡支护、基坑开挖、属于超过一定规模的危险性较大的分项工程,特编制本施工安全专项方案。
深基坑放坡开挖专家论证方案

深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。
本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。
包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。
A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。
2、地下基础施工处于雨季,应采取引流管疏干地下水措施。
基坑施工方案评审意见

工民建
高工
建材桂林地质工程勘察院
硕士/岩土
教高
江苏省华建建设股份有限公司
硕士/土木
教高
建设单位项目技术负责人
制品股份有限公司
监理单位项目总监理工程师
技术管理有限公司
监理单位专业监理工程师
技术管理有限公司
施工单位安全管理负责人
工程股份有限公司
施工单位工程技术负责人
工程股份有限公司
施工单位项目负责人
论证结论:□通过 ■修改后通过 □不通过
专家(签名): 专家组组长(签名):
2020年03月16日
施工单位就专家论证意见对《卫光生物医药产业园(一期)工程9号建筑(污水处理站)深基坑工程安全专项施工方案》的修改情况:(对专家提出的意见逐条回复,可另附页)
一、审查意见修改
1、审查意见第1条——见方案修改稿:第2页到第2页。
年 月 日
三、参加专家论证会的有关人员
工程名称
卫光生物医药产业园(一期)工程9号建筑(污水处理站)
方案名称
深基坑工程安全专项施工方案
类别
姓名
工作单位
学历/
专业
职称
电话号码
签字
专家组长
深圳市建设(集团)有限公司
本科/
工民建
高工
专家成员
中国建筑西南勘察设计研究院有限公司
硕士/岩土
教高
深圳市西部城建工程有限公司
工程股份有限公司
施工单位项目技术负责人
工程股份有限公司
专项方案编制人员
工程股份有限公司
项目专职安全生产管理人员
工程股份有限公司
设计单位项目技术负责人
信息产业电子第十一设计研究院科技股份有限公司
深基坑工程安全专项施工方案编制及专家论证审查

内支撑材料类型 ❖钢筋混凝土撑
根据设计规定的支撑位置,现场支模浇筑而成,混 凝土强度等级多为C30,腰梁和支撑的截面尺寸一般 在:600×800mm~1000×1200mm,主要优点 :
1 形状多样性 直线、曲线 ;
2 整体刚度大,可使围护墙变形小,有利于保护周 围环境; 3 能方便地变化构件的截面和配筋,以适应其内 力的变化,
冬季施工措施
1.冬期基坑施工,应根据土质情况和工程特点制定边坡防 护措施,并定时记录监测数据,施工中和化冻后要检查边坡 稳定,出现裂缝、土质疏松等情况要及时报告并采取补救措 施;
2.加强季节性劳动保护工作,冬期要做好防滑、防冻工作, 脚手架、上人马道要采取防滑措施,
3.雪后及时清理基坑及临建设施上的积雪ቤተ መጻሕፍቲ ባይዱ防止发生坍塌 事故,
JGJ8-2007
7. 《混凝土结构设计规范》
GB50010-2010
8. 《建筑工程施工质量验收统一标准》
GB50300-2001
9. 《钢筋焊接及验收规程》
JGJ18-2003及JGJ18-2003T
10. 《工程测量规范》
GB50026-2007
11. 《建设工程施工现场供用电安全规范》
GB50194-2010
施工部署
施工劳动力投入计划: 根据确定的现场管理机构建立项目施工管理 层,选择专业施工劳务队伍进行施工
施工部署
施工机械准备 : 根据施工组织设计确定的施工方法、施工机具、 设备的要求和数量以及施工进度的安排,编制施 工机具设备需用量计划,组织施工机具设备需用 量计划的落实,确保按期进场,
雨季施工措施
❖水泥掺入量:浆喷深层搅 拌15~18%,粉喷深层搅拌 13~16% 土重 ,
深基坑专项施工方案(专家评审)

深基坑专项施⼯⽅案(专家评审)xx项⽬主桥承台深基坑开挖专项施⼯⽅案专家组评审意见xx项⽬于xx年xx⽉xx⽇xx项⽬部会议室召开了关于西⼀⼤桥主桥承台深基坑开挖专项施⼯⽅案专家论证会。
与会专家真正听取了项⽬部对主桥承台深基坑开挖施⼯⽅案的介绍,经过讨论后形成以下评审意见:⼀、该施⼯⽅案基本可⾏,安全措施考虑较全⾯,⽅案编制内容可指导现场施⼯;⼆、建议1.为确保开挖过程中不出现安全事故,建议在基坑四周边加密布设监控量测点,定时对监控点的量测,⽤数据来确定开挖的边坡是否稳定;2.增加基坑周临时排⽔措施,防⽌⾬⽔、⽣产⽤⽔顺着边坡流⼊基坑,造成基坑边坡滑塌;3.基坑四周不得存放重物,开挖出的⼟⽅直接清运,不得堆放在基坑四周,防⽌边坡受外⼒失稳⽽造成垮塌。
4.基坑开挖过程中,现场安全员全程监督,确保⽆违规操作。
专家组组长签名:xxx年xx⽉xx⽇签到表⼯程项⽬名称:合同段:⽬录深基坑开挖专项施⼯⽅案 ................................................................... - 1 -1.⼯程概况 ......................................................................................... - 1 -2.编制依据 ......................................................................................... - 1 -3.⼯程地质、⽔⽂及场地条件 ......................................................... - 2 -3.1地质结构 .................................................................................. - 2 -3.2⽔⽂条件 .................................................................................. - 2 -3.3施⼯场地 .................................................................................. - 2 -4.施⼯计划 ......................................................................................... - 2 -4.1⼯期计划 .................................................................................. - 3 -4.2⼈员配备 .................................................................................. - 3 -4.3机械配备 .................................................................................. - 4 -5.主要施⼯⽅法 ................................................................................. - 4 -5.1基坑开挖⽰意图 ...................................................................... - 4 -5.2施⼯⽅法 .................................................................................. - 5 -6.安全保证措施............................................................................... - 11 -7.基坑抢险应急措施 ....................................................................... - 12 -8、季节性施⼯与夜间施⼯ ............................................................... - 12 -8.1 季节性施⼯ ........................................................................... - 12 -8.2 夜间施⼯措施 ....................................................................... - 13 -9、附件:防汛应急预案 ................................................................... - 12 -深基坑开挖专项施⼯⽅案1.⼯程概况XXXX。
《苏州市深基坑专项设计施工方案审查指导意见》

《苏州市深基坑专项设计施工方案审查指导意见》(试行)一、审查原则根据国家、省市有关法律、法规,按照安全适用、技术先进、经济合理、施工方便、缩短工期的原则,审查深基坑专项设计施工方案。
二、审查范围苏州市范围内一级深基坑(深度超过9m或未超9m但环境复杂)、二级深基坑(深度超过4m或未超4m但环境复杂)均应进行专项方案论证。
其中,苏州市区一级深基坑应报苏州市安监站,二级深基坑各区根据职责范围组织实施。
各(县)市根据当地情况参照实行。
三、审查要求1、专项方案编制是否符合《工程建设强制性条文》和其他有关工程建设强制性标准、规定。
2、专项方案实施是否存在安全隐患及对周边环境的不利影响。
3、设计文件是否达到编制深度要求;施工方案是否符合设计文件要求,是否结合工程实际,是否包括环境保护措施、监控措施和应急预案等内容。
4、是否符合经政府有关部门批准的作为深基坑工程实施依据的文件要求。
四、专项设计方案审查要点1、提交资料1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容序号标题审查内容1资质资格审查深基坑工程设计单位是否具有相应的设计、监测资质,相关审查文件图章(含出图章、注册章)是否齐全、有效,各级责任人签章应齐全、有效。
外地单位应提交进市登记手续,具有合理的技术人员班子。
2设计条件2.1相关设计资料标有建筑红线的地形图、地下建筑平面图与剖面图、基础结构施工图、桩位图等,结构设计对基坑围护的要求、地质资料等。
2.2周边环境条件(1)周边管线类型、材质、规格、埋深及与基坑的相对关系;周围道路性质、路面结构、载重情况、流量等;周边现有建(构)筑物的基础与结构形式,与基础的相对关系,现有位移、开裂情况;临近水体、边坡与基坑的相对关系;与本基坑相邻近的基坑工程、桩基工程的施工进度,可能对本基坑产生的影响,以及双方协调的情况。
专项施工方案专家审查评审表(深基坑)

杨志军
贵州省桥梁设计研究院
高工
池恩安
新联爆破有限公司
高工
1、原则同意施工单位编制的深基坑专项安全施工方案,方案内容齐全、措施可行。
2、建议对以下内容进行修改完善后实施:
a、对石方边坡开挖进一步优化。
b、加强基坑爆破施工安全措施.
专家组成员(签名)
姓名工作Biblioteka 位职称签名蒋太安(组长)
贵州水柏铁路有限公司
教高
刘志军
中铁二院
教高
林治仁
贵州黔水监理公司
教高
杨泉勇
中铁二局一公司
专项施工方案专家审查评审表
工程名称
G210三桥经沙文至扎佐一级公路兼城市干道工程A标
专项方案名称
深基坑专项安全施工方案
审查时间
2014年1月15日
地点
G210三扎A标项目经理部会议室
主持人
专家组审查意见:
中铁五局G210三桥经沙文至扎佐一级公路兼城市干道工程A标项目经理部于2014年1月15日在贵阳观山湖区G210三扎A标项目经理部会议室组织召开了《深基坑专项安全施工方案》专家评审会,由土建工程领域5名专家(名单附后)组成专家组对专项方案进行评审,会议还邀请了贵阳市建设投资控股有限公司等项目建设管理相关单位的领导和代表参加会议。与会专家认真听取了项目部对《深基坑专项安全施工方案》的汇报和项目建设管理相关单位代表的意见,对方案进行了深入细致的评审,形成评审意见如下:
闽建建〔2010〕41号

闽建建[2010]41号福建省住房和城乡建设厅关于印发《福建省建筑边坡与深基坑工程管理规定》的通知各设区市建设局、园林局、市政公用局,省直有关单位:为加强我省建筑边坡与深基坑工程质量安全管理,确保人民生命财产和邻近的已建建(构)筑物、道路、管线及在建工程等安全和正常使用,根据国家有关法律、法规,并结合我省实际,省厅组织对《福建省建筑边坡与深基坑工程管理暂行规定》进行了修订,现将修订后的《福建省建筑边坡与深基坑工程管理规定》印发给你们,请认真贯彻执行。
执行过程中有何问题和建议,请及时报告省厅工程建设管理处。
附件:福建省建筑边坡与深基坑工程管理规定福建省住房和城乡建设厅二○一○年八月四日附件福建省建筑边坡与深基坑工程管理规定第一章总则第一条为加强对我省建筑边坡与深基坑工程的管理,确保人民生命财产和邻近的已建建(构)筑物、道路、管线及在建工程等安全和正常使用,根据有关法律、法规,结合本省实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过4m(含4m)的基坑工程;或深度虽未超过4m,但地质条件和周边环境复杂的基坑工程。
本规定所称建筑边坡,是指建(构)筑物和市政工程开挖或填筑施工所形成的高度超过8m 的边坡工程;或虽未超过规定高度但地质条件和周边环境复杂的边坡工程。
本规定所称建筑边坡与深基坑工程,包括边坡与基坑支护、地下水与地表水控制、土方开挖、基坑监测以及对周边建(构)筑物保护等内容。
本规定所称深基坑工程不包括市政沟槽工程。
第三条本规定涉及的建筑边坡和基坑,其安全等级均按省工程建设地方标准《岩土工程勘察规范》(DBJ13-84-2006)划分。
第四条本规定适用于本省行政区域内建筑边坡与深基坑工程前期准备、勘察、设计、施工、监理、检测、监测及其相关活动的管理。
第五条省住房和城乡建设厅负责本省行政区域内建筑边坡与深基坑工程的监督管理。
县级以上住房城乡建设主管部门或其委托机构在其职权范围内,负责所辖区域内建筑边坡与深基坑工程的日常监督管理工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:建筑边坡与深基坑工程设计方案评审意见表
项目名称:某项目基坑支护设计
委托单位:某房地产有限公司
河南省住房和城乡建设厅印制
1
说明
一、本意见表是对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证意见。
二、施工期间的设计变更如涉及支护体系的改变或主要设计参数的调整,请及时与组织机构联系,必要时需重新评审或论证。
三、建筑边坡/深基坑工程具有时效性,如边坡/深基坑回填时限超过设计时限,应视边坡/深基坑工程具体情况重新评定设计文件的有效性。
2。
