管沟土方开挖专项施工方案设计7.19
管沟土方开挖专项施工方案

管沟土方开挖专项施工方案
一、工程概况
本项目为某城市给水管线改造工程,包括对现有管道进行维修和疏通,需开挖土方以进行管道更换和修复工作。
二、工程准备
1. 设计方案确认
由工程设计师完成管沟土方开挖的设计方案,确认对现有管线的影响和土方的开挖深度。
2. 施工队伍组建
组建专业的施工队伍,包括开挖机械操作人员、土方运输人员、安全监督人员等。
3. 设备准备
准备开挖机械,运输车辆和必要的安全设备,确保施工过程中的设备完好。
三、施工方案
1. 施工前准备
•对施工区域进行周边环境的勘察,清除植被和杂物。
•设置施工区域的标志牌和围挡,确保施工安全。
2. 土方开挖
•按照设计要求,使用开挖机械对管沟土方进行开挖,控制开挖深度和宽度。
•开挖完成后,对土方进行分类和堆放,方便后续的运输和回填工作。
3. 土方运输
•将开挖出的土方装车运输至指定地点,确保运输过程中不发生波动和漏料。
4. 安全保障
•在施工过程中,严格执行安全操作规程,保障施工人员和周边居民的安全。
•检查施工过程中的安全隐患,及时进行整改和处理。
5. 施工质量控制
•对土方开挖的质量进行监控和检测,确保开挖符合设计要求。
•对开挖后的管道进行清理和检查,确保管道的畅通和完好。
四、施工总结
通过本次管沟土方开挖专项施工,成功完成了管道的维修和更换工作,保障了城市给水系统的正常运行。
在施工过程中,严格遵守操作规程和安全管理要求,确保施工安全和质量,为后续工程的进展奠定了良好基础。
以上是管沟土方开挖专项施工方案的相关内容,希望对工程施工有所帮助。
(完整版)管沟开挖专项施工方案

管沟开挖专项施工方案编制:张文鹏审核:关义根质量:古勇安全:古春旭批准:古春旭施工单位:信阳路桥工程有限公司2017年1月12日一、施工准备1、配备管理人员,选调施工机械组成强有力的施工队伍。
明确施工任务划分,进行施工人员、设备调配。
2、对施工人员进行思想教育,要求每个管理者和施工人员必须树立良好的管道工人形象,从生活作风、社会道德,能够体现出当代建设者的精神风貌。
3、对全体施工人员进行教育,针对本工程施工和地理条件、地理环境的特殊条件,教育职工树立“安全第一”的思想意识和环保意识。
二、一般技术要求1.一般情况下,管道在机动车路面以下大于70公分,非机动车道50公分,原则在水稳层铺设以前,对灰土层开挖管沟预埋电缆。
2.与各相交路口均设置管线和交通手井。
地下电缆穿线拐弯处或者超过50米须设置手井。
三、施工顺序管沟开挖的质量对管道的埋深质量影响较大,埋深达不到设计要求,将影响以后的安全运行。
管沟开挖要依图进行,如遇见和图纸不符情况应及时上报监理,得到监理指令后方可进行开挖。
1、首先联系工区负责人,确定已完成灰土层的施工的交通路;工区负责人同意进场后,方可进入现场进行下步程序。
2、放线:管位为中线,放出管沟边坡的边线,在保证管沟深度的前提下,以保证不塌方为宜。
3、所用设备及材料:电镐、破碎机、切割机等。
4、管沟开挖⑴管沟开挖前,按规范和设计图及现场的土质情况确定管沟的边坡比。
⑵开挖时,质量检查员一定要始终进行监督检查,对不符合质量要求的地方(如坡比、挖深等)及时整改,确保各项指标均达到规范和设计要求。
⑵管沟挖出的土石方应运至基建方要求的位置,并加盖防护网。
⑶遇见岩石或硬质土层时,沟底深度应超挖0.15m,以满足细土回填的深度⑷遇见地下障碍物时,障碍物两侧3米应进行人工开挖。
重要设施要征得主管部门同意,并在其监督下进行。
五、施工技术措施1、管道周围3m以内管沟的开挖:管沟开挖前应请地下设施主管部门的人员到现场监督指导施工,采用人工开挖,首先根据探测出的位置,在其管沟垂直方向挖出长槽的探测沟,探沟为2×1m,用铁锨挖土,边挖边清理散土,挖沟人员要时刻注意土层的变化,如果在坚硬的土层中出现软土或沙土层,很可能就是管道周围的软土层,挖土时就要格外的小心,一点一点地挖土,将管道周围3m之内的管沟全部挖出2、管道并行施工:当管道与原有管道并行施工时,先确定原有管道的位置,在原有管道边线50㎝以外进行管沟开挖。
管沟土方开挖专项施工方案

For personal use only in study and research; not for commercial use中储粮东北综合产业基地项目总图工程第三标段管沟开挖专项施工方案编制人:编制日期:审核人:审核日期:批准人:批准日期:湖南建工集团有限公司2017年8月目录第一章工程概况 (1)一、交通位置 (1)二、施工范围 (2)三、工程地质条件 (2)第二章编制依据 (3)一、施工招标文件 (3)二、施工设计图纸 (4)三、国家有关法规 (4)第三章施工方案 (4)一、现场情况及施工准备 (4)二、施工测量 (6)三、沟槽开挖 (7)四、沟槽回填及验收要求 (14)第四章施工安全文明保证措施 (18)一、安全施工措施 (18)二、文明施工措施 (20)第五章冬雨季节的施工技术措施 (21)一、雨季施工措施 (21)二、冬季施工措施 (24)第六章开挖管道应急救援预案 (26)一、应急救援机构 (26)二、应急救援程序 (27)附件一沟槽放坡1:1开挖断面图附件二沟槽放坡1:2开挖断面图管沟开挖专项施工方案第一章工程概况一、交通位置本工程位于盘锦市盘锦港荣兴港区内,周边交通便利,项目距离沈大高速50公里、京沈高速70公里、盘海营高速40公里。
8车道疏港公路直通码头前沿。
具体位置如图2.2-1项目交通位置示意图所示。
图2.2-1项目交通位置示意图二、施工范围1、道路工程:物流-道路工程(北区G 组立筒仓东)、辽东湾直属库-道路工程(北区G 组立筒仓东)项目道路工程的土方、道路、硬化地面及堆场。
2、路灯线缆、路灯基础及挖填土等工程内容。
(路灯部分的电线,路灯杆基础,及路灯安装。
路灯(含灯杆、灯具)为甲供材料。
3、施工范围内给水、消防水管道及热力工程内容。
三、工程地质条件本场地无地勘资料,参考辽宁工程勘察院《盘锦辽滨沿海经济区ESI-海工基地()场地岩土工程勘察报告》,以及《中储粮油脂工业有限公司加工项目岩土工程勘察报告》结论等资料,勘探深度内所揭露的地层岩性主要为吹填土、粉质粘土、粉质粘土粉砂互层、粉砂夹粉质粘土、及粉细砂等,根据其时代、成因及工程地质性质,划分为如下几个工程地质层,现分述如下:1、素填土(Q4ml):灰色,饱和,松散,成分以吹填粉细砂为主,混少量粘性土。
管道的土方开挖施工方案设计

管道的土方开挖施工方案设计一、施工前准备1.1 工地调查在开始土方开挖施工之前,需要对工地进行全面调查,包括地形地貌、地质条件、交通状况等进行详细的了解,以便制定合理的施工方案。
1.2 方案设计根据工地调查结果,设计管道土方开挖的施工方案,确定开挖的路线、起止点,以及土方开挖的深度和宽度等参数。
1.3 设备准备准备好所需的土方开挖设备,如挖掘机、铲车、砂石运输车等,确保设备完好并进行必要的维护和检查。
1.4 人员培训对参与土方开挖施工的工作人员进行培训,包括操作设备的技能培训、安全防护知识培训等,确保施工过程中的安全和高效。
二、施工过程2.1 清理工地在开始土方开挖之前,需要对开挖线路上的障碍物进行清理,确保施工的顺利进行。
2.2 开挖土方根据设计方案,使用挖掘机等设备对土方进行开挖,保持挖掘的深度和宽度符合设计要求,确保工程质量。
2.3 弃土处理在开挖土方的过程中,产生的废土需要及时清理并进行处理,可以选择直接填埋或者外运处理,避免对周围环境造成污染。
2.4 安全监控在施工过程中,要随时对土方开挖的安全进行监控,确保工作人员的安全,避免发生意外事件。
三、施工结束3.1 检查验收施工结束后,进行开挖土方工程的检查验收,确认工程质量符合相关标准和要求。
3.2 清理整理清理施工现场,整理设备和材料,确保工地环境整洁,消除施工带来的影响。
3.3 档案归档将土方开挖施工的相关档案整理归档,包括工程过程记录、验收报告等,作为日后的参考和备案。
以上是关于管道土方开挖施工方案设计的详细步骤和要求,只有科学合理的方案设计和严格的施工执行,才能确保工程的质量和安全。
2024年管沟开挖专项施工方案

2024年管沟开挖专项施工方案方案名称:____年管沟开挖专项施工方案一、项目背景____年管沟开挖专项施工是为了满足城市基础设施建设的需要。
通过对城市道路进行管沟开挖,实施相关管线的敷设和维修,为城市的供水、排水、电力、通信等基础设施提供更好的保障。
二、工程概况1. 工程地点:本次施工工程覆盖城市各区域,根据城市规划和基础设施需求,确定开挖施工范围。
2. 工程内容:主要包括水源管、供水管、污水管、电力管、燃气管、通信管等各类管线的开挖、敷设和维修。
3. 工程周期:本次施工计划从____年1月开始,分为若干个阶段进行,预计施工周期为12个月。
三、施工组织与管理1. 施工组织架构:成立施工指挥部,负责项目的整体组织与协调,下设技术、安全、后勤等专业组,按需配备专业人员。
2. 履行管理职责:施工指挥部应按照相关规定履行管理职责,确保施工安全、质量和进度。
3. 人员培训与安全教育:组织相关培训和安全教育,提高工作人员的技术水平和安全意识,确保施工人员的安全。
4. 管线调度与协调:施工指挥部负责对各类管线的调度与协调工作,确保施工进度和质量。
四、施工方案1. 剖分施工范围:根据城市规划和基础设施需求,将全市范围内的施工区域进行划分,确定每个施工区域的具体管线敷设和维修计划。
2. 施工技术方案:根据不同类型的管线,制定相应的施工技术方案,包括开挖、敷设、维修工艺和材料的选用。
3. 施工设备与工具:根据施工需要,配备相应的施工设备和工具,包括挖掘机、起重机、破碎机、压力机等,确保施工的高效进行。
4. 施工流程控制:根据施工计划和施工范围,制定详细的施工流程,合理组织施工作业,确保施工的顺利进行。
5. 管线质量控制:采用现代化的施工方法和技术手段,保证管线的质量和使用寿命,严格按照相关标准和规范进行施工。
6. 施工安全措施:制定详细的施工安全措施,包括施工现场的安全防护和管理,对施工人员进行安全培训,确保施工的安全和顺利进行。
管沟土方开挖专项施工方案7.19

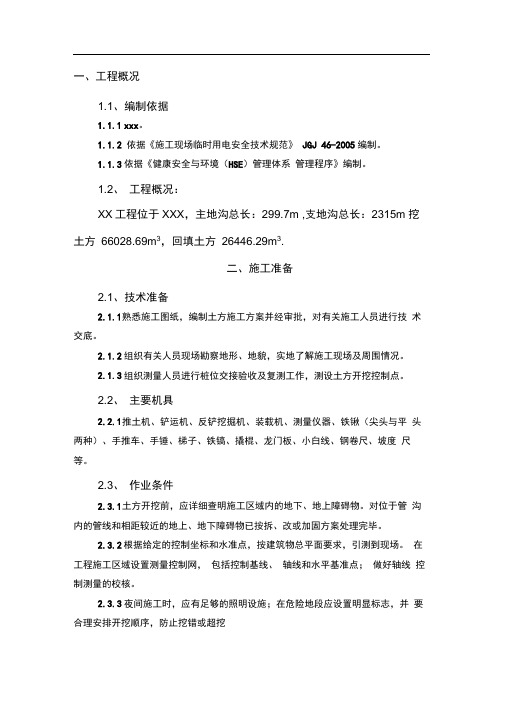

一、工程概况1.1、编制依据1.1.1xxx。
1.1.2 依据《施工现场临时用电安全技术规范》JGJ 46-2005编制。
1.1.3依据《健康安全与环境(HSE)管理体系管理程序》编制。
1.2、工程概况:XX工程位于XXX,主地沟总长:299.7m ,支地沟总长:2315m 挖土方66028.69m3,回填土方26446.29m3.二、施工准备2.1、技术准备2.1.1熟悉施工图纸,编制土方施工方案并经审批,对有关施工人员进行技术交底。
2.1.2组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况。
2.1.3组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。
2.2、主要机具2.2.1推土机、铲运机、反铲挖掘机、装载机、测量仪器、铁锹(尖头与平头两种)、手推车、手锤、梯子、铁镐、撬棍、龙门板、小白线、钢卷尺、坡度尺等。
2.3、作业条件2.3.1土方开挖前,应详细查明施工区域内的地下、地上障碍物。
对位于管沟内的管线和相距较近的地上、地下障碍物已按拆、改或加固方案处理完毕。
2.3.2根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
2.3.3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止挖错或超挖2.3.4施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作。
2.3.5在机械无法作业的部位,修整边坡坡度以及清理槽底等均应配备人工进行。
2.3.6选择土方机械,应根据施工区域的地形与作业条件、土壤类别与厚度、总工程量和工期综合考虑,发挥施工机械效率。
2.3.7在施工现场内修筑供汽车走的坡道,坡度应小于1:6。
当坡道路面强度偏低时,路面土层应填筑适当厚度的碎石或渣土;挖土机械所占土层当处于饱和状态时,应当填筑适用厚度的碎石或渣土,以免施工机械出现塌陷。
管沟开挖专项施工方案
管沟开挖专项施工方案一、施工准备1、配备管理人员,选调施工机械组成强有力的施工队伍。
明确施工任务划分,进行施工人员、设备调配。
2、对施工人员进行思想教育,要求每个管理者和施工人员必须树立良好的管道工人形象,从生活作风、社会道德,能够体现出当代建设者的精神风貌。
3、对全体施工人员进行教育,针对本工程施工和地理条件、地理环境的特殊条件,教育职工树立“安全第一”的思想意识和环保意识。
二、一般技术要求1.一般情况下,管道与地下管道交叉,原则上应从被穿越物的下方通过。
2.与管道交叉时,两管间净距不小于0.3m。
三、施工顺序管沟开挖的质量对管道的埋深质量影响较大,埋深达不到设计要求,将影响以后的安全运行。
管沟开挖要依图进行,如遇见和图纸不符情况应及时上报监理,得到监理指令后方可进行开挖。
1、首先对图纸所定管位进行探测,探测分仪器探测和挖坑探测,探明管位下方有无其他管路等障碍物,并设置醒目的标志,方可进入下步程序。
2、放线:管位为中线,放出管沟放坡的边线,在保证管沟深度的前提下,以保证不塌方为宜。
3、所用设备及材料:挖掘机、破碎机等。
4、管沟开挖⑴管沟开挖前,按规范和设计图及现场的土质情况确定管沟的边坡比。
⑵开挖时,质量检查员一定要始终进行监督检查,对不符合质量要求的地方(如坡比、挖深等)及时整改,确保各项指标均达到规范和设计要求。
⑶开挖时挖出的土石方应直接运走。
⑷如遇见岩石或硬质土层时,沟底深度应超挖0.3m,以满足细土回填的深度⑸挖深超过5米的管沟开挖,应进行坡比试验,否则应采取桩等措施⑹遇见地下障碍物时,障碍物两侧3米应进行人工开挖。
重要设施要征得主管部门同意,并在其监督下进行。
五、施工技术措施1、管道周围3m以内管沟的开挖:管沟开挖前应请地下设施主管部门的人员到现场监督指导施工,采用人工开挖,首先根据探测出的位置,在其管沟垂直方向挖出长槽的探测沟,探沟为2×1m,用铁锨挖土,边挖边清理散土,挖沟人员要时刻注意土层的变化,如果在坚硬的土层中出现软土或沙土层,很可能就是管道周围的软土层,挖土时就要格外的小心,一点一点地挖土,将管道周围3m之内的管沟全部挖出2、管道并行施工:当管道与原有管道并行施工时,先确定原有管道的位置,在原有管道边线50㎝以外进行管沟开挖。
管沟土方开挖专项施工方案
管沟土方开挖专项施工方案一、任务背景二、施工目标1.安全施工,确保施工人员安全;2.提高施工效率,减少工期;3.控制施工成本,降低土方开挖费用;4.保证施工质量,满足工程要求。
三、施工工艺流程1.施工前准备(1)查看工程设计图纸,了解土方开挖范围和要求;(2)组织施工人员进行安全培训,确保施工人员了解施工安全操作规程;(3)准备土方开挖所需的施工机械、工具和材料。
2.土方开挖(1)根据设计要求,确定土方开挖的起点和终点;(2)施工现场进行标线,标明土方开挖范围;(3)启动施工机械,进行土方开挖;(4)遇到硬质土壤或岩石时,采用人工挖掘或使用爆破技术进行处理;(5)将挖出的土方进行堆放,分类处理。
3.土方运输(1)根据土方运输距离和工程要求,选择合适的运输机械,如挖掘机、装载机或卡车等;(2)将挖出的土方进行装车,运输至合适的场地;(3)根据施工进度,及时清理施工现场,保持施工道路畅通。
4.土方整平(1)将运输到场地的土方进行平整,确保场地平整度符合要求;(2)对不符合要求的土方进行填方、回填或其他处理;(3)对土方开挖部位进行复原,保持原有地貌的完整性。
5.施工总结(1)对施工过程中的问题和不足进行总结和分析,提出改进措施;(2)撰写施工总结报告,包括施工成果、质量问题和施工效率等方面的总结。
四、安全措施1.在施工前进行现场勘察,了解施工环境和隐患,做好施工准备;2.对施工人员进行安全培训,确保掌握正确的施工操作规范;3.确保施工机械设备的正常运行,及时进行检修和维护;4.确保现场施工道路畅通,设置警示标志和管制措施,防止意外发生。
五、施工质量控制1.根据施工图纸和要求,对土方开挖范围进行精确控制;2.对挖掘出来的土方进行分类处理,确保按要求进行堆放或处理;3.对土方回填、填方等工作进行质量检查,确保符合设计要求;4.对土方整平进行质量控制,保证场地平整度和地貌完整性。
六、施工进度控制1.制定详细的施工进度计划,按计划进行施工;2.根据施工进度,合理安排施工人员和施工机械的使用;3.随时进行施工过程监控,及时发现并解决施工中的问题,确保进度的顺利进行;4.提前预留适当的时间用于应对未知问题的处理。
管沟开挖专项施工方案
管沟开挖专项施工方案一、施工前准备1.1 测绘及设计在进行管沟开挖之前,首先需要进行现场测绘和设计。
根据设计要求,确定管道的位置、深度和坡度,以确保施工的准确性和顺利进行。
1.2 物资准备准备施工所需的各种物资,包括挖掘机械、安全防护用具、管道材料等,确保施工过程中不会因为物资不足而延误进度。
二、施工流程2.1 地面标志在开始挖掘之前,需在地面标注出管道的具体位置和深度,以确保挖掘的准确性和安全性。
2.2 挖掘管沟利用挖掘机械逐步挖掘管沟,根据设计要求控制挖掘深度和坡度,确保管道的安装和连接可以顺利进行。
2.3 管道安装在挖掘完成后,进行管道的安装工作,确保安装牢固、连接密封,以防止管道漏水或损坏。
2.4 填埋及回填完成管道安装后,进行填埋和回填工作,将挖掘出的土方填入管沟,同时进行压实工作,确保管道的稳固和安全。
三、安全措施3.1 施工人员安全施工现场需设置安全警示标志,施工人员需佩戴相应的安全防护用具,并遵守相关安全规定,确保施工过程中的人身安全。
3.2 设备安全保养和检查挖掘机械等施工设备,确保设备的正常运转,减少设备故障对施工进度的影响,提高施工效率。
四、施工验收4.1 管道验收对施工完成的管道进行验收,检查管道的安装质量和连接情况,确保管道符合设计要求。
4.2 安全验收进行安全验收,评估施工现场安全措施的实施情况及工作人员的安全意识,及时发现和解决安全隐患。
五、施工总结5.1 问题总结总结施工过程中出现的问题和解决方法,为今后类似施工提供经验借鉴。
5.2 成果总结总结管沟开挖专项施工方案的实施情况和取得的成果,评估施工效果和质量,为今后施工提供参考。
以上是管沟开挖专项施工方案的详细介绍,希望能为实际施工过程提供帮助和指导。
管沟土方开挖施工方案
管沟土方开挖施工方案1. 引言管沟土方开挖是建设或改造水、电、燃气、通信等各类地下管道时必不可少的环节。
本文档旨在提供一个管沟土方开挖施工方案,确保土方开挖工程的顺利进行。
2. 施工前准备在进行管沟土方开挖施工前,需要做好以下准备工作:2.1 规划设计根据实际需求,制定管沟土方开挖的规划设计方案,包括开挖的尺寸、深度、距离等。
2.2 地下设施调查在开挖施工区域进行地下设施调查,确保无地下管道、电缆等障碍物,减少施工过程中可能引起的事故。
2.3 施工人员培训对参与土方开挖施工的人员进行相关培训,包括安全操作规程、设备操作技能等。
2.4 设备准备准备好开挖所需的施工设备,如挖掘机、推土机、铲车等。
2.5 安全措施制定安全措施和应急预案,确保施工过程中的安全。
3. 土方开挖施工步骤根据规划设计方案,进行下列土方开挖施工步骤:3.1 标定挖掘范围根据规划设计方案,使用标线或标杆标定挖掘的范围,确保施工的准确性。
3.2 清理工作面清理挖掘范围内的杂物、树木、石头等障碍物,保持工作面整洁。
3.3 开始挖掘使用挖掘机等施工设备开始挖掘土方,按照设计要求控制挖掘的深度和斜坡。
3.4 土方运输将挖掘的土方通过铲车或运输车辆运送到规定的堆放区域,保持工作面清洁。
3.5 现场巡查定期进行现场巡查,确保土方开挖施工过程的安全和质量。
3.6 完工验收施工结束后,进行完工验收,确保土方开挖工程的质量达到要求。
4. 安全注意事项在进行管沟土方开挖施工时,需要特别注意以下安全事项:4.1 人员安全施工人员必须佩戴符合要求的安全帽、防护服等个人防护装备。
4.2 施工设备安全施工设备必须符合相关安全标准,且经过检测和维护保养。
4.3 施工现场防护施工现场必须设置明显的警示标识,并限制未关联的人员进入。
4.4 作业区域划定施工现场应划定明确的作业区域,并设有防护栏杆等阻隔措施。
4.5 应急预案制定应急预案,应对施工中可能发生的事故或紧急情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况1.1、编制依据1.1.1 吉油勘探的设计图纸施13628编制。
1.1.2 依据CJJ28-89《城市供热管网工程施工及验收规》1.1.3 依据《建筑排水硬聚氯乙稀管道工程技术规程》CJJT29-98编制。
1.1.4 依据《建筑给排水及采暖工程施工质量验收规》GB50242-2002编制。
1.1.5 依据《施工现场临时用电安全技术规》 JGJ 46-2005编制。
1.1.6 依据《健康安全与环境(HSE)管理体系管理程序》编制。
1.2、工程容:本次工程为江南老百北小区供水外网、供热外网改造工程。
甲方为油田公用事业公司,监理方为油田监理公司,施工方为恒瑞石油工程建设,改造工程为老百北11栋住宅,滨江路以南百1-百8,8栋楼,合计19栋楼的水、暖外网更新改造。
供暖外网管线10公里,供水外网管线5公里,排水管线2.4公里。
新建配水间一座。
新系统运行后,原有老系统拆除废止,停运。
二、施工准备2.1、技术准备2.1.1熟悉施工图纸,编制土方施工方案并经审批,对有关施工人员进行技术交底。
2.1.2组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况。
2.1.3组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。
2.2、主要机具2.2.1推土机、铲运机、反铲挖掘机、装载机、测量仪器、铁锹(尖头与平头两种)、手推车、手锤、梯子、铁镐、撬棍、龙门板、小白线、钢卷尺、坡度尺等。
2.3、作业条件2.3.12.3.2根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
2.3.3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止挖错或超挖。
2.3.4施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要做好加固或加宽等准备工作。
2.3.5在机械无法作业的部位,修整边坡坡度以及清理槽底等均应配备人工进行。
2.3.6当开挖深度围遇有地下水时,应根据当地工程地质资料采取措施降低地下水位。
一般应降至开挖面以下0.5m,然后才能进行土方开挖。
做好施工场地防洪排水工作,全面规划场地,平整各部分标高,保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟。
2.3.7选择土方机械,应根据施工区域的地形与作业条件、土壤类别与厚度、总工程量和工期综合考虑,发挥施工机械效率。
2.3.8在施工现场修筑供汽车走的坡道,坡度应小于1:6。
当坡道路面强度偏低时,路面土层应填筑适当厚度的碎石或渣土;挖土机械所占土层当处于饱和状态时,应当填筑适用厚度的碎石或渣土,以免施工机械出现塌陷。
2.3.9根据土方和基础工程规模、工期长短、施工力量安排等修建简易的临时性生产和生活设施,同时敷设现场供水、供电、供压缩空气管线路,并进行试水、试电、试气。
2.3.10管沟边缘堆置土方或建筑材料或沿挖方边缘移动运输工具和机械,一般应距管沟上部边缘不少于2m,弃土堆置高度不应超过1.5m。
重物距边坡距离:汽车不小于3m,起重机不小于4m。
三、管沟开挖施工工艺3.1、工艺流程测量放线→确定开挖顺序和坡度→分段、分层均匀开挖→排降水→修坡和清底→坡道收尾Array3.2、操作工艺3.2.1开挖坡度的确定:管沟开挖,应先进行测量定位,抄平放线,定出开挖深度,按放线分块(段)分层挖土。
根据土质和水文情况,采取四侧或两侧直立开挖或放坡,以保证施工操作安全。
3.2.2在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核。
控制网应该避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志;场地整平应设10×10m或20×20m方格网,在各方格点上做好控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据。
3.2.3管沟开挖,上部应有排水措施,防止地面水流入坑冲刷边坡,造成塌方和破坏基土。
3.2.4管沟开挖时,应合理确定开挖顺序、路线及开挖深度。
然后分段均匀开挖。
3.2.5管沟开挖时,应从上至下分层分面,按照坡度线向下开挖,严禁在高度超过3m或在不稳定土体之下作业,但每层的中心地段应比两边稍高一些,以防积水。
3.2.6在挖方边坡上如发现有软弱土、流砂土层时,或地表面出现裂缝时,应停止开挖,并及时采取相应补救措施,以防止土体崩塌与下滑。
3.2.7修帮和清底。
在距槽底实际标高500mm槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线(用小线或铅线),检查距槽边尺寸,确定槽宽标准。
以此修整槽边,最后清理槽底土方。
槽底修理铲平后进行质量检查验收。
3.2.8开挖基槽的土方,在场地有条件堆放时,应留足回填的好土;多余土方应一次运走,避免二次搬运。
3.3、季节性施工:3.3.1土方开挖不宜在冬期施工。
如必须在冬期施工时,其施工方法应按冬期施工方案进行。
3.3.2采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将300mm。
3.3.3上预留适当厚度的松土,或用其他保温材料覆盖,如遇开挖土方引起临近建筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结。
3.3.4土方开挖一般不宜在雨期进行,如必须在雨期开挖时,开挖工作面不宜过大,应逐段、逐片分期完成。
3.3.5雨期施工在开挖的管沟,应注意边坡稳定。
必要时可适当放缓边坡坡度或设置支撑并对坡面进行保护。
同时应在坑外侧围以土堤或开挖水沟,防止地面水流入。
经常对边坡、支撑、土堤进行检查,发现问题要及时处理。
四、质量标准4.1、土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
4.2、施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
4.3、临时性挖方的边坡值应符合下表的规定:注:1、设计有要求时,应符合设计标准。
2、如采用降水或其他加固措施,可不受本表限制,但应计算复核。
3、开挖深度,对软土不应超过4m,对硬土不应超过8m。
注:地(路)面基层的偏差只适用于直接在挖填方上做地(路)面的基层。
五、成品保护5.1挖运土方时应注意保护定位标准桩、轴线引桩、标准水准点,并定期复测检查定位桩和水准基点是否完好5.2土方开挖时,应防止临近已有建筑物或构筑物、道路、管线发生下沉和变形。
并在施工中进行沉降或位移观测。
5.3门处理后方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置长期观测点等,应加以保护。
在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。
5.4挖土时应对边坡支护结构做好保护,以防碰撞损坏。
六、应注意的质量问题6.1、合理安排施工顺序:土方开挖的顺序、方法必须与设计情况相一致,并遵循“开槽先撑,先撑后挖,分层开挖,严禁超挖”的原则,宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。
6.2、控制开挖尺寸,防止边坡过陡:管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需6.3、在地下水位以下挖土,必须有相应的施工方案:对于地质资料反映在粉细砂、粉土、中粗砂等土层的工程项目,必须有截水、降水等有效防止流砂的措施,制定有效的降排水方案。
6.4、防止地下设施受损:使用机械挖掘,在开工前应核查公用地下设施(管线、电缆等)的位置。
不容许挖掘机在还要保留的地下设施附近作业。
剩余地段,由工人挖掘来完成。
6.5、挖掘机在挖比较深的管沟时,机身离边口应不少于3m,并用坚木垫实机身,方可进行作业。
堆土离边口不得少于1m,但也不能抛到工区的通道上或其他作业区域。
也可用薄板或低矮的建筑物把挖掘的土石围起,以防进入邻区。
6.6、施工机械进入施工现场所经过的道路、桥梁和卸车设备等,应事先做好检查和必要的加宽、加固工作。
6.7、在雨期开挖管沟,应距坑边1m远处挖截水沟或筑挡水堤,防止雨水灌入淹泡管沟或冲刷边坡,造成边坡失稳塌方。
6.8、雨期施工时,基槽、坑底应预留0.3m土层,在打混凝土垫层前再挖至设计标高。
7.1、技术准备7.1.1、回填土前应根据工程特点、填方土料种类、密实度要求、施工条件等进行组织施工。
7.1.2、根据分层回填厚度测放出回填标高控制线,以控制回填土的标高或厚度。
7.1.3、确定土方机械、车辆的行走路线,并事先检查,必要时对经过的道路、桥梁进行加固加宽处理。
7.1.4、编制机械回填土施工方案,依据工程特点和填方土料种类通过试验确定含水量、虚铺厚度、压实遍数等参数,并向操作人员进行技术交底。
7.2、材料要求7.2.1、填料优先利用管沟中挖出的土,但不得含有机杂质。
其粒径不大于50mm,其最大料径不得超过每层铺填厚度的2/3,使用振动碾时为3/4,含水率应符合规定要求。
7.2.2、碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用做表层以下的填料;含水量符合压实要求的粘性土,可用做各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方;淤泥和淤泥质土一般不能用做填料,但在软土或沼泽地区,经过处理含水量符合压实要求后,可用于填方中的次要部位。
7.3、主要机具:翻斗车、平碾、羊足碾和振动碾、蛙式打夯机、手推车、铁锹、筛子、木耙、钢卷尺、胶皮管等。
7.4、作业条件7.4.1土方回填前应验收基底标高;并应采取措施,防止地表滞水流入填方区,浸泡地基,造成基土下陷。
7.4.2填方和压实前,对基底标高、基础墙或地下防水层、保护层等进行检查验收,并做好隐蔽工程验收。
7.4.37.4.43m钉上水平橛,或在地坪上钉上标高控制木桩。
7.4.5在管沟或边沟上每10m钉上水平桩或在临近的固定建筑物抄上标准高程点,大面积场地上每隔10m左右应钉水平控制桩。
八、土方回填施工工艺8.1、工艺流程基底清理→检验土质→分层铺土→分层碾压→检验密实度→修整找平验收8.2、操作工艺8.2.1基底清理:填土前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
8.2.2检验土质:检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制围。
如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施。
8.2.3分层铺摊填土:在压实过程中,土的密度也是表层大,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密度仍与未压实前一样。
各种压实机械的压实影响深度与土的性质、含水量有关。
所以填方每层铺土厚度应根据土质、压实的密实要求和压实要求和压实机械性能确定。
碾压时,轮(夯)迹应相互搭接,防止漏压、漏夯。
