LNG储罐工程质量控制略析

LNG储罐工程质量控制略析
一、LNG储罐施工质量控制
1. 事前控制
(1)做好组织准备工作;总承包项目部门应构建一个相对独立的质量机构,质量经理主要负责领导与管理工作,配备专业的土建质量管理人员、机械设备质量管理人员、电仪质量管理人员,主要对自己工作范围内的工作质量予以保证。

(2)做好物资准备;LNG项目实施过程中会涉及到很多周期长的进口材料设备,并且有着十分严格的制作检验,只要一有质量问题的出现,修理起来难度就很大。

同时要求LNG储罐施工过程中所涉及到的罐顶顶升,水压试验等一系列的工序必须实现持续的水电供应。

另外,该储罐还会涉及到特殊性材料焊接、低温砼浇筑等诸多的专业化施工,所以,应结合具体的工作任务和工作量构建相匹配且数量足够的机械设备,不断强化现场调度,提升机械实际使用效率,确保施工质量与施工安全。

(3)做好现场准备;在开展现场平面布置工作时,必须按照設计中明确的外罐大小、临时通道的方向,具体的设定施工单位的材料加工场地以及塔吊与上罐施工通道的位置。

在构建材料贮存基地及材料的标识时,必须根据规范要求进行,对场地的低温钢筋、普通钢筋、碳钢、不锈钢进行详细的分类。

(4)加强人员准备;聘任资质高的工程管理人员及素质好的施工技术人员,共建一个项目管理队伍,对工程予以全面有效的管理。

并且,还要聘任专业水平高的施工班组,购买先进的施工机械与检测设备,保质保量完成任务。

2.事中控制
(1)承台;LNG储罐承台采用的是砼施工,一旦控制不当将会导致温度裂缝的发生,为了避免砼内部出现较大的应力,针对整体筏板,作分块跳仓浇筑,充分利用免拆金属网模板对施工缝进行有效处理。

结合施工现场气候特点,实际搅拌时,应通过控制水温等诸多的措施将砼入模温度降低在三十度以下,浇筑完成后,要第一时间做好浇水和铺设料膜养护工作,以确保砼的实际温度与标准要求完全相符。

(2)外罐施工;要想确保钢制穹顶气顶升的顺利,就必须对LNG预应力砼外罐罐壁的垂直度、椭圆度以及砼表面的平整度予以全面考虑,有效控制外罐内径。

现阶段,定型的多卡爬升模板运用较为广泛,内墙预埋件要和模板间保持紧密的连接,在模板提升后,对表面质量予以认真的详细的检查,罐体实际浇筑时,每浇筑1/3的高度时要做一次全圆测量,如存在问题要及时进行相应的整改,一直到浇筑工作结束,从而对储罐墙体的垂直度、弧度以及直径予以合理的控制。

(3)罐底;LNG罐底属于三层结构,罐底板间以搭接为主,应对板间搭接尺寸和焊接变形予以控制,通过分段退焊、小的焊接电流与焊接参数,始终坚持先段,后中长,做好收缩缝的预留。

3.事后控制
(1)无损检测;LNG储罐存在诸多的焊缝数量,应综合使用RT,PT、VT 等有效检测手段。

实施之前,签署检测委托,并按照该委托出具检测结果和全面跟踪。

(2)罐体检验;对泵柱水压、罐体充水、负压等进行试验,以检验出罐体施工实际质量。

按照相关要求,开展负压试验时,应在内罐达到相应的液位时进行,避免负压破坏二层底板和热角保护系统,试验达到规范压力后即停止。

二、LNG储罐施工关键技术
(1)内罐底部保冷层施工技术
玻璃砖实际铺设过程中,应先将其放到热沥青中进行浸泡,再及时的把其铺设在底板的合适位置处;顶层玻璃砖表面应覆盖一层玻璃布,以厚度在5mm的热沥青为主进行粘贴;玻璃布上还要覆盖一层PE膜,以当做防潮层;PE膜上应覆盖厚度在500mm以上的干燥细沙,以当做找平层。

(2)内外罐壁间保冷层施工技术
具体有两种:一种是低温玻璃棉保冷;根据设计文件中的要求,在罐壁上进行固定销钉的安装。

若使用的是胶接法来固定销钉,就必须清理罐壁表面杂物,在固定销钉上挂铺低温玻璃棉,采用自粘性铝条进行固定,同时密封接缝。

一种是珍珠岩保冷;应分层次的在内外罐壁间进行珍珠岩粉的充填,每一层的厚度不得超过3m,每层充填结束后,要振捣珍珠岩粉,以确保其的密度满足设计规范要求。

(3)工艺管线保冷施工技术
工艺管线保冷层应通过对接接缝进行分层包扎,每层间的对接缝必须是错开布置的。

对于竖向管线的保冷材料,要采用不锈钢丝挂在外罐顶处,防止下沉情况的发生。

三、保证资料检查
1.施工单位应有营业执照、资质证书和有关许可证;
2.项目经理以及焊工、起重工、无损检测人员应有相应的资格证书;
3.对设计施工图纸的有效性、正确性、完整性、工艺性以及各专业之间衔接的协调性进行会审;
4.施工组织设计应符合规定要求,具有低温储罐罐顶吊装、筒体组装、焊接、吊顶吊装、充水与气密试验综合及保冷等一系列施工技术方案;
5.材料及设备应有合格证等质量保证资料,进口材料及设备应有商检合格证或使用证;
6.对砼外罐土建工程按照设计和合同以及施工验收规范的要求检查和验收;
四、各施工关键环节的质量控制
气压顶升是整个LNG项目建造工程中的技术难点和重点,其原理主要是利用鼓风机向罐内送入压缩风所产生的浮力使储罐拱顶、吊顶上升至储罐顶部就位的一种施工工艺。

在进行气压顶升工作前,要严格仔细地检查储罐的弧度、水平度和密封性,良好的平衡系统和密封系统是成功升顶的关键,混凝土外罐内壁不得有拆模后遗留的铁钉、毛刺等可能会刺刮密封布的任何凸物,内壁任何凹陷或凸出点必须铲补平整光滑。

混凝土外罐内径、垂直度应在允许偏差范围内。

在吹升拱顶时为了保证拱顶的平衡,拱顶的上升速度有严格的限制,就必须严格控制风压和风量。

用透明软胶管将两根玻璃管连接成U型管形式,并固定在木板上,在木板上标出刻度线或固定卷尺来观察水柱的上升情况,水柱应达到玻璃管长度的1/3,中间不得有气泡存在。

到达罐顶后,立即用楔子将拱顶固定安装在承压圈上,并开始焊接,确保拱顶稳固的安装在储罐上。

钢质罐顶气压顶升完成后要进行罐顶的混凝土浇筑工程。

罐顶可以是连续浇筑的(环形浇带)或者可以分成许多断面进行浇筑,根据其厚度可将顶部分层浇筑。

要特别注意以保证顶部的平坦、无缝和光滑。

综上所述,我国是世界上少数的几个资源大国之一,虽然资源总量大,种类多,但同时也是人口大国,人均占有资源有限。

随着液化天然气在我国的不断推广,相信对LNG储罐质量控制方面的研究也将会越来越深入。

这项技术将会给社会及人类带来极大福利,既减少了对环境的破坏,又为节省资源做出了贡献。

目前,我国在液化天然气储罐技术方面所做的研究还很少,尚未掌握真正的核心技术,距世界发达国家有很大的差距。

所以我们要严格要求自己,努力使工程质量达到精益求精的水准,保证液化天然气储罐能够安全运作,这些技术的研究和使用在实际运用中具有重要意义,带来巨大的经济效益和社会效益。

参考文献:
[1]李详普.大型低温储罐建造工程设备质量监理.2002.4.
[2]钟春燕,张健. 4500m3液化天然气储存.2011.9.
[3]朱保国,李晓明,宋启祥液化天然气储存安全技术分析.2011.1.。

合集下载

LNG储罐施工混凝土质量缺陷控制研究

LNG储罐施工混凝土质量缺陷控制研究

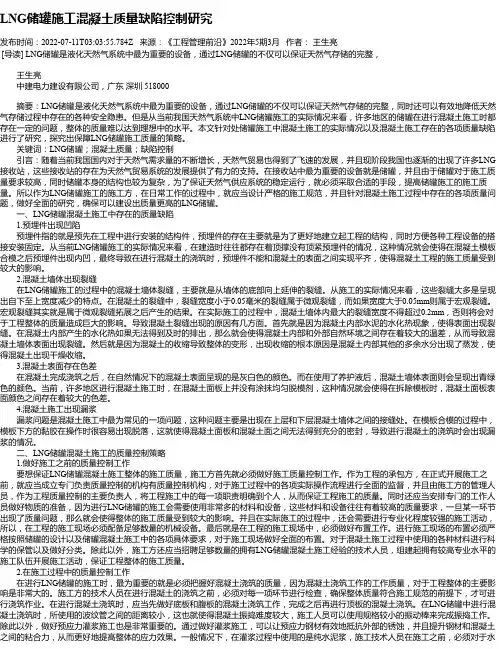

LNG储罐施工混凝土质量缺陷控制研究发布时间:2022-07-11T03:03:55.784Z 来源:《工程管理前沿》2022年5期3月作者:王生亮[导读] LNG储罐是液化天然气系统中最为重要的设备,通过LNG储罐的不仅可以保证天然气存储的完整,王生亮中建电力建设有限公司,广东深圳 518000摘要:LNG储罐是液化天然气系统中最为重要的设备,通过LNG储罐的不仅可以保证天然气存储的完整,同时还可以有效地降低天然气存储过程中存在的各种安全隐患。

但是从当前我国天然气系统中LNG储罐施工的实际情况来看,许多地区的储罐在进行混凝土施工时都存在一定的问题,整体的质量难以达到理想中的水平。

本文针对处储罐施工中混凝土施工的实际情况以及混凝土施工存在的各项质量缺陷进行了研究,探究出保障LNG储罐施工质量的策略。

关键词:LNG储罐;混凝土质量;缺陷控制引言:随着当前我国国内对于天然气需求量的不断增长,天然气贸易也得到了飞速的发展,并且现阶段我国也逐渐的出现了许多LNG 接收站,这些接收站的存在为天然气贸易系统的发展提供了有力的支持。

在接收站中最为重要的设备就是储罐,并且由于储罐对于施工质量要求较高,同时储罐本身的结构也较为复杂,为了保证天然气供应系统的稳定运行,就必须采取合适的手段,提高储罐施工的施工质量。

所以作为LNG储罐施工的施工方,在日常工作的过程中,就应当设计严格的施工规范,并且针对混凝土施工过程中存在的各项质量问题,做好全面的研究,确保可以建设出质量更高的LNG储罐。

一、LNG储罐混凝土施工中存在的质量缺陷1.预埋件出现凹陷预埋件指的就是预先在工程中进行安装的结构件,预埋件的存在主要就是为了更好地建立起工程的结构,同时方便各种工程设备的搭接安装固定。

从当前LNG储罐施工的实际情况来看,在建造时往往都存在着顶撑没有顶紧预埋件的情况,这种情况就会使得在混凝土模板合模之后预埋件出现内凹,最终导致在进行混凝土的浇筑时,预埋件不能和混凝土的表面之间实现平齐,使得混凝土工程的施工质量受到较大的影响。

LNG储罐预应力施工质量控制

LNG储罐预应力施工质量控制

LNG储罐预应力施工质量控制引言液化天然气(LNG)储罐是储存液化天然气的重要设施,其施工过程中质量控制至关重要。

其中,预应力施工是LNG储罐建设中的一项重要工作,对于确保储罐的稳定性和可靠性有着关键性的影响。

本文将通过介绍LNG储罐预应力施工质量控制的相关内容,旨在增强对该领域的了解。

1. LNG储罐预应力施工工艺LNG储罐预应力施工是一种在混凝土结构中施加预应力力,以改善结构性能和承载能力的施工工艺。

该工艺主要包括以下几个步骤:1.钢绞线预应力张拉:在混凝土结构中设置预留孔,通过张拉钢绞线施加预应力力,并在混凝土凝固后释放该力,使钢绞线与混凝土产生紧密的结合。

2.预应力锚固:将张拉后的预应力钢绞线锚固在混凝土结构内,以保证预应力力的传递和锚固的可靠性。

3.预应力调整:通过调整预应力力的大小和方向,以满足设计要求。

4.预应力力与混凝土的相互作用:预应力力通过混凝土的合理布置和施加,使混凝土结构达到更好的承载和抗震性能。

2. LNG储罐预应力施工质量控制为保证LNG储罐预应力施工质量,需要进行有效的控制和监督。

以下是一些常用的质量控制措施:2.1 施工方案确认在进行LNG储罐预应力施工前,应制定详细的施工方案,并经过专家审查和确认。

施工方案应包括但不限于以下内容:•钢绞线预应力张拉方案•预应力锚固方案•预应力调整方案•预应力力施加和混凝土配合方案2.2 材料和设备的选择与检查对于LNG储罐预应力施工所使用的钢绞线、锚具和张拉设备等,应严格按照相关标准选择和检查。

供应商提供的证书和质检报告应进行认真审查,并进行抽检以确保其质量符合要求。

2.3 施工人员的培训和技术指导施工人员应接受相关培训,了解并掌握预应力施工的操作规程和注意事项。

同时,监督人员应进行现场指导和技术支持,确保施工过程中的操作符合标准要求。

2.4 施工过程的监控和记录在LNG储罐预应力施工过程中,应对关键环节进行全程监控,并将监测数据进行及时记录。

LNG储罐建造质量控制研究

LNG储罐建造质量控制研究
பைடு நூலகம்
L N G 储 罐 建 造 质 量 控 制 研 究★
牵 琦
( 中海 石 油 海 南 天 然 气 有 限 公 司 , 海南 海口 5 7 8 0 0 1 )
摘
要: 通过理论联 系实践 , 探索 了 L N G储罐建造施工质量控制 的良好方 法 , 给出了L N G储 罐建造施 工质量控 制的具体措 施 , 以
一
受 控状 态 , 保证施工质量 。
些能源消 费大 国越来 越重 视 L N G 的引进 , 中 国、 日本 、 韩 1 . 1 L N G储罐建造施3 - - 事前质量控制
L N G储罐施 工建造 质量 事前 控制要 求预 先进行 周密 的质量 收站最重要 的组成部分 , 占着主导位置 , 也是 国内在设计 、 施 工过 计 划 , 在 明确质量 目标和质 量责 任前 提下 , 做好施 工生 产要 素 的 程 中严重依赖 国外 的部分 。项 目工程 质量是项 目建设 的核 心 , 质量控 制和施工准备工作 的质量控制 。 是决定项 目建设 成败 的关键 , 因此 , 加 强质量 控制 是项 目管理 工 1 . 1 . 1 施工生产要素 的质 量控 制 作 的中心任务和 实施重 点。L N G接 收站在 国 内属 新兴 的专业 领 加 强对施工 承包 商资质和人员资质审查 , 选择 具有丰富 L N G 域, 其施 工 质 量控 制 常 依赖 于 国外 公 司。通 过 探 索 , 本 文 给 出 施 工经验的施工 队伍 , 对其 质 量预 控应 着 重 于考察 其 施工 力 量 L N G接收站 中最重要 的储罐建造施工质 量控制 的 良好作业实 践 , ( 人员 、 机械 ) 是否有充分 的来 源保 证 ; 同时对施 工单 位 的专业 人 并通过实践取得 了优越成果 , 为L N G储罐建设提供 了典型案例 。 员同样 进行 资质审查 , 对于进入现场 作业 的所有 特殊工种 进行 审

LNG储罐施工管理的影响因素与对策分析

LNG储罐施工管理的影响因素与对策分析

LNG储罐施工管理的影响因素与对策分析摘要:在对LNG储罐工程项目进行施工管理的过程中,材料、设备、环境、人员以及体系等因素都会对其施工进度、质量、安全及成本产生直接影响。

因此,在具体管理中,管理人员一定要对这些影响因素及其对施工管理的不良影响做到全面了解,然后以此为依据,在工程材料方面、设备操作与运输方面、施工环境检测管理方面、施工人员技术与安全教育培训方面、施工体系等方面加强管理,这样才可以确保整体LNG储罐工程的施工管理效果,满足整体工程施工管理需求。

关键词:LNG储罐施工;施工管理;影响因素1.施工管理控制影响工程质量的因素1.1材料施工材料的选择在工程施工前期的管理中非常重要,材料管理是最为基础的部分,经过采购人员的市场对比以后,对市场中各类材料的价格、质量及环保性等要素进行分析,可以根据我国建筑行业的材料使用标准来选择合适的材料,建设方要结合LNG储罐工程的实际类型与施工环境来进行判断,以避免LNG储罐工程出现偷工减料的问题。

1.2设备在工程项目的管理中施工设备的选择会影响施工质量,施工设备的选择要综合考虑其功能性与科技性,建设方要选择高效率的生产设备,进一步提升施工效率,并从大型设备的保养与维护等方面来做出专业的监督管理,设备的技术人员要熟悉其操作程序,并对机械设备进行合理的看护,以保证设备不会受到外界因素的损害。

1.3施工人员施工人员在工程建设中是主要的劳动力,任何企业的发展都是要将人力资源作为基础的,尤其是建筑行业更需要大量的人力资源作为基础,人力作为LNG储罐工程的主心骨,必然是施工管理控制工作的重要因素,所以建设方要培养建设施工人员的业务能力,增强施工人员的责任意识,可以显著提高施工建设的整体质量稳定性。

1.4施工环境施工环境对LNG储罐工程的影响最大,环境要素中的温度、湿度及风速等,都会影响LNG储罐工程的施工质量,所以施工环境的不同也意味着建设方要采用不同的建设方法,通过前期的场地勘测,了解相关信息以后制定详细的施工方案,做好LNG储罐工程项目的前期设计工作,将重要的施工点进行标注,为后续的施工提供合理的依据。

浅谈LNG储罐预应力工程质量控制

浅谈LNG储罐预应力工程质量控制
后张 法建 立预 应 力 , 靠锚 具来传 递和 控 制预应 力 。 预应 力 施工是 L N G储罐 施 工质量 控 制 的关键 环节 之一 ,在 施工 中应 高度 重视 。
1 . 2 预应力钢绞线
1 预应 力材料质量控制
1 . 1 预应力波纹管
后 张 预应 力构 件 中预 埋 制 孔 用 管材 有 金 属 波 纹 管 、钢 管 和 塑料 波 纹 管 等。 金 属 波纹 管 是 由薄 钢 带 用 卷 管机 经压 波后 卷 成 ,具 有 重 量轻 、刚度 好 、 弯 折 方便 、连 接 简 单 、与 混凝 土粘 结 好 等优 点 。 目前 ,后张 预 应 力 工程 中较 多 采用 金 属 波纹 管预 留 孔道 ,在本 项 目储罐 中也 是 采 用金 属 波 纹
A b s tr a c t:P r e s t r e s s e d e n g i n e e r i n g q u a l i t y i n L N G t a n k c o n c r e t e o u t e r t a n k c o n s t r u c t i o n p l a y e d a d e c i s i v e r o l e . P r e s t r e s s e d e n g i n e e r i n g q u a l i t y c o n t r o l ma i dl v i n c l u d e s t he c o n s t r u c t i o n ma t e ia r l q u a l i y、P t r o d u c i t o n a n d i n s t a l l a t i o n、 Zh a n g L a 、 Gr o u i t n g a n d o t h e r a s p e c t s o f q u a l i y t c o n t r o 1 .

LNG项目储罐施工质量控制要点

LNG项目储罐施工质量控制要点

LNG项目储罐施工质量控制要点摘要:随着社会经济的不断发展,以及城市化进程的不断推进,各种基础设施建设工作逐步展开。

LNG项目储罐施工是建设工程施工过程中的重要环节,其质量直接影响着建设工程的整体质量。

因此,施工企业要高度重视LNG项目储罐施工的质量,加强LNG项目储罐施工过程中的质量控制研究,以提高质量控制水平。

关键词:LNG项目;储罐施工;质量控制1.LNG项目储罐施工过程中质量控制的原则(1)质量第一原则。

LNG项目储罐施工质量控制应坚持质量第一原则。

为保证LNG项目储罐施工质量,施工单位应按照质量标准,严格落实各项检查工作。

(2)用户至上原则。

LNG项目储罐施工质量控制应坚持用户至上的原则。

由于LNG项目储罐施工比较特殊,储罐的使用年限较长、项目建设所需资金较多,所以在开展施工前,施工单位需要充分了解LNG项目建设需求,并提前制订好LNG项目储罐施工方案,从而保证质量达到项目运营要求。

(3)主动控制原则。

LNG项目储罐施工质量控制应坚持主动控制的原则。

为有效保证施工质量,施工单位应增强施工人员的责任意识和质量意识,使其能够主动控制施工质量,避免人为因素造成工程质量问题。

(4)预防为主原则。

LNG项目储罐施工质量控制应坚持预防为主的原则。

为避免工程出现质量问题,施工单位需要把好工程质量关,定期对施工情况进行检查,以便及时发现施工过程中存在的安全隐患,避免安全问题导致工程质量不达标。

(5)公正客观原则。

LNG项目储罐施工质量控制应坚持公正客观的原则。

在项目实施过程中,施工单位应采取公正客观的态度,对工程项目负责,对项目质量进行检查,从而保证LNG项目储罐施工质量。

(6)源头性原则。

在LNG项目储罐施工过程中,施工单位开展质量控制工作时,要坚持源头性原则,即必须从源头上加大质量监管力度。

工作人员在对施工方案进行审查的过程中,需要重点从合理性和科学性的角度进行分析,同时还应注意检查建设方案中是否存在疏漏,从而保证施工方案不会对实际施工质量造成负面影响。

液化天然气储运工施工详细注意事项

液化天然气储运工施工详细注意事项液化天然气(LNG)是经过冷冻压缩处理的天然气,具有高能量密度和便于储运等优点。

在巨大的贸易需求和能源多元化的背景下,LNG储运工程的建设也逐渐成为重要的工程项目之一。

然而,LNG储运工程的施工涉及到一系列的技术和安全要求,需要施工人员严格遵守。

本文就LNG储运工程的施工中需要注意的点进行详细解析。

一、环境评估在进行LNG储运工程施工之前,必须对施工地区和周边环境进行详细的评估。

这包括区域气象、地质、地貌、地下水等方面的评估。

对于工地周边的基础设施,例如居民区、交通等也需要评估。

二、现场勘查在进行施工前,需要进行现场勘查和数据采集。

现场勘查主要目的是获取有关施工现场的详细信息,包括区域地貌、地质构造、植被、水文地质、气象环境等信息。

基于分析勘察结果,制定科学合理的LNG 储运站的设计方案,保证施工的合理性、安全性、经济性和环境适应性。

三、基础设置LNG储运设施的基础建设是LNG储运工程的首要任务。

LNG储物罐的基础需要有一定的地质勘探和处理。

具体的工作内容包括完成试桩、采取相应的地质勘探方法,进行承压层合理布设等。

同时,还需要对储罐进行地下水防治措施和加固措施,并实行有效的水土保持措施。

四、LNG管道安装LNG管道安装是LNG储运工程中的关键环节,其建设需要进行详细的方案设计。

具体施工过程中,要对安全阀组装、密封性能检测、管程焊接、管子安装等过程进行严格掌控。

同时,还要对管道进行常规性的保养和维修工作,以防止LNG泄漏。

五、防静电和防雷措施LNG储运工程是一种易燃易爆的工程,对于施工工作中可能带来的静电和雷电的干扰都必须给予重视和预防。

首先,需要对现场环境和工人进行静电安全培训和建议,提高工人的安全意识。

其次,对设施进行防静电加固和防雷措施,采取有效的电气绝缘技术,以防止因静电和雷电带来的爆炸事故。

六、面临的安全隐患在许多LNG场站工程中都存在大量的安全隐患,如泄漏、爆炸等。

大型LNG储罐建造的质量控制

一
1 6 0℃温 度下 工作 。由于 L NG储罐 选择 低 温 、
ቤተ መጻሕፍቲ ባይዱ
常压 储存 方式 , 可大大增 加储 存量 , 且 将天 然气 的
靠 液 化天然 气海 上运 输链 来 解决 。
液 化天 然气 海 上 运 输 链 主要 包 括 净 化 液 化 、 海上 L NG运输 船 和接 受终 端 ( 再气化、 分配) 3个 系 统组 成 。液 终端 接受 系统 为液 化天 然气 陆地 接 受 和 中转储 运 系 统 ,一 般建 在 临 港地 区 ,主要 功 能 为接 受船 运 液 化天 然 气 , 储存 , 气 化 并 通过
由于 罐 内外 温差 最 高 可达 2 0 0 ℃, 要使 罐 内温 度 保 持在 一1 6 0℃, 罐 体就 要具 有 良好 的恒 温 性 能 ,
在 内罐 和外 罐之 问填 充 高性能 的恒 温材料 。罐底 恒 温材 料还 要有 足够 的承 压性 能 。
2 罐体 设计
资的 1 / 3 。
1 L N G储 罐 的结 构与 特点
大型 L NG 储 罐 有 3种 设 计 模 式 : 单 层 封 拦 设计、 双重 封拦 设 计 和 完 全 封 拦 设计 。 目前 工程 上 常采 用双 重 封拦设 计模 式 。双 重封拦 设 计模 式 是 指 内罐及 外 罐均 具 有 承 装 冷 液 的 功 能 , 在 正 常
内外罐 之 间及罐 底 与基础 之 间 , 起绝 热恒 温作 用 。
质量 备受 关 注 。以 中国石 化建 设 的北 海 一期 3 0 0
万 t / a L NG接 受 站 为 例 , 在接收站总投 资 5 7亿
元 中, 4座 1 6万 m。的低 温 储 罐 占整 个 接 收 站 投

浅谈大容积LNG储罐焊接施工质量控制及改进措施


3 3 0 0 2 9 )
3 3 0 02 9
3 3 0 0 2 9 )
ห้องสมุดไป่ตู้
3 _ 5强 化焊 后监 管
对焊接 完成后 需对 焊缝错 边量进 行抽检 , 满 足设计 图纸 要 求 后方 可进 行焊 接 。对于 存 在气 孔 、 夹渣、 咬边 等 不合 格焊 缝 应 进 行打 磨 补 焊 , 直 至 满 足 图纸 要 求 。所 有焊 缝 进行 编 号 记 录, 对于 一次 焊接 探 伤检 测后 不合 格焊 缝对 应的 焊工 , 根据 不 合格 量进行 重新考试 , 或更换焊 工 。
4措施 实施
4 . 1 焊前考核
对 进场 作 业 焊 工进 行 资 质审 查 并进 行 现 场 考试 , 纵 缝 焊 接、 横 缝焊接 、 立缝焊 接等 多种作业 条件焊 接 , 焊接 合格后 方可 进 行施工作 业。 4 . 2管控焊 材 1现 状分析 焊接 材料 采用专 业烘干 , 制 定严格 的发放 制度 , 减 少焊 条 、 1 . 1 焊 接焊 缝检 测 焊丝在焊接 过程 中对焊 缝产生 的不利影 响。 搜 集 了外 罐焊 缝 检测 效果 , 探 伤 拍片 共 拍 9 5 1 张, 返修 l 5 4 . 3母材保 护 张, 焊接 一次 合格率 9 8 . 4 %, 大于 国家规范要 求的 9 6 %。 所 有成 品板 材 进行有 效 保护 , 防止 杂物 污染 坡 V I , 有 效保 1 . 2焊 缝质 量 护板材避 免产生机械 划伤 。 焊 缝在 焊接 过 程 中 因熔 池 中 的气 体未 完全 溢 出而 熔池 已 4 . 4随机抽检 经凝 固而 产生 的 孔隙 现象 。在焊 接过 程 中熔池 中含有 部分 夹 需 对焊缝 错边量 进行抽 检 , 抽检 结果满 足 图纸 要求后 方可 杂物 , 焊 缝 凝 固后形 成 的夹 渣现 象 。另 外 , 在 外罐 安装 焊接 作 进行焊接 作业 业 过程 中除了孔 隙、 夹 渣现象外还 存在少量 咬边现象 。 4 . 5第三方检测 根 据 设 计 图纸 要 求 , 储 罐 外罐 须 进 行 1 0 %的 无 损 探伤 检 2原 因分 析 测, 内罐 进行 1 0 0 %无 损探伤 检测 , 以确保储罐 安装 质量 符合设 2 . 1气 孔产 生 的原 因 为进 一步 加 强储罐 施 工 质量管 理 , 还 另委 焊 接过 程 中 由于防 风措 施 不合 格 , 熔 池混 入 气体 ; 焊接 材 计 图纸要 求 。此 外 , 料 没 有经过烘 焙或 烘焙 不符 合 国家规 范 的要求 , 焊 丝清理 不干 托 第三 方检 测单 位对 所有 焊缝 进 行随 机抽 取检 测并 出具 检测 净, 在焊 接过 程 中 自身产生 气体进 入熔 池 ; 焊件 清理不干 净 ; 杂 报告 。 4 . 6交流总结 质在焊接 高温时 产生气体 进入熔池 等。 在 储罐 内 、 外罐 安装 完成 后组 织 施工单 位 、 监 理单 位 以及 2 . 2夹渣产生的原因 总结 储罐安 焊 件 清理 不干 净 、 多层 多道 焊 层 间药皮 清理 不干 净 、 焊 接 第 三方检测 单位 的技术 人 员对所 有片子 进行 评审 , 过 程 中药 皮 脱落 在 熔 池 中 , 电弧过 长 、 焊 接 角度 不 对 、 焊 层过 装过程 中的主要 问题及其影 响。 厚、 焊 接 速 度 过 快等 导 致熔 池 中熔 化 的杂 质 未浮 出而 熔池 凝 5改 进 成 果 固。 经过 上述 控制 及改 进措 施 , 对 内罐 拍 片进 行统 计总 结 , 内 2 . 3咬边产生的原因 罐共 拍片 5 2 4 6 张, 其 中返 修 2 6 张, 一次焊接 合格率达 到 9 9 . 5 %, 咬 边现象 即焊 缝与 母材熔 合不 好 , 出现沟 槽的现 象 。焊接 提高 了焊接质量 。 线能量 较大 , 电弧过 长 , 焊条 角度不 当 , 焊丝送 进速 度过快 或过 6结语 慢 等是 造成咬边现 象的 主要原 因。 由于 有针 对性 采取 了改进措 施 , 强化 了关 键 工序的 控 制 ,

LNG储罐桩基施工优化及质量控制措施

LNG储罐桩基施工优化及质量控制措施摘要:LNG低温储存罐已成为天然气关键的设备之一,其对于基础承载力要求很高,如何保障基础施工质量非常重要。

在储罐基础上分析桩基施工技术,分析影响施工质量的因素,提出在施工中的控制措施和常见问题的预防对策,以此来满足设计要求,全面优化设计质量,合理控制施工技术方案,以此来达到预期的使用效果,确保项目的顺利进行。

关键词:LNG储罐;桩基;施工优化;质量控制;措施中图分类号: TE972.1 文献标识码:A引言在碳中和的目标下,推进石化产业建设,用天然气替代煤炭是能源发展的重要道路。

天然气已成为能源转型的重点。

加快LNG储罐建设,以确保天然气储存量,从港口向内陆扩展,以达到天然气控制的目的。

桩基取决于地层结构、地震活动和抗震性等要素。

在木桩检测方面进行了研究,为储罐质量提供了方法。

根据桩基施工中的问题,提出了质量控制措施。

从安全角度出发,提高施工质量的可靠性,提高施工质量的可靠,控制好桩基工程质量,从源头上确保储罐的安全性,减少工程质量事故的发生,为储罐运行安全性提供有力的保证。

1LNG储罐桩基施工优化1.1测量放线测定防线是LNG工程的施工基础,一般坐标是用复数计算,校正后形成坐标表。

建立测量管理网,标准管理点应在水平点上选择,管理点不得少于3个,在每个区域周边进行相关管理。

测量误差控制在±20毫米以内,平面桩需要定期复查。

测绘工作人员必须经过相关培训,取得资格证书后上岗工作。

在提供的3个标准控制点区域周围测量相通的控制点。

控制点的复查结束后,向承包单位申请检验,经验收后方可使用。

在此过程中,还需要定期与总承包人,控制复查桩的数值,保证各项参数的正确。

桩的位置分批测定,将钢筋标记在桩位置,置于土中测量。

桩定位采用十字交叉法确定中心位置,桩的中心位置误差控制在±20毫米以内,并定期对平面控制桩进行分析。

在油罐区域周围测定视野通的控制点,建立完整的控制网。
