中央空调验收标准
中央空调安装验收标准(精)

中央空调历来就有“ 三分质量,七分安装” 的说法,不论是工程项目还是别墅家装,如果中央空调的安装不合格那么后续会带来很多的麻烦, 群坛空调网在这里给大家讲讲中央空调安装验收标准,希望能给大家带来更多的帮助, 家中在装中央空调的朋友, 或者打算安装中央空调的朋友都不妨过来一起看看。
中央空调安装验收检查方法:尺量、观察检查。
净化空调系统的观察质量检查还应包括下列项目:1、空调机组、风机、净化空调机组、风机过滤器单元和空气吹淋室等的安装位置应正确、固定牢固、连接严密,其偏差应符合规范 GB50243—2002有关条文的规定.2、高效过滤器与风管、风管与设备的连接处应有可靠密封。
3、净化空调机组、静压箱、风管及送回风口清洁无积尘。
4、装配式洁净室的内墙面、吊顶和地面应光滑、平整、色泽均匀,不起灰尘,地板静电值应低于设计规定.5、送回风口、各类末端装置以及各类管道等与洁净室内表面的连接处密封处理应可靠,严密。
检查数量:按数量抽查 20%,且不得少于 1个。
中央空调安装验收标准—材质安装过程中使用的铜管、水管、隔热材料等主要材料的材质、规格、隔壁、壁厚,用于固定室内外机的底座、支架所使用的型钢、螺帽、螺栓等辅助材料都必须达到大金空调安装说明书中规定的要求,安装使用的辅助材料尽可能为阻燃或不可燃制品.中央空调安装验收标准—分支接头制冷回路中的分支接头只允许平放或垂直安装,不允许侧放或斜放,否则会由于冷媒自身重量的而影响冷媒的流向,进而改变使用效果。
中央空调安装验收标准—铜管焊接铜管在焊接时一定要冲注适量的氮气,以防内壁过度氧化,在对某系统作业〈焊接、扩口〉 , 要对管道进行清洗(5kg/cm2 的氮气气体 3~4次持续 1~2分钟吹污并且要求在连接到机器上后用 40kg/cm2的氮气持续 24小时保压实验,具体在确认绝对不漏气的请况下开始补充冷媒。
中央空调安装验收标准 -冷媒配管为了确保使用效果每个独立的冷媒系统的实际配管长度、等效配管长度、室内几与室外机、室内几与室内机之间的高低差, 分支以后的配管长度、冷媒分支及配管的选择都必须严格遵循有关规定进行。
中央空调系统验收标准与技术要求

中央空调系统验收标准与技术要求中央空调系统作为大型建筑物中重要的供暖、通风和空气调节设备,其性能的稳定和安全性的可靠性对于保障室内环境舒适与人员健康有着至关重要的作用。
为了确保中央空调系统的质量和效果,在验收过程中必须严格遵循一定的标准和技术要求。
本文将详细介绍中央空调系统验收的标准和技术要求。
1. 总体验收原则中央空调系统的验收必须严格按照国家相关标准和规范进行。
验收时应确保系统具备以下特点:1.1 安全合规性:中央空调系统设计、施工及使用符合国家相关法律法规和标准要求,设备和设施安装与使用符合安全标准。
1.2 稳定性和可靠性:中央空调系统能够长时间稳定运行,各项技术指标满足设计要求,并具备足够的应对突发情况的能力。
1.3 节能环保性:中央空调系统应具有节能环保的特点,设备和设施要求符合国家相关节能环保标准。
1.4 效果满意度:中央空调系统的使用效果符合设计要求和甲方的实际需求,提供良好的室内空气质量和舒适的温度调节效果。
2. 中央空调系统验收步骤中央空调系统的验收分为设计阶段验收、施工阶段验收和竣工验收三个阶段。
2.1 设计阶段验收2.1.1 设计文件验收:验收设计文件是否完整、准确,包括设计图纸、技术说明书、设备清单等。
2.1.2 设计合规性验收:根据国家相关标准和规范,验证设计方案是否满足相关技术要求和规范要求。
2.1.3 设计变更验收:若设计方案有变更,需对变更进行验收,并确保变更符合相关标准和规范。
2.2 施工阶段验收2.2.1 施工合规性验收:对施工质量进行验收,包括施工工艺、材料使用和施工现场等是否符合设计要求和相关标准。
2.2.2 安装质量验收:对中央空调设备和设施的安装质量进行验收,确保设备安装正确、连续、稳固,并符合相关标准。
2.2.3 系统调试验收:对中央空调系统进行综合调试,确保系统正常运行、各项参数满足设计要求。
2.2.4 安全使用培训:向使用人员进行中央空调系统的安全使用培训,使其了解系统的操作方法和安全注意事项。
家庭中央空调验收标准

家庭中央空调验收标准家庭中央空调是现代家居生活中不可或缺的一部分,它不仅可以为家庭提供舒适的室内环境,还能够有效地调节空气湿度和温度。
然而,为了确保家庭中央空调的正常运行和安全使用,我们需要在安装完成后进行严格的验收。
以下是家庭中央空调验收的标准,希望能够对大家有所帮助。
首先,我们需要对家庭中央空调的安装位置进行检查。
安装位置应该远离热源和湿气,避免阳光直射和雨淋。
同时,空调室内机的安装位置应该选择在通风良好、便于维修和清洁的地方,确保空气流通畅通。
其次,我们需要对家庭中央空调的外观进行检查。
外观应该没有明显的划痕和变形,所有的连接部件应该牢固可靠,无松动和脱落现象。
同时,空调室内机和室外机之间的管道应该安装牢固,无泄漏和损坏。
接着,我们需要对家庭中央空调的电气连接进行检查。
所有的电气连接应该符合安全标准,电源线路应该牢固可靠,无破损和漏电现象。
同时,家庭中央空调的电气连接应该符合国家相关规定,确保安全可靠。
然后,我们需要对家庭中央空调的制冷效果进行检查。
在空调运行一段时间后,我们需要用手轻轻触摸室内机和室外机的散热片,确认制冷效果是否正常。
同时,我们还需要检查空调室内机和室外机的工作声音是否正常,确保没有异常噪音和异味。
最后,我们需要对家庭中央空调的遥控器和控制面板进行检查。
遥控器和控制面板的按钮应该灵敏可靠,显示屏幕应该清晰无损坏。
同时,我们还需要测试遥控器和控制面板的各项功能是否正常,确保能够正常控制家庭中央空调的运行和调节。
通过以上的验收标准,我们可以确保家庭中央空调的安装和使用符合标准,保障家庭成员的健康和舒适。
希望大家在安装家庭中央空调后能够认真执行以上的验收标准,确保家庭中央空调的安全和可靠运行。
水系统中央空调验收标准

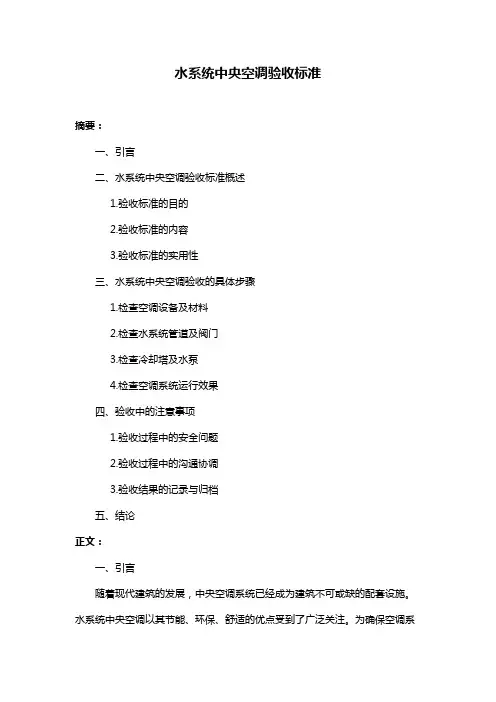

水系统中央空调验收标准摘要:一、引言二、水系统中央空调验收标准概述1.验收标准的目的2.验收标准的内容3.验收标准的实用性三、水系统中央空调验收的具体步骤1.检查空调设备及材料2.检查水系统管道及阀门3.检查冷却塔及水泵4.检查空调系统运行效果四、验收中的注意事项1.验收过程中的安全问题2.验收过程中的沟通协调3.验收结果的记录与归档五、结论正文:一、引言随着现代建筑的发展,中央空调系统已经成为建筑不可或缺的配套设施。
水系统中央空调以其节能、环保、舒适的优点受到了广泛关注。
为确保空调系统的正常运行和良好的使用效果,验收工作至关重要。
本文将详细介绍水系统中央空调的验收标准及具体步骤,以指导实际验收工作。
二、水系统中央空调验收标准概述1.验收标准的目的水系统中央空调验收标准的目的是确保空调系统在施工完成后,达到设计要求、满足使用功能,并为后期运维提供依据。
2.验收标准的内容验收标准主要包括以下内容:空调设备及材料的质量、水系统管道及阀门的安装质量、冷却塔及水泵的运行状况、空调系统运行效果等。
3.验收标准的实用性验收标准在实际应用中具有较强的实用性,可以为施工单位、运维单位和验收人员提供明确的指导,确保空调系统的高效、稳定运行。
三、水系统中央空调验收的具体步骤1.检查空调设备及材料验收人员需对空调设备及材料的质量进行检查,包括品牌、型号、数量等,确保符合设计要求。
同时,检查设备及材料的包装、说明书、合格证等文件是否齐全。
2.检查水系统管道及阀门验收人员需检查水系统管道及阀门的安装质量,包括管道连接、阀门操控、防腐保温等方面。
要求管道无渗漏、阀门操作顺畅、保温层完整。
3.检查冷却塔及水泵验收冷却塔及水泵的运行状况,包括运行噪音、振动、水位、泵浦流量等。
要求设备运行平稳、无异常噪音和振动,水位、流量等参数符合设计要求。
4.检查空调系统运行效果验收人员需对空调系统的运行效果进行测试,包括制冷、制热、通风等功能。
中央空调项目验收标准(标准版)

中央空调项目验收标准(标准版)一、概述中央空调系统作为现代建筑的重要组成部分,其性能的优劣直接影响到建筑的舒适度和能源消耗。
为确保中央空调系统的质量,规范施工过程,保障用户权益,特制定本验收标准。
本标准适用于各类新建、改建、扩建的民用、商用及工业建筑中央空调系统的验收。
二、验收依据1.国家相关法律法规、行业标准及规范;2.设计文件、施工图纸及技术说明书;3.工程合同、招投标文件及设备材料清单;4.施工单位的质量保证体系及质量检验报告;5.验收人员应具备相应的专业知识和技能。
三、验收内容1.系统完整性检查:检查中央空调系统设备、管道、阀门、风口等组件是否齐全,连接是否牢固,无渗漏现象。
2.设备性能检查:检查空调主机、水泵、风机等设备运行是否正常,各项性能参数是否符合设计要求。
3.系统控制检查:检查自控系统是否稳定可靠,传感器、执行器等元器件是否准确灵敏,控制逻辑是否合理。
4.系统安全性检查:检查电气设备、线路及保护装置是否符合安全规范,防止火灾、触电等安全事故。
5.系统舒适性检查:检查室内温度、湿度、风速等参数是否符合设计要求,保证室内舒适度。
6.系统节能性检查:检查系统运行能耗是否合理,评估系统节能效果。
7.系统环境保护检查:检查系统运行过程中产生的噪声、振动等是否满足环保要求。
四、验收程序1.验收准备:验收人员应熟悉验收标准、设计文件及施工图纸,明确验收内容、方法及要求。
2.现场检查:验收人员按照验收内容逐一进行检查,记录检查结果。
3.整改反馈:针对检查过程中发现的问题,及时向施工单位反馈,要求其整改。
4.复查验收:施工单位整改完毕后,验收人员对整改情况进行复查,确保问题得到解决。
5.验收报告:验收人员根据现场检查及复查情况,编写验收报告,明确验收结论。
6.验收合格:验收报告经双方签字确认后,中央空调系统验收合格。
五、验收标准1.设备性能:空调主机、水泵、风机等设备运行稳定,性能参数符合设计要求。
中央空调验收标准规范最新

中央空调验收标准规范最新中央空调系统作为现代建筑中的重要组成部分,其验收标准规范对于确保系统安全、高效运行至关重要。
以下是最新的中央空调验收标准规范的详细内容:一、设备验收1. 外观检查:所有设备应无明显损伤、变形或锈蚀,表面涂层应均匀无脱落。
2. 型号核对:设备型号、规格应与设计图纸及合同要求一致。
3. 性能测试:设备性能应满足制造商提供的性能参数,并进行现场测试验证。
二、系统安装验收1. 管道安装:管道应平直、无泄漏,连接处应严密,管道支架应牢固。
2. 电气安装:电气线路应符合安全规范,接线正确,保护装置齐全。
3. 控制系统:控制系统应安装到位,功能正常,与设计要求相符。
三、系统调试验收1. 单机试运行:各设备单机试运行应达到设计参数要求,无异常声音或振动。
2. 联动试运行:系统联动试运行应稳定,各设备协调工作,达到设计要求。
3. 性能参数测试:系统运行参数应进行测试,包括温度、压力、流量等,确保符合设计标准。
四、安全与环保验收1. 安全保护:系统应具备必要的安全保护措施,如过载保护、短路保护等。
2. 环保要求:系统运行应符合环保标准,噪音、排放等指标应达到规定要求。
3. 应急预案:应制定并提供系统故障时的应急预案。
五、文档与资料验收1. 技术文件:提供完整的技术文件,包括设备手册、安装图纸、操作规程等。
2. 质量证明:提供设备的质量合格证明及检验报告。
3. 培训资料:提供操作人员的培训资料,确保操作人员熟悉系统操作。
六、验收流程1. 预验收:在设备安装完成后,进行预验收,确保安装质量。
2. 正式验收:在系统调试完成后,进行全面的性能测试和安全检查,进行正式验收。
3. 问题整改:验收过程中发现的问题应及时整改,并重新验收。
七、验收结论验收结论应明确指出系统是否符合设计和规范要求,是否存在需要整改的问题,以及验收的最终结果。
八、后续服务提供必要的售后服务,包括系统维护、故障排除指导等,确保系统长期稳定运行。
水系统中央空调验收标准

水系统中央空调验收标准一、系统设备检查1.主机设备:主机设备应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,运行稳定、无异常声响和震动。
2.冷却塔:冷却塔应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,冷却效果满足设计要求,运行时无异常声响和震动。
3.冷却水泵:冷却水泵应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,运行稳定、无异常声响和震动。
4.冷冻水泵:冷冻水泵应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,运行稳定、无异常声响和震动。
5.膨胀水箱:膨胀水箱应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,液位控制准确,补水系统正常运行。
6.空调末端设备:空调末端设备如风机盘管、空气处理机组等应按照设计要求进行选型和安装,型号、规格、品牌等符合设计要求,运行稳定、无异常声响和震动。
二、系统安装质量检查1.管道连接:管道连接应牢固、密封性好,无泄漏现象。
2.支架安装:支架安装应牢固、稳定,无明显变形或位移。
3.阀门安装:阀门安装应正确、灵活,无卡涩现象。
4.仪表安装:仪表安装应正确、灵敏,显示准确。
5.水压试验:水压试验应按照相关规定进行,无泄漏、无变形。
6.管道清洁:管道清洁度应符合相关规定,无杂物、无堵塞。
三、系统调试与运行测试1.系统调试:系统调试应按照设计要求进行,各设备运行稳定、无异常声响和震动。
2.运行测试:运行测试应包括制冷量测试、制热量测试、送风量测试等,各项指标均应符合设计要求。
3.水系统平衡:水系统平衡调试应按照设计要求进行,各设备运行稳定、无水锤等现象。
4.能耗测试:能耗测试应按照相关规定进行,能耗指标应符合设计要求。
5.噪音测试:噪音测试应按照相关规定进行,噪音指标应符合设计要求。
6.空气品质测试:空气品质测试应按照相关规定进行,室内空气品质应符合设计要求。
四、验收文件与记录1.系统设备清单及检查记录。
中央空调检验标准及检验方法

中央空调检验标准及检验方法Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-(一)、风管清洗验收标准1、总体要求:1)执行标准:《公共场所集中空调通风系统卫生管理办法》(卫监发[2006]53号)《公共场所集中空调通风清洗规范》(卫监发[2006]53号)《公共场所集中通风系统卫生规范》(卫监发[2006]53号)《公共场所集中空调通风系统卫生学评价规范》(卫监发[2006]53号)参考标准:GB19210《空调通风系统清洗规范》,GB50243《通风与空调工程实施及验收规范》2)取得由“通过技术评估的疾病预防控制中心”出具的清洗消毒竣工报告。
3)提供完整的清洗消毒资料:包括清洗消毒实施方案、清洗消毒全过程录像、自检书面结果、清洗消毒竣工验收报告等。
2、具体参数:风机盘管及鲜风机:清洗后设备内壁及表面目视清洁,无明显脏污,过滤网干净无尘,排水畅通、蒸发器表面及内部无可视污染物(垃圾、水垢等),保证通风透气(出风口风速增大,一般风柜清洗后出风口风速应达到≥s,风机盘管出风口风速应≥s)。
空调风管:清洗后达到国家标准,即:1.目视清洁—风管内没有碎片和粘结物;2.称重达标—风管内表面残留尘量≤m2。
判定指标:残留尘粒量应在 g/m2以下。
集中空调通风系统清洗完成后卫生要求参数见以下详表:表1 新风量卫生要求表2 送风卫生要求表3 风管内表面卫生要求3、检验方法:(1)、擦拭取样,将磁性取样框贴在风管内表面检测位置上,用无纺布擦拭取样框所包围的风道表面,然后通过无纺布擦拭前后的重量差,对风道清扫效果和风道内的污染情况进行评定。
(2)、经双方商议,可以根据实际情况委托有资质的疾病预防控制中心进行细菌、微生物等数据的抽查检验,并出具相关的检测报告。
(3)、中央空调设备的性能及相关技术参数检测的工作,可委托国家中央空调质量监督检验中心进行检测。
4、验收风道清洗效果,目前大多采用卫生空调清洗规范检测的目测法:用清洗设备中的摄像头监控系统对清洗过程的风道实行监控录像,以目测形式直接检测风道清洗效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中央空调验收标准-- 说说暖通系统的调试就暖通行业来讲,由于从冷热源到输配系统到末端设备到用户空间以致到室外因素都是整个暖通空调系统的因素或者构件,目前设计院由于各种原因只能做简单的工况设计,所以说设计本身就是多少有以偏取全的因素,一个设计好的系统能够具有强的适应能力去适应各种因素的变化。
如,外界气象变化后,末端设备,输配系统,冷热源都能够相应做出调整,当然这些调整仅仅缩小到调试范围也许就是众人理解的阀门的调节,其实不应该仅仅是阀门。
有时候甚至带有策略性的调整,简单来讲其实是一个非常典型的动态规划问题(参见运筹学),目标是运行费用最省,这一点在冰蓄冷系统上最能体现,而现在的设计人员,甚至大师都对此理解不深。
所以设计如果没有做到能够适应各类情况,调试就是皮之不存毛将焉附的问题,调也调不出来,最简单么过于我设计的时候根本就不标注每个风口的风量,你怎么调,只能挂布条,看看每个都有风就 okay 了。
回头再说调试,设计的时候考虑了各类影响因素,那么调试工作就一定能够到理想效果吗?未必,如,静态的水系统不平衡问题是能够通过调试解决,而动态的影响单纯靠阀门一个个人工调整已经无法实现,所以运行的控制策略这个时候就显得非常重要,而国内暖通的设计控制系统往往不是由暖通人员做的,最后系统在哪里高耗能运行,也不会出大问题。
所以,归根到底,设计时候控制策略就应该做好,做全寿命周期的运行策略,再拿冰蓄冷系统举例,这个控制系统要能够自适应,要会去学习,运行一两年后有了非常多的数据,控制策略制定的设计人员还在跟着调整(这能做到吗?),我觉得设计人员这样做一个工程就是这个工程类别的大师了,经验教训都总结出来了。
而实际根本不是这样,师傅带徒弟,不出问题不去想我设计的东西如何,第一次师傅告诉的做法做一辈子,再告诉自己徒弟,如此循环,让暖通成了一个低附加值的垃圾行业,搞出来非常多的高投资,高运行费用的垃圾建筑(比如我了解的中国工商银行总部大楼,运行费用400~550元/m2的变风量系统)。
中央空调安装施工、验收规范1、施工流程施工准备—进场验收—安装室内系统—隐蔽工程验收—安装室外机—联调试压—竣工验收—装修后收尾复检1.1 施工准备组织人员、准备工具、设计确认、组织进货、采购材料。
1.2 进场验收施工设计方案验收、系统设备验收、材料配件验收。
1.3 安装室内系统第一步:根据主机(风盘)位置打孔、剔槽、走线;第二步:吊装室内机(安装风盘)、安装氟管、安装冷凝水管;第三步:安装风管道或水管道。
1.4 隐蔽工程验收室内机系统吊装验收、系统线路验收、风管道或水管道安装验收、冷凝水管安装验收。
1.5 安装室外机固定主机、连接管线、制作保温。
1.6 联调试压系统调试、打压试验(水机)。
1.7 竣工验收主机系统安装验收、系统运行试验验收、冷凝水排放试验验收、书面文档及遗留问题交接。
1.8 装修后收尾复检在客户装修完工后,完成收尾、免费复检,复检内容与竣工验收相同。
2、验收的基本标准2.1 进场验收的基本标准2.1.1 施工设计方案验收的基本标准1、方案完整、图纸齐全,符合相应的国家标准和规范;2、方案满足客户的实际需求;3、方案符合现场施工条件的要求,室内主机(风盘)安装位置设计合理,室外机的安装位置牢固可靠、通风良好,远离强热源和其他设备的排气口,且不违反物业管理的规定;4、方案中管线路由设计合理,符合建筑施工规范的要求。
2.1.2 系统设备验收的基本标准1、进场的系统设备包装完整无损且符合合同规定;2、设备的品牌、规格型号、数量与合同约定一致;3、设备开箱后,根据装箱单清点核对全部零、部件、附属材料和专用工具,并检查说明书、合格证、检验记录和必要的装配图及技术文件是否齐全。
4、设备及其零、部件表面无缺损和锈蚀等情况;5、设备用电规格与现场供电相一致。
2.1.3 材料配件验收的基本标准1、根据施工设计方案的材料及配件清单,核对主要材料及配件的品牌、名称、规格型号,其中标准材料及配件均应符合国标且相关证件齐全。
对其它材料及配件可抽样检查。
2、材料及配件应没有破损及老化现象。
2.2 隐蔽工程验收的基本标准2.2.1 室内机系统吊装验收的基本标准1、室内机吊装水平;2、吊装连接部位加有防震橡胶垫;3、风阀的安装规范;4、水机系统的风盘安装规范。
2.2.2 系统线路验收的基本标准1、线槽横平竖直;2、打孔规范标准;3、使用设计规定的穿线管;4、电源线及控制线缆为符合设计规格的国标线缆;5、单相电源的相线宜用红色线(也可用蓝、黄线),零线用黑色线。
三相电源的三根相线(A、B、C)应分别使用红、黄、绿颜色的线,零线用黑色线,接地线用黄绿双色线。
6、电源线与控制线应分别铺设,并标明分号线。
2.2.3 风管道及水管道安装验收的基本标准1、风管道安装的位置、标高及走向符合设计标准;2、风管道的连接严密牢固,无死弯、损凹现象;3、风管道的支、吊、托架的安装牢固、平直,不妨碍风口、阀门、检查门及自控机构的操作使用。
4、风管道固定支、吊架的间距标准:水平风管直径或长边尺寸小于400mm寸,风管支、吊架的间距应小于4m水平风管直径或长边尺寸大于400mm寸,支、吊架的间距应小于3m垂直风管的支、吊架的间距应小于 4m每根立管的固定件不应少于 2个。
5、水管道的材料、直径符合设计要求;6、水管道安装的坐标、标高和纵、横向的弯曲度应符合设计规定;管道吊装牢固,位置正确、平直,无明显偏差。
7、水管道固定支、吊架的间距标准: =1 \* GB3 ①PP-R管:当管径为25mn W, 间距小于0.6米;管径为32mnfl寸,间距小于0.7米;管径为40mm寸,间距小于0.8米; 管径为50mm 寸,间距小于0.9米。
=2 \* GB3 ②镀锌管:当管径为20mm寸,间距小于2.0米;管径为25mn 时寸,间距小于2.0米;管径为32mm时,间距小于2.5米;管径为40mm寸,间距小于3.0米。
8、水管道与水泵、空调机组、风机盘管的连接必须采用弹性接管或软接管(金属或非金属软管),与其连接的管道应设置独立支架。
连接应牢固、不得强行对口连接,不得有强扭或瘪管现象。
2.2.4 凝水管安装验收的基本标准1、冷凝水管的材料、直径符合设计要求;2、冷凝水管的水平管应坡向排水口,坡度应大于或等于8%。
;3、软管连接部分的长度不宜大于150mm软管连接应牢固,不得有瘪管和强扭现象;4、冷凝水管道固定支、吊架的间距标准:当管径为 25mni时,间距小于1米;管径为32mnfl寸,间距小于1.2米;管径为40mn时,间距小于1.4米;管径为50mn!寸,间距小于1.6 米。
5、进行通水及存水试验,没有渗漏现象。
2.3 竣工验收的基本标准2.3.1 主机系统安装验收的基本标准1、复查室内主机系统(风盘)的安装;2、室外机安装牢固,悬挂在外墙上的室外机,室外机与机架连接、机架与墙体的连接、连接必须紧密,必须保证质量和承受能力。
3、室外机安装在屋顶平台上,应采取防水措施——机座安装位置高出地面200-300mm机座周围设有排水槽;4、室外机与机座之间应加有橡胶减振垫,室外机的进出水口必须用软接头连接,且不允许室外机内管路受到较大扭力;5、室外机的安装保持水平。
6、系统主机与制冷剂管道的连接密封完好,制冷剂管道应符合设计要求,不得出现裂纹、褶皱等缺陷;7、制冷剂管道穿越墙体或楼板之处应设保护套管,管道的焊缝不得置于套管内。
保护套管应与墙面或楼板平齐,但应比地面高出 20mm并应向室外倾斜,管道与套管的空隙应用隔热或其它不燃材料堵塞;8、系统的电气工程必须符合国家电气标准,现场应设置空调专用电源,且与系统空调设备的用电规格指标相匹配。
应单独安装相应容量的漏电保护器、空气开关等保护装置,且有可靠的接地系统。
9、水机系统进行打压试验,打压工作必须在竣工验收日的 24 小时之前进行,并保持到竣工验收日。
打压试验的压力标准为:当工作压力小于等于 I.OMPa时,试验压力为 1.5倍工作压力,一般控制在0.7MPa左右;当工作压力大于I.OMPa时,试验压力为工作压力加0.5MP&水压试验应在5C以上的气温条件下进行,否则应有防冻措施。
10、风口与风道的连接采用直接粘接或软接头连接,连接处必须平整、密封(若因客户装修未完而暂时不能安装风口时,此项检查可放到“收尾复检”时进行)。
2.3.2 系统运行试验验收的基本标准1、系统运转平稳,无异常振动与声响,噪声不超过产品说明书中的设计指标及国家有关标准;2、末端设备(风机盘管机组、空调箱)温控开关的控制动作应正确,并与空调机组运行状态一一对应;3、系统送、回风畅通,出风口的温度达到设计标准;4、风口的三档风速风量的实测值与设计风量的偏差小于 10%。
2.3.3 冷凝水排放试验验收的基本标准1、冷凝水系统再次进行充水试验,没有渗漏现象;2、冷凝水排放通畅。
2.3.4 书面文档及遗留问题交接1、系统的设计方案、竣工图纸资料、使用说明书、各项试验数据、进场验收报告和隐蔽工程验收报告等书面文档资料齐全;2、因客户装修未完而遗留下暂时不能安装风口、控制器等问题时,我方将未安装的风口、控制器等一并移交给客户报馆,待客户装修完成后通知我方完成上述收尾工作;3、上述两项移交工作完成后,由客户在竣工验收报告上签字,系统移交完毕。
2.4 装修后收尾复检待收尾工作完成后,我方按照竣工验收的基本标准免费为客户进行一次系统复检。
3、验收实施办法3.1 验收人员由客户(或客户代表)及我方工程设计、监理人员共同组成;3.2 验收时间由我方提前 48小时告知客户,若客户因故无法参加,双方可另行确定验收时间;3.3 在验收过程中发现的质量问题,我方将予以改正。
若我方施工人员对发现的问题不加改正、企图蒙混过关,一经发现后,我方不但立即责令其无条件予以改正,还将赔付 1000 元的质量补偿金;3.4 验收工作完成后,双方应在验收报告上签字;3.5 为了表示对客户参加验收工作的谢意,我方为参加全部三次验收工作的客户提供100 元的验收服务费。
