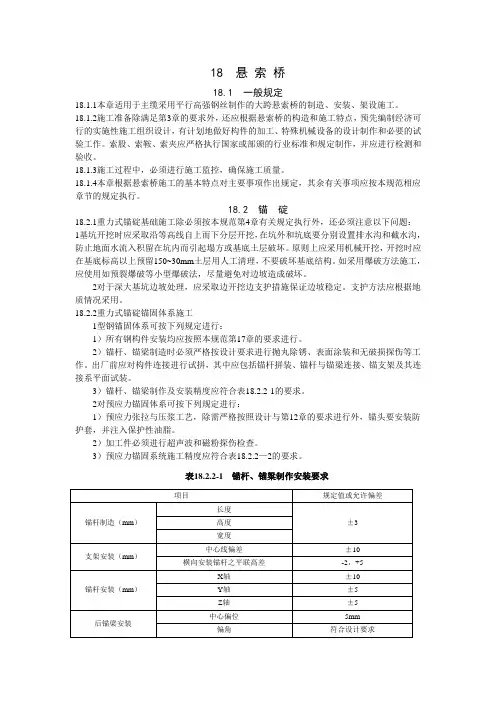

18 悬索桥18.1 一般规定18.1.1本章适用于主缆采用平行高强钢丝制作的大跨悬索桥的制造、安装、架设施工。
18.1.2施工准备除满足第3章的要求外,还应根据悬索桥的构造和施工特点,预先编制经济可行的实施性施工组织设计,有计划地做好构件的加工、特殊机械设备的设计制作和必要的试验工作。
索股、索鞍、索夹应严格执行国家或部颁的行业标准和规定制作,并应进行检测和验收。
18.1.3施工过程中,必须进行施工监控,确保施工质量。
18.1.4本章根据悬索桥施工的基本特点对主要事项作出规定,其余有关事项应按本规范相应章节的规定执行。
18.2 锚碇18.2.1重力式锚碇基础施工除必须按本规范第4章有关规定执行外,还必须注意以下问题:1基坑开挖时应采取沿等高线自上而下分层开挖,在坑外和坑底要分别设置排水沟和截水沟,防止地面水流入积留在坑内而引起塌方或基底土层破坏。
原则上应采用机械开挖,开挖时应在基底标高以上预留150~30mm土层用人工清理,不要破坏基底结构。
如采用爆破方法施工,应使用如预裂爆破等小型爆破法,尽量避免对边坡造成破坏。
2对于深大基坑边坡处理,应采取边开挖边支护措施保证边坡稳定。
支护方法应根据地质情况采用。
18.2.2重力式锚碇锚固体系施工1型钢锚固体系可按下列规定进行:1)所有钢构件安装均应按照本规范第17章的要求进行。
2)锚杆、锚梁制造时必须严格按设计要求进行抛丸除锈、表面涂装和无破损探伤等工作。
出厂前应对构件连接进行试拼,其中应包括锚杆拼装、锚杆与锚梁连接、锚支架及其连接系平面试装。
3)锚杆、锚梁制作及安装精度应符合表18.2.2-1的要求。
2对预应力锚固体系可按下列规定进行:1)预应力张拉与压浆工艺,除需严格按照设计与第12章的要求进行外,锚头要安装防护套,并注入保护性油脂。
2)加工件必须进行超声波和磁粉探伤检查。
3)预应力锚固系统施工精度应符合表18.2.2—2的要求。
表18.2.2-1 锚杆、锚粱制作安装要求表18.2.2-2 预应力锚固系统施工要求18.2.3重力式锚碇锚体混凝土施工1大体积混凝土施工需采取下列措施进行温度控制,防止混凝土开裂。
2024年一级建造师之一建港口与航道工程实务通关题库(附带答案)

2024年一级建造师之一建港口与航道工程实务通关题库(附带答案)单选题(共45题)1、在已有建筑物附近进行基槽开挖时,应选择()。
A.绞吸式挖泥船B.链斗式挖泥船C.小型抓扬式挖泥船D.大型铲斗式挖泥船【答案】 C2、定额直接费低于300万元的一般水工建筑项目,应计列小型工程增加费,按定额直接费的()计算。
A.2%B.3%C.4%D.5%【答案】 D3、港口与航道工程施工中,()不是工期索赔计算的分析方法。
A.网络分析方法B.按实际记录确定补偿工期C.概率分析法D.比例分析法【答案】 C4、下列关于水下裸露爆破施工的说法,错误的是()。
A.宜采用船投法B.从深水到浅水C.由下游向上游D.宜采用单串药包【答案】 D5、对混凝土温度的监测频次,在升温期间,环境温度、冷却水温度和内部温度应每()监测一次。
A.2~4hB.4~6hC.6~8hD.8~12h【答案】 A6、港口与航道工程防止混凝土结构开裂施工中,混凝土结构适宜地分段,合理地设置()A.变形缝B.结构缝C.施工缝D.后浇带【答案】 C7、港口与航道工程中,不可用于预应力混凝土构件主筋的是()。
A.热轧带肋钢筋B.热轧光圆钢筋C.冷拉钢丝D.刻痕钢丝【答案】 B8、()收到单位工程竣工报告后应及时组织对单位工程进行预验收。
A.监理单位B.建设单位C.施工单位D.质量监督机构【答案】 B9、钢板桩的施工要特别注意榫口,在沉桩前通常用不短于()m的钢板桩做通过检查。
A.1B.2C.3D.4【答案】 B10、配制港口与航道工程混凝土所采用的普通硅酸盐水泥,其熟料中的铝酸三钙含量宜在()范围内。
A.1M~5%B.6%~12%C.13%~19%D.20%~26%【答案】 B11、套用《沿海港口水工建筑工程定额》编制概算时,()工程的概算扩大系数按1.02 ~ 1.05确定。
A.斜坡式引堤B.直立式防波堤C.栈引桥D.斜坡式护岸【答案】 B12、配制港口与航道工程混凝土所采用的普通硅酸盐水泥,其熟料中的铝酸三钙含量宜在()范围内。
施工鉴赏之—厦门海沧大桥施工技术

施工鉴赏之—厦门海沧大桥施工技术优秀施工鉴赏之—厦门海沧大桥施工技术1、概况厦门海沧大桥是厦门岛的第二条对外通道,位于厦门岛西海域的东渡港小轮码头作业区。
工程全长5927.4m,其中XXX道桥为230m+648m+230m=1108m,为世界首座三跨连续全飘浮悬索桥(图1)。
图1厦门海沧大桥全景桥位所在海域属于正规半日潮,最位4.65m,最大潮差为6.92m,设计流速为0.91m/XXX覆盖层厚5~20m,为人工填土、海相沉积层、洪积、坡积、残积层组成。
基岩为凝灰岩、砂岩和花岗斑岩等。
厦门年平均气温18~21.5℃,设计风速47.4m/s。
最高通航水位为4.178m,通航净高55m,净宽不小于450m。
地震基本烈度为Ⅶ度。
桥址靠近厦门高崎国际机,桥梁结构的航空限高为133.53m。
该桥为双向六车道高速公路兼城市特大桥。
桥面宽度:32m,桥面纵坡<3%。
设计行车速度80km/h,设计车辆荷载汽车—超20级,设计基准期100年。
船舶撞击力(东航道西塔)kN。
2、主桥结构主桥采用230m+648m+230m=1108m三跨继续全漂浮钢箱梁悬索桥(图2)。
主梁采用扁平流线型钢箱梁,主缆采用PPWS索股,平行钢丝吊索,锚碇采用浅埋倒坡箱形扩展基础、空腹三角形框架式锚体重力式锚碇,主塔采用门式塔,桥面以上仅一道横梁,下部采用大直径钻孔桩基础。
图2桥型布置(尺寸单位:cm)(1)锚碇根据水文地质条件、布局受力公道性和布局外型的景观效果等条件,采用浅埋倒坡箱形扩展基础空腹框架式重力式锚碇(图3)。
由于东、西锚碇处为厚度很大的强风化泥质砂岩或凝灰熔岩,地基承载力较小(允许承载力为0.5MPa),锚碇基础选用了较大的平面尺寸(52m×74m);为了降低基础前趾局部的地基应力,基础前半局部采用了箱形空心断面以减轻自重,散索鞍支墩选用了箱型轻型布局;为增大锚碇的抗滑平安储备,基础采用6.7%的倒坡。
锚碇采用预应力锚固系统。
重力锚作业指导书

重⼒锚作业指导书四渡河特⼤桥重⼒锚作业指导书⼀、⼯程概况四渡河特⼤桥,恩施岸锚碇采⽤重⼒式锚碇。
重⼒锚前⾯开挖成锯齿形,并对底部基坑进⾏加固,锚碇前侧底部设鞍基底座,与后部锚体、侧⾯鞍室形成闭合体系。
闭合体系中部下部充填20号混凝⼟,顶部充填15号碾压混凝⼟。
鞍室顶板采⽤45cm厚1.54m 宽实⼼板,板顶现浇层厚14cm,采⽤40号聚丙烯合成单丝纤维混凝⼟,聚丙烯合成⽹状纤维掺量1.35kg/m3。
按照设计图,恩施岸重⼒式锚碇最⼤的开挖尺⼨⼤约为:65.363⽶(纵向)×69.336(横桥向)×45⽶(⾼),恩施岸重⼒式锚碇的三维图如图1所⽰。
图1 恩施岸重⼒式锚碇三维图⼆、施⼯⼯艺1、施⼯流程重⼒式锚碇⼤体积砼施⼯流程主要根据现有模板的数量、混凝⼟⽣产能⼒、现有的⼯程进度来确定⼯艺流程。
为了考虑到模板的周转、鞍部基础的施⼯⽅便,我部决定先施⼯底座钢筋及混凝⼟。
鞍部基础、锚塞体同步进⾏施⼯,整个重⼒式锚碇⼤体积砼施⼯流程图见图2。
图2 重⼒式锚碇⼤体积施⼯流程图2、钢筋制作安装⑴、准备⼯作钢筋下料前,技术员应检查钢筋的出⼚质保书和试验检验报告,钢筋的表⾯应洁净、⽆损伤、油渍和铁锈,带有颗粒状或⽚状⽼绣的钢筋不得使⽤。
钢筋加⼯前,作业队应按照图纸要求进⾏放样,⼩样表经主管技术员审查、核对后确保⽆误,再下达下料通知单,断料前应先将钢筋清理⼲净,成型前必须做样板,经检验合格再照样板成批加⼯配制。
弯曲的钢筋在同⼀平⾯内不得回弯。
钢筋应全部在路基加⼯棚内加⼯制作,钢筋加⼯的形状、尺⼨必须符合设计要求,加⼯半成品的钢筋应按型号、规格等进⾏编号挂牌,分别堆放,半成品的钢筋由运输车运往施⼯现场。
试验室对每批钢筋原材料、接头等抽样进⾏检验。
⑵、钢筋的调直对局部曲折、弯曲或成盘的钢筋应加以调直。
钢筋调直采⽤卷畅机,⽤卷畅机拉直钢筋时,I级钢筋冷拉率不宜⼤于4%,⽤锤击法平直粗钢筋时,表⾯伤痕不应使截⾯积减少5%以上。
悬索桥重力式锚碇现场基底摩擦试验规程_概述说明以及解释

悬索桥重力式锚碇现场基底摩擦试验规程概述说明以及解释1. 引言1.1 概述悬索桥是一种现代化的大型桥梁结构,其特点是主跨悬臂,通过一系列悬索与主桥塔之间的锚碇系统来支撑整个桥体。
这种结构不仅具有良好的工程美观性和经济性,而且在跨越较长距离时表现出优异的承载能力。
然而,悬索桥的锚碇系统对于整个结构的安全性和稳定性至关重要。
为了确保悬索桥锚碇系统的可靠性和稳定性,在设计和施工阶段需要进行基底摩擦试验。
该试验旨在评估锚碇点与基底之间的摩擦系数,并提供有效参考数据用于设计计算和工程施工。
同时,该试验也可以验证设计参数及施工方案的合理性,为后续的实际施工提供依据。
本文将详细介绍悬索桥重力式锚碇现场基底摩擦试验规程,并深入探讨其意义与应用。
首先简要介绍背景,然后阐述进行该试验的研究意义。
接下来会逐步阐述试验的具体目的以及实验方法与流程。
随后,将详细概述试验规程的内容,并重点强调设备准备与校准、试验步骤与记录要点。
进一步,对试验结果进行数据收集与处理,并展示和解读实验结果。
最后,通过推导结论并提出相应的建议性评述,总结出实验结论,并展望下一步研究方向。
1.2 背景悬索桥作为大跨度桥梁的重要形式之一,在现代城市化进程中起到了至关重要的作用。
它不仅可以极大地改善交通运输效率,还能提升城市形象和人们生活质量。
然而,由于悬索桥具有特殊的结构特点和工况条件,其设计、施工和运营管理等方面都存在很多挑战。
在悬索桥中,锚碇系统被用于固定主悬链与主桥塔之间的连接。
该系统需要能够抵抗桥体荷载引起的巨大拉力,并且保持足够的稳定性和安全性。
为了确保锚碇系统能够正常工作,在设计和施工阶段就需要开展基底摩擦试验。
1.3 研究意义悬索桥重力式锚碇现场基底摩擦试验的研究意义主要包括:首先,摩擦系数是评估锚碇系统工作性能的重要指标之一。
通过进行基底摩擦试验,可以准确测量并分析锚碇点与基底之间的摩擦系数,为后续设计和施工提供可靠的依据。
其次,摩擦系数与锚固系统的稳定性密切相关。
桥梁施工—悬索桥构造与施工

洞内应具备排水和通风条件。
锚碇混凝土施工精度要求
项目
锚碇结构轴线偏
基础
位
锚面槽口
断面尺寸
基础底面高程
土质 石质
顶面高程
大面积平整度
预埋件位置
允许偏差(mm)
– 地锚(重力式锚、隧道锚、岩体锚) – 自锚
地锚式悬索桥
自锚式的悬索桥与重力式地锚悬索桥受力大不相同,是
一个自平衡的结构体系,混凝土锚跨既承受轴向压力,又承 受上拔力,钢箱梁及砼加劲梁在自重及活载作用下是梁受弯, 在轴向压力作用下又是压杆。
悬索桥施工
一、 施工准备 施工准备应根据悬索桥的构造和施工 特点,预先编制经济可行的实施性施工组 织设计,有计划地做好构件的加工、特殊 机械设备的设计制作和必要的试验工作。 索股、索鞍、索夹应严格执行国家或部颁 的行业标准和规定制作,并应进行检测和 验收。
海沧大桥锚碇构造
重力式锚碇锚固体系施工
锚杆、锚梁制造时必须严格按设计要求进行抛丸除锈、表面涂装和 无破损探伤等工作。出厂前应对构件连接进行试拼,其中应包括锚杆拼装 、锚杆与锚梁连接、锚支架及其连接系平面试装。
预应力张拉与压浆工艺,除需严格按照设计与要求进行外,锚头要 安装防护套,并注入保护性油脂。加工件必须进行超声波和磁粉探伤检查 。
2、 猫道承重索可用钢丝绳或钢绞线。设计时充分考虑猫道自重及可能 作用其上的其他荷载,承重索的安全系数不小于3.0。猫道宜设抗风 缆,确保其稳定性。
3、采用钢丝绳做承重索时,须进行预张拉消除非弹性变形。预张拉荷 载不得小于各索破断荷载的1/2,保持60min,进行两次。测长和标 记在温度稳定的夜间进行。承重索按被指定的长度切断以后,其端部 灌铸锚头,锚头顶面须与承重索垂直,并对锚头进行静载检验,以策 安全。
锚碇及主缆施工课件

06
锚碇及主缆施工安全措施
施工现场安全措施
施工现场应设置安全警示标志和 安全防护设施,确保施工安全。
施工现场应保持整洁,材料堆放 有序,防止因杂乱无章而引发安
全事故。
施工现场应配备消防器材和急救 设备,并定期进行检查和维护,
确保其有效性。
施工人员安全培训
所有施工人员在上岗前应接受安全教 育培训,了解施工安全知识和技能。
、拉紧器等。
紧固索具设计
根据主缆特点设计紧固索具, 确保紧固过程中主缆不受损伤 。
紧固系统安装
将紧固设备、拉紧器和紧固索 具等安装到施工平台上,确保 安装牢固可靠。
紧固操作
控制紧固设备,对主缆施加适 当的拉力,使其紧固并保持稳
定。
05
锚碇及主缆施工质量控制
施工前的质量控制
施工前准备
确保施工队伍具备相应的资质和经验,检查施工设备是否完好, 确保施工材料质量合格。
锚碇及主缆施工课件
目录
• 锚碇施工概述 • 主缆施工概述 • 锚碇施工方法 • 主缆施工方法 • 锚碇及主缆施工质量控制 • 锚碇及主缆施工安全措施
01
锚碇施工概述
锚碇的定义与作用
锚碇的定义
锚碇是固定桥梁或大型结构的设 备,用于提供稳定性和支撑力。
锚碇的作用
锚碇的主要作用是固定主缆,防 止主缆滑动或弯曲,确保桥梁或 结构的稳定性。
施工方案审查
对施工方案进行详细审查,确保其符合工程要求和相关规范,对 可能存在的风险进行评估。
施工现场调查
对施工现场进行实地调查,了解地形、地质、水文等条件,为施 工提供依据。
施工中的质量控制
施工过程监控
对施工过程进行实时监控,确保施工操作符合规范要求,及时纠 正偏差。
北口大桥南锚沉井施工塔机布置方案优化

北口大桥南锚沉井施工塔机布置方案优化摘要:本文以温州北口大桥项目南锚沉井施工为例,介绍在厚软基地质条件和周边环境受限的情况下,大型沉井施工塔机布置方案的优化和决策。
关键字:沉井、软基、塔机布置、优化1概况1.1施工简介北口大桥南锚碇为重力式锚,其基础采用大型沉井结构,沉井顶面高程+4.0m、底标高-63.5m,置于密实卵砾石层。
沉井长宽高分别为70m×63m×67.5m,共分四次接高和四次下沉。
第一次接高由4节段组成,在高度达到23m后转换成第一次下沉施工,待沉井下沉至-15.5m后转换为第二次接高至38m,然后下沉-33.5m,第三次接高15m后转换下沉至-48.5m,以此类推,沉井施工累计接高67.5m且累计下沉至-63.5m后结束。
沉井首节为8m高的钢壳混凝土结构,钢壳以上均为钢筋砼结构,第2节高6m、第3节高4m、第4节至第11节均高5m,第12节高3.5m,末节高为6m。
平面分为30个隔仓,单仓内壁尺寸为10m×10.84m(顺桥向/横桥向),沉井外围井壁厚2m,中间隔墙标准壁厚1.2m,第2节和第3节沉井隔墙及内侧面设置齿坎,以提升封底与井壁间的抗剪能力。
图1 沉井结构示意图1.2地理环境该项目地处灵昆岛北口江岸侧,沉井施工区域地基土质由海积淤泥质黏土、夹粉砂、淤泥和卵石等组成,其软基层平均厚度约40m,具有“高压缩性、易扰动性、承载力低”等特性。
地下水主要分为潜水和承压水两类,工程地质条件差,首节钢沉井拼装前需对沉井隔墙附近地基进行砂桩、换填处理,以满足沉井接高施工承载要求。
沉井北侧靠近瓯江堤岸,南侧为二道防波堤,东侧设置泥浆池,西侧为水上栈桥施工通道。
沉井周边施工区域狭窄,阻碍因素多,为减少因地基不均匀沉降而影响施工,沉井周边便道则不考虑混凝土硬化,采用砖渣和预制砼板进行铺设,利于便道灵活调整。
如图2所示:现场图示意图图2 沉井概况1.3设备布置选择在地质条件和环境同时影响下,若采用桥门式起重机、固定式起重机、桅杆起重机均难以符合施工要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重力式锚碇系统施工工艺1 前言锚碇是悬索桥的主要承重结构,要抵抗来自主缆的拉力,并传递给地基基础。
锚碇按结构形式可分为重力式锚碇和隧道式锚碇。
重力式锚碇依靠其巨大的重力抵抗主缆拉力,隧道式锚碇的锚体嵌入基岩内,借助基岩抵抗主缆拉力。
隧道式锚碇只适合在基岩坚实完整的地区,其它情况下大多采用重力式锚碇。
2 重力式锚碇结构锚碇一般由锚碇基础、锚块、主缆的锚碇架及固定装置、遮棚等部分组成;当主缆需要改变方向时,锚碇中还应包括主缆支架和锚固鞍座(亦称扩展鞍座)。
重力式锚碇根据主缆在锚块中的锚固位置可分为后锚式和前锚式。
前锚式就是索股锚头在锚块前锚固,通过锚固系统将缆力作用到锚体。
后锚式即将索股直接穿过锚块,锚固于锚块后面,如图1所示,前锚式因具有主缆锚固容易,检修保养方便等优点而广泛运用于大跨悬索桥中。
前锚式锚固系统分为型钢锚固系统和预应力锚固系统两种类型。
型钢锚固系统有直接拉杆式(图1)和前锚梁式(图2)。
预应力锚固系统按材料不同有粗钢筋锚固形式和钢绞线锚固形式,如图3所示。
1-主缆;2-索股;3-锚块;4-锚支架;5-锚杆;6-锚梁图1 重力式主缆锚固系统结构图1-主缆;2-索股;3-前锚梁;4-锚杆;5-锚支架;6后锚梁图2前锚梁式锚固系统a)粗钢筋锚固;b)钢绞线锚固1-索股;2-螺杆;3-粗钢筋;4-钢绞线图3 预应力锚固系统2.1锚碇基础根据地质、水深和悬索桥结构的规模等,锚碇的基础可以分为直接基础、沉井基础、桩基础、井筒基础、复合基础等。
若持力层距地面较浅,适合采用直接基础;当持力层埋置深度大时,采用沉井基础、桩基础等。
2.2 锚块重力式锚碇的锚块就是重力式锚块,与基础形成整体,以抵抗由主缆拉力产生的锚碇滑动及倾倒。
2.3 主缆的锚固架及固定装置主缆的锚定架及固定装置将主缆拉力分散传布在锚块内,通常是由前梁、后梁、锚杆、定位构件和支撑结构组成。
如图2。
锚杆的数量一般与钢缆的丝束数相同。
根据主缆的架设方法,连接束股与锚杆的固定装置分为:用于空中送丝法的钢丝束股支座(或称靴跟)和用于预制钢丝束成缆法的套筒两种。
2.4 遮棚锚碇的遮棚是覆盖锚块及主缆等并建于锚碇基础上的结构物,一般采用钢筋混凝土或钢结构.如果高程合适,遮棚上面可以构筑路面,内部可以作为输配电,排水等设备的机房。
2.5 主缆支架当主缆在锚碇处改变方向时,则需设置主缆支架。
主缆支架可以独立地分开设置在锚碇之前,也可以设置在锚碇之内,它是主缆的支点。
主缆支架顶部设有支承钢缆的鞍座;当主缆支架设在锚碇之内时主缆就从这个鞍座开始分散开成为丝股,这个鞍座就是扩展鞍座或称散索鞍。
其主要功能是改变主缆索的方向,并把主缆的钢丝束股在水平和竖直方向分散开来,然后把这些钢丝束股引入各自的锚固位置。
主缆支架主要有三种形式,钢筋混凝土刚性支架、钢制柔性支架和钢制摇杆支架,如图4所示。
当采用刚性主缆支架时,扩展鞍座的底部必须设置辊筒,以适应主缆的伸缩。
锚碇可以看作是一个刚体,承受主缆的拉力,并将其传给地基。
主缆作用于锚碇上的力可分为水平分力和竖向分力。
锚碇在主缆的水平分力作用下不得产生滑移;而在竖向分力和锚碇自重力等作用下,在锚碇底面任意处的压应力不能超过地基上的容许压应力,否则将会出现地基下沉。
当然,锚碇也不得在主缆竖向分力作用下发生倾倒。
一般地,满足了锚碇不产生滑移的条件下,锚碇的自重将足以使锚碇不发生倾倒。
图4 主缆支架3 锚碇施工工艺流程图(见图5)图5 锚碇施工工艺流程图4 操作要点4.1 锚碇基础施工锚碇的基础施工与桥塔基础的施工相似,所不同的是桥塔基础以承受垂直力为主,而锚碇的基摇杆支座柔性支座刚性支座础则以抵抗水平力为主。
因此,锚碇基础底面挖成锯齿形、台阶形以确保锚碇在主缆的巨大拉力下不产生滑移。
由于锚碇基础体积巨大,对这种大体积混凝土的浇注及混凝土的特性具有特殊的要求。
如采用类似混凝土大坝的施工方法,及要求混凝土具有很好的流动性和较小的发热量,且在水中不分离等。
近年来,地下连续墙基础得到了广泛应用,这种基础的施工是先用挖槽机械,从施工基面沿基础边界向下挖槽,直到持力层;然后在槽中构筑侧壁。
成墙后挖除内部土柱,再向内部灌注素混凝土,构成基础。
锚碇由于体积庞大,基坑可采用机械开挖,也可采用爆破和人工开挖的方法。
开挖采取沿等高线自上而下分层进行。
在坑外和坑底要分别设排水沟和截水沟,防地面水流入、积留在坑内而引起塌方或基底土层破坏。
在采用机械开挖时,应在基底标高以上预留15cm~30cm厚土层用人工清理,以免破坏基底结构。
在采用爆破方法施工时,对于深陡边坡,应使用如预裂爆破等方法,以免对边坡造成破坏。
对于深大基坑及不良土质,应采用支护措施保证边坡稳定,支护方法有以下几种。
(1)喷射混凝土喷射混凝土采用的水泥标号不低于425号的硅酸盐水泥,砂粒径不大于2.5mm,石子粒径小于5mm。
推荐混凝土配合比(质量比)为水泥:砂:石=1:2:2.5:,水灰比为0.4~0.5。
采用湿喷机喷混凝土,水泥、砂、石等材料在进入喷射机料斗前应充分拌和均匀,并随拌随用,喷浆气压在0.3MPa~0.7Mpa范围内,喷射混凝土厚度为50mm~150mm,视边坡稳定情况而定,必要时可加钢筋网,以增加混凝土层的强度和整体性.这种喷射支护适用于岩层节理不发育,稳定性较好的地层。
此外对于节理发育,有掉块危险、稳定性中等的岩层可采用喷射混凝土加锚杆支护的方法。
(2)喷锚网联合支护适用岩石坡碎、稳定性差或坡度大而高的基坑。
其中锚杆分为普通锚杆和预应力锚杆两类。
普通锚杆采用螺纹钢,预应力锚杆多数采用钢绞线。
喷锚网联合支护的施工程序为开挖→清理边坡→喷射底层混凝土→钻孔→安装锚杆(锚索)→注浆→挂钢筋网→喷面层混凝土(如是预应力锚杆则还有张拉锚固→二次注浆→封锚等工序),其构造如图6。
1-钢筋网;2-锚固台座;3-锚索;4-喷射混凝土层;5-排水沟;6-排水管图6 喷锚网联合支护1)钻孔钻孔压水法和干作业法两种方式。
压水法使现场积水较多,成孔后要求将孔内清除干净,并不准用膨润土护壁,以免泥皮降低锚杆承载力。
2)安装锚杆锚杆在安装前必须除锈。
为保证锚杆安放于孔的中心,防止非锚固段产生翘曲和扰动孔壁,通常在锚杆上设置定位架。
钢筋锚杆一般每隔2m至4m设置一个,钢绞线锚杆每隔0.6m~0.7m设一个。
在安放锚杆时,应同注浆系统一并装入,非锚固段,钢绞线宜涂黄油并包以塑料薄膜或套管。
3)注浆注浆除有腐蚀性地下水的情况宜用防酸水泥外,一般采用普通水泥制浆,水灰比为0.45~0.6。
4.2 锚块锚块的施工除应按大体积混凝土施工方法进行外,其施工方法还受到锚固方式的影响。
主缆的锚固可分为各束股在锚块前面锚固的前锚式和各束股在锚块后面锚固的后锚式。
4.2.1 前锚式前锚式锚固分为两种情况,一种是将主缆锚定架及固定装置预埋在锚块混凝土中,再将前锚梁安装在锚块的前方与锚杆相连,此时锚杆多为钢眼杆;一种则是先预埋锚杆套管及其固定装置,当混凝土达到强度要求后,穿入锚螺杆,并对锚螺杆进行张拉、锚固,然后向套管内压浆。
最后将锚板安装在锚块前方与锚螺杆连接。
4.2.2 后锚式锚块的施工较简单,只需将锚固套管及其固定装置预埋在锚块混凝土中正确的位置上即可,因为主缆的锚固是将分散的丝股穿过套管在锚块后方的锚垫板上进行。
4.3 遮棚锚块施工结束后,用锚碇防护的遮棚可以同主缆的架设及锚固同时或在其后进行施工。
如果高程合适,锚碇的遮棚顶面可以直接作为路面。
当锚碇遮棚与路面高程相差甚远时,它实际上是一个钢筋混凝土房屋结构。
4.4 主缆支架(散索鞍)安装(1)底座板定位底座板通过在散索鞍混凝土基础中精确预埋螺栓而固定在基础上,调整好板面标高与位置后,在板底和四周浇筑高强度混凝土,使之稳固。
每个底座板都有多个螺栓,只有保证每个螺栓的位置精确,才能进行安装。
(2)安装支架(散索鞍)安装好底座板以后,开始安装散索鞍鞍体。
由于散索鞍与底座的连接是铰接,在主缆架设之前,散索鞍不能自立,必须在基础混凝土中预埋型钢支承架,一方面用于支撑鞍体,另一方面用于调整位置,准确定位。
散索鞍是重型构件,需有相当的起重设备才能安装。
如场地宽阔,可使用重型吊机安装,较为方便。
如使用吊机有困难,可用贝雷梁或万能杆件架设龙门架,将散索鞍运至龙门架下方,再由龙门架安装就位,精确调整就位。
(3)散索鞍施工精度要求散索鞍位置的精度直接影响主缆及分散索股的空间角度,从而影响主缆的受力。
因此,对散索鞍的安装精度要求必须严格控制。
散索鞍施工精度要求为:纵横向轴线误差最大值3mm,标高误差最大值3mm。
4.5 主缆锚碇架及固定装置由于主缆锚定架要传递巨大的主缆拉力,其固定装置要保证主缆每根索股进入锚体能保持精确的锚固位置。
因此,无论是前锚式锚定或后锚式锚定,其锚块内的主缆锚定架及固定装置的制造与安装均需达到一定的精度。
具体的制造方法是要使最终的组装状态能保证各股钢丝束的交点(主缆支架或扩展鞍座中心)位置的精度误差不大于±5mm。
在有条件的地方,主缆锚碇架及固定装置可以采用工场预制、整体安装的方法来施工。
但是主缆锚定架及固定装置的钢结构重量是很大的,往往无法进行整体安装,因而随着锚块混凝土的浇注,需逐步进行主缆锚定架及固定装置的拼装施工。
其架设拼装顺序如下:下部定位支承构架→后锚梁→中部定位支承构架→下段锚杆(或套管)→上部定位支承构架→上段锚杆(或套管)。
4.6 锚块混凝土施工悬索桥锚块属于大积混凝土构件,重力式锚碇体积十分庞大,混凝土浇注方量达几万立方米,例如宜昌长江大桥南北均达四万多立立米。
在施工阶段水泥产生大量的水化热,引起体积变形不均,从而产生温度应力及收缩应力。
当此应力大于混凝土本身的抗拉强度时,就会产生裂缝,影响混凝土的质量。
因此,水化热的控制是锚碇混凝土施工的关键问题。
对重力式锚碇锚块混凝土要做到:4.6.1混凝土的温度控制混凝土的水化热来源于水泥遇水后发生的水化反应。
水化热越大,混凝土的温升越高,与气温的差值越大,就会导致混凝土温度应力增大,从而产生裂缝。
混凝土体内温度受混凝土入仓温度和水泥水化热温升决定,降低混凝土温升主要有以下措施。
(1)选用低水化热品种的水泥一般来说,矿渣水泥、火山灰水泥、粉煤灰水泥等具有较低水化热特性,宜尽量采用,对普通硅酸盐水泥应经过水化热试验比较后选用。
(2)降低配合比中水泥的用量使用外加剂和外掺料可以减少水泥的用量,缓凝型的还可以延缓水化热峰值产生的时间,有利于减小混凝土的最高温升。
此外,可以使用粉煤灰作为外掺料,粉煤灰可以代替部分水泥,而且掺加粉煤灰的后期强度仍有较大的增长,可以将设计龄期强度延长到60d,将水泥用量减少到一个较低的水平。
粉煤灰的用量一般为水泥用量的15%~20%,对高掺量粉煤灰的混凝土经过试验确定。
