危险性较大的分部分项工程风险等级划分和重大风险统计

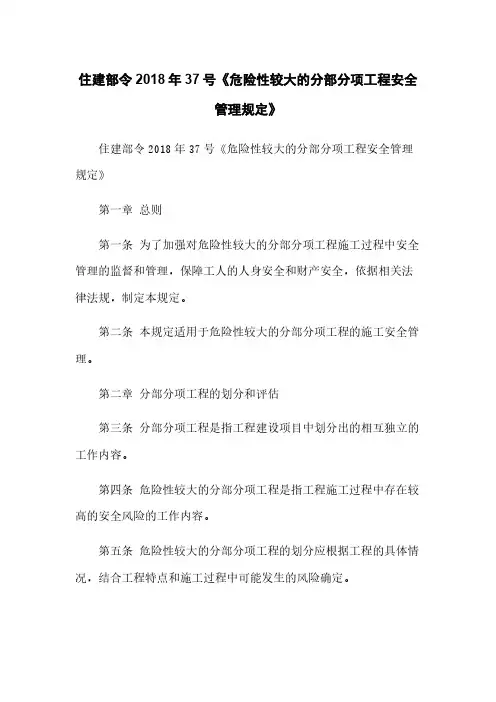

住建部令2018年37号《危险性较大的分部分项工程安全管理规定》

住建部令2018年37号《危险性较大的分部分项工程安全管理规定》住建部令2018年37号《危险性较大的分部分项工程安全管理规定》第一章总则第一条为了加强对危险性较大的分部分项工程施工过程中安全管理的监督和管理,保障工人的人身安全和财产安全,依据相关法律法规,制定本规定。
第二条本规定适用于危险性较大的分部分项工程的施工安全管理。
第二章分部分项工程的划分和评估第三条分部分项工程是指工程建设项目中划分出的相互独立的工作内容。
第四条危险性较大的分部分项工程是指工程施工过程中存在较高的安全风险的工作内容。
第五条危险性较大的分部分项工程的划分应根据工程的具体情况,结合工程特点和施工过程中可能发生的风险确定。
第六条危险性较大的分部分项工程应进行评估,并制定相应的安全预防措施和应急预案。
第三章施工安全管理责任第七条工程项目负责人应对危险性较大的分部分项工程的施工安全管理负总责。
第八条工程项目负责人应组织相关人员对危险性较大的分部分项工程进行安全风险评估,并制定专项安全管理方案。
第九条危险性较大的分部分项工程的施工安全管理应明确责任分工,明确责任人员的责任和权限。
第四章施工安全管理措施第十条危险性较大的分部分项工程的施工应遵守相关的安全规范和施工操作规程。
第十一条危险性较大的分部分项工程的施工现场应设立醒目的安全警示标志,确保工人和外来人员能够清晰了解施工区域的安全状况。
第十二条危险性较大的分部分项工程的施工现场应设置必要的安全防护设施,包括围栏、安全网、护栏等,确保施工现场的安全。
...第十六条所涉及的附件如下:附件1:危险性较大的分部分项工程安全风险评估表附件2:危险性较大的分部分项工程安全预防措施附件3:危险性较大的分部分项工程施工应急预案第十七条所涉及的法律名词及注释如下:1. 工程项目负责人:负责工程项目整体管理的主要责任人。
2. 安全风险评估:对工程施工过程中可能发生的危险性较大的分部分项工程进行风险评估,确定相应的安全措施。

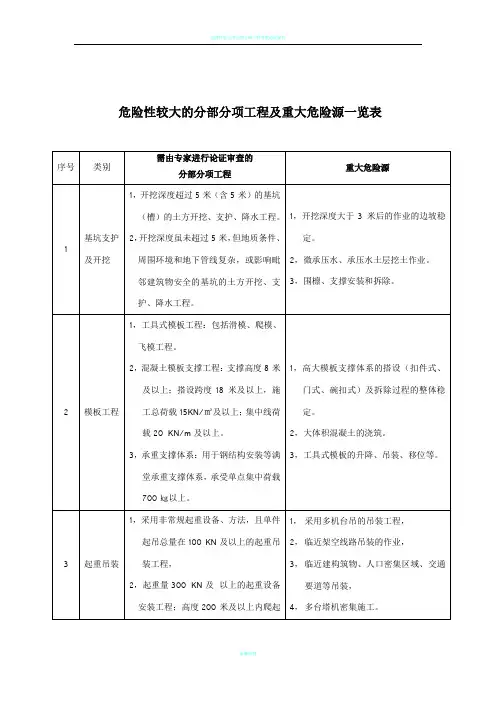

危险性较大的分部分项工程及重大危险源一览表

拆除爆破
1,采用爆破拆除的工程,
2,码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程,
3,可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。
4,文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
1,多台机械同时进行的拆除工程,
2,微承压水、承压水土层挖土作业。
3,围檩、支撑安装和拆除。
2
模板工程
1,工具式模板工程:包括滑模、爬模、飞模工程。
2,混凝土模板支撑工程:支撑高度8米及以上;搭设跨度18米及以上,施工总荷载15KN/㎡及以上;集中线荷载20KN/m及以上。
3,承重支撑体系:用于钢结构安装等满堂承重支撑体系,承受单点集中荷载700㎏以上。
危险性较大的分部分项工程及重大危险源一览表
序号
类别
需由专家进行论证审查的
分部分项工程
重大危险源
1
基坑支护
及开挖
1,开挖深度超过5米(含5米)的基坑(槽)的土方开挖、支护、降水工程。
2,开挖深度虽未超过5米,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物安全的基坑的土方开挖、支护、降水工程。
1,开挖深度大于3米后的作业的边坡稳定。
8
隧道(大型顶管)工程
隧道工程:
土体冻结法施工工艺;逆作法施工工艺;暗挖法施工工艺。
1,盾构机(顶管机)的进出洞施工,
2,垂直吊运、水平运输、管片和管节拼装,
3,采用冷冻法的旁通道和泵站开挖的搭设(扣件式、门式、碗扣式)及拆除过程的整体稳定。
2,大体积混凝土的浇筑。
3,工具式模板的升降、吊装、移位等。
3
危险性较大的分部分项工程专项施工方案的主要内容

危险性较大的分部分项工程专项施工方案的主要内容一、前言在建设工程中,有些分部分项工程由于其特殊性和复杂性,具有较大的危险性。
为了有效管理和控制施工过程中的风险,必须制定专项施工方案,以确保施工安全顺利进行。
二、施工环境分析1.工程地理位置及环境:描述工程所处地理位置及周边环境,包括交通情况、气候条件等影响施工的因素。
2.地质条件分析:对工程地质条件进行详细分析,指出可能存在的地质灾害隐患。
三、施工风险评估1.危险源识别:对分部分项工程施工中可能存在的危险源进行识别和分析,包括但不限于高处作业、电气作业、机械作业等。
2.风险评估与等级划分:根据危险源的性质和可能造成的损失,对施工风险进行评估,并划分不同等级,确定应对措施的紧急程度。
四、专项施工方案1.安全管理措施:制定详细的安全管理方案,包括施工人员培训、安全防护用具配备、应急预案等内容,确保施工人员的安全。
2.施工技术措施:针对特殊的施工工艺和方法,制定详细的施工方案,确保施工过程中的安全可控。
五、应急预案1.突发情况处理:制定突发情况的处理流程和措施,包括火灾、事故、人员伤亡等情况的处理方法。
2.应急演练计划:制定应急演练计划,定期组织应急演练,提升施工人员的应急处理能力。
六、监督检查1.监督机制:建立健全的监督机制,对施工过程中的安全情况进行监督检查,确保施工方案的有效实施。
2.不定期检查:定期对施工现场进行不定期检查,发现问题及时处理,确保施工过程的安全。
七、总结危险性较大的分部分项工程专项施工方案的制定对施工安全至关重要。
只有科学合理地制定施工方案,并严格执行,才能有效管理和控制施工过程中的风险,确保施工安全顺利进行。

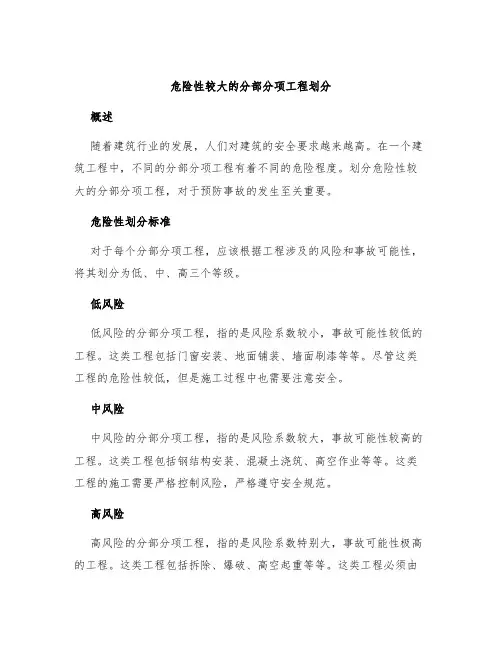

危险性较大的分部分项工程划分

危险性较大的分部分项工程划分概述随着建筑行业的发展,人们对建筑的安全要求越来越高。
在一个建筑工程中,不同的分部分项工程有着不同的危险程度。
划分危险性较大的分部分项工程,对于预防事故的发生至关重要。
危险性划分标准对于每个分部分项工程,应该根据工程涉及的风险和事故可能性,将其划分为低、中、高三个等级。
低风险低风险的分部分项工程,指的是风险系数较小,事故可能性较低的工程。
这类工程包括门窗安装、地面铺装、墙面刷漆等等。
尽管这类工程的危险性较低,但是施工过程中也需要注意安全。
中风险中风险的分部分项工程,指的是风险系数较大,事故可能性较高的工程。
这类工程包括钢结构安装、混凝土浇筑、高空作业等等。
这类工程的施工需要严格控制风险,严格遵守安全规范。
高风险高风险的分部分项工程,指的是风险系数特别大,事故可能性极高的工程。
这类工程包括拆除、爆破、高空起重等等。
这类工程必须由专业的施工团队进行施工,施工前需要对周边环境进行细致的安全评估。
同时需要遵守所有的操作规范和安全标准,确保施工过程中不会发生事故。
建议根据工程的危险性等级,施工团队应采取不同的安全措施,确保工程的安全。
在划分危险性等级时,应考虑以下因素:1.工程的复杂性。
复杂的工程可能涉及多种风险,需要采取更加严格的安全措施。
2.工程的规模。
规模较大的工程,容易引起事故,需要采取更加严格的安全措施。
3.工程的特殊性。
特殊的工程涉及风险较高,需要采取更加严格的安全措施。
同时,在安全措施的具体制定上,可以考虑以下几个方面:1.为施工人员提供安全培训和知识普及,让施工人员有更清晰的安全认识;2.强化现场管理,制定详细的安全操作规范,规范现场工作流程;3.落实现场安全专责人,专门负责现场安全监管;4.采购符合规格要求的安全防护装备,确保施工人员的人身安全。
结论在建筑施工过程中,划分危险性较大的分部分项工程,对于预防事故的发生至关重要。
在制定安全措施时,应根据工程的特点和风险等级来制定,同时加强现场管理,提高施工人员的安全认识,从而确保建筑工程的安全。
危险性较大分部分项工程安全管理办法(3篇)

危险性较大分部分项工程安全管理办法(一)预警的分级定义(1)发生初步定性为重大安全事故的为一级预警:发生一级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场配合集团指挥抢救,分析原因,配合调查,落实后续工作;(2)发生基坑坍塌或隧道破坏、工地发生死亡事件,事故初步定性为一般安全事故,有重大社会影响的为二级预警:发生二级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场配合集团指挥抢救,分析原因,配合调查,落实后续工作;(3)工地发生死亡事故,死亡人数超过一人,事故初步定性为一般安全事故的为三级预警:发生三级预警及以上预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场指挥抢救,分析原因,配合调查,落实后续工作;(4)工地发生死亡事故,死亡人数不超过一人为四级预警:发生四级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场,指挥抢救,落实善后工作;(5)深基坑或区间施工发生管线或基坑变形报警、工地现场发生工伤事故、治安滋事等情况的为五级预警:发生五级预警,项目公司分管生产的副总经理或总工、施工总承包管部分管生产的副总经理或总工必须及时到达现场,分析原因,制订对策。
(二)报告时间(1)轨道交通建设工地一旦突发防汛抢险及其他灾害性事故或事件,事故单位必须在第一时间内逐级上报;(2)事故发生后集团按《工程建设重大事故报告和调查程序规定》及上级相关管理部门的应急预案要求,以最快方式(45分钟内)将事故简要情况向相关上级部门报告;(3)各类突发事件事故应在事发第一时间内向市建交委和相关上级部门报告。
(三)报告程序(1)施工单位报告程序a.一旦突发防汛事故或事件,事故单位现场负责人必须在第一时间内向建设方现场项目经理报告;如特别重大事故直接向项目公司主要领导报告,后按程序报告;b.如发生重伤、死亡事故,现场必须做好抢救人员和保护好现场工作,以防事故进一步扩大。
建设部令第37号.危险性较大的分部分项工程安全管理规定[3]
![建设部令第37号.危险性较大的分部分项工程安全管理规定[3]](https://img.taocdn.com/s3/m/d74b0c79a9956bec0975f46527d3240c8447a1bf.png)
建设部令第37号.危险性较大的分部分项工程安全管理规定一、编制目的二、适用范围三、危大工程范围深基坑支护高支模脚手架钢结构桥梁隧道爆破起重吊装高空作业防水堵漏管道穿越水下作业四、专项施工方案编制(一)编制原则专项施工方案应当根据勘察、设计文件和施工现场实际情况,科学合理地确定施工方法、技术措施和安全防护措施。
专项施工方案应当符合国家有关标准、规范和技术规定,满足质量、安全、环保、节能等要求。
专项施工方案应当明确危大工程的重点部位和环节,注重对周边环境和人员安全的保障。
专项施工方案应当具有可操作性、可控性和可检验性,便于监理、监督和验收。
(二)编制内容危大工程概况:包括危大工程名称、位置、规模、结构形式、主要参数等。
危大工程风险分析:包括对周边环境、地质条件、气象条件等可能影响危大工程安全的因素进行分析,并评估可能发生的事故类型、后果和概率。
危大工程施工方法:包括对危大工程的施工顺序、步骤、关键节点等进行说明,并给出相应的图示或示意图。
危大工程技术措施:包括对危大工程所需的材料、设备、人员等进行选择和配置,并给出相应的技术要求或标准。
危大工程安全防护措施:包括对危大工程所需的安全防护设施、器材等进行选择和配置,并给出相应的安装位置、数量等;对危大工程所需的安全教育、培训、交底等进行安排和要求;对危大工程所需的安全监测、巡视、检查等进行安排和要求;对危大工程可能发生的险情或事故进行预防和应急处置措施。
危大工程验收标准:包括对危大工程的质量、安全、环保等方面的验收标准和方法。
(三)编制程序施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。
实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。
危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制。
专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
危(一)危大工程范围及其划分根据规定第三条的规定,危大工程是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。
危险性较大的分部分项工程风险管理规定(最新版)

危险性较大的分部分项工程风险管理规定(最新版)危险性较大的分部分项工程风险管理规定(最新版)本文旨在制定危险性较大的分部分项工程的风险管理规定,以确保工程设计、施工和运营过程中的安全性和可靠性。
1. 定义1.1 危险性较大的分部分项工程:指在设计、施工或运营过程中,可能带来重大危害或潜在风险的工程项目。
1.2 风险管理:指识别、评估、控制和监测工程项目中的各种风险,并采取相应措施降低风险对工程项目的不利影响。
2. 责任与义务2.1 项目经理应负责制定和实施危险性较大的分部分项工程的风险管理计划,并确保其有效性。
2.2 设计师应理解并遵守相关法律、法规和标准,设计安全可靠的工程项目并提供必要的风险评估报告。
2.3 施工单位应按照风险管理计划执行工程施工,并采取必要的安全措施和防护措施。
2.4 运营单位应建立健全的安全管理制度,监测工程项目的安全运营情况,并及时处理可能导致事故发生的风险。
3. 风险管理流程3.1 识别风险:项目经理应组织专业人员对危险性较大的分部分项工程进行风险识别,包括可能存在的人员伤害、环境污染、设备损坏等风险。
3.2 评估风险:根据风险识别结果,评估风险的可能性、影响程度和紧迫性,确定风险等级。
3.3 控制风险:制定相应的风险控制措施和应急预案,确保风险在可接受的范围内。
3.4 监测风险:定期对工程项目的风险进行监测和评估,并及时调整控制措施和应急预案。
4. 文件管理4.1 危险性较大的分部分项工程的风险管理计划、风险评估报告等相关文件应妥善保存,并在需要时提供给相关部门查阅。
4.2 所有人员应对文件内容保密,未经许可不得泄露相关信息。
5. 管理审核5.1 项目经理应定期对危险性较大的分部分项工程的风险管理工作进行审核,确保风险管理措施的有效性。
5.2 相关部门和专业人员有权对危险性较大的分部分项工程的风险管理工作进行监督和检查。
6. 处罚措施6.1 对未按照规定制定和执行风险管理措施的单位或个人,将依法追究责任,并给予相应处罚。
危险性较大的分部分项工程汇总

危险性较大的分部分项工程汇总分部分项工程是工程项目中的一个重要概念,通常指项目按功能、空间位置等划分成若干个相对独立的工程范围,每个工程范围都由一项或多项工程项目组成。
在建筑工程中,分部分项工程通常是工程项目管理的基本单元,能够帮助项目管理人员分工明确、便于监理和验收等。
然而,并非所有的分部分项工程都一样,有些分项工程存在着较大的危险性,可能会对工程项目的安全和质量产生较大的影响。
下面我们就来对一些危险性较大的分部分项工程进行汇总和分析。
1. 电气工程电气工程是建筑工程中不可或缺的一部分,但同时也是较为危险的工程之一。
电气工程中存在着电气设备的安装、接线、电缆敷设等工作,如果操作不慎或者存在设计缺陷,可能会造成电路短路、漏电、火灾等严重后果。
因此,在电气工程施工时,需要严格按照规范要求操作,确保施工安全。
2. 钢结构工程钢结构工程是建筑工程中常见的一种结构形式,具有强度高、使用寿命长等优点。
然而,在钢结构工程施工过程中,存在着高空作业、吊装、焊接等高风险作业,一旦操作不慎可能会引发坠落、火灾、结构失稳等事故。
因此,在进行钢结构工程施工时,需要加强安全管理,严格执行安全操作规程。
3. 高空作业工程高空作业是建筑工程中常见的一种特殊作业,包括高空清洁、高空维修、高空安装等工作。
高空作业存在着坠落、物体抛掷、设备故障等风险,一旦发生事故可能会造成严重的人身伤害。
因此,在进行高空作业工程时,必须严格执行安全操作规程,配备专业的安全设备和人员。
4. 深基坑工程深基坑工程是在城市建设中常见的工程类型,包括地下室、地下管廊等工程。
深基坑工程的施工过程中,常涉及排水、支护、爆破等危险性较大的作业,一旦存在设计缺陷或者施工操作不当,可能会引发坍塌、水灾等严重后果。
因此,在进行深基坑工程时,需要科学合理的设计和施工方案,并加强监督管理。
总的来说,危险性较大的分部分项工程在工程施工中具有重要的地位,需要引起项目管理人员的高度重视。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
风险评价一级
3
塔式起重机安拆
(施工单位无资质证书,作业人员未持证上岗)
作业活动类
施工现场
其他伤害
1、塔式起重机安拆单位必须具有塔式起重机安装、拆卸业务的资质,作业人员必须具有建筑施工特殊工种作业操作证书;
2、在塔式起重机安装前,项目部管理人员应对施工单位的资质证书和作业人员的特殊工种证书进行检查;
设备设施类
施工现场
触电
1、防护设施与外电线路的安全距离及搭设方式应符合《施工现场临时用电安全技术规范》JGJ46要求;
2、防护设施完成后由安全员进行检查,发现不符合规范要求的,安排专业电工进行整改;
3、进场前进行安全教育;
4、进行特殊工种教育;
5、持证上岗。
企业级
风险评价一级
6
施工升降机基础设施
(特殊基础未编制施工方案或未经过验收)
2、采用起重机械进行安装的工程;
3、起重机械设备自身的安装、拆卸。
5
脚手架工程
1、搭设高度50m及以上落地式钢管脚手架工程;
2、提升高度150m及以上附着式整体和分片提升脚手架工程;
3、架体高度20m及以上悬挑式脚手架工程。
1、搭设高度24m及以上的落地式钢管脚手架工程;
2、附着式整体和分片提升脚手架工程;
3、承重支撑体系:用于钢结构安装等满堂支撑体系。
4
起重吊装及安装拆卸工程
1、采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;
2、起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
1、采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程;
3、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
1、各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程;
2、混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程;
3、退场,更换有资质的单位和人员。
企业级
风险评价一级
表E.1(续)
序号
名称
类型
区域位置
可能发生的事故类型及后果
主要风险控制措施
管控层级
责任
单位
责任人
备注
4
模板支架架体
(超过一定规模的模板支架稳定性不满足要求)
设备设施类
作业楼层
坍塌
1、进行设计参数计算;
2、根据设计参数进行搭设;
3、进行专家论证,按论证方案施工;
4、搭设完毕进行验收;
5、混凝土浇筑过程中专人监督检查;
6、进行模板支架安全事故案例培训;
7、进行应急处置培训;
8、编制应急预案,若发现支架不稳定时停止施工,现场出现紧急情况时启动应急预案。
企业级
直判(超过一定规模的危大工程)
5
施工用电外电防护设施
(防护设施与外电线路的安全距离及搭设方式不符合规范要求)
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
2
土方开挖工程
开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
3
模板工程及支撑体系
1、工具式模板工程:包括滑模、爬模、飞模工程;
2、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上;
3、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程;
4、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
1、建筑物、构筑物拆除工程;
2、采用爆破拆除的工程。
7
其它
1、施工高度50m及以上的建筑幕墙安装工程;
2、跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程;
3、悬挑式脚手架工程;
4、吊篮脚手架工程;
5、自制卸料平台、移动操作平台工程;
6、新型及异型脚手架工程。
表D.1(续)
序号
分部分项工程
风险等级
重大风险
较大风险
6
拆除、爆破工程
1、采用爆破拆除的工程;
2、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程;
4、责令停止挖土,待支护结构达到设计强度后再继续开挖。
企业级
风险评价一级
2
脚手架拆除
(安全措施不到位情况下进行悬挑工字钢拆除作业)
作业活动类
脚手架作业区
高处坠落物体打击
1、根据方案拆除步骤进行操作;
2、设置警戒区;
3、安排专人现场监督检查;
4、对工人进行安全教育、事故案例教育;
5、作业人员系好安全带,戴安全帽,穿防滑鞋。
危险性较大的分部分项工程风险等级划分
表D.1 危险性较大的分部分项工程风险等级划分表
序号
分部分项工程
风险等级
重大风险
较大风险ቤተ መጻሕፍቲ ባይዱ
1
基坑支护、降水工程
1、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;
2、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
A
A
表E.1 重大风险统计表
序号
名称
类型
区域位置
可能发生的事故类型及后果
主要风险控制措施
管控层级
责任
单位
责任人
备注
1
基坑开挖
(支护结构未达到设计要求的强度提前开挖下层土方)
作业活动类
基坑作业区
坍塌
1、当基坑上方的锚杆、土钉、支撑未达到设计要求时,严禁向下超挖土方;
2、制定操作规程及管理办法;
3、开工前对作业人员进行安全技术交底;
设备设施类
主体结构
起重伤害
安排专人负责方案的编制,联系相关人员进行验收。
企业级
风险评价一级
3、开挖深度超过16m的人工挖孔桩工程;
4、地下暗挖工程、顶管工程、水下作业工程;
5、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
1、建筑幕墙安装工程;
2、钢结构、网架和索膜结构安装工程;
3、人工挖扩孔桩工程;
4、地下暗挖、顶管及水下作业工程;
5、预应力工程;
6、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
