消防管道试压方案

合集下载

消火栓管道试压方案

消火栓管道试压方案

消火栓管道试压方案消防设施中的一个重要组成部分就是消火栓系统,它能够提供可靠的灭火水源,在火灾发生时起到关键的作用。

为了保证消火栓系统正常工作,需要对其进行定期的试验和试压。

本文将探讨消火栓管道试压的方案。

一、试压目的和要求1.检查管道系统的密封性,确保没有漏水现象;2.检查管道系统的耐压能力,确保管道系统能够承受工作压力;3.预防管道漏水或破裂引发事故。

试压要求主要有以下几点:1.试压压力应符合设计要求,一般为1.5倍工作压力;2.试压时间应根据管道长度和公称直径进行合理计算,确保试压结果准确可靠;3.试压时应注意安全,对管道系统进行充分排气,并进行逐段升压,确保安全可控。

二、试压方案1.准备工作试压前,需要进行以下准备工作:1.1.清除管道系统中的杂质和污物,保证管道内部的清洁;1.2.检查管道系统连接的紧固情况,确保连接牢固;1.3.清除管道系统的堵塞物,保证水流畅通。

2.试压步骤试压步骤主要包括以下几个环节:2.1.充分排气试压前,需要充分排除管道系统内的气体,以防止气体压力影响到试压结果。

可以通过打开消火栓系统中的球阀,将气体排出。

2.2.封堵管道试压前,需要封堵管道的入口和出口,以防止试压过程中水流逸出。

可以使用软管或者密封胶带进行封堵。

2.3.开始试压试压时,可以使用压力计等设备进行监测。

应根据试压要求逐段升压,确保安全可控。

试压压力一般为1.5倍工作压力,持续一定时间,根据管道的长度和公称直径进行合理计算。

2.4.检查管道系统试压结束后,需要对管道系统进行检查。

可以通过检查水表读数或者观察管道系统是否有漏水现象,来确定管道系统的密封性和承压性能是否合格。

如有漏水现象或者管道破裂,需要及时修复。

三、注意事项在消火栓管道试压过程中,需要注意以下事项:1.试压时应严格按照试压方案进行操作,不得随意操作;2.试压过程中要确保安全,避免试压压力超过管道系统的承受能力;3.如发现管道系统有漏水现象,应立即停止试压,并进行修复;4.进行试压时,应注意周围的环境和设备的安全,以免对人员和设备造成伤害。

消防管道试压冲洗方案

消防管道试压冲洗方案

消防管道试压冲洗方案一、管道试压1)试压用的压力表不少于2只,其精度不应低于1.5级,量程应为试验压力的1.5-2倍。

2)对不能参与试压的设备、仪表、阀门及附件应以隔离拆除,加设的盲板应做明显标记,并记录临时盲板的数量。

3)水压强度试验的测试点应设在系统管网的最低点,对管网注水时,应将管网内的空气排净,并应缓慢升压,升到试验压力后稳压30min。

目测管网应无泄漏和变形,且压力降不应大于0.05Mpa。

0.1Mpa=1公斤。

4)水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力为设计工作压力,稳压24h应无泄漏。

5)系统试压过程中当出现泄漏时,应停止试压并放空管网中的水,消除缺陷后,重新再试,试压完成后,应及时拆除所有临时盲板及试验用的管道,并应与记录核对无误,且应按规范填写记录卡。

6)试压时必须设有专用的放水测试阀,不得随便乱拆管道进行放水。

7)本工程分为两个系统,地下室车库和±0.00以上商铺喷淋系统的强度试验压力为1.45Mpa,严密性试验压力为0.95Mpa。

±0.00以上的公共回廊和中庭加密喷淋系统的强度试验压力为 1.4Mpa,严密性试验压力为0.8Mpa。

二、管道冲洗1)管网的冲洗应在强度试验合格后分段进行,应先地下,后地上,其顺序:配水干管配水管配水支管。

2)冲洗前,应对系统的仪表采取保护措施,止回阀和报警阀等应拆除,在其结束后及时复位,对管道的支架,吊架进行检查,必要时应采取加固措施。

3)对不能经受冲洗的设备和冲洗后可能存留脏物、杂物的管段应进行清理,冲洗直径100mm以上的管道时,应对其死角和底部进行敲打,但不得损伤管道。

4)水压试验和冲洗应用生活用水进行,冲洗时,排水管道的截面不得小于被冲洗管道截面的60%,水流速度应大于3m/s,其流量应大于设计流量,冲洗时应连续进行,当出水口的颜色透明度与入口一致时方可结束,水流和方向应与其工作方向一致,冲洗结束后,应将管内的水排清,并按规范填写记录卡。

消防水管道打压试验方案

消防水管道打压试验方案

消防水管道
打压试验方案
编制:审核:审批:
维修中心消防水管道打压试验方案
我施工队计划对维修中心水管道进行打压试验。

具体方案汇报如下:一:试压介质:水试验压力:18Kg/cm2保压时间:2h 压降不超过:0.02Kg/cm2
试压设备:手动及电动试压泵
二:试压时主要技术措施:
1.在试压管段最高点加设排气阀,在试压时将气排尽,在低点设泄水阀;
2.压前检查管道安装情况。

3.在灌水前做好一切准备,连接好打压设备及管道,制定好排水位置及连接好排水管道;
4. 开始时要缓慢加压,并不断检查打压管段情况;
5. 现较大泄漏点马上停止加压并泄水,修理后重新打压;
6. 试压压力表必须准确无误,压力表不少于2块,精确等级不
小于1.5级别,控制阀必须可靠;
7. 打压合格后,降压至工作压力,压力为1.6Mpa,进行管道密
封试验,保压24h后不漏为合格;
8.打压后应对管道进行冲洗,冲洗应连续进行,当出水口的颜色、
透明度与入处的颜色基本一致时,冲洗方可结束;
9. 管网冲洗的水流方向应与灭火时管网的水流方向一致;
10. 冲洗结束后,应将管网内的水排除干净。

三:打压步骤:
1.在地埋管阀门起点处加盲板与外管网隔离,
2.打压
3.在三层消火栓处排气
4.在一层消火栓处泄水
此方案是否可行,请总包和监理审批,并尽快确定水源及排水位置。

Welcome To Download !!!
欢迎您的下载,资料仅供参考!。

消防管道试压方案

消防管道试压方案

消防管道试压方案消防管道试压分两个阶段进行,分别是预试验阶段与主试验阶段。

1. 预试验阶段,步骤如下。

(1) 将试压管道内的压力降至大气压,并持续 60 分钟。

这一时段内要保证没有空气进入管道。

(2) 缓慢地将管道升压至试验压力并稳压 30 分钟,期间如有压力下降可注水补压( 但不得高于试验压力)。

检查管道接口。

配件等处有无渗漏现象( 如有则停止试压,并查明原因采取相应措施后再组织试压)。

2、主试阶段,步骤如下。

在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的 10-15%。

每隔 3 分钟记录一次管道剩余压力,共 30 分钟。

若这 30 分钟内试压管道剩余压力有上升趋势,则水压试验结果合格。

如在 30 分钟内试压管道内剩余水压无上升趋势,则再持续观察 60 分钟。

如在整个 90 分钟内压力下降不超过 0.02MPa,水压试验结果合格。

主试验阶段若以上两条均不能满足则水压试验结果不合格须查明原因采取相应措施后再组织试压,消防给水管网试压没有按施工方案和规范要求进行。

管网试压分试漏检修和强度试验两步进行。

试漏是在常压或稍起压状态下进行,而强度试验分工作压力和试验压力两阶段进行。

目前有些工地只对管网进行试漏试验或试验压力不符合设计和规范要求,这样给系统的正常运行带来了隐患。

按照规范的要求,管网安装完毕后,应进行强度试验和严密性试验。

对于生活给水和消防给水管道,试验压力为管道工作压力的 1.5 倍,并且不小于 0.6MPa。

强度试验是管网在实验压力下10min,压力降不大于 0.05 MPa 为合格。

然后将试验压力缓慢降至工作压力,经检查无渗漏,则严密性试验为合格。

对于自动喷淋灭火系统。

当设计工作压力≤1.0 MPa 时,水压强度试验压力为设计工作压力的 1.5倍,并且不低于 1.4MPa;当设计压力>1.0MPa 时,水压强度试验压力应为该工作压力加 0.4MPa。

水压强度试验是管网在实验压力下稳定 30min,压力降不大于 0.05MPa 为合格。

消防管试压方案

消防管试压方案

目录一、编制依据 (1)二、工程概况 (1)三、试验段划分 (1)四、试压方案 (1)1、做好试压前准备工作 (1)2、管段的后背稳定措施 (2)3、管段试压堵板 (2)4、试压方法 (2)5、试压注意事项 (3)6、试压组织和管理 (3)7、冲洗消毒 (3)消防管试压方案一、编制依据1、《安徽芜湖宣城民用机场飞行区消防工程设计图纸》2、《给水排水管道工程施工及验收规范》(GB50268-2008)3、《民用机场飞行区场道工程质量检验评定标准》(MH5007-2017);4、《胶圈电熔双密封聚乙烯复合供水管道工程技术规程》(CECS395:2015);二、工程概况芜湖宣城新建民用机场飞行区消防工程内容包括:飞行区站坪消防工程、飞行区跑道消防工程和飞行区生活给水管网工程。

本工程共有飞行区消防管网12361.53米,飞行区生活给水管网2044.92米。

三、试验段划分管道工程敷设和安装完毕后,宜分段进行系统水压试验。

正确划分试压段,分段试压,分段长度不超过1000米。

1、各安装管段为一个试压段;2、试压段划分要有利于安全和便于操作检查,能使完成的管段及时分批回填,要有利于总体工程进度控制,要有利于安装工程均衡施工。

四、试压方案末端室外消火栓出口静压不小于0.14MPa,系统试验压力为0.8MPa。

试验分为预试验和主试验阶段;试验合格的判定依据采用允许压力降值。

1、做好试压前准备工作①管道敷设检查合格后,除接口部位(长度1.0m)外,沟底至管顶上方50cm处应按设计要求覆土及夯实;管道中最后一个焊接接口完毕一个小时以上方可进行水压试验。

②对管道、接点、接口、附件、阀门井支墩等进行外观检查,支墩及锚固设施应达到设计要求。

③试验管段上的所有连接部位均便于检查,所有敞口均应封闭,不得有渗漏水现象;④试验管段不得包括水锤消除器、室外消火栓等管道附件,系统包含的各类阀门应处于全开状态;不能参与试验的系统、设备、消火栓、安全阀、仪表及管道附件等应可靠隔离,不得用阀门作为封堵;⑤进、排水管路和排气孔合理布置;⑥管内垃圾、杂物应清理干净,试压前管道应进行充水浸泡,时间不少于24h;⑦采用弹簧压力计时,精度不应低于1.5级,最大量程应为试验压力的1.3 ~1.5倍,表盘直径不宜小于150mm,且压力表不得少于2块,使用前应经校正并具有符合规定的检定证书。

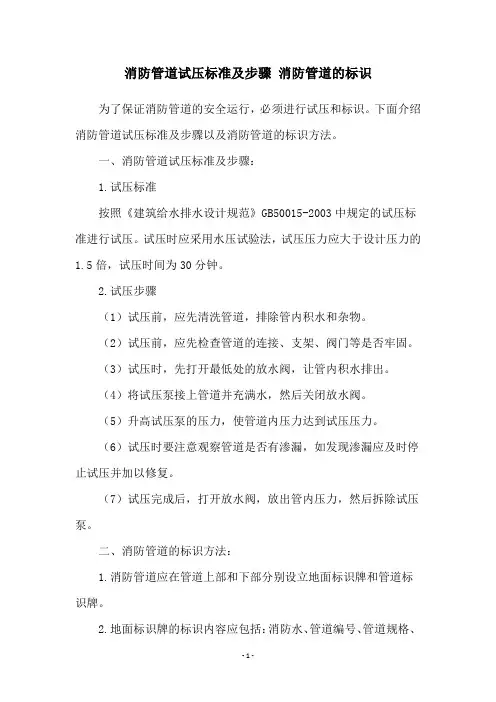

消防管道试压标准及步骤 消防管道的标识

消防管道试压标准及步骤 消防管道的标识

消防管道试压标准及步骤消防管道的标识为了保证消防管道的安全运行,必须进行试压和标识。

下面介绍消防管道试压标准及步骤以及消防管道的标识方法。

一、消防管道试压标准及步骤:
1.试压标准
按照《建筑给水排水设计规范》GB50015-2003中规定的试压标准进行试压。

试压时应采用水压试验法,试压压力应大于设计压力的
1.5倍,试压时间为30分钟。

2.试压步骤
(1)试压前,应先清洗管道,排除管内积水和杂物。

(2)试压前,应先检查管道的连接、支架、阀门等是否牢固。

(3)试压时,先打开最低处的放水阀,让管内积水排出。

(4)将试压泵接上管道并充满水,然后关闭放水阀。

(5)升高试压泵的压力,使管道内压力达到试压压力。

(6)试压时要注意观察管道是否有渗漏,如发现渗漏应及时停止试压并加以修复。

(7)试压完成后,打开放水阀,放出管内压力,然后拆除试压泵。

二、消防管道的标识方法:
1.消防管道应在管道上部和下部分别设立地面标识牌和管道标识牌。

2.地面标识牌的标识内容应包括:消防水、管道编号、管道规格、
流向箭头、管道起止点。

3.管道标识牌的标识内容应包括:管道编号、管道规格、流向箭头、压力等级、试压日期、试压压力、试压时间、检验单位、检验人员。

4.标识牌应采用耐候性好、颜色鲜艳、标识清晰可辨的材料制作,标识应牢固可靠,不易脱落。

5.消防管道应按照国家或地方有关规定,定期进行检测、维护和更换。

对于已经停用或拆除的消防管道,应及时拆除其标识牌。

以上就是消防管道试压标准及步骤以及消防管道的标识方法的
相关内容,希望能对大家有所帮助。

消防喷淋管道试压施工方案

消防喷淋管道试压施工方案

消防喷淋管道试压施工方案一、施工准备1、施工前,根据图纸和设计要求,确定试压区域,并进行相应的准备工作,保证管道之间及周围的空隙清理干净。

2、准备所需的工具和试验设备,包括试压泵、压力表、压力控制阀、试压皮带、胶管等。

3、对试验设备进行检查和校准,确保设备工作正常、准确。

4、验收阀门,确保阀门运行正常,密封性良好。

二、试压试验1、管道试压方法2、试压步骤(1)在试压前关闭所有试验管道的阀门。

(2)将试压泵与试验管道相连,确保连接处密封。

(3)打开试压泵,使其作为主动压力源。

(4)按照设计要求逐段逐段进行试压,并记录每一段试验压力和试验时间。

(5)试压时,压力逐渐升高到设计值,保持一段时间,观察压力表的变化情况。

(6)保持试验压力一段时间后,逐步减压,检查是否有漏水、渗水现象,确保试验段的密封性。

(7)对完成试压的管道记录试压试验结果,包括试验日期、试验段长度、试验压力、试验时间等。

三、试压安全措施1、施工现场的周边区域设置警示标志,确保人员的安全。

2、试压泵和压力容器要有防爆措施,以防止意外发生。

3、试压试验过程中,应安排专人负责监测试压泵和管道的工作情况,一旦发现异常,应立即停止试压并采取相应的应急措施。

4、严禁使用有明显裂缝、变形或损坏的管道进行试压。

5、试验过程中,禁止在试验段范围内进行其他的施工作业,以免影响试压试验结果。

四、试压验收标准1、试压试验压力达到设计压力时,压力保持1小时,不得有漏水、渗水现象。

2、试压试验段全部合格,且试压试验结果记录完整、准确,方可进行管道的下一步施工。

3、试压完成后,对试验段的管道进行清理,清除试压时的残留物,确保管道内部清洁。

总结:本文明确了消防喷淋管道试压施工方案的步骤和注意事项,包括施工前的准备工作、试压方法、试压步骤、安全措施以及试压试验的验收标准。

通过本方案的实施,能够确保消防喷淋管道的质量和安全性。

消防系统安装工程管道试压及冲洗方案

消防系统安装工程管道试压及冲洗方案

消防系统安装工程管道试压及冲洗方案管道系统施工完毕,经检查符合设计要求之后,根据施工进展情况可分段进行管道水压试验,需要隐蔽的管道,试压须在隐蔽前做完。

(1)试压前,应编制固定的试验方案,并报请有关方批准,试压应请现场监理参加。

试压前应将不能参与试压的系统、设备、仪表及管道附件等加以隔离,加置盲板的部位应有明显标记和记录。

(2)消防管道试压可分层分段进行,上水时最高点要有排气装置,高低点各装一块压力表,上满水后检查管路有无渗漏,如有法兰、阀门等部位渗漏,应在加压前紧固,升压后再出现渗漏时做好标记,卸压后处理,必要时泄水处理。

冬季试压环境温度不得低于5℃,夏季试压最好不直接用外线上水防止结露。

试压合格后及时办理验收手续。

(3)喷洒系统试压:封吊顶前进行系统试压,为了不影响吊顶装修进度分层分段试压,试压完后冲洗管道,合格后可封闭吊顶。

吊顶材料在管箍甩口处开一个30mm的孔,把预留口露出,吊顶装修完后把丝堵卸下安装喷洒头。

(4)消防给水系统设计水压试验压力为1.4MPa。

试验用水采用自来水,水压强度试验的测试点应设在系统管网的最低点,试压前安好跑风、泄水及堵板,打开管路阀件。

对管网注水时,应将管网内的空气排净,管网内充满水后开始缓慢升压,压力升至试验压力一半时,检查管路无异常,继续升压至试验压力,达到试验压力后稳压30min,目测管网应无泄漏和无变形,且压力降不应大于0.05MPa为合格。

水压严密性试验应在水压强度试验和管网冲洗合格后进行。

试验压力应为设计工作压力,稳压24小时应无泄漏。

(5)在试验过程中如遇泄漏,不得带压修理,应消除缺陷后,应重新试压。

试压完毕后,应及时拆除所有临时盲板、核对记录,并填写《管道系统试压记录》。

(6)管道系统强度试验合格后,应进行清洗。

清洗主要采用自来水冲洗,以清除管道内的焊渣等杂物。

冲洗前先将系统中的流量减压孔板、过滤装置拆除,冲洗水质合格后重新装好,冲洗出的水要有排放去向,不得损坏其他成品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

消防管道试压方案
消防管道试压分两个阶段进行,分别是预试验阶段与主试验阶段。

1. 预试验阶段,步骤如下。

(1) 将试压管道内的压力降至大气压,并持续 60 分钟。

这一时段内要保证没有空气进入管道。

(2) 缓慢地将管道升压至试验压力并稳压 30 分钟,期间如有压力下降可注水补压( 但不得高于试验压力)。

检查管道接口。

配件等处有无渗漏现象( 如有则停止试压,并查明原因采取相应措施后再组织试压)。

2、主试阶段,步骤如下。

在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的 10-15%。

每隔 3 分钟记录一次管道剩余压力,共 30 分钟。

若这 30 分钟内试压管道剩余压力有上升趋势,则水压试验结果合格。

如在 30 分钟内试压管道内剩余水压无上升趋势,则再持续观察 60 分钟。

如在整个 90 分钟内压力下降不超过,水压试验结果合格。

主试验阶段若以上两条均不能满足则水压试验结果不合格须查明原因采取相应措施后再组织试压,消防给水管网试压没有按施工方案和规范要求进行。

管网试压分试漏检修和强度试验两步进行。

试漏是在常压或稍起压状态下进行,而强度试验分工作压力和试验压力两阶段进行。

目前有些工地只对管网进行试漏试验或试验压力不符合设计和规范要求,这样给系统的正常运行带来了隐患。

按照规范的要求,管网安装完毕后,应进行强度试验和严密性试验。

对于生活给水和消防给水管道,试验压力为管道工作压力的倍,并且不小于。

强度试验是管网在实验压力下10min,压力降不大于 MPa 为合格。

然后将试验压力缓慢降至工作压力,经检查无渗漏,则严密性试验为合格。

对于自动喷淋灭火系统。

当设计工作压力≤ MPa 时,水压强度试验压力为设计工作压力的倍,并且不低于;当设计压力>时,水压
强度试验压力应为该工作压力加。

水压强度试验是管网在实验压力下稳定
30min,压力降不大于为合格。

而水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压 24h,无泄漏为合格。

试压设备
供水泵,试压泵,压力表,带堵板法兰,以及进出水管路和配套阀门。

试压步骤
(1)将试压管段各配水点封堵,缓慢注水,同时将管内空气排出;(2)管道充满水后,进行水密封性检查;
(3)对系统加压,应缓慢升压,升压时间不应小于 10min;
(4)试压泵升压至规定的试验压力后,停止加压,稳压 30min,压力降不得超过 ;否则卸压后进行检查处理。

(5)在工作压力的倍状态下稳压30min 压力降不得超过,MPa,同时检查各连接处,不得渗漏。

否则卸压后进行检查处理,重复以上步骤,直
至符合要求为止。

(6)试验合格后,填写试验记录并签字。
