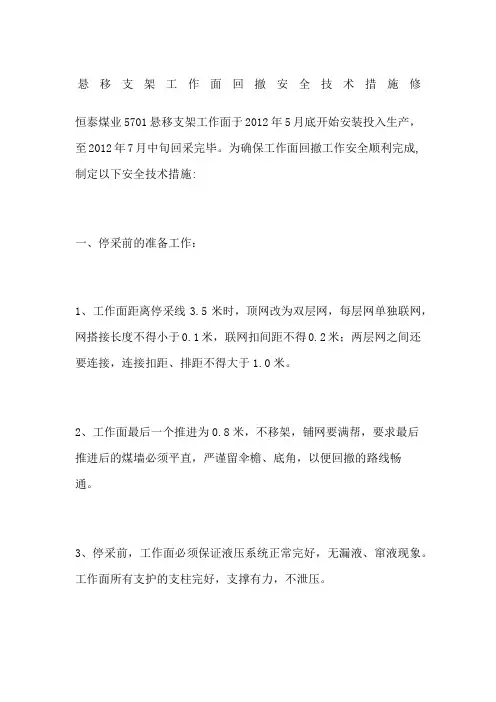

悬移支架工作面回撤安全技术措施修恒泰煤业5701悬移支架工作面于2012年5月底开始安装投入生产,至2012年7月中旬回采完毕。

为确保工作面回撤工作安全顺利完成,制定以下安全技术措施:一、停采前的准备工作:1、工作面距离停采线3.5米时,顶网改为双层网,每层网单独联网,网搭接长度不得小于0.1米,联网扣间距不得0.2米;两层网之间还要连接,连接扣距、排距不得大于1.0米。

2、工作面最后一个推进为0.8米,不移架,铺网要满帮,要求最后推进后的煤墙必须平直,严谨留伞檐、底角,以便回撤的路线畅通。

3、停采前,工作面必须保证液压系统正常完好,无漏液、窜液现象。

工作面所有支护的支柱完好,支撑有力,不泄压。

二、回撤前准备工作:1、在5702A5开口处安装一部回柱绞车,绞车压柱采用四压两戗,压柱必须牢固、可靠。

2、撤掉工作面下端头的π型梁支护,改为木支架进行支护。

木支架支护必须保证一梁三柱,柱腿保证支撑有力,木支架间距控制在500mm,木支架圆木规格不得小于长*宽=2.0*2.0米,圆木直径不小于φ16cm。

3、上下巷各准备一台5.5Kv的备用风机,A5备用风筒长度不得小于30米,A7不小于60米。

A5风机备用地点5702开口处;下巷风机备用地点为5702风门里侧。

4、备用材料:φ16cm以上,长2.0m的圆木152根。

备用工具:按实际需要。

三、回撤工艺:1、回撤方向:工作面从A5向A7回撤,上下巷从里往外回撤。

2、回撤方法:A5运输顺槽刮板运输机直接回撤,上下端头Π型梁、悬移支架用木支架替换现有支护,先支后撤。

3、回撤顺序:A5刮板运输机、工作面刮板运输机、工作面下部的Π型梁、悬移支架(贴帮柱、木支架与悬移支架进行先支后撤);A7回风顺槽管路、电缆、小型电器;A7运输顺槽管路、电缆、小型电器。

四、通风:按照工作面正常通风,A5进风,A7回风;回撤过程中如果工作面垮塌造成风路堵塞,要启动备用的风机进行上下巷单独供风。

悬移支架工作面回撤安全技术措施修

悬移支架工作面回撤安全技术措施修

编订:__________________审核:__________________单位:__________________悬移支架工作面回撤安全技术措施修Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1036-98 悬移支架工作面回撤安全技术措施修使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

恒泰煤业5701悬移支架工作面于20xx年5月底开始安装投入生产,至20xx年7月中旬回采完毕。

为确保工作面回撤工作安全顺利完成,制定以下安全技术措施:一、停采前的准备工作:1、工作面距离停采线3.5米时,顶网改为双层网,每层网单独联网,网搭接长度不得小于0.1米,联网扣间距不得0.2米;两层网之间还要连接,连接扣距、排距不得大于1.0米。

2、工作面最后一个推进为0.8米,不移架,铺网要满帮,要求最后推进后的煤墙必须平直,严谨留伞檐、底角,以便回撤的路线畅通。

3、停采前,工作面必须保证液压系统正常完好,无漏液、窜液现象。

工作面所有支护的支柱完好,支撑有力,不泄压。

二、回撤前准备工作:1、在5702A5开口处安装一部回柱绞车,绞车压柱采用四压两戗,压柱必须牢固、可靠。

2、撤掉工作面下端头的π型梁支护,改为木支架进行支护。

木支架支护必须保证一梁三柱,柱腿保证支撑有力,木支架间距控制在500mm,木支架圆木规格不得小于长*宽=2.0*2.0米,圆木直径不小于φ16cm。

煤矿悬移支架回采工作面回撤安全技术措施

煤矿悬移支架回采工作面回撤安全技术措施

28061工作面回撤施工安全技术措施28061工作面巷道因岩浆岩侵蚀严重,且矿井即将退出,已不再安排采掘任务;为确保巷道设备、材料的回收,经矿领导研究,决定对28061工作面巷道及巷道内的支架及设备进行回撤;为了确保回撤期间施工安全,特制定以下安全技术措施:一、工程概况1. 地质概况:根据目前28061工作面揭露的地质情况分析,28061工作面巷道主要沿煤层底板布置,直接底为砂质泥岩,基本底为细砂岩;直接顶为砂质泥岩,基本顶为中粒砂岩;工作面受火成岩侵蚀严重。

2. 巷道概况:28061工作面风巷为2m×2.5m(梁长2m、腿长2.5m)工字钢梯形单棚支护;28061工作面机巷为2.5m×2.5m(梁长2.5m、腿长2.5m)工字钢梯形单棚支护;28061工作面运输巷为2.6m×2.5m(梁长2.6m、腿长2.5m)工字钢梯形单棚支护;棚距中至中0.6m。

总回撤工程量950m。

二、施工方案1.施工位置:28061工作面。

(如图标识位置)2.施工方案:回撤分三步进行:①回撤28061工作面风巷(从二片盘向28061工作面方向风门以里的所有巷道内的支架及设备)在二片盘安设两组FBD-NO 5.0/2×7.5KW局部通风机。

②回撤②前,三片盘以下全部回撤结束;然后回撤28061风巷(联巷)及运输巷上部巷道(从改造巷向外至三片盘向28061拐弯处)在三片盘联络巷处安设两组FBD-NO5.0/2×7.5KW局部通风机。

③回撤时逐步进行,按照上述所述步骤顺序进行。

3.施工原则:①施工时按由里向外的顺序回撤;②严格按“先支后回”的方法进行作业。

③回撤期间各工种分工明确,确保安全施工。

4.施工内容:回撤巷道内型钢、各种管线、其它支护材料及设备等。

5.施工工序:回撤工字钢支架工序:安全质量检查→敲帮问顶→处理隐患→加强临时支护→运用单体柱升起棚梁→运用回柱器回出两帮型钢柱腿→放掉升棚梁的单体柱液→回撤型钢梁→外运回撤出的支护材料→进入下一循环。

关于回撤综采工作面支架的安全技术措施

关于回撤综采工作面支架的安全技术措施

3
支架解体过程中的安全措施
在解体过程中,应采取相应的安全措施,如设置 警戒区域、使用专用工具等,确保操作人员安全 。
位置。
规划回撤通道
02
根据工作面地形和设备布局,规划出一条安全、畅通的回撤通
道。
排除安全隐患
03
在回撤前,应对工作面进行全面检查,排除潜在的安全隐患,
确保回撤过程的安全。
支架解体
1 2
支架解体前的准备工作ห้องสมุดไป่ตู้
确保工作面顶板稳定,对需要解体的支架进行清 理和检查。
支架解体顺序
按照先上后下、先里后外的原则,有序地进行支 架解体。
工具与设备准备
01
根据回撤需要准备充足的工具和设备,如千斤顶、 滑轮、绳索、搬运车等。
02
对工具和设备进行安全检查,确保其完好无损,能 够正常工作。
03
根据工作面的实际情况选择合适的工具和设备,以 提高回撤效率和工作安全性。
02
回撤综采工作面支架的具体步 骤
确定回撤路线
确定回撤起点和终点
01
根据工作面长度和设备布置情况,确定回撤支架的起点和终点
评估工作面支架的完好程度和稳 定性,确保回撤过程中不会发生
倒塌或倾覆。
核实工作面支架的型号、数量和 分布情况,为制定回撤方案提供
依据。
人员培训
对参与回撤工作的人员进行安全培训,确保他们 了解回撤过程中的安全风险和应对措施。
培训人员掌握正确的支架回撤方法和操作技能, 提高工作效率和安全性。
强调团队协作和沟通的重要性,确保回撤工作顺 利进行。
关于回撤综采工作面支架的 安全技术措施
汇报人: 2023-12-30
目录

悬移支架工作面安装拆除安全技术措施

悬移支架工作面安装拆除安全技术措施
培训方式
采用理论授课、案例分析、实践 操作等多种方式进行培训,确保 操作人员充分掌握相关知识和技 能。
人员配备和职责划分
人员配备
根据工作面的具体情况,合理配置安 装、拆除、检修、运输等人员,确保 各项工作顺利进行。
职责划分
明确各岗位的职责和权限,建立责任 制,确保各项工作有人负责、有章可 循。
安全检查和隐患排查
02
03
安装拆除工艺复杂
悬移支架工作面的安装和 拆除涉及多个环节和步骤 ,工艺相对复杂,需要专 业的技术人员进行操作。
设备老化严重
部分悬移支架设备使用时 间较长,存在老化现象, 增加了安装和拆除的难度 和风险。
施工人员技能不足
部分施工人员对悬移支架 工作面的安装和拆除技术 掌握不够熟练,容易出现 操作失误。
应急预案应包括应急组织、通 讯联络、现场处置、医疗救护 、安全防护等方面的内容。
对参与应急救援的人员进行专 业培训,提高其应急处置能力 。
应急演练实施
定期组织悬移支架工作面安装和 拆除的应急演练,提高现场人员
的应急反应能力。
应急演练应模拟真实场景,包括 设备故障、人员伤亡等情况,确
保演练效果。
对演练过程中发现的问题及时总 结和改进,不断完善应急预案。
悬移支架工作面安装 拆除安全技术措施
汇报人:
2024-01-28
目录
CONTENTS
• 引言 • 悬移支架工作面安装拆除现状及
风险 • 安全技术措施方案 • 应急预案与处置 • 安全培训与人员管理 • 监管与考核评价机制 • 结论与展望
01
引言
目的和背景
确保悬移支架工作面的安全安装和拆除,防止事故发生,保障人员和设备安全。 提高安装和拆除效率,确保工程进度和质量。

工作面回撤支架施工安全技术组织措施

工作面回撤支架施工安全技术组织措施

工作面回撤支架施工安全技术组织措施在采煤工作中,工作面回撤支架施工是一个非常危险的环节,需要制定科学合理的安全技术组织措施,来确保施工安全,保障工人的生命财产安全。

1.施工前的安全准备在施工前,应该对工作面进行全面检查,清理落石、杂物等障碍物,确定施工方案,制定详细的安全施工计划。

同时,还应该配备所需的专用设备和工具,保证施工的安全高效进行。

2.施工人员的安全教育培训在施工前,必须对施工人员进行安全教育培训,特别是对于新近加入的施工人员应该进行必要的技术培训和安全教育。

同时,还要强调安全施工的重要性,与施工人员达成心理契约,确保他们严格遵守安全规程,认真履行岗位职责。

3.施工现场安全管理在施工过程中,应该对施工现场进行监督管理,安排专人负责施工现场安全管理,严格做好现场安全检查,发现隐患及时进行整改,确保施工现场的安全环境。

对于安全防护措施不到位的情况,要及时进行制止,并采取一定的惩罚措施,以强化安全施工的重要性。

4.施工过程中的安全措施在施工过程中,必须严格遵守规程,采取科学的安全措施。

首先应对支架进行验收,检查支架零部件是否齐全,支撑能力是否符合要求。

其次,应避免支架重复使用,控制支架使用寿命。

在支架的安装过程中,要加强检查,确保所有螺栓、螺母等零部件紧固牢固。

安装完成后,应当进行稳定性检查,确保支架的稳定性。

同时,应当增加支架的撑起次数,增强支架的承重能力。

5.施工结束后的安全评估支架施工结束后,还需要对支架的使用状况进行检测。

对于已经使用过一段时间的支架,要及时清理维修,修复损坏的零部件,确保支架的安全使用。

对于无法修复的支架则要及时进行更换。

同时,要对施工的安全效果进行评估,总结施工过程中存在的问题,探索解决的方法和措施,为下一次的施工提供有力的保障。

总结在工作面回撤支架施工中,安全技术组织措施至关重要,不仅要在施工前进行准备工作,还要在施工过程中加强安全措施的实施。

只有这样才能确保施工的安全高效进行,保护工人的生命财产安全。

安全技术之采面回撤悬移支架安全措施

安全技术之采面回撤悬移支架安全措施

安全教育培训
对参与采面回撤悬移支架的工作人员进行安全教育培训,确保他们了解操作规程、应急处置和安全意识。
制定应急预案
根据采面回撤悬移支架的特点,制定应急预案,包括火灾、电气事故、机械事故等可能的事故,明确应急处置流程。
准备阶段的安全措施
在实施阶段,应确保采面回撤悬移支架周围设置有效的安全防护装置,如防护栏、警示标识等,防止人员误入危险区域。
安全技术之采面回撤悬移支架安全措施的总结
随着科技的不断进步和工业的发展,采面回撤悬移支架安全措施将不断得到优化和完善,提高煤矿开采的安全性和效率。
未来发展趋势与展望
未来,采面回撤悬移支架安全措施将更加注重智能化和自动化技术的应用,实现支架的自动化控制和维护,提高工作效率和安全性。
随着环保意识的不断提高,采面回撤悬移支架安全措施将更加注重绿色环保和节能减排,减少对环境的影响和污染。
建立应急指挥系统
根据可能发生的事故类型,准备相应的应急物资,如急救药品、备用支架部件、照明设备等。
准备应急物资
定期进行针对采面回撤悬移支架可能发生的事故的应急演练,提高应急反应能力和救援效率。
定期进行应急演练
安全事故应急预案
06
安全技术案例分析
背景介绍:某矿在进行采面回撤悬移支架的过程中,面临较大的安全风险,如支架失稳、倾倒等问题。为了确保回撤过程的安全,该矿采取了一系列安全技术措施。
实施阶段的安全措施
安全防护装置
在进行采面回撤悬移支架移动时,应采用专业工具,如吊车、叉车等,确保支架稳定、平衡,避免倾倒或滑移。
支架移动安全
在采面回撤悬移支架操作过程中,应确保电气设备的安全使用,如定期检查电缆、插头等是否完好无损,避免漏电或短路事故。

21091悬移支架工作面拆除安全技术措施

21091悬移支架工作面拆除安全技术措施

郑州嵘昌集团宏鑫煤业有限公司21091工作面悬移架回收安全技术措施施工地点: 21091工作面施工单位:采煤队编制单位:技术科编制时间:2018年5月21日21091工作面回收安全技术措施为了保证21091工作面回收期间的安全,特制定以下工作面回收安全技术措施。

一、组织措施为加强该工作面回收期间的组织领导,特成立工作面回收领导小组。

组长:申阳伟副组长:刘国营秦同银徐占涛成员:朱朝保申志欣秦怀义申同收要求:1、跟班人员负责措施的现场监督落实,负责处理现场不安全隐患,有权采取临时措施。

2、工作面回收期间,采煤队队长,每班必须有一人跟班执行回收措施,落实领导小组安排的工作。

二、工作面支护状况21091工作面机尾悬移液压支护,出口处采用兀型钢支护,回收悬移液压支护工程量15m。

三、回收准备1、回收前,采煤队对工作面进行洒水降尘,确保煤体湿润,并在上出口处采用 2.2m 单体柱配合3m兀型钢作出口,保证出口巷道净高不小于1.8m。

2、回收前,施工中所用的工具(导链、钎子、单体柱、兀型钢梁、大锤、注液枪、坑木、小径木)必须到位。

3、回收前,根据现场情况生产技术科安排在上出口处由机电运输科安排安装绞车及信号装置。

4、采煤队可根据情况提前将工作面支架挡矸板拆除,回收前采煤队清理巷道杂物,保证巷高不低于1.8m。

5、回收前,液压车间提前将支架主管路拆除,并铺设一趟临时管路,保证泵站压力不小于22MPa 。

6、回收前,施工队上岗人员必须学习本措施并签字,后方可上岗。

7、回收前,施工中所用的工具(导链、钎子、单体柱、兀型钢梁、大锤、注液枪、坑木、小径木)必须到位。

8、回收前,电话工把电话移至工作面机尾处。

四、回收顺序及方法1、回收顺序21091工作面后段回收悬移液压支护工程量15m ,剩余工作面继续推进。

2、回收方法①悬移支架端头支架回收前,采煤队在机尾支架下侧兀型钢梁处刷煤墙,并进行闭帮,保证下宽不低于3米。

工作面回收示意图②悬移支架回收:回收前先摘除附件(翻转梁及挡矸板等),回收时先使用2m 单体柱配合兀型钢支设在待回支架下方,防止顶梁下落后顶部漏煤。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:AQ-JS-05379( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑悬移支架工作面回撤安全技术措施修Maintenance of safety technical measures for withdrawal of suspended support working face悬移支架工作面回撤安全技术措施修使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

恒泰煤业5701悬移支架工作面于2012年5月底开始安装投入生产,至2012年7月中旬回采完毕。

为确保工作面回撤工作安全顺利完成,制定以下安全技术措施:一、停采前的准备工作:1、工作面距离停采线3.5米时,顶网改为双层网,每层网单独联网,网搭接长度不得小于0.1米,联网扣间距不得0.2米;两层网之间还要连接,连接扣距、排距不得大于1.0米。

2、工作面最后一个推进为0.8米,不移架,铺网要满帮,要求最后推进后的煤墙必须平直,严谨留伞檐、底角,以便回撤的路线畅通。

3、停采前,工作面必须保证液压系统正常完好,无漏液、窜液现象。

工作面所有支护的支柱完好,支撑有力,不泄压。

二、回撤前准备工作:1、在5702A5开口处安装一部回柱绞车,绞车压柱采用四压两戗,压柱必须牢固、可靠。

2、撤掉工作面下端头的π型梁支护,改为木支架进行支护。

木支架支护必须保证一梁三柱,柱腿保证支撑有力,木支架间距控制在500mm,木支架圆木规格不得小于长*宽=2.0*2.0米,圆木直径不小于φ16cm。

3、上下巷各准备一台5.5Kv的备用风机,A5备用风筒长度不得小于30米,A7不小于60米。

A5风机备用地点5702开口处;下巷风机备用地点为5702风门里侧。

4、备用材料:φ16cm以上,长2.0m的圆木152根。

备用工具:按实际需要。

三、回撤工艺:1、回撤方向:工作面从A5向A7回撤,上下巷从里往外回撤。

2、回撤方法:A5运输顺槽刮板运输机直接回撤,上下端头Π型梁、悬移支架用木支架替换现有支护,先支后撤。

3、回撤顺序:A5刮板运输机、工作面刮板运输机、工作面下部的Π型梁、悬移支架(贴帮柱、木支架与悬移支架进行先支后撤);A7回风顺槽管路、电缆、小型电器;A7运输顺槽管路、电缆、小型电器。

四、通风:按照工作面正常通风,A5进风,A7回风;回撤过程中如果工作面垮塌造成风路堵塞,要启动备用的风机进行上下巷单独供风。

五、运输:1、5701A5的刮板运输机、皮带、管路、电缆、小型电器用人工搬运方式运至5702回采工作面。

2、工作面的Π型梁、悬移支架、木支架用5702回柱绞车拉运。

3、A5的绞车、单体支柱、铰接梁、管路、电缆、小型电器人工抬运至5702工作面。

六、回撤的要求:(一)、工作面设备材料回撤要求1、刮板运输机的回撤(1)工作面的刮板运输机部件从A5向A7回撤。

(2)首先对刮板运输机的链条、机头进行解体,解体后以人能拉动或绞车提拉时能顺利通过为原则。

(3)链条采用人拉运的方式。

人拉链条时,后部一定有一人照看,发现链条卡住要及时向拉运的人发出信号,防止突然卡住,人用力过猛发生意外。

(4)拉运时,一定要注意过工作面岩石时要慢慢拖运。

(5)刮板机回撤后,要将原刮板机位置的浮煤进行清理,形成一个运输通道,运输支护材料。

2、工作面下部Π型梁的回撤(1)首先在各组Π型梁间打木支架,保证木支架一梁三柱;进行先支后撤;(2)从工作面A7下端头Π型梁开始回撤。

(3)回撤操作为3人,其中二人操作,一人观察顶板及煤帮变化。

操作泄压和搬运Π型梁必须站在该组梁的上侧。

观察人站在梁与煤壁的斜上方,发现异常情况及时发出信号撤人。

(4)回撤时Π型梁的对梁不能同时泄压,要一根泄压并抬运至机道侧后,再对另一根梁进行回撤。

以此类推。

(5)一组Π型梁回撤后,要将该组梁下方的木支架和贴帮柱进行回撤。

木支柱、贴帮柱与梁的回撤依次进行。

(6)回撤Π型梁时,一定要先泄压后柱,然后是中柱,最后泄压前柱。

只有单体完全泄压,Π型梁落地,拽至安全地点后,才可以人工扛运。

严禁单体部分泄压,单体未落地,人进入老塘侧进行扛运。

3、工作面悬移支架回撤:(1)首先在悬移支架间架间打两组木支架,替换悬移支架,随着悬移支架的回撤,往上依次补打木支护,进行先支后撤。

(2)从工作面最下边一组悬移支架开始回撤。

(3)回撤操作为3人,其中二人操作,一人观察顶板及煤帮变化。

操作泄压和搬运悬移支架必须站在该组梁的上侧。

观察人站在梁与煤壁的斜上方,发现异常情况及时发出信号撤人。

(4)支架回撤前要先将该组支架的阀组、管线全部拆掉。

未拆掉的管线要用堵头堵好。

(6)回撤悬移支架时,一定要先泄压后柱,然后是中柱,最后泄压前柱。

只有单体完全泄压,悬移支架落地,才可以进行下一步操作。

悬移支架拉运前要将中柱和后柱卸掉,梁和柱要分开拉运。

(二)、A7设备材料回撤要求1、先回撤A7管路、电缆、小型电器,最后回撤下巷的超前支护。

2、回撤管路、电缆、小型电器采用人工抬运的方式运至5702回采工作面,回撤前,先切断电源,经电工检查确定无电后,方可进行回撤。

3、回撤超前支护时要从里往外进行,要逐架进行,严禁一次多拆。

回撤时,三个人进行操作,两个人操作超前,一个观察顶板。

观察人要仔细观察工作面、顺槽帮顶的变化,有异常变化及时发出信号撤人。

(三)、A5设备材料回撤要求1、先回撤管路、小型电器、电缆,再回撤超前支护。

2、回撤完工作面悬移支架后,然后回撤工作面木支架,回撤点柱,由里往外逐架进行,严禁一次拆完。

回撤时必须有一个人观察工作面,上端头的顶帮变化,出现异常及时发出信号撤人。

3、回撤超前支护时要从里往外进行,要逐架进行,严禁一次多拆。

回撤时,三个人进行操作,两个人操作超前,一个观察顶板。

观察人要仔细观察工作面、顺槽帮顶的变化,有异常变化及时发出信号撤人。

4、回撤电缆、小型电器前一定先切断电源,经电工检查确定无电后,方可进行回撤。

七、其他安全技术措施1、物件提拉安全技术措施(1)首先要保证绞车的完好,制动灵敏可靠。

钢丝绳无破碎,断丝,无直弯,插接的钢丝绳符合规定,严禁使用打扣连接的钢丝绳。

钩头必须套鸡心环,U型卡卡接的长度符合规定,绳卡的间距均匀,方向合理,绳头无毛丝。

(2)绞车压柱或地锚齐全、有力,不得松动。

用压柱的绞车必须带尾柱生根。

(3)拉件时,绞车工一定要听清或看准信号。

起车时要缓慢启动,严禁生拉猛拽。

(4)拉件时,绞车工要深刻注意跟件工的信号,发现变化及时停车。

2、物件起吊安全技术措施(1)吊物件时,必须选用拉力大于物件重量的导链。

固定导链的锚杆、棚子必须可靠,选用的绳套直径必须大于12.5mm,绳套必须使用绳卡,卡接的长度符合规定;选用的锚链必须使用连接环,连接环口必须使用螺栓连接并紧固,严禁用铁丝代替。

(2)用钢丝绳栓物件时,一定选择物件坚固处,并使物件吊起时重心适当,不得偏重。

(3)吊物件时,必须有一人观察物件起吊情况,指挥拉导链人员操作。

观察人和拉导链人员要站在物件起吊方向的相反方向。

观察人要时刻注意绳套或链环的受力和变化情况,要注意固定导链的锚杆、棚子的受力变化,出现异常变化及时通知拉导链人员停止操作。

(4)起吊物件时,要有专人看护现场,严禁物件周围站人,更不允许任何人通过。

(5)起吊物件时,拉导链人员要稳定、连续操作导链,严禁急拉猛拽。

3、拆卸物件安全技术措施(1)拆卸物件时必须使用专用工具,严禁使用重物猛砸硬敲。

(2)对于无法拆卸需要进行气割的物件,必须制定专项的电气焊安全技术措施,由总工程师批准后方可进行。

(3)同一设备的同型号配件拆卸后必须归类存放,统一运输,严禁拆卸后随意丢弃。

(4)小型电器拆电严禁一刀切。

拆卸的电缆头不得沾水,防止绝缘值降低。

4、抬运物件安全技术措施(1)选择抬运的抬杠、吊绳必须可靠。

(2)二人抬运时,要步调一致。

前面的人员要随时提醒路面情况,遇到难行的地点,要缓慢通过;多人抬运时,要有专人进行喊号,要保持整体的一致性。

(3)物件抬运到位后,严禁摔、扔,要先慢慢放下一头;如果二人抗肩侧不同,则必须在放物件前由后面的人员提醒,调整过来后方可放下物件。

(4)物件抬运到位后,要归类码放整齐。

5、通风检查安全技术要求回撤过程中要有专职的瓦斯检查工对工作面进行检查,每班不得少于三次,回撤作业现场负责人员必须携带便携式甲烷仪,挂在作业地点附近,随时监测老塘瓦斯的涌出情况。

测风工要每天对工作面进行一次测风,特别是遇到回撤后垮落严重时,要进行测风,当发现风流微弱不符合通风要求时,要及时启用备用的风机。

八、避灾路线1、瓦斯及有害气体涌出时的避灾路线:工作面→5701运输顺槽→A5运输上山反上山→5-7采区中部车场→+2010m水平A5运输上山→+2010m回风石门→+1937m 轨道上山→+1937m运输大巷→主斜井→地面2、水灾避灾路线:工作面→5701运输顺槽→采区运输返上山→采区中部车场→+2010m轨道上山→中央风井→地面这里填写您的公司名字Fill In Your Business Name Here。
