液压支架回撤安全技术措施

合集下载

液压支架的操作、维修安全技术措施

液压支架的操作、维修安全技术措施

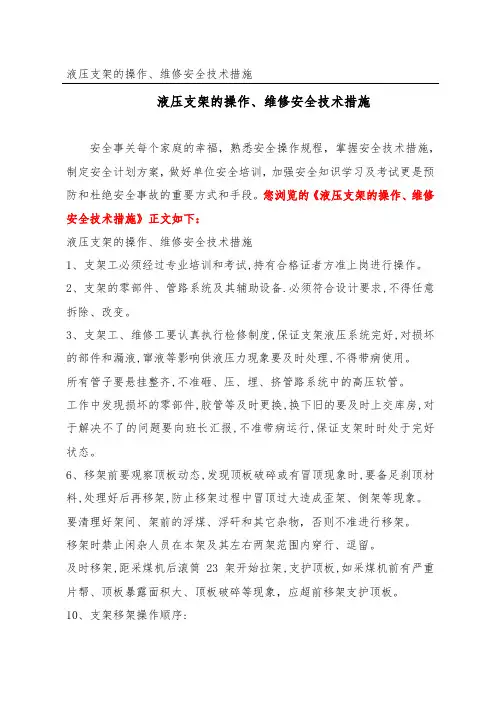

液压支架的操作、维修安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。

您浏览的《液压支架的操作、维修安全技术措施》正文如下:液压支架的操作、维修安全技术措施1、支架工必须经过专业培训和考试,持有合格证者方准上岗进行操作。

2、支架的零部件、管路系统及其辅助设备.必须符合设计要求,不得任意拆除、改变。

3、支架工、维修工要认真执行检修制度,保证支架液压系统完好,对损坏的部件和漏液,窜液等影响供液压力现象要及时处理,不得带病使用。

所有管子要悬挂整齐,不准砸、压、埋、挤管路系统中的高压软管。

工作中发现损坏的零部件,胶管等及时更换,换下旧的要及时上交库房,对于解决不了的问题要向班长汇报,不准带病运行,保证支架时时处于完好状态。

6、移架前要观察顶板动态,发现顶板破碎或有冒顶现象时,要备足刹顶材料,处理好后再移架,防止移架过程中冒顶过大造成歪架、倒架等现象。

要清理好架间、架前的浮煤、浮矸和其它杂物,否则不准进行移架。

移架时禁止闲杂人员在本架及其左右两架范围内穿行、逗留。

及时移架,距采煤机后滚筒23架开始拉架,支护顶板,如采煤机前有严重片帮、顶板暴露面积大、顶板破碎等现象,应超前移架支护顶板。

10、支架移架操作顺序:降前梁rarr;降前、后立柱rarr;移架rarr;用侧护板和底调千斤顶调架rarr;升前、后立柱rarr;升前梁11、降前后立柱的同时,打开拉架操纵手把,支架拉动后关闭降柱手把,支架到位后,关闭拉架手把.若是带压移架,则应先打开拉架手把,然后降前后立柱,支架拉动后,马上停止降柱,支架到位后,关闭拉架手把,升柱接顶,前后立柱须同时升降。

12、由于本工作面要托伪顶回采,这层伪顶极为松软.不能被动挤压,所以,前梁升起的程度以接触顶板,托住伪顶为标准,前梁降低不大于100MM。

13、移架过程中,需要利用侧护千斤顶和底调千斤顶随时对液压支架进行微调,使支架与输送机保持垂直,支架中心距保持 1.5plusmn;0.1M ,移架步距保持600MM ,拉线移架,使支架排列整齐成一条直线.偏差在plusmn;50MM之内。

工作面回撤支架施工安全技术组织措施

工作面回撤支架施工安全技术组织措施

工作面回撤支架施工安全技术组织措施 制定部门:某某单位时间:202X 年X 月X 日封面页工作面回撤支架施工安全技术组织措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。

您浏览的《工作面回撤支架施工安全技术组织措施》正文如下:一、概况XX工作面(XX运巷返掘开口点以下)XX#支架,因长期被水淹,顶板压力大,导致支架被压成死架,支架立柱全部损坏,其中,7#、9#支架掩护梁已断裂报废,根据公司研究决定,对面溜机头大件和XX#支架进行回收,为确保回收液压支架施工作业过程中的安全,特编制此安全技术措施。

三、巷道修复及轨道调整1、根据运输线路对12轨道上山121车场到122车场进行卧底,122车场到122石门进行刷帮、卧底及XX新运巷口进行抹角;按井下运输轨道质量要求铺设好XX运输顺槽轨道并调直、调平XX运输顺槽、122石门及车场、12采区轨道上山轨道,按一根/m补齐轨枕,并将轨枕捣实,保证沿途轨道运输达到标准。

清理以上沿途运输线路的杂物、车辆,管线吊挂好,确保轨道边缘距离两旁安设的管路、电器设备大于0.5m;巷道顶部吊挂的管线、设置的通风设施距轨面大于 2.0m,确保液压支架回拆运输过程中畅通无阻。

四、回拆支架前顶板管理1、先采用风钻打眼爆破落煤的方法进行刷帮 1.5米,每次刷帮进600 mm,同时刷帮1.5米的空间位置卧底高度达到1.8米。

打眼装药前后及刷帮、卧底时,必须严格执行l敲帮问顶l及检查支架安全情况,确保安全后方可进行施工。

刷帮爆破后,必须及时打出支架前探梁,防止顶板漏冒顶。

2、铺网采用金属菱形网片及钢丝绳:铺设第一张网前,首先将钢丝绳与金属菱形网用细铁丝绑扎,再将支架前探梁收回,然后逐台进行上架,每上架一台打开一台支架前探梁。

第一棵钢丝绳上架后,用葫芦张紧、绳卡固定在10#架顶板1#架下帮的锚杆上,保证钢丝绳及金属菱形网上架。

液压支架安装、撤除安全技术操作规程

液压支架安装、撤除安全技术操作规程

液压支架安装、撤除安全技术操作规程液压支架是一种在施工中起到支撑和稳定作用的重要设备,其安装和撤除操作对于保障工程安全具有重要意义。

为了确保液压支架在施工过程中的安全使用, 制定液压支架安装、撤除安全技术操作规程是必要的。

下面是一份液压支架安装、撤除安全技术操作规程的示例, 供参考:一、液压支架安装安全技术操作规程1.施工前准备(1)组织相关人员进行液压支架的安装工作, 并明确各人员的职责和任务;(2)核对液压支架所需要的材料、工器具和安全设施是否齐全;(3)进行液压支架的检查和维修, 确保其正常运行;(4)了解施工现场的地形、土质情况, 确保液压支架的安装位置合理;(5)制定液压支架的安装方案, 明确操作步骤和安全措施。

2.液压支架的安装(1)安全设施设置: 在液压支架安装区域内设置警示标识牌, 并根据需要设置安全防护网;(2)运输和搬运: 液压支架的运输和搬运应使用合适的起重设备和工具, 严禁人工搬运;(3)定位和支撑: 根据安装方案, 将液压支架放置在指定位置, 使用横杆、斜杆等进行支撑和固定;(4)连接和调整: 根据支架的规格和要求, 进行液压支架的连接和调整, 确保其稳定并能够承受施工负荷;(5)检查和测试:安装完液压支架后, 进行仔细的检查和测试, 确保其安装质量符合要求。

3.安全措施(1)安全帽、安全鞋等个人防护装备应当佩戴完整;(2)下雨、雪天和强风等恶劣施工环境应停止安装工作;(3)严禁在液压支架上临时存放或堆放物品;(4)在液压支架上作业时, 严禁超过设计荷载和工作限高;(5)定期对液压支架进行检查和维护, 确保其安全使用。

二、液压支架撤除安全技术操作规程1.施工前准备(1)组织相关人员进行液压支架的撤除工作, 并明确各人员的职责和任务;(2)核对液压支架撤除所需要的工器具是否齐全;(3)了解施工现场的要求和进度, 合理安排撤除液压支架的时间和顺序;(4)制定液压支架的撤除方案, 明确操作步骤和安全措施。

工作面液压支架拆除、解体及运输安全技术措施

工作面液压支架拆除、解体及运输安全技术措施

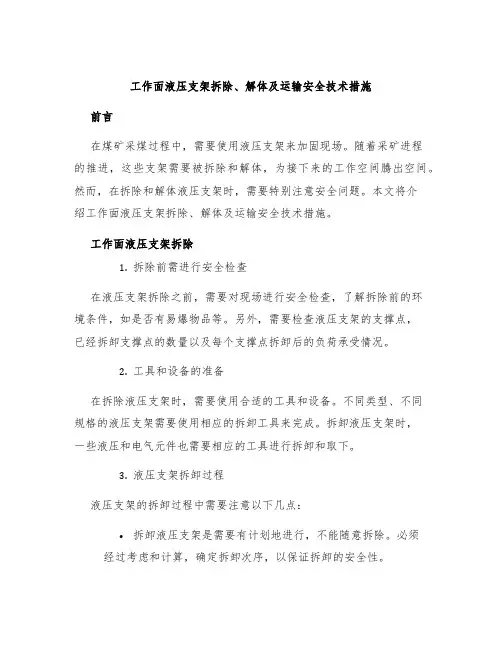

工作面液压支架拆除、解体及运输安全技术措施前言在煤矿采煤过程中,需要使用液压支架来加固现场。

随着采矿进程的推进,这些支架需要被拆除和解体,为接下来的工作空间腾出空间。

然而,在拆除和解体液压支架时,需要特别注意安全问题。

本文将介绍工作面液压支架拆除、解体及运输安全技术措施。

工作面液压支架拆除1.拆除前需进行安全检查在液压支架拆除之前,需要对现场进行安全检查,了解拆除前的环境条件,如是否有易爆物品等。

另外,需要检查液压支架的支撑点,已经拆卸支撑点的数量以及每个支撑点拆卸后的负荷承受情况。

2.工具和设备的准备在拆除液压支架时,需要使用合适的工具和设备。

不同类型、不同规格的液压支架需要使用相应的拆卸工具来完成。

拆卸液压支架时,一些液压和电气元件也需要相应的工具进行拆卸和取下。

3.液压支架拆卸过程液压支架的拆卸过程中需要注意以下几点:•拆卸液压支架是需要有计划地进行,不能随意拆除。

必须经过考虑和计算,确定拆卸次序,以保证拆卸的安全性。

•在拆卸过程中,需要严格控制每一步,确保拆卸过程稳妥可靠,并时刻注意现场的安全状况。

•在拆卸完一个液压支架后,需立即加固现场,防止支撑点下沉,导致新的安全隐患。

工作面液压支架解体1.解体前需进行安全检查在解体液压支架之前,需要对现场进行安全检查,了解解体前的环境条件,如是否有易爆物、堆积物等。

另外,需要检查液压支架的支撑点,已经拆卸支撑点的数量以及每个支撑点拆卸后的负荷承受情况。

2.工具和设备的准备在液压支架解体时,需要使用合适的工具和设备。

不同类型、不同规格的液压支架需要使用相应的解体工具来完成。

解体液压支架时,一些液压和电气元件也需要相应的工具进行拆卸和取下。

3.液压支架解体过程在解体过程中需注意以下几点:•解体液压支架时,需要遵循煤矿规定操作,对每个部位进行仔细检查和拆卸,避免对关键部位的影响,导致液压支架的功能障碍。

•在拆卸各部件时,需要妥善保存各个部件,减少破损或丢失率,以备后续工作需要。

液压支架回撤安全技术措施

液压支架回撤安全技术措施

液压支架回撤安全技术措施液压支架回撤是一种常见的工程施工操作,涉及到安全风险。

为了确保施工人员和设备的安全,必须采取适当的安全技术措施。

本文将介绍液压支架回撤的安全技术措施,以提供施工人员参考。

1. 安全计划和操作规程在进行液压支架回撤之前,施工人员应编制详细的安全计划和操作规程。

安全计划应包括对施工现场进行安全评估,并制定相应的应急预案。

操作规程应明确回撤操作的步骤和注意事项,以确保施工人员正确、安全地执行回撤工作。

2. 使用合适的设备和工具液压支架回撤需要使用适当的设备和工具。

施工人员应确保设备的适用性,并定期检查和维护设备的工作状况。

使用不合适的设备和工具可能会导致意外事故的发生。

3. 指定专人负责回撤操作液压支架回撤操作应由经过专门培训的人员负责。

这些人员应熟悉液压支架的结构和工作原理,能够正确操作设备和处理可能发生的情况。

他们应具备必要的安全意识,能够及时发现并解决潜在的安全风险。

4. 保持周围环境清洁和整洁在回撤操作期间,施工人员应保持周围环境的清洁和整洁。

移除杂物和障碍物,确保回撤路径畅通无阻。

这样可以减少意外事故的发生,并提高回撤操作的效率。

5. 使用安全防护装备施工人员在进行液压支架回撤时,应使用适当的安全防护装备。

这包括安全帽、防护眼镜、防护手套等。

安全防护装备能有效保护施工人员免受潜在的危险和伤害。

6. 定期检查和维护设备为了确保液压支架的正常运行和安全回撤,施工人员应定期检查和维护设备。

这包括检查液压系统、传感器、控制阀等的工作状态,并及时修复和更换损坏的零部件。

定期检查和维护设备可以提高设备的可靠性和工作效率,避免意外事故的发生。

7. 培训和教育为了确保施工人员能正确地执行液压支架回撤工作,施工单位应为其提供相关的培训和教育。

培训内容应包括液压支架的工作原理、安全操作规程和应急处理措施等。

通过培训和教育,可以提高施工人员的技能水平和安全意识。

8. 建立有效的沟通机制在液压支架回撤操作过程中,建立有效的沟通机制非常重要。

回撤运输支架及迁移掩护支架安全技术措施

回撤运输支架及迁移掩护支架安全技术措施

回撤运输支架及迁移掩护支架安全技术措施1.开工之前准备好所用工具,14T绞车稳在距迎头8-15m,随回撤支架随牵移绞车。

2.回撤支架时,用老塘侧移溜顶子配合绳扣(绳扣长度1米和2米)牵支架后部挂钩点,以配合支架回撤,防止支架自滑跑架。

支架调向用绞车牵引时,绳头用40T大链攠在移溜顶子外端并用卸扣连接,通过在采面侧掩护支架上挂导向轮外迁后调向。

支架方向调正后穿好簸箕,将采面上猫窝14T绳作为尾绳用卸扣与支架后挂钩点连接好,之后正常往下运输。

3.两组掩护支架由本组操作改为临架操作,即用采面侧掩护支架手把控制老塘侧掩护支架,用老塘侧的控制采面侧的,以确保操作安全。

如特殊情况临架操作也存在危险时,将操作手把扳好后,采用远方控制支架动作,防止意外事故的发生。

老塘侧掩护支架使用移溜顶子自移,一头固定在掩护支架上,一头固定在未回支架上。

4. 两组掩护支架之间用面溜光链配合卸扣、活环连接牢固,光链长度不超过1.6米,防止移架时发生跑架,面溜光链Φ26mm。

5. 移老塘侧掩护支架时,支架采面侧打两棵2.5米单体液压支柱作为定位柱,控制支架沿定位柱方向移动,防止支架横向移动造成掩护支架间咬架。

6. 回撤支架及移动掩护支架前必须将采面上口14T作为尾绳用卸扣与支架后部连接牢固,配合采面14T绞车使用,防止支架自滑发生跑架。

7. 为了防止支架回撤时发生跑架,采面回撤迎头以下10组支架处布置一根绳挡并将被回支架以下一组支架前梁落下。

8. 采面回撤支架及移动掩护支架时除操作支架人员外,所有的人员必须躲至绞车以下架箱内安全地点,防止发生跑架伤人。

9. 为了防止采面物料及矸石沿架子道滚落伤人,所有的人必须经采面工作人员同意后方可进入施工迎头,并走老塘侧。

架子道可用旧皮带布置皮帘一道,以减缓物料或煤矸块滚落速度。

10. 回撤过程当中采面必须与上毛窝有可靠的联系信号,确保声光信号、载波及电话完好可靠,以便绞车配合使用时加强联系。

11.用绞车牵运液压支架时,绞车绳一定要顺线,不顺线时要修整架子道,必要时要挂导向轮。

液压支架回撤安全技术措施

液压支架回撤安全技术措施

液压支架回撤安全技术措施液压支架是煤矿采煤时用于支撑煤层和维护工作面的重要设备,它的使用直接关系着煤矿工作面的安全和生产。

但由于回撤过程中存在很多危险因素,为了确保回撤安全,需要采取一系列的技术措施。

本文将重点介绍液压支架回撤所需的安全技术措施。

前置条件在使用液压支架进行回撤之前,需要做好以下前置工作:1.确保是在采煤机停止工作和支柱被固定的情况下进行的回撤,避免与其他设备发生碰撞。

2.对回撤区域进行认真检查,确保没有封顶、掉顶、垮塌等事故隐患。

3.要求所有人员撤离回撤区域,避免人员伤亡事故的发生。

安全技术措施一. 合理设计回撤方案液压支架回撤需要制定详细的安全回撤方案,确保方案的合理性和可行性。

方案应当包括以下内容:1.回撤的起点、终点需要明确,并且需要确定回撤时的路线,保证回撤路径畅通。

2.回撤速度需要确定,过快的回撤速度会危及安全,一般不超过30m/min。

3.安全预防措施:对于在回撤过程中可能出现的危险情况,应提出应急措施,并在操作过程中要严格遵守执行。

二. 加强现场管理1.建立液压支架回撤现场管理制度,规定液压支架回撤工作的标准操作程序,加强对作业人员的管理和监督。

2.确定回撤时需要参与的作业人员,明确工作职责,分工合理,避免受伤事故的发生。

三. 加强安全防护工作1.将液压支架回撤现场固定标志明显地标识出来,提示人员注意安全。

同时对回撤区域进行隔离,防止其他物品或人员进入。

2.对回撤区域进行安全检查,确保回撤路线畅通,没有危险物品存在,尤其是电缆、水管等管线,要作好相应的挪动和保护工作。

3.所有的液压支架必须有良好的维修记录,保证设备处于良好运行状态,避免设备故障带来的危险。

4.在回撤过程中,要严格遵循规定的操作程序,避免化学药品和液压油泄漏等化学品污染的发生。

四. 加强人员培训和技能考核对于液压支架回撤所需的操作人员,需要进行专业的技术培训,培训内容应包括以下方面:1.液压支架回撤的概念、原理、设备及其操作注意事项。

工作面液压支架回撤、运输及安装安全技术措施

工作面液压支架回撤、运输及安装安全技术措施

工作面液压支架回撤、运输及安装安全技术措施说明:由于4203工作面已达停采线,依据生产需求,将4203工作面设备搬至4103工作面,需将4203工作面的液压支架进行回撤、运输至4103工作面并安装,为保证回撤、运输、安装期间的安全顺利进行,特编制此措施。

1 回撤、安装范围回撤范围4203工作面:长130m,共87架液压支架。

安装范围〔1〕4103工作面:长180m,估计共安装122架液压支架支架。

〔除了4203撤出的支架外,其余35架将由地面下放〕2 运输路线运输路线及运输负责单位间表2.1。

支架运输路线表运输路线4203工作面4203运输顺槽 4#煤轨道上山 4#煤集中运输巷 4#煤回风下山 4103运输顺槽 4103切眼负责单位准备队准备队运输队运输队运输队准备队准备队备注:支架由准备队运输至4203运输顺槽口时,交由运输队负责下运,直到支架到达4103回风顺槽一号车场时,再转交准备队运输。

3 施工方法支架拆、运前的准备工作〔1〕工作面采煤机、刮板运输机全部拆掉后,严格按照施工措施做好一切支架撤出前准备工作,及时清理干净回撤范围沿途巷道内的闲置物料、浮煤、矸石等杂物,以保证拖移支架运输安全。

〔2〕撤出前,把所有的工具检查好、调试好,保证灵活、可靠。

准备好足够用的且经过检验运行优良的专用车盘,提前准备到位。

〔3〕认真全面检查回撤面以及支架运输巷道的安全质量问题,对不安全因素及时处理好。

〔4〕随时检查处理工作面的顶板和煤帮支护状况,待确认安全无误后方可施工。

〔5〕对回撤面通道、运输所经巷道的高度、出架空间进行检查,达不到要求时,必须进行落底开宽处理,保证支架安全撤出, 4203运输顺槽口超前支护中间两排支柱需撤出,保证支架出切眼转弯时顺利撤出。

〔巷道高度不得低于2.1m,轨道中线与邻近帮面距离不得小于1.25m〕。

〔6〕为便于支架的运输,4203运输顺槽口超前支护中间两排支柱需整改〔调整点柱位置〕,保证支架出切眼转弯时顺利撤出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

液压支架回撤安全技术措施因工作面煤层赋存条件复杂、煤层厚度、开采高度变化大,经矿领导决定将机尾支架撤出,改为四梁八柱支护。

为了保证能够顺利、安全的回撤,特制定本安全技术措施:
一、施工地点.
+770m水平21#煤层西翼采煤工作面机尾
二、施工劳动组织:
组长:矿长
副组长:安全矿长、生产矿长、机电矿长
成员:各科室科长及技术人员区队长
三、工艺流程:
1. 工前准备
2. 回撤支架
3. 井下装车
4. 井下运输
四、工前准备:
1.组织施工人员学习本措施及安全操作规程。

2.施工地点保证畅通平整,各种线路吊挂高度必须保证支架顺利通过。

3.施工前必须将巷道的轨道、绞车及钢丝绳、运输信号进行全面检查,不合格处必须及时处理,保证其符合完好标准
4.对所使用的专用工器具必须提前检查,完好方可使用。

使用的专用工器具:
更改超前支护,支架拉出后及时进行支护,恢复端头内四梁八柱,及超前支护(按实际情况进行支护,坚持先支后撤原则、严格执行“敲帮问顶”制度, 严禁空顶作业。


5•降低支架300〜400mm上挑4根2.2m长的n型钢梁,间距为1.0m°n 型钢梁两端用单体支柱升紧升牢。

降架时,必须派专人观察顶板,如有异常,立即停止作业。

6.将支架的供、回液管路拆除,堵好堵头。

拆除连接管路时,必须在零压状态下进行。

7.利用巷道回柱绞车将支架缓缓拉出。

回柱绞车至支架间范围内除操作人员外不得有人员停留或作业。

8.根据井下实际情况对支架回撤方法由所更改时必须保证安全可靠才能进行。

五、支架的装车方法:
支架回收出来以后,将支架拉到巷道超前以外顶板完好处准备装车:
1.由工作面乳化液泵站引出一条临时供、回液管路接至撤出支架上。

2.将支架升起接实顶板,分别在支架顶梁四角下支设四根单体支柱,升起支架底座,高度以能推入平板车为宜。

降支架时,必须远距离操作。

3•将平板车推入支架底座下后,用T型阻车器、木楔将平板车固定牢固,缓缓降下支架底座,使支架底座接实平板车
4. 回收掉支设在顶梁下方的单体支柱,,将支架降到最低高度。

调整支架重心,保证支架重心与平板车重心重合
5.利用支架专用卡具及①24.5钢丝绳扣将支架固定在平板车上
准备外用,刀链固定。

6.装车工作由现场施工负责人统一指挥。

六、使用绞车的安全措施:
1.绞车司机必须由有经验的持证人员操作担任,严格按照《小绞车操作规程》进行操作。

2.运输前,绞车司机必须检查绞车的完好情况,确保其照明、警铃、制动装置灵敏、可靠。

3.绞车司机严格按章作业,同时还要检查硬连接的完好情况及插销的闭锁情况。

4.绞车运输时必须配有一名跟车人员,跟车人员须跟在机架后面且离运输车辆3 米以上,发现问题及时通知停车处理。

5.绞车每次只准拉一辆支架车辆
七、井下运输:
1.运输路线:工作面上口- +770m进风巷-+770m井底车场-地面。

八、其他注意事项:
1.回撤中,要将各种销子,紧固件,工器具分类集中存放到编织袋中,各班要指定专人看管,防止丢失和损坏。

2. 回撤时,所有人员必须听从指挥,统一行动精力集中,遇到意外情况,必须向现场负责人汇报,听从指挥作业,严禁打闹等。

3.严格执行交接班制度,干部跟班制度和值班制度以及一班三汇报制度。

4.回撤支架时井筒中严禁有人员上下和作业。

相关文档
最新文档
