左岸电站尾水护坦及护坡混凝土施工措施左岸电站尾水护坡及护坦混凝土施工措施1、概述左岸电站尾水护坦上游与地下电站尾水洞出口800.00m平台相接,位于泄洪洞水垫塘纵向导墙右侧,出口纵向土石围堰左侧。
护坦上游段为钢筋混凝土,下游段为钢筋石笼,尾水护坦及护坡钢筋混凝土厚度均为2m,护坦建基面高程为78.00m83.00m,顶部高程为800.00m85.00m。
护坦上游段从上游向下游依次为:上平直段(10.25m)斜坡段(35m)下平直段(7.75m)防淘墙(3m)。
护坦按10m10m标准块进行分块,共计75块,分缝填充1cm 厚闭孔泡沫板。
护坦与导墙及出口围堰相接边坡部位浇筑2m厚的钢筋混凝土进行护坡。
尾水护坦上游段及护坡采用R28200W8F100,二级配混凝土浇筑。
护坦上游段及护坡设有50的排水孔,面层设置双向B16200的钢筋网,混凝土保护层厚度为20cm。
护坦上游钢筋混凝土段设置有C28的锚杆,间排距2m2m深入基岩5m外露1m。
护坦下游段采用2m2m2m的钢筋石笼土工布施工,钢筋石笼采用B18和A6.5的钢筋焊接而成,钢筋石笼内装填粒径为1030cm的块石,钢筋石笼下层铺上一层土工布,最后安放钢筋石笼,土工布规格为200护坦及护坡工程量详见表1-1。
表1-1工程量表项目规格单位数量护坦混凝土R28200W8F10(二)m1820.58护坡混凝土R28200W8F10(二)m8.84回填石渣石渣粒径5600mmm83.93碎石找平层碎石粒径50100mmm41.00钢筋石笼2m2m2mm391.56钢筋B16护坦及护坡t150.39锚杆C28L=6m外露1m根184.00护坦及护坡排水孔50UPVC管m461.00土工布19.00闭孔泡沫板=1cm20.00注:表中工程量为设计量2、编制依据(1)金沙江乌东XX导流隧洞工程施工招标文件【合同标号:WD045】;(2)左岸电站尾水护坦及护坡结构钢筋图()【139E63-Z020XXXX0509】;(3)引用的主要标准和规程、规范(但不限于);(4)水工混凝土施工规范(D5114-);(5)水电水利工程模板施工规范(DLT5110-);(6)水工混凝土钢筋施工规范(DLT5169-);3、风、水、电及道路布置规划3.1施工供电施工用电主要用于护坡及护坦锚筋造孔,模板施工及混凝土浇筑施工等。
上报左岸导流洞K0+568~K0+598段施工方案

左岸导流洞K0+568~K0+598段施工方案一、因该段围岩比较发育,山体渗水严重,为保证洞口施工安全,采用超前管棚法(Φ48普通焊接钢管,长度L=6m,间距30cm,层间距20cm)进行支护。
先对上导进行开挖(上导高度为7米),采用挖掘机、手持风钻、风镐进行开挖,初次开挖50cm后,对岩壁进行素喷砼(C20砼,10cm厚),安装22kg/m轻轨格栅钢架,并用Φ25钢筋,间距30cm进行两榀钢架之间的焊接,打锁脚锚杆(Φ25钢筋,间距30cm)和径向锚杆(Φ25钢筋,间距2×2m,L=5m),挂网(φ6.5圆钢,间距20×20 cm)喷砼(C20砼,20cm厚)。
按此进行第2次循环作业。
上导开挖30m后再行开挖下导坑,采用台阶式开挖。
(附:每延米工程量表)二、该段洞门仰坡从拱顶以1:0.75的坡度进行刷坡,该段洞门边坡从隧洞底板高程以1:0.75的坡度进行刷坡。
该段边、仰坡采用挂网(φ6.5圆钢,间距20×20cm)锚杆(Φ25钢筋,间距3×3m,L=4.5m)处便道EL823.00),长度580m;第②段:由交通洞出口处至导流洞明洞下导坑底板(K0+568~K0+598,该处便道EL833.00),长度120m;第③段:由交通洞出口处至既有场内公路顺接,长度220m。
具体见图3:四、为了解决该段冲沟内排水问题,在该段冲沟洞轴线位置上游30米处设一道拦水坝(高度3米,宽度20米),在第②段施工便道未拉通之前,用2条长度为100m的PVC管将沟水直接引入南盘江中。
在第②段施工便道形成之后,在该便道一侧设置底宽为100cm,顶宽180cm,高度为100cm,厚度为40cm,长度为130m 的M7.5浆砌片石排水沟(见图4),工程量为200m3。
将上游水电九局砂石料加工系统排水和雨水直接排入南盘江。
引水施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,水资源的需求日益增加。
为了合理利用水资源,提高水资源的利用效率,本项目拟对某地区进行引水施工,以解决该地区水资源短缺问题。
本方案旨在详细阐述引水工程的施工方案,确保工程顺利进行,达到预期目标。
二、工程概况1. 工程名称:某地区引水工程2. 工程地点:某地区3. 工程规模:引水流量XX立方米/秒,总长XX公里4. 工程建设内容:引水隧洞、引水渠道、节制闸、溢洪道、桥涵、施工临时设施等5. 工程建设工期:XX个月6. 工程投资:XX亿元三、施工组织设计1. 施工单位施工单位应具备引水工程施工资质,具有丰富的施工经验,组织结构健全,技术力量雄厚。
2. 施工队伍施工队伍应按照国家有关法律法规和工程需要,配备相应的技术人员、施工人员、管理人员和试验检测人员。
3. 施工组织机构成立项目法人,负责整个工程的组织、协调、监督和管理工作。
项目法人下设施工管理部、工程技术部、质量安全部、物资设备部、财务部等部门。
4. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
四、施工方案1. 施工顺序(1)引水隧洞施工(2)引水渠道施工(3)节制闸施工(4)溢洪道施工(5)桥涵施工(6)施工临时设施建设2. 施工方法(1)引水隧洞施工采用新奥法施工,先进行隧道洞身开挖,然后进行支护和衬砌。
(2)引水渠道施工采用明挖法施工,先进行渠道基础处理,然后进行渠道主体结构施工。
(3)节制闸施工采用现浇混凝土结构,先进行闸室基础处理,然后进行闸室、闸门等构件的施工。
(4)溢洪道施工采用现浇混凝土结构,先进行溢洪道基础处理,然后进行溢洪道主体结构施工。
(5)桥涵施工采用现浇混凝土结构,先进行桥涵基础处理,然后进行桥涵主体结构施工。
(6)施工临时设施建设根据工程需要,建设施工道路、施工营地、施工便道、材料堆场等临时设施。
3. 施工技术措施(1)引水隧洞施工1)采用钻爆法进行洞身开挖,确保开挖质量和进度。

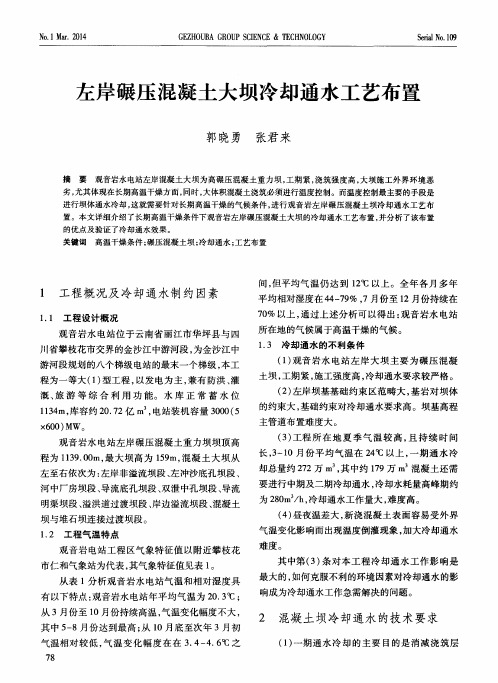

左岸碾压混凝土大坝冷却通水工艺布置

( 1 ) 观音 岩 水 电站 左 岸 大 坝 主 要 为 碾 压 混 凝 土坝 , 工期 紧 , 施工 强度 高 , 冷却通 水要求 较 严格 。 ( 2 ) 左岸 坝基基 础 约束 区范 畴 大 , 基 岩对 坝体 的约束 大 , 基 础 约束对冷 却 通水要 求高 。坝 基高程 主管道 布置难 度 大 。
凝土最大降温速率不超过每天 1 ℃; 1 0 天后参考通 水流量不大于 1 . 2 m / h , 控制混凝土最大降温速率
不 超过 每天 0 . 5 ℃。
( 4 ) 坝基 填 塘 混 凝 土 一 期 冷 却 蛇 形 管 进 口水
表1
类 别
攀枝花市仁和气象站气象特征值表
项 目 1月 2月 3月 4月 5月 6月 7月 8月 9月 1 0月 1 1月 1 2月 正 多年 平 均 1 2 4 l 5 . 8 2 0 . 1 2 3 . 7 2 5 . O 2 6 . O 2 5 . 4 2 5 2 2 . 6 2 O . 3 l 5 . 7 1 2 . 1 2 0 . 3
许 漏水 , 混 凝 土人 仓前 进 行 试 通 水 , 混 凝 期 通 水 冷 却 蛇 形 管 进 口水
温为 1 0~1 2 ℃或 1 3—1 5 ℃。
( 6 ) 一期 通 水 时 间不 少 于 2 l天 , 并 应 连续 进 行, 前l 0天 参 考 通 水 流量 1 . 2~1 . 8 m。 / h , 控 制 混
观音岩 电站工程 区气象特征值以附近攀枝花 市仁和气象站为代表 , 其气象特征值见表 1 。
从 表 1分 析 观 音岩 水 电站 气 温 和相 对 湿 度具 有 以下 特点 : 观音 岩水 电站年 平 均气 温 为 2 0 . 3 ℃; 从 3月 份至 1 0月 份持续 高温 , 气 温变化 幅度 不 大 , 其 中5 — 8月 份达 到 最 高 ; 从 1 0月 底 至次 年 3月 初 气 温相 对 较 低 , 气 温 变 化 幅度 在 在 3 . 4 — 4 . 6  ̄ C之
左岸岸坡导流洞进水口开挖施工方案

左岸导流洞进水口开挖施工方案GZB龙滩水电站工程施工项目部二OO二年八月十四日批准:审核:编制:左岸导流洞进水口开挖施工方案1.施工特性##机组引水系统进水口前端,从▽9~左岸导流洞进水口位于龙滩水电站5311m高程到▽210m高程。
正面边坡有4级1:1边坡和1级垂直边坡;上游侧坡有6级,主要坡比为1:1.25。
正面坡和上游坡侧坡开挖层都较薄。
开挖方量总3。
m 计29.5万左岸导流洞进水口边坡地质条件复杂,上游侧坡多为砂质粘土夹块石;正面坡岩层是三叠系中统板纳组(T),为泥板岩、砂岩、粉砂岩互层;水平建基2b面岩层是三叠系中统板纳组(T)和三叠系下统罗楼组(T),T为泥板岩、灰1L2b1L岩互层。
蠕变体边线从正面坡和上游侧坡交界处穿过,大的断层有F。
地质探4洞有D1、D27、D34。
2.施工布置2.1施工便道布置主要施工便道有▽260m高程施工便道、进水口上游(▽246m)和下游(▽260m)到开挖区▽230m高程的施工便道、▽311平台到▽260高程的之字型施工便道。
▽230m高程以下的开挖便道从低水围堰端部▽230m高程沿围堰边坡向下公路运到雷环绕到▽210m高程。
▽275m高程以上出渣主要经▽311mm平台,○13公滩渣场,▽260m~▽275m、▽245m~▽260m开挖出碴从▽260m高程施工便道,公路运到姚里沟渣场。
可利用于修筑围堰的开挖料,则经开挖区下部的施工○7便道运到围堰填筑区。
▽230m~▽245m开挖出碴从▽230m高程施工便道运出。
具体布置见附图。
2.2供风#空压站、▽382m空压站经岸坡▽382m1施工用风主要从~▽311m高程前期开挖完成的边坡进入开挖区。
根据施工实际情况,机动安排移动空压机,确保开挖支护供风。
2.3供水施工用水从▽382m平台拟修建的150m3供水水池引管至施工部位。
前期施高程以上的岸坡支护供水管线上分支管至施工部位。
311工用水从▽2.4供电开挖支护用电引用岸坡开挖支护供电系统和B区压脚供电系统。
分段引水工程施工方案

分段引水工程施工方案一、工程概况引水工程是指利用水利工程技术手段,将水资源从一个地方引导到另一个地方,以满足农田灌溉、城市供水、工业用水等需求的一种工程。
引水工程的施工需要综合考虑地形地貌、水资源条件、环境生态等因素,设计合理、施工安全、保质保量完成工程建设任务。
二、地质勘察在引水工程施工前,需要进行地质勘察,以了解工程建设区域地质情况、水文地质条件、地下水位、岩性分布等情况,为工程设计和施工提供科学依据。
地质勘察内容包括地质地貌、岩土特性、地下水情况、地震地质等方面的调查。
地质勘察的主要方法包括地球物理勘探、地球化学勘探、工程地质勘查等。
通过地质勘察,可以评估工程建设区域地质条件是否适宜引水工程建设,为工程设计提供可靠的地质资料。
三、设计方案引水工程设计需要综合考虑工程建设区域地形地貌、水资源条件、水质要求、工程投资等因素,制定科学合理的设计方案。
设计方案包括工程布局、工程规模、工程结构、工程材料等方面的内容。
工程布局是指工程从引水源头到用水终点的整体布置方式,包括引水渠道、水闸、泵站等设施的布置位置。
工程规模是指工程的设计水量、工程的设计流量等技术指标。
工程结构是指引水渠道、水闸、泵站等设施的具体结构形式。
工程材料是指工程建设所需的各种材料,包括混凝土、钢筋、管道等。
四、人员组织引水工程施工需要配备专业的工程技术人员和施工人员,确保工程建设的顺利进行。
施工人员要按照工程设计方案和施工标准进行作业,严格遵守安全规程,确保施工质量和施工进度。
工程技术人员包括工程设计师、工程监理师、工程施工经理等,他们负责工程设计、工程监理、工程施工管理等工作。
施工人员包括机械操作工、电工、瓦工等,他们负责现场施工作业,按照设计要求进行施工。
五、施工工艺引水工程施工包括地面开挖、混凝土浇筑、管道连接等工序,需要按照施工工艺规程进行作业。
施工工艺的关键是保证工程施工质量和施工进度,减少施工中出现的问题。
地面开挖是指在地面上进行渠道开挖、泵站基坑开挖等工作,需要用挖掘机、推土机等设备进行作业。
溢流堰工程工程施工方案(3篇)
第1篇一、工程概况溢流堰工程是水利枢纽工程的重要组成部分,主要用于调节水库水位、控制洪水、发电等。
本工程位于某河流上游,主要建设内容包括溢流堰、闸门、护坡等。
工程规模为中型,设计洪水标准为50年一遇,校核洪水标准为100年一遇。
二、施工准备1. 施工组织设计(1)成立项目组织机构,明确各部门职责。
(2)编制施工组织设计,包括施工进度计划、施工方案、质量保证体系、安全生产措施等。
2. 材料设备准备(1)按照工程设计要求,准备施工所需的各类材料,如混凝土、钢筋、模板、砂石等。
(2)采购施工机械设备,如搅拌站、泵车、混凝土输送泵、钢筋加工设备等。
3. 施工场地准备(1)平整施工场地,确保施工场地满足施工要求。
(2)搭建临时设施,如办公区、生活区、材料堆场等。
(3)设置施工用水、用电、排水系统。
三、施工方案1. 溢流堰施工(1)施工顺序:首先进行基础开挖,然后进行基础混凝土浇筑,接着进行溢流堰主体结构施工,最后进行溢流堰表面处理。
(2)基础开挖:采用人工开挖和机械开挖相结合的方式,确保基础开挖深度满足设计要求。
(3)基础混凝土浇筑:采用泵送混凝土浇筑,严格控制混凝土配合比和质量。
(4)溢流堰主体结构施工:采用现浇钢筋混凝土结构,严格按照施工规范进行施工。
(5)溢流堰表面处理:采用抛光处理,确保溢流堰表面平整、光滑。
2. 闸门施工(1)施工顺序:首先进行闸门基础开挖,然后进行基础混凝土浇筑,接着进行闸门主体结构施工,最后进行闸门表面处理。
(2)基础开挖:采用人工开挖和机械开挖相结合的方式,确保基础开挖深度满足设计要求。
(3)基础混凝土浇筑:采用泵送混凝土浇筑,严格控制混凝土配合比和质量。
(4)闸门主体结构施工:采用现浇钢筋混凝土结构,严格按照施工规范进行施工。
(5)闸门表面处理:采用抛光处理,确保闸门表面平整、光滑。
3. 护坡施工(1)施工顺序:首先进行护坡基础开挖,然后进行基础混凝土浇筑,接着进行护坡结构施工,最后进行护坡表面处理。
泄洪闸排污水闸及左岸挡水坝混凝土施工方案
泄洪闸、排污水闸及左岸挡水坝混凝土施工方案1、工程概况1.1 工程简介泄洪闸位于左岸挡水坝右侧,闸基挖除覆盖层后建于基岩上,3孔闸室沿坝轴线总长39.0m,为同一闸室单元。
闸室型式为胸墙式平底板宽顶堰,孔口尺寸7.0×17.0m (宽×高),闸室顺水流方向长65.0m,闸底板顶高程620.0m,底板厚7.0m。
工作门为弧形闸门,液压式启闭机启闭。
工作门上游为平板检修门,三孔闸共享一台移动式门机。
上、下游齿槽底高程分别为608.0m和607.0m,闸室的最大结构高度49.5m。
闸室下游以1:2的坡度与消力池底板连接,消力池长105.0m,净宽31.0m,在(闸)0+170.00设差动式消力坎,池的末端设防冲齿墙,齿墙深为7.0m,消力池后接50.0m 长的钢筋混凝土防冲护固段,护固段末端设6.0m深防冲齿墙。
排污闸上游面上部铅直,下部为1:1斜坡,折坡点高程为625.0m,下游堰顶幂曲线方程为y=0.15389X1.85,后接l:0.7斜坡,再通过半径25m的圆弧与下游平段连接,该平段底高程622.0m。
拦污闸坝底宽65.0m。
堰顶只设一道平板闸门,孔口尺寸为 2.0×6.0m(宽×高),两侧分别以泄洪闸右边墩、4#机左边墙为闸墩,堰顶高程654.50m。
左岸挡水坝长45.0m,坝底宽3.5m,坝顶宽11.65m,最大坝高49.5m,坝体内设有楼梯井,布置在桩号为:(闸)0+021.70~(闸)0+033.00、0+005.0~0-003.92,楼梯井结构尺寸为4.8m(顺水流向)×2.4m(垂直水流向)。
通过交通廊道与灌浆廊道相接。
1.2 工程内容主要施工项目:上游铺盖混凝土(右侧深槽回填、铺盖底板及左右导墙),泄洪闸闸室混凝土(底板、闸墩、胸墙、预应力锚索等),闸坝顶结构,护坦混凝土(底板、尾墩、消力墩、尾坎及左右导墙等),海漫混凝土(右侧深槽回填、底板、左右导墙等),左岸挡水坝段混凝土(坝内楼梯井等),排污闸混凝土,基础处理(固结、帷幕灌浆、排水孔),护坦海漫段排水盲沟及基础锚筋(束),左坝肩灌浆平硐施工及金结安装。
左岸泄洪隧洞配电室混凝土施工技术措施
目录1 概述 (2)1.1 工程概况 (2)1.2 编制依据 (2)2 施工布置 (3)2.1 混凝土供应系统及运输道路布置 (3)2.2 施工风、水、电布置及施工联络通讯 (3)2.3 施工排水 (3)3 施工总体程序 (3)4 施工方法 (3)4.1 分块分层 (3)4.2 模板选择及安装 (3)4.3 基岩面、基础面及施工缝处理 (4)4.4 测量放线 (5)4.5 钢筋制作及安装 (5)4.6 混凝土运输入仓、振捣及抹面 (5)4.7 脱模及养护 (6)5 施工进度计划 (6)6 资源配置 (6)6.1 人员配置计划 (6)6.2 设备配置计划 (6)7 质量安全和文明施工措施 (7)7.1 原材料控制 (7)7.2 质量控制措施 (7)8 施工安全措施 (8)8.1 危险源的辨识 (8)8.2 施工现场安全技术措施 (8)8.3 混凝土浇筑安全措施 (9)9 文明施工及环境保护 (9)左岸泄洪隧洞配电室混凝土施工技术措施1 概述1.1 工程概况左岸泄洪隧洞配电室主要为钢筋混凝土框架结构,基础高程821.75m,基础长14.7m,宽6.0m。
基础上主要为板、梁、柱结构,柱有两种Z1(60cm×60cm)、Z2(60cm×60cm);梁也有两种L1(25cm×50cm)、L2(25cm×50cm);板厚10cm。
基础内布置有电缆沟(60cm×60cm),电缆沟顶部高程821.800m,电缆沟接EL.821.5平台电缆沟(60cm×60cm)。
配电室体形详见附图01、02所示。
左岸泄洪隧洞配电室板、梁、柱结构采用C25混凝土,配电室底板、电缆沟及电缆沟盖板采用C20混凝土。
主要工程量如下表1所示:表1 主要工程量表1.2 编制依据本措施主要编制依据为相关设计图纸、相应的施工规范和验收规范,主要编制依据如下:1、《左岸泄洪隧洞配电室体形图(1/2~2/2)》(图号:ND62-KM0346-0944-2-94~95);2、《左岸泄洪隧洞配电室排架钢筋图》(图号:ND62-KM0346-0944-42-2-96);3、《左岸泄洪隧洞配电室底板钢筋图》(图号:ND62-KM0346-0944-42-2-97);4、《左岸泄洪隧洞配电室电缆沟盖板详图》(图号:ND62-KM0346-0944-42-2-98);5、《左岸泄洪洞闸门配电室》(图号:ND62-KM0346-0944-71(左配)-01);6、《左岸821.5m高程平台电缆沟布置图(1/3~3/3)》;7、《C1标混凝土施工技术要求》(NZD/C1);8、《水工混凝土施工规范》(DL/T5144-2001);9、《水工混凝土钢筋施工规范》(DL/T5169-2002);10、《水利水电工程模板施工规范(DLT5110-2000)》;11、其他相关施工技术规范。
溢流堰工程工程施工方案(3篇)
第1篇一、工程概况溢流堰工程是水利枢纽工程的重要组成部分,其主要作用是调节上游水位,防止洪水灾害,同时兼顾发电、灌溉、供水等功能。
本工程位于XX河上游,建设地点为XX市XX县,工程规模为中型,总库容为XX万立方米。
工程主要包括溢流堰主体结构、上下游连接段、溢洪道、上下游引水渠等。
二、施工组织设计1. 施工部署(1)施工顺序:按照“先地下、后地上,先主体、后附属,先关键、后一般”的原则进行施工。
(2)施工阶段划分:施工准备阶段、主体工程施工阶段、附属工程施工阶段、工程验收阶段。
2. 施工进度计划根据工程特点和施工组织设计,制定详细的施工进度计划,确保工程按期完成。
3. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置各类施工人员,包括技术人员、管理人员、施工人员等。
(2)设备配置:根据施工需要,配置各类施工设备,如挖掘机、推土机、混凝土搅拌站、运输车辆等。
(3)材料配置:根据施工进度,提前储备各类建筑材料,确保施工过程中材料供应充足。
三、施工工艺1. 溢流堰主体结构施工(1)基础处理:对溢流堰基础进行清基,确保基础坚实可靠。
(2)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。
(3)模板安装与拆除:根据设计要求,合理设计模板体系,确保模板安装牢固,拆除方便。
2. 上下游连接段施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。
(2)基础处理:对基础进行清基,确保基础坚实可靠。
(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。
3. 溢洪道施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。
(2)基础处理:对基础进行清基,确保基础坚实可靠。
(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。
4. 上下游引水渠施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。
(2)基础处理:对基础进行清基,确保基础坚实可靠。
(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.工程概况及主要工程量1.1工程概况为满足设计通知《关于左岸溢洪洞进口堰闸段等有关事宜的通知》中关于溢洪洞堰闸段混凝土冷却措施,我部需布置一组系统供水管路。
管路具体线路从苗家沟源头引水,沿苗家沟右侧山体引至右岸上坝高线终点处边坡,并从边坡▽820m高程跨河谷引至左岸溢洪洞下游侧边坡845m高程,此处修建一高位水箱,从水箱引水至溢洪洞进口805m平台处的冷却水循环水箱,供冷却系统用水。
1.2主要工程量(1)《水利水电工程锚喷支护规范》DL/T 5181-2003;(2)《水工建筑物水泥灌浆施工技术规范》DL/T 5148;(3)《白龙江XXX水电站施工技术要求》(4)《建筑边坡工程技术规范》GB 50330—20023施工方案在左岸溢洪洞施工道路▽845m高程,右岸上坝高线边坡▽820m高程处各布置1个锚杆,用以固定左右岸的钢丝绳。
引水工程起始位置为苗家沟水源地,管道布设沿苗家沟右侧山体,在右岸经钢丝绳连接至左岸施工现场。
3.1工程计算3.1.1钢丝绳的选择:已知条件:长度L1=500m,PE塑料管L2=500m,PE塑料管单位质量m1=50kg/100m,PE塑料管内径φ内= 41.2mm,钢丝绳的单位质量m2=58.4kg/100m,水的密度ρ1=1000kg/m3,文县最大风速Vmax=20m/s,钢丝绳最小破断拉力F1 =80.4KN,M钢丝绳= m2×L2=58.4×5=292kgM水=πd2/4 ×L2×ρ1=π×(0.0412)2/4×500×1000=666.2kg M水管= m1×L2=50×5=250kg供水管路跨空部分总重量:M总= M钢丝绳+ M水+ M水管=1208.2kgG总= M总×g=1208.2×10=12.08KN加入风荷载F风×t= M总×Vmax (t=1s)F风=24.16KNF总2= F风2+G总2经计算,供水管路运行期间产生总荷载:F总=26.9KN选取钢丝绳,安全系数取33F总≤F钢丝绳最小破断拉力经过对比选取,φ12mm 6×19圆股钢芯钢丝绳3.1.2锚杆的选择:已知条件:=26.9KN管路运行总荷载:F总选取锚杆,安全系数取66F总≤161.4KN锚杆材料截面积计算:锚杆钢筋截面面积应满足下式的要求:A S≥r0 N a/ξ2 f yA S≥1.3×16400/0.69×570=533mm2A S=533mm2A S=πd2/4d≥26mm;锚杆直径选用32mm合适;式中A S ——锚杆钢筋截面面积(mm2);N a——锚杆轴向拉力设计值(kN)N a =161.4KN;ε2——钢筋抗拉工作条件系数,永久性锚杆取0.69,临时性锚杆取0.92;r o——边坡工程重要性系数;f y,f py——锚筋或预应力钢绞线抗拉强度设计值(kPa)。
锚杆锚固体长度计算:锚杆锚固体与地层的锚固长度应满足下式要求:l a≥N ak/ξs f yl a≥12400/1×3.14×42×0.6=1567.1mm;l a——锚固段长度(m);D——锚固体直径(m);f rb——地层与锚固体粘结强度特征值(kPa),较硬岩取550~900 kpaζ1——固体与地层粘结工作条件系数,对永久性锚杆取1.00,对临时性锚杆取1.33。
l a≥1567.1mm锚杆钢筋与锚固砂浆间的锚固长度应满足下式要求:l0 ≥r0 N a/ξ3nπ d f bl0≥1.1×164100/0.6×1×3.14×26×2.1=1754.8mm;式中l a——锚杆钢筋与砂浆间的锚固长度(m);d——锚杆钢筋直径(m);n——钢筋(钢绞线)根数(根);r0——边坡工程重要性系数,取r0=1.1;f b——钢筋与锚固砂浆间的粘结强度设计值(kPa),注浆强度等级为M25,f b取2.1;ζ3——钢筋与砂浆粘结强度工作条件系数,对永久性锚杆取0.60,对临时性锚杆取0.72。
l0 ≥1754.8mm根据规范要求及现场施工质量保证率,选择Φ32锚杆,长度L=7.0m,入岩6m,外露1m,并在外露处采用φ20钢筋焊接拉环。
(实际施工时孔径为φ42mm,水平夹角为俯角300,M30浆液,注浆压力为0.2MPa。
)3.2 其他3.2.1高位水箱高位水箱的设置是为了保证后期下部用水时拥有足够的压力,故高位水箱修筑在溢洪洞进口边坡开挖时所用的施工道路845m高程处。
水箱设计容量12m³,长×宽×高为3m×2m ×2m,用4mm厚钢板焊制,内部及周边加焊钢结构骨架,以保证水箱的结构稳定。
高位水箱顶口20cm处设置溢流管,以满足蓄水过多时自动排除,溢流管为4吋钢管,壁厚3mm,长度60m。
下部用水管路布置在离水箱底部30cm处,2吋钢管,壁厚3mm,长度70m,端头部位装截止阀。
3.2.2循环水箱循环水箱是为保证冷却系统水泵布置而设置,布置在溢洪洞进口805m上游侧平台上,水箱设计容量4.5m³,长×宽×高为2m×1.5m×1.5m,用3mm厚钢板焊制,内部及周边加焊钢结构骨架,以保证水箱的结构稳定。
循环水箱顶口20cm处设置溢流管,以满足蓄水过多时自动排除,溢流管为4吋钢管,壁厚3mm,长度40m。
下部排空管路布置在离水箱底部30cm处,2吋钢管,壁厚3mm,长度30m,装截止阀。
(循环水箱在溢洪洞堰闸段砼开始浇筑时进行制作)3.2.3冷却系统管路冷却系统管路目前不具备施工条件,其具体布置措施见后期溢洪洞堰闸段混凝土施工方案。
4.风、水、电及道路布置4.1 施工用风布置本工程用风主要为锚杆钻孔、清孔等施工用风,右岸上坝高线边坡▽820m部位施工用风就近租借水电五局施工设备供本工程使用。
左岸溢洪洞施工道路▽845m部位施工用风使用下游施工道路上布置的atlas copco 20m³油动空压机。
4.2施工用水布置本工程用水主要为锚杆灌浆用水,右岸施工用水就近使用水电五局施工单位系统用水,左岸施工用水目前已布置到溢洪洞下游施工道路边坡处,能满足施工需要。
4.3施工用电布置本工程用电主要为电焊及各种小型用电设备用电,左岸施工用电可直接从溢洪洞边坡喷锚支护施工现场接取,右岸施工用电可就近从水电五局施工现场接取。
4.4施工道路布置左岸施工现场靠近溢洪洞施工道路,材料运输及施工利用现有公路即可。
右岸施工现场可通过右岸趾板到达或水电五局厂房上游边坡悬梯到达(满足施工人员通行)。
5.施工方法5.1施工准备(1)组织现场施工技术人员进行技术交底,掌握施工方案,明确质量标准、工艺流程和安全要求。
(2)按所需材料规格和要求及时提出材料计划,并确定材料来源、组织材料进场。
5.2 施工方法5.2.1右岸边坡管路布设(1)引水管路进水口布置:自制一小型引水漏斗(上口宽30×30cm,下口焊接连接钢管,上口用φ6.5mm钢筋焊接孔口尺寸不大于2cm的防护网),与引水管路连接。
漏斗布置的位置选择避开溪水的主流带,以免山洪爆发时泥石将管路堵塞,施工时将漏斗布置牢固。
(2)管路沿途布置:管路布置在人员不易到达的地方,以保证用水管路不被其他人员所损坏,且管路布置要牢固,施工时尽量注意对管路的保护。
(3)管路接口布置:塑料管的内径为41.8mm,塑料管之间的连接可采用长度L=30cm,φ42钢管连接,并用铅丝绑扎牢固,连接须严密,防止漏水。
5.2.2跨空管路布设(1)在右岸上坝高线边坡▽820m,左岸溢洪洞施工道路▽845m边坡适当位置各布置一锚杆,锚杆钻孔用手风钻,钻孔时人员须佩戴安全带及必要的保护装置。
(2)在距锚杆端头0.5m处焊接一钢丝绳拉环,拉环用Φ20钢筋,形状如下图(尺寸以cm坡放至基坑。
然后将其转运至右岸边坡底部,待到右岸坡底时,可将麻绳与钢丝绳连接,通过人工将钢丝绳拉至右岸趾板上坝高线边坡▽820m处,穿过锚杆端头的拉环,用手拉葫芦将其拉紧,紧绳后用钢丝绳夹固定。
(4)供水管路上绳:待钢丝绳拉紧之后,在左岸施工现场,将麻绳与塑料管端头连接,然后将麻绳拉至右岸趾板▽805m平台,将塑料管每隔3m用φ6.5钢筋拉环悬挂在钢丝绳上,逐步用麻绳将塑料管顺着钢丝绳缓缓拉至右岸。
5.2.3高位水箱布置将制作完成的高位水箱转运至施工现场,并布置在溢洪洞进口边坡开挖时所用的施工道路845m高程处。
5.2.4管路调试待管路铺设完成之后,通水调试,沿途检查输水管路有无漏水,塑料管的固定情况,以及钢丝绳、锚杆承重情况等问题,并及时解决管路通水调试过程中出现的问题。
6.施工进度左岸施工用水引水工程工期为:(1)2009年11月10日-2009年11月11日进行左右岸跨空钢丝绳固定锚杆钻孔、灌浆、安装等施工。
(2)2009年11月28日-2009年12月3日进行各部位管路布设。
7.质量、安全、环境保证措施7.1质量保证措施施工前做好各工序技术交底工作,并认真落实执行情况。
建立质量安全保证体系,按照我部制定的施工岗位责任制执行,明确具体标准要求和作业人员责任,分级负责。
(1)按照施工方案进行施工,如有变更,必须经现场技术负责人认可。
(2)造孔:水平夹角为俯角30o,布置于右岸上坝高线边坡▽820m处与左岸溢洪洞施工道路外边坡▽845m,孔径42mm,孔深6.0m,孔深允许偏差±50mm;右岸具体位置见附图一,左岸具体位置见附图二。
(3)制锚:根据设计长度制作锚杆,误差为±50mm。
(4)锚杆注浆:使用锚杆注浆机注浆,水泥浆采用标号为P.O42.5的普通硅酸盐水泥,水灰比拟为0.4。
(5)注浆开始时(或中途停止时间超过30min),用水或水灰比为0.5~0.6的纯水泥浆润滑注浆罐及其管路,以免浆液初凝堵塞管道。
拌制浆液时,严格遵守搅拌时间,保证砂浆搅拌均匀。
(6)注浆锚杆注浆管一定要插至距孔底约5㎝,送浆后拔浆管时必须借浆压缓缓退出,直至孔口溢出(管亦刚好自动退出)。
封闭灌注的锚杆,孔口塞堵要牢靠。
锚杆安装后,孔口加楔固定封严,砂浆终凝前严禁外力碰撞锚杆体。
(7)坚持物资材料采购检验制度。
进场材料要进行抽样检查,凡不符合规范、无合格证和试验单及不合格材料、设备不得使用。
按规定对原材料进行检验和试验。
(8)建立有效的管理控制体系,建立技术管理、质量管理系统,确保各项管理措施落实到每道工序中。
7.2施工现场安全管理(1)施工前对施工人员要做好安全培训和交底,严格执行安全操作规程,杜绝事故发生。
