隧道光面爆破方案1. 引言隧道光面爆破是一种常见的隧道施工方法,它通过使用高压气体或液体在隧道岩石表面形成高热和高压力,从而破裂和剥离岩石。

本文将介绍隧道光面爆破方案的详细步骤和要点。

2. 方案准备在进行隧道光面爆破之前,需要进行充分的方案准备工作,包括以下步骤:• 2.1 确定施工范围和目标:确定需要爆破的隧道部分和预期的爆破效果。

• 2.2 进行现场勘探和测量:对施工区域进行详细的现场勘探和测量,了解地质条件和岩石性质。

• 2.3 分析岩石性质和强度:根据勘探和测量结果,分析岩石的性质和强度,确定适合的爆破参数。

• 2.4 制定爆破方案:根据岩石性质和工程要求,制定详细的爆破方案,包括爆破参数、爆破序列和安全措施等。

3. 方案实施实施隧道光面爆破方案时,需要遵循以下步骤和要点:• 3.1 清理施工区域:在爆破前,需要清理施工区域,将可能干扰施工的障碍物清除。

• 3.2 铺设爆破孔:根据爆破方案,使用钻探设备在岩石表面钻探爆破孔,确保孔深和孔径符合要求。

• 3.3 注入爆破药剂:将爆破药剂注入爆破孔中,并按照方案要求进行药量和药剂类型的控制。

• 3.4 密封爆破孔:在完成爆破药剂注入后,使用爆破密封材料密封爆破孔,确保爆破能量集中在孔内。

• 3.5 进行爆破作业:在确保施工区域安全的前提下,使用爆破装置引爆爆破药剂,观察并记录爆破效果。

• 3.6 清理爆破残留物:在爆破后,清理施工区域的爆破残留物,并进行必要的修复工作。

4. 安全措施为了保障施工人员的安全和减少施工风险,必须采取以下安全措施:• 4.1 员工培训:对施工人员进行专业培训,提高他们对施工风险和安全措施的认知。

• 4.2 安全装备:为施工人员配备适当的个人防护装备,如安全帽、防护眼镜、耳塞等。

• 4.3 安全区域设立:在施工区域周边设立安全区域,限制未经授权人员的进入。

• 4.4 安全监测:对施工区域进行安全监测,及时发现和排除安全隐患。

6-多丰铁路隧道光面爆破施工方案

6-多丰铁路隧道光面爆破施工方案

多 丰 铁 路 工 程隧道光面爆破施工方案中交二公局多丰铁路工程Ⅱ标项目经理部二 0 0 八年 六月隧道光面爆破施工方案目录• 工程概况• 光面爆破• 光面爆破的概念及目的• 光面爆破控制技术指标•光面爆破设计内容•现场爆破现状•现场实际爆破不理想的原因及加强措施•结束语摘要根据在多丰铁路项目岩石隧道爆破施工中的一些粗浅的经验,提出石质隧道Ⅱ、Ⅲ级围岩如何搞好光面爆破及在光面爆破施工中如何控制各项参数,以达到预期的效果、希望对同类地质的隧道起到指导的作用。

中交二公局多丰铁路项目经理部2008.06.12隧道光面爆破施工方案一、 工程概况中交二公局多丰铁路Ⅱ标共有隧道11座,总长8762米,占线路总长的28.2%,其中Ⅱ、Ⅲ级围岩总长5911米,占隧道总长的67.5%,目前各个隧道普遍存在较大的超挖现象。

平均超挖按10厘米,隧道平均周长19.18米(除去仰拱)。

每延米将多喷1.918方,按喷射砼单价700元/方计算,每米造价将增加1342.60元,全线隧道总共将损失793.61万元。

如果能将光面爆破很好的应用于隧道Ⅱ、Ⅲ级围岩施工,将会带来可观的经济效益,所以搞好光面爆破是非常必要,也是刻不容缓的。

光面爆破超挖对照图见下图。

隧道无超挖和超挖10厘米断面对比图见“图1”所示。

Ⅲ级围岩无超挖断面图Ⅲ级围岩超挖10厘米断面图图1 超挖10㎝和无超挖对照参考图超挖10厘米增加的喷射混凝土数量及增加的费用计算如下:增加的喷射混凝土数量:1.981方;每米增加的费用:1.918×700=1342.60元;全线隧道Ⅱ、Ⅲ级围岩增加的费用:5911×1342.60=7936108.60元。

二、 光面爆破:2.1、光面爆破的概念及目的2.1.1、光面爆破概念光面爆破指在设计轮廓线内的岩石爆破崩落以后,在爆破轮廓内炮孔形成设计轮廓的方法。

2.2.1、光面爆破的目的光面爆破是控制爆破的一种,目的是使爆破后设计开挖轮廓线形状规整,符合设计要求,具有光滑表面,更重要的是对爆破轮廓线以外的岩石破坏性小,使岩石保持原有的强度和稳定性。

光面爆破施工方案

光面爆破施工方案

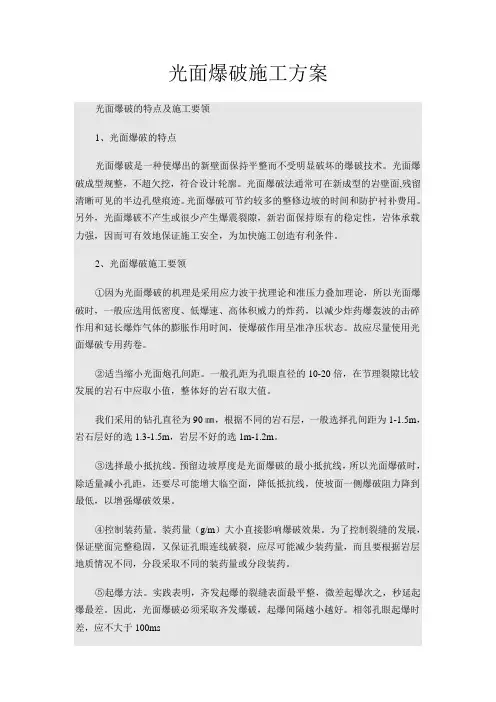

光面爆破施工方案光面爆破的特点及施工要领1、光面爆破的特点光面爆破是一种使爆出的新壁面保持平整而不受明显破坏的爆破技术。

光面爆破成型规整,不超欠挖,符合设计轮廓。

光面爆破法通常可在新成型的岩壁面,残留清晰可见的半边孔壁痕迹。

光面爆破可节约较多的整修边坡的时间和防护衬补费用。

另外,光面爆破不产生或很少产生爆震裂隙,新岩面保持原有的稳定性,岩体承载力强,因而可有效地保证施工安全,为加快施工创造有利条件。

2、光面爆破施工要领①因为光面爆破的机理是采用应力波干扰理论和准压力叠加理论,所以光面爆破时,一般应选用低密度、低爆速、高体积威力的炸药,以减少炸药爆轰波的击碎作用和延长爆炸气体的膨胀作用时间,使爆破作用呈准净压状态。

故应尽量使用光面爆破专用药卷。

②适当缩小光面炮孔间距。

一般孔距为孔眼直径的10-20倍,在节理裂隙比较发展的岩石中应取小值,整体好的岩石取大值。

我们采用的钻孔直径为90㎜,根据不同的岩石层,一般选择孔间距为1-1.5m,岩石层好的选1.3-1.5m,岩层不好的选1m-1.2m。

③选择最小抵抗线。

预留边坡厚度是光面爆破的最小抵抗线,所以光面爆破时,除适量减小孔距,还要尽可能增大临空面,降低抵抗线,使坡面一侧爆破阻力降到最低,以增强爆破效果。

④控制装药量。

装药量(g/m)大小直接影响爆破效果。

为了控制裂缝的发展,保证壁面完整稳固,又保证孔眼连线破裂,应尽可能减少装药量,而且要根据岩层地质情况不同,分段采取不同的装药量或分段装药。

⑤起爆方法。

实践表明,齐发起爆的裂缝表面最平整,微差起爆次之,秒延起爆最差。

因此,光面爆破必须采取齐发爆破,起爆间隔越小越好。

相邻孔眼起爆时差,应不大于100ms⑥因光面爆破是在同一个平面上作业。

所以孔眼之间一定要平行,而且要尽可能垂直工作面。

为此钻孔前必须按边坡设计要求,挂线放样。

⑦光面爆破钻孔时还要注意路堑边坡的坡率。

按照路堑边坡设计要求,钻孔时首先要算好坡率,稳定好钻孔支架,保证孔眼斜度符合路堑边坡设计要求。

光面爆破施工流程方案

光面爆破施工流程方案

光面爆破施工流程一、工艺原理炸药爆炸时,对岩体产生了两种效应:一是药卷爆炸瞬时高温高压气体形成的冲击波效应;二是爆炸气体膨胀做功所起的作用。

光面爆破是周边眼同时起爆,各炮眼的冲击波向其周围作径向传播,相邻炮眼的冲击相遇,则产生切向拉力,拉力的最大值发生在相邻炮眼中心连接线的中点上,当岩体的极限抗拉强度小于此拉力时,岩体便被拉裂,在炮眼中心连线上形成裂缝,随后,爆炸空气的膨胀进一步扩展,形成平整的爆破面。

光面爆破是通过选择爆破参数和合理的施工方法,达到爆破后壁面平整规则,轮廓线符合设计要求,同时减少对围岩扰动,保持围岩稳定的一种控制爆破技术.二、工艺流程1、光面爆破工艺流程工艺流程见光面爆破工艺流程图。

光面爆破工艺流程图2、光面爆破工艺⑴爆破设计爆破设讣的LI的在于避免超欠挖和达到预期的循环进尺,并尽可能节省工料消耗。

爆破设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度和角度,爆破器材、装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求等。

⑵放样布眼周边眼应沿隧道开挖轮廓线布置,保证开挖断面符合设计要求。

辅助炮眼交错均匀布置在周边眼与掏槽眼之间,力求爆破出的石块块度适合装磴的需要。

钻眼前,测量人员用红铅油准确地绘出开挖断面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm,并交付隧道队技术负责人。

⑶定位开眼按炮眼布置正确钻孔,掏槽眼和周边眼的钻孔精度要高,开眼误差控制在3cm和5cm以内。

⑷钻眼司钻工要熟悉炮眼布置,要能熟练地操纵凿岩机械,特别是钻周边眼,一定要山有较丰富经验的老钻工司钻,以确保周边眼准确的外插角,尽可能使两茬炮交界处台阶小于15cm。

同时,应根据眼口的位置、岩石的凹凸程度调整炮眼深度,以保证炮眼底在同一平面上.周边眼与辅助眼的眼底在同一垂直面上,掏槽眼应加深10cm。

炮眼的深度和角度应符合设计要求.掏槽眼眼口间距误差和眼底间距误差不得大于5cm;辅助眼眼口排拒、行距误差均不得大于10cm:周边眼眼口位置误差不得大于5cm,眼底不得超出开挖断面轮廓线15cm。

光面爆破施工方案

光面爆破施工方案

光面爆破施工方案光面爆破施工方案是在不使用爆炸药剂的情况下,利用高压空气或水射流等手段对光面进行爆破,以实现石材的切割和开采。

下面是一个光面爆破施工方案的示例,仅供参考:一、施工准备1. 制定施工方案,明确施工目标并确定施工方法。

2. 确定施工人员,并进行必要的培训和安全教育。

3. 检查和准备所需的施工设备和工具。

4. 对施工现场进行勘察,了解场地情况和地质条件,并制作必要的施工图纸。

二、施工过程1. 搭建围挡,将施工现场围起来,确保安全。

2. 使用钻机或压力钻机,对工作面进行预制孔的钻探,孔的直径和深度根据实际情况决定。

钻孔的间距和布局要合理,以确保爆破效果的均匀。

3. 在钻孔中放入扩散器,使空气或水射流能够均匀地进入孔洞。

4. 通过高压空气或水射流,对孔内的石材进行爆破。

爆破时,应注意调节压力和喷射角度,以实现预期的切割和开采效果。

5. 爆破结束后,及时清理施工现场,保持周围环境整洁,并妥善处理废弃物和爆破残渣。

三、施工安全措施1. 严格遵守国家和地方的爆破安全法规和标准。

2. 使用符合标准的施工设备和工具,确保其安全可靠。

3. 在施工现场设置安全警示标志,明确指示爆破区域,防止他人误入。

4. 限制施工区域和爆破区域的人员和车辆进入,确保施工安全。

5. 建立爆破施工安全管理制度,定期对施工人员进行安全教育和培训,提高他们的安全意识和操作技能。

6. 对施工现场进行定期巡视和检查,及时发现和处理安全隐患。

7. 在施工过程中,做好沟通与协调工作,确保施工现场各个环节的顺利进行。

通过以上施工方案,可以有效地实现光面的爆破施工。

然而,在实际施工中还需要根据具体情况进行调整和改进,以保证施工安全和施工质量。

同时,还需要严格执行相关的法规和标准,确保施工过程中不会对环境和周围的设施造成损害。

光面爆破施工方案

光面爆破施工方案

石方光面爆破爆破方案设计人:审核人:批准人:设计单位:设计时间:2014年11月14日目录第一章爆破技术设计2一、工程概况2二、施工要求2三、爆破设计施工方案的编制依据3四、爆破设计方案3五、炮孔布置8六、装药填塞8七、起爆网路9八、爆破安全距离计算10九、试验炮11第二章施工组织设计错误!未定义书签。

一、施工准备11二、人员职责12三、边坡光面爆破施工工艺14四、主要机具材料表错误!未定义书签。

五、安全技术与防护措施17六、爆破警戒范围和任务19七、施工安全保证措施21八、安全警戒24九、应急预案错误!未定义书签。

第一章爆破技术设计一、工程概况根据工程建设需要,山体需要光面爆破,需要爆破的最大深度超过16m,爆破区域长度130左右m,按照设计要求,靠近山体一侧需要进行光面爆破.整个爆破工程量约计4.6万m3.爆破要求边坡严格控制坡面平整度,无松石危石,同时严格控制爆破规模,减少对边坡的破坏。

根据现场勘查,岩石为花岗岩和石灰岩,微风化,普氏系数为5~10,属于中硬度以上岩石。

爆破环境:北边为黄海;南边为山体;其它方向无重要的建筑物和设施。

爆破环境较好。

二、施工要求1、爆破开挖后边坡坡度达到设计文件要求;2、保证爆破后边坡少受扰动,确保平整度,且不能对保留的山体形成破坏;3、爆破后粒径满足铲运要求;4、保证爆破施工中的机械、建筑物和人员的安全;5、整个施工进度应满足总体施工计划的要求.三、爆破设计施工方案的编制依据1、《爆破安全操作规程》GB6722—2003;2、《爆破作业项目管理要求》GA 991—2012;3、《民用爆炸物品安全管理条例》国务院令466号 2006。

94、烟台市公安机关对于爆炸物品安全管理的要求;5、工程概况及工程现场岩石地质状况。

四、爆破设计方案(一)总体施工设计方案采用从自然坡顶依次分级再上而下爆破,首先从最高处上按照设计边线进行钻孔爆破,自上至下依次按照设计爆破台阶进行爆破施工,边坡采用光面爆破施工。

光面爆破施工工艺

光面爆破施工工艺

光面爆破施工工艺1.放样布眼钻眼前,测量人员要用红铅油准确绘出开挖面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm。

在直线段,可用3~5台激光准直仪控制开挖方向和开挖轮廓线。

2.定位开眼采用钻孔台车钻眼时,台车与隧道轴线要保持平行。

台车就位后按炮眼布置图正确钻孔。

对于掏槽眼和周边眼的钻眼精度要求比其他眼要高,开眼误差要控制在3cm和5cm以内。

3.钻眼钻工要熟悉炮眼布置图,要能熟练地操纵凿岩机械,特别是钻周边眼,一定要有丰富经验的老钻工司钻,台车下面有专人指挥,以确保周边眼有准确的外插角(眼深3m时,外插角小于3。

;眼深5m时,外插角小于2°),尽可能使两茬炮交界处台阶小于15cm。

同时,应根据眼口位置及掌子面岩石的凹凸程度调整炮眼深度,以保证炮眼底在同一平面上。

4.清孔装药前,必须用由钢筋弯制的炮钩和小于炮眼直径的高压风管输入高压风将炮眼石屑刮出和吹净。

5.装药装药需分片分组按炮眼设计图确定的装药量自上而下进行,雷管要“对号入座”。

所有炮眼均以炮泥堵塞,堵塞长度不小于20cm。

6.联结起爆网路起爆网路为复式网路,以保证起爆的可靠性和准确性。

联结时要注意:导爆管不能打结和拉细;各炮眼雷管连接次数应相同;引爆雷管应用黑胶布包扎在离一簇导爆管自由端IOCm以上处。

网路联好后,要有专人负责检查。

7.瞎炮的处理发现瞎炮,应首先查明原因。

如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可;但此时的接头应尽量靠近炮眼。

如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应参照《公路隧道爆破安全规程》有关条款处理。

8.质量检验标准(1)超欠挖。

爆破后的围岩面应圆顺平整无欠挖,超挖量(平均线性超挖)应控制在制Cm(眼深3m)和13Cm(眼深5m)以内。

(2)半眼痕保存率。

围岩为整体性好的坚硬岩石时,半眼痕保存率应大于80乐中硬岩石应大于70乐软岩应大于50机(3)对围岩的破坏程度。

爆破后围岩上无粉碎岩石和明显的裂缝,也不应有浮石(岩性不好时应无大浮石),炮眼利用率应大于90%。

井巷工程光面爆破施工方案

井巷工程光面爆破施工方案

井巷工程光面爆破施工方案一、施工准备工作1.1 确定施工范围和施工目标:根据工程设计要求和实际情况,确定井巷工程光面爆破的施工范围和施工目标,包括爆破的工作面、开采的深度以及爆破的参数和要求。

1.2 编制施工方案:根据施工范围和施工目标,编制详细的施工方案,包括爆破设计、爆破参数计算、爆破设计图纸和施工组织设计等。

1.3 资源准备:确定施工所需的人力、物力和机械设备,包括爆破人员、监测人员、矿用爆破器材、通风设备、排水设备等。

1.4 安全措施:制定安全生产计划,做好施工现场的安全设施和安全防护措施,保障施工人员和设备的安全。

1.5 环境保护:遵守环境保护法律法规,做好施工现场的环境保护措施,减少对周围环境的影响。

二、爆破设计2.1 爆破参数计算:根据井巷工程的具体情况和爆破的施工目标,计算爆破的参数,包括爆破孔的排列方式、孔距、孔深、装药量、起爆序列等。

2.2 爆破设计图纸:根据爆破参数计算结果,编制详细的爆破设计图纸,包括爆破孔的位置、孔径、孔深、装药量等。

2.3 施工方案汇报:对爆破设计方案进行评审、修改、完善,并向相关部门进行汇报和审批。

三、施工组织设计3.1 编排人员:确定施工所需的各类人员,包括爆破人员、监测人员、通风人员、排水人员等。

3.2 机械设备调配:根据爆破设计和施工方案,调配所需的机械设备,确保施工的顺利进行。

3.3 施工工艺流程:确定爆破的施工工艺流程,包括爆破孔的布置、装药、起爆、采空区的处理等。

3.4 安全生产措施:制定安全生产措施,包括施工现场的安全设施和安全防护措施,确保施工人员的安全。

四、施工流程4.1 测量标高:施工前需进行井巷的测量与定级工作,确定工程起始点和辅助孔位置。

4.2 布置孔网:根据爆破设计图纸,进行爆破孔的布置,包括孔网的排列方式、孔距、孔深等。

4.3 钻孔装药:对爆破孔进行钻孔和装药,根据爆破设计要求进行装药,包括装药量、装药种类和装药方式等。

4.4 起爆爆破:按照爆破设计要求进行起爆爆破,确保爆破的安全、准确和有效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石方光面爆破爆破方案设计人:审核人:批准人:设计单位:设计时间:2014年11月14日目录第一章爆破技术设计 (3)一、工程概况 (3)二、施工要求 (3)三、爆破设计施工方案的编制依据 (3)四、爆破设计方案 (4)五、炮孔布置 (10)六、装药填塞 (11)七、起爆网路 (12)八、爆破安全距离计算 (14)九、试验炮 (15)第二章施工组织设计 (17)一、施工准备 (17)二、人员职责 (17)三、边坡光面爆破施工工艺 (19)四、主要机具材料表 (22)五、安全技术与防护措施 (22)六、爆破警戒范围和任务 (25)七、施工安全保证措施 (26)八、安全警戒 (30)九、应急预案 (31)第一章爆破技术设计一、工程概况根据工程建设需要,山体需要光面爆破,需要爆破的最大深度超过16m,爆破区域长度130左右m,按照设计要求,靠近山体一侧需要进行光面爆破。

整个爆破工程量约计4.6万m3。

爆破要求边坡严格控制坡面平整度,无松石危石,同时严格控制爆破规模,减少对边坡的破坏。

根据现场勘查,岩石为花岗岩和石灰岩,微风化,普氏系数为5~10,属于中硬度以上岩石。

爆破环境:北边为黄海;南边为山体;其它方向无重要的建筑物和设施。

爆破环境较好。

二、施工要求1、爆破开挖后边坡坡度达到设计文件要求;2、保证爆破后边坡少受扰动,确保平整度,且不能对保留的山体形成破坏;3、爆破后粒径满足铲运要求;4、保证爆破施工中的机械、建筑物和人员的安全;5、整个施工进度应满足总体施工计划的要求。

三、爆破设计施工方案的编制依据1、《爆破安全操作规程》GB6722—2003;2、《爆破作业项目管理要求》GA 991—2012;3、《民用爆炸物品安全管理条例》国务院令466号 2006.94、烟台市公安机关对于爆炸物品安全管理的要求;5、工程概况及工程现场岩石地质状况。

四、爆破设计方案(一)总体施工设计方案采用从自然坡顶依次分级再上而下爆破,首先从最高处上按照设计边线进行钻孔爆破,自上至下依次按照设计爆破台阶进行爆破施工,边坡采用光面爆破施工。

该爆破工程拟采用:深孔爆破和光面爆破相结合的控制爆破方法。

主炮区爆破采用钻孔直径为115㎜,台阶高度采用10m,不足10m 按照实际爆破深度计,超过10m分层爆破;边坡采用钻孔直径为90mm,台阶高度第一、二级采用10m,其它按照实际爆破深度。

装药结构:主爆区采用耦合装药,光面爆破采用不耦合装药结构。

起爆网路采用非电起爆网路与电起爆网路相结合的混合网路。

施工机械采用履带式潜孔钻和柴动空压机。

火工品:炸药采用袋装膨化炸药、导爆索、非电毫秒延期雷管以及电雷管。

(二)爆破施工要求1、严格控制爆破产生的危害,特别是爆破飞石;2、禁止采用集中装药的大爆破、宜采用倾斜钻孔延长药包松动控制爆破方法;3、爆破粒径应满足挖运和路基回填要求;4、严格爆炸物品管理,必须做到使用登记账目清晰,杜绝爆炸物品流失。

(三)爆破技术参数设计 1、主爆区爆破参数: 1.1主炮孔爆破参数 1.1.1深孔爆破参数 1)最小抵抗线: w=37.8D e 3r e SG SG =37.8×0.115×37.29.0=3.01m 式中 D e ——炸药的直径, SG e ——炸药密度, SG r ——岩石密度。

校核公式:W=(20~50)D=1.8~4.5m结合类似工程的施工经验取最小抵抗线为3.0m 。

2)炮孔直径 115mm3)炮孔间距 a=(1.2~2)W=3.6~6.0m ,取5.0m ; 4)炮孔排距 b=0.866a=0.866×5.0=4.3m 5)堵塞长度 L 2≥30D=3.45m6)炮孔超深深度 h=(0.15~0.35)W=(0.45~1.05)m ,根据以往类似工程经验,取h=1.0m 。

7)炮孔深度 11m (第一层爆破根据现场自然高程再详细确定)8)药量计算第一排炮孔单孔装药量:Q1=qaWL=0.45×5.0×4.3×11=106㎏单位炸药消耗量q取0.45㎏/m3(不考虑大块的破碎及场地整平,只作为深孔爆破时的设计依据。

本数据以铵松腊炸药为参考依据。

) 从第二排炮孔的单孔装药量为:Q1=kqaWL=1.1×0.45×5×4.3×11=117㎏式中k——考虑受前面各排炮的矿岩阻力作用的增加系数,取1.1。

单位炸药消耗量q取0.45㎏/m3(不考虑大块的破碎及场地整平,只作为深孔爆破时的设计依据。

本数据以铵松腊炸药为参考依据。

) 其它爆破深度类似计算如下表。

深孔爆破参数表2、光面爆破参数设计 ⑴钻孔直径: D 取90mm⑵炮孔倾角:与坡度设计一致,取73.30。

⑶台阶高度:H 第一、第二级台阶取10m ,其它按照现场实际标高。

⑷炮孔超深:h 取1.0m 。

⑸最小抵抗线W 光按照以下公式计算W 光=KD式中W 光——光面爆破最小抵抗线,m ;K ——计算系数,一般取K=15~25,软岩取大值,硬岩取小值;D ——炮孔直径,m 。

本次计算,K=20,D=0.09,带入公式W 光=KD=20×0.09=1.8m ⑹孔距a 光按照以下公式计算 a 光=m W 光式中 m ——炮孔密集系数,一般取0.6~0.8本次计算,m=0.7带入公式a 光=m W 光=0.7×1.8=1.26m ,取a 光=1.2m ⑺炮孔长度L 按照以下公式计算αsin hH L +=式中 L ——光爆孔长度,m ;α——边坡钻孔倾角,本次爆破03.73=α。

⑻堵塞长度根据现场施工经验,为了保护好孔口位置岩石,光面孔的堵塞长度L堵一般取1.5~1.8m,硬岩取小值,软岩取大值。

⑼装药不偶合系数δ装药不偶合系数指炮孔直径与药卷直径的比值,为防止炮孔壁的破坏,该值一般取2~5,本工程光面爆破钻孔直径为90mm,选用直径为32mm的药卷,因此装药不偶合系数δ=45/16≈2.8,符合不偶合系数取值范围。

⑽光面爆破装药量计算。

线装药密度q光=K光a光W光式中 K光——光面爆破炸药单耗,一般取0.15~0.25㎏/m3本次爆破,K光=0.2,a光=1.2,W光=1.8带入公式计算q光=0.426㎏/m单孔装药量Q光=q光×L实际施工过程中,孔口部位1.5m左右不装药进行堵塞,炮孔底部为了抵抗岩石的夹制作用,通常底部1m左右线装药密度增加一倍。

光爆炮孔参数表五、炮孔布置按照每次爆破区域大小,光面炮孔按照爆破眉线进行单排布置,光面炮孔倾角与坡面角一致,距离光面炮孔1.8m开始布置主炮孔(主炮孔倾角与光面炮孔一致),主炮孔按照爆破区域面积的大小采用梅花多排布置。

图三炮孔布置剖面示意图六、装药填塞每个炮孔制作1枚非电毫秒延期雷管与150g管状硝铵炸药组成的起爆药包,将其置于设计的炮孔内适当位置。

采用正向起爆,将起爆药包置于装药顶端四分之一位置,雷管聚能穴向下。

除装药以外的炮孔部分,使用粘土炮泥(深孔爆破使用岩屑)逐段填实,直至填平炮口(见图5)。

光面炮孔堵塞:为了控制孔口位置坡面平整度,光面炮孔往下1.5m 不装药,使用炮泥堵塞。

图四装药结构示意图七、起爆网路爆破器材:炸药采用粉状乳化炸药,起爆药包采用直径为32mm 管状乳化炸药,雷管采用非电毫秒延期雷管,连接线采用非电导爆管,起爆采用导爆管起爆器。

起爆网路采用非电起爆网路。

孔内采用MS13段非电毫秒延期雷管,孔外采用MS2段非电毫秒延期雷管连接孔内雷管,排间采用MS5段非电毫秒延期雷管连接,使用导爆管通过四通连接第一排孔内雷管、第一排孔外连接非电雷管及排间非电5段毫秒导爆雷管,最后使用击发枪引爆。

见图五起爆网路按照三排主炮孔,一排光爆孔,每排10个炮孔计设计,地面总延长时间T地面总=9T MS2+3T MS5=9×25+3×110=555ms<T MS13=610ms式中T地面——地面延期非电雷管总延时时间,ms;T MS2——非电毫秒2段雷管延时时间,ms;T MS5——非电毫秒5段雷管延时时间,ms;T MS5——非电毫秒13段雷管延时时间,ms;起爆网路连接时,应采取以下防潮措施:⑴使用防水胶布捆绑雷管,捆绑层数不少于5层;⑵用完好的红色塑料袋将捆绑好的连接雷管裹紧,覆在地面压好;⑶禁止将非电雷管的导爆管末端剪断或弄破。

⑷使用连接四通时,将四通用防水胶布缠绕不少于5层,并使用红色塑料袋裹紧,覆在地面压好。

图五 起爆网路示意图八、爆破安全距离计算(一)爆破地震安全距离选用GB6722—2003《爆破安全规程》确定的计算公式: 爆破地震安全距离计算 计算公式:R= 13)(V K Q 式中 v ——安全振速,2.0cm/sk 、α——与地形地质有关的系数,Q ——单段最大一次起爆药量,80kgR ——安全距离,m 。

本次爆破,取K=200,α=1.8, Q=80,则:R=α13)(VK Q =8.1130.220080⎪⎭⎫ ⎝⎛ =56m(二)爆破飞石安全距离浅孔爆破选用公式:S=gv 2 式中:S —爆破飞石距离,m;V —飞石初速度,取30m/s;g —重力加速度,9.8m/s 2。

S=gv 2 = 8.9302=91.8m 深孔爆破选用公式:54.294054.240⨯==d R =141.8m 式中:R —爆破飞石距离,m;d —炮孔直径,cm 。

(三)空气冲击波安全距离本工程为钻孔爆破工程,根据类似工程施工经验,爆破产生爆破冲击波影响很小,可以不于考虑。

根据以上计算和GB6722——2003《爆破安全规程》的有关规定,决定将人员、设备、建(构)筑物的安全距离定为200m 。

如果距离保护对象小于安全距离,将采取严格的安全爆破措施,使爆破产生的危害符合爆破安全规程有关规定,确保建筑物、人员的安全。

九、试验炮1、位置试验炮选择在最上层区域。

2、爆破施工参数主炮孔参数光爆炮孔参数表3、警戒范围考虑到本次爆破为试验炮,所以警戒范围适当扩大,以爆破区域中心为圆点半径为300m为警戒范围。

第二章施工组织设计一、施工准备1、技术准备按照该工程所处环境,组织有关技术人员踏勘施工现场,结合以往公司施工经验,认真讨论了该工程所需有关技术,并编写了设计方案。

2、人员准备公司成立以陈关鸿为项目经理的烟台西港山体光面石方爆破项目部。

对爆破、警戒、应急分工责任到人。

对作业层明确职责,严把操作关。

3、机械设备及物资准备该工程所需钻孔设备已经就位,并且保养良好。

所需爆破器材已与爆破器材生产企业签订合同,随时供货。

4、爆破许可办理准备按照公安机关有关要求,已经备好办理爆破许可有关资料,并已呈送至公安机关,等待审批。
