既有线 施工方案

合集下载

铁路既有线拨接改造施工方案

铁路既有线拨接改造施工方案

XX线XX至XXS2标段XX~XX段既有线改造施工方案(DK2137+500~DK2138+700)一、施工简介及主要工程数量:DK2137+500~DK2138+700段既有线半径为800m,缓和曲线长为120m的曲线,既有线路为P50普通线路。

此次改造成半径为1605m、缓和曲线长为190m的曲线.主要工程数量为:提前予铺DK2137+786。

7~DK2138+429。

35和DK2138+511.96~DK2138+700段线路,予铺线路总长为806 m。

拨移线路长度为258m,其中东拨接段拨移线路长度为174.97m,最大拨距为2.73m。

西拨接段拨移线路长度为82.6m,最大拨距为2.81m,东西端龙口与既有线路连接无高差。

二、施工及配合单位施工主体单位:中铁21局XX二线S2标段工程指挥部分项主体施工单位:S4标中铁电化局施工配合单位:XX工务段、XX车务段、XX电务段、XX通信段三、施工等级本工程属于Ⅰ级施工。

四、施工方法及工期安排:1、既有线改造总体施工方法:本区段既有线改造采取提前予铺DK2137+786.7~DK2138+429.35和DK2138+511.96~DK2138+700段线路,予铺线路采用P60 25m钢轨Ⅲ枕,既有P50线路与予铺线路采用P60~50 12。

5m异型轨连接;予铺段整修达到线路静态验收标准后,在封闭点内进行既有线拨接合拢及大机两捣一稳作业。

2、既有线改造工期安排:2。

1、11月24日利用图定天窗时间封闭既有线4小时,1组大机(2捣1稳)从XX站开出,运行至K2137+450处等待,待线路拨通整修后,大机进行改造线路的两捣一稳作业,作业完毕后大机联挂返回XX车站。

3、DK2137+500~DK2138+700段线路改造平面图见后附页。

五、改造施工计划工具、机具:序号机具名称单位数量序号机具名称单位数量1 汽车辆2 11 液压拨道机台102 挖掘机台 2 12 高程起道机台 23 捣固机组 2 13 大活口扳子把 44 撬棍根120 14 钻眼、锯轨机套 45 铁锨把100 15 花夹板、短轨套 46 洋镐把20 16 50米钢尺把 47 死扣轨枕扳手把80 17 5米钢尺把 48 压机台8 18 轨距尺把 49 垫木根40 19 弦绳米5010 钢叉把50六、施工封锁领导小组及人员安排:6。

既有线换填路基施工方案

既有线换填路基施工方案

既有线换填路基施工方案一、引言既有铁路线是指已经存在的铁路线路,包括土地、道岔、桥梁等基础设施。

而换填路基施工是指对既有线进行改造,将现有的路基进行挖掘、填充等工作,以提升线路的平整度和承载能力。

本文将针对既有线换填路基施工方案进行详细介绍,并提供相关的操作指南和注意事项。

二、施工前准备1.确定施工范围:根据铁路规划和现有路况,确定需要进行换填路基的具体区段。

2.施工方案设计:根据施工范围和地质条件,设计合理的换填路基方案,包括挖掘路基、填充土方工程等。

3.采购材料和设备:根据施工方案和工程量计算,采购所需的土石方材料和施工设备。

4.人员组织和培训:根据施工计划,组织施工人员进行岗位培训,确保每个人员都掌握施工操作要点和安全规范。

三、施工流程1.挖掘路基–根据设计方案,确定挖掘路基的标高和宽度。

–使用挖掘机等设备进行路基的挖掘,将路基上的土石方挖掉,注意保持挖掘面的平整度。

–将挖掘下来的土石方按要求堆放在指定区域,作为后续填充土方的材料。

2.基底处理–对挖掘后的路基进行基底处理,包括去除松软地层、加固弱地基等。

–在需要加固地基的位置,使用加固材料进行加固,如碎石、混凝土等。

3.填充土方–在基底处理完毕后,根据设计要求,将挖掘下来的土石方逐层填充到挖掘面上。

–每层填充完成后,使用夯实机进行夯实,提高填充土方的密实度。

–注意填充土方的均匀性和平整度,避免出现低洼或高凸的情况。

4.总体验收–施工完成后,对换填路基的总体情况进行验收。

–验收标准包括路基的平整度、坡度、边坡稳定性等。

四、施工注意事项1.安全第一:施工过程中,保证施工人员严格遵守安全操作规范,佩戴必要的防护装备,确保施工过程的安全。

2.合理调度:根据施工计划和进度,合理调度施工人员和设备,确保施工进度的顺利进行。

3.水土保持:在施工过程中,注意做好水土保持工作,防止因施工而导致的土壤流失和水资源污染。

4.环境保护:施工过程中,注意减少噪音、粉尘等对周边环境的污染,采取必要的措施进行治理。

既有线施工方案

既有线施工方案

铁路既有线施工方案一、铁路既有线施工1、建立健全安全生产责任制度和安全生产教育培训制度,制定安全生产规章制度和操作规程,保证完善安全生产条件所需资金的投入,对所承担的工程进行定期和专项安全检查;并做好安检记录。

2、落实安全生产责任制,安全生产规章制度和操作规程,根据工程的特点制定安全措施,消除安全事故隐患,确保安全生产;制定安全事故应急措施。

3、施工现场配合与其生产规模相适应,具有工程系列技术职称的专业安全生产管理人员。

专职安全管理人员负责对安全生产进行现场监督检查,督促作业人员遵守安规和技规标准,及时制止并纠正违反安规、技规的行为。

4、严格按批准的施工方案组织施工,建立完善安全施工责任制,落实施工安全措施和责任。

5、施工前,技术人员就有关安全施工的技术要求向作业班组、作业人员作详细说明,并由双方签字确认。

6、施工现场按规定设置明显的安全警示标志。

7、作业人员遵守安全施工的强制性标准、规章制度和操作规程,正确使用防护用具、机械设备,做好自身防护工作。

8、施工现场的安全防护用具、机械设备、施工机具必须由专人管理,定期进行检查、维修保养。

9、施工中需要进行爆破作业的,必须经政府主管部门审查批准,并提供爆破器材的名称、数量、用途、爆破地点,安全距离等文件和安全操作规程,向所在地公安局申领《爆破物品使用许可证》,由具备爆破资质的专业队伍施工。

10、建立安全生产教育培训制度,进入铁路施工现场的管理人员和施工作业人员必须经安全生产教育培训,合格后上岗,特殊工种作业人员必须持证上岗。

11、根据不同的施工阶段和周围环境及季节、气候变化,在施工现场采取相应的安全施工措施。

施工现场暂停施工时,做好现场防护。

二、施工现场安全管理及施工措施(一)增建二线需帮宽既有线时,既有路堤边坡挖台阶应随路基填筑进度进行,防止边坡坍塌影响路肩稳定。

1、挖方地段施工,现场设专人指挥机械作业,列车通过时停止施工。

2、及时恢复排水系统及附属配套工程,防止雨季洪水冲刷路基,造成水毁危机行车安全,或中断行车。

铁路既有线施工方案

铁路既有线施工方案

铁路既有线施工方案
铁路既有线施工方案

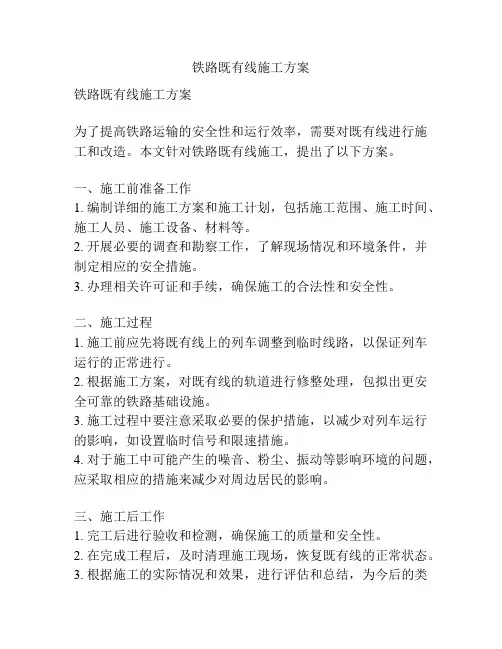

为了提高铁路运输的安全性和运行效率,需要对既有线进行施工和改造。

本文针对铁路既有线施工,提出了以下方案。

一、施工前准备工作
1. 编制详细的施工方案和施工计划,包括施工范围、施工时间、施工人员、施工设备、材料等。

2. 开展必要的调查和勘察工作,了解现场情况和环境条件,并制定相应的安全措施。

3. 办理相关许可证和手续,确保施工的合法性和安全性。

二、施工过程
1. 施工前应先将既有线上的列车调整到临时线路,以保证列车运行的正常进行。

2. 根据施工方案,对既有线的轨道进行修整处理,包拟出更安全可靠的铁路基础设施。

3. 施工过程中要注意采取必要的保护措施,以减少对列车运行的影响,如设置临时信号和限速措施。

4. 对于施工中可能产生的噪音、粉尘、振动等影响环境的问题,应采取相应的措施来减少对周边居民的影响。

三、施工后工作
1. 完工后进行验收和检测,确保施工的质量和安全性。

2. 在完成工程后,及时清理施工现场,恢复既有线的正常状态。

3. 根据施工的实际情况和效果,进行评估和总结,为今后的类
似工程提供经验和参考。

综上所述,铁路既有线的施工是一项复杂而重要的工作,需要严格按照施工方案和计划进行,确保施工的安全和质量。

同时,还需要注重对列车运行的影响和对周边环境的保护,为既有线改造和提升奠定坚实的基础。

既有线改造打围施工方案

既有线改造打围施工方案

既有线改造打围施工方案一、引言本文档旨在针对既有线改造打围施工方案进行详细的描述和解析。

在现代社会,随着交通的快速发展,既有线改造已经成为提高交通运输效率的重要手段之一。

打围施工在既有线改造中起着关键作用,因此本文将以Markdown文本格式输出,对既有线改造打围施工方案进行介绍。

二、施工目标和原则2.1 施工目标•提高运输效率和安全性•保证既有线和新线衔接的顺畅性•减少对线路运营的影响•保护环境,降低施工对周围居民的影响2.2 施工原则•安全第一,保证施工人员的安全•施工过程中与周围环境的协调•保证施工进度和效果•遵守相关法律法规和标准三、施工步骤和工艺3.1 施工步骤1.方案设计和初步准备2.施工队伍组建和培训3.施工现场设置和临时设施搭建4.施工区域隔离和交通管控5.施工设备调试和安装6.施工材料购买和运输7.施工流程按照顺序执行8.施工现场监督和安全管理9.施工完成后的检验和验收3.2 施工工艺1.初步准备阶段:确定施工方案,编制施工计划,准备所需材料和设备。

2.施工现场设置阶段:根据施工计划设置施工区域,搭建临时设施,包括施工办公室、材料堆放区、工人休息区等。

3.交通管控阶段:根据施工区域的特点,设置交通标志和交通管控措施,确保施工安全。

4.设备安装阶段:将所需设备安装到施工现场,确保设备运转正常。

5.施工流程执行阶段:按照施工计划,进行相关工艺流程的执行,包括挖掘、铺设、固定等。

6.施工现场管理阶段:严格监控施工现场安全,进行现场管理,保证施工进度和质量。

7.检验和验收阶段:施工完成后,进行相关检验和验收,确保施工质量。

四、施工注意事项1.施工过程中应注意与周围居民的交流,确保施工不对居民生活造成过大影响。

2.施工现场应设置明显的标志和警示,做好交通管控工作,确保施工人员和路过行人的安全。

3.施工现场应保持整洁,材料堆放有序,避免造成安全隐患。

4.施工过程中应进行适时的施工现场检查和监督,确保施工进度和质量。

既有线施工方案

既有线施工方案

既有线施工方案1. 引言既有线施工指在已经建设的线路上进行改造、扩建或维修的工程。

在铁路、电力、通信等领域,既有线施工是非常常见的工作。

本文将探讨既有线施工的方案和步骤,以及应注意的事项。

2. 既有线施工的步骤既有线施工的步骤可以概括为以下几个阶段:2.1. 规划阶段在规划阶段,需要考虑施工的具体目标和需求。

例如,是否需要改造或维修已有的线路,是否需要扩建或增加线路的容量等。

此阶段也需要进行现场勘测和需求分析,确保施工方案与实际情况相符。

2.2. 设计阶段在设计阶段,需要根据规划阶段的需求,制定详细的施工方案。

这包括绘制设计图纸、确定施工过程中所需的材料和设备,以及评估施工所需的人力资源等。

2.3. 准备阶段准备阶段是指在施工前的准备工作。

这包括采购所需的材料和设备、组织人员进行培训和安全教育,以及制定详细的施工计划和时间表。

2.4. 施工阶段施工阶段是实际进行施工工作的阶段。

在施工期间,需要严格遵守安全规定,确保施工过程中的安全性。

同时,需要进行现场监督和质量控制,确保施工工作按照设计要求进行。

2.5. 测试和调试阶段在施工完成后,需要进行测试和调试工作。

这包括对施工结果进行检验,确保线路的正常运行。

在测试和调试阶段,需要使用专业设备进行测试,并对测试结果进行分析和记录。

2.6. 运维阶段运维阶段是指既有线施工完成后的运营和维护阶段。

在运维阶段,需要制定维护计划,定期检查和维修线路,以确保线路的可靠性和安全性。

3. 既有线施工的注意事项在进行既有线施工时,需要注意以下事项:3.1. 安全第一无论是在施工过程中还是施工后的运维阶段,安全都是最重要的考虑因素。

施工人员需要严格遵守安全规定,佩戴个人防护装备,并遵守操作规程。

同时,施工现场需要进行安全巡查和安全教育,确保施工过程中的安全性。

3.2. 环境保护施工过程中需要进行环境保护工作,避免对周边环境造成污染。

这包括严格控制施工噪音和尘埃的产生,合理处理废弃物,以及保护周围生态环境。

地铁接触网新线既有线接口施工方案

地铁接触网新线既有线接口施工方案

地铁接触网新线既有线接口施工方案一、项目概况随着城市发展和人流流动的增加,地铁运营的线路也在不断扩展。

为了满足人们对地铁出行的需求,需要对地铁线路进行新建或扩建,并将新线路与既有线路进行接口施工。

本文将介绍地铁接触网新线既有线接口施工方案。

二、工程目标1.在既有线路上与新线路进行接口施工,确保接触网的连续性和可靠性。

2.保证施工过程对正常列车运营的影响最小化。

3.施工期间保证施工人员的安全。

三、施工方案1.现场准备a.准备工具和设备,包括起重机、电缆绞车、钢排等。

b.就地取材,准备需要的建筑材料和工具。

c.划定施工区域,确保施工区域的安全。

2.临时联络接触网a.根据新线路的设计要求,在既有线路上建立临时的接触网接口,并确保接触网的连贯性。

b.使用专业工具和设备进行临时接触网的安装和连接。

3.既有线路改造a.根据新线路的设计要求,在既有线路上进行改造工作,包括拆除或移动现有设施和设备,并确保施工期间的列车运营不受影响。

b.拆除旧的接触网设备,并根据新线路的要求安装新的设备和设施。

4.新线路接触网施工a.根据新线路的设计要求,在新建的线路上安装新的接触网设备和设施。

b.使用专业工具和设备进行接触网的安装和连接。

c.确保接触网的牢固性和可靠性。

5.施工期间的列车运营安全a.在施工期间,对列车运营的线路进行监测和控制,确保列车的安全运行。

b.安排专业人员进行现场安全监测和管理,确保施工过程中的安全。

6.完工处理a.完成接触网新线既有线接口的施工后,对施工区域进行清理和整理工作。

b.进行验收和测试,确保接触网的正常运行和可靠性。

四、施工风险控制1.安全措施要做好,保证施工人员的安全。

2.施工期间需要对列车运营的线路进行监测,避免对列车运营产生负面影响。

3.施工过程中要定期进行检查和测试,确保接触网的正常运行和可靠性。

4.在施工期间要与相关单位和部门保持良好的沟通,及时解决问题。

五、施工计划和时间安排1.制定详细的施工计划,包括施工顺序和时间安排。

既有线施工方案

既有线施工方案

既有线施工方案既有线施工方案一、施工概况本次既有线施工工程位于xx地区,主要内容为对现有xx线进行改造升级,提高线路的运行效率和安全性。

本次施工采用分段分时段施工的方式进行,以减小对线路运营的影响。

二、施工方案1. 施工时间根据线路的运营情况,选择在晚上22:00至早晨6:00的时间段进行施工,以避免对白天的运营造成影响。

2. 施工范围本次施工将从xx站到xx站进行,涉及线路上的各个设备点。

3. 施工内容(1)设备更换:对既有设备进行更换,包括信号设备、轨道设备等,提升线路的运行效率和安全性。

(2)线路维护:对线路的维护工作,包括清理垃圾、修补轨道、检查固定设备等,确保线路的正常运行。

(3)通信设备升级:对线路上的通信设备进行升级,提高线路的通信效率和质量。

4. 施工步骤(1)准备工作:在施工前,需要进行现场勘查和方案论证,制定详细的施工计划和安全措施。

(2)材料采购:根据施工计划,采购所需的材料和设备,确保施工的顺利进行。

(3)现场布设:根据施工计划,将所需设备和材料运送到现场,进行布设工作。

(4)施工作业:按照施工计划,进行设备更换、线路维护和通信设备升级等工作。

(5)施工检验:施工完成后,进行检查和测试,确保设备和线路的正常运行。

(6)完工验收:在施工完成后,组织相关部门进行验收,确保工程质量符合要求。

5. 安全措施(1)施工现场设置警示标志,保证施工区域的安全。

(2)施工期间,制定严格的安全操作规程,确保施工人员的安全。

(3)提前向周边居民和单位发布施工通告,提醒大家注意施工区域的安全。

(4)严格按照施工计划进行工作,确保施工进度和质量。

(5)施工完工后,进行清理和整理,恢复线路的原貌。

三、施工效果通过本次施工,既有线的设备和线路得到了升级和维护,运行效率和安全性得到了提升,同时为以后的线网扩建和改造奠定了基础。

以上为既有线施工方案的内容,希望本次施工能够顺利完成,对线路的运营和服务有所提升。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A干燥天气,运输便道要定期洒水降尘,防止因尘土飞扬,影响火车司机视线和影响居民健康。
B汽车通过涵洞时,在涵洞进出口要设限界框,防止车辆碰撞既有线涵洞。
C通过低压线路时,净空必须保持在4.5米以上,否则应采取加高措施。
D当有列车通过时,运土车辆禁止卸土,碾压机械停止振动,在既有线旁行走挖掘机必须落斗行走。
新建铁路专用线与既有线连接,采用人工拆除既有路基边坡片石骨架护坡和人工挖台阶进行连接。
4.3.1施工准备
1)对施工区域上空的各种电线、通讯线等应详细调查其用途及净空高度,在采取线路改移或采取临时保护等措施后方可进行施工,以避免将各种线路刮断。
2)修建人行、运输便道。便道采用单向坡,并加强养护工作,保持畅通。便道急弯、纵横向陡坡等危险地段有安全护栏和醒目的安全警示标志,便道分岔路口设置方向指示牌,引导车辆和行人正确通行。
3.3.2物资、设备准备
除统一招标采购的主要物资之外的其他工程所需用料,做好材质、产量及价格调查,签计供货合同,保证物资计划供应,满足开工及正常施工的需要。
对由建设单位统一招标采购的物资,按招标文件规定在建设单位所设仓库按建设单位颁布的“物资管理办法”执行。尽快拟定材料运输计划和运输方案,确保按时开工。
开工前组织技术人员对全体员工进行施工方案、施工与工艺技术、环境保护措施、质量安全保证措施等技术交底。同时对特殊工种的人员进行岗前培训。
及时与建设单位、设计单位及监理单位联系,办理好设计桩位和水准基点的交接工作。用全站仪完成各项放样工作。与相邻标段技术人员合作,复核线路中线,确保测量工作的整体准确性。开工前校验有关仪器,按有关规定校验后方可进入现场,完成各种配合比设计工作。
1.1工程地点:
××铁路*****段临近营业线范围内。
1.2施工项目:
***范围内为扶壁式挡土墙。其中***为10米高,***为9米高,***为8米高。新建涵洞6座,其中***涵洞为接长涵在××铁路正式运营前已经施工完毕。
2.施工组织布置
2.1组织机构
成立××煤矿铁路专用线项目经理部,根据项目特点和工程情况,项目经理部设项目经理一名,副经理一名,总工程师一名。经理部内设五部一室,即工程管理部、安全质量部、物资设备部、计划财务部、综合管理部、中心试验室等部门,下辖3个施工队,分专业组织施工。
3.施工进度计划及施工安排
3.1总体进度计划
开工日期:2013年5月17日
竣工日期:2014年8月16日
总 工 期:455天
3.2施工安排
严格按施工组织设计中进度要求,做好日计划及周计划,根据地区气候及地质、水文特点,合理安排工,尽量避免不利因素的影响。
路基土石方方共计约525573m3,8.5个月内完成,月均61832.118m3,平均按每月25天计,日完成2473.28m3,计划在2014年5月中旬前全部完工。
4.专用线线施工防护措施及方案
4.1专用线与既有线路之间的关系
4.2专用线与既有线(××线)道岔连接图
道岔连接图见下图
4.3专用线路基工程施工
新建线路与既有线之间在施工区段整体拉1.5米高防护网,防护网栽在既有线路肩上,防护网采用挂铁丝防护网,防护网与既有线中心距离大于限界距离,设专人对防护网看守,对既有线路进行防护,禁止施工人员及其他人员跨越防护网,侵入既有线路限界范围内,确保既有线行车安全。
做好机械设备进场及调试工作。包括选调经验丰富的管理人员和备足机械配件组建机械修配的,保证施工机械的完好状态和及时维修,主要机械设备转运至工地,部分设备可就近采购补充。
3.3.3劳动力准备
在人员安排方面,施工负责人、安全员、防护员、带班人员、工班长经铁路局有关部门培训、考试合格后持证上岗,劳务人员经项目部培训合格持证上岗。在资审通过的范围内选派身体健康、施工经验丰富、综合素质高、经过施工和环保知识培训的管理干部、专业技术人员和技术工人及劳工队伍参与本工程施工。
施工队按架子队模式设立,施工作业队中的主要管理人员、技术人员和大型工装设备操作人员均为我单位员工并具有铁路大中型铁路干线建设或铁路客运专线等工程施工的实践经验,并经培训,持证上岗。
2.2项目部设5部1室,共16人,组成为:
项目经理(兼书记)××;总工程师××;施工技术部4人,安全质量环保部2人,计划合同部2人,财务部2人,物资设备部2人,综合办公室2人。
⑤已铺土料在压实前被晒干时,进行洒水湿润。
⑥若填筑层检验合格后因故未能连续施工,因此而导致的表面产生疏松,则应进行复压处理。
⑦当填筑土料含水量较高时,必须对土料进行凉晒,符合要求后进行压实。
⑧路基全断面填筑完毕后,及时做整坡压实及削坡处理,并加以防护,防止雨水冲刷、冲沟。
⑨若发现局部弹簧土、层面光洁、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。
2)填筑质量要求
路基填筑严格按设计要求将土料摊铺至规定部位,每层土料的填筑,必须在监理人员检验合格后方可进行。严禁不同土料混杂使用,上路土料中的杂质应予清除。填筑作业应符合下列要求:
①地面起伏不平时,按水平分层由低处开始逐层填筑,严禁顺坡铺填。填筑路基地面坡度缓于1:5。
②分段作业的长度控制在100~200米之间,作业面分层统一铺土,统一碾压,除利用推土机外,另配备人员配合整平作业,严禁出现界沟。
③相邻的施工作业面保持均衡上升,若段与段之间不可避免地出现高差时,则用斜坡相接,采用缓坡,并做成阶梯状。当作业面不能平行进土,高差1.5米以上产生坡面施工接缝时,则作为隐蔽工程进行处理。
④在斜坡结合面上进行填筑时,应随填筑面上升进行削坡,并削至质量合格层;削坡合格后,控制好结合面土料的含水量,边刨毛、边铺土、边压实。
B开挖地段应设专人检查、看守,同时加强原有路堑边坡稳定性的观测,作好观测记录。当发现有坍塌时,立即停工,采取补救措施;对行车有影响时,必须立即上报,并及时修复。
C于既有线边坡适当位置设计防护栅栏,防止开挖跌落物落入既有线行车范围内,影响行车安全,并设专人巡查,及时排除意外落入土块。
D每次下雨后均应检查既有线开挖侧路基状态,发生开裂时及时处理。
4.3.2既有线路堤边坡开挖、填筑防护
先对既有线路堤进行防护,防止因既有线边坡开挖和填筑影响既有线路基边坡的稳定性,具体防护措施及施工方案如下:
(1) 路基防护、开挖
A由于专用线与既有线并列相连,新建铁路专用线与既有线连接时,采用人工拆除既有路基边坡片石骨架护坡和人工挖台阶进行连接。
B开挖地段设专人检查、看守,同时加强对路基下沉变形、原有路堑边坡稳定性的观测,作好观测记录。当发现有坍塌或线路状态有变化时,立即停工,采取补救措施;对行车有影响时,必须在线路恢复到正常状态后,方可放行列车。
行人和车辆繁忙地段,安排专人人临时指挥交通。
夜间施工(在既有线一般尽量避免或减少夜间施工),工地装有足够的照明。
4.3.3既有线路堑边坡开挖机防护
当要挖除既有线边坡,影响既有线路基边坡的稳定性,危及既有线行车安全及线旁施工人员的人身安全时,防护措施及施工方案如下:
1) 路基防护
A施工前,应根据设计图纸和施工现场的具体情况,制定出边坡的防护距离及防护方法。
××煤矿铁路专用线工程
临近营业线施工方案
编制:
复核:
审批:
××煤矿铁路专用线项目经理部
二〇一四年三月八日
1.工程概况:
本工程起讫里程****,全长***m,位于***境内,为泾河右岸一阶地区,地形平坦,地势开阔。线路右侧300~400m为泾河,该处为河道凸岸处,不受主流冲刷。
本专用线自××车站西安端西侧接轨,××车站增加到发线一条,站房同侧设专用线到发场,设到发线3条,有效长度1050m;设有效装车长度920m的牵出各一处。专用线到发场两端设机待线各1条,有效长度均为45m。
扶壁式挡墙圬工约71735m3, 5个月内完成,月均14347m3,平均按每月25天计,日完成573.88m3,计划在2014年5月底完成。
涵洞工程
箱涵:60~90天/座,盖板涵:45~60天/座,计划在2014年4月中旬全部完工。
轨道工程
轨道工程进度指标
工 程 项 目
单 位
进度指标
备 注
铺粒料道床
碾压过程中严格控制行驶速度,压路机行驶速度不大于4Km/h。同时加强填料含水量的监控,若接合面土层表面较干,洒水湿润后继续填筑,如遭受水泡,把表层土铲除后,再进行碾压。填方接近设计标高时,加强测量控制,如发现高低不平,人工配合平地机找平,然后压实,直至达到设计所要求的断面质量。
路基填筑应逐层检验压实度,压实度检验采用灌砂法进行,合格后方可填筑其上一层。
运输施工
做好既有道路、临时便道的排水、防汛设施。各种交叉口设立标志,施工现场设立安全警示标志。
地下既有结构物保护
路基施工地段地下发现不明管道、线缆时与有关部门联系,在征得有关部门同意,并进行现场监护;备齐备足必要的抢修材料,制定出应急方案后再行施工。
边坡防护工程
进行边坡防护作业时,应自上而下进行并搭设牢固的作业平台,防止作业人员高处滚落。
6)尽量避免或减少夜间施工。当有必要夜间施工时将采取措施,建立夜间值班制度,做好周密的组织和安全技术交底,配备足够的资源,确保夜间施工顺利进行。
7)及时收集当地气象信息,施工过程中应随时掌握天气的变化情况,搞好雨季施工及安全防护,专人负责已施工段及现场设施的防护,做好施工 现场的防护工作,同时备足防风、防暴雨用品,做好防洪、防汛工作,确保工程和财产不受到损失。
3)高填路段,路堤宽度每侧超填50cm,人工配合机械刷坡至设计位置,不能欠填,严禁帮坡。
4)机械作业的规定:
A施工机械调头应选择开阔地带,防止机械调头侵限。
B挖掘机作业时大臂禁止向既有线一侧转动,防止瞬间侵限。
C在列车通过时,机械应处于停止状态。
D要安排专人盯控及时予报列车到达情况。
相关文档
最新文档
