火灾自动报警系统安装工程监理细则

合集下载

火灾自动报警系统监理实施细则

火灾自动报警系统监理实施细则

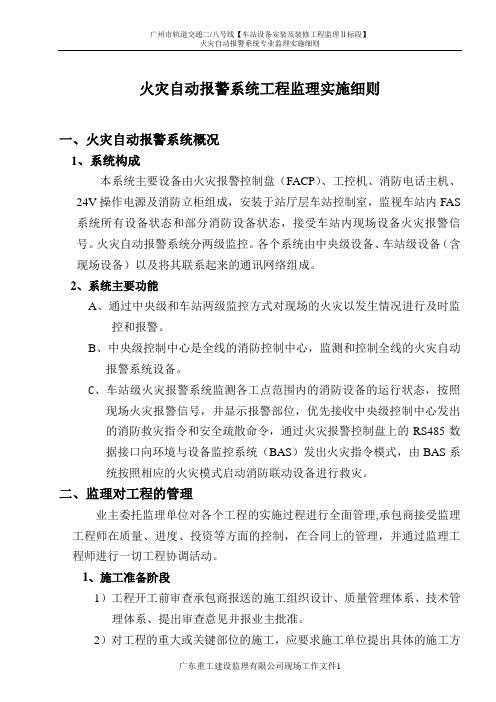

火灾自动报警系统工程监理实施细则一、火灾自动报警系统概况1、系统构成本系统主要设备由火灾报警控制盘(FACP)、工控机、消防电话主机、24V操作电源及消防立柜组成,安装于站厅层车站控制室,监视车站内FAS 系统所有设备状态和部分消防设备状态,接受车站内现场设备火灾报警信号。

火灾自动报警系统分两级监控。

各个系统由中央级设备、车站级设备(含现场设备)以及将其联系起来的通讯网络组成。

2、系统主要功能A、通过中央级和车站两级监控方式对现场的火灾以发生情况进行及时监控和报警。

B、中央级控制中心是全线的消防控制中心,监测和控制全线的火灾自动报警系统设备。

C、车站级火灾报警系统监测各工点范围内的消防设备的运行状态,按照现场火灾报警信号,并显示报警部位,优先接收中央级控制中心发出的消防救灾指令和安全疏散命令,通过火灾报警控制盘上的RS485数据接口向环境与设备监控系统(BAS)发出火灾指令模式,由BAS系统按照相应的火灾模式启动消防联动设备进行救灾。

二、监理对工程的管理业主委托监理单位对各个工程的实施过程进行全面管理,承包商接受监理工程师在质量、进度、投资等方面的控制,在合同上的管理,并通过监理工程师进行一切工程协调活动。

1、施工准备阶段1)工程开工前审查承包商报送的施工组织设计、质量管理体系、技术管理体系、提出审查意见并报业主批准。

2)对工程的重大或关键部位的施工,应要求施工单位提出具体的施工方案,经审查确认后方可施工。

3)对承包商报送的工程开工报审表及相关资料进行审查,具备开工条件时,由总监签发开工令,并报告业主备案。

2、工程进度控制1)审批报送的施工总进度计划,以及编制的年、月度施工进度计划。

2)对进度计划实施情况检查,分析记录进度及相关情况,当发现实际进度滞后时,签发监理工程式师通知,指令承包商调整进度计划。

3、工程质量控制1)要认真消化熟悉施工图及有关设计说明资料,了解设计要求,明确火灾自动报警管线敷设、设备安装相关部位及工序之间的关序,审查系统设计图及各分部设备安装图无差错,对工程关键部位和施工难点做到心中有数。

火灾自动报警系统施工工序的监理要点

火灾自动报警系统施工工序的监理要点

火灾自动报警系统施工工序的监理要点火灾自动报警系统是重要的防火安全设施,它能够及时准确地发现火灾并发出警报,以便及时采取措施来避免火灾蔓延,保护人们的生命财产安全。

在火灾自动报警系统的施工过程中,监理人员起着至关重要的作用,他们需要密切关注工序的合理性和施工质量,以确保系统的正常运行。

本文将重点探讨火灾自动报警系统施工工序的监理要点。

一、施工前期准备工作在开始施工之前,必须进行充分的准备工作,以便确保施工的顺利进行。

监理人员需要确保以下几点:1. 设计文件的准确性:监理人员需核实设计文件的准确性,包括平面布置图、电气接线图、设备安装图等。

任何与设计文件不符的情况都应及时纠正并报告相关人员。

2. 设备和材料的质量检验:监理人员要对所有的设备和材料进行严格的质量检验,确保其符合国家标准和规范要求。

不合格的设备和材料应立即退换,并保留相关的检验证明。

3. 现场施工条件的评估:监理人员需要评估现场的施工条件,包括工种人员的组织情况、施工设备的准备情况、施工场地的安全防护等。

如有任何安全隐患或不适宜施工的情况,应及时采取措施并报告相关人员。

二、布线和设备安装火灾自动报警系统的布线和设备安装是整个施工过程中的核心环节,也是监理人员必须密切关注的阶段。

以下是监理人员在此阶段应注意的要点:1. 布线的合理性:监理人员要对布线进行审查,确保其符合设计文件要求,并且遵循相关的电气标准和规范。

布线的路径应符合消防通道的要求,避免与其他电气设备或强电线路交叉。

2. 设备的正确安装:监理人员需检查设备的正确安装,包括火灾探测器、报警控制盘、警铃等。

安装位置应符合设计文件的要求,以确保系统的灵敏度和准确性。

3. 接线的可靠性:监理人员应对接线进行检查,确保接线正确无误,并且使用合格的绝缘材料进行绝缘处理。

所有接头应牢固可靠,不得出现松动或接触不良的情况。

三、系统调试和验收测试火灾自动报警系统的调试和验收测试是确保其正常运行的关键步骤,监理人员需要密切关注以下几个方面:1. 系统功能的测试:监理人员要确保所有的设备和模块能够正常工作,并能在火灾发生时发出准确的警报。

火灾自动报警系统安装工程监理细则

火灾自动报警系统安装工程监理细则

火灾自动报警系统安装工程监理细则前言为了保障人们生命财产安全,防止火灾事故发生,火灾自动报警系统安装工程对于建筑物和其他公共场所来说至关重要。

监理是一个重要的环节,可以确保火灾自动报警系统安装工程的质量和安全,因此需要建立完善的监理细则。

本文将介绍火灾自动报警系统安装工程的监理细则,包括安装前的准备工作、安装过程中的监督和检查,以及工程竣工后的验收和试运行。

安装前准备1. 确认技术方案和施工图纸在进行火灾自动报警系统安装工程之前,需要对技术方案和施工图纸进行认真审核并确认。

监理人员要仔细了解技术方案中的工程内容,明确安装所需的材料和设备,并核实方案的适用性和可行性。

对施工图纸要进行分析,确定材料和设备的摆放位置,必须满足适应实际安装的要求。

2. 审查有关证照和资质供应商和安装单位应具备相应的证照和资质,并与安装合同中的要求相符合。

监理人员要对供应商和安装单位的资质和证照进行核查,并确保其具有合法的经营资格和技术能力。

3. 制定监理计划和节点检查表监理人员应该依据技术方案和施工图纸提前制定监理计划和节点检查表,明确各项任务、验收标准、和监督检查细则。

检查表要做到细化管理,使工程监理流程清晰化,有条不紊地进行监理工作。

安装过程的监督和检查1. 确认验收标准和预验收为了保证工程质量,监理人员应该在安装过程中严格按照验收标准进行监督和检查。

在整个安装过程中,需要实现预验收和中间验收,对于已经发现的问题要及时纠正并记录下来。

并指导安装单位及时整改,确保问题在核查后能够得到解决。

2. 确保施工质量和安全监理人员需监督并检查施工的安全环保和质量,坚持施工质量与安全并重的原则,对于施工程序上的任何违规行为,需要及时制止和处理,确保工程的顺利进行。

3. 建立监督档案和不良记录台账监理人员应当建立监督档案和不良记录台账,记录工程的进度、质量、安全、问题发现及解决情况。

监理人员需要及时处理不良记录,对未及时消除问题的责任人进行严肃处理。

FAS监理细则【新版精品资料】

FAS监理细则【新版精品资料】

北京地铁四号线机电专业安装工程火灾自动报警系统工程监理细则编制:审核:批准:天津路安监理公司二OO七年九月十五日火灾自动报警系统(FAS)监理细则一、工程概况北京地铁四号线火灾自动报警系统采用中心、车站两级管理,中心、车站、就地三级控制,在小营控制中心大楼设全线火灾报警控制中心,在马家楼车辆段设火灾自动报警系统备用中心和故障报警中心。

车站级火灾自动报警系统设置火灾报警主机、火灾探测装置和联动控制装置,管辖范围至相邻区间的中点.当发生火灾时,火灾自动报警系统发出火灾报警信号,切除相关区域的非消防电源,联动专用消防设备,并向环境与设备监控系统发出模式指令,控制公用设备实施救灾任务。

二、监理依据1、合同条款2、设计文件及施工图纸3、《火灾自动报警系统施工及验收规范》4、《点型感烟火灾探测技术要求及实验方法》5、《点型感温火灾探测技术要求及实验方法》6、《火灾报警控制器通用技术条件》7、城市轨道交通工程质量验收标准第二部分:设备安装工程8、《建设工程监理规范》、《建设工程安全监理规程》三、监理范围及目标1、监理范围:中心(四号线范围内)、车站及区间隧道、停车场、车辆段等FAS 系统设备及线缆安装、测试,尤其是FAS系统设备与其他系统设备的接口和系统调试及相关专业之间的联调配合等。

2、监理目标:对工程质量、进度、造价、安全进行控制,做好合同管理和组织协调工作,力争使工程达到合同要求的目标.四、监理的工作流程五、工程质量控制1、工程质量控制原则1)以工程质量验收统一标准及验收规范等为依据,督促承包单位全面实现施工合同约定的质量目标。

2)对工程项目施工全过程实施质量控制,以质量预控为重点。

3)对工程项目的人、机、料、法、环等因素进行全面的质量控制,督促承包单位的质量管理体系、技术管理体系和质量保证体系落实到位。

4)严格要求承包单位执行有关资料、设备验收制度,坚持不合格的建设材料、设备不准在工程上使用.5)坚持本工序质量不合格或未进行验收不予签认,下道工序不得施工。

建筑弱电细则(50)

建筑弱电细则(50)

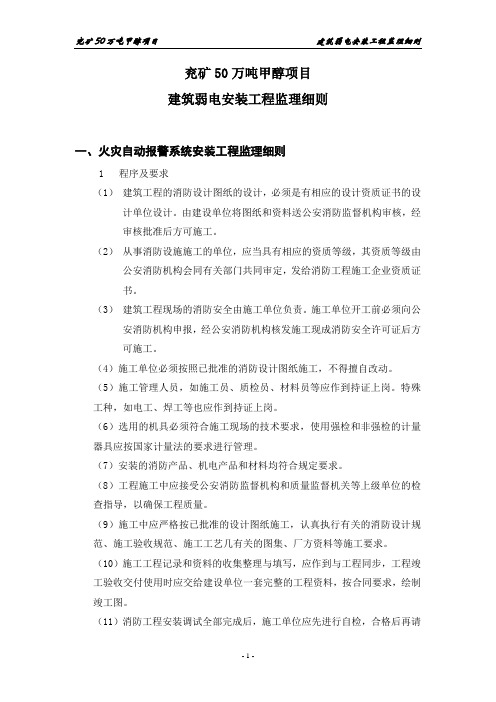

兖矿50万吨甲醇项目建筑弱电安装工程监理细则一、火灾自动报警系统安装工程监理细则1 程序及要求(1)建筑工程的消防设计图纸的设计,必须是有相应的设计资质证书的设计单位设计。

由建设单位将图纸和资料送公安消防监督机构审核,经审核批准后方可施工。

(2)从事消防设施施工的单位,应当具有相应的资质等级,其资质等级由公安消防机构会同有关部门共同审定,发给消防工程施工企业资质证书。

(3)建筑工程现场的消防安全由施工单位负责。

施工单位开工前必须向公安消防机构申报,经公安消防机构核发施工现成消防安全许可证后方可施工。

(4)施工单位必须按照已批准的消防设计图纸施工,不得擅自改动。

(5)施工管理人员,如施工员、质检员、材料员等应作到持证上岗。

特殊工种,如电工、焊工等也应作到持证上岗。

(6)选用的机具必须符合施工现场的技术要求,使用强检和非强检的计量器具应按国家计量法的要求进行管理。

(7)安装的消防产品、机电产品和材料均符合规定要求。

(8)工程施工中应接受公安消防监督机构和质量监督机关等上级单位的检查指导,以确保工程质量。

(9)施工中应严格按已批准的设计图纸施工,认真执行有关的消防设计规范、施工验收规范、施工工艺几有关的图集、厂方资料等施工要求。

(10)施工工程记录和资料的收集整理与填写,应作到与工程同步,工程竣工验收交付使用时应交给建设单位一套完整的工程资料,按合同要求,绘制竣工图。

(11)消防工程安装调试全部完成后,施工单位应先进行自检,合格后再请建设单位(监理)、设计单位进行竣工验收,办理竣工验收单。

(12)建设单位或施工单位应委托有资格的建筑消防设施检测单位进行技术测试,并提交技术测试报告。

(13)建设单位应向公安消防监督机构提交验收申请,送交有关资料,请公安消防监督机构进行消防工程验收,经检验合格后发给消防设施验收合格证,才准许使用,否则,验收不合格或未经验收均不准使用。

2准备阶段(1)参加建设单位组织的图纸会审,对图纸中存在的问题通过建设单位提交设计单位,整理并签发图纸会审纪要。

火灾自动报警及火灾联动控制系统施工监理细则

火灾自动报警及火灾联动控制系统施工监理细则

火灾自动报警及火灾联动控制系统施工监理细则一、系统布线的要求:1.一般规定1)不同系统、不同电压等级、不同电流类别的线路不应穿在同一管内线或线槽的同一槽孔内。

2)探测器的“十”线应为红色,“一”线应为兰色,其余线应根据不同用途采用其它颜色区分,但同一工程中相同用途的导线颜色应一致。

3)传输线路铜等线截面积应符合设计要求2.消防电流、控制、通讯和警报线路所采用的铜芯绝缘导线应采取穿金属管保护,并直暗敷设在非燃在烧体结构结构内,其保护层厚度不应小于3CM。

当必须明敷设时,应在金属管上或金属线槽上采取防火保护措施。

3.系统的绝缘电阻和工作接地:1)报警系统每回路的导线对地的绝缘电阻值不应小于20MΩ系统的工作接地电阻值不应小于4Ω,联合接地时,接地电阻值不应小于1Ω。

2)当采用联合接地时,应用专用接地干线由消防控制室引至接地体,专用接地干线应用铜芯绝缘导线或电缆,其线芯截面积不应小于16mm2。

3)由消防控制室接地极引至各消防设备的接地线应选用铜芯绝缘软线,其线芯截面不小于4mm2。

二、火灾探测器要求:1.探测器位置设置要求:(1)探测器至墙壁,梁边的水平距离不应小于0.5M。

(2)探测器周围0.5M内不应有遮挡物。

(3)探测器至空调送风口边的水平距离不应小于 1.5M,至多孔送风顶棚孔口的水平距离不应小于0.5M。

(4)探测区域内的每个房间至少应设置一只火灾探测器。

(5)当梁突出顶棚的高度在200mm至600mm及600mm以上时,应考虑梁对探测器的影响,因而要考虑设置探测器的位置和个数。

(6)在宽度小于3M的内走道顶棚上设置探测器时,宜居中布置。

感湿探测器的安装间距不应超过10M,感烟探测器的安装间距不应超过15M,探测器至端墙的距离,不应大于探测器安装间距的一半。

(7)探测器宜水平安装,如必须倾斜安装时,倾斜角度不应大于450。

三、火灾报警控制器的安装要求:1.挂式火灾报警控制器(区域报警控制器),其安装在墙上时,其底边距地面高度不应小于 1.5M,靠近门轴的侧面距墙不应小于0.5M,正面操作距离墙不应小于1.2M。

消防安装工程监理细则

消防安装工程监理细则一、总则1.工程概况及消防监理工作内容:(1)防火部分:包含防火墙,防火门,防火窗,防火卷帘等的设置及安装。

(2)灭火部分:包含水幕,消火栓,自动喷水,灭火器等的设置及安装。

(3)防火排烟部分:包含自然排烟,机械排烟,机械防烟的设置及安装。

(4)火灾自动报警与操纵系统的设置及安装。

2.监理职责:受建设单位委托,根据有关法律,法规及工程建设强制性条文标准的规定与建设单位要求,对工程质量,进度,投资进行督促,检查,操纵及验收。

二、监理根据1.建筑设计防火规范(GBJ16-87)2.高层民用建筑设计防火规范(GB50045-95,2001年版)3.自动喷水灭火系统设计规范(GB50084-2001)4.火灾自动报警设计规范(GB50116-1998)5.给排水,暖通,弱电等专业有关消防部分的施工图。

三、准备阶段监理操纵要点1.熟悉设计图纸,全面熟悉设计内容,参加设计交底与图纸会审,提出设计中存在的问题,尽量避免与减少因设计图纸问题造成对工程质量,进度,投资的影响。

2.参与设计交底与图纸会审须弄清的问题:(1)建设单位对本工程的要求。

(2)设计主导思想。

(3)设计方对监理与承建方提出问题的答复是否满足要求。

(4)设计交底与图纸会审由承建方整理,形成纪要,由建设,设计,监理,承建四方共同签认,作为施工根据。

3.审查承建单位的施工组织设计,施工方案,使之有针对性、合理性、可靠性、审查中的注意点:(1)专业进度计划应符合总进度要求,专业间交叉施工要妥善安排。

(2)施工方法,技术组织措施,保证工程质量与安全生产的措施进度是否全面,具体,合理。

(3)施工中的材料,设备机具配置的需要量与供应计划与工程进度是否协调。

(4)施工人员配置,各类劳动需要是否满足该项目的要求。

(5)承建单位的质量保证体系是否健全。

4.检查承建单位特殊工种工人上岗证。

如从事管道焊接施工的焊接,务必具备有效的操作资格证书与有关类别管道焊接的考核合格证书。

建筑消防系统安装监理细则

建筑消防系统安装监理细则
主要包括以下内容:
1. 监理范围:明确建筑消防系统的监理范围,包括消防设备、管道布置、电气线路等。

2. 监理要求:规定监理人员对消防系统安装的要求,如材料质量、施工工艺、技术标准等。

3. 监理程序:明确监理的各个环节和流程,包括施工前的准备工作、施工过程的监理、验收等。

4. 监理责任:确定监理人员的职责和责任,包括监督施工进度、检查施工质量、记录施工问题等。

5. 监理报告:规定监理人员需要提供的监理报告内容,包括施工情况、质量问题、整改措施等。

6. 变更管理:明确监理人员对于变更设计的管理要求,包括变更申请的审查、变更施工过程的监理等。

7. 紧急处理:规定监理人员在发生紧急情况时的处理方式和应急措施,如火灾、泄漏等。

8. 质量验收:规定监理人员对消防系统安装的质量验收要求,包括可靠性测试、性能测试、使用寿命等。

9. 完工资料:明确消防系统安装完工后需要提供的资料要求,包括设计图纸、施工记录、验收报告等。

10. 协调配合:规定监理人员与其他相关部门的协调配合要求,如设计单位、施工单位、消防部门等。

以上是建筑消防系统安装监理细则的一般内容,具体的细则可以根据实际情况和相关法规进行确定。

火灾自动报警系统监理要点

火灾自动报警系统监理要点1、调试要求(1)火灾自动报警系统调试,应在建筑内部装修和系统施工结束后进行。

(2)调试前施工人员应向调试人员提交竣工图、设计变更记录、施工记录(包括隐蔽工程验收记录)、检查记录(包括绝缘电阻、接地电阻测试记录)、竣工报告。

(3)调试负责人必须由有资格的专业技术人员担任。

一般由生产厂工程师或生产厂委托的经过训练的人员担任。

其资格审查由公安消防监督机构负责。

(4)调试前应按下列要求进行检查:1)按设计要求查验,设备规格、型号、备品、备件。

2)按火灾自动报警系统施工及验收规范的要求检查系统的施工质量。

对属于施工中出现的问题,应会同有关单位协商解决,并有文字记录。

3)检察检验系统线路的配线、接线、线路电阻,接地电阻、终端电阻、线号、接地、线的颜色等是否符合设计和规范要求,发现错线、开路、短路等达不到要求的应及时处理,排除故障。

(5)火灾报警系统应先分别对探器、消防控制设备等逐个进行单机通电检查试验。

单机检查试验合格,进行系统调试,报警控制器通电接入系统做火灾报警自检功能、消音、复位功能、故障报警功能、火灾优先功能、报警记忆功能、电源自动转换和备用电源的自动荡不安充电功能、备用电源的欠压和过压报警功能等功能检查。

在通电检查中上述所有功能都必须符合条例《火灾报警控制器通用技术条件》(GB4717)的要求。

(6)按设计要求分别用主电源和备用电源供电,逐个逐项检查试验火灾报警系统的各种控制功能和联动功能,其控制功能和联动功能应正常。

(7)检查主电源:火灾自动报警系统的主电源和备用电源,其容量应符合有关国家标准要求,备用电源连续充电三次应正常,主电源、备用电源转换应正常。

(8)系统控制功能调试后应用专用的加烟加温等试验器,应分别对各类探测器逐个试验,运作无误后可投入运行。

(9)对于其他报警设备也要逐个试验无误后投入运行。

(10)按系统调试程序进行系统功能自检。

系统调试完全正常后,应连续无故障运行120h,写出调试开通报告,进行验收工作。

火灾自动报警消防联动控制系统监理程序

火灾自动报警消防联动控制系统监理程序火灾自动报警消防联动把握系统监理程序之相关制度和职责,火灾自动报警及消防联动把握系统的监理程序一般的民用建筑、综合办公楼或厂房内均设置的有火灾自动报警及消防联动把握系统,对于这部分内容我们一般监理程序为:一、我们监理的主要依据...火灾自动报警及消防联动把握系统的监理程序一般的民用建筑、综合办公楼或厂房内均设置的有火灾自动报警及消防联动把握系统,对于这部分内容我们一般监理程序为: 一、我们监理的主要依据有哪些1、设计图纸及施工合同2、《自动喷水灭火系统施工及验收规范》 GB50084-20213、《火灾自动报警系统施工及验收规范》 GB50166-924、《火灾自动报警系统设计规范》 GB500116-98二、施工预备阶段监理的预控措施有哪些火灾报警与消防联动把握系统,是一个系统工程,监理的事前把握对保证施工质量和施工进度至关重要,我们应实行的预控措施主要有以下几个内容:1、审查承包单位的技术资质及人员执证状况:审查施工单位的资质以及人员配备、设备配备是否满意工程的需求,消防施工企业应有消防主管部门颁发的施工许可证,对于总包单位选择的分包施工单位,监理工程师应对分包单位的资质等状况进行审查,认可后报总监理工程师批准后进场施工。2、仔细阅图,做好图纸会审前的预备工作,重点对图纸中以下内容进行确认:①图纸中是否有具体的联动动作表;(虽然火灾报警系统施工及验收规范中对联动规律关系进行了阐述,但在施工图纸中还应明确各种设备之间的联动把握关系,这是后续联动调试的主要依据。)②消防设备是否接受专用的供电回路,末端进行自动切换;③若火灾自动报警把握系统与其他系统(比如119火警、电气火灾系统等)进行联动时,是否有相应的接口,以及对其他系统的要求等。3、审查施工单位报送的施工技术方案。重点审查方案是否有针对性,主要施工方法以及工程质量、平安是否有详细的保证措施等。4、火灾自动报警系统的产品类型、系列许多(工程中我遇到就有河北秦皇岛的海湾产品、上海松江产品、山东众海产品、江苏扬中的环宇和银佳产品等),每一种厂家的报警产品在系统构成和联动把握方面略有不同,一般在工程实施前,我们应当要求施工单位供应本工程所选用报警产品的应用设计解释书(由产品厂家供应),通过产品应用设计解释书,我们可以对报警探测器、把握器、报警接口以及各类输入、输出、信号模块、把握模块等进行具体了解,这对于我们后续指导现场施工和系统调试特别有关怀。三、施工阶段的监理把握要点:火灾自动报警与消防联动把握系统的安装质量,对于整个系统的顺当开通和牢靠动行至关重要。在施工过程中,我们应把事前把握和过程把握做为监理工作的重点,重点对以下几个部位进行检查:(1)管线敷设1、火灾报警与消防联动把握系统的把握、通信和报警线路要接受金属疼惜管,暗敷在非燃烧结构体内,疼惜层厚度不应小于 30mm,当务必明敷设时,金属管上须实行防火疼惜措施。(有时检查中发觉报警系统或消火栓联动把握管接受PVC管敷设的现象,这与设计和规范不符。)2、不同电压等级、不同系统、不同电流类别的线路,不行同管或同槽敷设。(至消防设备的主备用电源、报警回路、联动回路电缆如敷设在同一线槽内,中间应设置金属隔板,在工程常常发觉没按此标准执行;另外在看图纸时大家有没有留意到有时火灾自动报警系统的报警线路接受的是阻燃配线,而联动把握线路以及消火栓报警按纽起泵联动把握线接受的却是耐火配线,联动把握线的标准比报警线路的标准更高,经查阅资料说明:当发生火灾时,假如在火灾报警系统瘫痪的状态下,消防把握中心以及消火栓起泵按纽仍能手动操作启动各消防设备,供消防人员灭火用法,大家如在工程中遇到此类状况,应特殊留意对所用法材料的检查。)3、报警系统的电缆或电线在敷设完成后要准时进行进行检查、校对并标明编号(有些工程此工作做的不细,致使在后续检查、排解线路故障时特别困难),把握线、报警线应进行线路绝缘测试,电阻值应不小于20MΩ。(在电气线路绝缘中,电阻值应不小于0.5MΩ,两者标准略有所不同)4、系统接地接受专用接地引下线,接地电阻值应小于 4 欧姆;如接受联合接地体,接地电阻应不大于 1 欧姆,接地线应接受线芯截面不小于25mm2的双色铜芯绝缘线引至报警设备机房。(2)系统调试1、调试的内容在系统安装完毕以后,监理人员应要求施工单位准时组织人员进行系统联动调试,调试时监理应旁站监控。2、调试的预备监理工程师应要求施工单位和生产厂家组成联合调试小组,编写调试方案并预备相关的资料和测试仪表,同时要协调好与电气、给排水、通风、电梯以及电动防火卷帘门安装队伍的联系,做到有步骤有方案的进行调试。3 单体调试①火灾探测器要求动作精确无误,误报率、漏报率在误差允许范围内;②报警把握器主要做如下功能检查;火灾报警自检功能、消音、复位功能、故障报警功能、火灾优先功能、报警记忆功能、电源自动转换以及备用电源的自动充电功能;4联动系统的调试开通①对消防对讲系统,主要检查话音质量;②对应急广播系统,主要查看与背景音乐的强切试验,以及模拟火灾发生,对应的楼层广播动作是否正常;③对防火卷帘、自动喷淋系统、消火栓系统、防排烟系统、非消防电源、电梯迫降等进行联动调试,主要查看动作是否牢靠,返回信号是否准时精确。为了便于大家对消防联动设备的规律关系进行把握,在此依据火灾报警及联动把握系统的验收规范,对以上消防设备的联动把握做一个简要介绍:消防泵的规律把握关系:①消火栓按钮挺直起泵;②消防把握中心手动把握;③消防把握中心总线编码模块自动把握;④现场把握柜挺直起泵;⑤在稳压系统无法保证管网压力时,由电接点压力表挺直联锁把握柜起泵。喷淋泵的规律把握关系:①喷头动作后,与湿式报警系统中的压力开关通过编程挺直连锁自动启泵;②水流指示器报警,确定起火层;③消防把握中心手动把握;④消防把握中心总线编码模块把握;⑤现场把握柜挺直起泵;⑥在稳压系统无法保证管网压力时,由电接点压力表挺直联锁把握柜起泵。排烟风机的规律把握关系:①消防把握中心手动把握;②消防把握中心总线编码模块把握;③现场把握柜挺直起泵;④设置在排烟管道入口处280度排烟防火阀动作后,里面的微动开关应联锁停止风机。电动防火卷帘的规律把握关系:把握方式分两种状况,用于防火分隔的防火卷帘,在火灾探测器报警后,一步下降至底;用于疏散走道上的电动防火卷帘门接受两次把握下落方式,第一次由感烟把握下落距地1.8m处停止,便于人员疏散,第二次由感温探测器把握下落究竟。非消防电源强切规律把握关系:通过探测器与门报警编程后,通过断路器中的分励脱扣器自动切断电源。电梯迫降归底把握方式:同非消防电源强切四、消防工程一般的验收程序:消防工程一般在施工单位安装、调试完毕结束后,应预约当地的消防检测事务所来施工现场对消防系统进行检测,在检测合格的基础上,报当地消防主管部门现场最终验收,验收合格后颁发消防施工合格证,工程准予用法。</P公司员工管理办法规章制度管理办法公司档案管理办法办公用品管理办法节约用电管理办法绩效考核管理办法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【精选】火灾自动报警系统安装工程监理细则—WORD版
【本文为word版,下载后可修改、打印,如对您有所帮助,请购买,谢谢。

】火灾自动报警系统安装工程监理细则
1 范围
本章适用于工业与民用建筑火灾自动报警系统安装工程。

不适用于生产和贮存火药、炸药、弹药、火工品等有爆炸危险的场所设置的火灾自动报警系统安装工程。

2程序及要求
建筑工程的消防设计图纸的设计,必须是有相应的设计资质证书的设计单位设计。

由建设单位将图纸和资料送公安消防监督机构审核,经审核批准后方可施工。

从事消防设施施工的单位,应当具有相应的资质等级,其资质等级由公安消防机构会同有关部门共同审定,发给消防工程施工企业资质证书。

建筑工程现场的消防安全由施工单位负责。

施工单位开工前必须向公安消防机构申报,经公安消防机构核发施工现场消防安全许可证后方可施工。

第1页。
