某工程模板专项施工方案(DOC27页)

合集下载

模板工程施工方案-方案示例1

模板工程施工方案-方案示例1

模板工程施工方案-方案示例1
一、项目背景
为了更好地实现工程施工的标准化和规范化,确保施工过程的高效性和安全性,特制定此施工方案。

二、施工计划
2.1 施工任务
1.完成模板工程建设,包括基础施工、主体结构施工、装饰装修等。

2.确保施工过程中的质量控制和安全防护。

3.保证施工进度符合计划安排。

2.2 施工时序
•基础施工阶段:预计耗时2个月。

•主体结构施工阶段:预计耗时4个月。

•装饰装修阶段:预计耗时3个月。

2.3 施工人员配置
•工程经理:1人
•技术人员:3人
•施工人员:30人
三、施工流程
3.1 基础施工
1.地基处理
2.打桩
3.浇筑基础
3.2 主体结构施工
1.搭设脚手架
2.筑墙
3.安装钢筋
4.浇筑混凝土
3.3 装饰装修
1.设计布局
2.材料采购
3.装修施工
四、施工资源
4.1 人力资源
•工程经理:负责整个施工过程的管理和协调。

•技术人员:负责施工图纸的审核和技术支持。

•施工人员:负责具体施工任务的实施。

4.2 物资资源
•混凝土、钢筋等施工材料
•脚手架、起重机等施工设备
五、施工风险
1.施工现场安全风险
2.施工质量风险
3.施工进度风险
六、总结与展望
通过本施工方案的制定和实施,能够达到工程施工的高效、安全,同时为后续工程施工提供一定的参考。

在实际施工过程中,需要不断完善和调整施工计划,确保工程质量和进度的顺利进行。

模板专项施工方案2

模板专项施工方案2

模板专项施工方案2
一、项目背景
本文档旨在针对模板专项工程的施工方案进行详细规划和说明,确保施工过程高效顺利。

二、施工准备
1.进行施工前的规划和设计,确定设计方案及施工步骤。

2.确认施工所需材料及设备,并做好采购准备。

3.安排施工人员及施工队伍,明确工作分工和责任。

三、施工流程
1.清理施工现场及周边环境,确保安全无障碍。

2.进行模板的安装和调整,确保符合设计要求。

3.进行混凝土浇筑,确保浇筑质量和施工进度。

4.进行模板拆除及表面修整,保证工程质量。

四、质量控制
1.施工过程中进行质量检查,及时发现和解决问题。

2.确保施工人员按照操作规范进行施工,提高工程质量。

3.确保材料及设备的质量符合要求,避免出现质量问题。

五、安全防护
1.施工现场设置明显的安全警示标志,确保工人安全施工。

2.工人穿戴符合要求的安全防护装备,做好安全防护工作。

3.定期进行安全培训和演练,提高工人安全意识和应急处置能力。

六、施工总结
本文档对模板专项施工方案进行了详细的规划和说明,希望能够对施工工作提供帮助,确保工程顺利进行并保证工程质量。

以上为模板专项施工方案的具体内容,如有任何问题或需要进一步了解,欢迎随时咨询。

某工程超高梁板模板专项施工方案

某工程超高梁板模板专项施工方案

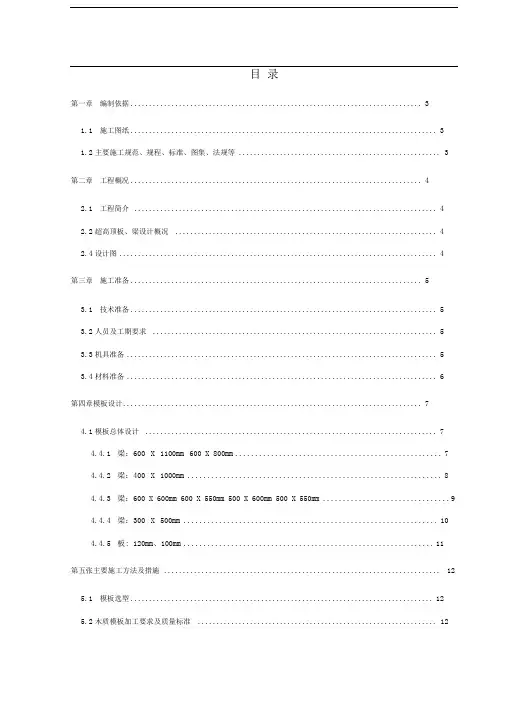

目录第一章编制依据 (3)1.1施工图纸 (3)1.2主要施工规范、规程、标准、图集、法规等 (3)第二章工程概况 (4)2.1工程简介 (4)2.2超高顶板、梁设计概况 (4)2.4设计图 (4)第三章施工准备 (5)3.1技术准备 (5)3.2人员及工期要求 (5)3.3机具准备 (5)3.4材料准备 (6)第四章模板设计 (7)4.1模板总体设计 (7)4.4.1梁:600 X 1100mm 600 X 800mm (7)4.4.2梁:400 X 1000mm (8)4.4.3梁:600 X 600mm 600 X 550mm 500 X 600mm 500 X 550mm (9)4.4.4梁:300 X 500mm (10)4.4.5板: 120mm、100mm (11)第五张主要施工方法及措施 (12)5.1模板选型 (12)5.2木质模板加工要求及质量标准 (12)5.3支撑系统安装要点 (12)5.4框架梁、井字梁模板安装要点 (13)5.5模板的拆除 (14)5.5.1拆除顺序 (14)5.5.2模板拆除一般要求 (14)5.5.3梁、板、楼梯模板拆除 (14)第六章模板安装质量要求 (16)5.1主控项目 (16)5.2一般项目 (16)5.3模板施工允许偏差项目 (16)5.4 模板施工验收方法 (17)第七章质量保证措施 (18)第八章成品保护措施 (19)第九章安全措施 (20)第十章文明施工及环境保护 (21)第十一章支撑体系坍塌应急预案 (22)附录:模板及支撑计算书 (24)第一章编制依据1.1施工图纸1.2主要施工规范、规程、标准、图集、法规等第二章工程概况2.1工程简介本改造工程位于北京市北三环中路。

**中心建筑总面积41432 m2,地下三,地上十层。

建筑总长为93.6m、宽为48.6m、建筑总高度44.30m;地下3层,地上10层,局部5层。

室内外高差0.6m。

工地模板工程专项施工方案

工地模板工程专项施工方案

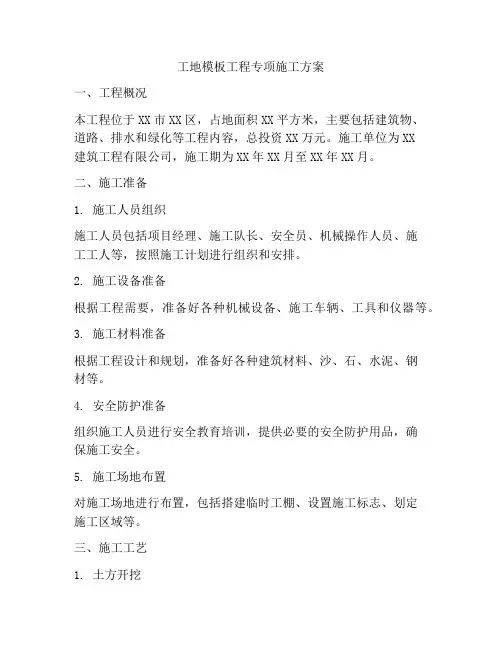

工地模板工程专项施工方案一、工程概况本工程位于XX市XX区,占地面积XX平方米,主要包括建筑物、道路、排水和绿化等工程内容,总投资XX万元。

施工单位为XX建筑工程有限公司,施工期为XX年XX月至XX年XX月。

二、施工准备1. 施工人员组织施工人员包括项目经理、施工队长、安全员、机械操作人员、施工工人等,按照施工计划进行组织和安排。

2. 施工设备准备根据工程需要,准备好各种机械设备、施工车辆、工具和仪器等。

3. 施工材料准备根据工程设计和规划,准备好各种建筑材料、沙、石、水泥、钢材等。

4. 安全防护准备组织施工人员进行安全教育培训,提供必要的安全防护用品,确保施工安全。

5. 施工场地布置对施工场地进行布置,包括搭建临时工棚、设置施工标志、划定施工区域等。

三、施工工艺1. 土方开挖根据工程设计要求,进行土方开挖和整平,确保地基平整。

2. 基础施工进行地基处理和基础施工,包括打桩、浇筑混凝土等。

3. 主体结构施工按照建筑设计图纸,进行主体结构施工,包括梁柱墙体、楼板等。

4. 安装工程进行设备安装、管道敷设、电气线路铺设等。

5. 装饰装修进行室内外装饰装修工程,包括墙面涂料、地面铺装、门窗安装等。

6. 道路、排水、绿化工程进行道路铺设、排水系统建设和绿化工程施工。

四、施工组织1. 项目经理负责整个工程的施工管理和协调工作,制定并执行施工计划。

2. 施工队长负责具体施工过程中的指挥和管理工作,确保施工进度和质量。

3. 安全员负责施工现场的安全管理和事故预防工作,定期进行安全检查和隐患排查。

4. 机械操作人员负责机械设备的操作和维护工作,确保设备正常运转。

5. 施工工人按照工艺要求进行具体施工工作,保证施工质量。

五、施工质量控制1. 严格按照工程设计和规范要求进行施工,确保施工质量。

2. 进行施工过程中的质量检查和验收,及时发现和纠正施工中的质量问题。

3. 对关键节点和重要部位进行专项质量检查,确保施工质量达标。

模板安全专项施工方案样板

模板安全专项施工方案样板

模板安全专项施工方案样板一、项目背景当前,模板安全专项施工方案是建设工程项目管理中必不可少的一环,为确保施工工程的安全、质量和进度,本方案拟定了相关措施和要求,旨在提高模板使用工程中的安全保障水平。

二、施工现状1.建筑工程中,模板搭设作业是一个重要的环节,但也是施工过程中容易发生事故的环节。

2.目前在模板搭设作业中,存在以下安全隐患:模板支撑不牢固、施工人员操作不规范、安全意识不强等问题。

三、施工方案1. 安全管理•严格执行施工现场管理制度,确保现场的安全环境。

•制定并执行模板搭设施工方案,明确责任人和操作流程。

•定期组织安全培训,提高施工人员的安全意识和操作技能。

2. 模板搭设•严格按照设计要求和规范进行模板拆装作业。

•对模板支撑进行定期检查,确保其稳定可靠。

•严格控制模板搭设的高度和负荷,防止发生坍塌事故。

3. 施工监管•建立完善的施工监督体系,加强对模板搭设作业的监督。

•配备专业监理人员,定期进行施工现场检查,并提出改进建议。

四、施工验收•施工结束后,进行模板搭设工程验收,确保工程达到相关质量标准和安全要求。

•验收合格后,方可移交使用单位,并做好相关档案资料的整理工作。

五、总结本模板安全专项施工方案样板旨在规范模板搭设作业流程,提高施工工程的安全管理水平。

希望通过落实该方案,能够有效减少施工中发生的安全事故,保障施工人员和工程的安全。

六、附录•相关规范标准:《建筑施工安全规范》、《建筑模板支撑脚手架技术规程》等。

•联系人:XXX(手机号:XXX)以上为模板安全专项施工方案样板,具体执行内容以实际工程情况为准。

模板专项施工方案(最新)

模板专项施工方案(最新)

模板专项施工方案(最新)
一、施工准备
施工前需进行周密的准备工作,包括但不限于: - 确定施工地点及环境情况 - 评估施工材料及设备需求 - 制定详细的施工计划及时间安排 - 检查施工人员的资质及安全防护措施
二、施工流程
1.备料阶段:
–确认施工所需材料及数量
–对施工区域进行清理和准备工作
2.模板制作阶段:
–制作模板前,对模板进行检查以确保质量
–使用合适的材料制作模板,保证规格准确
3.模板安装阶段:
–在施工现场安装模板,确保平整度和牢固性
–根据设计要求调整模板位置及尺寸
4.混凝土浇筑阶段:
–搅拌混凝土并进行均匀的浇筑
–控制浇筑速度并严格按照设计要求进行施工
5.模板拆除及收尾阶段:
–建筑物达到设计强度后,及时拆除模板
–进行施工现场清理和整理工作
三、施工质量控制
1.施工前需对施工材料和设备进行检查,确保质量合格
2.施工过程中,及时调整施工方式以保证施工质量
3.施工完成后进行质量检验,确保各项指标符合要求
4.对施工过程中的问题及时进行记录和反馈,做好施工记录
四、安全环保措施
1.施工现场应设置明显的安全警示标志,确保施工人员安全
2.施工人员需配备必要的安全防护用具,如安全帽、手套等
3.对施工现场进行定期检查,消除安全隐患
4.确保施工过程中不对环境造成污染,并做好垃圾分类处理工作
五、施工总结与建议
针对此次施工过程中的优点和不足,及时总结经验教训,提出改进建议,为日后的施工工作提供参考。

以上为模板专项施工方案的基本内容,希望能为施工工作提供一定的参考和指导。

321贝雷钢栈桥专项施工方案(27页 附计算书) secret

321贝雷钢栈桥专项施工方案(27页 附计算书)   secret

321贝雷钢栈桥专项施工方案(27页附计算书) secret321贝雷钢栈桥专项施工方案(27页附计算书)-secret目录一、编制依据、编制说明及工程概况--------------------------------------21.1编制依据----------------------------------------------------------21.2编制说明----------------------------------------------------------21.3工程概况----------------------------------------------------------21.4水文、地质资料----------------------------------------------------31.5设计荷载----------------------------------------------------------3二、准备工作----------------------------------------------------------3三、钢栈桥设计---------------------------------------错误!未定义书签。

3.1桥面高程----------------------------------------------------------43.2栈桥布置形式------------------------------------------------------43.3钢栈桥构造--------------------------------------------------------43.4钢栈桥受力计算----------------------------------------------------7四、钢栈桥施工-------------------------------------------------------124.1钢栈桥施工工艺---------------------------------------------------124.2钢管桩施工-------------------------------------------------------134.3桩顶纵横梁施工---------------------------------------------------144.4栈桥上部结构安装-------------------------------------------------144.5栈桥、施工平台上拆除---------------------------------------------154.6技术保障措施-----------------------------------------------------154.7安全保障措施-----------------------------------------------------164.8栈桥施工要点-----------------------------------------------------17五、进度计划安排-----------------------------------------------------18六、施工管理机构及资源配置-------------------------------------------196.1项目管理模式及组织机构-------------------------------------------196.2架子队-----------------------------------------------------------206.3人员、设备配备---------------------------------------------------226.4主要的材料计划---------------------------------------------------23七、安全保证措施-----------------------------------------------------247.1安全目标---------------------------------------------------------247.2安全制度---------------------------------------------------------24八、文明、环保保证体系及措施环境保护---------------------------------258.1文明施工目标及技术措施-------------------------------------------258.2施工环保目标及措施-----------------------------------------------26一xx市xx公路(加六线)土建ⅱ标XX特大桥钢栈桥专项方案一、编制依据、编制说明及工程概况1.1编制依据1)xx市xx公路(加六线)两阶段施工图2)国家和交通部现行桥涵施工技术规范、劳动定额和验收标准。

模板工程工程专项施工方案

模板工程工程专项施工方案

模板工程工程专项施工方案项目地址:施工单位:XXX公司责任人:XXX联系电话:XXX施工单位地址:XXX一、项目概况本工程项目位于XXX地区,包括XXX建筑物、XXX设备安装、XXX管道工程等专项施工内容。

项目总建筑面积XXX平方米,总投资XXX万元。

本施工方案旨在确保施工安全、质量和进度,保障工程顺利完成。

二、专项施工方案概述本方案包括以下专项施工内容:1、混凝土结构施工方案2、钢结构施工方案3、设备安装方案4、管道工程方案5、消防工程方案6、电气工程方案7、绿化工程方案8、安全施工方案三、施工准备工作1、制定详细的工程进度计划,并确定各专项施工内容的具体工期;2、组织施工人员进行安全生产教育培训,督促施工人员持证上岗;3、购置所需施工机械设备,并对设备进行检查、保养,确保施工过程中设备稳定运行;4、确认施工材料供应商及供货计划,保证施工材料的及时供应;5、确保施工现场的环境整治和设施完善,以保证施工进度和施工质量。

四、专项施工方案具体内容1、混凝土结构施工方案根据设计图纸和相关技术规范,确定混凝土浇筑的配方和浇筑方法,制定混凝土梁、柱、板等构件的模板支撑方案,确定混凝土浇筑和养护的工艺方法,制定混凝土强度检测方法以及验收标准。

2、钢结构施工方案根据钢结构设计图纸和施工图纸,确定钢结构的制作和安装工艺,明确各类连接件的安装方法和验收标准,制定工地组装、吊装和安装程序,安排专业人员进行焊接、防腐处理和涂装,确保钢结构的质量和安全。

3、设备安装方案根据设备安装图纸和技术要求,制定设备吊装和安装的方案,确认设备固定和连接方法,安排配电、管路的布置和连接,确保设备安装过程中不损坏设备本身和周围环境。

4、管道工程方案根据管道设计图纸和相关规范,制定管道的铺设和连接方案,明确管道支架的设计和安装要求,安排专业人员进行管道的焊接、试压和防腐处理,确保管道安装的质量和安全。

5、消防工程方案根据消防设计要求和标准,确定消防设施的布置和安装位置,进行水源、水泵、喷头等设备的安装调试,明确火灾报警系统、灭火系统的连接和控制方法,确保消防设施的正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

模板专项施工方案第一节工程概况第二节编制依据主要依据施工图纸,施工组织设计,规范和规程第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。

2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。

3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ5162-2008检查标准要求,要符合省文明标化工地的有关标准。

第四节材料选择模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。

墙模板采用15mm厚高强度多层板,木方和钢管作楞,配套穿墙螺栓M12使用。

竖向内楞采用50×100 木方,水平外楞采用圆钢管48×3.5。

加固通过在双钢管处打孔拉结穿墙螺栓。

柱模板小于1m的柱采用15mm 厚高强度多层板,在木工车间制作施工现场组拼,背内楞采用50×100 木方,柱箍采用[100×5×3.0槽钢围檩加固.大于1m的柱子采用可回收M14对拉螺栓进行加固(地下室外柱采用止水螺栓)。

边角处采用木板条找补,保证楞角方直、美观。

梁模板面板采用15mm 高强度多层板50×100木方(内楞)现场拼制,50×100木方(外楞)支撑,采用可回收M12对拉螺栓进行加固。

梁底采用φ48×3.5钢管支撑。

承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、顶撑组成,采用φ48×3.5钢管。

板模板板底采用φ48×3.5钢管支撑。

承重架采用扣件式钢管支模架,由扣件、立杆、横杆、顶撑组成,采用φ48×3.5钢管。

第五节模板安装1、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。

安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。

2、模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(≥1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。

首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道细部轴线,根据轴线位置放出细部截面位置尺寸线、模板200(mm)控制线,以便于模板的安装和校正。

当混凝土浇筑完毕,模板拆除以后,开始引测楼层500mm 标高控制线,并根据该500mm 线将板底的控制线直接引测到墙、柱上。

4、地下室模板安装要求(1)墙体模板安装顺序及技术要点①模板安装顺序模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模②技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作。

为防止墙体模板根部出现漏浆"烂根"现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量。

(3)梁模板安装顺序及技术要点①模板安装顺序搭设和调平模板支架(包括安装水平拉杆和剪力撑)→按标高铺梁底板→拉线找直→绑扎梁钢筋→安装垫块→梁两侧模板→调整模板②技术要点按设计要求起拱,并注意梁的侧模包裹包住底模,下面龙骨包住侧模。

(4)楼板模板安装顺序及技术要点①模板安装顺序"满堂"脚手架→主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→顶板内、外墙柱头模板龙骨→模板调整验收→进行下道工序②技术要点楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱,起拱部位为中间起拱,四周不起拱。

(5)柱模板安装顺序及技术要点①模板安装顺序模板定位→柱模就位安装→安装柱模→安设支撑→固定柱模→浇注混凝土→拆除脚手架和模板→清理模板②技术要点板块与板块竖向接缝处理,做成企口式拼接,然后加柱箍、支撑体系将柱固定。

第六节模板拆除1、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。

2、模板及其支架在拆除时混凝土强度要达到如下要求。

在拆除侧模时,混凝土强度要达到1.2MPa(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。

混凝土的底模,其混凝土强度必须符合规定后方可拆除。

3、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆。

(1)墙模板拆除墙模板在混凝土强度达到1.2MPa,能保证其表面及棱角不因拆除而损坏时方能拆除,模板拆除顺序与安装模板顺序相反,先外墙后内墙,先拆外墙外侧模板,再拆除内侧模板,先模板后角模。

拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。

不得在墙上撬模板,或用大锤砸模板,保证拆模时不晃动混凝土墙体,尤其拆门窗阴阳角模时不能用大锤砸模板。

(2)门洞口模板拆除松开洞口模板四角脱模器与大模连接螺栓,撬棍从侧边撬动脱模,禁止从垂直面砸击洞口模板。

防止门洞过梁砼拉裂,拆出的模板及时修整。

所有洞口宽>1m时拆模后立即用钢管加顶托回撑。

(3)顶板模板拆顶板模拆除参考每层每段顶板砼同条件抗压强度试验报告,跨度均在2m以下,强度达到50%即可拆除,跨度大于8m的板当砼强度达到设计强度100%强度后方可拆除,其余顶板、梁模板在砼强度达到设计强度的75%强度后方可拆除。

拆顶板模时从房间一端开始,防止坠落人或物造成质量事故。

顶板拆除时注意保护顶板模板,不能硬撬板接缝处,以防止损坏多层板。

拆除的多层板、龙骨及钢管要排放整齐,并注意不要集中堆料。

拆除的钉子要回收再利用,作业面要清理干净,以防扎脚伤人(4)后浇带模板拆除拆除前必须经过江中集团施工技术负责人同意后方可拆除。

4、模板的维护及维修吊装模板时轻起轻放,不准碰撞已安装好的模板和其他硬物;大模板吊运就位时要平稳、准确,不要兜挂钢筋。

用撬棍调整大模板时,要注意保护模板下口的海绵条。

严格控制拆模时间。

拆模时按程序进行,禁止用大锤敲击或撬棍硬撬,以免损伤混凝土表面和棱角。

模板与墙面粘结时,禁止用塔吊吊拉模板,防止将墙面拉裂。

定型模板在使用过程中应加强管理,分规格堆放,及时修理,保证编号的清晰。

拆模时要注意对成品加以保护,严禁破坏第七节模板技术措施1、进场模板质量标准模板要求:(1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。

(2)外观质量检查标准(通过观察检验)任意部位不得有腐朽、霉斑、鼓泡。

不得有板边缺损、起毛。

每平方米单板脱胶不大于0.001m2。

每平方米污染面积不大于0.005m2(3)规格尺寸标准厚度检测方法:用钢卷尺在距板边20mm 处,长短边分别测3 点、1 点,取8 点平均值;各测点与平均值差为偏差。

长、宽检测方法:用钢卷尺在距板边100mm 处分别测量每张板长、宽各2点,取平均值。

对角线差检测方法:用钢卷尺测量两对角线之差。

翘曲度检测方法:用钢直尺量对角线长度,并用楔形塞尺(或钢卷尺)量钢直尺与板面间最大弦高,后者与前者的比值为翘曲度。

2、模板安装质量要求必须符合《混凝土结构工程施工及验收规范》(GB 50204-2002)及相关规范要求。

即"模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载"。

(1)主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。

检查数量:全数检查。

检验方法:对照模板设计文件和施工技术方案观察。

2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。

检查数量:全数检查。

检验方法:观察。

(2)一般项目1)模板安装应满足下列要求:模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;检查数量:全数检查。

检验方法:观察。

2)对跨度不小于4m 的现浇钢筋混凝土梁、板,其模板应按要求起拱。

检查数量:按规范要求的检验批(在同一检验批内,对梁,应抽查构件数量的10%,且不应少于3 件;对板,应按有代表性的自然间抽查10%,且不得小于3 间。

)检验方法:水准仪或拉线、钢尺检查。

3)固定在模板上的预埋件、预留孔洞均不得遗漏,且应安装牢固其偏差应符合附表1的规定;检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3间)。

检验方法:钢尺检查。

(3)现浇结构模板安装的偏差应符合表1 的规定。

检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3间)。

现浇结构模板安装允许偏差和检验方法见表1:(检验方法:检查同条件养护试块强度试验值。

检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。

)(4)模板垂直度控制1)对模板垂直度严格控制,在模板安装就位前,必须对每一块模板线进行复测,无误后,方可模板安装。

2)模板拼装配合,工长及质检员逐一检查模板垂直度,确保垂直度不超过3mm,平整度不超过2mm;3)模板就位前,检查对撑棍位置、间距是否满足要求。

(5)顶板模板标高控制每层顶板抄测标高控制点,测量抄出混凝土墙上的500线,根据层高及板厚,沿墙周边弹出顶板模板的底标高线。

(6)模板的变形控制1)墙模支设前,竖向梯子筋上,焊接对撑棍(墙厚每边减少1mm)。

2)浇筑混凝土时,做分层尺竿,并配好照明,分层浇筑,层高控制在500以内,严防振捣不实或过振,使模板变形。

3)门窗洞口处对称下混凝土;4)模板支立后,拉水平、竖向通线,保证混凝土浇筑时易观察模板变形,跑位; 5)浇筑前认真检查螺栓、顶撑及斜撑是否松动;6)模板支立完毕后,禁止模板与脚手架拉结。

(7)模板的拼缝、接头模板拼缝、接头不密实时,用塑料密封条堵塞;钢模板如发生变形时,及时修整。

(8)窗洞口模板在窗台模板下口中间留置2个排气孔,以防混凝土浇筑时产生窝气,造成混凝土浇筑不密实。

(9)满堂模板和共享空间模板支架立柱,在外侧周圈应设由下而上的竖向连续式剪刀撑;中间在纵横向应每隔10M左右设由下而上的竖向连续式剪刀撑,其宽度宜为4~6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。

剪刀撑杆件的底端应与地面顶紧,夹角宜为45°~60°.当建筑层高在8~20m时,除应满足上述规定外,还应在纵横向相邻的竖向连续式剪刀撑之间增加之字斜撑,在有水平剪刀撑的部位应在每隔剪刀撑中间处增加一道水平剪刀撑(10)清扫口的留置楼梯模板清扫口留在平台梁下口,清扫口50×100 洞,以便用空压机清扫模内的杂物,清理干净后,用木胶合板背订木方固定。
