EPC工程总承包项目管理办法

合集下载

EPC总承包项目合同管理办法

EPC总承包项目合同管理办法

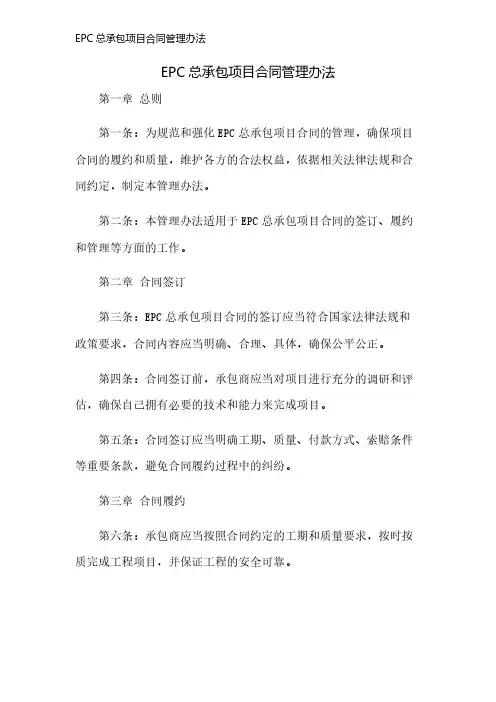

EPC总承包项目合同管理办法第一章总则第一条:为规范和强化EPC总承包项目合同的管理,确保项目合同的履约和质量,维护各方的合法权益,依据相关法律法规和合同约定,制定本管理办法。

第二条:本管理办法适用于EPC总承包项目合同的签订、履约和管理等方面的工作。

第二章合同签订第三条:EPC总承包项目合同的签订应当符合国家法律法规和政策要求,合同内容应当明确、合理、具体,确保公平公正。

第四条:合同签订前,承包商应当对项目进行充分的调研和评估,确保自己拥有必要的技术和能力来完成项目。

第五条:合同签订应当明确工期、质量、付款方式、索赔条件等重要条款,避免合同履约过程中的纠纷。

第三章合同履约第六条:承包商应当按照合同约定的工期和质量要求,按时按质完成工程项目,并保证工程的安全可靠。

第七条:合同履约过程中,若发现任何问题或风险,承包商应当及时向项目经理报告,并采取措施进行处理,确保项目的顺利推进。

第八条:若发生不可抗力或其他正当合理的情况,影响项目履约的,承包商应当及时向甲方报告,并寻求双方共同解决方案。

第九条:甲方应当根据合同约定及时支付工程款项,承包商也应当按照合同约定的要求提交工程质量验收报告。

第四章合同变更和索赔第十条:在项目履约过程中,如需对合同内容进行变更,双方应当提前协商一致,并由双方签署书面变更协议。

第十一条:合同履约过程中,若发生索赔事件,双方应当先行协商解决,如协商无果,可通过法律途径解决争议。

第五章合同管理第十二条:甲方应当建立健全EPC总承包项目合同管理制度,明确各个环节的责任和流程,确保合同的有效执行。

第十三条:承包商应当建立健全项目合同档案,记录项目的各个阶段、各方的沟通与事务,并按要求备案。

第十四条:甲方和承包商应当进行定期的项目合同履约检查,发现问题及时整改,确保项目的顺利进行。

第六章法律责任第十五条:违反本管理办法的行为,一旦发现,将依照国家法律法规和合同约定,承担相应的法律责任。

工程项目EPC总承包管理办法

工程项目EPC总承包管理办法

工程项目EPC总承包管理办法第1条范围1.1本办法规定了管理EPC项目的目的、原则、职能划分、工作要求等,适用于集团公司及各子(分)公司作为EPC总承包方(即乙方)承建的项目,其他管理模式承包项目参照执行。

第2条引用标准1.1《住房城乡建设部关于进一步推进工程总承包发展的若干意见》建市(2016)93号;2.2工程建设项目EPC总承包合同;2.3GB50319-2013《建设工程监理规范》。

第3条原则3.1EPC项目按照“分级管理、统一协调、全面规范”的原则实行管理,实现安全、质量、工期、造价、环保五大控制目标。

实行集团公司、子(分)公司、EPe项目部三级管理,三级责任主体逐级负责。

集团公司对EPC项目负有监督管理责任,子(分)公司对EPC项目负有全面管理责任,EPC项目部对EPC项目负有直接责任。

第4条主要职责划分4.1集团工程部金、电力、热解及其它专业EPC项目的建设工作。

4.1.2负责制定集团公司EPC项目管理相关制度,并监督、检查制度的落实与执行情况。

4.1.3负责对子(分)公司管理的EPC项目目标进行监督、协调、指导、考评;负责组织汇总、监督EPC项目安全、质量、工期、造价、环保控制总目标,对目标的落实进行监督、检查。

4.1.4负责对EPC项目初步设计至机械竣工及工程中间交接期间的项目过程管理进行监督、协调、指导、考评;对工程联动试车(预试车)、投料试车及生产性能考核工作进行协调。

4.1.5负责在集团公司层面协调与建设单位在EPC项目管理方面的工作。

4.1.6负责收集集团范围内EPC项目工程建设信息,统计汇总、分析对比形成工程建设月报,供集团公司相关领导决策。

4.1.7组织季节性、重要时段安全大检查工作,对安全大检查进行复检,督促安全整改措施的落实;组织或参与重点工程EPC项目单位工程或分部工程的质量检查,并督促整改措施的落实。

4.1.8组织召开EPC项目现场协调会。

4.1.9督促子(分)公司加强EPC项目的管理,并对子(分)公司进行检查、考评。

epc工程总承包项目管理制度

epc工程总承包项目管理制度

epc工程总承包项目管理制度第一章总则一、为了规范和加强EPC工程总承包项目管理,提高工程质量,降低风险,确保项目按时、按质、按量、按费完成,特制订本制度。

二、本制度适用于公司EPC工程总承包类项目,包括土建、设备、电气及自动化等各类工程。

三、严格执行总承包项目管理的各项规定,坚持优质、高效、低成本原则,提高公司综合竞争能力。

第二章项目管理组织一、项目管理组织结构1.项目经理办公室:负责项目管理的总体规划、协调与监督。

2.设计部门:负责项目的设计工作,确保设计符合国家标准和项目要求。

3.采购部门:负责项目的采购工作,确保物资采购合乎规定,保证项目进度。

4.施工部门:负责项目的施工工作,确保工程质量和进度。

5.质量检验部门:负责对项目的施工质量进行检验,确保工程质量。

6.安全管理部门:负责项目的安全管理工作,确保施工现场安全。

7.成本控制部门:负责项目的成本管理,确保项目成本在可控范围内。

8.合同管理部门:负责项目合同管理工作,确保各项合同规定得以执行。

9.人力资源部门:负责项目的人员招聘、培训及考核。

二、项目管理制度1.项目管理人员必须熟悉公司相关规定,并认真执行。

2.项目各部门要统一思想,密切配合,确保项目顺利进行。

3.项目经理对项目全面负责,必须做到责任到人。

4.项目实施中,若发现问题应及时上报,做好危机管理。

5.项目经理应定期召开会议,总结工作经验,分析问题,及时解决。

6.项目完成后,应做好项目结算,报告项目总结。

第三章项目管理流程一、项目前期准备阶段1.明确项目的总体目标、任务、方针、政策。

2.编制项目计划书,包括项目实施方案、总投资估算、工期计划等。

3.确定项目管理组织结构及职责分工。

4.招聘及培训项目管理人员。

5.成立项目经理办公室,制定项目管理规定。

6.与业主签订总承包合同。

7.确定项目的设计方案、施工方案、采购方案。

8.项目启动,进行各项前期准备工作。

二、项目实施阶段1.严格按照设计方案、施工方案、采购方案实施项目。

2023修正版EPC总承包项目合同管理办法

2023修正版EPC总承包项目合同管理办法

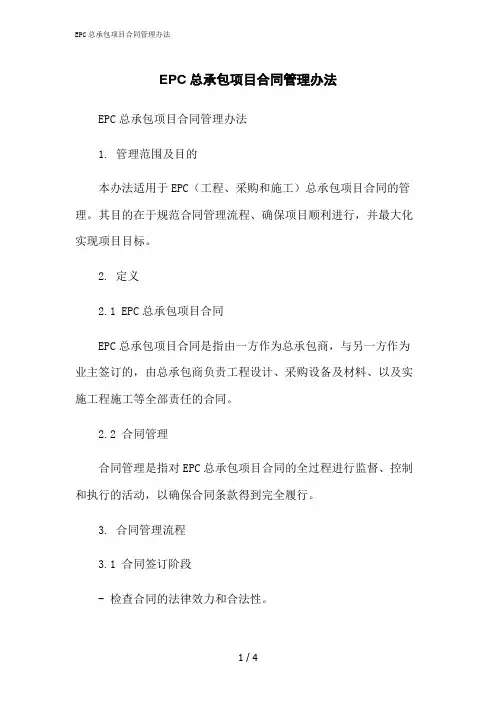

EPC总承包项目合同管理办法EPC总承包项目合同管理办法1. 管理范围及目的本办法适用于EPC(工程、采购和施工)总承包项目合同的管理。

其目的在于规范合同管理流程、确保项目顺利进行,并最大化实现项目目标。

2. 定义2.1 EPC总承包项目合同EPC总承包项目合同是指由一方作为总承包商,与另一方作为业主签订的,由总承包商负责工程设计、采购设备及材料、以及实施工程施工等全部责任的合同。

2.2 合同管理合同管理是指对EPC总承包项目合同的全过程进行监督、控制和执行的活动,以确保合同条款得到完全履行。

3. 合同管理流程3.1 合同签订阶段- 检查合同的法律效力和合法性。

- 核对合同中的项目范围、工期、费用等内容,确保与业主的要求一致。

- 确定合同的履行计划和资源需求。

- 确定合同的风险和控制措施。

3.2 合同履行阶段- 设立项目合同管理团队,明确各成员的职责和权限。

- 根据合同要求,提供相关的工程设计和采购计划。

- 确定工程进度,并进行监督和控制。

- 按照合同要求,进行工程质量管理和安全管理。

- 合同变更管理:对合同范围、工期、费用等内容进行变更时,需按照合同规定进行审批和执行。

- 合同支付管理:根据工程进度完成情况,及时向业主申请支付款项。

3.3 合同竣工阶段- 完成工程验收,并进行验收报告的编制。

- 准备竣工资料,包括各类技术文件、设备清单等。

- 编制结算报告,根据合同要求进行结算工作。

- 进行项目总结和经验总结,为后续项目提供参考。

4. 合同管理要求4.1 管理团队组建要求- 确定合同管理团队的组成人员和职责,并进行适当的培训。

- 每个成员要熟悉合同内容和要求,严格按照合同执行。

- 合同管理团队需与业主保持良好的沟通和协调。

- 定期召开合同管理团队会议,对合同执行情况进行讨论和分析。

4.2 合同履行要求- 严格按照合同要求,完成工程设计、采购和施工等各项工作。

- 做好工程进度计划和资源管理,确保按时交付工程。

EPC工程总承包项目中的安全管理办法

EPC工程总承包项目中的安全管理办法

EPC工程总承包项目中的安全管理办法引言本文档旨在为EPC(设计,采购和施工总承包)工程总承包项目中的安全管理提供指导。

安全管理是确保工程项目安全运行和保护工作人员健康的关键方面。

目标EPC工程总承包项目的安全管理目标包括但不限于以下内容:1. 保护工作人员的生命安全和身体健康;2. 预防事故和减少安全风险;3. 确保遵守相关法律法规和标准;4. 培养和维护一个安全的工作文化。

安全管理原则在EPC工程总承包项目中,以下安全管理原则应得到遵守:1. 领导层的承诺:管理层应明确在安全管理方面的责任,并提供必要的资源和培训;2. 参与和沟通:所有参与项目的人员应当积极参与安全管理,并进行有效的沟通;3. 风险评估和控制:根据工程项目的特点,应进行全面的风险评估,并采取相应的控制措施;4. 培训和素质提升:提供必要的培训,确保工作人员具备必要的安全知识和技能;5. 监督和验收:建立有效的监督和验收机制,确保安全管理措施的有效实施。

安全管理措施在EPC工程总承包项目中,应采取以下安全管理措施:1. 制定安全计划:在工程项目开始前制定详细的安全计划,包括安全目标、责任分工和管理措施等;2. 监测和记录:建立监测和记录系统,及时发现和解决安全问题;3. 安全培训:对工作人员进行必要的安全培训,确保他们了解安全操作规程和紧急处理措施;4. 安全检查和审计:定期进行安全检查和审计,确保安全管理措施的有效性;5. 事故调查和处理:对发生的事故进行及时调查和处理,并采取预防措施避免类似事故再次发生;结论EPC工程总承包项目中的安全管理是确保项目顺利进行的重要环节。

在实施安全管理时,需要遵守一系列的原则和措施,以确保工作人员的安全和健康。

工程管理层应在整个项目过程中积极实施安全管理,逐步形成良好的工作安全文化。

EPC工程总承包项目管理方案

EPC工程总承包项目管理方案

EPC工程总承包项目管理方案一、项目背景及目标本项目是一项EPC工程总承包项目,项目目标是按照客户要求,负责整个工程的设计、采购、施工和交付。

项目所涉及的工程范围广泛,包括建筑、土木、机电、管道、设备安装等各个领域。

二、项目组织结构1.项目经理:负责项目的整体策划、管理和协调;2.设计经理:负责项目设计的组织和管理;3.采购经理:负责工程材料和设备的采购工作;4.施工经理:负责工程施工的组织和管理;5.质量经理:负责工程质量的控制和管理;6.安全经理:负责工程安全的监督和管理;7.现场工程师:负责现场工作的组织和协调。

三、项目管理流程1.项目启动:召开项目启动会议,明确项目目标、范围、时间和预算等基本要求;2.需求分析:与客户沟通,明确需求,并制定满足客户需求的解决方案;3.设计编制:根据客户需求和解决方案,组织编制详细设计文件;4.采购:根据设计文件,制定采购计划,组织采购工作,并确保材料和设备的质量和进度;5.施工:根据设计文件和采购物资,组织工程施工,确保施工进度和质量控制;6.质量控制:制定质量控制计划,组织质量检查和验收,并及时处理质量问题;7.安全管理:制定安全管理措施,组织施工现场安全检查,并及时处理安全问题;8.进度控制:制定工程进度计划,监督施工进度和质量;9.成本控制:制定工程成本预算,监督材料和设备采购成本,并及时处理超支问题;10.项目验收:组织项目验收,并按时交付给客户。

四、风险管理1.技术风险:通过选择具备相关经验和技术实力的供应商和承包商,以及加强技术培训,降低技术风险;2.供应商风险:建立供应商管理机制,定期评估供应商,并及时处理潜在风险;3.质量风险:建立有效的质量管理体系,制定质量控制计划,并加强质量监督和检查;4.进度风险:制定详细的工程进度计划,建立进度监控机制,并及时处理进度延误;5.财务风险:制定合理的工程预算,加强成本控制,避免超支;6.安全风险:建立安全管理体系,制定安全管理措施,加强安全监督和培训。

建设工程总承包EPC建设工程项目管理方案

建设工程总承包EPC建设工程项目管理方案

建设工程总承包EPC建设工程项目管理方案哎呀,这可是个大活儿啊!让我们一起来聊聊建设工程总承包EPC建设工程项目管理方案吧!咱们得明确什么是EPC。

EPC是Engineering, Procurement, and Construction的缩写,也就是工程设计、采购和施工一体化。

这可不是一件小事,涉及到的方方面面可多了去了。

所以,咱们得制定一个详细的项目管理方案,才能确保工程顺利进行。

那么,这个项目管理方案应该包括哪些内容呢?咱们可以先从以下几个方面来考虑:1.1 项目目标咱们得明确项目的目标。

是为了提高工程质量?还是为了缩短工期?或者是为了降低成本?不同的目标,需要采取不同的策略。

所以,咱们得在项目管理方案中明确这些目标,然后制定相应的计划。

1.2 项目组织结构接下来,咱们得考虑项目的组织结构。

毕竟,一个项目的成功与否,很大程度上取决于组织的协调与沟通。

所以,咱们得在项目管理方案中明确各个部门的职责,以及他们之间的协作关系。

1.3 项目进度计划咱们还得制定一个详细的项目进度计划。

这包括项目的各个阶段,以及每个阶段的时间节点。

只有这样,咱们才能确保项目按照预定的时间表进行。

1.4 项目预算咱们还得考虑项目的预算。

毕竟,资金是工程项目的重要保障。

所以,咱们得在项目管理方案中明确项目的预算,以及如何控制成本。

1.5 项目风险管理还有一点非常重要,那就是项目风险管理。

任何一个工程项目都存在着各种不确定因素,如何应对这些风险,将直接影响到项目的成败。

所以,咱们得在项目管理方案中制定相应的风险应对措施。

2.1 工程设计说到工程设计,那就得说说“以人为本”的原则。

毕竟,工程项目最终是要造福于人民的。

所以,在设计过程中,咱们得充分考虑人们的需求和习惯,使得工程既美观又实用。

2.2 采购管理采购管理也是项目管理的重要组成部分。

毕竟,好的材料和设备是保证工程质量的基础。

所以,在采购过程中,咱们得严格把关,确保采购到的材料和设备都是优质的。

EPC工程总承包项目中的质量管理办法

EPC工程总承包项目中的质量管理办法

EPC工程总承包项目中的质量管理办法引言在EPC(工程、采购及施工)工程总承包项目中,质量管理是确保工程项目质量达到预期的重要环节。

本文档旨在介绍EPC工程总承包项目中的质量管理办法,并给出一些建议与指导。

质量管理原则1. 全员参与:质量管理是全员的责任,所有项目参与方都应承担起保证质量的责任。

2. 持续改进:通过不断的研究和改进,提高项目的质量标准。

3. 风险管理:及早识别和管理可能影响工程质量的风险,并采取相应措施降低风险。

4. 标准化流程:明确项目的质量管理流程和标准,确保整个项目执行过程的一致性和可追溯性。

5. 严格监控:建立有效的监控机制,及时发现并解决质量问题。

质量管理措施1. 制定质量管理计划:在项目启动阶段制定质量管理计划,明确质量目标、责任和控制措施。

2. 设立质量控制检查点:在项目各个关键节点设立质量控制检查点,进行检查和评估,确保工作按照标准进行。

3. 质量培训与教育:通过培训和教育,提高团队成员的质量意识和技能水平。

4. 预防措施:通过采取预防措施,减少质量问题的发生,例如制定合理的工程设计和施工方案、使用符合要求的材料等。

5. 反馈与改进:及时收集和分析质量问题的反馈信息,并采取改进措施,以避免类似问题的再次发生。

质量保证与验收1. 质量保证:建立质量保证体系,确保工程质量符合标准和要求。

2. 质量验收:按照相关标准和合同要求,进行质量验收,确保工程符合预期质量。

结论EPC工程总承包项目中的质量管理办法是确保工程项目质量达到预期的关键。

全员参与、持续改进、风险管理、标准化流程和严格监控是实施质量管理的重要原则。

通过质量管理措施和质量保证与验收的实施,可以保证工程项目的质量达到标准和要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

EPC工程总承包项目管理办法1 总则1.1 为了提高苏交科集团工程总承包项目的管理水平,促进EPC 工程总承包项目管理的科学化、规范化和法制化,制定本办法。

1.2 编制依据《建设项目工程总承包管理规范》(GB/T50358-2005)2 术语2.1 EPC工程总承包工程总承包企业受业主委托,按照合同约定对工程建设项目的设计、采购、施工、试运行等实行全过程或若干阶段的承包。

2.2 EPC工程总承包合同EPC工程总承包企业与业主签订的对工程项目的设计、采购、施工、试运行等实行全过程或若干阶段承包的合同。

2.3 设计将业主要求转化为项目产品描述的过程。

即根据合同要求编制建设项目设计档案的过程。

2.4 采购为完成项目而从执行组织外部获取货物的过程,本办法特指设备、材料采购。

2.5 施工把设计文件转化为项目产品的过程,包括建筑、安装和竣工试验等作业。

2.6 分包总承包人将其承包合同中所约定工作的一部分发包给具有相应资质的企业承担,本办法特指设计分包、施工分包。

2.7 试运行根据合同约定,在工程完成竣工试验后,由业主或总承包企业组织进行的包括合同目标考核验收在内的全部试验。

3 工程总承包项目管理的内容与程序3.1 管理机构成立工程总承包项目评审委员会,工作委员会为跨部门的非常设机构,成员包括集团内部的勘察设计专家、项目管理专家、施工技术专家、风控和法务专家、财务专家等,专家人选由相关部门推荐,报项目投资部,分管副总裁批准,工作时由项目投资部负责召集。

3.2 职能部门3.2.1 项目发起部门(1)负责项目信息的收集、跟踪、客户维护;(2)负责项目方案策划;(3)完成项目评审流程;(4)组织项目投标,负责合同谈判及签署。

3.2.2 项目评审委员会负责项目评审,对项目策划方案、经济可行性、风险控制措施等进行综合评审,评审结论分为三种:通过、有条件通过和不通过。

(1)通过评审的项目报集团审批;(2)有条件通过的项目在项目合同签署前核对相关条款的落实情况,已落实的按项目通过评审执行,未落实的按项目评审不通过执行,不得签署合同;(3)不通过评审的项目终止。

3.2.3 项目投资部(1)负责提名工程总承包项目评审委员会的成员,报分管副总裁审核同意;(2)负责组织项目评审相关事项;(3)编制项目评审委员会工作指南。

3.3 工程总承包项目管理的内容(1)项目评审委员会投票表决项目经理人选。

(2)任命项目经理,组建项目经理部,进行项目策划并编制项目计划。

(3)实施设计管理,采购管理,施工管理,试运行管理。

设计、采购、施工三个方面既要相对独立,又要统筹兼顾。

(4)进行项目范围管理,进度管理,费用管理,设备材料管理,资金管理,质量管理,安全、职业健康和环境管理,人力资源管理,风险管理,沟通与信息管理,合同管理,现场管理,项目收尾等。

3.4 工程总承包项目管理的程序工程总承包项目管理的基本程序包括:项目启动、项目初始阶段、设计阶段、采购阶段、施工阶段、试运行阶段、合同管理、项目收尾。

(1)项目启动:在工程总承包合同条件下,任命项目经理,组建项目部。

(2)项目初始阶段:进行项目策划,编制项目计划,召开开工会议;发表项目协调程序,发表设计基础数据;编制设计计划、采购计划、施工计划、试运行计划、质量计划、财务计划,确定项目控制基准等。

(3)设计阶段:编制初步设计文件,进行初步设计审查,编制施工图设计文件。

(4)采购阶段:采买、催交、检验、运输;与施工办理交接手续。

(5)施工阶段:检查、督促施工开工前的准备工作,现场施工,竣工试验,移交工程资料,办理管理权移交,进行竣工结算。

(6)试运行阶段:对试运行进行指导与服务。

(7)合同收尾:取得合同目标考核合格证书,办理决算手续,清理各种债权债务;缺陷通知期限满后取得履约证书。

(8)项目管理收尾:办理项目资料归档,进行项目总结,对项目部人员进行考核评价,解散项目部。

(9)设计、采购、施工、试运行各阶段,应组织合理的交叉,以缩短建设周期,降低工程造价,获取最佳经济效益。

合同管理以合同文件、法律法规为依据,贯穿整个项目管理全过程。

3.4.1 工程总承包项目管理流程(1)确认总承包合同内容,并对合同进行评审。

对建设工程项目进行合理分析和有效测算,为公司决策提供重要依据。

(2)成立项目经理部,确定项目组织架构、项目组成员及人员分工。

(3)签订项目管理目标责任书。

3.4.2 项目的初始阶段项目经理根据工程总承包合同要求编制项目管理计划。

内容包括:(1)概述(编制依据、项目范围)(2)项目管理(项目工作分解结构WBS、组织结构、项目协调、合同管理、项目文件数据管理)(3)项目控制(安全、质量、进度、费用、变更)(4)项目实施(设计、采购、施工、试运行)(5)风险和对策(6)制订分包计划(7)其它规定和要求。

4 工程总承包管理的组织4.1与集团配合部门-业务部职责分工(1)负责组织有关人员进行EPC工程投标报价,完成投标工作。

(2)负责EPC工程合同签订。

4.1.2造价部(1)负责EPC工程合同的造价管理及费用控制。

(2)负责合同价款的分析,调整不平衡报价偏差,合理确定设计费、设备购置费、工程建安费,制定内部计价依据。

(3)负责测算项目设备购置费和工程建安费的成本考核指标,报请公司批复后下达,组织与项目部签订“项目管理目标责任书”,对设备管理部下达设备购置费控制指标。

(4)协助设计部开展限额设计,参与设计阶段的造价控制。

(5)按设备采购和施工分别统计并确认设备销售收入和工程总承包收入。

4.1.3设计院所(1)参与业务部EPC工程投标及合同签订。

(2)负责EPC工程的设计管理。

自行设计,或进行委托分包。

(3)代表集团签订委托设计分包合同。

(4)参与设备管理部设备订货。

(5)派设计代表到项目经理部,进行现场服务。

4.1.4 设备管理部(1)参与业务部EPC工程投标及合同签订。

(2)负责EPC工程的设备管理。

设备招标、选定,负责设备采购合同签订、付款、供货等。

(3)督促并协助项目经理按时回收设备款, 设备款直接汇至公司专户管理,专款专用。

(4)按财务制度规定负责向设备厂家索要设备采购发票并办理付款审批手续。

(5)设备采购合同含安装的,安装由项目部负责管理。

(6)派专职设备人员到项目经理部,参与施工管理。

(7)负责设备监制及设备缺陷处理。

4.1.5 财务部(1)负责EPC工程的资金管理,对每个EPC工程建立使用设备资金台账。

统一对外支付设备采购款。

(2)负责EPC工程税务筹划,指导协调项目部做好设备采购业务的收入确认及增值税纳税申报工作。

4.1.6 工程管理部负责协调项目经理部与设计院所、设备管理部之间工作关系。

4.1.7 技术质量部负责EPC工程设计方案、施工方案审核论证。

4.1.8 材料管理部负责EPC工程集中采购部分材料的采购及管理。

4.1.9项目经理部(1)负责EPC工程合同全面履约,统一协调和业主关系、负责回收资金。

(2)负责将设备款及时足额汇至集团指定账户。

(3)负责确认并核算设计收入和设备销售收入,负责统一核算相应成本支出。

(4)负责EPC工程全面管理责任,并负责施工部分经济责任。

4.2 工程总承包项目合同签订后,集团任命项目经理,组建项目班子。

根据总承包项目合同特点,采取不同的管理方式。

项目经理负责对业主工作联系,负责项目进度协调,包括设计、采购、施工总体协调。

4.2.1 根据集团实际,目前EPC工程项目分三类:(1)设计院所能够自行设计的工程。

(2)设计院所不能自行设计的工程。

4.2.2 设计院所能够自行设计的工程项目,由设计院所、设备管理部、项目经理部联合以设计为龙头进行EPC工程项目管理。

(1)集团与设计院所签订设计分包合同,明确设计控制指标及利润分成方法。

设计院所将设计控制指标层层分解,实行限额设计。

(2)集团与设备管理部签订设备采购控制责任书,明确设备采购控制指标及奖罚办法。

设备管理部在控制指标内招标采购,降低采购成本。

(3)集团与项目经理部签订“项目管理目标责任书”,明确EPC工程项目管理责任及施工部分经济责任。

4.2.3设计院所不能自行设计的工程项目,由设计院所委托其他设计院设计。

(1)设计院所全面参与外委设计院设计,做到联合设计。

在外委设计分包合同中明确优化设计控制指标。

设计院所过程监控。

(2)设备采购控制与4.2.2(2)款相同。

(3)施工管理与4.2.2 (3)款相同。

4.3 工程总承包项目经理把各项工作分配落实到相关经理,项目经理提出项目组织策划意见,经集团领导批准确定。

5 项目策划5.1 项目经理依据《工程总承包合同》、《项目管理目标责任书》,按照集团《项目策划控制程序》组织开展项目策划活动,编制项目实施计划内容包括:(1)明确项目的范围,包括项目可交付成果和项目目标。

(2)明确项目的主要风险,对主要风险进行深入定性和定量分析,并明确应对措施和应对费用。

(3)明确项目工作分解结构(WBS),对每个工作包都有成本估算、计划时间和职责分工。

(4)明确设计、采购、施工、试运行工作的原则、设计和采购裕量、分包方案、提前安排的工作计划以及主要控制点的实现日期。

(5)明确与业主的协调程序。

(6)明确项目的变更控制计划。

(7)明确人力资源计划和人选。

(8)明确实行月报告制度。

设计、采购、施工、试运行经理每月向项目经理提交月报告;项目经理每月向集团投资环部和业主提交月报告。

5.2 项目策划主要解决三个问题:一是确定要达到的目标;二是确定要达到目标所采取行动的原则、做法和时序;三是确定行动所需的资源。

5.3 项目策划的意义在于顺利实施项目,保证达到项目目标。

做好项目策划是项目经理领导项目部,在实施项目管理过程中最为重要并带有全局意义的工作,对项目的成败至关重要。

5.4 工程总承包项目经理在开展项目策划活动时,必须将项目设计、采购、施工、试运行策划到位,以满足工程总承包项目管理要求。

6 项目设计管理6.1 EPC工程的勘察设计由集团设计院所负责,设计院所自行设计,或由设计院所进行委托分包。

6.2 设计院所与各相关部门及时沟通获取设计条件,按照工程总承包的要求合理优化设计,获取最大利益。

6.3 设计院所应按进度及时提供设计文件。

6.4 设计院所应对项目经理部进行设计交底,提供与设计有关的现场服务。

6.5 设计工程由设计院所委托或分包设计的,由设计院所负责总承包项目的设计管理与联络工作。

7 项目采购管理采购必须实行招标,以有效地控制设备质量、制造进度和造价。

对于一般的工业项目,设备及材料的费用约占项目总投资的50% 以上,因此,加强设备材料的采购管理,对工程造价的控制起着重要的作用。

如果设备费用控制失效,那么建安工程施工造价控制的再有效,对整体项目的费用控制也是失效。
