屋面悬挑式钢平台施工方案
悬挑式钢平台搭设方案

悬挑式钢平台搭设方案
1、根据工程需要,采用悬悬挑式钢平台搭转运材料;
2、悬挑式钢平台的支点放在剪力墙上,拉结点放在上两层
的梁上,预留洞内拉结,构造临边各设前后两道Φ21.5,6×37+1钢丝绳设3个Φ21.5绳卡固定,采用Φ32的
花兰螺丝调节在建筑物锐角利口系钢丝绳处加PVC管
衬垫;
3、钢平台左右两侧装设两道固定的防护栏杆,加设小眼安
全网封闭;
4、钢平台吊装:需待横梁支撑点固定,接好钢丝绳,调整
完毕,经检查验收,方可松卸起重吊钩,上下操作;5、钢平台使用:在钢平台使用前,应在工地主管、安全员、
操作人员,检查验收后方可使用;
6、操作平台上的限载值为500公斤,操作平台上人员和物
料的总重量严格超过设计的允许荷载;
7、在操作平台上堆料配备专人监督,工长、安全员随时检
查。
附悬挑式钢平台计算书:
检查验收表
检查验收表。
悬挑钢平台施工方案及计算书

悬挑钢平台施工方案及计算书(一)、悬挑式钢平台:悬挑式钢平台是指可以吊运和搁置于楼层边的用于接送物料和转运模板等的悬挑式操作平台,通常采用钢构件制作,如图所示。
悬挑式钢平台,必须符合下列规定:1, 悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工组织设计。
2, 悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
3, 斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的第一道均应作单道受力计算。
4, 应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
吊环应用甲类3号沸腾钢制作。
5, 钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。
建筑锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
6, 钢平台左右两侧必须装置固定的防护栏杆。
7, 钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
8, 钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
(二)、基本要求、概念受料平台为该层的构筑物支撑材料及模板材料传递给上一层结构施工的材料所需的临时性工序,但该悬挑平台,悬挑较大、较宽,仅依赖根部砥柱、外挑部纯属钢丝绳受力的概念。
因此必须达到自身刚度和稳定性,和达到足够的承载力;在施工过程中,荷载不超过1.0吨,在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全。
(三)、材料选用(1) 主梁采用14工字钢,次梁采用14工字钢[其材质应符合JGJ80-01的技术条件;(2)钢材采用Q265镇静钢,焊条采用E50型;(3)焊缝抗拉为2级,抗压为3级,焊缝高度不小于6mm;(4)吊环钢筋为A3一级钢;(5)铺板为木质脚手板,围护栏杆为钢管及竹笆片。
(四)、架设与拆除:1、该悬挑架层高3.6m,现为二层作拉结点。
悬挑平台施工方案

悬挑平台施工方案引言悬挑平台是一种常见的工程结构,在建筑、桥梁、舞台等领域得到广泛应用。
悬挑平台可以提供额外的工作空间,方便施工人员进行高空作业。
本文档将介绍悬挑平台施工方案,包括设计要点、施工步骤和安全措施等内容。
设计要点在设计悬挑平台时,需要考虑以下要点:1.荷载:根据实际施工需要确定平台的设计荷载。
荷载包括人员、材料和工具等。
2.结构:悬挑平台的结构必须能够承受设计荷载,并满足工程要求。
常见的结构形式包括悬吊式和支撑式。
3.尺寸:根据施工现场的具体情况确定悬挑平台的尺寸。
尺寸包括平台长度、宽度和高度等。
4.材料:选择适当的材料用于悬挑平台的搭建。
常用的材料包括钢结构、钢管和木材等。
施工步骤步骤一:施工准备1.确定悬挑平台的位置和尺寸,并在施工现场标出。
2.准备所需的材料和工具,包括钢结构、螺栓、脚手架等。
步骤二:搭建支撑结构1.根据设计要求,首先搭建支撑结构。
支撑结构可以使用钢管或钢结构搭建。
2.确保支撑结构的稳固性和牢固性。
使用脚手架进行支撑,并采取必要的固定措施。
步骤三:安装悬挑平台1.将悬挑平台的横梁和纵梁与支撑结构连接起来。
使用螺栓将横梁和纵梁固定在支撑结构上。
2.安装平台的底板和护栏。
底板可以使用钢板或木板,护栏可以使用防护网或栏杆等。
步骤四:检查和测试1.检查悬挑平台的安装质量。
确保各个部位的连接牢固,不存在松动或脱落的情况。
2.进行平台的静力和动力测试。
检查平台的稳定性和承载能力。
安全措施在进行悬挑平台的施工过程中,需要采取以下安全措施:1.佩戴安全帽、安全鞋等个人防护用具。
2.安装可靠的护栏和防护网,防止施工人员从平台上坠落。
3.严格控制平台上的人数,避免超载。
4.提供必要的通道和逃生通道,确保施工人员的安全疏散。
5.定期检查和维护悬挑平台,确保其安全可靠。
结论悬挑平台施工是一项重要的工程任务,涉及到设计、搭建和安装等多个环节。
在施工过程中,需要严格按照设计要求进行操作,并采取必要的安全措施。
悬挑式钢平台方案

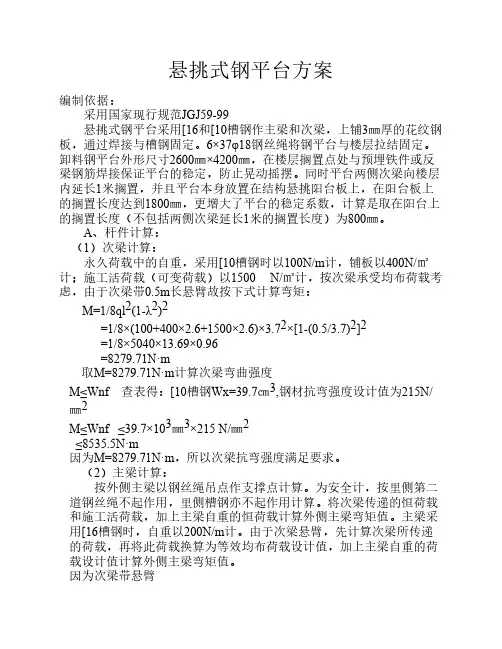

悬挑式钢平台方案编制依据:采用国家现行规范JGJ59-99悬挑式钢平台采用[16和[10槽钢作主梁和次梁,上铺3㎜厚的花纹钢板,通过焊接与槽钢固定。
6×37φ18钢丝绳将钢平台与楼层拉结固定。
卸料钢平台外形尺寸2600㎜×4200㎜,在楼层搁置点处与预埋铁件或反梁钢筋焊接保证平台的稳定,防止晃动摇摆。
同时平台两侧次梁向楼层内延长1米搁置,并且平台本身放置在结构悬挑阳台板上,在阳台板上的搁置长度达到1800㎜,更增大了平台的稳定系数,计算是取在阳台上的搁置长度(不包括两侧次梁延长1米的搁置长度)为800㎜。
A、杆件计算:(1)次梁计算:永久荷载中的自重,采用[10槽钢时以100N/m计,铺板以400N/㎡计;施工活荷载(可变荷载)以1500 N/㎡计,按次梁承受均布荷载考虑,由于次梁带0.5m长悬臂故按下式计算弯矩:M=1/8ql2(1-λ2)2=1/8×(100+400×2.6+1500×2.6)×3.72×[1-(0.5/3.7)2]2=1/8×5040×13.69×0.96=8279.71N·m取M=8279.71N·m计算次梁弯曲强度M≤Wnf 查表得:[10槽钢Wx=39.7㎝3,钢材抗弯强度设计值为215N/㎜2M≤Wnf≤39.7×103㎜3×215 N/㎜2≤8535.5N·m因为M=8279.71N·m,所以次梁抗弯强度满足要求。
(2)主梁计算:按外侧主梁以钢丝绳吊点作支撑点计算。
为安全计,按里侧第二道钢丝绳不起作用,里侧槽钢亦不起作用计算。
将次梁传递的恒荷载和施工活荷载,加上主梁自重的恒荷载计算外侧主梁弯矩值。
主梁采用[16槽钢时,自重以200N/m计。
由于次梁悬臂,先计算次梁所传递的荷载,再将此荷载换算为等效均布荷载设计值,加上主梁自重的荷载设计值计算外侧主梁弯矩值。
悬挑钢平台专项施工方案

×××建设工程有限公司陈家镇配套商品房十三期工程悬挑钢平台施工方案编制日期:20xx年9月宁波慈湖人家三期(东区)安置房工程悬挑钢平台专项施工方案目录一.编制依据 (2)二.工程概况 (2)(一).一般工程概况 (2)(二).建筑结构概况 (3)三.方案设计 (3)(一).钢平台材料选择 (3)(二).构造方案 (4)(三).构造要求 (5)四.施工安排 (5)(一).进度、质量、安全、文明施工目标 (5)(二).施工组织机构 (5)五.施工进度计划 (6)六.施工准备与资源配置计划 (6)(一).技术准备 (6)(二).现场准备 (6)(三).主要资源配置计划 (6)七.钢平台安装、拆除施工方法 (7)(一).钢平台的安装施工方法 (7)(二).钢平台的拆除施工方法 (8)八.钢平台使用检查、验收、维护 (8)(一).钢平台的检查 (8)(二).钢平台验收 (9)(三).钢平台的使用和维护 (9)九.本阶段重大危险源辨识及控制措施表 (10)十.钢平台安装、使用、拆除应急预案 (11)十一.附图 (13)十二.计算书 (14)悬挑卸料平台计算书 (14)一.编制依据(1)国家、行业规范1.《钢结构设计规范》GB50017-20132.《混凝土结构设计规范》GB50010-20103.《建筑结构荷载规范》(GB 50009-2012)4.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)5.《建筑施工安全检查标准》(JGJ 59-2011)6.《建筑施工高处作业安全技术规范》(JGJ 80-11)(2)设计图纸及相关文件1、上海宝冶集团有限公司设计图纸;2、招投标文件;3、施工合同。
(3)施工组织设计及相关施工方案1、陈家镇裕安社区配套商品房十三期悬挑钢平台施工组织设计。
(4)其它1.《建筑施工计算手册》江正荣著中国建筑工业出版社;2.《建筑施工手册》第四版中国建筑工业出版社;3.《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;二.工程概况(一). 一般工程概况(1)项目名称:×××建设工程有限公司陈家镇配套商品房十三期(2)建设单位:×××建设工程有限公司(3)监理单位:上海智达工程顾问有限公司(4)主体设计单位:上海宝冶建设有限公司(5)围护设计单位:上海城地岩土设计有限公司(6)人防设计单位:上海沪防建筑设计有限公司(7)勘察单位:上海市岩土地质研究院有限公司(8)总包单位:龙元建设集团股份有限公司(9)围护施工:龙元建设集团股份有限公司(二). 建筑结构概况a) 本工程位于崇明县陈家镇裕展路以北,安岛路西侧,基地面积121569.3平方米。
楼屋顶钢结构悬挑式脚手架施工方案

楼屋顶钢结构悬挑式脚手架施工方案
在进行楼屋顶钢结构悬挑式脚手架的施工时,需要充分考虑安全性和施工效率,下面将详细介绍一个可行的施工方案。
1. 施工准备
在施工前,首先需要对施工现场进行周密的准备。
包括选择合适的施工时间,
清理净化施工区域等。
2. 材料准备
在进行施工前,需要准备好钢结构悬挑式脚手架所需的各类材料,包括钢管、
连接件、脚手板等。
3. 施工步骤
步骤一:搭建基础支撑
首先,在楼屋顶悬挑式脚手架的施工现场搭建基础支撑,确保支撑结构稳固可靠。
步骤二:安装主体结构
在基础支撑搭建完成后,开始安装主体结构,包括立柱、横梁等钢结构构件。
步骤三:搭建脚手板
安装完主体结构后,需要搭建脚手板,确保能够提供施工人员稳固的工作平台。
步骤四:检查调整
在搭建完成后,需要对整个脚手架进行仔细检查,确保结构牢固,工作平台平整。
4. 施工注意事项
1.在施工过程中,严格遵守安全作业规程,保证施工人员的人身安全。
2.定期检查脚手架结构的稳固性,及时调整和加固。
3.在施工过程中,保持施工现场整洁,确保施工环境安全。
5. 施工结束
当楼屋顶钢结构悬挑式脚手架的施工完成后,需要进行验收,并做好相关记录工作。
综上所述,楼屋顶钢结构悬挑式脚手架施工虽然具有一定的挑战性,但只要严格按照施工方案操作,遵循安全规范,相信一定可以高效完成工程。
悬挑屋面外架施工方案

目录第一节、工程概况.......................................................... - 1-1.1、 ................................................................................................................................. 工程概况- 1............................................................................................................................ -1.2、 ................................................................................................................................. 施工平面布置- 4............................................................................................................................ -1.3、 ................................................................................................................................. 施工要求- 5............................................................................................................................ -第二节、编制说明及依据...................................................... - 5 -2.1、编制依据说明..................................................... - 5 -2.2、主要法律法规..................................................... - 6 -2.3、主要规程、规范表................................................. - 6 -2.4、标准图集、政府文件............................................... - 7 -2.5、工程资料......................................................... - 7 -2.6、本方案采用品茗安全计算软件进行计算............................... - 7 -第三节、施工计划.......................................................... - 7-3.1、施工进度计划 ....................................................... - 7 -第四节、施工工艺技术........................................................ - 7 -4.1、 ................................................................................................................................. 工艺流程- 7............................................................................................................................. -4.2、 ................................................................................................................................. 施工方法- 7............................................................................................................................. -第五节、施工安全保证措施.................................................. - 16 -5.1、组织保障 ......................................................... - 16 -第一节、工程概况1.1、工程概况1・1、工程简介本工程位于惠州市惠城区金榜路与古塘坳大道交叉口西北角,主要包括9栋高层住宅楼,首层均架为空层。
悬挑式钢平台施工方案

悬挑式钢平台施工方案引言悬挑式钢平台(Cantilever Steel Platform)是一种常用于高空作业的结构,广泛应用于建筑、桥梁、船舶等领域。
本文将介绍悬挑式钢平台的施工方案,包括前期准备、设计方案、施工流程和安全注意事项等内容。
前期准备1.工程测量:在进行悬挑式钢平台施工前,需要对施工地点进行详细的测量,了解地形、地貌及周围环境情况。
2.材料准备:要根据设计方案确定所需的钢材、连接件等材料,并进行采购和验收。
3.人员培训:悬挑式钢平台作业需要具备专业技能的工人参与,因此对作业人员进行培训至关重要。
设计方案悬挑式钢平台施工的设计方案应考虑以下几个方面: - 结构稳定性:设计方案必须考虑到平台结构的稳定性,以确保工作区域安全可靠。
- 荷载计算:要根据实际情况计算悬挑式钢平台所能承受的荷载,确保平台在作业时不会发生变形或倾斜。
- 连接方式:设计连接方式应简单可靠,便于施工和拆卸。
施工流程1.基础施工:首先进行支撑墩基础的施工,确保基础牢固。
2.主体结构搭建:根据设计方案,搭建悬挑式钢平台的主体结构,包括梁、柱等部件的安装。
3.平台搭建:将平台板铺设在主体结构上,确保平整牢固。
4.安全检查:施工完成后,进行全面的安全检查,保证平台符合安全标准。
安全注意事项1.人员防护:施工现场应配备必要的安全设施,工作人员需佩戴头盔、安全带等防护装备。
2.材料堆放:材料堆放要统一规划,并遵守堆放高度和数量的限制,避免降低平台稳定性。
3.风险评估:在施工前应做好风险评估工作,确保不会发生安全事故。
结论悬挑式钢平台作为一种常用的高空作业设备,在施工过程中需要严格遵循设计方案、加强安全管理,确保施工质量和安全。
只有这样,才能保障平台的稳定性和使用安全,满足工程需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
九峰农民还建社区B、C地块(8#、9#、10#楼)屋面悬挑钢平台施工方案编制人:审核人:审批人:编制单位:民族建设集团有限公司编制时间:2019年8月目录第一章工程概况 1 第二章编制依据 1 第三章屋面悬挑钢平台脚手架方案选型 2 第四章施工准备 5 第五章施工工艺过程 6 第六章悬挑钢平台的验算 11第一章工程概况九峰农民还建社区B、C地块(8#、9#、10#楼)施工工程位于东湖技术开发区光谷三路以东、百合路以北、森林大道以南。
本公司承建8#、9#、10#楼地上部分,地上33层,建筑总高度99.30m,建筑层高3m为一类高层住宅,耐火等级一级,设计使用年限50年。
合同金额为8379.862744万元,总建筑面积44261.76㎡,其中8#楼地上建筑面积15844.45㎡,9#楼地上建筑面积15844.45㎡ ,10#楼地上建筑面积12572.86㎡。
计划开工日期为2019年3月28,计划竣工日期为2020年9月20日,总工期760天。
建设单位:武汉光谷建设投资有限公司勘察单位:武汉丰达地质工程有限公司设计单位:武汉智业建筑设计有限公司监理单位:宜昌宏业工程项目管理有限公司施工单位:民族建设集团有限公司本工程结构形式为剪力墙结构,结构的安全等级为二级,结构设计使用年限均为50年。
抗震设防类别均为丙类,抗震设防烈度6度,剪力墙及框架的抗震等级为三级。
本工程基础采用板式筏板基础,地基基础的设计等级为甲级。
砼等级:圈梁、构造柱、过梁砼为C25,剪力墙框架柱有C35、C40、C45,梁板为C30、C35。
第二章编制依据1、《武汉光谷建设投资有限公司安全管理办法》2、建设工程安全生产管理规范国务院令第393号3、建筑结构荷载规范 GB50009-20154、建筑施工扣件式钢管脚手架安全技术规范 JGJ 130-20115、建筑施工安全检查标准 JGJ 59-20116、建筑施工高处作业安全技术规范 JGJ 80-20167、《建筑施工手册》(第5 版)8、本工程施工图纸第三章屋面悬挑钢平台脚手架方案选型3.1.屋面悬挑钢平台基本情况本工程8#、9#、10#楼地上部分33层,建筑总高度99.30m,建筑层高3m 为一类高层住宅,因8楼、9楼、10#楼屋面有部分外挑梁板,需在33层搭设悬挑钢平台,便于屋面悬挑梁板模板支撑专业。
具体部位如下:8#楼7-10/H-K轴,9#楼7-10/H-K轴,10#楼屋面15~17/M~N轴。
8#、9#楼屋面悬挑钢平台区域10#楼屋面悬挑钢平台区域3.2.搭设方式悬挑架:为“上埋下撑”式,即上部采用16号字工钢埋于33层结构梁板,下部采用16号字工钢做支撑。
8#、9#楼工钢埋入混凝土段长度为3.4m,悬挑长度为2.6m,支撑高度为3m,悬挑型钢间距为2700mm,。
10#楼工钢埋入混凝土段长度为2.9m,悬挑长度为3.1m,支撑高度为3m,悬挑型钢间距为2700mm。
具体锚固方式如下图:第四章施工准备4.1.1脚手架材料要求根据本工程的结构特点和钢管刚度好、强度高等优点,本工程外脚手架全部采用扣件式钢管脚手架,选材方面必须遵循以下原则:a、钢管:采用外径48mm、壁厚2.8m的焊接钢管,钢管端部切口平整。
b、悬挑梁采用16#工字钢,工字钢材质应符合验收规范要求。
c、禁止使用有变形、裂纹、锈蚀等缺陷的钢管。
其材性应符合《碳素结构钢》(GB700)的相应规定。
d、扣件:本脚手架工程所采用的扣件共有三种:直角扣件、旋转扣件和对接扣件。
扣件规格必须与钢管管径相配合,以保证贴合面的严格整形,扣紧时接触良好。
扣件质量符合我国现行标准,严禁使用加工不合格、锈蚀和有裂纹等缺陷的扣件。
扣件的活动部位应能灵活转动,旋转扣件的两旋转面间隙小于1mm。
e、脚手板:采用600×1200mm定型化钢板,制作要符合规范要求,材料要有足够的强度。
g、其它材料:用于绑扎、连接、围护和固定等作用的其它材料,如镀锌铁丝、密目安全网等,均需符合国家标准和规定。
h、搭设前,对进场的脚手架杆、配件(新、旧材料)等进行严格的检查并复检,符合要求后才能使用。
4.1.2工字钢选用及预埋注意事项悬挑工字钢采用16#工字钢,工字钢材质应符合验收规范要求。
预埋段在33层结构梁内,此层板厚为100。
在混凝土浇筑前,采用塔吊将已焊接重新的钢平台吊运到指定位置,先将工钢预埋段插入33层结构梁中,并将工钢预埋段与钢筋骨架可靠焊接,同时做好防倾斜措施。
支撑段可靠焊接在预埋板上。
第五章施工工艺过程5.1 悬挑脚手架搭设流程放置悬挑水平横杆→大横杆→斜撑杆→内立杆→加强短杆→外立杆→钢板脚手板→校正立杆垂直度、大横杆、小横杆符合要求后,按Nm~40力矩拧紧60扣件,螺栓→栏杆→小横杆→用短钢管与结构拉结→水平杆与预埋固定→按作业程序和要求继续搭设→随搭设进程及时装设连墙件及剪力撑→设作业层间杆、铺设脚手板,设置挡脚板,挂密目安全网进行围护封闭→验收使用。
5.2 脚手架的搭设要求5.2.1 搭设作业要求a、立杆底部应加设垫板。
b、搭设前对脚手架杆、配件进行严格检查,禁止使用规格和质量不合格的杆、配件。
c、搭设作业前必须在统一指挥下进行,严格按操作程序进行。
d、按施工设计放线,标定立杆位置,确保脚手架外观质量。
e、周边脚手架从一个角部开始向两边延伸交圈搭设。
f、开始搭设时,在设置第一排连墙件前,适量设置抛撑,以确保构架和架上作业人员的安全。
g、剪力撑、斜杆等整体拉结杆件和连墙件,随搭升的架子一起及时设置。
h、脚手架处于顶层连墙件点之上的自由高度不大于6m。
5.2.2 杆配件的技术要求a、立杆的对接扣件交错布置,两相邻立杆接头不设在同步同跨内,两相邻立杆接头高度方向错开的距离不小于500mm,各接头中心距主节点的距离不大于步距的1/3。
b、纵向水平杆设于横向水平杆之下,立杆的内侧用直角扣件与立杆扣接牢固。
c、纵向水平杆长度不小于3跨,且不小于6m,用对接扣件连接,对接头应交错布置。
d、同步纵向水平杆必须四周交圈设置。
e、每一主节点处设置一根横向水平杆,并用直角扣件与纵向水平杆扣接牢固。
f、扣件要拧紧扣牢,拧紧力矩在40~60Nm之间。
g、位于主节点处固定横向(或纵向)水平杆,剪力撑等扣件的中心线距主节点距离不大于150mm。
h、对接扣件的开口向上或向内设置。
i、杆件在结扎处之端头伸出盖板边缘长度不小于0.1m。
5.2.3 连墙件的要求a、在每层结构或柱上预埋钢管铁件,用拉杆固结。
b、脚手架上部未设置连墙点的自由高度不得大于6m。
c、连墙点不得取消,不能设置的位置应在附近补强。
5.3 剪刀撑的设置本工程外脚手架需要设置剪力撑,剪刀撑的设置需符合如下要求:a、剪刀撑随脚手架的搭升及时设置。
b、剪刀撑沿脚手架高度方向连续设置。
c、剪刀撑沿脚手架水平方向连续设置。
d、剪刀撑要求连系5—7根立杆。
e、剪刀撑与地面夹角在45°~60°之间。
f、剪刀撑斜杆用旋转扣件固定于与之相交的横向水平杆的伸出端或立杆上。
旋转扣件中心线距主节点距离不大于150mm。
g、剪刀撑斜杆接头应采用搭接连接,搭接长度不小于1m,并等距离设置3个旋转扣件固定,主杆伸出端部扣件的长度不小于10cm。
5.4 脚手板及其它作业层板的铺设a、脚手板采用定型化钢板铺平铺稳,并用铁丝予以绑扎固定。
b、脚手板必须铺满,采用搭接铺放,其搭接长度不小于200mm,且在搭接段中部设有支承横杆。
c、脚手架由下而上按顺序搭设,每完成一步架后检查并校正立杆纵距、横距、垂直度及纵向横杆的水平度,各杆件的允许偏差要符合有关规定。
f、脚手板采用定型化钢板脚手板,自重不超过0.3KN,性能符合设计使用要求,且表面具有防滑、防积水构造。
5.5 脚手架的安全防护5.5.1 安全网的选择本工程采用全封闭式阻燃安全网进行防护。
5.5.2 安全网的搭设要求及注意事项a、所用进场安全网都要求进行试验,试验合格后方可使用。
b、安装前必须对网和支撑进行下列检查:网的标牌与选用相符;网的外观质量无任何影响使用的庇病;支撑物(架)有适合的强度、刚性和稳定性,且系网处无撑角和尖锐边缘。
c、为保护网不受损坏,应避免把网拖过粗糙的表面或锐边。
d、安全网安装时,系绳的系结点应沿网边均匀分布,间距为750mm,系结应牢固、易解开和受力后不会松脱。
e、安全网系好后要求整齐、美观。
f、为了防护安全,要求挂安全网高出相应施工作业层1.5m。
g、每个施工层脚手架均设挡脚板及防护栏杆,防护居中设置。
h、挡脚板设于外排立杆内侧。
i、整个脚手架外侧满张密目安全网,绑扎牢固,四周交圈设置,网间不得留有缝隙。
j、有进入现场的通道上方用钢管搭设防护棚,顶面满铺脚手板防护,并满张密目安全网,侧面亦满张密目安全网。
k、架体内封闭:在每层楼层处满铺脚手板进行封闭。
5.6 脚手架的使用要求a 、作业层架面上的施工荷载(人员、材料、机具重量)不超过2/3m KN 。
b 、在架板上堆放的标准砖不得多于单排立码3层。
砂浆和容器总重不得大于KN 5.1。
施工设备重不得大于KN 1,使用人力在架上搬运和安装的构件的自重不得大于KN 5.2。
c 、架面上设置的材料应码放整齐稳固,不影响施工操作的人员通行。
严禁上架人员在架面上奔跑或退行。
d 、作业人员在架上的最大作业高度以可进行正常操作为度,禁止在架板上加垫器物或单块脚手板以增加操作高度。
e 、在作业中禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。
确因操作要求要临时拆除时,必须经主管人员同意,采取相应弥补措施后才能进行,并在作业完毕后及时予以恢复。
f 、工人在架上作业中,注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物,严禁在架上戏闹和坐在栏杆上等不安全处休息。
h 、每班工人上架作业时,先行检查有无影响安全作业的问题存在,在排除和解决后方许作业。
在作业中发现有不安全情况和迹象时,应立即停止作业,进行检查,解决后方能恢复正常作业。
发现有异常或危险情况时,应立即通知所有架上人员并撤离。
i 、每部架和作业完成后,必须将架上剩余材料、物品移至室内。
每日收工前清理架面,将架面上的材料、物品堆放整齐,垃圾清运出去。
在作业期间,及时清理落入安全网内的材料和物品。
在任何情况下,严禁自架上向下抛掷材料、物品和倾倒垃圾。
5.7 脚手架的拆除a 、拆除前应对脚手架作一次全面的检查,清除所有多余物件,并设立拆除区,禁止非作业人员进入。
b 、脚手架搭拆人员必须是经过考核的专业架子工,并持证上岗。
c、脚手架的拆除作业应按确定的拆除程序进行,连墙件只能在拆到该层时才许拆除,严禁在拆架前先拆连墙件。
d、拆除程序是:安全网→护身栏→挡脚板(或侧挡板)→脚手板→大横杆→小横杆→立杆→斜撑杆→拉杆→水平挑杆。
