环境影响评价案例分析真题2012年
2012年环境影响评价导则真题(重新整理,答案在最后).

2012年环境影响评价导则真题(重新整理,答案在最后).2012年环境影响评价导则真题1、根据《环境影响评价技术导则-总纲》,下列工作内容中,不属于第二阶段(分析论证和预测阶段)环境影响评价工作内容的是()A、建设项目工程分析B、评价范围内的环境状况调查、监测与评价C、环境影响因素识别与评价因子筛选D、各环境要素环境影响预测与评价2、根据《环境影响评价技术导则-总纲》,关于建设项目资源利用合理性分析,说法错误的是()A 工程所在区域为开展规划环评的,需进行资源利用合理性分析B 根据建设项目所在区域资源禀赋,需定性分析建设项目与所在区域资源承载能力的相容性C 根据建设项目所在区域资源禀赋,明确建设项目占用区域资源的合理份额D 根据建设项目所在区域资源禀赋,分析建设项目建设的制约因素3、根据《环境影响评价技术导则-总纲》,关于环境影响因素识别,说法错误的是()A 应明确建设项目在不同阶段的各种行为与可能受影响的环境要素间的作用效应关系B 应明确建设项目在不同阶段的各种行为与可能受影响的环境要素间的作用影响性质C 应定量分析建设项目对各环境要素可能产生的有利与不利的污染影响和生态影响D 应定性分析建设项目对各环境要素可能产生的长期与短期的污染影响和生态影响4、根据《环境影响评价技术导则-总纲》,筛选确定评价因子可不考虑的因素是()A 项目环保投资B 环境影响因素识别结果C 环境保护目标D 区域环境功能要求5、根据《环境影响评价技术导则-总纲》,不属于水平衡分析原则的是()A 清污分流B 节约用水C 一水多用D 处理费用最小6、根据《环境影响评价技术导则-总纲》,属于自然环境现状调查与评价内容的是()A 土地利用B 交通运输C 水土流失D 人群健康7、根据《环境影响评价技术导则-总纲》,关于公众反馈意见的处理要求,说法正确的是()A 仅对主要意见,回答采纳或不采纳并说明理由B 仅对专家意见,回答采纳或不采纳并说明理由C 仅对反对意见,回答采纳或不采纳并说明理由D 对每一类意见,回答采纳或不采纳并说明理由8、根据《环境影响评价技术导则-总纲》,关于环境保护措施及其经济、技术论证的要求,说法错误的是()A 明确拟采取的具体环境保护措施B 只列出生产运营期的环境保护工程内容,并分析合理性C 给出主要环境保护措施及投资估算一览表和环境保护设施分阶段验收一览表D 结合国家对不同区域的相关要求,从保护、修复、补偿、建设等方便提出和论证生态保护措施的基本框架9、根据《环境影响评价技术导则-总纲》,新建高速公路项目生态保护措施须落实具体时段和具体位置上,并特别注意()的环境保护措施A 施工期B 运营期C 竣工验收期D 服务器满后10、根据《环境影响评价技术导则—总纲》,未发布行业清洁生产规范性文件的建设项目在确定清洁生产指标时,可不予考虑的因素是()A 生产工艺B 环境管理要求C 环境功能区划D 废物处理与综合利用11、某拟建项目厂址南北长1000米,东西宽800米,供热锅炉排气筒位于厂址中央,其排放的污染物最大地面浓度占标率P max=10%,出现在距排气筒350米处,根据《环境影响评价技术导则—大气环境》,该项目大气评价等级,评价范围边长分别为()A 二级,5000米B 三级,5000米C 二级,700米D 三级,700米12、某城市扩建一条主干路,根据《环境影响评价技术导则—大气环境》,该项目大气评价等级,评价范围分别为()A、二级,道路中心线两侧各100米B、三级,道路中心线两侧各100米C、二级,道路中心线两侧各200米B、三级,道路中心线两侧各200米13、某三级大气评价项目需进行一期环境空气质量现状监测,评价区年主导风向为NE,监测季节主导风向为E,根据《环境影响评价技术导则—大气环境》,如以场址的正北方向为0°,则至少需在厂址的约()等方向布点。
2012年环境影响评价与衡量案例分析报告复习资料

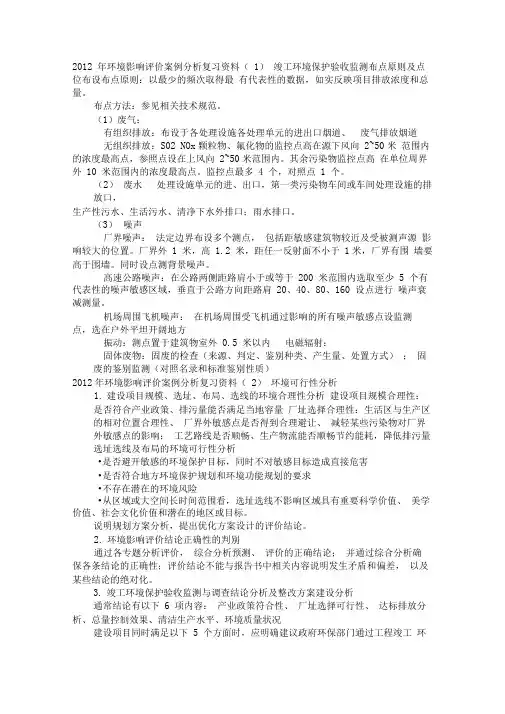

2012 年环境影响评价案例分析复习资料(1)竣工环境保护验收监测布点原则及点位布设布点原则:以最少的频次取得最有代表性的数据,如实反映项目排放浓度和总量。
布点方法:参见相关技术规范。
(1)废气:♦有组织排放:布设于各处理设施各处理单元的进出口烟道、废气排放烟道♦无组织排放:S02 NOx颗粒物、氟化物的监控点高在源下风向2~50米范围内的浓度最高点,参照点设在上风向2~50米范围内。
其余污染物监控点高在单位周界外10 米范围内的浓度最高点。
监控点最多4 个,对照点1 个。
(2)废水♦处理设施单元的进、出口,第一类污染物车间或车间处理设施的排放口,生产性污水、生活污水、清净下水外排口;雨水排口。
(3)噪声♦厂界噪声:法定边界布设多个测点,包括距敏感建筑物较近及受被测声源影响较大的位置。
厂界外1 米,高1.2 米,距任一反射面不小于1米,厂界有围墙要高于围墙。
同时设点测背景噪声。
♦高速公路噪声:在公路两侧距路肩小于或等于200 米范围内选取至少5 个有代表性的噪声敏感区域,垂直于公路方向距路肩20、40、80、160 设点进行噪声衰减测量。
♦机场周围飞机噪声:在机场周围受飞机通过影响的所有噪声敏感点设监测点,选在户外平坦开阔地方♦振动:测点置于建筑物室外0.5 米以内♦电磁辐射:♦固体废物:固废的检查(来源、判定、鉴别种类、产生量、处置方式);固废的鉴别监测(对照名录和标准鉴别性质)2012年环境影响评价案例分析复习资料(2)环境可行性分析1.建设项目规模、选址、布局、选线的环境合理性分析建设项目规模合理性:是否符合产业政策、排污量能否满足当地容量厂址选择合理性:生活区与生产区的相对位置合理性、厂界外敏感点是否得到合理避让、减轻某些污染物对厂界外敏感点的影响;工艺路线是否顺畅、生产物流能否顺畅节约能耗,降低排污量选址选线及布局的环境可行性分析•是否避开敏感的环境保护目标,同时不对敏感目标造成直接危害•是否符合地方环境保护规划和环境功能规划的要求•不存在潜在的环境风险•从区域或大空间长时间范围看,选址选线不影响区域具有重要科学价值、美学价值、社会文化价值和潜在的地区或目标。
注册环评工程师2012案例分析真题(无答案)

某汽车制造集团公司拟在A市工业园区内新建年产10万辆乘用车整车制造项目。
建设内容包括冲压、焊接、涂装、总装、发动机(含机加工、装配)五大生产车间和公用工程及辅助设施,项目建设期为两年。
涂装车间前处理生产线生产工艺为:工件→脱脂槽→水洗槽1→磷化槽→水洗槽2→水洗槽3。
脱脂剂主要成分为碳酸钠:磷化剂为锌镍系磷化剂。
脱脂槽配置油水分离装置,磷化槽有沉渣产生。
各槽定期清洗或更换槽液。
面漆生产线生产工艺为:喷漆→晾干→烘干。
面漆为溶剂漆,烘干以天然气做燃料。
晾干工序的晾干室工艺废气产生量为20000m3/d初始有机物浓度200mg/m3。
根据生产废水特性,涂装车间设废水预处理站。
各车间生产废水和厂区生活污水一并送全场综合废水处理站处理。
处理后的废水再经工业园区污水处理厂处理达标后排入甲河。
拟建厂址位于A市工业园区西北部,占地面积64hm2。
该地区年平均风速1.85m/s,主动风向为西北风。
厂址西北方向距离商住区约5Km。
工业园区按规划进行基础设施建设,市政污水管网已建成,污水处理厂正在建设中,一年后投入运行。
该项目大气评价等级为二级。
问题:1、给出拟建工程环境空气现状检测方案的主要内容。
2、指出前处理生产线的废水污染源和废水主要污染因子。
3、计算面漆生产线晾干室活性炭再生废气焚烧有机物排放量和晾干室有机物去除率。
4、判断工业废水是否可送工业园区污水处理厂进行处理,应从哪些方面分析?某公司拟在工业园区建设电解铜箔的项目。
设计生产能力为8.0×103t/a 。
电解铜箔生产原料为高纯铜,生产工序包括硫酸溶铜 、电解生箔、表面处理、裁剪收卷。
其中表面处理工序工艺流程见图2-1.表面处理工序粗化固化工段水平衡见图2-2。
工业园区建筑物高10m-20m 。
铜箔粗化固化工段图2-1表面处理工序工艺流程图图2-2粗化固化工段水平衡图粗化固化工段废气经碱液喷淋洗涤后通过位于车间顶部的排气筒排放,排气筒距地面高15m 。
2012环评师《案例分析》模拟题和答案(8)

2012环评师《案例分析》模拟题和答案(8)河流区域规划某河流区域规划内容包括导污工程、堤防险工加固工程、堤顶防汛路面硬化工程、交通桥加固改建工程和穿堤建筑物工程。
河道治理长度218km,河道设计行洪流量3500m3/s,工程临时占地980亩,施工期24个月,工程静态总投资1.7亿元。
工程占地面积为979.9亩,全部为临时占地。
占地类型为耕地,占地范围内无基本农田,占地类型中无大型专项设施及文物古迹。
被占用耕地上的物种以果树、用材树和经济作物为主。
问题1.施工期噪声控制有哪些措施?2.农田和生态预防两方面的生态保护措施有哪些?3.人群健康保护措施有哪些?4.简述水土保持措施。
5.工程的社会影响包括哪些方面?答案:1.⑴加强道路养护,进场施工机械的噪声应符合《机动车辆允许噪声》。
⑵为减轻噪声对附近散住村民及施工人员的影响,采取以下保护措施:居民点和学校附近的施工区为避免噪声扰民,夜间22:00时至次日凌晨6:00时不安排强噪声施工。
⑶对于因工期要求无法避免的对周边居民、学校、诊所产生的施工噪声影响,考虑对受影响人群采取发放噪声补偿费的方式给予一定的经济补偿。
2.⑴农田保护措施。
①施工临时占地前要将农田表层30cm内的耕作层土保留起来,待弃土结束后铺洒在弃土表面上。
②在弃土区外边坡结合堤坡进行护坡,坡面设截水沟截蓄降雨和弃土的渗水,防止产生新的水土流失。
③临时弃土区如无法马上种植农作物,可先种植耐贫瘠的植被,防止地表裸露,待表土层1~2年熟化后再种植农作物。
⑵生态预防保护措施。
①加强对施工人员的生态保护知识普及,提高保护意识。
②施工营地尽可能租用附近镇的民房,尽量少新建施工营地,减少对地表植被的扰动。
③制定施工生态管理制度,严禁施工人员破坏施工区占地外的树林、农田和灌木、草地。
加强施工占地区内的生态管理,合理用地,加强施工场地绿化并减少对施工区外地表扰动。
3.⑴在施工进场时对场地进行卫生处理。
施工单位应配备必要的医疗器械和当地易发的呼吸道传染病、肝病的预防治疗药品,建立、健全消毒隔离制度,完善消毒措施,防止病源传播。
2012环评师《案例分析》模拟题和答案(4)

2012环评师《案例分析》模拟题和答案(4)冶炼某冶炼厂熔炼工艺改造及环境治理工程,设计规模为年产电解铜10万吨,总投资5亿元人民币,环保投资2千万人民币,工程主要新建制酸(硫酸)系统、电解精炼、污水处理设施、供水供电设施、配料系统等。
评价区内有发达的水系,污水经过厂内污水处理设施后排入附近水体。
项目所在区域属亚热带湿润季风气候,全年气候温和湿润,雨量适中,湿度较大,当以农业种植为主要经济支柱。
原料矿主要成分包括Cu、Fe、S、SiO2、CaO、MgO、Al2O3、As等,燃料主要是煤炭和重油,生产过程中需要石英石和石灰石作为熔剂,同时需要有部分的耐火材料和还原剂作为辅助材料。
问题1.对于废气如何处理?2.如何处理工程营运期排放的废水?3.营运期固体废弃物如何处置?4.环境影响预测可以考虑哪些评价因子?5.生态环境影响应重点考虑什么?答案:1.废气中主要含有二氧化硫和烟尘,对于这部分气体可以首先回收余热,然后进行除尘脱硫,采用布袋式除尘器将烟尘除去,然后进入脱硫工艺,最后可以将烟囱设定为一定的高度高空排放废气。
2.此类项目的用水量较大,应当首先考虑水的重复利用,使水资源循环利用,对于含有污染物浓度较大的废水可以先经过污水处理设施进行处理后回用。
3.营运期的固体废弃物主要是一些废渣,这些废渣可能含有重金属等有害物质,需要集中清理,统一运送到指定的场地填埋,不可随意丢弃,以免造成环境污染和生态破坏。
某些废渣还可以运送到特殊的工厂进行资源的重复利用等。
4.对于环境空气评价可以选取以下因子:二氧化硫以及含有各类重金属成分的重悬浮颗粒物。
对于地表水评价可以选取如下因子:pH值、SS、COD、挥发酚、Fe、S、SiO2、CaO、MgO、Al2O3、As等。
对于土壤与农作物评价可以选取的评价因子为Cu、As等。
对于声环境评价应当选择等效连续声级。
5.对于生态环境影响首先考虑的是项目的建设给附近的生态环境带来的影响,比如地表植被的破坏,对当地土壤的影响,这主要是由于本项目的营运将产生大量的重金属,这些重金属对于当地土壤的土质、性状等均构成一定的影响,另外当地主要以农作物作为经济支柱,因此项目的营运可能给当地农作物的生存土壤带来一定影响,使农作物产量降低等。
2012年环评真题整理

1、公路桥梁需配套的环保工程(一般都是下游有饮用水源,今年是下游有鱼类保护区)(1)提高桥梁工程等级,确保桥梁工程质量;(2)设置桥梁防撞栏,减少事故对饮用水源影响;(3)设置桥面径流导排系统,防止桥面径流直排河流;(4)设置事故池,接纳危险化学品运输泄漏物和桥面径流污染物;(5)建立环境风险事故应急预案;(6)设置饮用水源地和限速警示标志,建立桥梁监控和危险化学品车辆登记和监控。
不知道大家咋想的,今年又看到这题俺都想吐了...(出现太多次了)2、确定本工程大坝下游河流最小需水量时,需要分析哪些方面的环境用水需求?(1)工农业生产及生活需水量;(2)维持水生生态系统稳定所需水量;(3)维持河道水质的最小稀释净化水量;(4)维持地下水位动态平衡所需要的补给水量;(5)维持河口泥沙冲淤平衡和防止咸潮上溯所需水量;(7)河道外生态需水量,包括河岸植被需水量、相连湿地补给水量等;(8)景观用水3.生活垃圾填埋场主要环境影响有哪些?(1)渗滤液未处理或处理不达标污染地表水;流经填埋区的地表水可能受污染;(2)防渗衬层受到破坏后,渗滤液下渗对地下水的影响;(3)填埋场产生的气体对大气的污染,及产生的气体在无组织排放情况下可能产生燃烧爆炸对公众的影响;(4)垃圾运输及填埋作业产生的噪声影响;(5)对周围景观的不利影响;(6)填埋场滋生的害虫、昆虫等动物以及在填埋场觅食的鸟类和其他动物可能传染疾病;(7)填埋堆体可能造成滑坡、崩塌、泥石流等地质灾害。
4、对B镇开展声环境影响评价,需要调查哪些资料?1)工程技术资料:公路路段、道路结构、坡度、路面材料、标高、地面材料、交叉口、道桥数量。
2)车流情况:分段给出公路、道路昼间和夜间各类型车辆的平均车流量,车速。
3)环境状况:公路至预测点之间的地面类型,公路与预测点之间的障碍物,地形高差等。
4)敏感点参数:敏感点名称、类型、所在路段、桩号(里程)和路基的相对高差、人口数量、沿线公布情况、建筑物的朝向、层数、现状噪声,采用的评价标准。
2012部分考试案例题解答

2012年环评工程师考试案例第八题—验收调查2012-06-04 20:13:02| 分类:环评考试| 标签:|字号大中小订阅应朋友和学员要求,试着做答。
一家之见,个人观点。
定有不妥或错误之处。
欢迎提意见和建议。
某井工煤矿于2011年10月经批准投入试生产。
试生产期间主体工程运行稳定,环保设施运行正常,拟开展竣工环境保护验收工作。
项目环境影响报告书于2008年8月获得批复。
批复的矿井规模为3.00Mt/a,配套建设同等规模的选煤厂;主要建设内容包括:主体工程、辅助工程、储装运工程和公用工程。
场地平面布置由矿井工业场地、排矸场、进矿道路、排矸场道路等四部分组成。
工业场地(含道路)占地40.0 hm2,矿井井田面积1800hm2,矿井开采采区接替顺序为“一采区—二采区—三采区”,首采区为一采区,服务年限10年。
环评批复的主要环保措施包括:3台20t/h锅炉配套烟气除尘脱硫系统,除尘效率95%,脱硫效率60%;地埋式生活污水处理站,处理规模为600m3/d,采用二级生化处理工艺;矿井水处理站,处理规模为1.0×104m3/d,采用“混凝—沉淀—过滤”处理工艺;排矸场,库容45.0×104m3,配套建设拦矸坝、截排水设施;对受开采深陷影响的地面保护对象留设煤柱。
竣工环境保护验收调查单位初步调查获知:工程未发生重大变动,并按环评报告书与批复要求对受开采沉陷影响的地面保护对象留设了保护煤柱。
试生产期间矿井与选煤厂产能达到2.2Mt/a,生活污水和矿井水处理分别达到480 m3/d、8000 m3/d,3台20t/h锅炉烟气除尘脱硫设施建成投入运行,排矸场拦矸坝、截排水工程已建成。
调查发现2010年8月批准建设的西气东输管线穿越井田三采区。
环评批复后,与本工程有关的新颁布或修订并已实施的环境质量标准、污染物排放标准有《声环境质量标准》(GB3096-2008)、《工业企业厂界环境噪声排放标准》(GB12348-2008)。
2012环评考试案例.

2012年环境影响评价工程师考试《案例分析》真题(完整版)第一题某汽车制造集团公司拟在A市工业园区内新建年产10万辆乘用车整车制造项目。
建设内容包括冲压、焊接、涂装、总装、发动机(含机加工、装配)五大生产车间和公用工程及辅助设施,项目建设期为2年。
涂装车间前处理生产线生产工艺为:工件----脱脂槽----水洗槽1-----磷化槽----水洗槽2-------水洗槽3。
脱脂剂主要成分为碳酸钠;磷化剂为锌镍系磷化剂。
脱脂槽配置油水分离装置;磷化槽有沉渣产生。
各槽定期清洗或者更换槽液。
面漆生产线生产工艺为:喷漆-----晾干-----烘干,面漆为溶剂漆,烘干以天然气做燃料;晾干工序的晾干室工艺废气产生量为20000m3/h,初始有机物浓度为200mg/m3。
采用轮转式活性炭纤维吸附装置处理废气中的有机物。
活性炭纤维有机物吸附效率为90%;采用热空气进行活性炭纤维再生,再生尾气直接燃烧处理,有机物去除率97%。
根据生产废水特性,涂装车间设废水预处理站,各个车间生产废水和厂区生活污水一并送全厂综合废水处理站处理,处理后的废水再经工业园区污水处理厂进行处理达标后排入甲河。
拟建厂址位于A市工业园区西北部,占地面积64hm2;该地区年平均风速1.85m/s,主导风向为西北风;厂址西北方向距离商住区5km。
工业园区按规划进行基础设施建设,市政污水管网已建成,污水处理厂正在建设中,一年后投入运行。
该项目大气评价等级为二级。
问题:1、给出拟建工程环境空气现状监测方案的主要内容。
2、指出前处理生产线的废水污染源和废水主要污染因子。
3、计算面漆生产线晾干室活性炭再生废气焚烧有机物排放量和晾干室有机物去除率。
4、判断工业废水是否可送工业园区污水处理厂进行处理,应从哪些方面分析。
第一题1、二级评价 6个监测点 0、90、180、270度分布检测二氧化硫、二氧化氮、tsp挥发有机物。
2、脱脂槽碳酸钠油水洗槽1 碳酸钠油磷化槽总磷镍锌水洗2、3 总磷镍锌3、总产生量 20000x200=4公斤每小时活性炭吸附3.6公斤排放0.4公斤,活性炭再生排放 3.6x0.03=0.108 排放量 0.4+0.108,去除率(4-0.508)/4=87.3%4、在车间或者车间处理设施排放口检测镍含量是否超标,超标不能排放。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
[真题] 环境影响评价案例分析真题2012年案例题一、汽车制造某汽车制造集团公司拟在A市工业园区内新建年产10万辆乘用车整车制造项目。
建设内容包括冲压、焊接、涂装、总装、发动机(含机加工、装配)五大生产车间和公用工程及辅助设施,项目建设期为两年。
涂装车间前处理生产线生产工艺为:工件、脱脂槽、水洗槽1、磷化槽、水洗槽2、水洗槽3,脱脂剂主要成分为碳酸钠,磷化剂为锌镍系磷化剂。
脱脂槽配置油水分离装置,磷化槽有沉渣产生,各槽定期清洗或更换槽液。
面漆生产线生产工艺为:喷漆、晾干、烘干。
面漆为溶剂漆,烘干以天然气做燃料,晾干工序的晾干室工艺废气产生量为20000m<sup>3</sup>/h,初始有机物浓度200mg/m<sup>3</sup>。
采用转轮活性炭纤维吸附装置处理废气中的有机物,活性炭纤维有机物吸附效率为90%;采用热空气进行活性炭纤维再生,再生尾气直接燃烧处理,有机物去除率97%。
根据生产废水特性,涂装车间设废水预处理站。
各车间生产废水和产区生活污水一并送全厂综合废水处理站处理。
处理后的废水再经工业园区污水处理厂处理达标后排入甲河。
拟建厂址位于A市工业园区西北部,占地面积64hm<sup>2</sup>。
该地区年平均风速1.85m/s,主导风为西北风,厂址西北方向距商住区约5km。
工业园区按规划进行基础设施建设,市政污水管网已建成,污水处理厂正在建设中,一年后投入运行。
该项目大气评价等级为二级。
[问题]第1题:给出拟建工程环境空气现状监测方案的主要内容。
___参考答案:建设项目环境空气现状监测的内容主要包括:(1)监测因子。
主要包括:SO<sub>2</sub>、NO<sub>2</sub>、TSP、PM<sub>10</sub>、O<sub>3</sub>、Pb、B[a]P、苯、甲苯、二甲苯、非甲烷总烃。
(2)监测布点。
根据二级评价要求,至少布设6个点。
以主导风向上风向为0°,分别在0°、90°、180°、270°方向上各设一个监测点,在厂址西北5km的商住区布设1个监测点,在下风向东南方向布设1个或2个监测点,并附监测布点图。
根据敏感目标、地形等做适当调整。
(3)监测时间与频率。
可取一期不利季节进行监测,监测7天有效数据,每天监测02:00、08:00、14:00、20:00的4h浓度值。
苯系物、非甲烷总烃按相关监测方法进行。
(4)监测时段必需同步进行常规地面气象观测资料。
(5)监测结果统计分析。
详细解答:第2题:指出前处理生产线的给水污染源和废水主要污染因子。
___参考答案:(1)根据前处理工艺流程,前处理生产线的给水污染源有:脱脂槽、水洗槽1、磷化槽、水洗槽2、水洗槽3。
(2)废水主要污染因子有:pH、SS、COD、BOD、TP、LAS(清洗剂成分)、石油类、锌、镍。
详细解答:第3题:计算面漆生产线晾干室活性炭再生废气焚烧有机物排放量和晾干室有机物去除率。
___参考答案:(1)晾干室活性炭再生废气焚烧有机物排放量的计算①初始有机物产生量:20000×200×10<sup>-6</sup>=4.0kg/h;②焚烧有机物排放量:4.0×90%×(1-97%)=0.108kg/h。
(2)晾干室有机物去除率的计算①吸附时有机物排放量:4.0×(1-90%)=0.4kg/h;②晾干室有机物去除量:4.0-0.108-0.4=3.492kg/h;③晾干室有机物去除率:(3.492÷4.0)×100%=87.3%。
详细解答:第4题:判断工业废水是否可送工业园区污水处理厂进行处理,应从哪些方面分析?___参考答案:根据本项目特点,判断废水是否可送工业园区污水处理厂进行处理,应分析的内容包括:(1)调查工业园区污水处理厂的处理工艺、接管要求及现状污水的处理量和可接纳量。
(2)分析本项目各工序产生的废水类型及排放量。
(3)明确涉及第一类污染物的工序以及其他需要对废水进行前处理或预处理的工序。
(4)分析各工序废水前处理或预处理的可行性,特别是第一类污染物是否能做到达标排放,确定废水水质是否满足污水处理厂的接管要求。
(5)废水输送方式是否合理。
(6)从建设项目运营时间和园区污水处理厂的运行时序进行分析。
从题中可知,园区市政污水管网已建成,污水处理厂一年后投入运行,项目建设期为两年,项目运营时,污水处理厂已投入运行,应该是可行的。
详细解答:第5题:指出本项目各种废水混合处理存在的问题,提出调整建议。
___参考答案:(1)本项目对各种废水进行混合处理,不符合废水“分类分质”处理的原则。
理由是:①表面处理:[序产生的反渗透浓水含有重金属Cu、Zn,应在其车间处理达标;②粗化固化工段废气治理废水pH值可能为碱性废水,应予中和预处理;③一级离子交换树脂再生产生的废水中含有铬,基于《污水综合排放标准》对第一类污染物排放要求,应在车间口单独处理达标后排放。
(2)调整建议①表面处理工序的反渗透浓水可返回到灰化工序重新使用,或者采用电解、气浮、过滤、离子交换等方式进行处理;②粗化固化工段废气治理废水可直接采用“中和+沉淀+过滤”的方法进行处理,处理后的水可回用;③一级离子交换树脂再生废水为含铬废水,属于危险废物,车间排放口铬的浓度需达到《污水综合排放标准》第一类污染物排放标准限值。
可采用电解气浮、活性炭过滤的工艺进行处理或者将含铬废水交给有相应危险废物处理资质的单位进行处置。
详细解答:第6题:计算表面处理工序粗化固化工段水的重复利用率。
___参考答案:根据题中信息及项目特点,表面处理工序粗化固化工段水的重复利用率为:(1)重复用水量=8+20.4=28.4m<sup>3</sup>/h;(2)用水总量=新鲜水量+重复用水最=15.6+28.4=44.0m<sup>3</sup>/h;(3)重复利用率=(重复利用量/用水总量)×100%=(28.4÷44.0)×100%=64.5%。
详细解答:第7题:评价粗化固化工段废气排放,应调查哪些信息?___参考答案:粗化同化工段废气经碱液喷淋洗涤后通过位于车间顶部的排气筒排放,应调查的信息有:(1)废气筒中心坐标、基底海拔高度。
(2)排气筒高度、排气筒出口内径、烟气出口流速、排烟温度。
(3)废气排放速率、排放浓度、排放工况、年排放小时数。
(4)排气筒高度及周边半径200m范围内建筑物的最高高度(本项目粗化固化工段废气排气筒高度为15m,而园区建设物高度在10~20m,排气筒高度不满足应高出最高建筑物高度5m的要求)。
(5)污染物的种类(本项目为硫酸雾)。
详细解答:第8题:指出表面处理工序会产生哪些危险废物。
___参考答案:根据本项目特点,表面处理工序会产生的危险废物有:(1)粗化固化槽液,其中含有金属铜,按照《危险废物名录》和《危险废物鉴别标准》的要求,其为危险废物。
(2)灰化槽液,含金属锌,按照《危险废物名录》和《危险废物鉴别标准》的要求,其为危险废物。
(3)钝化槽液,含有重金属铬,按照《危险废物名录》和《危险废物鉴别标准》的要求,其为危险废物。
(4)废弃离子交换树脂及离子交换树脂再生废液。
(5)槽渣和含铬污泥。
详细解答:第9题:分析现有工程存在的主要环境保护问题。
___参考答案:根据题中所给项目相关信息,现有工程存在的主要环境保护问题有:(1)废水。
现有工程生产工艺废水经混凝沉淀处理达标后排入城市污水处理厂不合适。
现有工程生产工艺在不同工段产生的废水均含铅,属《污水综合排放标准》中第一类污染物,仅混凝沉淀难以使重金属铅达标,而应在车间单独预处理达标后,才能和其他废水合并处理达标后排放。
(2)废气。
现有工程生产线制板栅工段含铅废气处理不达标,其废气排放速率经计算为:0.34×10<sup>-6</sup>×4.0×10<sup>4</sup>=0.0136kg/h,大于0.004kg/h(标准限值)。
(3)地面冲洗废水、职工浴室和洗衣房排水,直接排入城市污水处理厂不可行。
地面冲洗水、职工浴室和洗衣房的废水中含有重金属铅,应该单独处理排放。
(4)采用“旋风+水喷淋”除尘不可行。
理由是处理效率低,不能保证铅的排放达标。
详细解答:第10题:说明工程分析中应关注的焦点。
___参考答案:工程分析应该分析的内容有:(1)原项目环评及验收情况分析。
(2)原项目各种污染物治理措施及达标排放分析并说明存在的主要环境问题。
(3)原项目与改扩建项目的工程组成、建设内容、主要经济技术指标、产品方案及产能、原辅料种类及用量、生产设备、生产工艺等的对比比较。
(4)原项目与改扩建项目的工艺流程及产污环节、污染源及强度、污染物排放方式、产排污量的估算。
(5)“三本帐”的核算,说明污染物的增减情况。
(6)改扩建方案各种污染防治措施分析。
(7)总图布置合理性分析。
(8)改扩建项目完成后前段工序与配组总装和充电清洗工序的配套合理性。
(9)卫生防护距离的达标分析。
(10)技改后达标排放及总量控制。
详细解答:第11题:指出生产工艺流程图中W2和G7的主要污染物。
___参考答案:根据项目相关信息以及生产工艺流程图(1)W2的主要污染物有:pH、SS、COD、LAS、铅、硫酸盐。
(2)C7的主要污染物有:铅烟、硫酸雾。
详细解答:第12题:通过计算,评价保留的生产线制板栅工段铅污染物排放达标情况,确定技改后制板栅工段铅尘的最小去除率。
___参考答案:(1)制板栅工段排放标准执行《大气污染物综合排放标准》(GB 16297—1996)铅排放浓度限值0.70mg/m<sup>3</sup>,排气筒高15m时排放速率限值0.004kg/h。
根据已知,该工段排放浓度0.34mg/m<sup>3</sup>,低于标准限值,浓度限值已经达标了。
排放速率=4.0×10<sup>4</sup>×0.34×10<sup>-6</sup>=0.0136kg/h>0.004kg/h,排放速率不达标,因此,制板栅工程铅污染物排放不达标。
(2)制板栅工段铅尘的最小去除率计算初始排放速率=4.0×10<sup>4</sup>×4.26×10<sup>-6</sup>=0.1704kg/h;最小去除率=(0.1704-0.004)/0.1704=97.65%。
