人字形骨架护坡施工经验总结
护坡技术交底经验总结

护坡技术交底经验总结【导语】护坡是一项重要的公路建设工程,负责保持山体土质的稳定、防止山体滑坡等。
本文将对护坡技术进行交底经验总结,包括细化施工流程、提高施工效率、确保施工质量等方面。
【一、技术要求】护坡技术交底的首要任务是明确技术要求。
根据不同地质条件和护坡设计,确定护坡材料、施工工艺和施工参数等。
同时,要关注环保要求,注重生态保护,采用对环境影响小的护坡方法。
【二、细化施工流程】细化施工流程对于护坡工程的质量和效率至关重要。
首先,要制定详细的施工计划,包括各个施工阶段的作业内容和时间节点。
其次,要确保施工流程合理流畅,避免工序交叉和资源浪费。
最后,要对施工人员进行充分的培训和交底,确保施工各环节的操作规范。
【三、采用新技术】护坡技术一直在不断发展与创新。
可以采用一些新技术来提高施工效率和质量。
例如,可以使用无人机进行勘测和监测,提前发现潜在问题;可以采用自动化设备进行护坡材料的运输和施工,减少人力劳动;还可以利用三维打印技术制造护坡材料,提高护坡结构的稳定性。
【四、加强施工监管】施工监管是确保护坡工程质量的关键环节。
要建立健全的施工监管机制,对施工过程进行全程跟踪和监控,及时发现和解决问题。
同时,应加强对施工单位和施工人员的考核和监督,确保他们遵守施工规范和操作规程。
【五、保障施工安全】护坡工程往往涉及高海拔、陡峭山坡等恶劣环境,施工安全是非常重要的。
要制定完善的安全管理制度,建立安全责任制,做好施工人员的安全培训和防护措施。
同时,要加强监测和预警,及时排除施工风险,确保施工过程的安全可控。
【六、加强沟通协调】护坡工程涉及多个部门和单位的合作,沟通协调是非常重要的。
要建立起顺畅的信息交流渠道,与相关部门和单位保持密切联系。
要及时协调解决施工中出现的问题和争议,保证工期进度和质量要求。
【七、加强施工质量管理】护坡工程的质量直接关系到道路的安全和可靠性。
要加强施工质量管理,建立质量管理制度,确保施工各项工程符合设计要求和标准规范。
护坡技术交底与施工操作实践经验分享与总结

护坡技术交底与施工操作实践经验分享与总结随着城市的快速发展和建设,越来越多的道路和建筑需要使用护坡技术来保护自然环境和人类生活环境的完整性。
护坡技术的重要性日益凸显,因此,本文将分享一些护坡技术的交底要点和实践经验,以促进护坡工程的施工质量和效果。
第一部分:工程前期准备在进行护坡工程之前,必须进行充分的准备工作。
首先,需要进行详细的土壤勘察,了解土壤的性质和厚度,以确定使用何种护坡材料和技术。
其次,要对临近水源和地质环境进行评估,确保护坡的稳定性。
此外,还需要确定施工工期和预算,制定详细的施工计划。
第二部分:护坡材料的选择选择适合的护坡材料是护坡工程的关键之一。
常用的护坡材料包括混凝土、石头、碎石和植被等。
在选择护坡材料时,需要考虑到土壤的稳定性、水土保持效果和美观程度。
例如,在土壤稳定性较差的地区,可以选择使用混凝土或石头进行护坡,提高坡面的稳定性。
第三部分:施工操作流程护坡工程的施工操作流程包括开挖、铺垫、浇筑和固结等环节。
首先,需要根据设计图纸进行开挖,确保坡面的平整度和坡度的准确性。
接下来,铺垫土工膜和护坡材料,以增加土壤和护坡材料之间的附着力和稳定性。
然后,进行混凝土的浇筑或石头的摆放,以形成坡面的形状和稳定性。
最后,使用合适的固结材料,如钢筋、钉子或植物根系等,加固护坡结构。
第四部分:施工注意事项在进行护坡工程时,需要注意以下几个方面。
首先,要在施工现场设置警示标志,确保工人的安全。
其次,要严格按照设计图纸进行施工,确保施工质量和效果。
此外,还要定期检查施工过程中的质量问题,及时进行整改。
最后,要在工程完成后进行验收和维护,并制定相应的护坡养护计划。
第五部分:施工案例分享在本节中,将分享一个成功的护坡施工案例。
某地区的一条道路坡面由于雨水冲刷,产生了严重的土壤流失问题。
工程团队经过仔细勘察和分析,选择了碎石作为护坡材料,并使用了土工膜进行铺垫。
在施工过程中,工人们严格按照设计图纸的要求进行施工,确保了护坡的稳定性和美观程度。
护坡技术交底的实践经验总结

护坡技术交底的实践经验总结一、背景介绍近年来,随着城市建设的快速发展,护坡技术在城市绿化和道路建设中被广泛应用。
护坡技术旨在防止坡面的坍塌和侵蚀,并为土壤提供稳定的生长环境。
然而,在实践中,护坡技术的施工和维护面临着许多挑战和难题。
为此,本文将通过总结护坡技术交底的实践经验,探讨如何提高护坡工程的施工质量和长期稳定性。
二、施工材料的选择护坡施工的第一步是选择适合的施工材料。
在选择护坡材料时,应考虑土壤成分、坡度、坡面负荷和降雨情况等因素。
一般来说,使用钢筋混凝土、砂石等坚硬的材料可以增强坡面的稳定性,而植被和复合材料则可以有效地保护坡面免受侵蚀。
三、施工工艺和方法护坡工程的施工工艺和方法对护坡效果起着重要作用。
在实践中,我们常常采用挖掘、夯实、填充等工艺来修筑坡面。
同时,应注意选择合适的施工方法,如机械施工、人工施工或两者的结合,以提高施工效率和质量。
四、水土保持措施水土保持是护坡工程中不可忽视的一环。
合理的水土保持措施可以减弱降雨冲刷和土壤侵蚀对坡面的影响,保持坡面的稳定性。
在实践中,我们可以采用建设排水系统、设置防冲沟和植被覆盖等措施,以提高护坡工程的防水和保护水土的能力。
五、监控和维护护坡工程的长期稳定性需要进行持续的监控和维护。
在施工过程中,应定期检查坡面的稳定性和防护措施的有效性,并及时进行修复和加固工作。
此外,还应建立健全的管理制度,加强对护坡工程的维护和管理,以确保其长期稳定性和安全性。
六、技术创新与研究随着科技的不断发展,护坡技术也在不断创新与研究中取得进展。
例如,新型的护坡材料和施工工艺的引入,使护坡工程更加经济、环保和可行。
因此,应鼓励和支持科学家和工程师进行护坡技术的研究和创新,以不断提高护坡工程的施工质量和长期稳定性。
七、经验总结和案例分享在护坡工程的实践中,我们积累了许多宝贵的经验。
例如,在选择施工材料时,我们应根据具体情况选择合适的材料,避免盲目投入。
在施工工艺和方法上,我们应根据实际情况选择最佳方案,确保施工的顺利进行。
人字形截水骨架护坡施工技术交底之欧阳家百创编

人字形截水骨架护坡施工技术交底
欧阳家百(2021.03.07)
单位:中铁十六局一公司钦防铁路工程
一、技术要求
1.截水骨架采用C25混凝土浇筑。
2.截水骨架的主骨架作成槽形,支骨架作成L形,用以分流排除地表水。
3.骨架由主骨架和支骨架组成。
主骨架和边坡水平线垂直,沟底厚0.6m,
沟槽宽0.4m,深0.1m。
支骨架和主骨架成45°,按人字型铺设,沟底厚
0.6m,沟槽宽0.4m,深0.1m,采用C25混凝土现浇,支骨架净间距3m。
详细尺寸如下图:
主骨架截面尺寸
支骨架截面尺寸
4.护坡防护起迄点出各0.5m宽度内采用C25混凝土浇筑镶边,厚0.6m。
5.单级护坡最大高度>6m(多级护坡其总高度最大值>10m)且连续长度>50m,间距50~100米左右,沿主骨架坡面设C25混凝土踏步一处,以利养护作业,踏步宽0.6m。
剖面图如下:
二、技术要求:
1.施工前应清刷坡面浮土,填补坑凹,使坡面大致平整。
2.骨架护坡堑顶以及迄点与其他工程连接处应设镶边防护,路堑顶部镶边应嵌入坡面,且不得高出地面。
3.边坡平台截水沟应引入相邻排水设施,边坡骨架的排水槽与。
挡土墙人字形首件工程总结(DOC)

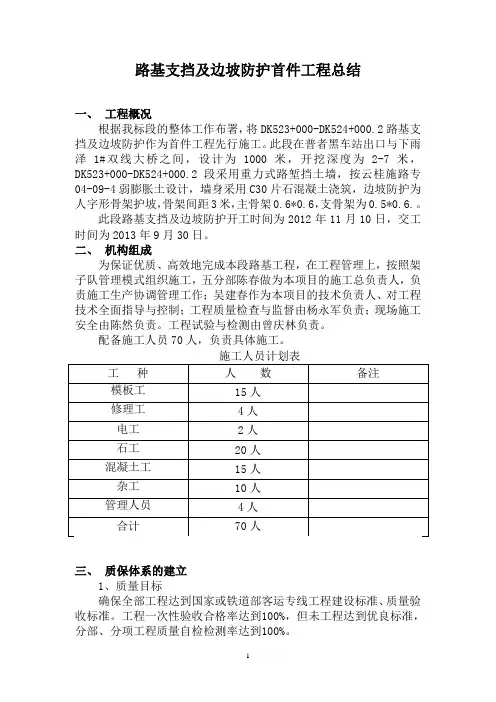

路基支挡及边坡防护首件工程总结一、工程概况根据我标段的整体工作布署,将DK523+000-DK524+000.2路基支挡及边坡防护作为首件工程先行施工。
此段在普者黑车站出口与下雨泽1#双线大桥之间,设计为1000米,开挖深度为2-7米,DK523+000-DK524+000.2段采用重力式路堑挡土墙,按云桂施路专04-09-4弱膨胀土设计,墙身采用C30片石混凝土浇筑,边坡防护为人字形骨架护坡,骨架间距3米,主骨架0.6*0.6,支骨架为0.5*0.6.。
此段路基支挡及边坡防护开工时间为2012年11月10日,交工时间为2013年9月30日。
二、机构组成为保证优质、高效地完成本段路基工程,在工程管理上,按照架子队管理模式组织施工,五分部陈春做为本项目的施工总负责人,负责施工生产协调管理工作;吴建春作为本项目的技术负责人、对工程技术全面指导与控制;工程质量检查与监督由杨永军负责;现场施工安全由陈然负责。
工程试验与检测由曾庆林负责。
配备施工人员70人,负责具体施工。
1、质量目标确保全部工程达到国家或铁道部客运专线工程建设标准、质量验收标准。
工程一次性验收合格率达到100%,但未工程达到优良标准,分部、分项工程质量自检检测率达到100%。
2、质量保证措施(1)保证工程质量的组织措施建立各级领导质量负责制建立培训学习制度强化全面质量管理意识建立工程质量奖励基金和质量保证金制度建立质量检查制(2)保证质量的技术措施进场材料应做好标识,不合格的材料应及时清出场外,以免施工人员变动时用错材料。
严格按规范频率做好原材料和挡墙、人字形骨架护坡抽样和验收试验。
随时对已施工的挡土墙、人字形骨架护坡进行质量检查,对不合格的责令施工队拆除重砌。
混凝土按照设计要求由我项目部试验室自行配比,配比严格执行相关规范,配比自检合格后报监理工程师审批。
混凝土由预制场搅拌站集中生产,项目部派一名试验人员负责指导、监督搅拌站生产。
对于运往现场的混凝土,坚持每车都要检验坍落度,对于不符合要求的混凝土坚决退回二次搅拌,再不合格予以作废。

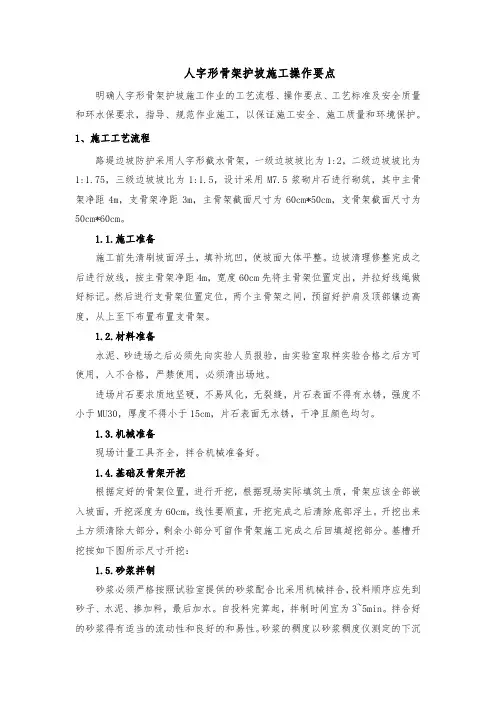

人字形骨架护坡施工操作要点

人字形骨架护坡施工操作要点明确人字形骨架护坡施工作业的工艺流程、操作要点、工艺标准及安全质量和环水保要求,指导、规范作业施工,以保证施工安全、施工质量和环境保护。
1、施工工艺流程路堤边坡防护采用人字形截水骨架,一级边坡坡比为1:2,二级边坡坡比为1:1.75,三级边坡坡比为1:1.5,设计采用M7.5浆砌片石进行砌筑,其中主骨架净距4m,支骨架净距3m,主骨架截面尺寸为60cm*50cm,支骨架截面尺寸为50cm*60cm。
1.1.施工准备施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。
边坡清理修整完成之后进行放线,按主骨架净距4m,宽度60cm先将主骨架位置定出,并拉好线绳做好标记。
然后进行支骨架位置定位,两个主骨架之间,预留好护肩及顶部镶边高度,从上至下布置布置支骨架。
1.2.材料准备水泥、砂进场之后必须先向实验人员报验,由实验室取样实验合格之后方可使用,入不合格,严禁使用,必须清出场地。
进场片石要求质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,厚度不得小于15cm,片石表面无水锈,干净且颜色均匀。
1.3.机械准备现场计量工具齐全,拌合机械准备好。
1.4.基础及骨架开挖根据定好的骨架位置,进行开挖,根据现场实际填筑土质,骨架应该全部嵌入坡面,开挖深度为60cm,线性要顺直,开挖完成之后清除底部浮土。
开挖出来土方须清除大部分,剩余小部分可留作骨架施工完成之后回填超挖部分。
基槽开挖按如下图所示尺寸开挖:1.5.砂浆拌制砂浆必须严格按照试验室提供的砂浆配合比采用机械拌合,投料顺序应先到砂子、水泥、掺加料,最后加水。
自投料完算起,拌制时间宜为3~5min。
拌合好的砂浆得有适当的流动性和良好的和易性。
砂浆的稠度以砂浆稠度仪测定的下沉度表示,宜为10~50mm,每批砂浆均应制作试件。
砂浆得随拌随用,一般宜在3h 内使用完毕,气温超过30℃时,宜在2h内使用完毕。
已凝结的砂浆不得使用。
护坡工程实施中的成功经验与技巧分享

护坡工程实施中的成功经验与技巧分享高速公路、铁路、水利工程等领域中,护坡工程的实施与质量成为保障交通安全和防止山体滑坡等自然灾害的重要环节。
在实施护坡工程的过程中,积累了许多成功经验和技巧,下面就从设计和施工两个方面分享一些经验。
一、设计方面的经验1. 充分了解地质条件在设计护坡工程之前,必须对工程所在区域的地质条件进行详细调查和分析。
地质条件的复杂性会对护坡工程产生直接影响,因此必须全面了解地质构造、岩性、地下水位等参数,以便选择合适的施工方法和材料。
2. 选择合理的护坡结构护坡工程的结构形式多种多样,包括重力式、悬挂式、挡土墙等。
在选择合适的护坡结构时,应综合考虑工程地段的地质条件、水土保持要求和经济性等因素,并根据具体情况进行适当的优化设计。
3. 合理布局排水设施在护坡工程的设计中,排水设施的布置必不可少。
合理布局排水设施可以减小对护坡的压力,减少水分对土壤稳定性的影响,提高护坡工程的稳定性和耐久性。
二、施工方面的经验1. 护坡施工前充分准备在正式进行护坡施工之前,必须进行充分的准备工作。
包括制定详细的施工计划,准备好所需的材料和设备,确保施工过程的顺利进行。
2. 控制施工质量护坡工程的质量直接关系到工程的安全性和寿命。
因此,在施工过程中要严格按照设计要求进行施工,特别是在土方开挖、挖土方回填和石方的打砌等关键环节,要加强监控和质量检查,确保施工质量达到标准要求。
3. 进行合理的养护工作护坡工程的养护工作至关重要,只有做好养护工作,才能确保工程的长期稳定性。
在养护过程中,要及时进行巡视和维护,及时处理出现的问题,保持护坡结构的完整性和稳定性。
三、经验的应用与推广护坡工程的成功经验和技巧不仅仅适用于一个具体项目,也可以推广到其他类似的项目中。
为了让更多的人了解和学习这些经验,可以通过多种形式进行宣传和推广。
1. 组织培训班和讲座可以组织相关专家和从业人员,举办护坡工程实施的技术培训班和讲座。
护坡施工技巧的实用经验总结

护坡施工技巧的实用经验总结随着城市的不断发展和人口的增加,护坡工程在城市规划和城市建设中扮演着重要的角色。
护坡工程的设计和施工质量直接关系到城市的形象和居民的安全。
在多年的护坡施工实践中,我总结了一些实用的经验和技巧,用于指导护坡施工工作。
本文将从设计前的准备工作、材料选择、施工过程和质量控制几个方面进行探讨。
首先,在进行护坡工程施工之前,必须做好充分的准备工作。
这包括对施工区域进行详细的勘测,了解地形地貌和地质条件,并制定相应的设计方案。
根据地势和土地利用情况,确定适合的护坡材料和结构形式。
对于较高的护坡,可能需要采用加固措施,如挡土墙等。
在设计方案中还需考虑排水和防渗的问题,以确保护坡工程的稳定性和安全性。
其次,在选择护坡材料时,应根据实际需要和预算进行合理的选择。
常用的护坡材料有砂石、混凝土、钢筋等。
如果护坡需要长期承受较大的水流冲击,可以考虑使用钢筋混凝土进行护坡工程。
同时,还需要注意材料的质量和供应稳定性,以确保施工进展顺利和工程质量可控。
在护坡施工过程中,需要注意以下几点。
首先,施工前应清理施工场地,确保施工区域干净整洁,方便施工人员操作。
同时,需要对施工区域进行有效的围护,确保施工安全和防止土方崩塌。
其次,对于较高的护坡,应进行适当的分层施工,避免施工过程中土方塌方的风险。
在施工过程中,还需要按照设计方案进行密实和压实,以确保护坡的稳定性。
最后,需要注意施工工期的控制,合理安排施工人员和设备,确保施工进度和工程质量。
同时,也要加强施工监督,及时发现和解决施工中的问题,确保护坡施工质量。
最后,对于护坡工程的质量控制,应采取有效的措施进行监测和评估。
这可以通过安装监测设备和进行现场检查来实现。
监测设备可以监测护坡的位移、变形、应力等指标,及时预警和控制风险。
同时,还可以进行护坡工程的验收和评估,评估工程是否符合设计要求和相关标准。
综上所述,护坡施工是一项复杂而重要的工程,需要在设计、材料选择、施工过程和质量控制等方面进行合理的安排和管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人字形骨架护坡施工经验总结
人字形骨架护坡施工经验总结
工程慨况:
DK603+741~DK603+860左侧边坡长119m,路堑边坡坡度为1:1.75,边坡地质条件为红黏土和破碎层,边坡采用人字型截水骨架护坡防护,骨架内采用液压喷播植草间植灌木防护,采用C25混凝土现场立模浇注。
1、测量放样
路基坡面整修检验后,复测边坡,对每根主骨架放样定位。
测量人员对人字型截水骨架起止点、控制桩进行放样,确定边坡防护范围。
确定法线方向,测定坡率,然后分片分区段定点挂线,采用石灰撒放开挖线。
2、骨架开挖
①根据测量放样,根据不同地质情况,采用不同的开挖方法,石质地段:采用小型空压机供风,风镐进行开挖,局部采用人工辅助开挖;土质地段;沿镶边至护脚需挂线后开挖骨架基础,骨架自上而下开挖,保证开挖深度,使骨架完全嵌入坡面,与坡面平顺,利于排水。
3、骨架尺寸
截水骨架由支骨架和主骨架组成。
主骨架做成槽形,主骨架净间距4.0m,沟底厚0.6m,沟槽宽0.4m,深0.1m,沟槽两侧设置0.1m 厚挡水缘,与边坡水平线垂直;支骨架做成L形,用以分流引排地表水汇入主骨架截水槽内,支骨架净间距3.0m,与主骨架成45°,按人字形铺设,底沟厚0.6m,沟槽宽0.4m,深0.1m,沟槽下侧设置0.1m厚混凝土挡水缘。
4、混凝土浇筑
模板安装、加固
砼试块制作骨架砼浇筑模板安装、加固
施工准备人工挂线开挖骨架基础
人工分段开挖护脚基础
护脚砼浇筑边坡测量清理坡面电力设备布设
边坡安全监测砼试块制作混凝土养生
混凝土养生
伸缩缝设置
① 当沟槽整平、清理完成后,报监理检测合格后,对人字型骨架进行混凝土浇筑。
施工时自下而上浇筑骨架,先浇筑骨架衔接处,再浇筑其它部位骨架,两骨架衔接处处于同一高度。
② 混凝土采用拌和站拌制,混凝土罐车运送至现场。
采用手提式30型振动棒进行振捣密实。
振捣时不能靠近沟槽边,离沟槽边5~10cm ,防止沟槽外土体随振动棒振捣夹入混凝土而影响混凝土质量。
5、混凝土养生
混凝土浇筑完成后,覆盖土工布,人工洒水养护,时间为14天,根据每天的气候,定时洒水。
人字型截水骨架施工工艺流程图。
