1000KN预应力锚索施工方案

合集下载

1000KN级预应力锚索施工技术要求

1000KN级预应力锚索施工技术要求

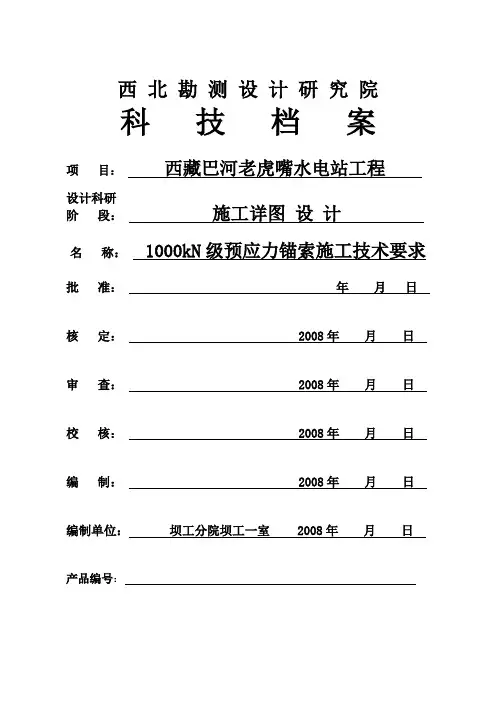

西北勘测设计研究院科技档案项目:西藏巴河老虎嘴水电站工程设计科研阶段:施工详图设计名称:1000kN级预应力锚索施工技术要求批准:年月日核定: 2008年月日审查: 2008年月日校核: 2008年月日编制: 2008年月日编制单位:坝工分院坝工一室2008年月日产品编号:老虎嘴水电站工程1000kN级预应力锚索施工技术要求编制单位:中国水电顾问集团西北勘测设计研究院编制日期:二○○七年十二月核定:审查:校核:编写:目录1 总则 (1)2 材料 (3)2.1 钢绞线 (3)2.2 锚具 (3)2.3 水泥 (4)2.4 水、砂 (4)2.5 外加剂 (4)3 造孔 (4)3.1 钻孔 (4)3.2 锚孔固壁灌浆 (5)4 锚索制作、安装与灌浆 (6)4.1 锚索制作 (6)4.2 锚索安装 (7)4.3 外锚墩施工 (8)4.4 锚索灌浆 (8)4.5 锚具安装 (9)5 张拉 (10)5.1 张拉程序、条件 (10)5.2 张拉准备 (10)5.3 张拉 (10)6 封孔灌浆和外锚头保护 (12)7 试验与监测 (12)7.1 受力性能试验 (12)7.2 监测 (13)7.3 验收试验 (13)8 质量控制与检查 (13)8.1 质量控制 (13)8.2 质量检查 (15)9 验收 (15)9.1 验收一般要求 (15)9.2 工序和单元工程验收 (16)9.3 分部工程验收 (16)9.4 竣工验收 (16)1 总则1.1 本技术要求适用于老虎嘴水电站工程边坡岩体预应力锚固施工。

特殊部位的预应力锚固若有其他要求,以相应专业技术文件和图纸为准。

1.2本技术要求配合1000KN级预应力锚索结构图、布置图、设计通知单和招标文件等设计文件使用。

1.3 预应力锚索施工前首先要进行现场生产性试验,并根据生产性试验成果修正、完善本技术要求。

1.4施工中若实际情况与设计条件不符时,监理工程师应会同设计、施工单位共同研究,由设计单位提出设计修改文件,重大问题的修改须报业主批准。

预应力锚索施工技术要求

预应力锚索施工技术要求

黄河公伯峡水电站右岸坝体下游挡土墙基础处理1000kN级预应力锚索施工技术要求国家电力公司西北勘测设计研究院二零零二年十二月批准:核定:审查:校核:编写:黄河公伯峡水电站右岸坝体下游挡土墙基础处理1000kN级预应力锚索施工技术要求1. 简述公伯峡右岸坝体下游设有一最大高度为m的挡土墙,以防止坝体填筑料覆盖发电引水钢管,在此挡土墙的左侧,由于引水管的开挖,形成了大约25m 左右的边坡,此边坡原节理、裂隙就比较发育,加之开挖爆破的扰动,岩石比较破碎,如果顶部没有挡土墙,此边坡是稳定的,但现在在此坡顶修建了挡土墙,经验算,可能会有挡土墙基础岩石深层滑动的现象,故在此边坡及坡顶共布置了29根1000kN级的预应力锚索,均为俯孔(详见图GBS-H2-9-19)。

2. 原则2.1本技术要求编制依据1)《水工预应力锚固施工规范》SL 46-94。

2)《右岸坝体下游挡土墙基础处理1000kN级预应力锚索布置图》(GBS-H2-9-19)。

2.2本技术要求仅适用于公伯峡右岸坝体下游挡土墙基础处理1000kN级预应力锚索施工。

2.3本技术要求为设计内容的一部分,与设计图纸共同使用。

3. 1000kN级预应力锚索的基本条件3.1 材料该锚索以钢绞线为锚索体,钢绞线采用国产按技术标准ASTMA416-87a 生产的高强度低松弛钢绞线, =0.6〃,270级,7 5,单根直径 15.24mm,公称面积140.00mm2,弹性模量E=195kN/mm2,极限抗拉强度应大于1860Mpa,且伸直性好,整股最低破断力为260.7KN,1%伸长时的最大负荷不小于221.5kN。

3.2 锚固体系锚头选用OVM锚具,后张全粘结锚索体系。

张拉千斤顶采用YCW—150型及相应的高压电动油泵。

3.3 锚索体构成1000kN级预应力锚索有6股7 5高强钢丝组成,每索设计吨位1000kN,张拉锁定吨位1000kN。

4 造孔4.1 造孔设备钻孔机械可采用适应本工程地质条件且满足设计要求,钻机轻便灵活,成孔速度快,便于在交通条件困难的边坡上使用的设备。

《1000KN预应力锚索专项施工方案

《1000KN预应力锚索专项施工方案

厂房及尾水渠工程施工蓝图锚索数量为250根,进水口工程锚索设计量为80根,锚索长度为30m,目前设计修改后工程量为109根。

最终1000KN级预应力锚索实际工程量会同设计、地质、监理根据现场实际情况确定。

《羊曲水电站工程设计通知》(2014年)057号要求在厂房右侧边坡厂下0+060.00m~厂下0+090.00m,2626.00m、2622.00m高程增布两排(每排8根)预应力锚索,在厂下0+060.00m~厂下0+070.00m、2631.00m高程增布一排(3根)预应力锚索,共计增加预应力锚索19根。

在厂房后边坡厂右0+020.00m~厂左0+060.00m,2642.00、2638.00m高程增布两排(每排20根)预应力锚索,共增加预应力锚索40根。

《羊曲水电站工程设计通知》(2014年)059号要求厂房右侧边坡在厂下0+060.00m~厂下0+090.00m,2626.00m、2622.00m高程以及厂下0+060.00m~厂下0+070.00m边坡,2631m高程选择2根随机锚索。

厂房后边坡厂右0+020.00m~厂左0+060.00m,2642.00m、2638.00m高程选择2根随机锚索。

《羊曲水电站工程设计通知》(2014年)063号要求在厂房后边坡厂右0+020.00m~厂右0+070.00m,2642.00m、2638.00m高程增布两排(每排13根)预应力锚索,共增加预应力锚索26根。

在厂房后边坡厂右0+000.00m桩号~厂右0+080.00m桩号,2626.00m 高程增布一排预应力锚索,共增加预应力锚索20根。

2 施工依据㈠《右岸引水发电系统边坡加固1000KN级全粘结式预应力锚索结构图》YQS-H5-2-06;㈡《羊曲水电站工程引水发电系统开挖支护施工技术要求》;㈢《水工预应力锚固施工规范》SL46-94;㈣《施工现场临时安全技术规范》GBJ232-82;㈤《羊曲水电站工程设计通知》(2014年)057号;㈥《羊曲水电站工程设计通知》(2014年)059号;㈦《羊曲水电站工程设计通知》(2014年)063号。

边坡预应力锚索施工措施

边坡预应力锚索施工措施

边坡无粘结预应力锚索施工措施一、工程概况根据设计蓝图,本标1#、2#、5#导流洞进口边坡和尾水出口EL.740m以下边坡以及泄洪洞出口边坡均设有系统锚索支护,泄洪洞进口边坡设有随机锚索支护。

1#、2#、5#导流洞进口边坡锚索布置在Ⅰ、Ⅱ、Ⅲ三个区内。

Ⅰ区为EL.640m~EL.656m之间的坡面,锚索为2000KN级,L=60m,下倾10°;Ⅱ区为EL.670m~EL.680m之间的坡面,此区锚索为1000KN 级,L=60m,下倾10°;Ⅲ区为EL.685m~EL.700m之间的坡面,此区锚索为1000KN级,L=35m,下倾10°。

1#、2#、5#导流洞进口边坡锚索按4×4m(水平距离×竖向高差)交错布置。

尾水出口EL.740m以下边坡EL.615m~EL.635m之间的B区边坡、EL.635m~EL650之间的部分A区边坡、2#与3#尾水隧洞之间EL.615m以下的B区直立边坡、3#尾水隧洞出口左侧EL.615m以下B区边坡均设有系统锚索支护,锚索为2000KN级,锚索长度见设计蓝图锚索控制参数表。

边坡锚索按4×4m(水平距离×竖向高差)交错布置。

泄洪洞出口边坡E 区设有系统锚索,锚索为1000KN级,长度为30~35m,按4×4m(水平距离×竖向高差)交错布置。

泄洪洞进口边坡设有随机锚索支护,开挖时视地质情况随机布置,其锚索级别为1000KN,长度根据地质情况由设计或监理现场确定。

根据设计通知单C1-001号文,本标1000KN、2000KN级预应力锚索均为无粘结式型式,但根据设计边坡预应力锚索施工技术要求,有可能根据施工的进展及其出现的问题增加或改变锚索的级别及型式。

本措施只针对1000KN、2000KN级无粘结预应力锚索编制。

本标边坡预应力锚索数量较多,其工程量见下表:边坡预应力锚索工程量表表1边坡锚索长度长,施工精度要求高,施工难度大。

预应力锚索专项施工设计方案

预应力锚索专项施工设计方案

目录一、编制依据 (2)二、工程概况 (2)三、施工前提条件 (3)四、施工工序 (4)五、施工技术及工艺 (7)六、施工质量 (17)七、平安保证措施 (19)八、环境保护文明施工 (20)预应力锚索专项施工方案一、编制依据1、?建筑边坡工程技术规?〔GB50330-2002〕2、?建筑建筑基坑支护技术规程?〔JG120-2012〕3、?岩土锚固手册?4、我公司人员素质,技术装备、财务能力等综合情况及可调用到本工程的各类资源。

5、本单位在其它工程工程施工的经历。

二、工程概况三、施工前提条件〔1〕锚固工程方案设计图、边坡岩土性质等资料齐全;〔2〕施工场地、临时便道已修建完成,施工用水、用电已到位;〔3〕已根据现场的情况、设计文件和工期要求,编制完成施工组织设计,已制定施工进度方案,质量保证体系、平安保证体系已建立;〔4〕分项工程开工报告已批复;〔5〕工地现场管理人员,专业技术人员,技术工人和普通工人,已到位,配备合理;〔6〕施工所需机械设备、测量仪器、检测仪器已进场;〔7〕施工用材料已进场,并且材料有关性能指标均已到达设计要求和符合标准或行业规要求;〔8〕现场各种施工标志牌〔工程概况、平安标示、操作规程、材料标示等〕已制作完成;〔9〕已对边坡进展中线、水平、横断面的复测,并已在边坡上按设计图纸确定预应力锚索的位置。

四、施工工序〔1〕锚索施工的容包括施工准备、造孔、锚索〔杆〕制作与安装、注浆、锚索〔杆〕拉锁定与封锚等五个环节;〔2〕预应力锚索〔杆〕施工根本工序:注:上图为使用自由段无套管的预应力筋时采用二次注浆的根本施工工序,假设采用自由段带套管的预应力筋时,宜在锚固段长度和自由段长度采取同步一次性全段注浆,并且,高压劈裂压浆仅限于设计要求提高地层锚固力或其它特殊要求采用。

〔3〕工序要求1〕设计锚固工程坡面开挖成形并经历收合格后,应尽快布置锚固工程施工作业,待锚固工程施工完毕并产生加固作用后,方可进展下级边坡开挖与防护。

预应力锚索施工方案

预应力锚索施工方案

预应力锚索施工方案批准:目录1、概述- 1 -2、施工准备- 1 -2.1施工临时便路布置-2-2.2风、水、电系统-2-3、施工工序及工艺流程- 2 -4、施工方法说明- 4 -4.1锚索制作-4-4.2搭建施工平台-5-4.3造孔-5-4.4固壁灌浆-7-4.5锚索安装-7-4.6锚墩浇筑-7-4.5全孔灌浆-8-4.6张拉锁定-8-4.7封孔回填灌浆-10-4.8外锚头保护-10-4.9监测锚索施工-10-4.10质量检查和验收-11-5、施工质量保证措施- 11 -6、施工安全保证措施- 12 -7、雨季施工保证措施- 13 -8、工期保证措施- 14 -9、资源配备- 14 -10、工程进度安排- 16 -1、概述我部承建的右岸坝顶公路Ⅱ合同段预应力锚索施工主要集中在右岸坝肩EL.841.5~EL.861.5高程。

右岸坝肩开挖及支护范围为从右岸坝顶高程EL821.50到EL1041.50左右,总高差约220m,平均宽度约130m。

开挖坡比以1:1.2为主,EL861.50以下开挖坡度为1:0.8。

支护方式根据岩性不同而有所区别:强风化岩体边坡采用喷锚支护,全风化边坡采用钢筋混凝土网格梁及锚杆支护。

开挖区内的自然地面坡度在1:1左右。

右岸坝肩坡面设计为150°槽形断面,自坝顶高程向上共设10个马道,其宽度为5m和3m两种,马道长度由高到低逐渐加长,马道间高差为20m,分别设在:EL821.50m (坝顶高程)、EL841.50、EL861.50、EL881.50、EL901.50、EL921.50、EL941.50、EL961.50、EL981.50、EL1001.50和EL1021.50。

右岸坝肩开挖区以下存在6条主要断层。

主要岩体为全风化及强风化花岗岩,水平深度和垂直深度均大于50m,其下的弱风化深度大于100m。

类围岩,为保持边坡稳定,此段边坡需EL841.50~EL861.50高程段属强风化的Ⅳb进行锚索加固处理。

预应力锚索施工方案

预应力锚索施工方案

预应力锚索施工方案一、工艺流程挖土至锚索标高-500mm→放线→成孔→安放锚索杆体→一次注浆→二次注浆→锚索张拉锁定。

二、质量标准锚索孔径允许偏差:±5mm;锚索孔距允许偏差:±100mm;锚索成孔倾角允许偏差:±3%;三、质量控制1、放线:由现场测量放线人员按设计要求放线,并经专人检查后做好施工记录。

2、锚索成孔:成孔过程中注意控制水平方向竖直方向垂直度、锚索倾角,成孔后对孔深、孔径、倾角进行检查验收,做好施工记录及隐蔽工程检查记录。

3、锚索孔口堵水:在锚索孔出水量较大的位置,锚索孔成孔后,为防止地下水经孔口外溢影响施工,待套管取出后,在孔中插入一根2米长导流管,孔外预留550~60㎝进行导流,同时采用速凝水泥对管四周进行封闭,等到4小时二次注浆完成后将导流管端部弯折并将孔口封闭。

4、杆体制作(1)杆体必须在平坦无泥的地面加工,每根绞线误差小于50mm;(2)锚固段每隔2.0米设隔离架一个,用火烧丝绑扎牢固;(3)自由段套入塑料管保护,两端应包裹严密,不得漏入水泥浆;(4)杆体加工检查合格完后,方可下放。

并码放整齐,标识清楚;(5)杆体搬运途中,需配置适当人力,防止沾污泥水;(6)杆体放入孔内后,外露张拉长度2.0m(以桩外皮为准);5、锚索安置:钢绞线用铁丝均匀捆于骨架周围,二次注浆管固定于定位骨架中心。

将制作好的杆体及二次注浆管缓慢放入锚索孔内。

6、锚索一次注浆:水泥采用P.042.5普通硅酸盐水泥,水灰比0.50,清孔完后用BW-150高压泵进行一次注浆,将一次注浆管插至孔底,以慢速连续速度注浆,直至钻孔内的水及杂质被置换出孔口,孔口流出水泥浓浆为止。

待杆体置放后,随即将一次注浆管拔出。

7、二次高压注浆:一次注浆完成4.0~6.0h后,用速凝水泥将孔口封堵密实,进行二次高压注浆,注浆压力保持1.0~2.0MPa,一次和二次注浆水泥用量总和不得低于95kg/m。

2024年预应力锚索施工方案范文

2024年预应力锚索施工方案范文

2024年预应力锚索施工方案范文一、施工背景预应力锚索是一种用于加固结构的技术,通过将预应力锚索固定在结构内部,可以提供额外的强度和稳定性。

在2024年,预应力锚索施工将会广泛应用于各种建筑结构和桥梁工程中。

本文将以一座桥梁工程为例,介绍2024年预应力锚索施工方案。

二、设计方案1. 桥梁工程概述该桥梁工程位于城市快速路上,跨越一条河流。

桥梁总长度为200米,采用箱梁结构。

设计方案为双向六车道。

2. 锚索布置方案根据结构设计要求,桥梁需采用预应力锚索进行加固。

锚索布置方案如下:(1)主跨段:每个箱梁设置4根预应力锚索,锚索分布在箱梁两侧。

(2)支座段:每个支座箱梁设置2根预应力锚索,锚索分布在支座处。

3. 预应力锚索选型为了适应2024年的建筑需求,我们将选择最新的预应力锚索材料,并根据设计要求进行合理的选型。

4. 锚固体施工要点(1)锚固体选材:对于桥梁工程,需要选择高强度、耐久性好的材料作为锚固体。

(2)锚固体施工方法:根据预应力锚索施工规范,采用先施工后张拉的方法进行锚固体的施工。

(3)张拉力控制:在张拉过程中,需要保证锚固体的受力均匀,同时控制预应力锚索的张拉力。

(4)锚固体验收:在施工过程中,进行锚固体的验收,确保施工质量。

5. 预应力锚索张拉工序(1)张拉前准备:在进行预应力锚索张拉前,需要进行张拉前准备工作,包括张拉设备的准备和张拉工具的校准。

(2)张拉钢束:根据设计要求,使用预应力张拉设备对预应力钢束进行张拉,控制预应力锚索的张拉力。

(3)松弛锚固:在完成预应力锚索的张拉后,进行松弛锚固,使锚索受力稳定。

(4)验收工作:在完成预应力锚索张拉工作后,进行张拉验收,确保预应力锚索的质量。

三、安全措施1. 施工人员安全:施工现场要建立严格的安全管理制度,对施工人员进行培训,确保他们熟悉施工操作规范,并配备必要的个人防护装备。

2. 施工设备安全:施工过程中,需要对施工设备进行定期检查和维护,确保其安全可靠。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土浇注:锚索在补封注浆结束后,切去工作锚板预留100mm以外多余的钢绞线.用C20混凝土按图纸要求对锚头进行保护,封头底部需包住锚垫板。
安装保护装置:对需要进行长期监测锚索的外锚头(安装测力计的锚索),用金属帽保护。在安装混凝土支承面锚垫板时,锚垫板与金属帽用螺栓固定的位置,先行在锚垫板加工时打孔套丝后安装。在锚索张拉注浆体强度达到85%以前,其30m范围内不得进行爆破作业。
加荷、卸荷速率应平稳。张拉时,升荷速率每分钟不宜超过设计预应力值的1/10;卸荷速率每分钟不宜超过设计预应力值的1/5。松弛损失一般为锁定张拉力(不包括锁定损失)的3%~4%,在补偿张拉前,应注意检查。若发现异常张拉力时要查明原因进行处理。
2.2.4封孔、保护阶段
封孔灌浆:封孔灌浆在锚索张拉锁定后以及补偿张拉工作结束后进行,封孔灌浆前应由监理工程师测量外露钢绞线长度检测回缩值,检查确认锚索应力已达到稳定的设计锁定值。锚索注浆封孔7d后,还应对孔口段的离析沉缩部分,进行补封注浆。封孔灌浆材料与锚固段灌浆的材料相同。为保证所有空隙都被浆液回填密实,在浆液初凝前必须进行不少于2次补灌,当浆液凝固到不自孔中回流出来之前,应保持不小于0.5MPa的压力进行闭浆。
预紧:单股预紧应进行两次以上,预紧实际伸长值应大于预紧理论值,且两次预紧值之差应在10%之内,以使锚索各股钢绞线受力均匀。
分级张拉:整束分级张拉:预紧→50%P→75%P→100%P→115%P(其中P为设计张拉力)稳压锁定;除最后一次超张拉要求静载持荷20min外,其余每级加载后的稳压时间为5min。上述四个量级的张拉均应在同一工作时段内完成,否则应卸荷重新再依次张拉。张拉各级加载稳压前后,均应量测钢绞线的伸长值,若实测伸长值与理论伸长值相差超过10%或小于5%,应停止张拉,查明原因后才能重新张拉。
3、预应力锚固施工前,必须依据现场生产性试验成果,制定出各工序的安全操作规程.张拉操作人员未经考核合格不得上岗,严禁违章操作。
4、锚索施工质量控制标准见下表:
锚索施工质量控制标准
项次
项目
质量标准
1
锚索孔
(1)钻孔直径≥锚束直径40mm以上,且不得小于图纸规定孔径;
(2)方位角≤2.5°,开孔孔位偏差≤20cm;
锚固段安装一根回浆兼排气管(3/4’管)和一根灌浆管(l’管),灌浆管由孔口经张拉段,穿过定位止浆袋距孔底0.6m左右(在止浆袋范围内的灌浆管开两个10mm出浆孔,孔距10cm、且不在同一侧面),用于锚固段注浆(先灌注止浆袋);排气管由孔口经张拉段穿过定位止浆袋0.5m左右,用于锚固段注浆时排气。张拉段需另设一根1’灌浆管,灌浆管距止浆袋0.5m附近(为方便施工和防止灌浆管破损,在浇筑外锚墩时预埋1.5’钢管);张拉段排气管可在浇筑外锚墩时预埋1.5’钢管。
(2)回浆比重不小于进浆比重,且稳压30min,孔内不再吸浆。
外锚墩浇筑:外锚墩的体形尺寸、混凝土强度等级、插筋、承压钢筋(或螺旋筋)和基岩面钢筋配置均按设计图纸要求施工。混凝土配比按室内试验结果并经监理工程师批准的配比执行。在混凝土浇筑前需要清除锚墩基础面范围的松动岩块;在锚垫板与钻孔之间安装外径与钻孔直径相同薄壁钢管,并需伸入钻孔至少40cm,薄壁钢管(即锚墩孔道)中心线应与锚孔轴线重合,钢管外端与承压锚垫板焊接;锚垫板与锚孔轴线保持垂直,其误差不大于0.5m;锚垫板底部混凝土必须充填密实。
锚索安装:锚索安装前对钻孔重新进行通孔检查,对塌孔、掉块应清理干净或处理,不得欠深,对孔内集水用去油高压风吹干净。
锚索上安装的各种进回浆管保持通畅,管路系统耐压值不低于设计灌浆压力的1.5倍;安装前对锚索体进行详细检查。检查止浆袋位置,排气管位置及畅通情况,并核对锚索编号与钻孔孔号,对损坏的配件进行修复和更换;索配件;在将锚索体推送至预定深度后,检查排气管和注浆管是否畅通,否则应拔出锚索体,排除故障后重新安放。
①采用自下而上高压泵送浓砂浆的注浆方式进行,注浆管插入孔底并距孔底50cm开始注浆,以浆面盖过注浆管口一定距离并能均匀拔出为宜,拔管速度经生产性试验后确定。
②采用自下而上分段不待凝纯压式灌浆,锚固段段长不宜大于6m~7m,张拉段段长不宜大于8m。
灌浆压力0.3MPa~0.5MPa;采用浓砂浆浆液,并掺速凝剂,以迅速封闭锚孔周边裂隙;水灰比初拟为0.35:1~0.4:1,水泥强度等级可采用42.5级,浆液配比经生产性试验验证;钻孔固壁灌浆采用单钻单灌,逐个灌浆,并严格控制灌浆压力,注意观测钻孔周边岩体有无漏浆或抬岩情况,严防产生拉裂及倾倒破坏。
三、质量控制
1、建立内部“三检制”和验收把关制度。建立班组自检,施工队复检,项目部终检的内部“三检制”。施工过程中的检查、检测和验收严格按有关程序进行,实行层层管理、分级验收、总工把关制度。
2、从管理层到作业层建立一支覆盖所有工作面和作业工序、责任心强、专业素质高、经验丰富的质检队伍。施工过程中,质检员必须坚持在施工现场主持工序交接、完备检测手续,并沟通班组自检、施工队复检和终检上报之间的关系。施工中上道工序不合格或未经监理工程师验收签证的预应力锚索阶段产品,不得进入下一道工序。
2.2.3张拉阶段
机具率定:本工程所使用的所有用于计量、观测、监测的工机具和附属、配套必须通过具有相应资质的质量监督部门予以率定;合格后方可投入使用。
强度检测:当锚固段注浆体强度达到设计强度85%、锚墩混凝土抗压强度达到设计强度后,才能对预应力锚索进行张拉。
张拉机具安装:张拉前必须把张拉机具、测力装置及所需附属机具准备齐全,并都进行过严格的率定和校验。对率定和校验过的机具要妥善保管,以免影响精度。机具率定或校验合格证书必须经过验收合格后方可使用。张拉设备在张拉前必须与相应级别的锚索测力计配套标定,并将标定合格证书报监理工程师,同时绘制压力表读数和张拉关系曲线,以指导现场张拉作业。
(3)一般部位孔斜≤孔深的3%,特殊部位孔斜≤孔深的1%;
(4)造孔超深偏差≤20cm;
2
千斤顶的选用必须与锚索级别相配套,应满足超张拉的要求,一般大于设计张拉力的1.5倍,但不宜超过设计张拉力的2倍。现场张拉用的压力表精度不得低于1.5级,并用精度不低于0.4级压力表标定,工作时最大压力值应不超过表盘量程的75%,最小压力值不应小于压力表量程的25%。张拉设备的标定间隔期不应超过六个月,经拆卸检修的张拉设备或经受强烈撞击的压力表,都必须重新标定。发现或怀疑存在问题的张拉设备、或与测力计联合标定时读数(到设计荷载时的读数)相差超过2%的张拉设备,即使距上一次标定时间未满6个月,也必须重新标定。
钻孔时纪录:对钻孔施工中的孔深、孔径、钻进速度和岩性等数据应记录等全面真实。
清孔:成孔后,潜孔钻自带的风管插入孔底,将孔内的石渣、石粉等杂物彻底清楚干净;清孔完成后用木塞塞紧孔口,以防止杂物进入。
固壁灌浆:根据设计提供地质资料可知,该段地表为崩坡积碎石土覆盖,有可能存在塌孔现象,在钻孔过程中若发现有坍孔或因地质条件复杂节理裂隙发育,岩石破碎时,则根据实际情况进行孔壁固结灌浆处理;分别在EL1387、EL1376、EL1367坡面选1个先导孔作孔内摄像了解地层地质情况,以确定采用孔壁固结灌浆的方法。
二、预应力锚索工艺流程
2
锚索施工工艺流程详见《锚索施工程序框图》。
锚索施工程序框图
岩石破碎塌孔
2
2.2.1、造孔阶段
施工放样:由项目部测量队和现场技术人员按照施工图纸、以及监理工程师现场指示,测放出锚索的施工区域、孔位,然后用红漆标识。
钻孔:根据锚索孔孔径和施工区域岩石的岩性,采用100B潜孔钻钻进、成孔;钻机就位后,根据锚索的孔位、方位角、倾角等施工参数对钻机钻杆进行校正,经检查准确无误后,将钻机支撑、调整、焊接加固确保不产生移位;根据设计文件要求,钻孔的开孔孔位偏差控制在10cm以内。
预应力锚索施工技术
陈国
摘要:本文简述功果桥电站左岸坝肩地表为崩坡积碎石土覆盖,根据钻孔揭露覆盖层厚度18~35m,最厚达50m,组成物质以崩坡积块、碎石土为主,成因为:坡积、洪积与早期阶地卵砾岩(已覆盖掩埋)的混杂堆积体,该堆积体的形成具有多次性特点。坝肩公路边坡开挖后可能引起边坡局部失稳,主要叙述了1000KN预应力锚索加固处理高边坡的施工工艺。
锚具安装:锚板、夹片安装时,彻底清扫钢绞线、锚板的锥孔和夹片牙形,不得有油污、铁屑、泥沙等杂物;依次安装好工作锚板、工作夹片和限位板,每个锚孔各装入一套夹片,并轻轻打齐,夹片上不允许沾有灰尘,并使钢绞线按相应的编号和位置穿过工作锚板,工作锚板应和锚垫板对中并相吻合;安装千斤顶之前先检查工作锚板与钻孔是否对中,每个锚孔是否安装好夹片;之后依次安装液压顶压器、千斤顶,在千斤顶尾部安装工具锚板;工具锚板安装前锚板锥孔中可涂抹一层厚约lmm的退锚灵,以便张拉完毕后能自动松开;工具锚夹片外表面用前涂退锚灵,对准锚孔后将夹片装入,并用配套工具轻轻敲紧;工具锚夹片与工作锚夹片两者不可混用,工具锚夹片使用次数一般不宜超过生产厂家规定的使用次数;工作锚板、限位板和工具锚板之间的钢绞线一定要保持顺直,不能相互扭结,以保证张拉的顺利讲行。
钢绞线成束后,要检查其长度、组装直径、钢绞线有无交叉和重迭等,进行验收后,合格者方可使用。对合格的锚索要登记挂牌,标明锚索编号、锚索长度,以防装错孔位。
锚索锚固段和张拉段的交界处需设置定位止浆袋,止浆袋可采用充浆膨胀式止浆袋。所选用的止浆袋必须能承受大于0.5MPa的注浆压力,且不漏浆。止浆袋两端处用铅丝将止浆袋牢靠地绑轧,钢绞线与止浆袋之间、钢绞线与钢绞线之间必须用止浆材料密封好。
锚索体的长度等于锚墩以内的长度加外露长度,外露长度包括撑脚高度、张拉千斤顶高度、工具锚板及工作锚板厚度与预留长度(一般为200mm),对监测锚索尚应加上测力计高度,钢绞线的下料长度应计入编束时的枣核状对长度的影响值。
编束:锚固段需组装成枣核状。量出锚固段的长度并作出标记,在此范围内穿对中隔离支架(外径中110),间距1.0m,两对中隔离支架之间用铅丝绑扎紧.锚固段锚束按二层组装,隔离支架应能使钢绞线可靠分离,使每根钢绞线之间的净距≥5mm,且使隔离支架处锚索体的注浆厚度大于10mm。编束时一定要把钢绞线理顺后再行绑扎。最后在锚固段端头装上锥形导向帽。隔离支架应选用塑料隔离支架。
