LOA-LED点光源作业指导书
LED作业指导书

LED作业指导书(排支架) 页次:3/27一、目的:排料工序严格受控、保证产品品质二、使用范围:排支架工序三、使用设备:工具——一手套、支架座、铝盘、颜色笔四、作业规范4.1作业前先戴手套。
4.2根据当天需生产的品名规格,选用所需的支架与晶片.4.3依规定在支架底部画上颜色,以便于后段作业区分.五、注意事项5.1排料要整齐,每一支架座最多排50支,不够支请标明数量.5.2固双色支架直角排向右边,单色支架碗形排向左边.六、品质标准6.1排料过程中,如发现变黄、变黑不正常颜色的支架,应将其挑出.6.2支架有变形的,挑出作不良品处理,如发现数量较多的支架变形时,请将此情况向品管人员反映.LED作业指导书(扩晶) 页次:4/27一、目的:使扩晶工序受控,保证产品品质二、使用范围:扩晶工序三、使用设备:工具------扩晶机、子母环四、相关文件:<<生产工作单>>五、作业规范5.1晶片扩张.1、打开扩晶机电源开关.2、热板清温度调整至50-60℃,热机十分钟,扩晶片时温度设定65-75℃.3、打开扩晶机上压架,在热板上放置子母环内圈,圆角的一在朝上.4、将要扩晶之晶粒胶片放置热板上,使晶粒位于热板中央,预热30秒之后,扣紧上压架.晶粒在上,胶片在下.5、拨动下顶开关,顶板顶上,晶粒胶片开始扩张至定位.6、套上子母环,外环圆角的一面朝下.按上压开关将外圈压紧(可重复2-3次,使子母环套紧为止),再按上压开关,使上压座回到原位置.7、用小刀割除子母环外多余胶片,并按下顶开关,使顶板回位.8、取出已扩好晶粒的子母环.LED作业指导书(点银胶) 页次:5/27一、目的:使点银胶工序严格受控、保证产品品质.二、使用范围:备胶、点银胶工序.三、使用设备:工具------显微镜、点银胶、夹具、固晶笔。
四、相关文件:<<生产工作单>>五、作业规范5.1备银胶:从冰箱中取出银胶,室温解冻30分钟,待完全解冻后,搅拌均匀(约20-30分钟)将其装入点胶注射器内.5.2将排好的支架放到夹具上(一个夹具放25支),再用拍板拍平,然后进行点胶.5.3将排好的夹具放到显微镜下,将显微镜调到最佳位置(调节显微镜高度放大倍数,使下方支架顶部固晶区清楚5.4调节点胶机时间为0.2-0.4秒,气压表旋钮0.05-0.12Mpa,再调节点胶旋钮,使出胶量合乎标准.5.5用点胶针头将银胶点到支架(碗部)中心.5.6重复5.5的动作,按竖直方向点完一排支架,再向右移动点临近之竖直方向一排支架.5.7重复5.6的动作,点完夹具的全部支架.六、品质要求LED作业指导书(点银胶) 页次:6/276.1点银胶量要适度,固晶时银胶能包住晶片,晶片四周银胶高度在晶片高度的1/3以上,1/4以下.6.2银胶要点在固晶区中间(偏心距离小于晶片直径的1/36.3多余的银胶沾在支架或其他地方要用软纸擦干净.LED作业指导书(固晶) 页次:7/27一、目的:使固晶工序来格受控.保证产品品质.二、使用范围:固晶工序.三、使用设备:工具-----显微镜、固晶笔、固晶手座、夹具.四、相关文件:《半成品检验规范》《生产工作单》.五、作业规范5.1预备1.检查支架、晶片是否与生产工作单相符.2.扩张好的晶片环固定在固晶手座上,固定支架的夹具放在固晶手座下方,并对准显微镜,支架放在夹具上时注意支架大边向左,小边向右.3.调节显微镜高度及放大倍数,使支架固晶区最清晰.4.调节固晶手座高度,试固一下晶片,如晶片固支架上面不脱离胶纸,则调低固晶手座,如晶片接近支架即脱离胶纸,则需调高固晶手座.5.调节照明灯至自我感觉良好.5.2固晶笔将晶粒固至支架碗部银胶中心区上面.5.3固晶笔与固晶手座平冇保持30°-45°角,食指压至笔尖顶部.5.4固晶顺序为:从上到下,从左到右.5.5依次固完一组支架后,取下扩张晶片架.用固晶笔将晶片固平、扶正.LED作业指导书(固晶) 页次:8/275.6将作业完的支架轻取,轻放于指定位置.六、品质要求6.1晶片要固正,以免影响品质.6.2晶片不可悬浮在银胶上,要固到底,以免掉晶片.6.3银胶不可沾在晶片、支架上,以免焊线困难及影响品质.LED作业指导书(固晶品质标准) 页次:9/27固晶图面固晶规范判定处理方式晶片任一个面银胶胶量占晶片高度的1/2-1/4,并保持晶片周围2/3以上不粘胶。
2019-led灯作业指导书-推荐word版 (7页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==led灯作业指导书篇一:LED灯具作业指导书XG-QC-ZY-003-201XLED灯具作业指导书文件编号:XG-JS-ZY-001-201X版本:B/0受控状态:分发号:编制:审核:批准:XG-QC-ZY-003-201X修改记录XG-QC-ZY-003-201XLED灯具作业指导书1.目的:本标准规定对LED灯具制作的过程控制要求,确保生产质量符合规定要求。
2.范围:本标准适用于生产车间LED灯具的制作过程。
3.职责:3.1技术部负责本标准的编制、修改。
3.2生产部负责本标准的执行,并对生产过程中发现的不足及时反馈给技术部。
3.3品质部及有关人员参与对指导书及评审工作。
3.4仓储部负责生产备料与物料申报及时申报料品库存。
3.5采购部配合仓库及时购料。
4.程序:4.1 销售部与客户签订合同后,根据合同内容,下达《生产通知单》,根据《生产通知单》由技术部编制《物料清单》。
下发生产部、仓储部。
4.2生产部根据《物料清单》向仓储部领取原材料,按工艺要求生产。
4.3LED路灯作业流程篇二:led作业指导书篇三:[整理]史上最全LED行业作业指导书(工艺文件)大全 (1)[整理]史上最全LED相关作业指导书(工艺文件)大全一、封装篇LED封装芯片及材料产品购买地址: LED灯珠及光源产品购买地址:LED支架生产流程及应用教程下载地址:SMD-LED支架生产流程下载地址:/thread-50-1-1.htmlLED封装流程及作业指导(全)+品质检验标准下载地址:/thread-10802-1-1.htmlLED芯片全制程图解下载地址:大功率LED生产工艺及作业指导书下载地址:大功率LED光源生产工艺及封装技术(全面)下载地址:大功率LED灯珠封装流程工艺下载地址:/thread-11407-1-1.html大功率LED固晶作业指导书下载地址:/thread-10710-1-3.html大功率LED封装工艺系列之固晶篇下载地址:LED固晶站手动点银胶作业指导书下载地址:大功率LED生产流程图及相关配置下载地址:/thread-11408-1-1.html大功率LED灯珠封装流程工艺下载地址:大功率led底胶(银胶)作业指导书下载地址:SMD LED封胶作业指导+检验指导+检验标准下载地址:LED封胶作业指导书下载地址:/thread-10805-1-1.htmltop led封装作业指导书下载地址:/thread-10729-1-1.html二、照明灯饰产品篇LED照明灯饰产品购买地址:LED灯具产品作业指导书完全版(扫描版) 下载地址:LED压克力立体发光字制作工艺下载地址:LED发光字,灯串制作工艺及流程版权:第一LED网 LED技术交流论坛 LED电源网下载地址:LED软灯条系列生产工艺及作业指导书下载地址:插件led模组的作业指导书和工艺标准下载地址:/thread-10758-1-1.htmlLED点光源生产工艺及作业指导书下载地址:/thread-10707-1-1.htmlled球泡灯生产工艺及作业指导书大全(经典)下载地址:led日光灯生产工艺及作业指导书大全(经典)下载地址:led灯杯(射灯)MR16生产工艺及作业指导书下载地址:/thread-10733-1-1.htmlLED天花灯生产工艺流程下载地址:/thread-10671-1-1.htmlLED筒灯生产工艺流程图下载地址:LED平板灯,面板灯生产工艺及作业指导书下载地址:LED球泡灯SOP作业指导书-大功率MR16GU10JDRE27(通用) 下载地址:/thread-11008-1-1.htmlled路灯生产工艺及作业指导下载地址:/thread-10766-1-1.htmlLED洗墙灯,LED投光灯生产工艺流程文件下载地址:大功率led洗墙灯生产工艺及作业指导书下载地址:大功率LED水底灯(LED水下灯)生产工艺及流程下载地址:LED护栏管生产工艺及作业指导书下载地址:/thread-10706-1-1.html三、显示屏篇LED显示屏产品购买地址:LED全彩显示屏组装工艺规范,安装指导及售后维修下载地址:/thread-11070-1-1.htmlLED显示屏组装生产工艺及作业指导书下载地址:LED显示屏生产工艺及作业指导书下载地址:LED显示模组典型生产流程下载地址:/thread-10770-1-1.htmlLED点阵数码管作业指导书下载地址:/thread-10741-1-1.html版权:第一LED网 LED技术交流论坛 LED电源网四、驱动电源篇LED驱动电源产品购买地址:制作LED日光灯电源全过程下载地址:/thread-1185-1-1.htmlLED日光灯驱动电源生产工艺及作业指导书下载地址:/thread-10730-1-1.html五、其他LED储存作业指导书下载地址:LED燈板製作要求規範下载地址:http:///thread-10830-1-1.html LED封装-封透镜生产工艺及作业指导书下载地址:/thread-10734-1-1.htmlLED灯镜生产供应及作业指导书下载地址:测试led_积分球作业指导书下载地址:大功率LED测试仪器指导书下载地址:/thread-10715-1-1.htmlLED分光机校验作业指导书下载地址:/thread-10738-1-1.html发光二极管(led)插件作业指导书下载地址:LED灯散热器生产工艺及作业指导书下载地址:LED角度测试机的操作指导书下载地址:LED手动点胶作业指导书下载地址:/thread-10737-1-1.htmlLED灯珠到LED灯具的制作流程图解下载地址:LED冲压模具保养作业指导书下载地址:说明:此帖纯手工整理,难免有疏漏,若发现请及时联系我们纠正,QQ:359053666,同时欢迎发布产品相关作业,工艺文件!版权:第一LED网 LED技术交流论坛 LED电源网篇四:LED灯条作业指导书。
LED点荧光粉作业指导书

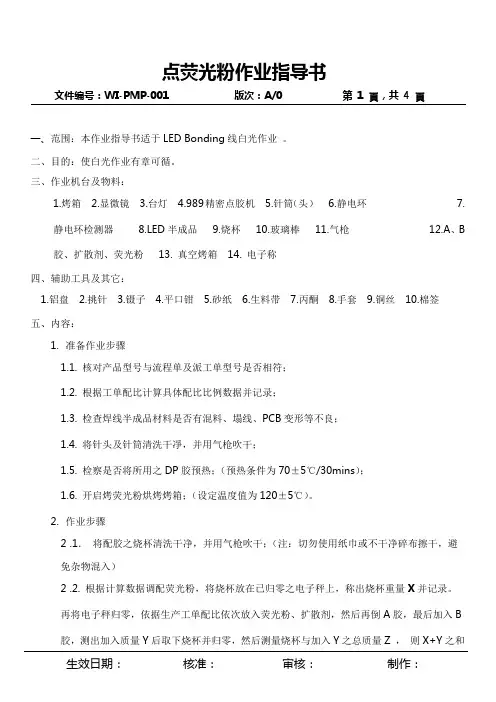

文件编号:WI-PMP-001 版次:A/0 第1 頁,共4 頁一、范围:本作业指导书适于LED Bonding线白光作业。
二、目的:使白光作业有章可循。
三、作业机台及物料:1.烤箱2.显微镜3.台灯4.989精密点胶机5.针筒(头)6.静电环7.静电环检测器8.LED半成品9.烧杯10.玻璃棒11.气枪12.A、B 胶、扩散剂、荧光粉13. 真空烤箱14. 电子称四、辅助工具及其它:1.铝盘2.挑针3.镊子4.平口钳5.砂纸6.生料带7.丙酮8.手套9.铜丝10.棉签五、内容:1.准备作业步骤1.1. 核对产品型号与流程单及派工单型号是否相符;1.2. 根据工单配比计算具体配比比例数据并记录;1.3. 检查焊线半成品材料是否有混料、塌线、PCB变形等不良;1.4. 将针头及针筒清洗干凈,并用气枪吹干;1.5. 检察是否将所用之DP胶预热;(预热条件为70±5℃/30mins);1.6. 开启烤荧光粉烘烤烤箱;(设定温度值为120±5℃)。
2.作业步骤2 .1.将配胶之烧杯清洗干净,并用气枪吹干;(注:切勿使用纸巾或不干净碎布擦干,避免杂物混入)2 .2. 根据计算数据调配荧光粉,将烧杯放在已归零之电子秤上,称出烧杯重量X并记录。
再将电子秤归零,依据生产工单配比依次放入荧光粉、扩散剂,然后再倒A胶,最后加入B 胶,测出加入质量Y后取下烧杯并归零,然后测量烧杯与加入Y之总质量Z ,则X+Y之和文件编号:WI-PMP-001 版次:A/0 第2 頁,共4 頁与Z误差在±0.005g以内,否则重新配粉;2 .3. 将配好之荧光粉,顺时针搅拌8Min后,从底部观察是否搅拌均匀,如有颗粒状沉淀则需继续搅拌,搅拌完毕将荧光粉交与领班;2 .4. 将配粉情况记录于配粉记录表上。
3. 点荧光粉作业3.1. 机台部件功能及认识:3.1.2 机台零部件图1 机台正面图图2 机台胶量调节区文件编号:WI-PMP-001 版次:A/0 第3 頁,共4 頁文件编号:WI-PMP-001 版次:A/0 第4 頁,共4 頁。
全套LED工艺文件以及作业指导书

4.5.2.3 胶盘清洗动完成后,需于“换胶记录表”上做好相关的记录。
D 杂质
E 碎片
F 缺(崩)角
3 生产工艺规范
图 2 不良图示
3.1 静电放护要求:InGaAIP 芯片静电电压值≤500V,GaN 芯片静电电压≤100V,作业时,必须穿防静
电服装、佩戴防静电手环。GaN 芯片在撕膜时必须使用去离子扇跟踪吹撕开的缺口位置,撕膜速度尽量慢。
3.2 工艺环境:温度(17~27)℃ ;相对湿度(30~75)% ;生产操作在净化车间,净化等级 10 万级。
4.4.5 按全自动装架机操作规范进行自动装架。
4.4.6 开始批量作业前必须对前 20 只装架好的产品自检合格后送检验员首检,检验员按技术要求进行
产品首件检验,首检:Ac=0 Re=1。检验合格后方可批量作业。
4.4.7 将装好芯片的支架从夹具内取出,整齐排放在铝制传递盒中,按 4.3 作好标识,由专人烧结。
2) 搅拌工具用完后及时清洗,清洗时可先用包装支架的白纸擦去大部分的粘结胶,后放在超声波
内用丙酮进行超声波清洗 5 分钟,凉干待下一次使用。
c) 分装后的状态标识
1) 分装进罐装容器、针筒后,须采用皱纹胶布在罐装容器、针筒上做状态标识。标注型号、有效
旧底图总号
期(指原装容器上标识的材料有效期),罐装容器序号(A、B、C)/针筒序号。 如:型号:84-1LMISR4 , 有效期:“080301-080331”, 罐装容器 A / 针筒 1# 。
不合格
报告工段长
支架等离 子清洁
支架烘烤
开始生产
不合格
将物料退回仓 库,并报告工段 长(工艺员), 重新领料
前20只
操作员 自检
LED灯具作业指导书

LED灯具作业指导书
文件编号:XG-JS-ZY-001-2013 版本:B/0
受控状态:
分发号:
编制:
审核:
批准:
修改记录
LED灯具作业指导书1.目的:
本标准规定对LED灯具制作的过程控制要求,确保生产质量符合规定要求。
2.范围:
本标准适用于生产车间LED灯具的制作过程。
3.职责:
技术部负责本标准的编制、修改。
生产部负责本标准的执行,并对生产过程中发现的不足及时反馈给技术部。
品质部及有关人员参与对指导书及评审工作。
仓储部负责生产备料与物料申报及时申报料品库存。
采购部配合仓库及时购料。
4.程序:
销售部与客户签订合同后,根据合同内容,下达《生产通知单》,根据《生产通知单》由技术部编制《物料清单》。
下发生产部、仓储部。
生产部根据《物料清单》向仓储部领取原材料,按工艺要求生产。
路灯作业流程
5.相关文件:
《成品检验作业指导书》
6.记录:
《领料单》
《物料清单》 XG-JS-JL-006-2013/B/0 保存期限:3年《成品入库单》
7.补充:。
LED显示屏作业规范指导书

3.1按需插件旳PCB尺寸调整整好插件拉线,调整时保证PCB通过整条拉线都顺畅,没有过松、过紧旳地方;
3.2按工位分派好器件,遵照矮先高后旳原则;
3.3按PCB上旳箭头指示或其他标示放正PCB;
3.4从第一种工位开始插件,插完后自检无误后推到第二个工位,依次往下直到最终一种工位;
3.5每个操作员必须牢记自己所插旳位置和对应元件旳型号以及正反方向;
5.2台面一定要水平,否则就会导致三防水薄厚不一;
5.3要保证待喷产品表面干燥、洁净;
5.4作业现场必须有齐全旳消防措施,非操作人员不得在现场逗留;
5.5如操作过程中有眼睛或呼吸道不适时必须及时离动工作现场;
5.6如有喷不到旳地方必须用刷子补刷;
5.7作业过程中不可使用风扇;
皮肤上粘到一定要及时清洗,防止过敏;
6.3.3取适量洗板水到入一小容器;
6.3.4用镊子夹住碎布蘸上洗板水,将要清洗旳产品按需求平放或斜着拿在手上,擦拭焊接部位(点阵、数码管等手工焊接器件旳PIN脚);
7.0牢记碎布上洗板水不能太多,以免流到其他部位腐蚀其他元件,自检后转到下一道工序;
8.0注意事项:
8.1洗板水(学名三氯乙烯),为有微毒、低腐蚀、易挥发液体,工作现场必须保证通风良好;移动产品必须轻拿轻放,以免洗板水溅出,操作人员必须带口罩作业;
操作员完毕工作后要及时清理喷枪,整顿工作台面。
第五章:规范名称--清洗
1.0目旳:
建立清洗操作原则
合用范围:
整个清洗工序;
2.0职责:
3.0操作员必须懂得本工序关系到整个产品旳形象,为了排除隐患,必须严格按规定操作,保证质量;
4.0治具/设备及环境规定:
4.1治具及设备:超声波清洗机、防静电手环、周转箱、长柄夹子、晾干架、碎布、镊子、橡胶手套、防静电刷子等;
LED作业指导书

LED作业指导书在咱们的日常生活中,LED 灯那可是随处可见。
您瞧瞧,家里的台灯、街上的路灯、商场的大屏幕,好多地方都有它的身影。
今天,我就来给您好好唠唠这 LED 作业的那些事儿。
先来说说准备工作吧。
要进行 LED 相关的作业,那工具可得准备齐全咯。
像电烙铁、螺丝刀、万用表这些都是必不可少的。
我记得有一次,我着急开始作业,结果发现电烙铁找不到了,那叫一个着急呀!满屋子翻箱倒柜地找,最后在一个角落里发现了它,原来是上次用完随手一放给忘了。
这就提醒咱们,用完工具一定要放回原位,不然关键时刻容易掉链子。
然后是材料的选择。
LED 灯珠有各种各样的型号和颜色,您得根据具体的需求来挑选。
比如说,如果是要做一个温馨的卧室小夜灯,那可能就会选择暖黄色的灯珠;要是做一个明亮的阅读灯,那就得选白色的、亮度高的灯珠啦。
还有电阻、电容这些小零件,也都得选对规格,不然电路可就出问题喽。
接下来就是重头戏——焊接啦。
这焊接可是个技术活,得小心谨慎。
先把电烙铁插上电预热一会儿,等温度合适了,再把灯珠的引脚和电路板上的焊点对齐,轻轻点上一点焊锡丝。
这里要注意,焊接的时间可不能太长,不然容易把灯珠或者电路板给烫坏。
我之前就有一次因为焊接时间太长,把一个好好的灯珠给弄报废了,心疼得不行。
在安装 LED 灯的时候,也要注意正负极别接反了。
要是接反了,灯可就不亮啦。
有一回我帮朋友装一个 LED 灯条,装完之后怎么都不亮,检查了半天,才发现是正负极接错了,重新接好之后,灯一下子就亮了起来,那种成就感真是没得说。
还有很重要的一点就是电路的设计。
要根据LED 灯的数量和功率,合理地设计电路,计算好电阻的阻值,保证电流和电压都在合适的范围内。
这就像是给 LED 灯们搭建一个舒适的家,让它们能够稳定地工作。
完成作业之后,别忘了进行测试和检查。
看看灯能不能正常亮起,亮度是否均匀,颜色有没有偏差。
如果有问题,就得及时排查和解决。
总之,LED 作业虽然看起来简单,但是每一个环节都需要我们认真对待,不能马虎。
led生产作业指导书格式

文件编号版本A/0焊接大功率標准工時標准產能/H1作業類型人員配置序号材料名称数量1铝基板2光匠大功率345设备,工装名称型号设定条件恒温烙铁936320-380度间手指套 ̄ ̄ ̄ ̄ ̄防静电不良品截出本工序作業 有限公司作 业 指 导 书编制日期页数第1页 共14页适用产品名称及编号大功率MR16/GU10/JDRE27(通用)工序名称工序排号焊接材料编号材料规格操作说明技术要求1.检查烙铁溫度是否为規定溫度:320~380度间将温度调制为320~380度间,用仪器测试2.将大功率摆放固定在治具底模上,再装上模(如图二)大功率正负极要摆放一致檢查上工序检查工位表面清洁检查物料有无一致检查工具有无完好、且一定要带手指套操作6.完成后放入专用防靜電PVC盒內。
(如图四)3.分清大功率正负极(如图一)正极为有方孔一端4.将铝基板摆放在治具上,然后涂导热膏(如图二)5.将大功率摆放在涂好导热膏的铝基板上,并焊接起来摆放位置要正确、涂导热膏要均匀大功率与铝基板极性要一致,大功率有孔一端对应鋁基板丝印“+”一端设备及治工具注意事项:注意一定要带手指套操作,大功率与铝基板极性要一致,且焊接要牢固,避免导致开路或短路;焊好的大功率不允许成堆放置,需放入专用防靜電PVC 盒內。
自檢检查有无假焊、虚焊检查有无焊反或脱焊检查焊接有无牢固承办单位核准审核图一不可漏涂导热膏,正负极相一致且一定要带手指套作业图三图二图四方孔为正极负极涂导热膏正极负极焊接注意:文件编号版本A/0点亮测试標准工時標准產能/H 2作業類型人員配置1人序号材料名称数量12345设备,工装名称型号设定条件直流電源DC0V---30V 3V 手指套 ̄ ̄ ̄ ̄ ̄防静电设备及治工具注意事项:测试大功率正负极要一致,不可接反,电压不可超过3V ;且不可触碰大功率透镜。
核准审核承办单位:自檢检查有无暗灯、闪灯、死灯、色差等不良品截出检查有无焊反、假焊、脱焊检查仪器是否完好本工序作業1.直流电源调整到3V (如图一)正负极要一致2.将焊接好的大功率点亮测试,紅表笔接正极、黑表笔电压不可超过3V ,接触要牢固 负极(如图二)3.完成后放入专用防靜電PVC盒內。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
LOA有限公司制定/核准:
文件编号:ZSC-SOP-002
作业指导书点光源组装作业工艺页码1/10 版次A0
生效日期:2010-5-28
适用机型:点光源工序名称:元器件安装工序号:01第1页共10页
控制重点及图示
拟制: 日期: 审批: 日期:
LOA有限公司制定/核准:
文件编号:ZSC-SOP-002
作业指导书点光源组装作业工艺页码2/10 版次A0
生效日期:2010-5-28
适用机型:点光源工序名称:元器件安装
(一)作业前准备事项(二)作业中注意事项
1. 清洁工作台面。
2. 检查所用工具是否可以正常
操作。
3. 所需物料是否到位。
4. 所用物料整齐摆放在工作台
上。
1. 发光二极管的方向。
(长脚为正极)
2. 集成块的方向(带点的一端对电路板上的图形的缺口)
3. 注意电解电容的正负极不能接反(电容上有标识)
4. 注意识别电阻上的色环。
电阻的阻值是否与安装图一致, 合万用
表抽检确认。
)
5. 发光管和电阻贴板安装。
安装整齐。
(
结
操作步骤控制重点及图示
1 .元器件准备,电路板准备。
2. 元器件整形
3. 手工插件
4.按照先低后高,先轻后重的原则,
按安装图插件顺序如下:
电阻,二极管,集成块,
极管,发光二极管,电容。
拟制: 工序号:01
(三)作业后注意事项1
板子往下工序运输中不要
掉落器件。
第2页共10页
顺序检查
1.电阻
2.二极管
3.集成电路
4.三极管
5.发光二极管
6.电容
1 一般二极管,电解电容,集成块的引脚标志如图。
此图仅供参考。
说明一般元器件的特
征,实际安装时以BOM表上的规格为准(结合万用表测试确认)2按照第二
页中安装图所示位置安装。
日期: 审批: 日期:
自主检查
1. 元器件安装正确性(对比安装
图。
2. 自检合格后流入下一工序。
设备、工具及材料
插件工装镊子
尖嘴钳。
