水泥稳定碎石基层施工技术要求样本

合集下载

水泥稳定碎石基层施工方法及技术措施

水泥稳定碎石基层施工方法及技术措施

水泥稳定碎石基层施工方法及技术措施一、施工方法1.准备工作:清理施工地面上的杂物和积水,检查勘测地面的平整度和强度。

2.基层处理:根据实际需要,进行挖填或者扩基处理,使基层达到设计要求的荷载承载性能。

3.碎石料配送:按照设计要求,采用渣土车或自卸车将碎石料运送到施工现场。

4.喷浆施工:喷浆设备按预先设定的比例,将水泥、水和其他掺合料进行混合,并喷洒到碎石料表面。

5.搅拌、摊铺:使用搅拌机或搅拌车对碎石料进行充分搅拌,然后将搅拌好的混合料铺设在基层上。

6.压实处理:使用压路机对铺设好的混合料进行压实,使其达到设计要求的压实度。

7.后期处理:根据需要,对基层进行养护、喷洒防尘剂等处理,以保证工程质量。

二、技术措施1.施工地面平整度:在施工前应检查地面平整度,如有不平整处应进行修复,以保证基层孔隙系统的连通性和保证工程质量。

2.水灰比控制:水灰比是指水泥与碎石料中水的比例。

水灰比过低会导致混合料难以搅拌均匀,水灰比过高则会影响混合料的强度。

根据实际情况合理控制水灰比,以保证混合料的均匀性和强度。

3.配比控制:配比是指水泥、水和碎石料的比例。

合理的配比可以调控混合料的力学性能,根据设计要求进行合理调整。

4.喷浆设备维护:喷浆设备在使用前要进行检查和维护,确保设备正常运行,避免故障对施工进程的影响。

5.混合料搅拌均匀:使用搅拌机或搅拌车对混合料进行搅拌时,应加强搅拌的时间和强度,保证混合料搅拌均匀。

6.压实度控制:使用压路机进行压实时,应根据实际情况适时调整压实度,严禁超载或低负荷操作,以防止损坏基层。

水泥稳定碎石基层施工方法及技术措施的实施对碎石基层的质量和稳定性具有重要意义,可以提高基层的承载能力,延长道路使用寿命。

因此,在施工过程中需要严格按照上述方法和措施进行操作,确保基层质量达到设计要求。

同时,还需要注意安全防护和环保要求,保障施工人员的安全和环境的健康。

水泥稳定碎石(砂砾)基层(底基层)施工方案

水泥稳定碎石(砂砾)基层(底基层)施工方案

水泥稳定碎石(砂砾)基层(底基层)施工方案为防止水泥稳定碎石基层出现平整度差、抗水损坏性能差、层间结合不好、温缩、干缩裂缝等质量隐患,确保水泥稳定碎石基层工程质量,根据《公路路面基层技术规范》,结合高速公路建设实践经验和高速公路实际情况,提出以下施工指导意见。

1、施工方法1.1 水泥稳定碎石(砂砾)一律采用集中厂拌、摊铺机摊铺方法施工。

1.2 水泥稳定碎石基层采用分层施工时,当用18~20T以上压路机碾压,分层最大厚度不应超过20cm,并不小于10cm。

当采用单层施工时,应用特殊的摊铺和碾压设备,并注意层底0~10cm的压实度,防止表层碎石压碎。

1.3 基层、底基层标高、路拱采用摊铺机作业时,应用钢丝基准线控制高程,直线段桩距10m,弯道段间距5m。

2、材料2.1 水泥应采用初凝时间不少于3小时,终凝时间不少于6小时的硅酸盐、矿碴硅酸盐、火山灰质硅酸盐水泥,水泥等级宜为32.5级、42.5级,为确保7天试件强度,宜优先选用42.5级硅酸盐水泥。

采用散装水泥时,水泥磨出后应存放7天以上,安定性必须符合要求,进罐时散装水泥温度应低于60℃。

所用水泥必须是悬窑生产加工,不得使用立窑生产加工(小厂)水泥。

2.2 碎石碎石压碎值要求<30%。

碎石应按粗集料10~30mm、5~10mm、细集料0~5mm三级配料,相应的料场方孔筛筛孔建议为:32、12、7mm。

2.3水一般饮用水均可使用。

2.4 混合料(1)水泥稳定的碎石或砂砾集料级配应符合表1规定。

为防止混合料离析,有利于提高混合料强度,应严格控制集料最大粒径,并宜选用较细密的级配。

为减少路面开裂,<4.75mm成分宜按级配中值偏上选配。

水泥稳定碎石(砂砾)集料级配要求表表1表注:1、水泥稳定碎石基层规范规定31.5mm通过量为90-100%,无26.5mm通过量要求。

2、水泥稳定砂砾37.5mm通过量为主要控制指标。

(2)有重车行使的高速公路不同基层、底基层混合料的7天浸水抗压强度应符合表2要求:水泥稳定基层、底基层抗压强度标准表2(3)室内试验抗压强度满足下列二条件之一者为合格:a.室内试验每个试件强度均满足表2规定;b.室内试验试件抗压强度代表值R代满足表2规定。

水泥稳定碎石施工方案

水泥稳定碎石施工方案

水泥稳定碎石基层施工方案一、施工准备1、技术准备(1)、所用水泥、级配碎石已检验、试验合格。

(2)、施工方案编制、审核、审批已完成。

(3)、实验段施工选取100m~200m的具有代表的路段,并采用计划用于主体工程的材料、配合比、压实设备和施工工艺进行实地铺筑试验,以确定在不同压实条件下达到设计压实度时的松铺厚度、压实系数、压实机械组合、最少压实遍数和施工工艺流程等。

2、材料要求(1)、水泥应选用初凝时间大于3h、终凝时间不小于6h的32.5级、42.5级普通硅酸盐水泥、矿渣硅酸盐、火山灰硅酸盐水泥。

水泥应有出厂合格证与生产日期,复验合格方可使用。

水泥贮存期超过3个月或受潮,应进行性能试验,合格后方可使用。

(2)、碎石粒料最大粒径不宜超过37.5㎜。

集料的压碎值应≤30%,各种粒料,应按其自然级配状况,经人工调整使用符合级配要求。

集料中有机质含量不应超过2%,硫酸盐含量不应超过0.25%。

(3)、水应符合国家现行标准《混凝土用水标准》JGJ63的规定。

宜使用饮用水及不含油类等杂质的清洁中性水,PH值宜为6~8。

3、机械设备(1)、主要机械设备:ZL50C装载机1台、TY160推土机1台、PC220反铲挖掘机1台、洒水车1辆、8T自卸汽车10辆、YZ18振动压路机1台、JS750B混凝土搅拌机2台等。

(2)、主要测量检测设备:全站仪、水准仪、经纬仪、灌砂筒、3m直尺、钢尺等。

4、作业条件(1)、水泥稳定碎石的下承层表面应平整、坚实,并验收合格。

检测项目包括压实度、弯沉、平整度、纵段高程、中线偏差、宽度、厚度、横坡度等。

(2)、混合料拌合、运输、摊铺、碾压等设备及施工人员已就位;机械设备已调试运转良好。

(3)、施工现场运输道路畅通。

二、施工工艺1、工艺流程测量放线——清除杂物、洒水微湿底基层面——水稳拌和集料由自卸车运至现场——铺筑至底基层面上——人工配合机械初步整平——压路机轻压一遍——人工精平现场做含水量试验——压路机压实成型(该工作时间:从加水拌和到碾压型的时间不超过2小时)——封闭交通——养生7天2、操作工艺(1)、测量放线1)、在底基层上恢复道路中线,直线段每20m设一中桩,平曲线每10m~15m测放一中桩;平曲线段每10m设高程桩;并测设路基边桩,标示出基层面设计高程。

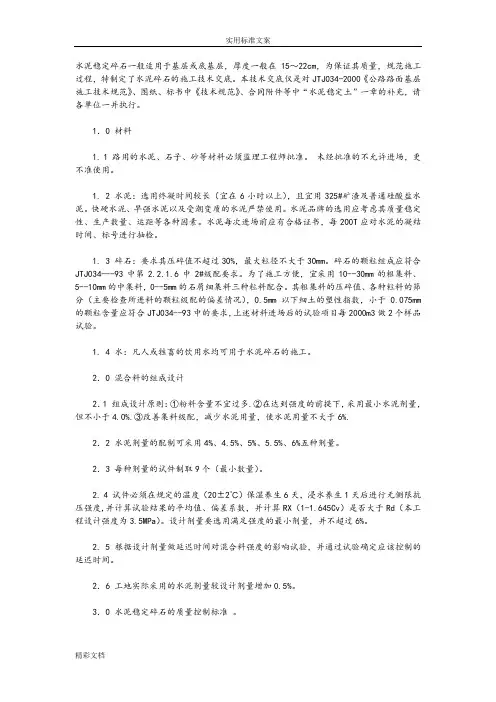

水泥的稳定碎石基层技术要求规范

水泥的稳定碎石基层技术要求规范

水泥稳定碎石一般适用于基层或底基层,厚度一般在15~22cm,为保证其质量,规范施工过程,特制定了水泥碎石的施工技术交底。

本技术交底仅是对JTJ034-2000《公路路面基层施工技术规范》、图纸、标书中《技术规范》、合同附件等中“水泥稳定土”一章的补充,请各单位一并执行。

1.0 材料1. 1 路用的水泥、石子、砂等材料必须监理工程师批准。

未经批准的不允许进场,更不准使用。

1. 2 水泥:选用终凝时间较长(宜在6小时以上),且宜用325#矿渣及普通硅酸盐水泥。

快硬水泥、早强水泥以及受潮变质的水泥严禁使用。

水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。

水泥每次进场前应有合格证书,每200T应对水泥的凝结时间、标号进行抽检。

1. 3 碎石:要求其压碎值不超过30%,最大粒径不大于30mm。

碎石的颗粒组成应符合JTJ034---93中第2.2.1.6中2#级配要求。

为了施工方便,宜采用10--30mm的粗集料、5--10mm的中集料,0--5mm的石屑细集料三种粒料配合。

其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm以下细土的塑性指数,小于0.075mm 的颗粒含量应符合JTJ034--93中的要求,上述材料进场后的试验项目每2000m3做2个样品试验。

1. 4 水:凡人或牲畜的饮用水均可用于水泥碎石的施工。

2.0 混合料的组成设计2.1 组成设计原则:①粉料含量不宜过多.②在达到强度的前提下,采用最小水泥剂量,但不小于4.0%.③改善集料级配,减少水泥用量,使水泥用量不大于6%.2.2 水泥剂量的配制可采用4%、4.5%、5%、5.5%、6%五种剂量。

2.3 每种剂量的试件制取9个(最小数量)。

2. 4 试件必须在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算试验结果的平均值、偏差系数,并计算RX(1-1.645Cv)是否大于Rd(本工程设计强度为3.5MPa)。

水泥稳定碎石基层施工技术要求

水泥稳定碎石基层施工技术要求

水泥稳定碎石基层监理工作要点一、施工前的准备1、复验修整下承层,施工前对下承层进行复验,对质量不符合技术规范之处应整修到符合要求。

2、补测遗失或松动的测桩,在下承层顶面恢复中线,每10m设一桩,并在两侧路面边缘外0.3m处设指示桩,进行水平测量,在两则的指示桩上,用红漆标出基层边缘的设计高层。

二、材料要求1、水泥:作为水泥稳定碎石中惟一的稳定剂至关重要,优先选用初凝时间3-4h,终凝时间在6h以上的32.5级水泥,不宜使用高强水泥、快硬水泥、早强水泥,水泥应有出厂合格证,并经复检合格后方可使用。

受潮变质的水泥坚决不能使用。

2、集料中砂料含量宜为30%~35%,砾料含量宜为65%~70%;含泥量应小于2%;砾料强度应在4级以上,其压碎值不大于30%,砾石干密度以实测为准,砾石参考干松密度为1.7~1.75t/m3,集料的颗粒最大粒径宜小于30mm,这样即容易拌合,又不易离析。

3、水:饮用水。

4、水泥稳定砂砾配合比设计应符合下列要求。

抗压强度标准,R7为3~4MPa,通过试验选取合适的砂砾集料组成,并确定水泥剂量和最佳含水量,水泥用量控制在5%~6%,水泥剂量宁高勿低,最高不超过6%。

一般配合比(重量百分比)为水泥:碎(砾)石、石屑(砂)。

71.3:1050:480(5%水泥)91.8:1050:480(6%水泥)三、拌合(集中拌合)集中拌合:采用专用拌合设备集中拌合均匀,集料过筛,级配符合设计要求,混合料配合比计量准确,含水量符合施工要求,略大于最佳含水量1%~2%以补充水分蒸发。

四、摊铺摊铺之前首先要清除下承层表面浮土等杂物,进行拉毛处理并洒水湿润,自拌合到摊铺完成的时间应控制在4h。

确定水泥稳定碎石的作业长度,应综合考虑水泥的终凝时间、延迟时间对施工质量的影响,施工机械的效率及气候条件等因素,并尽可能减少接缝,水泥稳定碎石从拌合到碾压之间延迟时间宜控制在3-4h,必须延长延迟时间时,不应超过水泥终凝时间,因此,必须采用流水作业法,各工序必须紧密衔接,尽量缩短从拌合到完成碾压之间的延迟时间,一般情况下,每一流水作业段长以200m为宜。

水泥稳定碎石基层规范

水泥稳定碎石基层规范

水泥稳定碎石基层规范篇一:水泥稳定碎石基层施工技术及注意事项水泥稳定碎石基层施工技术及注意事项水稳层是水泥稳定碎石层的简称,即采用水泥固结级配碎石,通过压实完成。

许多性质与混凝土相似,如厂拌法施工,从拌和机出料口出料至摊铺碾压完成控制在3h以内,这就是初凝问题,又如初凝后7天内就不能有振动荷载出现,这就是养生强度增长问题。

DB33T 836-2011 《公路水泥稳定碎石基层振动成型法施工技术规范》是浙江省地方标准,请细读一下。

一、水泥稳定碎石作用原理水泥稳定碎石是以级配碎石作骨料,采用一定数量的胶凝材料和足够的灰浆体积填充骨料的空隙,按嵌挤原理摊铺压实。

其压实度接近于密实度,强度主要靠碎石间的嵌挤锁结原理,同时有足够的灰浆体积来填充骨料的空隙。

它的初期强度高,并且强度随龄期而增加很快结成板体,因而具有较高的强度,抗渗度和抗冻性较好。

水稳水泥用量一般为混合料3%∽7%,7天的无侧限抗压强度可达1.5∽4.0%mpa,较其他路基材料高。

水稳成活后遇雨不泥泞,表面坚实,是高级路面的理想基层材料。

由于水稳中含有水泥等胶凝材料,因而要求整个施工过程要在水泥终凝前完成,并且一次达到质量标准,否则不易修整。

因而施工中要求加强施工组织设计和计划管理,增加现场施工人员的紧迫感和责任感,加快施工进度,加大机械化施工程度,提高机械效率。

水稳的施工方法也符合现代化大规模机械化发展的方向。

因而水稳在公路工程中的应用会得到很快推广。

二、材料要求水稳材料主要由粒料和灰浆体积组成。

粒料为级配碎石,灰浆体积包括水和胶凝材料,胶凝材料由水泥和混合材料组成。

1、原材料水泥:采用42.5级普通硅酸盐水泥,宜采用初凝时间3h以上,终凝时间在6h以上。

水泥作为集合料的一种稳定剂,其质量对集料的质量是至关重要的,施工时选用终凝时间较长,标号较低的水泥。

为使稳定土有足够的时间进行拌和、运输、摊铺、碾压以及保证其具有足够的强度,不应使用快凝水泥、早强水泥以及受潮变质水泥。

工程技术资料水泥稳定碎石基层施工技术

工程技术资料水泥稳定碎石基层施工技术

工程技术资料水泥稳定碎石基层施工技术一、材料要求1、水泥水泥应选用初凝时间大于 3 小时、终凝时间大于 6 小时的普通硅酸盐水泥、矿渣硅酸盐水泥或火山灰质硅酸盐水泥。

水泥的强度等级应不低于 325 级。

水泥的质量应符合国家现行标准的有关规定。

2、碎石碎石应选用质地坚硬、耐久、洁净的碎石,其最大粒径不应超过315mm。

碎石的压碎值应不大于30%,针片状颗粒含量应不大于15%,含泥量应不大于 3%。

3、水施工用水应符合国家现行标准《混凝土用水标准》JGJ 63 的有关规定。

二、施工准备1、下承层准备在施工水泥稳定碎石基层前,应对下承层进行检查和验收,确保下承层表面平整、坚实,具有规定的路拱,没有任何松散的材料和软弱地点。

对于下承层的平整度和压实度不符合要求的部位,应进行处理,直至达到规范要求。

2、测量放线在施工前,应根据设计图纸和测量控制点,进行测量放线,确定水泥稳定碎石基层的边线和中线,并在路线两侧每隔 10m 设一钢钎,挂上钢丝,作为摊铺机的导向控制线。

3、材料准备根据施工进度计划,提前储备足够的水泥、碎石和水等原材料,并确保原材料的质量符合要求。

同时,应根据配合比设计,计算出各种原材料的用量,并进行准确的配料。

4、机械设备准备施工前,应准备好所需的机械设备,如摊铺机、压路机、装载机、运输车辆等,并对机械设备进行检查和调试,确保机械设备的性能良好,能够正常运行。

三、施工工艺1、混合料的拌合水泥稳定碎石混合料应采用厂拌法进行拌合。

拌合站的生产能力应满足施工进度的要求。

在拌合过程中,应严格按照配合比设计,控制各种原材料的用量和拌合时间,确保混合料的质量均匀、稳定。

2、混合料的运输混合料应采用自卸汽车进行运输,运输车辆的数量应根据拌合站的生产能力、摊铺机的摊铺速度和运距等因素进行合理配置。

在运输过程中,应采取覆盖措施,防止混合料水分散失和受到污染。

3、混合料的摊铺混合料应采用摊铺机进行摊铺,摊铺机的摊铺速度应根据拌合站的生产能力、运输车辆的运输能力和摊铺厚度等因素进行合理调整。

水泥稳定碎石基层、下封层及沥青砼施工技术方案

水泥稳定碎石基层、下封层及沥青砼施工技术方案

水泥稳定碎石基层施工技术方案一、水泥稳定碎石基层施工工序1、水泥稳定碎石基层采用厂拌法施工,其工艺流程图为:符合规范的有关规定和图纸规定要求。

3、在下承层上摊铺水泥稳定砂砾基层的一个摊铺宽度以外0.3—0.5m 处每隔15-20m打一钢桩,使其符合道路线型,并考虑拌和料摊铺虚度,在桩上测定标高,沿标高线拉引导绳,使摊铺机在摊铺时通过导向传感器和高程传感器沿引导绳进行摊铺.4、备料水泥采用425#复合型水泥,考虑到运输、摊铺、压实成型所需时间,因此水泥终凝时间须大于6小时,当不能满足时,可以采用HNF—5型道路混凝土外加剂,对其进行改良,使混凝土缓凝、早强。

集料的最大粒径不应大于31.5mm,压碎值不大于28%,其中有机质含量不应超过2%,硫酸盐含量不应超过0.25%.5、拌和采用ACM250A水泥砼搅拌设备进行集中拌和,并预先调试好设备的各种阀门,综合考虑含水量调整施工配合比,并将此配合比输入电脑,确保计量准确使混合料的组成达到配合比要求,并适当提高其拌和用水量,约高于最佳含水量的1-2%,以补偿摊铺、运输及碾压过程中的水分损失.6、运输和摊铺采用自卸车运输拌成的混合料,并使拌好的混合料尽快用摊铺机摊铺,对本工程中的设计压实厚度为15cm的水泥稳定碎石基层,快车道采用二层两次,非机动车道15㎝一次性摊铺到位.并在摊铺机后设专人消除粗细集料离析现象,对局部粗集料窝应该铲除,并用新混合料填补,在试验路段考虑松铺系数为1.3,采用多功能摊铺机铺筑,及时总结经验,调整松铺系数.7、整平与碾压成型混合料经摊铺和整型后,即立即在该幅全范围内进行碾压,直线段由两侧向中心碾压,每道碾压应与上道碾压相重叠,使每层整个厚度和宽度完全均匀地压实到规定的密实度为止,压实后表面应平整无轮迹或隆起,且断面正确,路拱符合要求。

碾压过程中,水泥稳定碎石的表面应始终保持潮湿。

严禁压路机在已完成的或正碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受破坏,施工中,从加水拌和到碾压终了的延迟时间不超过2—3h。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

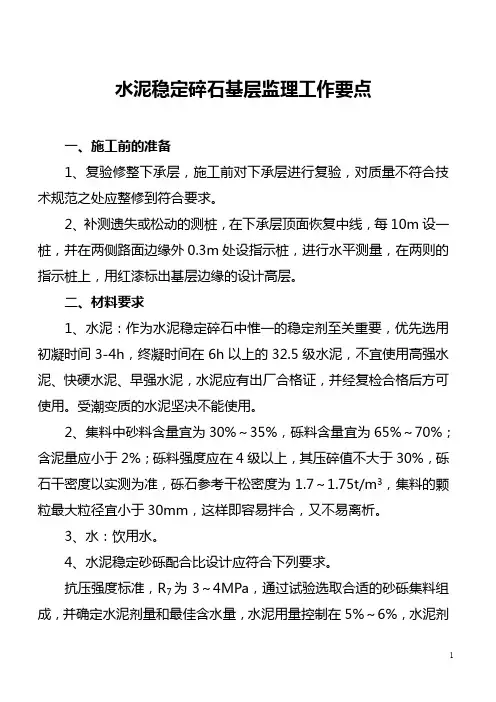

水泥稳定碎石基层施工技术要求
水泥稳定碎石基层监理工作要点
一、施工前的准备
1、复验修整下承层,施工前对下承层进行复验,对质量不符合技术规范之处应整修到符合要求。

2、补测遗失或松动的测桩,在下承层顶面恢复中线,每10m设一桩,并在两侧路面边缘外0.3m处设指示桩,进行水平测量,在两则的指示桩上,用红漆标出基层边缘的设计高层。

二、材料要求
1、水泥:作为水泥稳定碎石中惟一的稳定剂至关重要,优先选用初凝时间3-4h,终凝时间在6h以上的32.5级水泥,不宜使用高强水泥、快硬水泥、早强水泥,水泥应有出厂合格证,并经复检合格后方可使用。

受潮变质的水泥坚决不能使用。

2、集料中砂料含量宜为30%~35%,砾料含量宜为65%~70%;含泥量应小于2%;砾料强度应在4级以上,其压碎值不大于30%,砾石干密度以实测为准,砾石参考干松密度为 1.7~1.75t/m3,集料的颗粒最大粒径宜小于30mm,这样即容易拌合,又不易离析。

3、水:饮用水。

4、水泥稳定砂砾配合比设计应符合下列要求。

抗压强度标准,R7为3~4MPa,经过试验选取合适的砂砾集料组成,并确定水泥剂量和最佳含水量,水泥用量控制在5%~6%,水泥剂量宁高勿低,最高不超过6%。

一般配合比(重量百分比)为水泥:碎(砾)石、石屑(砂)。

71.3:1050:480(5%水泥)
91.8:1050:480(6%水泥)
三、拌合(集中拌合)
集中拌合:采用专用拌合设备集中拌合均匀,集料过筛,级配符合设计要求,混合料配合比计量准确,含水量符合施工要求,略大于最佳含水量1%~2%以补充水分蒸发。

四、摊铺
摊铺之前首先要清除下承层表面浮土等杂物,进行拉毛处理并洒水湿润,自拌合到摊铺完成的时间应控制在4h。

确定水泥稳定碎石的作业长度,应综合考虑水泥的终凝时间、延迟时间对施工质量的影响,施工机械的效率及气候条件等因素,并尽可能减少接缝,水泥稳定碎石从拌合到碾压之间延迟时间宜控制在3-4h,必须延长延迟时间时,不应超过水泥终凝时间,因此,必须采用流水作业法,各工序必须紧密衔接,尽量缩短从拌合到完成碾压之间的延迟时间,一般情况下,每一流水作业段长以200m为宜。

水泥稳定碎石摊铺时间间隔不得超过2h,超过2h立即时整平、碾压、设工作缝,工作缝只能留横接缝,横接缝的处理方法是将已压密实且高程和平整度符合要求,末端横向切成上下垂直的断面,所有不满足压实度、高程和平整度的端部混合料予以清除。

五、碾压
水泥砂砾摊铺后按设计尺寸进行找平整形,测定含水量,当含水量等于或略大于最佳含水量时,及时碾压,摊铺长度达20m时即可上碾,先用12~
18t压路机碾压;再用25t振动压路机振压;最后用18t压路机碾压直至达到规定的压实度,无轮迹,使表面水泥呈胶样状态(出浆为止),一般碾压6-8遍,碾压成活应控制在水泥凝结的有效时间内,应在水泥终凝前完成碾压,以防水分散失或由于终凝而导致结构层的板体破坏。

因为水泥活性反应,直接影响到水泥稳定碎石的最终强度,因此水泥稳定碎石施工有很大的时效性。

直线型横坡路段,应由两侧路肩向道路中心碾压相临碾压的重叠宽度不小于30cm,碾压速度在2-3km/h左右,为防止出现拥包等不良现象。

两侧应多压2-3遍,路肩土也同时压实,达到规定遍数后,由试验人员检测密实度,不合格处继续碾压直至合格,测量人员同时检测高程,边脚处碾压不到位的地方,由蛙夯夯实,严禁压路机在已成型或正在碾压的路面上调头、急刹车,以防破坏成品、半成品,在施工端部4-5m范围内,压路机应沿路面横坡方向横向碾压,或成45°角碾压并适当增加碾压遍数,施工到结合部位时,应使用3-5m的直尺控制接头部位的平整度。

六、接缝
纵、横缝采用直茬相接,在接缝处用方木或钢模作挡边,其厚度与该结构层设计厚度相同,继续摊铺前,在已摊好的水泥砂砾层端部切除50cm长度的水泥砂砾。

七、养护及交通管制
养护对水泥砂砾的强度形成有非常重要的影响,是施工的重要环节,采用洒水养护,保持面层湿润。

不得时干时湿,一般每天上、下午各洒水一遍,用水量为4-5kg/m2,洒水要均匀、洒足,特别是边侧一定要洒到位,水泥砂砾碾压成型后,应立即封闭交通,施工车辆必须通行时,要限制车速,
经过车速不得超过20km/h,严禁急刹车或急转变。

八、雨期施工
整修排水系统,以利排除施工现场地表水,必要时开挖边沟,设置集水坑抽水,做好了解天气预报及雨情预报工作,适当缩短作业段长度,加快施工操作,摊铺好的水泥砂砾层,应及时碾压1-2遍,未成活的水泥砂砾受雨淋后,应进行测试、分析,按配合比设计要求重新拌合,降雨时应停止拌合、摊铺,来不及时应对混合料进行覆盖,以减少雨水过多渗入。

九、质量要求
水泥稳定砂砾基层表面应坚实平整,不得有浮灰,用12t压路机碾压无明显轮迹,其质量或允许偏差应符合:1、压实度:98%;2、平整度:≤10mm;3、纵断高程:-5mm、+10mm;4、宽度:≮设计规定+B(施工要求的必要附加宽度);5、厚度:-10mm;6、横坡:±0.3%;7、无侧限抗压强度:3.0~4.0MPa。

十、施工中注意的几个问题
1、注意控制延迟时间在规范要求的4h,从加水拌合到完成压实的延续时间,称为水泥稳定基层的延迟时间。

2、注意妥善养护,保证水泥稳定碎石强度正常增长。

3、注意对水泥稳定碎石基层的缺陷处理。

水泥稳定碎石基层碾压过程中,有时个别处呈现脱皮、开裂等现象,其原因一般是混合料中的水份未控制恰当,如拌合时加水计量不准、拌合不匀,造成混合料水分过少、或气温高、风速大、施工延迟时间长、混合料表面水分蒸发过多,在这种情况下碾压,局部易出现脱皮、开裂现象,遇此情况,应对过干的混合料,适当增加水分,并必须重新拌匀,或用水将压路机
轮湿润后进行碾压。
