市政桥梁公路改建工程施工安全度汛方案

合集下载

道路施工防护度汛专项方案

道路施工防护度汛专项方案

道路施工防护度汛专项方案一、项目概况1.1 工程概述某市市政道路施工项目位于某市中心城区,是城市主干道之一,全长约5公里。

该项目工程量大,施工周期长,跨越了汛期,为确保工程在汛期期间安全、顺利进行,特制定本防护度汛专项方案。

1.2 气候概况某市属亚热带季风气候,夏季多雨,汛期一般从每年的6月持续到9月。

汛期内常有强降雨,可能引发洪涝灾害,对道路施工安全构成重大威胁。

1.3 工程环境施工区域地形平坦,周边有多条河流和排水渠,雨季容易形成积水,影响施工及周边居民生活。

二、度汛防护目标2.1 确保施工人员和设备安全在汛期期间,采取有效措施,确保施工人员、设备及材料的安全。

2.2 保证施工进度在保障安全的前提下,采取合理的施工组织措施,尽量减少汛期对施工进度的影响。

2.3 避免环境污染防止雨水冲刷造成的泥沙和废弃物污染周边环境和河道。

三、防护措施3.1 组织管理措施3.1.1 成立度汛领导小组成立由项目经理担任组长的度汛领导小组,负责汛期的防护组织和协调工作。

成员包括项目技术负责人、安全负责人、各施工班组长等。

3.1.2 制定应急预案编制详细的防洪度汛应急预案,明确各部门、各岗位在紧急情况下的职责和任务,并组织定期演练。

3.2 现场防护措施3.2.1 临时排水系统在施工现场设置临时排水沟和集水井,确保雨水能够及时排出,防止积水。

排水系统应根据施工进度及时调整和维护。

3.2.2 防洪堤坝在低洼易积水区域,设置临时防洪堤坝,防止洪水倒灌施工区域。

堤坝采用沙袋、土袋等材料堆砌,确保堤坝的稳固性。

3.2.3 防护挡土墙在临河、临渠等地段施工区域设置防护挡土墙,防止河水、渠水泛滥影响施工。

挡土墙应采用坚固材料,确保在强降雨时不发生垮塌。

3.2.4 施工材料保护对易受雨水影响的施工材料如水泥、钢筋等,设置防雨覆盖物,确保材料不受损失。

设置专门的材料存放区,并采取高出地面的存放方式,防止积水浸泡。

3.2.5 机械设备保护施工机械设备在不使用时应停放在高处,并覆盖防雨布。

桥梁施工度汛专项施工方案

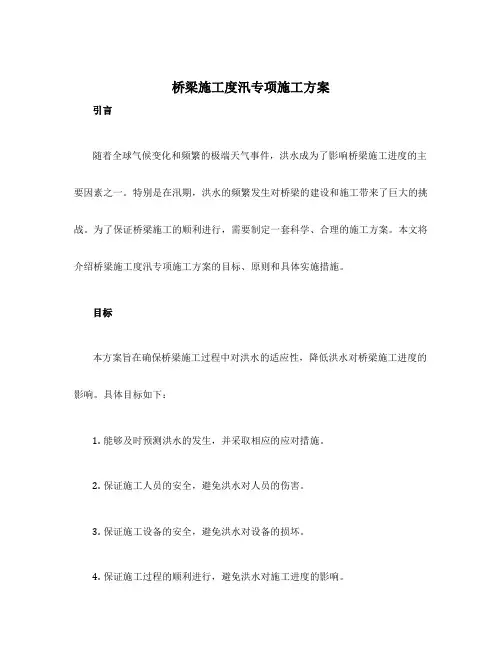

桥梁施工度汛专项施工方案

桥梁施工度汛专项施工方案引言随着全球气候变化和频繁的极端天气事件,洪水成为了影响桥梁施工进度的主要因素之一。

特别是在汛期,洪水的频繁发生对桥梁的建设和施工带来了巨大的挑战。

为了保证桥梁施工的顺利进行,需要制定一套科学、合理的施工方案。

本文将介绍桥梁施工度汛专项施工方案的目标、原则和具体实施措施。

目标本方案旨在确保桥梁施工过程中对洪水的适应性,降低洪水对桥梁施工进度的影响。

具体目标如下:1.能够及时预测洪水的发生,并采取相应的应对措施。

2.保证施工人员的安全,避免洪水对人员的伤害。

3.保证施工设备的安全,避免洪水对设备的损坏。

4.保证施工过程的顺利进行,避免洪水对施工进度的影响。

原则在进行桥梁施工度汛时,应遵循以下原则:1.安全第一:保证施工人员的安全是最重要的,必要的安全措施必须得到落实。

2.预防为主:通过科学的预测和监测系统,尽量避免洪水对施工过程的干扰。

3.灵活应对:根据实际情况调整施工计划,及时采取应对措施,保障施工的顺利进行。

4.合理利用资源:最大限度地利用现有资源,减少物质和人力资源的浪费。

实施措施1. 洪水预测和监测系统建立完善的洪水预测和监测系统是桥梁施工度汛的基础。

通过系统的气象观测、水文观测和洪水预测模型,能够提前预警洪水,并及时采取应对措施。

具体包括以下几个方面:•建立气象观测站和水文观测站,并及时更新和校验观测数据。

•实施现场实时监测,包括水位、流量等参数的监测。

•采用洪水预测模型进行洪水的预测和预警。

•制定应急预案,包括疏散路线、应急救援等。

2. 施工计划的优化和调整根据洪水预测和监测结果,及时对施工计划进行优化和调整。

具体措施包括:•预测洪水发生后,立刻中止危险作业,撤离现场人员。

•根据洪水的强度和预计持续时间,调整施工计划,推迟或提前施工。

•确保施工过程中的安全,并保证施工设备不受损坏。

3. 施工现场的安全措施为了保证施工人员的安全,需要采取一系列严格的安全措施。

具体措施包括:•设置警示标志,提醒施工人员和过往车辆注意安全。

公路工程施工度汛方案

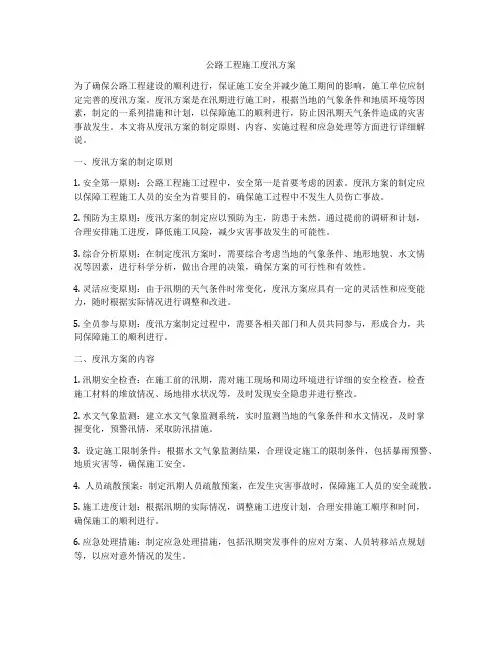

公路工程施工度汛方案

公路工程施工度汛方案为了确保公路工程建设的顺利进行,保证施工安全并减少施工期间的影响,施工单位应制定完善的度汛方案。

度汛方案是在汛期进行施工时,根据当地的气象条件和地质环境等因素,制定的一系列措施和计划,以保障施工的顺利进行,防止因汛期天气条件造成的灾害事故发生。

本文将从度汛方案的制定原则、内容、实施过程和应急处理等方面进行详细解说。

一、度汛方案的制定原则1. 安全第一原则:公路工程施工过程中,安全第一是首要考虑的因素。

度汛方案的制定应以保障工程施工人员的安全为首要目的,确保施工过程中不发生人员伤亡事故。

2. 预防为主原则:度汛方案的制定应以预防为主,防患于未然。

通过提前的调研和计划,合理安排施工进度,降低施工风险,减少灾害事故发生的可能性。

3. 综合分析原则:在制定度汛方案时,需要综合考虑当地的气象条件、地形地貌、水文情况等因素,进行科学分析,做出合理的决策,确保方案的可行性和有效性。

4. 灵活应变原则:由于汛期的天气条件时常变化,度汛方案应具有一定的灵活性和应变能力,随时根据实际情况进行调整和改进。

5. 全员参与原则:度汛方案制定过程中,需要各相关部门和人员共同参与,形成合力,共同保障施工的顺利进行。

二、度汛方案的内容1. 汛期安全检查:在施工前的汛期,需对施工现场和周边环境进行详细的安全检查,检查施工材料的堆放情况、场地排水状况等,及时发现安全隐患并进行整改。

2. 水文气象监测:建立水文气象监测系统,实时监测当地的气象条件和水文情况,及时掌握变化,预警汛情,采取防汛措施。

3. 设定施工限制条件:根据水文气象监测结果,合理设定施工的限制条件,包括暴雨预警、地质灾害等,确保施工安全。

4. 人员疏散预案:制定汛期人员疏散预案,在发生灾害事故时,保障施工人员的安全疏散。

5. 施工进度计划:根据汛期的实际情况,调整施工进度计划,合理安排施工顺序和时间,确保施工的顺利进行。

6. 应急处理措施:制定应急处理措施,包括汛期突发事件的应对方案、人员转移站点规划等,以应对意外情况的发生。

桥梁工程汛期施工专项方案

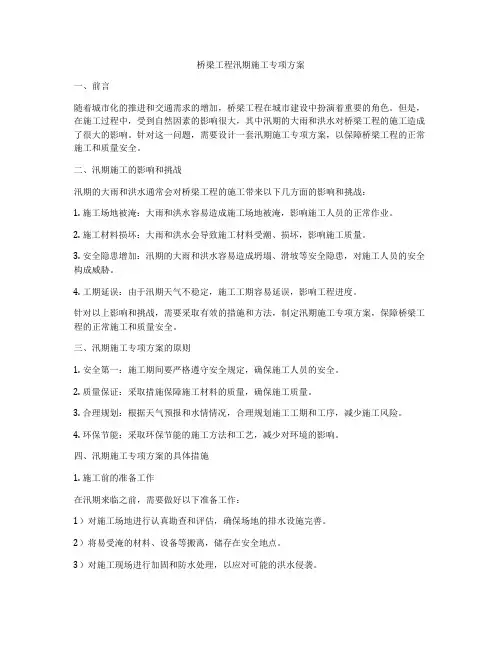

桥梁工程汛期施工专项方案

桥梁工程汛期施工专项方案一、前言随着城市化的推进和交通需求的增加,桥梁工程在城市建设中扮演着重要的角色。

但是,在施工过程中,受到自然因素的影响很大,其中汛期的大雨和洪水对桥梁工程的施工造成了很大的影响。

针对这一问题,需要设计一套汛期施工专项方案,以保障桥梁工程的正常施工和质量安全。

二、汛期施工的影响和挑战汛期的大雨和洪水通常会对桥梁工程的施工带来以下几方面的影响和挑战:1. 施工场地被淹:大雨和洪水容易造成施工场地被淹,影响施工人员的正常作业。

2. 施工材料损坏:大雨和洪水会导致施工材料受潮、损坏,影响施工质量。

3. 安全隐患增加:汛期的大雨和洪水容易造成坍塌、滑坡等安全隐患,对施工人员的安全构成威胁。

4. 工期延误:由于汛期天气不稳定,施工工期容易延误,影响工程进度。

针对以上影响和挑战,需要采取有效的措施和方法,制定汛期施工专项方案,保障桥梁工程的正常施工和质量安全。

三、汛期施工专项方案的原则1. 安全第一:施工期间要严格遵守安全规定,确保施工人员的安全。

2. 质量保证:采取措施保障施工材料的质量,确保施工质量。

3. 合理规划:根据天气预报和水情情况,合理规划施工工期和工序,减少施工风险。

4. 环保节能:采取环保节能的施工方法和工艺,减少对环境的影响。

四、汛期施工专项方案的具体措施1. 施工前的准备工作在汛期来临之前,需要做好以下准备工作:1)对施工场地进行认真勘查和评估,确保场地的排水设施完善。

2)将易受淹的材料、设备等搬离,储存在安全地点。

3)对施工现场进行加固和防水处理,以应对可能的洪水侵袭。

4)加强施工人员的安全教育和技术培训,提升工作人员的安全意识和自救能力。

2. 施工期间的措施在汛期的实际施工过程中,需要采取以下措施:1)实施分段、阶段施工:根据天气预报和水情情况,合理规划施工工期和工序,采取分段、阶段施工的方式进行,以减少施工风险。

2)加强现场管理:加强对施工现场的巡查和监管,确保施工现场的安全和秩序。

大桥汛期施工专项方案

大桥汛期施工专项方案

一、编制目的为确保大桥在汛期施工过程中的安全、质量和进度,根据国家相关法律法规和工程实际情况,特制定本专项方案。

二、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《公路水运工程安全生产监督管理办法》4. 《危险性较大工程安全专项施工方案编制及专家论证审查办法》5. 《中华人民共和国防洪法》6. 《中华人民共和国防汛条例》7. 《中华人民共和国河道管理条例》8. 《施工现场临时用电安全技术规范》三、组织机构及职责1. 项目经理部成立汛期施工专项领导小组,负责组织、协调、监督和实施汛期施工专项方案。

2. 各部门职责:(1)工程技术部:负责编制、审核、修订汛期施工专项方案,并对施工过程中的技术问题进行指导。

(2)安全环保部:负责监督汛期施工过程中的安全、环保工作,确保施工安全。

(3)物资设备部:负责汛期施工所需物资、设备的采购、供应和管理。

(4)施工管理部:负责组织、协调、监督汛期施工进度,确保工程按期完成。

四、施工准备1. 完善施工现场排水系统,确保施工场地排水畅通。

2. 加强施工现场用电安全管理,防止触电事故发生。

3. 对施工人员进行汛期施工安全培训,提高安全意识。

4. 配备充足的防汛物资,如沙袋、水泵、抽水泵等。

五、施工措施1. 施工现场排水:(1)加强排水沟、排水井的清理,确保排水畅通。

(2)根据水位变化,及时调整排水方案,确保施工场地不受积水影响。

2. 施工用电:(1)严格按照用电安全规程操作,防止触电事故发生。

(2)加强施工现场用电设备的检查、维护,确保设备正常运行。

3. 防汛物资:(1)储备充足的防汛物资,如沙袋、水泵、抽水泵等。

(2)定期检查防汛物资,确保其完好、可用。

4. 施工人员:(1)加强施工人员汛期施工安全培训,提高安全意识。

(2)严格执行施工操作规程,确保施工安全。

六、应急措施1. 遇到暴雨、洪水等极端天气,立即启动应急预案,确保人员安全。

在桥梁工程度汛方案

在桥梁工程度汛方案

在桥梁工程度汛方案一、项目概述桥梁是城市基础设施中重要的组成部分,具有连接交通、促进经济发展和便民利民的重要作用。

在城市化进程不断推进的今天,桥梁的数量和规模也在不断增加,因此在面临极端天气等自然灾害时,桥梁工程的安全性和稳定性显得尤为重要。

尤其是在度汛期间,大雨、暴雨等极端天气可能会导致桥梁受损,甚至威胁到人民的生命安全。

因此,制定和实施桥梁工程度汛方案就显得尤为重要。

本文将以桥梁工程度汛方案为主题,探讨如何在度汛期间确保桥梁安全和稳定,以及有效应对可能出现的自然灾害。

二、度汛前期工作在度汛前期,需要做好以下工作:1. 完善桥梁基础信息和评估数据:及时更新桥梁的基础信息和评估数据,包括桥梁的年限、结构形式、承载能力等重要信息,以供度汛期间参考。

2.检查桥梁结构和固定设施:对桥梁的结构和固定设施进行全面检查,确保桥梁的结构稳定和固定设施完好,以防止度汛期间受损。

3.加固和维护工作:根据桥梁的实际情况,制定加固和维护工作计划,对桥梁进行必要的加固和维护工作,确保桥梁在度汛期间能够承受自然灾害的考验。

4.建立度汛值班制度:建立桥梁度汛值班制度,确保桥梁在度汛期间能够及时、有效地应对各种灾害。

5.加强宣传教育:加强对桥梁工程度汛方案的宣传教育,提高广大市民对桥梁工程度汛的关注和认识,增强度汛期间的自我保护意识。

三、度汛期间工作在度汛期间,需要做好以下工作:1.实行24小时值班制度:建立桥梁的24小时值班制度,对桥梁的情况进行实时监控,确保桥梁在度汛期间能够随时做出有效的应对措施。

2.加强巡查和监测工作:加强对桥梁的巡查和监测工作,及时发现和处理可能存在的隐患,确保桥梁的安全和稳定。

3.完善预警系统:建立桥梁的预警系统,及时通知相关单位和市民,确保桥梁受到自然灾害时能够及时采取应对措施。

4.提高应急处理能力:加强桥梁工程相关人员的培训和技能提升,提高应急处理能力,确保度汛期间能够有效地应对各种自然灾害。

公路工程度汛施工方案

公路工程度汛施工方案

公路工程度汛施工方案一、工程概况公路工程度汛施工是指在河道内河段和河口附近,水位波动较大的部位,进行公路建设或者维修时采取的施工工艺,以应对水位的波动和大水位的袭击,确保工程质量和安全进行。

度汛施工是在重大气象或者自然灾害发生时,对交通要道进行抢修或者维护的一种特殊施工方式。

本次公路工程度汛施工是位于XX省XX市XXX区XX公路的桥梁维修工程,工程地点为XX河段。

由于该地段的河流水位波动大,特别是在雨季或者暴雨天气,水位会急剧上升,对施工造成较大的影响。

因此,度汛施工方案必须合理、安全、可行,并且应能满足度汛期间的施工需要。

二、施工目的1. 度汛施工的主要目的是确保施工质量和安全。

2. 在河水位较高的情况下,尽量减少对施工的影响,并确保施工进度。

3. 减少度汛期间可能发生的安全事故,保障工人的生命安全。

4. 尽可能减少对环境的影响,保护生态环境。

三、施工时间和地点1. 施工时间:本次度汛施工计划于XX年XX月XX日至XX年XX月XX日进行。

2. 施工地点:施工地点为XX省XX市XXX区XX公路的XX桥梁部位。

四、施工准备工作1. 水文观测:在施工前,应进行水文观测,准确掌握河流水位的变化规律,以及可能发生的水位波动情况。

2. 施工方案设计:根据水文观测结果,设计合理的度汛施工方案,设定度汛期间的施工措施,保证施工的安全和工程质量。

3. 物资准备:准备相关的施工设备、工具和材料,确保度汛期间施工所需的物资充足。

4. 安全防护:对施工现场进行安全评估,采取必要的安全防护措施,确保施工过程中的安全。

5. 施工人员培训:对施工人员进行度汛施工的培训,使他们了解施工方案和安全措施,提高施工人员的应急处置能力。

五、施工措施1. 桥梁封闭:在施工期间,对桥梁进行封闭,禁止车辆和行人通行,确保施工现场的安全。

2. 施工设备加固:对施工设备、工具等进行加固,确保能够适应水位波动的情况。

3. 施工队伍安置:为施工队伍提供安全的住宿和休息条件,保障施工人员的生活安全。

道路、桥梁工程防汛施工安全措施

道路、桥梁工程防汛施工安全措施

道路、桥梁工程防汛施工安全措施一、道路工程防汛措施I、由于XX路周边村镇企业的排水设施年久老化,为了保证周边厂企正常排水和施工的顺利进行。

检查和疏通沿线排水沟、管涵等,保证汛期排水畅通。

2、在路基两侧每间隔50m设置一道临时汇水槽至路基外排水沟,与路基填筑同步进行,确保在雨季路基上的水从汇水槽中排出,避免雨水冲刷路基边坡。

低洼处施工如遇雨天,用水泵将积水排除至路基外侧。

3、雨季施工的各种基础,采取分段开挖,分段施工,严禁一次性大开挖,若遇下雨,基坑一旦充水,用水泵抽水,雨季前施工项目施工完毕后及时进行基坑回填。

4、遇有中雨、大雨、暴雨天气,安全员全线巡逻不少于两次,发现险情立即上报,及时排除险情。

5、保证现场至少一台1台挖掘机、1台装载机、1辆运输车,以备抢险。

二、桥梁工程防汛措施1、雨季开挖基坑时,适当放缓开挖坡度。

尤其是河道内的基坑要分次开挖,随时注意边坡稳定情况。

挖出的土方及时运走,基坑顶四周用袋装土设置高30cm、宽50Cm的挡水围堰,避免雨水流入基坑内。

2、应急器材在雨季前备齐,专库专项保管。

防洪设备在防洪期间集中存放,并保持良好状态随时调用。

未经批准,任何人不得擅自动用防洪物资。

3、汛前全面检查用电设备,及时增加用电安全设施,下雨时覆盖电器设备,防止因阴雨潮湿漏电造成触电事故和设备事故。

4、对于开挖的承台基坑,基坑底必须设置排水沟和集水井。

设置潜水泵及时排除基坑明水。

5、为了防止下雨时由于风雨的影响而断电,工地上备应急发电机。

一旦发生断电,立即用发电机供电。

6、为防止河水上涨流入基坑,沿河围堰施工现场储备纺织袋300个,以便装土加高围堰,保护基坑不被进水。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXXXXXXXXXXXX公路改建工程施工渡汛方案
二〇一五年十二月九日
目录
1工程概况
2、防洪渡汛的施工布署
3、桩基施工平台设计
4、总体渡汛计划
①、第一个枯水期施工进度
②、第二个枯水期施工进度
5、施工期安全渡汛措施
①、技术措施
②、组织措施
③、超标洪水应急措施
1工程概况
xxxxxxxxx
2、防洪渡汛的施工布署
由于钻孔灌注桩施工需在水上及平整的场地上摆放桩机,又考虑到施工期施工材料的运输便道的需求,为此,桥桩基础及桥墩梁的施工需用土料填筑一块平整的临时施工平台,这样将占用已有的过水河道。

为了保证汛期内防洪渡汛的要求。

必须认真考虑防洪渡汛的措施。

充分利用好2010年~2012年的两个枯水期的施工黄金季节,将需在施工平台上施工的桥桩基及桥墩梁等结构物,直接关系到度汛的施工项目安排完成,并在汛期前挖除施工平台,确保安全度汛。

在施工中根据实际施工情况可稍作处理,施工过程中,须抢先完成3号和4号桥桩基及墩梁的施工,如因特殊原因,未能在5月份汛期来临前完成所有桥桩基及墩梁的施工,可先挖除3号至5号桥墩之间的填土平台,确保河道能够安全度汛。

桥面板铺设及围护等工作和其他项目可安排在汛期穿插进行。

考虑到施工期须保持现有公路的通车要求,由于旧桥位置在新桥的中间,因此,第一个枯水期将进行新桥两边副道的桥桩基及桥墩梁的施工,2010年汛期进行桥面板铺设等作业,要求在第二个枯水期前两副道完工并通车,第二个枯水期将拆除旧桥,进行新桥中间两条主道的桥桩基及桥墩梁的施工,2011年汛期将进行桥面板铺设等作业。

桩基施工平台设计
为给钻机一个稳定的工作平台及桩基钻进过程中的平衡,桩基施工平台考虑进行填筑粘性土平台处理,上、下游边坡均按1:1进行放坡,高程20以上的上、下游坡面铺放彩塑料条布并压筑2m宽的砂包防护、防渗、防冲刷。

高程20以下深水区的上、下游边坡采用4m松木桩加2m宽砂包防护。

外围采用砂袋进行围护处理,可防止水流冲刷对施工平台的破坏,内部用粘土材料填筑,深水区采用松木桩加砂包防护的办法进行加固。

这样做既是保证桩基的施工平台和临时施工便道,也加强了施工平台的稳定,同时,也是为了桩基钻进过程中,保证桩基成孔不被河水渗入而造成坍塌。

由于工期紧,桥桩基及墩梁等大量工程需在枯水期完成,为了确保汛期前能够挖除临时施工作业平台,保证安全度汛,要求每个枯水期的所有桥桩基及墩梁需同时填筑施工平台,同时进行施工。

施工导流通道设在河水最深的2号至3号桥墩之间,为了保证足够过水断面,两边平台采用12m拉升钢板桩支护,两岸钢板桩间距14m,顶部采用20#工字钢支撑。

该大桥位置现有水面高程为19.5m,水面宽78m,河底高程(最低位置)15.5m,平均水深(19.5-15.5)/2=2.0m,过水断面为78*2.0=156m2。

施工平台填筑后,水面宽度将剩14m,河底平均高程为16.1m,施工期水位将抬至(156/14+16.1-19.5)*0.65+19.5=24.5m,为此施工平台顶高程设为25.0m。

第一个枯水期施工平台设计
考虑到钻机摆放位置及砼罐车等机械的进场通道,第一个枯水期的施工平台顶宽度将从旧桥边向外延伸至16m,施工平台长度至最外一排桩基向外3m,预留14m 河道在枯水期过水。

第二个枯水期施工平台设计
新桥两边副道建成通车后,拆除旧桥后,第二个枯水期的施工平台两边将填至新建副道桥边,平台顶宽度设为31m,平台长度至最外一排桩基向外3m,预留14m 河道在枯水期过水。

3、总体渡汛计划
在进度计划方面将整个项目及进度目标进行分解,使目标明确化,合理地进行各项目的施工安排,使施工安排科学合理,又有利于保证汛期前施工目标按质按量完成,使工程在安全渡汛方面处于有利地位。

一、第一个枯水期施工进度
2010年10月初开始填筑新桥两边副道桥墩梁的施工平台及钢板桩、松木桩及沙包护坡的施工,10月底完成,立即开始桥桩基的施工,至2011年4月底完成两边副道所有桥桩基和墩梁的施工,并挖除施工平台,保证汛期过水。

二、第二个枯水期施工进度
在第二个枯水期,拆除旧桥后,同样,也首先安排河道右幅即3号至6号桥墩的施工,作为第一期临时施工平台,河道左幅过水导流,施工时间安排于2011年10月初至2012年1月底。

先从河中心的3号桥墩开始施工,向岸边逐步进展。

施工完3号和4号桥墩后,将挖除3号至4号及4号至5号桥墩之间的填土,并同时填筑河道左幅即1号至2号桥墩的临时施工平台,作为二期临时施工平台,河道右幅过水导流,施工时间安排于2012年2月初至2012年4月底。

要求在5月汛期来临前,完成第二个枯水期所有桥墩的修建,挖除所有临时施工平台,保证满足汛期河道的过水要求。

4、施工期安全渡汛措施
xx大桥施工中大部分工程项目需要在枯水期施工,所以两个枯水季节的施工强度较大,如何保证影响度汛安全的项目在汛期前完成显得十分重要。

我公司拟采取以下应对措施,确保大桥施工的安全度汛。

(1)技术措施
1、狠抓施工进度,确保实现安全渡汛的里程碑式进度
开工到2010年01月14日,完成临时设施、临时工厂的营建、施工道路和导流围堰的修筑等准备工作,为主体工程施工创造条件;
考虑到本工程所担负的防洪度汛任务的重要性,施工期间将影响工期的关键项目作重点研究,采取积极应对措施,确保工程顺利进展。

2、合理安排施工的现场排水,减少对导流建筑和基坑边坡的侵蚀
施工场地保持0.7%坡度,建筑物周围坡度为2.5%,以利场地地表排水;现场采用明沟、暗沟、暗管等相结合的排水系统,并保证排水系统畅通、衔接合理。

2、加强水文气象方面的观测
为防止非常情况,我部将从业主方和有关部门收集河道水位关系表、现有水工建筑物运行情况,工程所在地历年分月河水位现状资料等有关水文气象资料,加强雨天对淡水河水位的观测和可能受灾范围的调查工作,确保施工期工程安全导流,进入汛期后根据天气预报提前做好防备。

我部还将指定专人负责与惠州市、惠阳区气象部门、水文部门及三防指挥部门保持联系,密切掌握工程流域的水情信息,作好洪水预警工作。

(2)组织措施
1)组织成立防洪小组
进入施工汛期,我部成立以项目经理XXX为组长的防洪小组,组长负责管理组织防洪小组、工程项目部所有人员、设备。

其中副组长XXX根据施工具体情况和实际汛情协调防洪物质和机械人员的调渡。

组员XXX负责防洪物资的储备和管理,并根据实际汛情分配防洪物质。

组员XXX负责机械调渡以供防洪渡汛的需要。

组员XXX 负责安排人员分班监察汛情,根据汛情需要合理分配人员防洪渡汛。

把有经验的技术人员和工人组成防洪抢险队,对险工险段进行巡查,随时采取应急措施保护围堰、基坑大堤的全安,并常备不懈,发现问题及时上报。

附图:防洪小组组织机构图
1) 落实防洪度汛责任制度,加强防洪度汛安全教育
制定防洪度汛责任制度,层层落实管理责任,确保一旦出现险情时,项目部各部门、班组人员能够有条不紊、各负其责地完成抢险任务。

对施工技术人员、管理人员及抢险队员进行有针对性地教育,学习掌握有关险情检查和防汛应急处理方法,对突发汛情能够进行科学地分析判断并通过模拟演练,做到心中有数,应付自如。

3)防洪抢险机械设备、物资和人力
我公司将根据目前情况配备足够的防洪抢险机械设备、物资和人力(详见附表),根据汛情需要随时待命。

为预防突发性洪水,我部在加强同气象部门、水文部门和三防指挥部等部门联系的同时,发现新的汛情立即向项目部报告,项目部保证24小
时有人值班,所有项目部人员和防洪小组人员必须全天开通手机。

防洪要防患于未然,在有险情时可用挖掘机就近挖装砂土用于加高围堰及边坡的保护。

3)认真做好包括材料组织在内的施工组织安排,投入充足的技术、人员、机械设备等,确保汛前的施工目标完成。

在不同的防洪阶段我公司采取不同的安全渡汛措施。

在进入汛期前预备好防洪物资(砂土、编制袋等)并派专人管理。

防洪物质主要储备在泵站工区防洪重点位置附近。

防洪渡汛小组组织工程施工技术人员、管理干部及抢险队员针对性地学习掌握有关险情检查和防汛应急处理方法,能对突发事件不同汛期进行正确判断并合理处理。

在有汛无险的情况下,加强汛情监察,密切关注汛情、雨情的发展,并有专人对围堰的稳定及基坑边坡的渗流进行观测,提前预报险情并立即调集物质、人员控制险情。

在有汛有险的情况下,防洪物质、机械必须提前到位,人员充足,同时进一步加强监察并立即向主管部门汇报汛情,争取变被动为主动,将洪水危害减小到最小。

(3)超标洪水应急措施
考虑到非正常情况,必须做好出现超标洪水时的应急措施,主要应急措施如下:
1、提前编制超标洪水的防洪应急方案,明确相关的管理制度、组织措施、管理措施和技术措施,落实相关人员的管理责任。

加强与惠州市、惠阳区的三防指挥部的日常工作联系,有超标洪水预报时,提前同业主、监理单位和三防指挥部联系,起动应急方案。

检查和落实的石料、编织袋等防汛材料的准备情况,保证施工平台临时加固加高时的材料供应。

洪水来临前,提前撤走施工平台内人员、施工材料及机械设备。

5、提高防洪抗灾意识,做好防洪逃生演习,熟练掌握防洪及逃生技能。
