铁路客运专线隧道施工技术

合集下载

铁路客运专线隧道施工质量技术保证措施与通病防治措施(12页)

铁路客运专线隧道施工质量技术保证措施与通病防治措施(12页)

客运专线隧道工程隧道施工质量技术保证措施与通病防治措施项目经理部二0一三年五月客运专线隧道工程隧道施工质量技术保证措施与通病防治措施编制人:复核人:审批人:编制日期:客运专线隧道工程隧道施工质量技术保证措施与通病防治措施第一章隧道施工质量技术保证措施一、开挖质量技术保证措施1、开挖采用光面爆破技术。

针对不同开挖断面、围岩级别及围岩破碎程度进行炮眼布置、深度、装药量等光爆参数设计,并根据开挖后的爆破效果及时调整爆破参数。

2、分别在正洞和平行导坑采用复式楔形和直眼掏槽,掘进眼间距布置合适,保证爆破块石大小适中,并采用炮泥加强炮眼堵塞,提高炮眼利用率,确保爆破效果。

3、严格控制周边眼间距、光爆层厚度、钻孔中控制钻杆角度及利用空气间隔装药和小直径药卷,减少对围岩的扰动和超挖量,提高炮眼痕迹保存率,确保硬岩炮眼痕迹保存率达到80%,中硬岩炮眼痕迹保存率达到60%,实现光爆出效益。

4、按光爆设计施作底眼角度、深度和装药量,以保证隧底不欠挖和减少超挖量。

在富水地段采用乳化炸药装药。

二、初期支护质量技术保证措施1、钢架工程⑴其原材料和焊接质量必须符合设计要求和施工规范规定;⑵钢架在构件加工厂统一加工,经检验合格后运至施工现场;⑶钢架的加工制作在大样台上进行,保证钢架加工精度;⑷钢架用于工程前进行试拼,架立符合设计要求,连接螺栓必须拧紧,数量符合设计要求,节点板密贴对正,钢架拼装连接圆顺。

钢架试拼和架设允许误差见表 1.2.1和表1.2.2。

表1.2.1 钢架试拼允许偏差表2、喷射混凝土⑴所用材料的品种和质量必须符合设计要求和验标的规定,其中水泥需先进行复试符合有关规定后方可使用。

⑵喷射混凝土原材料配合比、计量、搅拌、喷射符合验标规定。

纤维喷射混凝土中纤维投料前浸泡分解,拌合过程中搅拌分解均匀。

⑶喷射混凝土强度必须符合设计要求。

⑷喷射混凝土结构不得出现脱落和露筋现象。

⑸仰拱基槽不得有积水、淤泥和虚土杂物,喷射混凝土结构不得夹泥夹碴,严禁出现夹层。

铁路客运专线隧道工程超前支护施工作业指导书

铁路客运专线隧道工程超前支护施工作业指导书

铁路客运专线隧道工程超前支护施工作业指导书4.1超前长管棚施工4.1.1.超前长管棚设计说明在隧道暗洞开挖之前完成超前长管棚预支护。

(1)长管棚布置形式长管棚在隧道拱顶140°范围环向布置。

(2)导向墙管棚导向墙采用C20混凝土,截面尺寸为1m×1m,为保证导向墙基础稳定,环向长度根据实际情况确定。

导向墙内设2榀工18工字钢架,钢架外缘设Φ140×5mm热轧无缝钢管导向管,导向钢管与钢架焊接。

(3)长管棚构造及设计参数钢管规格:长管棚钢管及钢花管,采用Φ108×6mm热轧无缝钢管制作。

每节钢管两端均预加工成外丝扣,以便于接头钢管连接。

接头钢管长0.3m,采用Φ114×6mm热轧无缝钢管制作。

钢花管上钻注浆孔,孔径10~16mm,空间距188mm,呈梅花形布置,尾部留不钻孔的止浆段150cm。

管距:环向间距40cm。

倾角:外插角为1°~3°,具体可根据实际情况作调整。

注浆设计:长管棚注浆采用水泥浆,水泥浆水灰比1:1(重量比);注浆压力0.5~3.0MPa。

为提高钢管抗弯能力,在钢管及钢花管内设置钢筋笼,钢筋笼由四根主筋和固定环组成,主筋直径为Φ18,固定环采用段管节,节长3~5 cm,与主筋焊接,布置间距1.5m。

4.1.2.超前长管棚施工工艺超前长管棚施工工艺详见“图4-1 超前长管棚施工工艺流程图”。

4.1.3.超前长管棚施工方法(1)施工准备进行现场地质调查,备齐各种机具、材料,按照设计要求进行注浆设计并进行钻进注浆试验,取得管棚钻进、注浆施工经验。

根据试验效果确定施工工艺参数,制定施工方案。

施工前精确测量放样。

(2)施作导向墙在明挖时预留的台阶上采用脚手架搭设作业平台,按设计轮廓人工开挖。

开挖完成后立模灌注混凝土,模版采用组合钢模版,混凝土集中拌合,运输车运输,泵送入模,机械振捣密实。

工字钢架、导向钢管按设计设置。

(3)长管棚施工图4-1 超前长管棚施工工艺流程图钻机就位:以导向墙内的导向钢管定位、定向,严格控制钻孔上抬量和角度,外插角控制在1°~3°。

铁路客运专线黄土地质浅埋富水隧道施工技术

铁路客运专线黄土地质浅埋富水隧道施工技术
水井 深 度 为 2 左 右 , 井 内水 的 补 给来 自地 表 降 0m 且
水, 每年春 、 秋两 季为 枯水期 , 是施 工 的有利 时期 。
条进 入南庄 村 的道 路 , 车辆穿 行 , 隧道 顶部有 动荷 使
3 施 工 方 案 的确 定
南 庄 隧 道 特 浅 埋 段 ( I 10+4 0~D K 5 DK 5 9 I 10+ 5 0 是整 个 隧 道 施 工 的关 键 之 一 。浅埋 段 最 小 埋 深 5)
D K 5 5 3~D K 5 5 5 长度 为 2 在 D K 5 I 10+ 1 I 1 0+ 3 , 2 m, I 10 + 3 D K10+ 4 5 2~ I 5 5 1隧 道 顶 部 范 围 内有 一 条 深 约 2
表沉 降 , 尽早封 闭成 环创 造条 件 , 证施工 安全顺 利 为 保
施 工 中经过 综合 比选 , 利用 加强超 前支 护 , 加系统 锚 增 杆及锁 脚钢 管等 工艺 措 施 , 化 为三 台阶 弧形 导 坑 法 优 施工。
3 2 具体 的施 工方 法及 技术措 施 . 3 2 1 三 台阶弧形 导坑 法开挖施 工步骤 ( 1 . . 图 )
2 第 四系 中更 新 统 洪积 层 ( :) 黄 土 , 红 色 、 ) Q ‘老 棕
初期 支护 不能尽 早成 环 , 利 于变 形 的控制 。 因此 , 不 在
2 浅 埋 段地 质 情 况
1 南庄 隧道 段 地 表 浅层 分 布新 生 界 第 四 系上 更 )
新统 冲洪 积层 ( ; ) 黄土 , Q 新 浅黄色 、 硬 , 直 节理 坚 垂
发育 , 可见 大孔 隙 , 度 0— 分布 于地表 浅层 。 厚 4 m,
摘 要 : 对石 太客 专 南庄 隧道 浅埋段 的地 质和 水文 情况 , 施 工方案 确定 、 针 从 主要 采取 的施 工技 术和措 施 、

铁路客运专线隧道钢架支护施工作业指导书

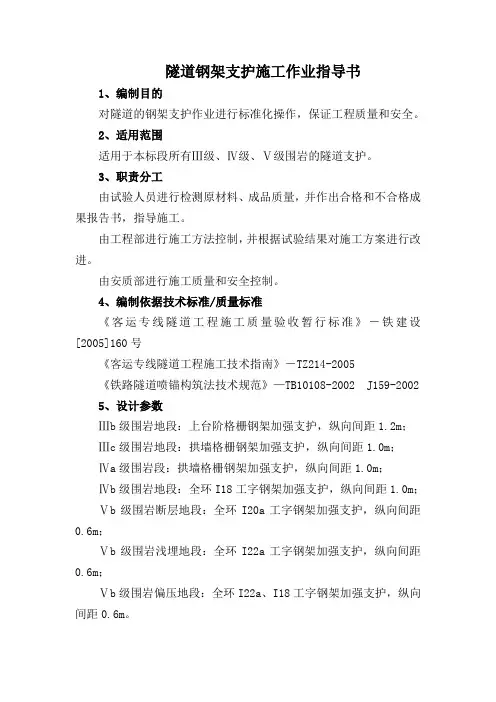

铁路客运专线隧道钢架支护施工作业指导书

隧道钢架支护施工作业指导书1、编制目的对隧道的钢架支护作业进行标准化操作,保证工程质量和安全。

2、适用范围适用于本标段所有Ⅲ级、Ⅳ级、Ⅴ级围岩的隧道支护。

3、职责分工由试验人员进行检测原材料、成品质量,并作出合格和不合格成果报告书,指导施工。

由工程部进行施工方法控制,并根据试验结果对施工方案进行改进。

由安质部进行施工质量和安全控制。

4、编制依据技术标准/质量标准《客运专线隧道工程施工质量验收暂行标准》-铁建设[2005]160号《客运专线隧道工程施工技术指南》-TZ214-2005《铁路隧道喷锚构筑法技术规范》—TB10108-2002 J159-20025、设计参数Ⅲb级围岩地段:上台阶格栅钢架加强支护,纵向间距1.2m;Ⅲc级围岩地段:拱墙格栅钢架加强支护,纵向间距1.0m;Ⅳa级围岩段:拱墙格栅钢架加强支护,纵向间距1.0m;Ⅳb级围岩地段:全环I18工字钢架加强支护,纵向间距1.0m;Ⅴb级围岩断层地段:全环I20a工字钢架加强支护,纵向间距0.6m;Ⅴb级围岩浅埋地段:全环I22a工字钢架加强支护,纵向间距0.6m;Ⅴb级围岩偏压地段:全环I22a、I18工字钢架加强支护,纵向间距0.6m。

6、格栅钢架与型钢钢架格栅钢架与型钢钢架的作用区别,格栅钢架与型钢钢架两者的力学作用是完全不同的,前者与喷砼并用,才能发挥其支护作用,而且不能立即发挥承载作用。

而后者可立即独立发挥作用,因此需采用型钢钢架的决不能用格栅钢架代替。

在施工设计有格栅钢架段时,要备有型钢钢架,以在围岩不稳定需立即支撑起作用时代替格栅钢架。

型钢钢架在架设后必须马上用楔块与围岩楔紧才能使钢支撑马上受力并起作用。

7、钢架制作钢架按设计要求在现场加工成型,将加工场地用砼硬化,按设计放出加工大样,型钢、钢筋根据工艺要求预留焊接收缩余量及切割加工余量。

7.1格栅钢架格栅钢架在钢构件加工厂内统一加工,现场绘制1:1的大样,严格放样尺寸,格栅钢架制作及加工由项目经理部工程部长负责交底, 项目经理部总工程师负责审核,根据设计大样图加工。

铁路客运专线隧道工程施工作业指导书大全

铁路客运专线隧道工程施工作业指导书大全

铁路客运专线隧道工程施工作业指导书大全编制人:审核人:批准人:项目经理部二O一二年六月目录管棚施工作业指导书 ................................................................................................................................ - 1 -1、编制目的............................................................................................................................................... - 1 -2、适用范围............................................................................................................................................... - 1 -3、职责分工............................................................................................................................................... - 1 -4、编制依据-技术标准/质量标准......................................................................................................... - 1 -5、洞口大管棚施工参数........................................................................................................................... - 1 -5.1原材料要求.................................................................................................................................. - 1 -5.2技术参数...................................................................................................................................... - 1 -6、管棚施工............................................................................................................................................... - 1 -6.1长管棚及钢筋制作...................................................................................................................... - 2 -6.2导向墙浇筑及导向管预埋.......................................................................................................... - 2 -6.3钻孔.............................................................................................................................................. - 3 -6.4安装管棚钢管.............................................................................................................................. - 3 -6.5管棚钢管注浆.............................................................................................................................. - 4 -7、质量检查内容....................................................................................................................................... - 5 -隧道开挖施工作业指导书......................................................................................................................... - 7 -1、编制目的............................................................................................................................................... - 7 -2、适用范围............................................................................................................................................... - 7 -3、职责分工............................................................................................................................................... - 7 -4、编制依据-技术标准/质量标准......................................................................................................... - 7 -5、开挖工法............................................................................................................................................... - 7 -5.1 全断面开挖................................................................................................................................. - 8 -5.2 台阶法开挖................................................................................................................................. - 8 -5.3 弧形导坑预留核心土法开挖..................................................................................................... - 8 -5.4 三台阶七步法开挖..................................................................................................................... - 8 -5.5 三台阶临时仰拱法开挖............................................................................................................. - 8 -5.6 双侧壁导坑法开挖..................................................................................................................... - 8 -6、施工注意事项..................................................................................................................................... - 17 -7、留变形量的控制................................................................................................................................. - 17 -8、质量检查标准..................................................................................................................................... - 17 -湿喷砼施工作业指导书........................................................................................................................... - 19 -1、编制目的............................................................................................................................................. - 19 -2、适用范围............................................................................................................................................. - 19 -3、职责分工............................................................................................................................................. - 19 -4、编制依据技术标准/质量标准........................................................................................................... - 19 -5、工程设计情况..................................................................................................................................... - 19 -6、喷砼支护与开挖之间协调................................................................................................................. - 19 -7、喷射砼材料......................................................................................................................................... - 21 -7.1水泥............................................................................................................................................ - 21 -7.2砂................................................................................................................................................ - 21 -7.3石子............................................................................................................................................ - 21 -7.4速凝剂........................................................................................................................................ - 21 -7.5水................................................................................................................................................ - 21 -7.6外加剂........................................................................................................................................ - 21 -8、喷射砼前的准备工作......................................................................................................................... - 21 -9、施工工艺............................................................................................................................................. - 23 -9.1 施工工艺流程........................................................................................................................... - 23 -9.2 搅拌运输................................................................................................................................... - 24 -9.3 喷砼........................................................................................................................................... - 24 -10、现场的几种试验方法....................................................................................................................... - 27 -10.1喷射混凝土与围岩粘结强度的试验方法.............................................................................. - 27 -10.2 回弹率..................................................................................................................................... - 27 -10.3 喷射砼的强度检验................................................................................................................. - 27 -10.4 喷射砼的配合比检验............................................................................................................. - 28 -10.5 喷射砼的早期(1d)强度检查................................................................................................. - 28 -10.6 喷射砼的原材料每盘称量检查............................................................................................. - 28 -10.7 喷射砼表面检查..................................................................................................................... - 28 -10.8 喷射砼坍落度检查................................................................................................................. - 28 -10.9 喷射砼砂石含水率检查......................................................................................................... - 28 -11、安全环保注意事项........................................................................................................................... - 28 -锚杆支护施工作业指导书....................................................................................................................... - 30 -1、编制目的............................................................................................................................................. - 30 -2、适用范围............................................................................................................................................. - 30 -3、职责分工............................................................................................................................................. - 30 -4、编制依据技术标准/质量标准........................................................................................................... - 30 -5、设计情况............................................................................................................................................. - 30 -6、施工方法............................................................................................................................................. - 30 -6.1砂浆锚杆.................................................................................................................................... - 30 -6.2 锚杆施工工艺........................................................................................................................... - 31 -6.2中空注浆锚杆............................................................................................................................ - 32 -6.3锚杆的安装................................................................................................................................ - 32 -6.3锚杆垫板.................................................................................................................................... - 33 -6.4锚杆的长度、砂浆饱满度质量无损检测................................................................................ - 34 -7、质量标准............................................................................................................................................. - 34 -7.1主控项目.................................................................................................................................... - 34 -7.2 锚杆一般项目........................................................................................................................... - 35 -隧道钢架支护施工作业指导书............................................................................................................... - 36 -1、编制目的............................................................................................................................................. - 36 -2、适用范围............................................................................................................................................. - 36 -3、职责分工............................................................................................................................................. - 36 -4、编制依据技术标准/质量标准........................................................................................................... - 36 -5、设计参数............................................................................................................................................. - 36 -6、格栅钢架与型钢钢架......................................................................................................................... - 36 -7、钢架制作............................................................................................................................................. - 37 -7.1格栅钢架.................................................................................................................................... - 37 -7.2型钢钢架.................................................................................................................................... - 37 -9、注意事项............................................................................................................................................. - 39 -10、底角的处理....................................................................................................................................... - 40 -10.1 锁脚......................................................................................................................................... - 40 -10.2 钢架的落底接长..................................................................................................................... - 40 -11、机械人员配备................................................................................................................................... - 40 -12、质量标准........................................................................................................................................... - 40 -12.1 钢架主控项目要求................................................................................................................. - 40 -12.2 钢架一般项目要求................................................................................................................. - 41 -超前支护施工作业指导书....................................................................................................................... - 42 -1、编制目的............................................................................................................................................. - 42 -2、适用范围............................................................................................................................................. - 42 -3、职责分工............................................................................................................................................. - 42 -4、编制依据技术标准/质量标准........................................................................................................... - 42 -5、超前小导管施工................................................................................................................................. - 42 -5.1小导管制作................................................................................................................................ - 42 -5.2小导管布置................................................................................................................................ - 43 -5.3小导管的施工............................................................................................................................ - 43 -5.4超前小导管预注浆.................................................................................................................... - 44 -6、质量标准............................................................................................................................................. - 44 -6.1主控项目.................................................................................................................................... - 44 -6.2一般项目.................................................................................................................................... - 45 -监控量测施工作业指导书....................................................................................................................... - 46 -1、编制目的............................................................................................................................................. - 46 -2、适用范围............................................................................................................................................. - 46 -3、职责分工............................................................................................................................................. - 46 -4、编制依据技术标准/质量标准........................................................................................................... - 46 -5、量测项目............................................................................................................................................. - 46 -6、隧道施工过程中应进行洞内、外观察............................................................................................. - 47 -7、量测现场作业..................................................................................................................................... - 47 -7.1现场量测要求............................................................................................................................ - 47 -7.2施工监测.................................................................................................................................... - 48 -8、量测断面布置..................................................................................................................................... - 48 -8.1测线布设.................................................................................................................................... - 48 -8.2量测断面间距............................................................................................................................ - 48 -8.3拱顶下沉量计算........................................................................................................................ - 48 -9、量测频率............................................................................................................................................. - 50 -10、量测数据处理................................................................................................................................... - 51 -11、量测数据的应用............................................................................................................................... - 53 -12、地表下沉量测................................................................................................................................... - 53 -12.1测点布置.................................................................................................................................. - 54 -12.2测量方法.................................................................................................................................. - 55 -12.3围岩稳定性和支护效果分析.................................................................................................. - 55 -13、量测结束标准................................................................................................................................... - 55 -衬砌防排水施工作业指导书................................................................................................................... - 56 -1、编制目的............................................................................................................................................. - 56 -2、适用范围............................................................................................................................................. - 56 -3、职责分工............................................................................................................................................. - 56 -4、编制依据技术标准/质量标准:....................................................................................................... - 56 -5、防排水水设计..................................................................................................................................... - 56 -5.1防水设计.................................................................................................................................... - 56 -5.2排水设计.................................................................................................................................... - 57 -6、隧道防排水施工工艺流程................................................................................................................. - 57 -7、防水层的施工..................................................................................................................................... - 57 -7.1基面清理.................................................................................................................................... - 59 -7.2分体式防水板无钉铺设工艺.................................................................................................... - 59 -7.3缓冲层固定................................................................................................................................ - 59 -7.4防水板铺设................................................................................................................................ - 60 -7.5防水板铺设质量检查................................................................................................................ - 61 -8.施工缝界面防水施工工艺................................................................................................................... - 62 -8.1混凝土界面剂............................................................................................................................ - 62 -8.2中埋式止水带及背贴式止水带施工........................................................................................ - 62 -8.3聚硫密封胶................................................................................................................................ - 64 -9、双侧水沟和中心水沟施工................................................................................................................. - 66 -二次衬砌施工作业指导书....................................................................................................................... - 67 -1、编制目的............................................................................................................................................. - 67 -2、适用范围............................................................................................................................................. - 67 -3、职责分工............................................................................................................................................. - 67 -4、编制依据技术标准/质量标准........................................................................................................... - 67 -5、仰拱及仰拱填充................................................................................................................................. - 67 -6、拱墙衬砌施工工艺流程..................................................................................................................... - 68 -7、衬砌台车............................................................................................................................................. - 69 -8、混凝土的生产和运输......................................................................................................................... - 70 -9、衬砌混凝土施工................................................................................................................................. - 70 -9.1台车对位.................................................................................................................................... - 71 -9.2浇筑............................................................................................................................................ - 72 -9.3脱模养护.................................................................................................................................... - 73 -10、高性能砼实现的选配及施工控制................................................................................................... - 73 -11、钢筋施工........................................................................................................................................... - 74 -11.1原材料检验.............................................................................................................................. - 74 -11.2技术准备.................................................................................................................................. - 75 -11.3钢筋加工.................................................................................................................................. - 75 -11.4钢筋安装.................................................................................................................................. - 75 -超前地质预报施工作业指导书............................................................................................................... - 76 -1、编制目的............................................................................................................................................. - 76 -2、适用范围............................................................................................................................................. - 76 -3、职责分工............................................................................................................................................. - 76 -4、编制依据技术标准/质量标准........................................................................................................... - 76 -5、隧道施工期超前地质预报的主要内容和方法................................................................................. - 76 -5.1主要内容.................................................................................................................................... - 76 -5.2方法............................................................................................................................................ - 76 -6、超前地质预报与补充地质调查工作流程......................................................................................... - 76 -7、综合超前地质预测预报工作流程..................................................................................................... - 77 -8、TSP-203地质预报系统...................................................................................................................... - 77 -8.1简介............................................................................................................................................ - 77 -8.2 TSP-203地震波探测仪探测原理............................................................................................ - 78 -8.3洞内数据采集............................................................................................................................ - 79 -8.4 TSP-203地震波探测仪数据处理与分析................................................................................ - 80 -9、地质雷达探测法................................................................................................................................. - 80 -10、红外线探水法................................................................................................................................... - 81 -11、水平超前钻孔................................................................................................................................... - 81 -12、补充地质调查................................................................................................................................... - 83 -13、掌子面地质素描............................................................................................................................... - 83 -14、超前地质预报规章制度................................................................................................................... - 84 -14.1地质勘察与超前预报规划...................................................................................................... - 84 -14.2 地质勘察与超前预报组织机构建立..................................................................................... - 84 -管棚施工作业指导书1、编制目的指导本标段隧道工程的洞口、洞身长管棚施工,保证工程质量和施工安全。

铁路客运专线隧道开挖施工作业指导书

铁路客运专线隧道开挖施工作业指导书

隧道开挖施工作业指导书1、编制目的规范本标段隧道工程的各种级别围岩段的开挖施工,保证工程质量和施工安全。

2、适用范围本标段隧道Ⅱ、Ⅲ、Ⅳ、Ⅴ围岩段开挖工序。

3、职责分工由试验人员进行检测原材料、成品质量,并作出合格和不合格成果报告书,指导施工。

由工程部进行施工方法控制,并根据试验结果对施工方案进行改进。

由安质部进行施工质量和安全控制。

4、编制依据-技术标准/质量标准《客运专线铁路隧道工程施工技术指南》(TZ214-2005);《客运专线铁路隧道工程施工质量验收暂行规定》(铁建设[2005]160号);《时速350km双线隧道综合通用图》,图号:长昆客专施(长玉段)隧通01A;各隧道工点施工设计图。

5、开挖工法开挖施工时及时采用物探技术对围岩地质情况进行超前探测,坚持“光面爆破、喷锚紧跟、监控量测、及时反馈和修正”的原则。

Ⅱ级围岩采用全断面法开挖;Ⅲ级围岩采用台阶法开挖;Ⅳ级硬质岩采用弧形导坑预留核心土法;Ⅳ级软弱围岩和Ⅴ级围岩采用三台阶七步开挖法或三台阶临时仰拱法(大拱角台阶法)。

Ⅱ、Ⅲ级围岩施工时,加强掏槽爆破,控制周边光爆,合理进尺,控制超挖,杜绝欠挖,Ⅳ、Ⅴ级围岩坚持“短进尺、弱(不)爆破、强支护、勤量测、紧衬砌、快封闭”的原则。

隧道开挖爆破炮眼残留率硬岩达到80%以上,中硬岩达到60%以上。

5.1 全断面开挖Ⅱ级围岩采用全断面法施工,每循环进尺3m,道开挖后及时施作初期支护。

全断面法施工工艺流程见图1。

5.2 台阶法开挖Ⅲ级围岩地段采用台阶法开挖、预裂爆破,锚喷支护施工方法。

每循环进尺2.4m,隧道开挖后及时施作初期支护。

其施工工艺流程为:超前地质预报→开挖上台阶→初期支护拱部→开挖下台阶→初期支护边墙→完成仰拱混凝土→衬砌。

Ⅲ级围岩台阶法开挖顺序见图2。

5.3 弧形导坑预留核心土法开挖IV级围岩段采用弧形导坑预留核心土法开挖,开挖顺序见图3。

5.4 三台阶七步法开挖三台阶七步开挖法施工工序见图4,施工工艺见图5。

铁路隧道工程施工技术指南

铁路隧道工程施工技术指南

铁路隧道工程施工技术指南铁路隧道工程是铁路建设的重要组成部分,其施工质量、安全及进度直接影响到整个铁路项目的顺利完成。

为了确保铁路隧道工程施工的顺利进行,提高工程质量,保障施工安全,制定本技术指南。

一、适用范围本技术指南适用于新建标准轨距铁路隧道工程的施工。

对于250~350km/h高速铁路隧道工程施工,以及时速250km以下的客运专线、城际铁路隧道工程施工,可参照本技术指南执行。

二、施工准备1. 技术准备:施工前应组织技术人员认真学习实施性施工组织设计,阅读和审核设计图纸,熟悉规范和技术标准。

制定安全环保措施、应急预案等,并对班组作业人员进行岗前培训及技术交底。

2. 测量技术准备:在隧道洞口进行引进控制点测量,确保测量控制点引入到洞中。

根据隧道纵断面设计线、隧道洞轴线及明暗洞轮廓线,确定防排水施工里程及位置。

3. 试验技术准备:试验室应对防排水所需原材料进行检验,确保检验结果符合设计及规范要求。

对试验的原始资料进行整理汇总,对于不合格的材料禁止在工程施工中使用。

4. 外业准备:收集施工作业层中所涉及的各种外部技术数据,修建生活房屋,配齐生活、办公设施。

确保防、排水材料已进场并通过检验合格,施工设备已调试完毕。

场地内各种标识醒目、齐全,机具设备调试性能良好。

三、施工工艺及技术要求1. 洞口及洞身开挖:按照设计要求进行洞口及洞身开挖,确保开挖断面符合设计要求。

采用合理的开挖方法,减少对围岩的扰动,确保施工安全。

2. 初期支护:根据围岩条件,及时进行初期支护,包括喷射混凝土、锚杆、钢筋网等。

初期支护应符合设计要求,确保施工安全。

3. 防排水施工:按照设计要求进行防排水施工,包括防水板、纵环向排水盲管及止水带和止水条的安装。

确保防排水系统畅通,防止水害事故的发生。

4. 二次衬砌:根据设计要求进行二次衬砌施工,包括混凝土衬砌、钢筋等。

二次衬砌应符合设计要求,确保隧道结构的稳定性和耐久性。

5. 施工缝处理:施工缝是隧道结构的薄弱环节,应按照设计要求进行处理,确保施工缝的防水性能和结构强度。

《客运专线铁路隧道工程施工技术指南》

《客运专线铁路隧道工程施工技术指南》

客运专线铁路隧道工程施工技术指南2005—09—22 发布 2005—09—22 实施铁道部经济规划研究院发布客运专线铁路隧道工程施工技术指南主编单位:中铁一局集团有限公司批准部门:铁道部经济规划研究院施行日期:2005年09月22日2005 ∙北京前言本指南是根据铁道部《关于印发2005年铁路工程建设标准编制计划的通知》(铁建设函[2005]84号)的要求进行编制的。

本指南在编制过程中,认真总结我国铁路建设的经验和教训,学习和借鉴国际先进标准,以施工质量验收标准为依据,重点对施工过程中的工艺、方法、措施和质量控制目标作出了规定,反映了工程施工的新技术、新材料、新工艺、新方法,突出了客运专线铁路的技术特点。

本指南是客运专线铁路工程施工的指导性技术文件。

根据铁道部《铁路工程建设标准管理办法》(铁建设[2004]143号)关于铁路工程建设标准体系调整的要求,为鼓励技术创新,促进技术进步,指导施工企业根据自身技术、装备、管理水平和市场定位需要制订技术要求更高、针对性更强、内容更为具体的企业标准,编制了本指南,今后铁道行业将不再发布新的施工规范。

本指南严格按照标准编制程序组织编制,分别对编制大纲、征求意见稿、送审稿、报批稿组织路内外专家进行了审查。

本指南共分13章,主要内容包括:总则、术语、施工准备、洞口工程、超前地质预测预报、开挖、支护、装运与弃碴、二次衬砌、监控量测、防排水、通风防尘与风水电供应、特殊岩土和不良地质地段隧道施工等,另有9个附录。

本指南未含竖井、斜井及辅助通道的施工内容,其施工可参照《铁路隧道施工规范》(TB10204-2002)执行。

在执行本指南过程中,希望各单位结合工程实践,认真总结经验,积累资料。

如发现需要修改和补充之处,请及时将意见和有关资料寄交中铁一局集团有限公司(陕西省西安市雁塔路北段1号,邮政编码:710054),并抄送铁道部经济规划研究院(北京市海淀区羊坊店路甲8号,邮政编码:100038)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
