水泥砂浆地面施工方案 (1)
水泥砂浆地面施工方案

水泥砂浆地面施工方案一、施工准备1.确定施工区域,清理施工区域内的杂物和灰尘。
2.检查地面是否有裂缝、凹凸不平等情况,需要事先修补。
3.将需要保护的设备或物品进行固定或搬离施工区域。
二、材料准备1.主要材料:水泥、砂子、水。
2.辅助材料:石膏粉、玻纤布、腻子。
三、混凝土地面施工流程1.打地基:根据施工图纸要求,浇筑5-10厘米厚的混凝土地基,并确保地基平整。
2.铺设防水层:根据需要,在地基上铺设防水层,防止地面受潮。
3.基层处理:将水泥砂浆按照1:3的比例掺和,涂抹在地面上,一般厚度为1-2厘米,用木板或抹刀平整。
4.玻纤布铺设:在基层表面,先用腻子抹匀,然后将玻纤布铺设在上面,用手轻轻按压使其与基层紧密贴合。
5.上面处理:等玻纤布完全干透后,再用腻子将表面抹平,形成光滑的表面。
6.打磨处理:待表面干燥后,用打磨机对地面进行打磨,使其更加光滑。
7.上面抛光:对地面进行上面抛光处理,使其具有更好的光亮度。
8.封固处理:根据需要,对地面进行封固处理,增加地面的耐磨性和防水能力。
四、瓷砖地面施工流程1.确定瓷砖铺设的起始点和铺贴方式。
2.将瓷砖切割为需要的大小和形状,注意保持瓷砖的整洁和完整性。
3.用专用瓷砖胶将瓷砖粘贴在地面上,注意胶水均匀涂抹,并保持瓷砖之间的间隙一致。
4.等待瓷砖胶干透后,进行缝隙处理,用专用填缝剂填充瓷砖之间的缝隙,并抹平。
5.等缝隙处理干透后,用清水清洁地面,确保地面的整洁和平整。
6.打磨处理:对地面进行打磨,使其更加光滑。
7.上面抛光:对地面进行上面抛光处理,使其具有更好的光亮度。
8.封固处理:根据需要,对地面进行封固处理,增加地面的耐磨性和防水能力。
五、施工注意事项1.施工前需要进行周密的准备工作,确保施工材料和工具的充分准备。
2.施工过程中保持施工区域的通风良好,避免施工人员呼吸过多的砂浆尘。
3.保持施工区域的整洁,及时清理施工残留物和垃圾。
4.施工期间保持施工区域的安全,设置警示标志和安全通道。
水泥砂浆地面施工方案及工艺方法

水泥砂浆地面施工方案及工艺方法一、施工前准备1.根据设计要求和图纸,确定水泥砂浆地面的施工范围和线条位置。
2.准备好施工所需的工具和设备,如电动搅拌机、振动棒、抹灰板、手工工具等。
3.确保施工现场的安全,清理地面,确保地面干净平整。
二、基层处理1.检查基层的平整度和强度,如有不平整或不牢固的地方,需要进行修补。
2.基层表面如果有油污、粉尘等杂物,需要用清洁剂进行清洗。
3.如果基层是混凝土地面,可以根据需要进行打磨,以提高粘结强度。
三、底层施工1.根据设计要求,将水泥砂浆调配好,控制好水灰比和砂浆的质量。
2.将调配好的水泥砂浆均匀地倒在地面上,用抹灰板进行均匀压实。
3.用振动棒进行震实,确保底层砂浆的密实度和平整度。
四、中层施工1.在底层砂浆施工完成后,等待其初凝。
2.在底层砂浆初凝后,将再次调配好的水泥砂浆均匀地倒在底层砂浆表面。
3.用抹灰板将中层砂浆平整整齐,确保其厚度均匀一致。
五、顶层施工1.在中层砂浆施工完成后,等待其初凝。
2.在中层砂浆初凝后,将再次调配好的水泥砂浆均匀地倒在中层砂浆表面。
3.用抹灰板将顶层砂浆进行抹平,然后用木头刮板进行整体抹光。
六、养护处理1.确保施工完成后的地面保持湿润,可覆盖湿布或喷水进行持续湿养护。
2.在养护期间,禁止重压、碰撞,防止地面开裂或损坏。
3.养护期一般为七天,根据具体情况进行延长。
七、检查验收1.在养护结束后,进行地面的检查验收,确保地面平整度和外观质量达到设计要求。
2.如有不满意的地方,需要进行整改和修补。
总结:水泥砂浆地面施工需要严格按照施工方案和工艺方法进行操作,确保地面的平整度和强度符合设计要求。
在施工过程中,需要控制好水泥砂浆的配合比例,进行层层抹灰和振实。
养护期间,需要保持地面湿润,并且禁止重压和碰撞。
地面采用水泥砂浆面层施工方案

地面采用水泥砂浆面层施工方案一、施工准备工作1.确定施工区域,清理施工区域内的杂物和尘土。
2.检查地面是否平整,如有不平整处进行修整。
3.检查地面是否有裂缝或起砂等问题,如有需要修补。
4.在施工区域的四周设置临时防护措施,以防止水泥砂浆溅出。
二、水泥砂浆材料准备1.根据地面情况选择合适的水泥砂浆材料,一般使用普通硅酸盐水泥和砂子的混合物。
2.根据面层厚度和施工需求,调整水泥砂浆的配比,一般为1:3的比例。
3.准备足够的水和适量的添加剂,以调整水泥砂浆的可流动性和强度。
三、水泥砂浆面层施工步骤1.在施工区域周边设置木质方桩,并拉线确定施工区域的高度和标高。
2.在地面上涂抹一层浆料,以提高水泥砂浆与地面的粘结力。
3.泥面处理:将水泥砂浆均匀涂抹在地面上,用抹刀将水泥砂浆刮平,使其与地面接触牢固。
4.钢网处理:根据需要施工的地面使用钢网加固,将钢网铺设在水泥砂浆上,并用绑线固定。
5.二次抹灰:将水泥砂浆再次涂抹在地面上,用抹刀将其刮平,以达到设计要求的厚度。
6.修整:等待水泥砂浆凝固后,用砂纸或刷子修整地面,使其表面平整。
7.养护:施工完成后,需要进行适当的养护,避免水泥砂浆过早干裂。
可以喷水保湿并设置防护层。
四、施工注意事项1.施工前需要检查水泥砂浆材料的质量和施工设备的完好性。
2.在施工过程中需要控制水泥砂浆的流动性和厚度,以避免造成地面不平整。
3.施工现场需要保持通风良好,以避免水泥砂浆的臭味和刺激性气体对施工人员的影响。
4.施工过程中需要注意对施工区域的及时保护,避免水泥砂浆污染周边区域。
5.施工完成后需要进行适当的养护,保持施工区域的湿度和温度。
以上就是地面采用水泥砂浆面层施工方案的详细内容。
根据具体情况,施工方案可能会有所变化,但以上步骤是基本的操作程序。
在进行施工前,需要对材料和设备进行全面检查,以保证施工的质量和效果。
同时,在施工过程中要注意施工现场的安全和环境保护,做好相应的防护工作。
水泥砂浆楼地面施工方案

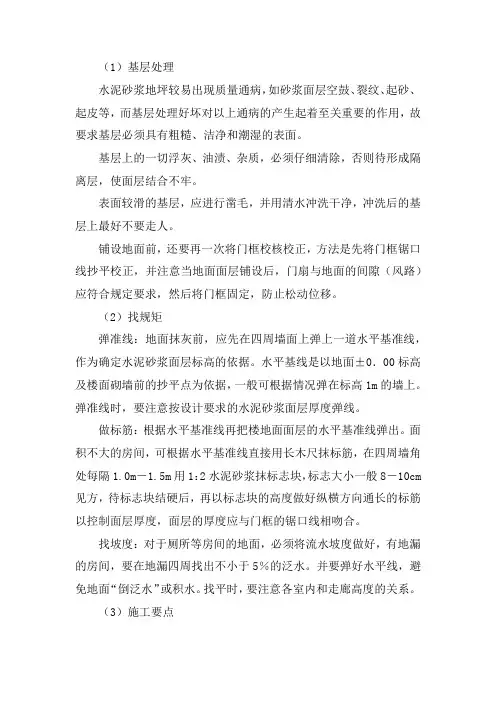

(1)基层处理水泥砂浆地坪较易出现质量通病,如砂浆面层空鼓、裂纹、起砂、起皮等,而基层处理好坏对以上通病的产生起着至关重要的作用,故要求基层必须具有粗糙、洁净和潮湿的表面。
基层上的一切浮灰、油渍、杂质,必须仔细清除,否则待形成隔离层,使面层结合不牢。
表面较滑的基层,应进行凿毛,并用清水冲洗干净,冲洗后的基层上最好不要走人。
铺设地面前,还要再一次将门框校核校正,方法是先将门框锯口线抄平校正,并注意当地面面层铺设后,门扇与地面的间隙(风路)应符合规定要求,然后将门框固定,防止松动位移。
(2)找规矩弹准线:地面抹灰前,应先在四周墙面上弹上一道水平基准线,作为确定水泥砂浆面层标高的依据。
水平基线是以地面±0.00标高及楼面砌墙前的抄平点为依据,一般可根据情况弹在标高1m的墙上。
弹准线时,要注意按设计要求的水泥砂浆面层厚度弹线。
做标筋:根据水平基准线再把楼地面面层的水平基准线弹出。
面积不大的房间,可根据水平基准线直接用长木尺抹标筋,在四周墙角处每隔1.0m-1.5m用1:2水泥砂浆抹标志块,标志大小一般8-10cm 见方,待标志块结硬后,再以标志块的高度做好纵横方向通长的标筋以控制面层厚度,面层的厚度应与门框的锯口线相吻合。
找坡度:对于厕所等房间的地面,必须将流水坡度做好,有地漏的房间,要在地漏四周找出不小于5%的泛水。
并要弹好水平线,避免地面“倒泛水”或积水。
找平时,要注意各室内和走廊高度的关系。
(3)施工要点铺抹面层前,先将基层浇水湿润,第二天先刷一道水灰比为0.4-0.5的水泥结合层,随即进行面层铺抹。
如果水泥砂浆结合层过早涂刷,则起不到与基层和地面两者粘结的作用,反而造成地面空鼓,所以一定要做到随刷随抹。
地面面层铺抹的方法为先铺砂浆,随铺随用木抹子拍实,用短木尺按标筋标高刮平,刮时要从房间由里向外刮到门口,符合门框锯口线标高。
然后再用木抹子搓平,并用铁板紧跟着压第一遍,要压的轻一些,使铁板纹浅一些,以压光后表面不出现水纹为宜。
水泥砂浆楼地面施工方案

水泥砂浆楼地面施工方案一、施工前准备。
在进行水泥砂浆楼地面施工之前,首先需要对施工现场进行准备工作。
清理地面上的杂物和灰尘,确保地面平整,并清除地面上的油污和其他污渍。
同时,需要检查地面的强度和平整度,确保地面符合施工要求。
二、基础处理。
在进行水泥砂浆楼地面施工之前,需要对地面进行基础处理。
首先,在地面上进行喷淋作业,以保证地面的湿润度。
然后,在地面上进行底层处理,采用水泥砂浆进行压填,确保地面的坚固性和平整度。
三、砂浆铺设。
在进行水泥砂浆楼地面施工时,需要进行砂浆的铺设工作。
首先,按照设计要求进行砂浆的配比,确保砂浆的质量符合要求。
然后,将砂浆均匀地铺设在地面上,并采用专用工具进行压实,确保砂浆的密实度和平整度。
四、养护工作。
在进行水泥砂浆楼地面施工之后,需要进行养护工作,以确保地面的质量和使用寿命。
养护工作包括对地面进行保湿处理和覆盖保护层,以防止地面出现开裂和变形。
同时,需要对地面进行定期检查和维护,及时处理地面出现的问题,确保地面的平整度和使用性能。
五、施工注意事项。
在进行水泥砂浆楼地面施工时,需要注意以下事项,一是严格按照设计要求进行施工,确保地面的质量和使用性能;二是加强施工现场的管理和安全保护,确保施工作业的安全进行;三是做好施工记录和验收工作,确保施工质量的可控性和可追溯性。
总之,水泥砂浆楼地面施工是一个复杂的工程,需要各个环节的配合和协调,只有做好施工前准备、基础处理、砂浆铺设、养护工作和施工注意事项,才能确保地面的质量和使用寿命,为人们的生活和工作提供一个安全、舒适的环境。
水泥地面砂浆工程施工方案

水泥地面砂浆工程施工方案一、工程概况本项目为XX公司办公大楼地面工程施工,主要包括大堂、办公室、会议室、走廊等区域的地面铺设。
工程总面积约为2000平方米。
根据设计要求,地面采用水泥砂浆施工,厚度为20mm。
二、施工准备1. 材料准备:选用符合国家标准的425号普通硅酸盐水泥、粗砂、细砂等材料。
2. 施工工具:准备搅拌机、水平尺、钢卷尺、墨斗、木抹子、铁抹子、平板振动器等工具。
3. 技术准备:对施工人员进行技术培训,熟悉施工工艺和操作规程。
4. 现场准备:确保施工区域干净、平整,无杂物、油污等影响施工的物质。
三、施工工艺1. 清扫基层:用扫帚、铲子等工具将基层表面的灰尘、杂物清理干净,然后用清水冲洗干净,确保基层表面湿润。
2. 弹线定位:根据设计要求,在地面上弹出施工线,包括水平线、垂直线等,确保施工过程中线条清晰、准确。
3. 做灰饼:在基层上均匀涂抹一层水泥砂浆,厚度约为5mm,然后用平板振动器振动平整,确保灰饼坚实、平整。
4. 铺抹砂浆:将搅拌好的水泥砂浆均匀涂抹在灰饼上,厚度约为20mm。
涂抹过程中,用铁抹子压实、抹平,确保表面平整、坚实。
5. 振动压实:采用平板振动器对砂浆层进行振动压实,以确保砂浆层与基层粘结牢固。
6. 抹平压实:用铁抹子对砂浆层进行抹平压实,确保表面平整、坚实。
7. 养护:在施工完成后,采用草包覆盖浇水的方式进行养护,养护时间不少于7天。
四、施工注意事项1. 确保基层处理干净,无杂物、油污等影响施工的物质。
2. 水泥砂浆的配合比应符合设计要求,稠度不宜过大。
3. 施工过程中,应随时检查砂浆层的平整度、压实度等指标,确保施工质量。
4. 养护期间,应避免人员踩踏、设备碾压,确保砂浆层充分硬化。
5. 施工过程中,应注意安全防护,佩戴好个人防护用品。
五、质量保证措施1. 严格把控材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量。
3. 施工完成后,进行自检、互检、交接检,确保工程质量。
水泥地面砂浆工程施工方案

一、工程概况本工程为水泥地面砂浆施工,适用于工业与民用建筑,包括整体面层地面和设计要求为毛胚房地面时的水泥砂浆地面找平层。
施工前应确保地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
二、施工准备1. 材料及主要机具:(1)水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于32.5,并严禁混用不同品种、不同标号的水泥。
(2)砂:应采用中砂或粗砂,过8孔径筛子,含泥量不应大于3%。
(3)主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。
2. 作业条件:(1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
(2)穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
(3)墙面的50水平标高线已弹在四周墙上。
(4)门框已立好,并在框内侧做好保护,防止手推车碰坏。
(5)墙、顶抹灰已做完。
屋面防水做完。
三、施工工艺1. 基层处理:(1)先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层。
(2)用10%的火碱水溶液刷掉基层上的油污,并用清水冲洗干净。
(3)对基层进行找平,确保平整度符合要求。
2. 找标高、弹线:(1)根据设计要求,在墙面上弹50cm相对标高水平线。
(2)根据水平线,在地面弹线,确定砂浆找平层的厚度。
3. 洒水湿润:(1)在基层上洒水湿润,确保砂浆与基层结合良好。
(2)洒水时,注意不要将水分溅到墙面上。
4. 抹灰饼和标筋:(1)根据弹线,在墙角和柱子处抹灰饼。
(2)在灰饼上拉线,确定标筋的位置。
5. 搅拌砂浆:(1)按照水泥:砂=1:2的比例,将水泥和砂搅拌均匀。
(2)确保砂浆搅拌均匀,无结块。
6. 刷水泥浆结合层:(1)在基层上刷一层水泥浆,形成结合层。
(2)刷浆时,注意不要刷到墙面上。
7. 铺水泥砂浆面层:(1)根据标筋,将水泥砂浆均匀铺在基层上。
水泥砂浆地面施工方案

水泥砂浆地面施工方案一、施工前准备1.材料准备-水泥:选择符合标准要求的普通硅酸盐水泥,品牌可根据实际情况选择;-砂子:选择细度适中的河沙或人造砂,确保砂子没有大颗粒和杂质;-水:选用清洁饮用水,不得使用含盐、酸碱度高、杂质多的水源。
2.设备准备-打线仪、水平仪、尺子等测量工具;-手推车、搅拌机、钢板等施工工具;-扫把、蒸汽清洁机等清洁工具;3.地面处理-保证施工地面平整,如有凹凸不平的地方,应先修复;-清除地面上的杂物和灰尘,用扫把进行清扫;-如地面有油污等污渍,可使用蒸汽清洁机进行清洗。
二、基层处理1.打线-根据设计要求,使用打线工具在墙角或基准点上进行打线;-使用水平仪检验打出的线是否水平,必要时进行调整;-依照打出的线进行施工。
2.制定砂浆配合比-根据设计要求,确定数量级及配合比,通常为1:3~1:5;-测量出适量的水泥和砂子,并按照设计配合比进行混合。
三、砂浆施工1.搅拌砂浆-将预先准备好的水泥和砂子均匀倒入搅拌机中;-启动搅拌机,加入适量的水,搅拌至砂浆均匀一致;-搅拌好的砂浆应具有均匀、湿润、不粘手的特点。
2.铺设砂浆-拿取适量的砂浆,均匀铺在已打线的区域内;-用手推车将砂浆均匀推开,并用钢板进行压实,确保砂浆与地面充分接触;-按照相邻区域依次铺设,保持砂浆厚度一致。
3.抹平砂浆-用木刀或抹光板从一侧开始进行抹平,并逐渐向另一侧推进;-抹平时要保持均匀的力度,以免导致砂浆不平整;-砂浆表面应平整、光滑,无明显凹凸。
四、养护处理1.湿养护-在施工后的24小时内,保持砂浆表面湿润,可采用覆盖湿布或喷淋的方式;-湿养护可避免砂浆表面过快干燥产生裂缝。
2.强度养护-在湿养护后的3天内,要避免车辆和重物碾压砂浆地面;-可通过覆盖保护层或设置警戒线来避免意外损坏;-如需经过重物碾压,需等待7天以上,确保砂浆地面强度达到要求。
五、清洁处理1.清除杂物-清除施工过程中留下的杂物和垃圾;-可使用扫帚进行清扫,并以清洁工具清理残留的砂浆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥砂浆地面技术交底
楼地面面层做法:
1.起居室、卧室、阳台地面(阳台比其他地面低30mm)
1)现浇砼楼面 2)刷素水泥将一道 3)20厚1:2水泥砂浆压实抹光
2.厨房及与厨房相连的阳台地面(比其他地面低20mm)
1)刷素水泥将一道 2)15厚防水砂浆压实抹光
3.卫生间地面(完成后门口比其他地面至少低40mm)
1)刷素水泥将一道 2)20厚1:2水泥砂浆压实抹光,1%坡向地漏3)防水涂膜三遍 4)10厚水泥砂浆压实抹光,1%坡向地漏一、施工准备
1.水泥:采用P.O32.5#普通硅酸盐水泥,水泥具有备案证、合格证,并经复试合格。
2.砂:中砂,质地坚硬,多棱角,表面粗糙并有良好的颗粒级配,粒径宜为0.15-5mm,含泥量不大于3%,有机物含量不大于0.5%。
4.墙面、顶棚抹灰完毕,地面施工前,根据标高线弹好+100cm 水平线。
5.室内门框、楼地面预埋件等项目均应施工完毕并办好隐检手续。
6.各种立管、地漏安装完毕,经检查合格,地面施工前将地漏等进行覆盖保护。
管道周边位置应用细石砼灌好修严。
二、施工工艺
1.基层清理:地面基层的积灰、浮浆、落地灰、油污均应清理干净,并将凸出地面的钢筋头,影响面层的凸部位剔凿平整。
清理可用地面清理机配合人工剔凿进行清理,不得存有落地灰或白灰。
必须在抹砂浆前1天浇水湿润,抹砂浆时表面积水应予排除。
2.冲筋、贴饼:地面施工应以最大努力保证其表面平整,为此施工时,根据房间要求,以+100cm线为基准线,用1:2干硬性水泥砂浆在基层上贴好灰饼,大小约50mm,纵横间距不大于1.5m,且转角处及边角均需做。
如有局部厚度小于10mm时,应调整其厚度或将高出的局部基层凿去。
3.砂浆搅拌:水泥砂浆配比为1:2,稠度不大于35mm,强度等级不应小于M15,投料时要严格进行计量,严禁随意投料。
投料完毕后的搅拌时间不应小于2min,要求拌合均匀,颜色一致。
4.铺抹砂浆:灰饼做好待收水不致塌陷时,即在基层上均匀扫水灰比为0.4~0.5的素水泥浆(内掺801胶)一遍,随扫随铺砂浆。
若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时把利用过的灰饼敲掉,并用砂浆填平。
铺砂浆宜从最里面的房间依次外推铺抹,在分户门处与墙面外皮抹平切齐。
卫生间、阳台等有高低差处弹线切齐抹光,严禁甩毛槎(其中卫生间门口抹至卫生间墙里面平)。
对于墙边需预留170mm宽暖气槽的部位(具体位置详见暖气留槽附图)弹线切齐。
5.找平、压头遍:铺抹砂浆后,随即用挂尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠
尺检查平整度。
抹时应用力均匀,并后退着操作。
待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。
如局部砂浆过干,可用笤帚扫洒水。
如局部砂浆过稀,可均匀撒一层1:1干水泥砂(砂需过3mm筛孔)来吸水,严禁撒干灰,顺手用木抹子用力搓平,使互相混合。
待砂浆收水后,再用铁抹子压出浆为止。
6.二遍压光:在砂浆初凝后进行第二遍压光,用钢抹子遍抹遍压,把死坑、砂眼填实压平,使表面平整。
要求不漏压,平面出光。
7.三遍压光:水泥砂浆终凝前即人踩上去稍有脚印,用抹子压光无抹印时,进行第三遍压光,用铁抹子把第二遍压光留下的抹纹压平、压实、压光,达到交活的程度。
8.养护:水泥地面做完之后,经过24小时应进行浇水养护,养护时间不小于14天,养护期间不允许压重物、碰撞和随意上人。
9.卫生间找平:根据标高线用20厚1:2水泥砂浆进行找坡,坡度不小于1%坡向地漏,地漏周围50mm范围每坡度不小于5%,同时必须保证门口高度低于其他地坪40mm,墙面上返至少30cm均压光。
其操作方法同以上步骤。
在三遍压光之前所有阴阳角用钢管和抹子做成R=10mm的小圆弧。
10.防水砂浆:防水砂浆的防水剂掺量严格按产品使用说明书计量准确掺加,且必须严格控制砂的含泥量。
防水砂浆的搅拌时间不得低于3min,搅拌后运输使用时间不得大于3h,如大于此时间时必须从新搅拌。
严禁使用落地砂浆或隔夜砂浆。
其余操作方法同上。
三、质量标准
(一)保证项目
1.砂浆所用水泥、砂的材质,必须符合设计要求和有关标准的规定。
2.水泥砂浆面层的强度(配合比)和密实度,必须符合设计要求和有关标准的规定。
3.面层与基层的结合必须牢固,无空鼓。
(二)基本项目
1.面层清洁,无裂缝、脱皮、麻面和起砂现象。
2.地漏和面层排水坡度应符合设计要求,不到泛水,无渗漏、无积水,与地漏(管道)结合处严密平顺。
(三)允许偏差项目
水泥砂浆面层的允许偏差
平整度 4mm 用2m靠尺和楔型尺检查
四、成品保护
1.面层施工时防止碰坏门框、墙面阳角等。
2.操作时注意保护好地漏等部位,应做临时保护以免灌入砂浆等造成堵塞。
3.面层养护期间,不允许车辆行走或堆压重物。
4.不得在已做好的面层上拌合砂浆,调配涂料等。
5.基层浇水湿润时,应将楼板洞封挡,防止浇湿下层墙面。
五、安全措施
1.清理基层时,不允许从窗口、洞口向外乱扔杂物,以免伤人。
2.抹砂浆操作人员应有手套等必要的劳动保护用品。
六、施工注意事项
1.砂浆铺抹时,如砂浆过稀,不得撒干水泥,以免面层颜色不均匀,甚至造成鬼裂或起皮。
压光时,不得贪图省力,而另加素水泥胶浆压光,以防起壳或造成表面层强度降低。
2.面层抹压完毕后,夏季应防止爆晒雨淋。
3.抹面时基层必须注意凿毛,将油污、赃物去净并湿润,刷素水泥浆一度,立即铺抹,掌握好压抹时间,以免出现空鼓。
4.抹砂浆时应注意按要求遍数,并使其均匀、厚薄一致,不得漏压、欠压,以防止表面起皮和强度不均。
5.砂浆要搅拌均匀,水灰比应掌握准确、压光要适时,防止地面起砂。
6.严禁使用落地砂浆或隔夜砂浆。
7.当地面面层出现局部起砂时,可用801胶水泥腻子进行修补。
8.地面必须提前1天浇水充分湿润,严禁随浇水随抹砂浆。
砂浆铺抹时严禁出现明水。
技术负责人:交底人:接底人:。
