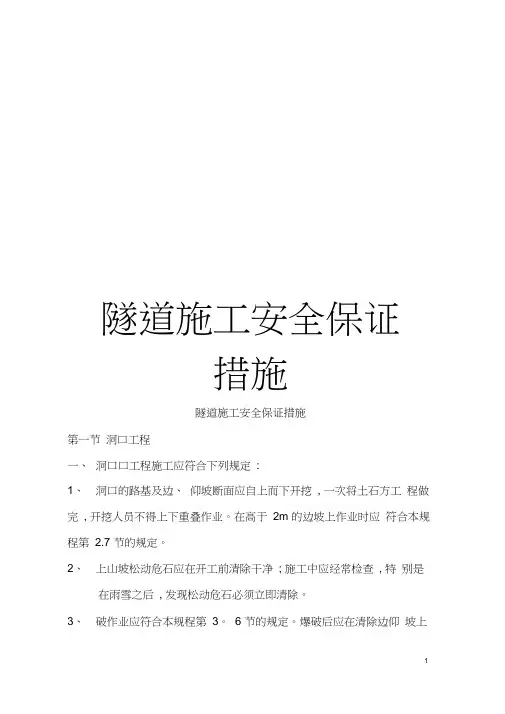

隧道施工安全保证措施隧道施工安全保证措施第一节洞口工程一、洞口口工程施工应符合下列规定:1、洞口的路基及边、仰坡断面应自上而下开挖, 一次将土石方工程做完, 开挖人员不得上下重叠作业。

在高于2m 的边坡上作业时应符合本规程第 2.7 节的规定。

2、上山坡松动危石应在开工前清除干净; 施工中应经常检查, 特别是在雨雪之后, 发现松动危石必须立即清除。

3、破作业应符合本规程第3。

6 节的规定。

爆破后应在清除边仰坡上的松动石块后, 方可继续施工。

地质不良时, 边、仰坡应采取加固措施。

4、端墙处的土石方开挖后, 对松动岩石应进行支护。

二、隧道门及端墙工程施工应符合下列规定:1.砌体工程脚手架、工作平台应搭设牢固, 并设有扶手、栏杆。

脚手架不得妨碍车辆通行。

2.起拱线以上的端墙施工时应设有安全网, 防止人员、工具和材料坠落。

3.起吊作业应符合本规程第2。

3 节规定, 起吊材料时机下严禁车辆和人员通行。

第二节开挖一、隧道开挖应根据各种施工方法及地质情况制订相应的安全技术措施二、钻眼作业应符合下列规定:1.钻眼前, 应检查工作环境的安全状态, 应待开挖面清除浮石以及瞎炮处理完毕后方可进行钻眼作业;2.凿岩机的支架, 在碴堆上钻眼时, 应保持碴堆的稳定;3.不得在残眼中钻眼;4.采用液压凿岩台作业时, 应符合本规程第2。

3节的规定。

三、爆破作业除应符合本规程第3。

6 节要求外, 尚应符合下列规定:1.洞内爆破作业必须统一指挥。

2.洞内爆破时, 所有人员必须撤离, 撤离的安全距离应为:1) 独头巷道内不小于200m;2) 相邻上下坑道内不小于100m;3) 相邻坑道、横通道及横洞间不小于50m;4) 双线上半断面开挖时不小于400m;5) 双线全断面开挖时不小于50m;3.遇有下列情况时, 严禁装药爆破:1) 照明不足;2) 开挖面围岩破碎尚未支护;3) 出现流沙、流泥未经处理;4) 有大量溶洞水及高压水涌出, 尚未治理;5) 没有警戒好的。

隧道施工安全保证措施标准范本

隧道施工安全保证措施标准范本

解决方案编号:LX-FS-A97171 隧道施工安全保证措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑隧道施工安全保证措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、隧道施工总体安全措施1、进入隧道施工工地必须配戴安全帽。

洞口设专人值班,非施工人员严禁进入洞内,进入隧道洞内的人员必须进行登记。

登记必须清楚,包括人员姓名、职务等必须登记清楚。

人员出洞后及时注销。

洞内的施工人员必须与登记表中数量一致。

2、隧道施工应作为安全标准工地建设的重点,认真编制工地安全实施标准,全面规划,合理安排,规范指挥行为、作业行为和现场生产设施,实施标准化管理。

3、实施性施工组织设计要按照《规范》、《安规》和设计要求,结合地形、地貌和水文地质条件,科学选定开挖、支护、衬砌方法和工艺,制定详细具体的安全技术措施。

施工中应根据地质条件的变化及时补充完善,并认真做好安全教育。

4、软弱围岩、不良地质、特殊地质或浅埋、偏压地段隧洞,应组织技术论证,确定钻爆、掘进、支护方案。

隧道施工基本安全控制措施与应急预案范本(二篇)

隧道施工基本安全控制措施与应急预案范本(二篇)

隧道施工基本安全控制措施与应急预案范本1.控制措施⑴工作人员到达工作地点时,应首先检查工作面是否处于安全状态,并详细检查支护是否牢固、顶板和两邦是否稳定,如有松动石块或裂缝,应及时予以清除或支护。

⑵应有专人找顶找邦。

对开挖面和衬砌地段要经常检查,特别是___后的工作面及其附近尤应加强检查,如可能产生险情时,应及时采取措施进行处理,以保证施工人员人身安全。

⑶风钻及电钻钻眼前应对设备工具作下列检查,不合要求者立即修理或更换。

2.测控措施⑴、隧道监控项目有地质和支护状况观察(___后)、周边位移、拱顶下沉、地表下沉、围岩内部位移、围岩压力及两层支护间压力、支护与衬砌的内应力、表面应力及裂缝量测等。

⑵、傍山或浅埋隧道施工时,应控制拱顶的最大允许沉降量,并对洞内拱顶和地表布置的测点定时观测,发现洞内和地表位移值等于或大于允许值位移值,以及地面或洞内出现裂缝时,应视为危险警告信号,必须立即通知作业人员撤离现场,待制订处理措施后再行施工。

⑶、喷锚支护应进行目测观察。

内容有:岩质和分布,节理裂隙发育程度和方向,接触面填充物的性质、状态、涌水量和涌水压力,隧道顶部、侧部的稳定状态等;开挖后已支护地段的锚杆是否被拉断,喷混凝土层有否产生裂隙、剥落和剪切破坏,钢架有无被压曲现象,隧道是否有底鼓现象等。

3.应急方案工地必须就近备有急救材料储备库,储备防火、防水、防毒器材、支撑用料、各种适用工具等。

所储备的各项器材应保证数量和质量,随用随补。

针对项目特点制定出应急计划,确定责任到人(现场负责人为既定应急救援负责人),并进行培训、演练。

事故发生时,应立即上报,拨打急救电话;现场负责人或发现者应立即___人员采取相应的控制措施:切断电源、疏散人员、出事点隔离、伤员急救,防止事故进一步扩大,并保护好现场。

事故应急救援队赶到后,马上按拟定的方案进行抢险救援,优先抢救被困人员,想方设法给被困人员供氧、供给养,快速抢通坑道;必要时,可寻求第三方援助;其他部门全力做好配合与支援工作。

隧道施工安全保证措施示范文本

隧道施工安全保证措施示范文本

隧道施工安全保证措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月隧道施工安全保证措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、隧道施工总体安全措施1、进入隧道施工工地必须配戴安全帽。

洞口设专人值班,非施工人员严禁进入洞内,进入隧道洞内的人员必须进行登记。

登记必须清楚,包括人员姓名、职务等必须登记清楚。

人员出洞后及时注销。

洞内的施工人员必须与登记表中数量一致。

2、隧道施工应作为安全标准工地建设的重点,认真编制工地安全实施标准,全面规划,合理安排,规范指挥行为、作业行为和现场生产设施,实施标准化管理。

3、实施性施工组织设计要按照《规范》、《安规》和设计要求,结合地形、地貌和水文地质条件,科学选定开挖、支护、衬砌方法和工艺,制定详细具体的安全技术措施。

施工中应根据地质条件的变化及时补充完善,并认真做好安全教育。

4、软弱围岩、不良地质、特殊地质或浅埋、偏压地段隧洞,应组织技术论证,确定钻爆、掘进、支护方案。

5、洞内通风管、高压风管、水管、照明线、输电线、运输道路、人行道路要统一规划,加强维修,做到布设整齐,状态良好。

机械设备要固定存放位置,料具堆码整齐,专人负责保管。

6、洞内施工应由值班领工员统一指挥,按施工组织设计合理安排开挖、衬砌和运输作业,减少交叉和相互干扰。

隧道施工安全保障措施示范文本

隧道施工安全保障措施示范文本

隧道施工安全保障措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月隧道施工安全保障措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

“安全第一、预防为主、综合治理”,为了强化施工现场作业控制,规范各部门负责人的管理行为和广大施工人员的作业行为,达到施工现场各项工作有序可控;消灭重大突发事故的伤亡,使安全事故得到有效控制,保证本项目管段内周湾隧道的安全施工,特制定此安全保证措施。

一、组织保证措施成立项目经理领导的安全生产领导小组,全面负责本项目的安全生产工作,主管安全生产的副经理为安全生产的直接责任人,总工程师为安全生产的技术负责人。

未经安全教育培训,并经考试合格的管理人员及生产人员不准上岗。

二、制度保证措施①必须严格执行安全生产责任制,各级各部门必须有明确的安全责任、经济承包中有安全生产指标。

②执行三级安全教育制度,并作好登记。

变换工种、工序前应接受所从事的工序的安全教育。

③所有特种作业人员(爆破员、电焊工等),必须持证上岗,严禁非特殊工种人员从事特种作业。

必须执行定期安全检查制度,每次检查必须有记录,查出的事故隐患整改要定人、定时间、定措施,对重大隐患整改通知书,必须如期按要求完成。

④进入施工现场人员,必须戴好安全帽,危险作业、高空作业人员按规定佩带劳动保护用品和安全带等安全用具。

隧道工程施工安全管理措施

隧道工程施工安全管理措施

隧道工程施工安全管理措施随着我国基础设施建设的快速发展,隧道工程在交通运输、城市地下空间利用等领域发挥着越来越重要的作用。

然而,隧道工程施工过程中存在诸多安全风险,如何确保施工安全成为当务之急。

本文从多方面阐述隧道工程施工安全管理措施,以期为隧道工程施工提供安全保障。

一、加强安全教育与培训1. 提高施工人员的安全意识,强化安全教育培训,确保施工人员熟悉掌握隧道工程施工安全知识、操作规程和应急预案。

2. 针对不同工种、不同施工环节,开展针对性安全培训,确保施工人员了解所从事工作的安全隐患及防范措施。

3. 定期组织安全知识竞赛、应急预案演练等活动,提高施工人员的安全素质和应对突发事件的能力。

二、完善施工组织设计1. 依据工程特点、地质条件、施工环境等因素,编制具有针对性的施工组织设计,明确施工顺序、工艺流程、安全措施等。

2. 施工组织设计应遵循国家及行业有关安全生产的规定,确保施工过程中的安全防护设施齐全、有效。

3. 施工过程中,根据实际情况及时调整和完善施工组织设计,确保施工安全。

三、加强施工现场安全管理1. 严格执行施工现场安全管理制度,落实安全责任,明确各级管理人员和施工人员的安全职责。

2. 加强施工现场巡查,及时发现安全隐患,采取措施予以整改。

3. 严格施工现场劳动纪律,杜绝违章作业,防止人为事故的发生。

四、建立健全应急预案1. 针对隧道工程施工中可能发生的安全事故,制定应急预案,明确应急组织、应急措施、应急流程等。

2. 定期开展应急预案演练,提高施工人员应对突发事件的能力。

3. 配备充足的应急物资和设备,确保在突发事件发生时能迅速投入使用。

五、强化施工设备与材料管理1. 施工设备应定期进行检查、维修,确保设备性能稳定、安全可靠。

2. 严格材料验收、存储、使用管理制度,防止不合格材料进入施工现场。

3. 施工现场的材料堆放应整齐、有序,确保施工通道畅通。

六、加强施工环境监测与保护1. 监测隧道工程施工过程中的地质变化、有害气体浓度等,及时采取措施防范安全风险。

隧道施工安全技术措施

隧道施工安全技术措施

隧道施工安全技术措施隧道施工是一个复杂而危险的过程,对施工人员的安全提出了极高的要求。

为了保障隧道施工的安全和顺利进行,需采取一系列的安全技术措施。

本文将从施工前的准备工作、施工期间的安全管理、施工人员的安全保护以及施工后的安全验收等方面,详细介绍隧道施工的安全技术措施。

一、施工前的准备工作在进行隧道施工前,必须进行详细的工程地质勘察和隧道设计。

地质勘察的目的是了解施工区域的地质情况,确定施工过程中可能出现的地质灾害,以采取相应的预防措施。

隧道设计则需要根据地质勘察结果,确定施工的具体方案和施工工艺,以确保施工的安全性和高效性。

二、施工期间的安全管理在隧道施工期间,必须进行严格的安全管理,确保施工人员的安全。

具体的措施包括:1. 安全生产教育培训:在施工前,所有参与施工的人员都要接受安全生产教育培训,了解施工过程中可能遇到的危险,并学习相应的安全操作规范。

2. 安全预防措施:施工现场必须安装明显的警示标志,并设置警示线,以提醒施工人员注意安全。

对陡坡、滑坡、塌方等可能出现的地质灾害区域,应设置防护栏杆和警示牌,防止人员误入。

3. 施工人员的安全防护:施工人员在施工过程中必须佩戴安全帽、防护服、防护鞋等必要的安全防护装备,并正确使用。

同时,施工现场应配备专业的救护人员进行急救和紧急事故处理。

4. 施工现场的检查和监督:建立施工现场的巡查和监控机制,对施工过程中的安全隐患进行及时发现和处理,确保施工现场的安全。

三、施工人员的安全保护保障施工人员的安全是隧道施工的重要任务。

对此,可采取以下几方面的安全保护措施:1. 合理的工作安排:对施工人员的工作时间和工作强度进行合理安排,避免过度劳累导致工作安全问题。

2. 健康检查和体检:定期对施工人员进行健康检查和体检,发现潜在的健康问题并及时处理。

3. 心理疏导和援助:施工人员在长时间的封闭施工环境下工作,易产生压力和焦虑。

可设置心理疏导点和提供相应的心理援助,保护施工人员的心理健康。

隧道施工安全措施

隧道施工安全措施

隧道施工安全措施隧道施工是一项危险而复杂的工作,需要严格的安全措施来确保工人的生命安全和项目的顺利进行。

本文将介绍一些常见的隧道施工安全措施,以及如何实施这些措施来保障施工现场的安全。

一、工人培训和指导工人的安全培训和指导是减少隧道施工意外事故的基础。

所有进入施工现场的工人,包括施工人员、监管人员等,都应该接受相关的安全培训和指导,了解安全事项和紧急情况的处理方法。

工人需要得到以下方面的指导:1. 安全操作工人应该知道如何正确使用施工设备,并了解设备的限制和限制性安全措施,如工作现场和设备操作的安全半径等。

2. 个人防护装备工人应该了解个人防护装备的重要性,以及如何正确佩戴和使用个人防护装备。

这包括头盔、安全鞋、手套、耳罩、护目镜和呼吸器等。

3. 紧急情况的处理方法万一发生紧急情况,如火灾、爆炸、坍塌等,工人应该知道如何正确地做出反应。

为此,可以进行紧急预演,模拟可能的紧急情况,确保工人知道如何在紧急情况下采取正确的行动。

二、风险评估和预防在隧道施工过程中,需要对潜在的安全风险进行评估和预防。

这需要制定一个详细的风险评估计划,并采取相应的预防措施。

1. 确定潜在的安全风险在风险评估过程中,需要仔细考虑所有可能的风险,如地质条件、气候条件、人工失误和设备故障等。

2. 制定控制措施针对不同的风险,制定相应的控制措施。

这包括但不限于:•安全标识和警告标识•安全带和安全网•抵抗风险的特殊设备和机器人等3. 督导和监测实时督导和风险监控是确保施工安全的关键。

施工现场应该配备监测设备,例如气体探测器和温度计,以及视频监控系统。

在监测到任何潜在危险时,应该采取相应的控制措施来让工人离开危险区域。

三、采用现代技术现代技术的发展在隧道施工中扮演着越来越重要的角色,可以帮助减少施工过程中的人工失误和风险。

1. 机器人危险工作可以交给机器人来处理。

在隧道施工中,可以使用与人工垂直锚杆机器人配合使用,帮助减少人工操作和风险。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道施工现场安全措施示
范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
隧道施工现场安全措施示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

(一)培训上岗
1、机械操作人员必须熟练掌握设备的性能和操作规
程,严格按标准作业,按规范施工。

2、所有工作人员必须严格佩戴劳动防护用品。

3、必须严格劳动纪律,严禁酒后上岗,严禁在工作岗
位上打闹。

4、工作人员必须熟知消防和设备报警信号。

(二)爆破作业规定
1、爆破采用导爆管非电毫秒延期雷管分段引爆;起爆
药包的装配必须在洞口50m以外加工房进行并有爆破工携
送进洞。

2、洞内爆破作业要统一指挥。

3、进行爆破时所有人员撤至不受有害气体、振动及飞石伤害地点。

4、每日放炮的时间、次数要根据施工条件有明确规定,放炮的信号要统一,并要让隧道作业人员都清楚。

5、爆破后必须经过通风排烟后,才准检查人员进入工作面,经检查和妥善处理后,其他工作人员才准许进入工作面。

(三)隧道通风与除尘的安全规定
1、通风系统应有足够的能力保证隧洞开挖过程中的空气流速及提供给每人每分钟三立方的新鲜空气,并保证空气中含有的有害气体、粉尘等物质的浓度不超标。

2、洞内通风系统应设有专职人员管理,风机管路吊挂必须牢固,漏风处要及时修补,保证通风效果良好。

3、做好以下防尘措施:
一是密封尘源,使粉尘与操作人员隔离; 二是喷雾洒
水;三是搞好个人防护,如佩戴防尘口罩等。

(四)喷锚作业施工措施
1、喷砼机检修时,必须停机,锁定电源开关并悬挂相关指示牌。

2、喷砼时,禁止施工人员站在料管接头附近(特别是输料管前端)。

3、接触速凝剂时必须戴橡胶手套。

4、检修泵及管路时,必须停泵,关上闸阀,停几分钟后进行检修工作。

5、严禁将喷嘴对准施工人员。

(五)隧道用电措施
1、经常对电线、电气设备进行检查维修,严防各类等事故发生。

2、非专职电气人员,不得操作电气设备。

3、操作高压电气主回路,必须戴绝缘手套,穿绝缘
鞋,站在绝缘板上。

4、低压电气设备应加装触电、漏电保护器。

5、电气设备外露的转动和传动部分,必须加装遮拦式防护装置。

6、检修、搬迁电气设备时,应切断电源,并悬挂“有人工作,不准送电”的警示牌。

7、带电工作时,必须制定出安全措施,在专职安全员的监护下进行,此外还需使用绝缘可靠的保护工具。

8、对机器和设备进行检查维修时,如指定进行电器绝缘,首先检查被绝缘的装置有无电压,然后短路接地,同时绝缘邻近带电的部件。

9、带电作业时,应启动应急停电装置或启动主断路器,并在作业区设置安全警告标志。

10、在高压元件上作业时,必须绝缘后将输电线接地,将元件短路,例如:电容器等,用接地棒将元件短
路。

(六)喷射混凝土施工安全措施
1、在喷射混凝土作业开始前,仔细检查围岩受喷面,彻底清理危石;
2、根据喷射方式(湿喷)、混凝土配合比等条件,采用合适的降尘措施,控制空气中粉尘的含量。

对从事喷射作业的人员,定期进行健康检查;
3、进行喷射作业时,必须配带防护用具(胶皮手套、防尘口罩、防护面罩、眼镜等);
4、当拌合机设在洞内时,应对拌合机以及其它机械的迥转部分予以覆盖,防止产生卷夹人身事故。

必要时,应在拌合机所在位置附近设置集尘机,搞好局部空气净化;
5、在开始喷射作业前,应由专人仔细检查管路、接头等,防止在喷射时发生因软管破损、接头断开等引起的事故;
6、当采用人工喷射时,应配备辅助喷射支架,防止在发生管路堵塞时因喷嘴剧烈振动而引起的危害。

当转移喷射地点时,必须先关闭喷射机,在喷嘴前方不得站人。

7、在处理管路堵塞时,喷头应有专人看护,以防消除堵塞后,喷头摆动喷射伤人;
8、为避免供料、拌合、运输、喷射作业之间的干扰,建立各工序之间联络信号和联络方法。

喷射作业应由班组长按规定的信号、方法进行指挥,防止因喷射手和机械操纵人员联络不佳造成事故。

(七)格栅施工安全
在进行格栅的顶部连结作业时,高处作业较多,故作业人员应配带安全带。

所采用的升降设备(作业工人站立的台车等)应备有扶手或栏杆。

1、在搬运过程中,应将构件绑扎牢固,以防发生碰撞伤人、车辆倾覆、构件坠落等事故;
2、架设应由专人按规定的信号进行指挥,随时观察围岩动态或喷射混凝土的情况,防止落石、坍塌引起伤人事故;
3、在架设前,应采用垫板等将基础面垫平。

架设时,应采用纵向连结杆将相邻的格栅系牢,防止格栅倾覆或扭转。

4、当紧固顶部边接螺栓、楔紧格栅时,作业人员应以正确的姿势站立在平稳、牢固的脚手架上,需配带安全带,防止发生工人坠落事故;
5、对格栅经常检查,如发现扭曲、压屈等现象或征兆时,要及时采取加固措施,必要时,使其他人员撤至安全地带,防止因坍塌造成的伤亡事故。

(八)混凝土衬砌施工安全
1、根据通过衬砌台架的限界,加适当的安全富余量,以确定衬砌台阶的净空尺寸。

大型车辆在调车人员指挥下
通过衬砌台架,此时,在衬砌台架内部作业的人员应回避,不得站在衬砌台车内部。

2、衬砌支撑架地段应有足够的照明设施。

3、灌筑衬砌砼的作业人员站在稳定的脚手架上,并配带安全带。

4、应防止异物混入混凝土料斗中,当有异物进入料斗中时,首先应使机械停止运转,然后方可取出异物。

5、当泵送混凝土的管路、接头发生堵塞时,首先应消除管道中的压力,然后拆卸接头,进行疏通作业。

此时,在接头前方(依混凝土压送方向确定)不得站有其他作业人员。

(九)其它安全要点
1、及早修建洞门和洞口排水设施,确保洞口段的稳定。

2、采用水平钻探加物探的方法,做好超前地质预报,
根据预报地质情况,提前制定方案,及时采取措施。

3、对于断层段、围岩破碎带及其它可能出现突然漏水的地段,在开挖面用水平地质钻机加钻3~5个水平深孔,提前探明情况及放水。
