电缆管理及考核办法
电缆管理及考核办法

为加强我矿电缆的统一管理,提高电缆的使用率,减少丢失,降低成本及电缆事故率,确保我矿生产的需要,根据《煤矿安全规程》、《煤矿安全质量标准化标准及评级办法》及我矿电气设备管理文件有关规定,结合我矿具体情况,特制定本管理办法。
本办法合用于我矿井下所有电缆的管理.1、为加强对电缆管理的领导工作,在机电矿长和机电副总的领导下,动力部电管队成立电缆组,并设立电缆管理员,各电缆使用单位设立一位专职或者兼职的管理网员,建立一个严格的管理网络。
2、各级领导要重视和支持电缆管理工作,各队(部)行政正职是本单位电缆管理第一责任者。
1.电缆管理员必须深入现场检查,掌握电缆的数量,使用地点,使用情况,变动情况,并按不同类型编号,建帐、卡、牌板.按月、季、年定期核查.每月二次由管理员及管理网员对井下电缆进行帐、卡、物、牌板的核对工作,做到报表准确。
2.加强电缆的验收制度,入井使用的电缆必须具有产品合格证,煤安(MA)标志,并经耐压阻燃试验合格后入库存放。
3、矿电管队每月组织一次电缆吊挂与设备摆放质量标准化达标检查,各单位必须由机电队(部)长或者副队(部)长按时参加.4、全矿 4 ㎜ 2 以上的电缆由动力部电缆组集中统一保管、编号、领发、修补,动力部试验组负责试验,动力部电管队负责监督管理,任何单位不得私自存放电缆(专用电缆除外)。
5、供应部门所进电缆,必须有“产品合格证"及“阻燃合格证”,对已进电缆应及时送样到商检中心检验,取得合格报告后,方可入库。
无出厂合格证和阻燃合格证,护套龟裂,粘连及延燃,严禁下井使用,退回供应部门。
6、地面库存的电缆要有标志牌,注明电缆的编号及完好状况。
7、电缆组应做到现场实物与台帐、标志卡相一致,并定期核对,建立核对记录,电管队负责督查。
1、各单位每月 15 日前必须向动力部电缆组报电缆月度计划。
电缆组应每月对库存电缆进行一次盘存,并建立电缆的回收、发放及新进的汇报表,每月 20 日将汇报表报电管队 1 份。
电缆安全管理规定

电缆安全管理规定一、总则为了保障企业电缆安全,维护生产和员工的安全性,提高企业运行效率,特制订本规定。
二、管理标准1. 电缆布线规划1.1. 电缆布线需由专业人员进行规划,并根据国家相关标准进行实施。
1.2. 不同类型的电缆需根据其用途和工作环境来划分布线区域。
1.3. 布线过程中需保证电缆路径清晰,避免交叉干扰,以减少潜在安全隐患。
2. 电缆安装与维护2.1. 电缆的安装和维护必须由专业人员进行操作,确保符合相关标准、规范和安全要求。
2.2. 定期对电缆进行巡检,发现问题及时进行维修和更换。
2.3. 电缆应定期清洗、除尘和防腐,以延长其使用寿命。
2.4. 在维修和更换过程中,必须停止电源供应并采取相应的安全措施,防止发生触电事故。
3. 电缆保护措施3.1. 在电缆布线过程中,应保证电缆与其他设备、工具和物品的安全距离,以防止损坏和故障。
3.2. 电缆布线区域应进行标识,以便员工识别并避免误操作。
3.3. 严禁将电缆布线穿过走廊、门口、消防通道等安全通道,确保通道畅通无阻。
3.4. 对于暴露在室外的电缆,应采取防护措施,如防水、防锈等,以应对不良气候。
4. 电缆故障处理4.1. 对于出现电缆故障的情况,应及时报告上级主管,并协调专业人员进行处理。
4.2. 在处理电缆故障过程中,必须断开电源,并使用合适的工具和设备进行维修。
4.3. 处理故障后,需进行安全测试和试运行,确保故障已经排除,电缆正常工作。
三、考核标准1. 电缆布线规划考核1.1. 考核内容包括电缆布线规划的准确性、合理性和符合相关标准的程度。
1.2. 考核方法包括现场检查、文件审查和人员面试等。
1.3. 考核结果将作为评估绩效和奖惩措施的依据。
2. 电缆安装与维护考核2.1. 考核内容包括电缆安装和维护的专业性、规范性和安全性。
2.2. 考核方法包括现场检查、工作记录查阅和工作台账核对等。
2.3. 考核结果将作为评估绩效和奖惩措施的依据。
施工电缆管理制度

施工电缆管理制度第一章总则第一条为规范施工电缆管理,保障施工安全,提高工程施工质量,依据《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《电缆安装规范》等相关法律法规,制定本制度。
第二条本制度适用于公司的施工电缆管理,包括施工电缆的选购、保管、安装、使用及检测等全过程。
第三条公司施工电缆应符合国家强制性标准和行业标准,确保使用安全可靠。
第四条严格执行施工电缆管理制度,责任到人,严禁违反规定操作。
第五条公司应对施工电缆进行分类管理,合理规划使用。
第六条鼓励采用新技术、新设备、新材料,提高施工电缆管理水平。
第二章施工电缆管理第七条公司成立施工电缆管理委员会,对施工电缆的选购、保管、安装、使用及检测等全过程进行统一管理。
第八条公司设计、施工、监理、质检等相关部门应加强协调合作,共同落实施工电缆管理制度。
第九条公司应建立健全施工电缆档案,做到知识保护,了解每台电缆的使用情况。
第十条公司应建立健全施工电缆检测制度,定期对施工电缆进行检测,确保施工电缆的质量。
第十一条公司应建立施工电缆购置计划,合理安排采购预算,保证施工电缆的及时供应。
第十二条公司应组织开展施工电缆使用培训,提高相关人员的技能和操作水平。
第三章施工电缆选购第十三条公司应选用质量可靠的施工电缆,符合国家标准和行业标准。
第十四条公司应从具有良好信誉的生产厂家或供应商采购施工电缆,认真对比产品性能和价格,选取性价比高的产品。
第十五条公司应根据工程实际需求选用不同种类、规格和型号的施工电缆,保证施工电缆的适用性和可靠性。
第十六条公司应对施工电缆进行验收,并开具相应的合格证明,保证施工电缆的质量和安全性。
第四章施工电缆保管第十七条公司应建立施工电缆保管制度,对施工电缆进行分类、整理和标识,保证施工电缆的易于辨识和取用。
第十八条公司应建立健全施工电缆的保管台账,记录每批次施工电缆的品种、数量、规格、生产厂家、购置时间及存放位置等信息。
第十九条公司应建立施工电缆的储存场所,保证存放环境干燥、通风、温度适宜,避免施工电缆受潮、发热、受潮等情况发生。
电力电缆施工安全管理办法

电力电缆施工安全管理办法一、总则:1.为确保电力电缆施工过程中的安全,根据相关法律法规和管理要求,制定本管理办法。
2.本管理办法适用于所有电力电缆施工单位和从业人员。
二、施工前准备:1.施工单位应先进行现场勘测,并制定详细的施工方案。
2.施工前应评估风险并制定相应的应急预案。
3.选择符合要求的施工人员,并进行必要的培训和考核。
4.确保施工人员佩戴好个人防护装备,并定期检查维护装备的有效性。
三、施工过程安全管理:1.施工现场应设置明显的安全警示标志,划定禁止进入的区域。
2.施工人员应按照规定程序进行施工,不得随意更改。
3.切勿在明火附近施工,必要时采取消防措施。
4.施工人员应按规定穿戴劳动防护用品,如安全帽、防护手套、安全鞋等。
5.施工人员应仔细操作施工设备,确保安全操作。
6.设立有效的通风设备,确保施工现场的空气质量。
7.严禁施工人员携带易燃易爆物品进入施工现场。
8.施工单位应保证施工设备的安全性能,并定期对其进行维护和检修。
四、施工结束后的安全管理:1.施工完成后应及时清理施工现场,确保无垃圾和杂物滞留。
2.关闭施工设备和机器,切断电源并清零电器设备。
3.由专业人员对施工区域进行检查,确保施工质量和安全。
4.及时将电力电缆施工台账和相关数据归档和备份,以备后续参考和分析。
五、违规处罚:1.对施工规范不符合要求的单位和从业人员,进行警告或罚款等处理。
2.对造成严重后果的违规行为,追究相关责任人的法律责任。
六、其他规定:1.施工单位应保持与相关部门的信息沟通,及时获取最新的施工标准和要求。
2.施工人员应具备相关证书和证件,并定期参加技术培训和考核。
3.建立健全施工安全管理制度,定期组织安全演练和应急演练。
4.加强对施工现场的监督和管理,及时发现和解决安全隐患。
七、附则:本管理办法自发布之日起生效,如有补充和修订的情况,按照相关规定进行。
以上为电力电缆施工安全管理办法,旨在确保电力电缆施工过程中的安全,保障从业人员和周围环境的安全。
电缆管理员安全生产责任制考核内容及标准

1.未考核,不得分
2.考核不细,扣2分/项
6、对于超期或确定不能再使用的电缆经主管部长同意后申请报废,并予注销,交回机电运输部。
8
1.无报废手续,扣2分/次
2.未及时注销、报废手续未交回,扣1分/次
7、使用单位领用的电缆必须订号,注明电缆编号、长度、规格,井下闲置电缆要及时催促出井。
10
1.井下电缆无号,扣1分/处
3、矿用橡套电缆在修补后必须做绝缘电阻的测定,做耐压试验,未经上述试验的电缆不得下井使用。
8
未做测试入井,本项不得分
4、各种试验,修复记录应存档备查。
6
1.记录未存档,扣3分/次
2.记录存档缺失,扣2分/次
3.记录填写不规范,扣1分/次
5、依据本矿制定的《电力电缆管理办法》,根据电缆管理好坏的实际情况对使用单位或个人进行奖惩。
********煤业有限公司

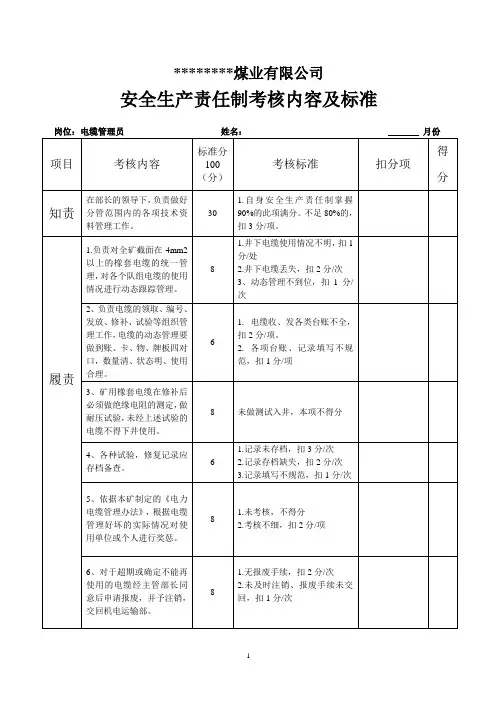

安全生产责任制考核内容及标准
岗位:电缆管理员姓名:月份
项目
考核内容
标准分
100(分)
考核标准
扣分项
得分
知责
在部长的领导下,负责做好分管范围内的各项技术资料管理工作。
30
1.自身安全生产责任制掌握90%的此项满分。不足80%的,扣3分/项。
履责
履责
1.负责对全矿截面在4mm2以上的橡套电缆的统一管理,对各个队组电缆的使用情况进行动态跟踪管理。
8
1.井下电缆使用情况不明,扣1分/处
2.井下电缆丢失,扣2分/次
3、动态管理不到位,扣1分/次
2、负责电缆的领取、编号、发放、修补、试验等组织管理工作,电缆的动态管理要做到账、卡、物、牌板四对口,数量清、状态明、使用合理。
电线电缆管理制度

电线电缆管理制度一、目的和适用范围1.1 目的:为了规范企业内部电线电缆的管理,确保其正常运行和安全使用,减少事故和损坏的发生。
1.2 适用范围:本制度适用于企业内全部电线电缆的管理,包含采购、安装、维护和修理、保养等环节。
二、管理标准2.1 电线电缆采购: 2.1.1 严格依照国家相关标准和法规要求选购符合质量要求的电线电缆; 2.1.2 在采购过程中,必需与供应商签订正式的采购合同,并保存采购合同及相关票据、证明料子等。
2.2 电线电缆安装: 2.2.1 安装电线电缆前,需依照设计要求和相关安全规范进行预先检查,并对安装人员进行安全培训; 2.2.2 安装过程中,电线电缆的敷设、固定和连接必需符合相关标准和规范,严禁随便布线; 2.2.3 安装完成后,需进行必需的电气测试和检查,并保存相关记录。
2.3 电线电缆维护和修理和保养: 2.3.1 建立电线电缆定期巡检制度,定期对电线电缆进行检查和维护,及时发现和处理问题; 2.3.2 维护和修理过程中,必需有专业维护和修理人员进行,修复后需进行电气测试,而且对维护和修理过程和结果进行记录; 2.3.3 对电线电缆进行定期的保养和清洁,确保其正常运行。
2.4 电线电缆报废: 2.4.1 对已损坏或老化的电线电缆,必需及时报废,严禁连续使用; 2.4.2 对报废的电线电缆,需依照环保要求进行处理,不得随便丢弃或销毁。
三、考核标准3.1 电线电缆采购和安装: 3.1.1 采购人员需在规定的时间内完成电线电缆的采购工作,并保证所采购的电线电缆符合质量要求; 3.1.2 安装人员需定期完成电线电缆的安装工作,并确保安装质量,不得显现敷设不规范、接线错误等情况。
3.2 电线电缆维护和修理和保养: 3.2.1 维护和修理人员需定时进行电线电缆的定期巡检和维护,并及时处理发现的问题; 3.2.2 进行维护和修理时,需及时修复并确保维护和修理有效,不得显现问题未解决或维护和修理不到位的情况; 3.2.3对电线电缆进行保养和清洁时,需依照规定的时间和标准进行,保证电线电缆的正常运行。
某电缆企业的绩效考核办法

绩效考核办法第一章总则第一条 根据公司战略目标及利润目标要求,为提高广大员工的产量、成本、质量、安全及市场意识,激发广大员工的工作积极性和创造性,全面提高工作质量和管理水平,制订绩效考核办法。
第二条 根据公司目前实际情况,公司工资总额控制的原则:主要按照公司劳动生产率和效益的升降来确定工资额度。
具体按照薪酬标准与各项指标完成率挂钩考核,核发当月工资。
第三条公司工资考核的指导思想:以提高劳动生产率和公司效益为中心,逐步扩大技术、管理等要素在分配中的比重,加大绩效考核力度,逐步拉开薪酬差距。
各部门建立薪酬考核标准,施行百分制考核,以此标准逐级考核,考核到人。
第二章 考核机构及职责第四条 考核机构、公司成立考核组组 长:副组长:成 员:考核组的日常工作由办公室负责。
、专项管理考核由以下部门负责:财务部负责利润、成本、销售收入管理市场部负责销量、售后服务、客户投诉、资金回笼率管理基建办负责工程进度管理生产部负责产量、安全生产、物资采购、材料消耗管理技术部负责设备完好率、设备运转率、备品备件管理质管部负责质量管理办公室负责综合事务管理专项管理考核必须每月 日前将专项考核结果报办公室,并在公司月度考核会上通报专项考核结果。
第五条 考核组职责、坚持实事求是,考核做到“定性准确、定量合理、考核到位”。
、严格执行考核标准,认真审核各部门的考核情况。
、发现问题要及时考核,当月问题当月考核,不得迟报或隐瞒不报。
、根据实际情况,负责定期修订和完善考核标准。
第六条考核程序、各部门每月 日前编制当月部门工作计划,经主管领导批准后交生产副总;迟报或不报按照考核标准予以处罚。
每周交班会上应汇报近期工作完成情况。
、自考:各部门对照本部门考核标准认真自查自考,各部门自查考核经分管领导签字确认后,于每月 日前将部门考核表报办公室。
、公司领导考核:对照公司领导考核标准认真自查自考,于每月 日前将个人考核表交办公室。
、考核组考核:每月 日前由考核组召开考核会进行考核。
电缆修理、试验管理制度

电缆修理、试验管理制度一、概述电缆在电力系统中起到重要的传送和分配能量的作用,因此对电缆的修理和试验管理具有重要意义。
为了确保电缆的正常运行和安全性,需要建立一套完善的电缆修理、试验管理制度。
本制度主要包括电缆维修流程、维修人员资质要求、试验管理要求等内容。
二、电缆维修流程1. 维修流程分为故障定位、故障现场处理、维修措施制定、维修执行和维修验收五个环节。
2. 故障定位:通过对电缆进行检测和测试,确定电缆故障的位置。
3. 故障现场处理:在确定故障位置后,维修人员需要迅速到达现场,对故障位置进行处理,确保环境和操作的安全性。
4. 维修措施制定:根据故障现场处理的结果,制定相应的维修措施和方案。
5. 维修执行:按照维修措施和方案进行维修操作,确保维修过程安全可靠。
6. 维修验收:对维修过程进行验收,确保修理后的电缆能够正常运行。
三、维修人员资质要求1. 维修人员应具备相关电力系统维修操作证书,且持证上岗。
2. 维修人员应具备良好的电力系统维修经验和技能,且经过专业培训。
3. 维修人员应具备严谨的工作态度和责任心,能够遵守相关安全规范和操作流程。
4. 维修人员应具备团队合作能力,能够与其他岗位人员协作,高效完成维修任务。
四、试验管理要求1. 电缆试验应按照国家标准或行业标准进行,确保试验结果准确可靠。
2. 试验设备应定期维护和校准,确保设备的正常运行。
3. 试验记录应详细、准确,包括试验时间、试验设备、试验参数等信息。
4. 试验结果应及时反馈给相关部门和人员,以便进行后续处理和决策。
五、其他要求1. 在电缆维修和试验过程中,必须严格遵守相关安全规范和操作流程,确保操作人员和设备的安全。
2. 在维修和试验过程中,必须尽可能减少对电力系统的影响,确保系统的正常运行。
3. 对于频繁发生故障的电缆,应进行定期检测和维护,以减少故障次数和提高系统可靠性。
4. 对于严重故障的电缆,应及时报告上级领导,并制定相应的应急预案和措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电缆管理及考核办法为加强我矿电缆的统一管理,提高电缆的使用率,减少丢失,降低成本及电缆事故率,确保我矿生产的需要,根据《煤矿安全规程》、《煤矿安全质量标准化标准及评级办法》及我矿电气设备管理文件有关规定,结合我矿具体情况,特制定本管理办法。
本办法适用于我矿井下所有电缆的管理。
一、管理职责1、为加强对电缆管理的领导工作,在机电矿长和机电副总的领导下,动力部电管队成立电缆组,并设立电缆管理员,各电缆使用单位设立一名专职或兼职的管理网员,建立一个严格的管理网络。
2、各级领导要重视和支持电缆管理工作,各队(部)行政正职是本单位电缆管理第一责任者。
二、基础管理1.电缆管理员必须深入现场检查,掌握电缆的数量,使用地点,使用情况,变动情况,并按不同类型编号,建帐、卡、牌板。
按月、季、年定期核查。
每月二次由管理员及管理网员对井下电缆进行帐、卡、物、牌板的核对工作,做到报表准确。
2.加强电缆的验收制度,入井使用的电缆必须具有产品合格证,煤安(MA)标志,并经耐压阻燃试验合格后入库存放。
3、矿电管队每月组织一次电缆吊挂与设备摆放质量标准化达标检查,各单位必须由机电队(部)长或副队(部)长按时参加。
4、全矿4㎜2以上的电缆由动力部电缆组集中统一保管、编号、领发、修补,动力部试验组负责试验,动力部电管队负责监督管理,任何单位不得私自存放电缆(专用电缆除外)。
5、供应部门所进电缆,必须有“产品合格证”及“阻燃合格证”,对已进电缆应及时送样到商检中心检验,取得合格报告后,方可入库。
无出厂合格证和阻燃合格证,护套龟裂,粘连及延燃,严禁下井使用,退回供应部门。
6、地面库存的电缆要有标志牌,注明电缆的编号及完好状况。
7、电缆组应做到现场实物与台帐、标志卡相一致,并定期核对,建立核对记录,电管队负责督查。
三、计划和领用管理1、各单位每月15日前必须向动力部电缆组报电缆月度计划。
电缆组应每月对库存电缆进行一次盘存,并建立电缆的回收、发放及新进的汇报表,每月20日将汇报表报电管队1份。
由电管队根据库存情况和矿月度作业计划,统一汇总报经管部。
2、电缆的增添和更新由电缆组根据库存情况提出申请交电管队,由电管队以报告和计划的形式向矿有关领导汇报,经矿领导审核签字后,交经管部,由供应部门负责采购。
3、电管队每月对电缆组的台帐、报表及库存情况进行核查一次。
4、各单位领用电缆必须提前三天向电管队提出申请(特殊情况除外),经电管队审批后,电缆组凭开据的“电缆领用单”和“领料单”发给,若有变更须通知电管队;若未通知自行变更电缆使用地点,一经发现,由电管队负责追究相关人员责任。
5、长度大于10m的电缆必须两头编号,10m及以下的电缆及短接电缆在中间编号,并在编号两侧上红漆,两头编号不一致或模糊不清者,领用单位可以拒绝领用。
井下如发现电缆两头编号不一致或模糊不清者,追究领用人责任。
6、电缆使用原则上以旧电缆为主。
任何单位不得以任何理由优先使用新电缆。
电缆组发放时应以旧电缆优先发放,特殊情况必须经矿领导批准。
7、各单位领取电缆后必须在三天内下到安装地点使用,拆除的电缆必须在三日内升井交回电缆库,使用单位当面交清,并办理移交手续,否则造成丢失,由使用单位负责。
8、井下电缆禁止倒装和挪用,如需井下倒装电缆,必须经矿有关领导同意批准后方可使用,否则一律按私自倒装电缆处理。
9、所有编号管理的电缆严禁截断使用,特殊情况必须截断时需经机电领导批准,电管队同意。
煤机专用电缆及煤电钻电缆严禁截断使用。
10、井下使用的电缆若使用编号位置时,应立即更换上井,不准继续使用,编号进入密封圈时,按失爆论处,一头无号或两头无号使用时,按丢失长度加倍罚款。
11、电缆在打运、安装、拆除过程中发现损坏的,将给予相应处罚。
四、电缆过墙管理规定1、现井下所有单位穿墙电缆都必须加设管、套保护,多家同时穿越墙的电缆应该相互联系加以保护或各家自己加以保护。
2、通防部今后在砌墙时(永久风门)或临时风门,都必须留有足够的敷设电缆穿墙管的绝对距离(多根或单根),必要时提前2天书面申请和动力部联系,然后由动力部牵头进行实施,按规定时间内完成。
3、通防部今后在砌墙施工时,遇有电缆穿越时,负有履行联系职责。
否则,动力部会同安监部对责任单位或责任人进行追究责任。
五、井下电缆质量标准1、新安装电缆线路,根据敷设的电缆根数的截面大小配备相应的电缆钩及钩头数,不得出现少配或多出钩头。
2、因生产急需安装的电缆钩一时难以准备相应的电缆钩,可在三天内解决。
3、各机电队根据生产安装需要,提前做好一至多钩头的电缆钩,以备急用,大批量的要有申请计划,由供应或机厂加工解决。
4、各单位在向供电线路增设新的线路,由申请单位负责配备相应根数的电缆钩。
5、拆除电缆后的电缆钩应及时回收上井,妥善保管以旧换新,不准不回收或残留原处。
6、各单位在多根敷设电缆处拆除部分电缆时,原则上剩余电缆在运行供电时,由申请单位配置相适应的电缆根数的钩子吊挂,原钩子负责回收上井或妥善保管。
对非行人巷道侧,允许预留多余钩子,5钩以下的允许预留1个钩,5钩以上的允许预留2个钩,而且多余的钩必须在上方。
7、所有电缆吊挂,必须打眼吊挂固定牢靠。
电缆吊挂必须平直。
8、井下轨道大巷,主要运输机巷及各支巷内的电缆按“谁领用、谁负责”的原则吊挂整理电缆。
9、变电所馈出电缆5米以外属使用单位负责吊挂、整理。
由采区变电所至移动变电站供电高、低电缆,谁使用、谁负责吊挂、整理。
10、井下轨道大巷,主要运输机巷,各支巷的瓦斯监控线、电话线及电视监控线整理属通防部。
井下轨道大巷,各轨道上、下山照明线、信号线整理属运输队;其他地点按“谁使用、谁负责”的原则吊挂、11、各采煤、掘进工作面使用的通讯线、监控线、信号线、照明线及供电电缆的整理属施工单位。
12、主要运输机头15M范围内及采区变电所内的各类线路整理属机电工区。
13、动力部、通防部、调度所分别对施工单位责任范围内的通讯线、监控线、信号线、照明线及供电电缆整理负管理责任。
14、各单位入井电缆必须按供电设计的要求敷设,并严格按《煤矿安全规程》第469条的规定悬挂:井筒和巷道内的通信和信号电缆应与电力电缆分挂在井巷两侧,如果受条件所限:在井筒内,应敷设在距电力电缆0.3米以外的地方;在巷道内,应敷设在电力电缆上方0.1米以上的地方。
高、低压电力电缆敷设在巷道的同一侧时,高、低压电缆之间的距离应大于100mm。
高压电缆之间、低压电缆之间的距离不得小于50mm。
15、按《煤矿安全规程》第490条规定,动力部负责每年3月15日之前做高压电缆的泄露和耐压试验一次,并有记录。
固定铺设的电缆,其绝缘和外部检查,由使用单位每季度一次,并有记录。
电管队每天应由专职机电工巡查,内容包括电缆吊挂是否整齐、外部是否损伤、标志牌是否齐全,接线盒零件是否完好、外表是否锈蚀。
移动式电气设备的橡套电缆的绝缘检查,由使用单位每月一次,并有记录。
16、井下所有煤电钻电缆接头要定期(半个月)割掉一节(长度200-300mm),割掉的一节交电管队保管。
17、井下使用的电缆严禁有“鸡爪子”、“羊尾巴”、“明接头”。
电缆的连接应符合《煤矿安全规程》第472条的规定。
18、所有井下四小线的接线必须配置相应的接线盒,杜绝明接头和冷(1)127V照明线和36V~127V信号线,必须配用防爆接线盒;(2)瓦斯监控线必须配用本安型接线盒;(3)电话线必须用胶木接线盒;(4)井下电话线路严禁利用大地作回路。
19、凡对井下电缆包括四小线出现冷包头、明接头者,一律按失爆论处。
20、工作面的电缆应加强防护,工作面的电缆在放炮时,必须防护好,确保安全,杜绝电气事故的发生。
否则由于防护不当造成的电缆损坏,按失爆处理。
21、加强特殊施工巷道中电缆的防护,施工中应制定完善的电缆防护措施并执行到位。
22、井下使用的电缆严禁挤、砸、埋、压、炮崩、剥皮、截断、丢失等情况发生,否则应追究责任。
23、耙矸机、综掘机、采煤机负荷线及操作线必须加护套保护且护套长度不小于15m。
24、井下电缆不得落地,严禁在水中浸泡。
25、电缆吊挂所需电缆钩由各单位申请,电管队负责汇总、审批、管理,由经管部考核。
26、需在采区变电所吊挂电缆与工作的必须提前一天通知电管队。
电管队安排相关人员进行现场监护。
27、井下电缆必须按规定吊挂整齐,禁止脱钩、铁丝吊挂;严禁电缆与管路、棚梁交叉;穿风门时,必须用穿墙套管保护好。
电缆悬挂高度:大巷电缆1.6米以上,采区巷道电缆1.4米以上(保证电缆在矿车掉道时不受撞击),每隔0.8m设一电缆勾;在巷道维修或进行可能损坏电缆的作业时,在作业规程中应有保护电缆的措施,否则不准施工,若造成后果,要追究责任人的责任。
施工完毕后,施工单位要按照要求重新整理吊挂28、电缆不应搁置在风管或水管上,不得遭受淋水。
电缆与电缆钩上严禁悬挂任何物件。
电缆与压风管、供水管在巷道同一侧时应敷设在管子上方,并保持0.3m以上的距离。
有瓦斯抽放管路的巷道内,电缆(包括通信信号电缆)必须与瓦斯抽放管分挂在巷道两侧。
29、带电的电缆不得盘圈或“∞”字形(采、掘机组供电电缆除外)。
30、加强特殊施工巷道中电缆的防护,施工中应制定完善的电缆防护措施并执行到位,施工队伍负责在施工结束后按要求恢复电缆吊挂,并经电管队验收合格方可。
31、井下使用的电缆严禁挤、砸、埋、压、炮崩、剥皮、截断、丢失等情况发生,否则应追究责任。
32、各生产单位不用的电缆要及时上缴到动力部,各生产单位库房及井下不允许存放电缆,否则给予相应处罚。
33、工作面需要变更或移交别队工作的,除设备正常移交外电缆也要进行移交与确认。
六、电缆走向牌管理1.全矿电缆走向牌由动力部统一制作发放。
2.井下所有电缆必须粘贴电缆走向牌(不包括负荷线及串短接线),并按照规定填写打印过塑。
填写内容如下:电缆的型号、用途、电压、截面、长度等,同时注明供电负荷、维护单位及责任人。
3.井下两根及两根以上吊挂的电缆在粘贴电缆走向牌时,必须上下对齐(包括井下变电硐室出线、多台配电点出线等)。
4.电缆走向牌粘帖位置:1)距电缆两端连接头各1米处;2)过风门、挡墙等处的电缆在距风门、挡墙1米处;3)在巷道拐弯或分支点处;4)连接不同直径电缆的接线盒两端处。
5)线路过长,以开关出线处电缆走向牌为准,每隔50米处。
5.电缆走向牌的箭头方向必须是电缆供电负荷的走向。
6.井下所有电缆走向牌必须保证清洁、无破损,否则及时更换,尤其是潮气、粉尘较大的巷道。
7.井下供电线路电缆在供电负荷更改后,必须及时更换电缆走向牌,并注明现有供电负荷。
七、电缆移交和修复1、移交电缆时,必须双方共同到现场核实后,认真填写移交单,移交双方签字,电缆组签字,并在两日内办理转帐手续,不认真移交造成电缆丢失的,追查交接双方责任。
