仰拱及仰拱填充技术交底
仰拱及仰拱填充技术交底

施工技术交底书编制单位 / 部门:工程名称XX隧道分项工程名称仰拱、仰拱填充内容:仰拱、仰拱填充技术交底一、仰拱施工工艺流程图隧底开挖及清理栈桥架设钢架制作不合格架立钢架合格仰拱喷射砼制作试验块砼养护绑扎衬砌钢筋不合立模格合格浇筑仰拱砼制作试验块安设预埋管仰拱填充砼制作试验块二、施工步骤及方法1、仰拱开挖⑴ 仰拱部位的基坑几何尺寸根据围岩级别和隧施图施工。
⑵ 为防止开挖震动对已形成的初衬结构造成不利的影响和尽量控制超挖,仰拱开挖严禁放大炮,控制装药量。
⑶ 尽量采用光爆技术开挖,使仰拱根本到达一次成型,防止对局部进行再次开挖。
2、初支仰拱支护结构:⑴仰拱部位的基坑开挖后在施设各支护结构前,必须测量基底部标高、几何尺寸等,检查其是否符合设计要求。
⑵ 在施实仰拱支护前,对基坑中的虚渣、杂物、积水等必须去除干净。
⑶对超挖过大的坑穴,用 C25砼回填密实。
⑷ 在仰拱的初支中设有钢拱架时:① 钢架的型号、间距及钢架纵向连接钢筋的规格、间距及连接符合设计要求。
② 仰拱钢架与边墙钢架的连接符合设计要求。
③ 仰拱钢架用冷弯机弯制成符合弧度要求的形状。
严禁将整榀钢架做成折线形的钢架。
④ 当整榀钢架分段制做时,其接头必须按设计要求制成钢垫板连接。
在钢架接头腹板中必须双面拼焊钢板,钢垫板之间高强螺栓连接。
⑤ 用砼掩埋钢架前必须去除所有钢架外表的油圬、泥土、锈迹。
⑥ 严禁用废旧钢材制作钢架。
⑸ 仰拱初支砼施工:①仰拱初衬砼一般均采用喷砼到设计厚度,喷射砼采用C25砼。
② 喷砼的厚度满足钢件保护层的要求。
3、二衬仰拱施工⑴ 仰拱初衬完成后,及时施作仰拱结构。
⑵ 仰拱的厚度、结构、几何尺寸必须符合设计要求。
⑶ 仰拱中钢筋实施:① 仰拱中各部钢筋的规格、部位、间距、绑扎焊接工艺必须符合标准和设计要求。
② 仰拱钢筋伸入边墙部位的长度符合标准要求,钢筋连接接头互相错开,使钢筋接头在同一截面处不大于50℅。
③ 仰拱砼浇注前去除各钢筋外表的油圬、泥土、锈迹。

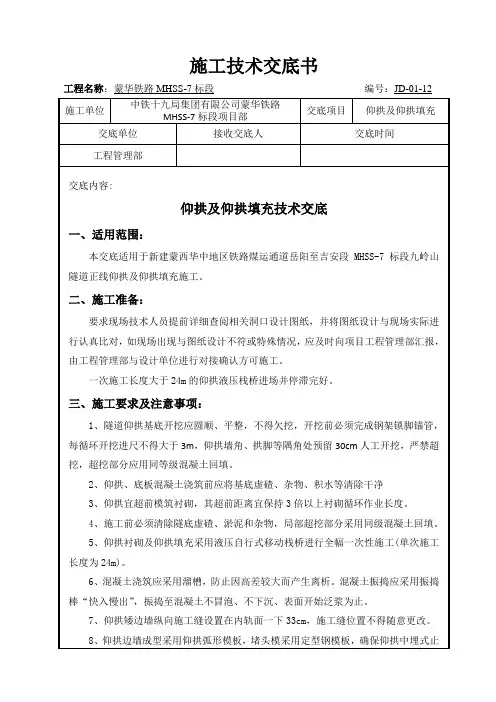

012仰拱及仰拱填充技术交底 -侧沟加排水管

二衬仰拱钢筋(24m)及弧形模板安装完成后,安装端头模板。二衬仰拱端头模板采用定制的大模板,施工过程中先用下部模板将底部背贴式止水带压紧固定,将中埋式止水带布设在下部模板表面,再安装上部模板,采用钢筋固定牢靠。止水带在交叉处必须密贴焊接。止水带接长采用热硫化焊接。
模板安装完成后进行自检,检查中线、高程、断面和净空尺寸等,自检合格后报监理工程师检查。经监理工程师检查验收合格,方可进行下道工序施工。
(2)浇筑砼时,当坑深大于2米时,应设滑槽,并应与基坑人员联系,通知躲开,操作人员须戴安全帽。
(3)浇筑砼前先检查模板是否牢固,确认安全可靠后,方可操作。
(4)振捣棒使用前应先检查,螺丝是否紧固,电接头是否紧密,而后试一会,无杂音方可操作。如震动不正常,应立即找电工修理。
(5)操作振捣棒的人员,必须穿胶皮靴,带绝缘手套,湿手不许接触电气开关。
二、施工准备:
要求现场技术人员提前详细查阅相关洞口设计图纸,并将图纸设计与现场实际进行认真比对,如现场出现与图纸设计不符或特殊情况,应及时向项目工程管理部汇报,由工程管理部与设计单位进行对接确认方可施工。
一次施工长度大于24m的仰拱液压栈桥进场并停滞完好。
三、施工要求及注意事项:
1、隧道仰拱基底开挖应圆顺、平整,不得欠挖,开挖前必须完成钢架锁脚锚管,每循环开挖进尺不得大于3m,仰拱墙角、拱脚等隅角处预留30cm人工开挖,严禁超挖,超挖部分应用同等级混凝土回填。
7、仰拱矮边墙纵向施工缝设置在内轨面一下33cm,施工缝位置不得随意更改。
8、仰拱边墙成型采用仰拱弧形模板,堵头模采用定型钢模板,确保仰拱中埋式止水带定位准确,仰拱线形顺畅。
四、施工流程及施工工艺
1施工流程
隧道施工仰拱及仰拱回填技术交底(路桥国际)_secret

2007 年月日编号:施表31
工程名称
交底部位
仰及仰拱回填
施工单位
交底内容:
一、施工工艺
1、仰拱基础开挖及处理
隧道明洞地段仰拱施工,应在开挖完成后尽早修筑。仰拱浇筑前清除浮碴,排除积水,由试验人员对地基进行承载力试验,当承载力满足设计时再行施做仰拱,如达不到设计要求时,对基础进行加宽加深处理。为了仰拱施工、洞身掘进平行作业,仰拱采用半断面施做的方法进行,待先行施做的半断面仰拱混凝土强度达到90%以上设计强度后,再行施做另外半断面仰拱。
交底人
接交底人
第2页/共4页
技 术 交 底 记 录
2007 年月日编号:施表31
工程名称
交底部位
仰拱及仰拱回填
施工单位
交底内容:
(7)受拉钢筋的绑扎接头的搭接长度,应符合下表规定,受压钢筋绑扎接头的搭接长度,应取受拉钢筋绑扎接头搭接长度的0.7倍。
钢筋类型
砼强度等级
C20
C25
高于C25
I级钢筋
35d
接头长度区段内受力钢筋接头面积最大百分率
接头型式
接头面面最大百分率(%)
受拉区
受压区
主钢筋绑扎接头
25
50
主钢筋焊接接头
50
不限制
(5)电弧焊接和绑扎接头与钢筋弯曲处的距离不应小于10倍钢筋直径,也不宜位于构件最大弯矩处。
(6)钢筋安装绑扎时,应严格按施工设计图纸并按一定的顺序进行安装绑扎。如存在钢筋与钢筋位置相互交错矛盾应停止绑扎。待与有关部门协商处理完毕后,按照处理意见进行钢筋的绑扎、安装施工。
(3)电弧焊接要求:焊接表面平顺,无裂缝、气孔、灰渣,无明显烧伤,无弧坑、焊缝饱满,焊缝尺寸符合规范要求。
仰拱施工技术交底

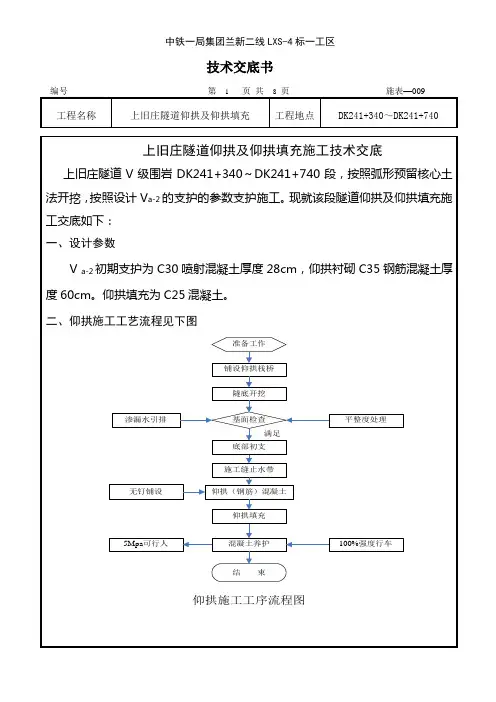

编号 第 1 页 共 8 页 施表—009 工程名称上旧庄隧道仰拱及仰拱填充 工程地点 DK241+340~DK241+740 上旧庄隧道仰拱及仰拱填充施工技术交底上旧庄隧道V 级围岩DK241+340~DK241+740段,按照弧形预留核心土法开挖,按照设计V a-2的支护的参数支护施工。
现就该段隧道仰拱及仰拱填充施工交底如下:一、设计参数V a-2初期支护为C30喷射混凝土厚度28cm ,仰拱衬砌C35钢筋混凝土厚度60cm 。
仰拱填充为C25混凝土。
二、仰拱施工工艺流程见下图准备工作隧底开挖平整度处理底部初支混凝土养护无钉铺设结 束渗漏水引排基面检查100%强度行车满足仰拱施工工序流程图施工缝止水带仰拱(钢筋)混凝土仰拱填充5Mpa 可行人铺设仰拱栈桥编号第2页共8页施表—009工程名称上旧庄隧道仰拱及仰拱填充工程地点DK241+340~DK241+740三、施工工艺1、仰拱开挖(1)隧道开挖断面的中线、高程必须符合设计要求。
(2)隧道不应欠挖,拱脚和墙脚以上1m内断面严禁欠挖。
(3)隧底开挖底部高程应符合设计要求。
隧底范围岩石局部突出每平方米内不应大于0.1m2,侵入断面不应大于5cm。
(4)隧底地质情况应满足设计要求,基底内无积水浮渣。
(5)当隧底进行加固处理时,应符合设计要求。
(6)水沟应与边墙基础同时开挖,且一次成型,边墙基础高程应符合设计要求。
(7)隧底轮廓符合设计要求,隧底允许最大平均超挖值为10cm。
2、仰拱采用分段施工,浇筑分段长度为6m,一次浇筑中间不得留纵向缝,从开挖至仰拱浇筑结束两天内必须完成一个循环。
3、初期支护V级围岩黄土地段,每6m作为一个作业段,分三次开挖、支护,每次开挖、支护长度为2m,开挖后及时支护。
4、仰拱及填充砼浇筑间隔大于12小时且强度大于5MPa。
四、主要施工方法1、仰拱开挖根据不同围岩级别采用不同的开挖方法。
黄土地段用挖掘机配合人工开挖,编号第3页共8页施表—009 工程名称上旧庄隧道仰拱及仰拱填充工程地点DK241+340~DK241+740 其它围岩根据现场实际情况采用爆破开挖。
仰拱、仰拱填充技术交底

20
喷射混凝土
50
⒄仰拱填充混凝土灌注前应清除仰拱表面的杂物和积水。表面处理应符合设计要求。
⒅仰拱填充混凝土表面高程符合设计要求。
⒆仰拱填充表面坡度应符合设计要求,坡面应平顺,确保水流畅通。
一、工程概况
xxx号隧道进口里程为DK111+110,出口里程为DK111+125,全长zzm,为双线隧道,线间距为4.53m。衬砌类别为Ⅱ级、Ⅲ级、Ⅳ级、IⅤ级加强、Ⅴ级加强、黄土地段Ⅴ级加强。
二、仰拱、仰拱填充施工工艺流程见下图。
仰拱、仰拱填充施工工艺流程图
三、主要施工工艺
1.仰拱采用跳槽施工,跳槽间距6m,黄土隧道可不跳槽。
2.仰拱采用分段施工,分段长度为6m,一次浇筑中间不得留纵向缝。
3.初期支护
⑴ 级围岩黄土地段:从开挖至仰拱浇筑结束两天内必须完成一个循环。
⑵ 级黄土加强、 级围岩:每6m作为一个作业段,分三次开挖、支护,每次开挖、支护长度为2m。
依据喷锚构筑法,仰拱混凝土应及时施作,支护尽早闭合成环,待喷锚支护全断面施作完成后,根据围岩收敛量测结果,拆除临时支护,开挖并灌筑仰拱及填充混凝土。
为保证施工质量,仰拱混凝土进行全幅整体浇筑,同时解决出碴、进料运输与仰拱施工干扰及仰拱混凝土在未达到要求强度之前承受荷载的问题,采用仰拱栈桥进行施工。移动栈桥仰拱示意图见下图。
⑺施工缝、变形缝的位置和处理应符合设计和施工技术方案的要求。
⑻混凝土的运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑。
⑼仰拱、仰拱填充的混凝土的洒水养护不得少于14天。
⑽仰拱、仰拱填充的混凝土拌和物的坍落度应符合配合比要求。
⑾仰拱、仰拱填充的混凝土施工配合比应符合规范要求。
隧道工程仰拱及仰拱填充混凝土浇注技术交底

⑸应在浇筑完毕后的12h以内对混凝土保湿养护;浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应与拌合水相同,水温应与环境气温基本相同;
7、组织保证措施
⑴加强交班会及生产会会议制度,确保及时发现问题、及时解决问题;
④浇灌仰拱填充混凝土:填充前应将填充底面清理干净,并用水湿润,但不得有积水。施工时应先在填充底铺2-3cm水泥砂浆,以加强新老砼连接。砼施工应严格按砼施工规范进行,计量要准确。砼由拌合站生产,砼运输车运输至工作面,人工灌注,边浇灌边捣固密实,要求与仰拱相同。要求严格按水平点施工,控制回填层的顶面高度。
③ 仰拱混凝土厚度和表面高程应符合设计要求。
④仰拱填充表面坡度应符合设计要求,坡面应平顺、排水畅通、不积水。
5、安全保证措施
⑴仰拱开挖后施工期间,现场值班负责人员每天应同安全质检人员对周围支护情况进行一次检查。不良地质地段每班检查一次,当发现支护变形或损坏时立即加固处理并作出详细记录。
⑵仰拱开挖段量测人员发现量测数据有突变或异变时,应于量测后及时向技术负责人或现场负责人汇报,并立即采取应急措施或通知施工人员暂时撤离危险地段。
主要工程数量及参数表
线别
起点里程
迄点里程
围岩级别
长度(m)
支护参数
右线
DyK192+390
DyK192+235
Ⅴ级
155
仰拱:C35钢筋砼,厚45cm
填充:C20砼
DyK192+235
DyK191+810
Ⅳ级
425
仰拱:C30砼,厚40cm
填充:C20砼
技术交底-仰拱和仰拱填充01

为 3m。开挖后及时支护。 Ⅳ级围岩段:每 6m 作为一个作业段,可一次开挖成型。 开挖后将隧底虚渣、杂物、积水等清除干净,超挖部分采用同级混凝土回填。 2、初期支护 仰拱开挖后,及时安装型钢钢架与边墙型钢连接,验收合格后喷射混凝土(25cm 厚) ,尽快封闭成环,整体受力,确保支护结构稳定。 3、钢筋绑扎、焊接 ⑴Ⅳ级围岩仰拱钢筋规格共 3 种,φ 8(Ⅰ级) 、Φ 10(Ⅱ级) 、Φ 20(Ⅱ级) ;Ⅴ 级围岩仰拱钢筋规格共 3 种,φ 8(Ⅰ级) 、Φ 10(Ⅱ级) 、Φ 22(Ⅱ级) 。 ⑵钢筋进场后按规格分类堆放、并标识清楚、醒目。钢筋必须支垫离地高 30cm 以上,用彩条布覆盖防止锈蚀。 ⑶钢筋施工 φ 8 钢筋加工前先用卷扬机配合将钢筋调直,再截成钢筋条,按图纸尺寸弯钩。 Φ 10(Ⅱ级) 、Φ 22(Ⅱ级)钢筋按图纸弧度放样、弯制。 制作成型的钢筋网片必须轻抬轻放,避免摔地产生变形。存放和运输过程中要避 免潮湿的环境,防止锈蚀、污染和变形。 ⑷钢筋绑扎、焊接 钢筋绑扎采用现场绑扎,根据设计图纸先在喷射混凝土上放样,画出钢筋间距, 先环向摆放Φ 22 钢筋且方向一致(圆弧摆放统一向洞内或洞外) 、再摆放φ 8 钢筋, 钢筋工统一配合将两种钢筋按图纸绑扎牢固。 用垫块将主筋垫起,确保保护层厚度为 5.5cm。 4、仰拱及仰拱填充 仰拱及仰拱填充必须分两次浇筑完成,仰拱采用 C35 防水混凝土,填充采用 C20 混凝土。 仰拱填充前应将预埋件(如横向排水管、 中心排水管等)按设计位置固定牢固, 防止浇筑过程中发生位移。 首先,钢筋绑扎完毕,防水板、土工布、止水带、纵向盲管埋设,架设仰拱及矮 边墙模板;其次用 C35 防水混凝土浇筑仰拱及两侧矮边墙;其次,架立中心水沟模板 和横向 PVC 排水管;最后用 C20 混凝土浇筑至仰拱填充顶面。 仰拱应全幅灌注二衬共同形成封闭环,为解决和运输作业的干扰,采用仰拱栈桥 进行仰拱和填充施工。仰拱环向施工缝设中埋式橡胶止水带 +背贴式橡胶止水带,纵 向施工缝采用中埋式橡胶止水带+界面剂,变形缝采用中埋式橡胶止水带+背贴式橡胶
仰拱及仰拱填充技术交底2

仰拱及仰拱填充技术交底2⼀、编制依据1、《公路隧道施⼯技术规范》(JTG F60-2009);2、《公路隧道设计规范》(JTG D70-2004);3、《xxxxxxx⾼速公路路基桥隧⼯程施⼯图设计》;4、榆绥⾼速施⼯作业指导书。
⼆、⼯程概况本项⽬为xxxxxx合同段,共有隧道6段8个进出⼝,其中最长的是xxx隧道左线1204⽶,洞⾝长度1179⽶,最短的是xxxxx右线380⽶,洞⾝长度367⽶。
仰拱采⽤C25混凝⼟,仰拱填充采⽤C15⽚⽯混凝⼟填充。
三、⼯艺流程及操作细则1、仰拱施⼯流程如下:测量放线仰拱开挖断⾯检查仰拱浇注仰拱C15⽚⽯混凝⼟回填中央⽔沟垫层浇注安设中央排⽔沟2、仰拱开挖测量放线确定仰拱位置进⾏开挖,对边墙处禁⽌⽤⼤型机械开挖,采⽤⼈⼯风镐。
测量操平确定基底标⾼,保证开挖尺⼨符合设计要求以及保证仰拱浇筑的厚度满⾜设计要求。
3、喷射混凝⼟洞⼝加强段仰拱浇筑前需进⾏26cm喷射混凝⼟施⼯的,严格按照《初⽀技术交底》内对喷射混凝⼟的要求进⾏施⼯,保证混凝⼟的厚度及施⼯质量。
4、仰拱钢筋绑扎仰拱主筋和受⼒筋采⽤细钢丝梅花状绑扎,受⼒筋连接时采⽤单⾯焊接,焊缝长度5d。
考虑到仰拱与⼆衬施⼯时⼯序的差异导致施⼯缝存在,对主筋焊接后应在表⾯涂抹不⼩于长度为50厘⽶的防锈漆。
5、仰拱砼灌注砼浇注前,仰拱底部必须清理⼲净,经监理⼯程师检查合格后⽅可浇筑,砼浇筑采⽤泵送砼,从前到后⼀次浇筑成型,⼈⼯摊铺,振捣器捣固,初凝之前抹平拖⽑,及时养护。
6、仰拱回填仰拱回填采⽤C15⽚⽯混凝⼟回填,回填需在仰拱浇筑完毕12⼩时之后进⾏,禁⽌将仰拱浇筑与回填⼀次施⼯。
7、仰拱施⼯要求(1)仰拱应先于衬砌浇筑完成,在施⼯安排中,边墙初期⽀护施⼯完成后,应尽快施作仰拱,使⽀护成环,以利衬砌结构的整体受⼒。
黄⼟隧道仰拱距上断⾯开挖⾯距离控制在30m以内;(2)仰拱开挖不允许⽋挖,仰拱断⾯开挖后应⽴即检查并浇筑砼,浇筑前应清除虚渣。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底书
编制单位/部门: 工程名称
XX 隧道 分项工程名称
仰拱、仰拱填充
内容: 仰拱、仰拱填充技术交底
一、仰拱施工工艺流程图
二、施工步骤及方法
1、仰拱开挖
⑴ 仰拱部位的基坑几何尺寸根据围岩级别和隧施图施工。
⑵ 为避免开挖震动对已形成的初衬结构造成不利的影响和尽量控制超挖,仰拱开挖严禁放大炮,控制装药量。
不合格 合格 隧底开挖及清理 栈桥架设 架立钢架 钢架制作 仰拱喷射砼 制作试验块 绑扎衬砌钢筋 立模 不合格 合格 浇筑仰拱砼 砼养护 制作试验块
安设预埋管 仰拱填充砼 制作试验块
⑶尽量采用光爆技术开挖,使仰拱基本达到一次成型,避免对局部进行再次开挖。
2、初支仰拱支护结构:
⑴仰拱部位的基坑开挖后在施设各支护结构前,必须测量基底部标高、几何尺寸等,检查其是否符合设计要求。
⑵在施实仰拱支护前,对基坑中的虚渣、杂物、积水等必须清除干净。
⑶对超挖过大的坑穴,用C25砼回填密实。
⑷在仰拱的初支中设有钢拱架时:
①钢架的型号、间距及钢架纵向连接钢筋的规格、间距及连接符合设计要求。
②仰拱钢架与边墙钢架的连接符合设计要求。
③仰拱钢架用冷弯机弯制成符合弧度要求的形状。
严禁将整榀钢架做成折线形的钢架。
④当整榀钢架分段制做时,其接头必须按设计要求制成钢垫板连接。
在钢架接头腹板中必须双面拼焊钢板,钢垫板之间高强螺栓连接。
⑤用砼掩埋钢架前必须清除所有钢架外表的油圬、泥土、锈迹。
⑥严禁用废旧钢材制作钢架。
⑸仰拱初支砼施工:
①仰拱初衬砼一般均采用喷砼到设计厚度,喷射砼采用C25砼。
②喷砼的厚度满足钢件保护层的要求。
3、二衬仰拱施工
⑴仰拱初衬完成后,及时施作仰拱结构。
⑵仰拱的厚度、结构、几何尺寸必须符合设计要求。
⑶仰拱中钢筋实施:
①仰拱中各部钢筋的规格、部位、间距、绑扎焊接工艺必须符合规范和设计要求。
②仰拱钢筋伸入边墙部位的长度符合规范要求,钢筋连接接头互相错开,使钢筋接头在同一截面处不大于50℅。
③仰拱砼浇注前清除各钢筋表面的油圬、泥土、锈迹。
4、仰拱砼的浇注
仰拱混凝土施工采用简易式仰拱栈桥施工,仰拱栈桥能够实现隧道施工过程中车辆运输及仰拱施工同时作业,避免平行作业下的施工干扰,做到仰拱、铺底施工与运输同步进行,缩短循环作业时间,提高隧道施工效率。
整幅仰拱一次施工完毕,人工配合机械清碴。
把基底的虚碴、杂物及淤泥清除干净,排除积水后,人工进行绑扎钢筋,混凝土由运送车直接从拌合站运输至待浇筑仰拱处。
仰拱混凝土施工先于拱墙二次衬砌施工作,仰拱整体施作,仰拱与仰拱填充分开施作。
仰拱混凝土施工采用自制简易栈桥作业。
仰拱栈桥就位前,人工配合挖装机先把仰拱底的虚碴、
杂物、淤泥及积水清理排除干净,然后仰拱栈桥就位,人工绑扎钢筋、立模,最后灌注仰拱砼。
混凝土由输送车直接进行灌注,用插入式振捣器振捣。
施工步骤如下:
第一步:栈桥安装就绪,允许各种车辆通过,准备桥下仰拱作业。
第二步:桥下仰拱作业,各种车辆正常通过,桥上桥下互不干扰。
第三步:仰拱及填充砼施工完成后(强度到达5MPa后允许行人通行,强度达到设计强度的100℅后允许车辆通行),将栈桥吊装至下个需要浇注的仰拱区段,根据具体施工情况可采取多个栈桥施工。
施工中加强对基底的保护,及时排水防止洞内水对基底的长期浸泡,同时仰拱分段整幅及时浇筑。
对于仰拱填充,分两次浇筑,第一次浇筑至拱墙纵向施工缝,待该段拱墙衬砌施工完毕后,进行第二次仰拱回填砼浇筑并留设设计坡度。
⑴仰拱砼的标号和性能及厚度符合设计要求。
⑵仰拱砼由拌合站集中搅拌,泵送砼浇注。
⑶砼浇注工艺严格按现行有关砼施工规范执行。
5、仰拱顶填充砼的施工
⑴仰拱顶填充采用C25砼,其铺设范围、厚度均符合设计要求。
⑵因仰拱填充一般都比较厚,严禁在C25砼中掺填片石。
⑶仰拱填充与隧道排水边沟等构造物有直接关系,为此在施实此部分圬工时,事先定位好需留设的隧道水沟、横向排水管的位置。
⑷仰拱填充砼由拌合站集中搅拌,运输车辆运至施工现场。
三、注意事项:
1在施作仰拱一定要事先设计好预留的变形缝的位置。
2变形缝处二衬的砼(包括拱墙、仰拱)一定要在同一竖直面中断开,而且按设计及规范要求进行结构处理。
3 在围岩变化不大的地段(洞口除外),尽量少设或不设伸缩缝,因为对此缝处理不好,将是衬砌漏水的薄弱环节。
4仰拱及时施作,与开挖面的距离要符合规范要求(Ⅳ、Ⅴ级不超过35m)。
同时仰拱一次开挖长度不宜超过3m。
5仰拱砼整体浇注一次成型,填充砼在仰拱砼终凝后浇注,填充砼强度达到5Mpa后允许行人通过,达到设计强度的100%后允许车辆通行。
6仰拱、仰拱填充施工前须将上循环混凝土仰拱接头凿毛处理,在仰拱混凝土浇筑前必须按设计要求设置止水带,并在仰拱填充砼前准确设置管沟、排水盲管等预埋管道。
7仰拱钢筋接头部位要用水泥砂浆涂抹防锈。
