二级建设工程施工管理重点一、施工方案管理施工方案是施工前的重要准备工作,包括工程建设方案、施工组织设计、安全生产方案等。

施工方案的制定要充分考虑工程实际情况,符合法律法规要求,并经过相关部门批准。

在施工过程中,要严格执行施工方案,确保工程按照设计要求进行施工。

二、施工进度管理施工进度是衡量工程施工效率的重要指标,对于二级建设工程来说尤为重要。

施工方需要制定详细的施工进度计划,包括各个工程环节的时间节点和工期安排。

在施工过程中,要不断监控工程进度,及时调整施工计划,确保工程按时完成。

三、质量管理质量是工程施工的核心要素,任何一项建设工程都必须以高质量完成。

对于二级建设工程来说,质量管理更是至关重要。

施工方要建立完善的质量管理体系,包括质量控制计划、质量检验评定等。

在施工现场,要严格执行施工图纸和规范要求,不允许出现质量问题。

四、安全生产管理安全生产是施工管理中的重中之重,任何一个施工单位都必须把工人的生命安全放在第一位。

施工方要建立健全的安全管理体系,包括安全操作规程、安全生产教育培训等。

在施工现场,要严格执行安全操作规程,不允许发生安全事故。

五、文档管理施工过程中会产生大量的文档资料,包括施工合同、施工日志、竣工验收等。

施工方要建立完善的文档管理体系,确保施工过程中的文档资料详实完整。

在施工结束后,要做好文档档案的整理和归档工作,方便日后查阅。

六、现场管理现场管理是施工管理的关键环节,施工方要合理布局现场,确保施工进程顺利进行。

现场管理包括人员管理、设备管理、材料管理等。

在施工过程中,要加强现场监督,及时解决现场问题,保障工程顺利进行。

以上是二级建设工程施工管理的重点内容,希望施工方能够深入了解和认真执行,确保工程质量和进度。

只有做好施工管理工作,才能让建设工程顺利进行,达到预期效果。

二建建设工程施工管理必背知识点

二建建设工程施工管理必背知识点

二建建设工程施工管理必背知识点以下是二建建设工程施工管理必背的知识点:1.施工组织设计:-施工组织设计的目标和原则;-施工组织设计中的主要内容和方法;-招标文件编制中的注意事项;-施工组织设计程序的要点。

2.施工现场临时设施:-现场办公室的布置;-施工现场的标志、标牌制作和安装;-施工现场劳动防护设施的设置;-施工现场临时电力和供水系统的设计和安装;-施工现场的卫生和环境保护。

3.施工材料的运输和管理:-施工材料的分类和特性;-施工材料的储存、保管和管理;-施工材料的检验和验收;-施工材料的运输和开箱验收;-施工材料损耗和结余的计算。

4.施工机械的管理和维修:-施工机械的种类和特点;-施工机械的管理和使用;-施工机械的维修和保养;-施工机械的检验和验收;-施工机械的报废和更新。

5.施工剥离与回填:-施工剥离的方法和技术;-施工剥离后的管理和处理;-施工回填的方法和技术;-施工回填后的检查和验收;-施工剥离与回填的质量控制。

6.场地平整和基础处理:-场地平整的方法和技术;-场地平整后的管理和维护;-基础处理的方法和技术;-基础处理后的检查和验收;-场地平整和基础处理的质量控制。

7.施工土石方工程:-施工土石方工程的分类和特点;-施工土石方工程的施工方法和技术;-施工土石方工程的质量控制;-施工土石方工程的验收标准;-施工土石方工程的计量和结算。

8.混凝土工程:-混凝土工程的施工方法和技术;-混凝土施工过程中的注意事项;-混凝土施工中的质量控制;-混凝土的压实和养护;-混凝土工程的验收标准。

9.砌体工程:-砌体工程的施工方法和技术;-砌体施工过程中的注意事项;-砌体施工中的质量控制;-砌体的检查和验收;-砌体工程的计量和结算。

10.钢结构工程:-钢结构工程的施工方法和技术;-钢结构施工过程中的注意事项;-钢结构施工中的质量控制;-钢结构的检查和验收;-钢结构工程的计量和结算。

11.防水工程:-防水工程的施工方法和技术;-防水施工过程中的注意事项;-防水施工中的质量控制;-防水层的检查和验收;-防水工程的计量和结算。

二建建设工程施工管理重点(3篇)

二建建设工程施工管理重点(3篇)

第1篇一、施工方的项目管理1. 项目管理内涵:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。

2. 项目管理类型:包括施工方项目管理和业主方项目管理。

3. 项目管理目标和任务:确保项目目标的实现,包括费用目标、进度目标和质量目标。

二、施工管理的组织1. 组织结构模式:反映一个组织系统中各子系统之间或各元素之间的指令关系。

2. 组织分工:反映一个组织系统中各子系统或各元素的工作任务分工和管理职能分工。

3. 工作流程组织:反映一个组织系统中各子系统或各元素的工作流程。

三、施工组织设计1. 施工组织设计内容:包括施工方案、施工进度计划、施工平面布置等。

2. 施工组织设计编制方法:结合工程实际情况,合理确定施工组织设计的内容和编制方法。

四、施工项目管理目标的动态控制1. 项目目标动态控制方法:包括分解目标、制定措施、实施控制、调整优化等。

2. 动态控制方法在施工管理中的应用:确保项目目标的实现。

五、施工项目经理的任务和责任1. 施工项目经理的任务:负责项目实施过程中的全面管理,确保项目目标的实现。

2. 施工项目经理的责任:对项目实施过程中的各项工作承担责任。

六、施工风险管理1. 风险和风险量:识别、评估和控制施工过程中的风险。

2. 施工风险管理的任务和方法:制定风险应对措施,降低风险对项目的影响。

七、建设工程监理1. 建设工程监理的目的:确保工程建设质量、提高工程建设水平、充分发挥投资效益。

2. 工程监理单位的工作性质:服务性、科学性、独立性、公正性。

3. 工程监理单位的工作任务:对施工质量、建设工期和建设资金使用等方面实施监督。

通过以上对二建建设工程施工管理重点的梳理,希望对考生在备考过程中有所帮助。

在实际学习和复习过程中,考生应结合教材、辅导资料和历年真题,加强对施工管理知识的掌握,提高自己的综合素质,为顺利通过二级建造师考试奠定基础。

第2篇一、施工准备阶段1. 技术准备:包括施工图纸会审、施工方案编制、施工组织设计等。

二级建造师《施工管理》重点汇总

二级建造师《施工管理》重点汇总

二级建造师《施工管理》重点汇总一、工程项目施工管理概述1. 工程项目施工管理的概念与特点工程项目施工管理是指在工程项目实施过程中,对施工活动进行计划、组织、指挥、协调和控制,以确保工程项目按照预定目标顺利进行。

其特点包括:复杂性、动态性、系统性和综合性。

2. 工程项目施工管理的目标工程项目施工管理的目标主要包括:质量目标、安全目标、进度目标、成本目标和环保目标。

3. 工程项目施工管理的任务工程项目施工管理的任务包括:施工组织、施工计划、施工技术、施工质量、施工安全、施工成本、施工环保和施工合同管理等。

二、施工组织管理1. 施工组织设计施工组织设计是施工组织管理的重要内容,包括施工组织总设计、施工组织设计说明书、施工组织设计图纸和施工组织设计附件。

2. 施工组织结构施工组织结构主要包括项目经理部、施工队、班组等。

项目经理部是施工组织的核心,负责施工项目的组织实施。

3. 施工组织管理方法施工组织管理方法包括:项目管理方法、目标管理方法、网络计划方法、系统工程方法等。

三、施工计划管理1. 施工计划的类型施工计划包括施工组织计划、施工进度计划、施工资源需求计划、施工成本计划等。

2. 施工计划编制方法施工计划编制方法包括:横道图法、网络图法、关键路径法、资源平衡法等。

3. 施工计划实施与控制施工计划实施与控制主要包括:施工进度控制、施工质量控制、施工安全控制、施工成本控制等。

四、施工技术管理1. 施工技术准备施工技术准备包括:施工图纸审查、施工技术交底、施工工艺选择、施工技术措施等。

2. 施工技术实施施工技术实施包括:施工方法、施工工艺、施工技术规范、施工技术标准等。

3. 施工技术管理方法施工技术管理方法包括:技术交底、技术培训、技术检查、技术改进等。

五、施工质量管理1. 施工质量管理体系施工质量管理体系包括:质量方针、质量目标、质量管理体系文件、质量管理组织等。

2. 施工质量控制施工质量控制包括:施工过程质量控制、施工产品质量控制、施工服务质量控制等。

2024最新二级建造师施工管理必考知识点

2024最新二级建造师施工管理必考知识点

2024最新二级建造师施工管理必考知识点2024最新二级建造师施工管理必考知识点主要包括以下内容:1.工程管理:-工程管理的基本概念和原则-工程管理的组织结构和职责划分-工程管理的计划编制和实施-工程管理的信息管理和质量管理2.工程施工:-现场施工管理的基本要求和注意事项-施工组织设计和作业指导书的编制-施工组织设计的要求和方法-施工进度计划的编制和控制-施工安全管理和质量管理3.劳务管理:-劳务派遣制度和管理-劳务进场和离场的手续和要求-劳务人员的岗位要求和管理-劳务工资支付和绩效考核4.材料管理:-材料采购和供应管理-材料检验和验收管理-材料入库和出库管理-材料消耗和库存管理5.设备管理:-设备采购和租赁管理-设备检验和验收管理-设备使用和维护管理-设备出租和报废管理6.质量管理:-质量控制的基本要求和方法-质量检查和验收的程序和标准-质量记录和报告的编制-质量事故的处理和追究7.安全管理:-安全生产的基本要求和措施-安全规章制度和操作规程-安全检查和整改的程序和要求-安全事故的调查和处理8.环境保护:-环境保护法规和政策-施工现场的环境控制措施-施工废弃物的处置和处理-环境监测和评价9.法律法规:-建设工程法律法规的基本知识-建设工程合同管理和索赔处理-建设工程质量管理和责任追究-建设工程安全生产管理和事故处理10.经济管理:-施工投标和预算管理-施工合同管理和支付管理-施工计量和结算管理-施工成本和利润管理以上是2024最新二级建造师施工管理必考知识点的主要内容,考生可以按照这些知识点进行系统的学习和复习,以提高考试的准备水平。

2024二建施工管理考点

2024二建施工管理考点

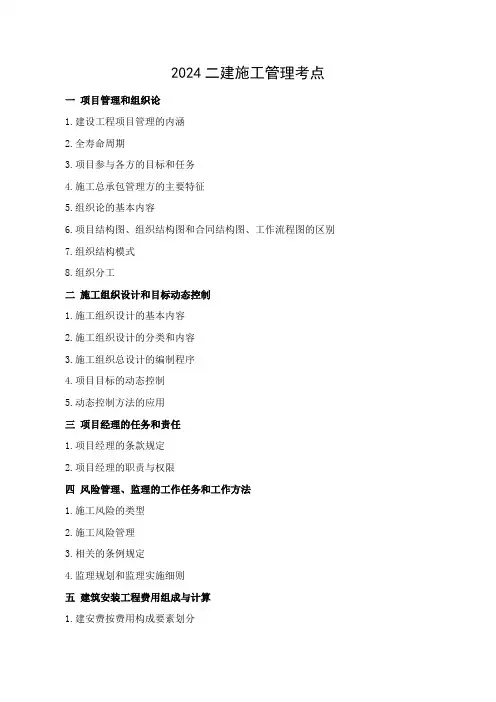

2024二建施工管理考点一 项目管理和组织论1.建设工程项目管理的内涵2.全寿命周期3.项目参与各方的目标和任务4.施工总承包管理方的主要特征5.组织论的基本内容6.项目结构图、组织结构图和合同结构图、工作流程图的区别7.组织结构模式8.组织分工二 施工组织设计和目标动态控制1.施工组织设计的基本内容2.施工组织设计的分类和内容3.施工组织总设计的编制程序4.项目目标的动态控制5.动态控制方法的应用三 项目经理的任务和责任1.项目经理的条款规定2.项目经理的职责与权限四 风险管理、监理的工作任务和工作方法1.施工风险的类型2.施工风险管理3.相关的条例规定4.监理规划和监理实施细则五 建筑安装工程费用组成与计算1.建安费按费用构成要素划分2.建安费按造价形成划分3.相关计算公式六 工程定额和工程量清单计价1.按编制程序和用途分类2.三种定额的编制3.工程量清单计价的方法4.投标价的编制七 计量与支付1.工程计量2.价款的调整和确定3.索赔费用的计算4.结算与支付八 成本管理1.成本管理的任务与措施2.施工成本计划的类型3.“两算”对比4.赢得值法5.成本核算的方法6.成本分析7.成本分析和成本考核九 进度控制的目标和任务、进度计划的类型及作用1.总进度目标的内涵与论证2.建设工程项目进度计划系统3.施工进度计划的分类4.施工进度计划的作用十 施工进度计划的编制方法1.绘图规则2.时间参数的计算3.关键工作和关键线路的确定十一 施工进度控制的措施1.施工进度计划的检查与调整2.进度控制措施十二 施工质量控制和质量管理体系1.影响施工质量的“4M1E”因素2.施工质量控制的特点3.施工质量保证体系的内容4.施工企业质量管理体系十三 施工质量控制的内容1.施工质量控制的基本环节和一般方法2.施工准备的质量控制3.施工过程的质量控制4.质量验收合格规定十四 施工质量的事故处理和监督管理1.按事故造成损失的程度分类2.按事故责任分类3.按质量事故产生的原因分类4.质量事故的处理5.质量监督管理的制度6.施工质量监督管理的实施十五 职业健康安全、环境管理体系和施工安全生产管理1.施工职业健康安全与环境管理的要求2.管理体系的建立与运行3.施工安全生产管理制度体系的主要内容4.风险控制和安全隐患处理十六 安全事故处理与环境保护1.生产安全事故应急预案2.按生产安全事故造成的人员伤亡或直接经济损失分类3.生产安全事故的处理4.生产安全事故的法律责任5.施工现场文明施工的措施6.施工现场环境污染的处理十七 施工发承包模式1.几种发承包模式的特点2.施工总承包模式和施工总承包管理模式的对比3.招投标相关内容十八 施工合同与物资采购合同1.施工承包合同的主要内容2.承包人和分包人的主要责任和义务3.主要义务与保险。

2024年二建《施工管理》必备知识点梳理

2024年二建《施工管理》必备知识点梳理

一、施工组织设计1.施工组织设计的基本原则和要求2.施工组织设计的流程和步骤3.施工组织设计的内容和技术要求4.施工组织设计的主要方法和程序5.施工组织设计的实施措施和效果评价二、施工进度计划管理1.施工进度计划的编制方法和流程2.施工进度计划的基本要素和工作内容3.施工进度计划的调整和优化方法4.施工进度计划的控制和管理措施5.施工进度计划的效果评价和总结三、施工现场组织与管理1.施工现场的布置和划分2.施工现场的人员管理和安全措施3.施工现场的材料和机械设备管理4.施工现场的质量管理和验收要求5.施工现场的文明施工和环境保护措施四、施工物资和设备管理1.施工物资的分类和编码方法2.施工物资的采购和供应管理3.施工物资的仓储和保管要求4.施工设备的选型和调配5.施工设备的维护和保养措施五、施工安全管理1.建筑施工安全管理的基本原则和要求2.建筑施工安全管理的组织责任和分工3.建筑施工安全管理的防范措施和监测方法4.建筑施工安全管理的事故处理和应急措施5.建筑施工安全管理的培训和评价六、施工质量管理1.建筑工程施工质量管理的原则和要求2.施工质量管理的组织体系和岗位责任3.施工质量管理的检测和评价方法4.施工质量管理的纠正和预防措施5.施工质量管理的验收和评估要求七、施工合同管理1.施工合同的类型和主要条款2.施工合同的签订和变更程序3.施工合同的履行和支付要求4.施工合同的索赔和仲裁规定5.施工合同的解除和终止方式八、施工成本管理1.施工成本管理的原则和要求2.施工成本的核算和分配方法3.施工成本的控制和调整措施4.施工成本的预测和评估方法5.施工成本的节约和降低措施九、建筑施工现场技术管理1.现场技术管理的基本原则和要求2.现场技术管理的组织和分工要求3.现场技术管理的技术文件和资料要求4.现场技术管理的技术交底和培训要求5.现场技术管理的技术控制和监督要求十、机电工程施工管理1.机电工程施工管理的基本原则和要求2.机电工程施工管理的组织和分工要求3.机电工程施工管理的过程和控制要求4.机电工程施工管理的验收和维护要求5.机电工程施工管理的效果评价和总结。

2024年二级建造师《建设工程施工管理》知识点考点整理

2024年二级建造师《建设工程施工管理》知识点考点整理

建设工程施工管理是二级建造师考试中的一门重要科目,该科目主要考察考生对建设工程施工管理的相关理论知识的掌握程度以及应用能力。

以下是2024年二级建造师《建设工程施工管理》知识点考点整理:1.建设工程施工管理的基本概念和任务建设工程施工管理的定义、内容、作用、任务和职责等。

2.建设工程施工管理的基本原则建设工程施工管理的基本原则包括计划性原则、组织性原则、科学性原则、经济性原则、协调性原则、灵活性原则等。

3.施工图纸解读和分解施工图纸的一般要求、常见建筑图纸的内容、施工图纸的常用符号和标注、施工图纸的绘制要求等。

4.施工组织设计施工组织设计的基本原则、内容、步骤和要求等。

5.施工方案的编制施工方案的基本要求、编制程序、组成内容和注意事项等。

6.工程量清单的编制工程量清单的编制方法、步骤、要求和注意事项等。

7.施工进度计划的编制与控制施工进度计划的编制方法、内容、控制程序和方法等。

8.资源配置与供应施工现场的劳动力、机械设备、材料和施工厂房等资源的配置和供应方式、标准和管理等。

9.施工现场管理与安全生产施工现场的管理要求、组织原则、安全生产标准和相关法律法规等。

10.施工质量管理施工质量管理的基本要求、技术标准、质量控制程序和方法等。

11.施工项目实施前的准备工作工程前期准备工作的内容、程序及注意事项等。

12.施工项目管理的基本流程与各阶段工作项目管理的阶段划分、管理流程、各阶段工作的内容、控制要点等。

13.竣工验收与移交施工项目竣工验收和移交的程序、要求、验收标准和注意事项等。

14.施工合同管理施工合同的种类、签订和履行的基本流程、合同管理的内容和要点等。

15.施工管理中的成本控制与分析成本控制的基本原则与方法、成本分析的内容和要点等。

以上是2024年二级建造师《建设工程施工管理》知识点考点整理,考生应重点掌握以上知识点,并在复习备考过程中注重理论与实践的结合,加强解题能力和应用能力的培养。

同时,建议考生多做真题模拟演练,提高对知识点的掌握和应用能力的训练。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工管理1、动态控制原理是项目目标控制的基本方法论。

2、项目管理的核心任务是项目的目标控制3、建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。

4、“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。

项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。

5、业主方是建设工程项目生产过程的总集成者,业主方的项目管理是管理的核心。

投资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的项目管理。

6、建设项目总承包有多种形式,如设计和施工任务综合的承包,设计、采购和施工任务综合的承包(简称EPC承包)等,它们的项目管理都属于建设项目总承包方的项目管理。

7、业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。

其中投资目标指的是项目的总投资目标。

进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标,质量目标包括满足相应的技术规范和技术标准的规定,以及满足业主方相应的质量要求。

8、建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。

项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期,业主方的项目管理工作涉及项目实施阶段的全过程9、设计方项目管理主要服务于项目的整体利益和设计方本身的利益。

目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。

设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。

10、供货方项目管理主要服务于项目的整体利益和供货方本身的利益。

其项目管理的目标包括供货方的成本目标、供货的进度目标和供货的质量目标。

供货方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。

11、建设项目工程总承包方项目管理主要服务于项目的利益和建设项目总承包方本身的利益。

其项目管理的目标包括项目的总投资目标和总承包方的成本目标、项目的进度目标和项目的质量目标。

12、建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程2Z101012 掌握施工方项目管理的目标和任务13、施工方项目管理主要服务于项目的整体利益和施工方本身的利益。

其项目管理的目标包括施工的成本目标、施工的进度目标和施工的质量目标。

施工方的项目管理工作主要在施工阶段进行;施工方是承担施工任务的单位的总称谓,它可能是施工总承包方、施工总承包管理方、分包施工方、建设项目总承包的施工任务执行方或仅仅提供施工劳务的参与方。

当施工方担任的角色不同,其项目管理的任务和工作重点也会有差异。

施工总承包方(GC,General Contractor)对所承包的建设工程承担施工任务的执行和组织的总的责任,(1)负责整个工程的施工安全、施工总进度控制、施工质量控制和施工的组织等。

(2)控制施工的成本(这是施工总承包方内部的管理任务)。

(3)施工总承包方是工程施工的总执行者和总组织者,14、施工总承包管理方(MC,Managing Contractor)对所承包的建设工程承担施工任务组织的总的责任,一般不承担施工任务,若通过投标也可参与施工。

一般不与分包方和供货方直接签订施工合同,都由业主方直接签订。

应业主方的要求,参与的工作深度由业主方决定,业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作。

施工总承包管理方和施工总承包方承担相同的管理任务和责任,业主方选定的分包方应经施工总承包管理方的认可,否则施工总承包管理方难以承担对工程管理的总的责任。

15、建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的组织集成化,以克服由于设计与施工的分离致使投资增加,以及克服由于设计和施工的不协调而影响建设进度等弊病。

其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。

多数采用变动总价合同。

16、“项目策划”指的是目标控制前的一系列筹划和准备工作2Z101020 施工管理的组织1、影响一个系统目标实现的主要因素:组织、人、方法和工具(都是围绕挂你和生产来说的)2、系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论的一个重要结论。

3、控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。

如果对一个建设工程的项目管理进行诊断,首先应分析其组织方面存在的问题。

4、组织主要研究系统的组织结构模式、组织分工和工作流程组织5、组织结构模式反映一个组织系统中各子系统之间或各元素(各工作部门或各管理人员)之间的指令关系。

6、组织分工反映一个组织系统中各子系统或各元素的工作任务分工和管理职能分工。

7、组织结构模式和组织分工都是一种相对静态的组织关系。

工作流程组织则可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关系。

8、项目结构图(Project Diagram,或称WBS――Work Breakdown Structure)是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务9、编码由一系列符号(如文字)和数字组成,编码工作是信息处理的一项重要的基础工作。

项目结构的编码依据项目结构图,项目结构图和项目结构的编码是编制上述其他编码的基础。

10、组织结构模式可用组织结构图来描述,是一个重要的组织工具,反映(指令关系),用单向箭线,包括职能组织结构、线性组织结构和矩阵组织结构等11、组织论的三个重要的组织工具――项目结构图、组织结构图和合同结构图12、项目的组织结构进行分解,并用图的方式表示,就形成项目组织结构图反映一个组织系统组织关系,描述的是工作对象之间的关系。

各方都应该编制各自的项目管理任务分工表。

编制项目管理任务分工表,首先应对管理任务进行详细分解,分解的基础上确定,组织与协调工作任务管理职能由多个环节组成的过程(1)提出问题;(2)筹划——提出解决问题的可能的方案,并对多个可能的方案进行分析;(3)决策;(4)执行;(5)检查。

13、管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。

14、施工管理的工作流程组织包括:(1)管理工作流程组织(2)信息处理工作流程组织(3)物质流程组织,15、工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系,它可用以描述工作流程组织。

是一个重要的组织工具,2Z101031 熟悉施工组织设计的内容一、施工组织设计的基本内容1、1.工程概况2.施工部署及施工方案3.施工进度计划4.施工平面图5.主要技术经济指标2、根据施工组织设计编制的广度、深度和作用的不同,可分为:(1)施工组织总设计;(2)单位工程施工组织设计;(3)分部(分项)工程施工组织设计(或称分部(分项)工程作业设计)。

3、施工组织总设计的编制通常采用如下程序:拟订施工方案;编制施工总进度计划;编制资源需求量计划;4、项目目标动态控制的工作程序:准备工作(确定用于目标控制的计划值)、跟踪控制(收集项目目标的实际值)、定期进行计划值和实际值的比较、通过项目目标的计划值和实际值的比较采取纠偏措施进行纠偏。

5、如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整,目标调整后控制过程再回到上述的第一步。

2Z101040 建设工程项目目标的动态控制1、项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。

2、运用动态控制原理控制施工进度步骤:(一)施工进度目标的逐层分解(二)在施工过程中对施工进度目标进行动态跟踪和控制(三)调整施工进度目标3、运用动态控制原理控制施工成本步骤:(—)施工成本目标的逐层分解(二)在施工过程中对施工成本目标进行动态跟踪和控制(三)调整施工成本目标施工成本的计划值和实际值也是相对的,如:相对于工程合同价而言,施工成本规划的成本值是实际值;而相对于实际施工成本,则施工成本规划的成本值是计划值等。

成本的计划值和实际值的比较应是定量的数据比较,比较的成果是成本跟踪和控制报告,如编制成本控制的月、季、半年和年度报告等。

2Z101050 施工方项目经理的任务和责任1、项目经理岗位是保证工程项目建设质量、安全、工期的重要岗位。

建筑施工企业项目经理(以下简称项目经理),是指受企业法定代表人委托对工程项目施工过程全面负责的项目管理者,是建筑施工企事业法定代表人在工程项目上的代表人。

建造师是一种专业人士的名称,而项目经理是一个工作岗位的名称,应注意这两个概念的区别和关系。

2Z101052掌握施工方项目经理的责任1、项目管理目标责任书应在项目实施之前,编制项目管理目标责任书应依据下列资料:(1)项目合同文件;(2)组织的管理制度;(3)项目管理规划大纲;(4)组织的经营方针和目标。

施工方项目经理的责任:工程项目施工应建立以项目经理为首的生产经营管理系统,实行项目经理负责制。

项目经理在工程项目施工中处于中心地位,对工程项目施工负有全面管理的责任。

项目经理由于主观原因,或由于工作失误有可能承担法律责任和经济责任。

政府主管部门将追究的主要是其法律责任,企业将追究的主要是其经济责任。

但是,如果由于项目经理的违法行为而导致企业的损失,企业也有可能追究其法律责任。

一、风险和风险量的内涵1.风险指的是损失的不确定性,对建设工程项目管理而言,风险是指可能出现的影响项目目标实现的不确定因素。

2.风险量指的是不确定的损失程度和损失发生的概率。

3、建设工程项目的风险包括项目决策的风险和项目实施的风险,项目的风险主要包括设计的风险、施工的风险以及材料、设备和其他建设物资的风险等1.组织风险,如:(1)承包商管理人员和一般技工的知识、经验和能力;(2)施工机械操作人员的知识、经验和能力;(3)损失控制和安全管理人员的知识、经验和能力等。

2.经济与管理风险,如:(1)工程资金供应条件;(2)合同风险;(3)现场与公用防火设施的可用性及其数量;(4)事故防范措施和计划;(5)人身安全控制计划;(6)信息安全控制计划等。

3.工程环境风险,如:(1)自然灾害;(2)岩土地质条件和水文地质条件;(3)气象条件;(4)引起火灾和爆炸的因素等。

4.技术风险,5、风险管理包括策划、组织、领导、协调和控制等方面的工作。

6、施工风险管理过程包括施工全过程的风险识别、风险评估、风险响应和风险控制。
